双排外脚手架技术交底
落地式双排脚手架施工技术交底

落地式双排脚手架施工技术交底一、工程概况本项目为落地式双排脚手架施工工程,位于XX市XX区,建筑高度为80米,共26层,建筑结构为钢筋混凝土框架-剪力墙结构。
根据工程特点,结合现场实际情况,为确保施工安全、顺利进行,特制定本施工技术交底。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员进行技术培训,熟悉施工图纸及施工方案,明确施工要求及质量标准。
2. 编制施工进度计划,明确各阶段施工内容、时间节点及责任人。
3. 对脚手架施工相关规范、标准进行学习,确保施工过程中符合相关规定。
4. 组织技术交底会,将施工方案、施工要求、安全措施等内容传达给全体施工人员。
(二)、物资准备工作1. 根据施工图纸及施工方案,计算脚手架主要材料需用量,包括钢管、扣件、脚手板、安全网等。
2. 提前与供应商联系,确保材料供应及时,满足施工进度要求。
3. 对进场材料进行验收,确保材料质量符合国家标准及施工要求。
4. 储备足够的施工工具、设备,确保施工顺利进行。
三、一般规定1. 本工程脚手架施工应严格遵守《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)等相关国家法规和行业标准。
2. 脚手架搭设前,必须对搭设场地进行平整、夯实,确保地基承载力满足脚手架搭设要求。
3. 脚手架搭设过程中,应设置合理的安全防护措施,包括防坠落、防物体打击等,确保施工安全。
4. 脚手架搭设应按照施工方案进行,严禁擅自更改搭设方式和材料规格。
5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架使用安全。
6. 脚手架上不得堆放超过设计荷载的物品,严禁在脚手架上进行电焊、气割等作业。
7. 脚手架施工人员应佩戴个人防护装备,如安全帽、安全带、防滑鞋等,并严格遵守安全操作规程。
8. 脚手架搭设和拆除作业应在良好的天气条件下进行,遇有六级以上大风、雨、雪等恶劣天气,应停止作业。
9. 脚手架搭设和拆除作业应设置明显的警示标志,夜间施工应配备足够的照明设施。
外脚手架搭设施工技术交底

(6)护身栏、脚手板、挡脚板、密目安全网等影响作业班组支模时,如需拆改
交底人:
建筑安装工程
技术交底单
施工单位:广西建工集团第二建筑工程有限责任公司填发日期:2013年 月 日
建设单位
广西天昌投资有限公司
单位工程名称
东盟中央城B区
工程部位
双排外脚手架搭设、拆除
d、脚手板端部必须用封绳与横向水平杆绑牢。
(10)安全防护设置:
a、密目网:脚手架外立杆内侧应立挂密目网,网与架体及网与网之间用5mm尼龙绳固定封闭严密。
b、各楼层、屋面等临边防护采用钢管防护栏杆由上、下两道横杆及栏杆柱组成,上杆离地高度1.2米,下杆离地高度0。6米,横杆长度大于2米时必须设加栏杆柱,栏杆全段必须用密目式安全网封闭,底部设180㎜高档脚板。
六、文明施工及安全保护措施
(1)进入施工现场的人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。
(2)进入施工现场的人员要爱护场内的各种绿化设施和标示牌,不得践踏草坪、损坏花草树木、随意拆除和移动标示牌。
(3)严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。
(4)脚手架搭设人员必须是经考试合格的专业架子工,上岗人员定期体检,体检合格者方可发上岗证,凡患有高血压、贫血病、心脏病及其他不适于高空作业者,一律不得上脚手架操作。
4、剪刀撑沿外架周边全高设置,剪刀撑跨5个立杆,斜杆与地面成450——600角。
5、搭设前使用材料扣件必须在监理见证下,对材料、扣件、安全网进行取样送检合格后方才使用。
6、禁止使用留置较久霉烂脚手板用于外架施工。
交底人:
建筑安装工程
落地式双排脚手架安全技术交底

落地式双排脚手架安全技术交底一、前言落地式双排脚手架是现代建筑施工中常用的一种脚手架,由于其结构坚固、稳定,所以越来越受到建筑工人们的青睐。
然而,在使用过程中,如果操作不当,就极易发生意外事故,所以实施安全技术交底显得尤为重要。
本文将介绍落地式双排脚手架的安全技术交底。
二、安全问题和措施1、支撑力问题支撑力不足是落地式双排脚手架安全问题的一个重要因素。
为了保证足够的承重能力,我们应该做如下几点:•在使用脚手架前,应该先检查使用现场是否有地基基础,基础是否扎实。
•在使用脚手架时,应该遵照《建筑施工安全规范》等相关文件的要求,按照规定设置承重支撑,确保脚手架的承重能力足够。
•在脚手架使用过程中,应定期对承重支撑进行检查,如果发现损坏或变形的情况,应及时更换或修缮。
2、材料质量问题材料的质量是脚手架安全的关键因素之一。
有些建筑工人为了节省成本,使用质量较差、不符合标准的材料,给脚手架的安全带来很大隐患。
为了避免这种情况的发生,我们应该:•在选择脚手架材料时,应该选择正规厂家生产的、合格的、符合标准的材料。
•在施工现场对材料进行检查,如果发现有质量问题,应及时更换。
3、搭建过程中的问题脚手架的搭建过程也是整个施工过程中的一个危险环节。
一些建筑工人在搭建脚手架时,往往忽视了安全问题,这样容易造成脚手架的不稳定性,从而导致脚手架倒塌等事故的发生。
为了保证脚手架搭建过程的安全性,我们应该:•在搭建脚手架之前,应该对使用现场进行全面的勘测,确保没有高压电线、易燃物品等危险物品。
同时要查看脚手架设计图纸,确保搭建过程中的每个细节都符合设计要求。
•在搭建脚手架过程中,应该按照设计要求、标准流程进行施工,在搭建过程中做好作业区防护,防止工人从高处坠落。
•在搭建过程中,应该避免人员操作不当,加强协作,确保施工流程合理、有序。
4、维护问题脚手架维护管理也是脚手架安全的重要措施。
经过使用,脚手架很容易出现松动、变形等问题,如果不及时进行维护,就极易引起脚手架的不稳定,对工人本身和周边人员的安全构成威胁。
外脚手架技术交底

一.施工准备1.1 技术准备1.1.1熟悉审查方案及方案图,认真学习脚手架专项施工及安全规范。
1.1.2搜集有关脚手架的资料,作好材料准备。
1.2 机具准备:用各栋号塔吊解决材料的垂直运输,架子扳手20个,力矩扳手1把。
1.3 材料准备“48X3.5 钢管;厚 50mm、宽 200mm〜300mm、长 4000mm 脚手板;1.5mX6.0m 密目安全网;3mX6.0m安全尼龙兜网;直角扣件;旋转扣件;对接扣件;14#普通型工字钢;“20锚环;25定位钢筋;6X19+1钢丝绳(绳纤维芯),直径 31.0mm。
1.4 现场准备在楼层结构施工时按本方案附图8要求加工、定位埋设“ 20锚环;工字钢就位后需按附图8要求在工字钢上焊接“25定位钢筋。
2.主要施工方法2.1 脚手架设计主体结构脚手架分段搭设,主楼二层以上第一步挑架搭设成形后,下部落地架开始拆除。
挑架分别按转换层依次搭拆。
柱、墙操作架在本工程模板施工方案中已明确。
本方案主述主体结构施工阶段外脚手架。
2.2 双排落地脚手架首层~二层主体结构施工阶段及裙房外脚手架为双排落地脚手架,立杆纵距1500mm,排距1200mm,横杆步距1800mm,立杆距结构外皮300mm,均采用“48 义3.5搭设。
5.2.1双排落地式脚手架施工工艺铺设脚手板f弹线、立杆定位并安放底座f摆放立杆f大横杆两端竖立杆并与大横杆扣紧f安大横杆端小横杆、竖小横杆端立杆并与小横杆扣紧f安另一侧大、小横杆及立杆f补间隔的立杆并安小横杆f调校立杆及第一步大横杆f安扫地大横杆并与各立杆扣紧一安扫地小横杆与各立杆扣紧一安第二步大横杆并与各立杆扣紧一安第二步小横杆并与各立杆扣紧一安连墙连接杆一安第三、四步……大横杆和小横杆及连墙连接杆一接立杆一加设剪刀撑一铺脚手板一绑扎防护及挡脚板,并挂立网防护一验收。
5.2.2 施工要求定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离结构距离(内立杆距结构面300mm),并做好标记;用钢卷尺分出立杆位置,并点出立杆标记。
双排脚手架施工技术交底

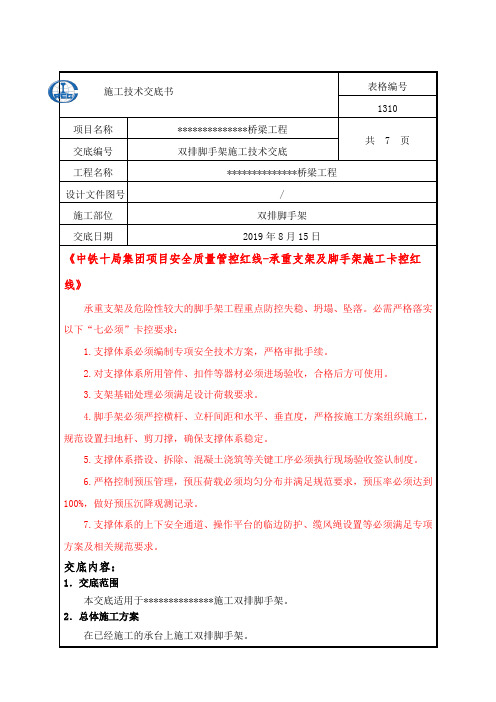

表格编号施工技术交底书1310项目名称**************桥梁工程共 7 页交底编号双排脚手架施工技术交底工程名称**************桥梁工程设计文件图号/施工部位双排脚手架交底日期2019年8月15日《中铁十局集团项目安全质量管控红线-承重支架及脚手架施工卡控红线》承重支架及危险性较大的脚手架工程重点防控失稳、坍塌、坠落。
必需严格落实以下“七必须”卡控要求:1.支撑体系必须编制专项安全技术方案,严格审批手续。
2.对支撑体系所用管件、扣件等器材必须进场验收,合格后方可使用。
3.支架基础处理必须满足设计荷载要求。
4.脚手架必须严控横杆、立杆间距和水平、垂直度,严格按施工方案组织施工,规范设置扫地杆、剪刀撑,确保支撑体系稳定。
5.支撑体系搭设、拆除、混凝土浇筑等关键工序必须执行现场验收签认制度。
6.严格控制预压管理,预压荷载必须均匀分布并满足规范要求,预压率必须达到100%,做好预压沉降观测记录。
7.支撑体系的上下安全通道、操作平台的临边防护、缆风绳设置等必须满足专项方案及相关规范要求。
交底内容:1.交底范围本交底适用于**************施工双排脚手架。
2.总体施工方案在已经施工的承台上施工双排脚手架。
(6)开口型双排脚手架的两端均必须设置横向斜撑,横向斜撑应在同一节间,由底至顶层呈Z字型连续布置,如下图所示。
抛撑钢管施工双排脚手架侧视图(7)扣件安装①螺栓拧紧扭力矩不应小于40 N·m,且不应大于65 N·m。
②在主节点处固定横向水平杆、纵向水平杆、剪刀撑、斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。
③对接扣件开口应朝上或朝内。
④各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
3.3施工脚手板铺设(1)作业层脚手板应铺满、铺稳、铺实。
本次使用5cm厚木脚手板,当脚手板长度小于2m时,可采用两根横向水平杆支撑,但应将脚手板两端与横向水平杆可靠固定,严防倾翻。
双排脚手架技术交底

双排脚手架技术交底一、工程概述在本次建筑施工中,我们将采用双排脚手架来满足施工过程中的作业需求。
双排脚手架具有稳定性好、承载能力强等优点,能够为施工人员提供安全可靠的工作平台。
二、材料要求1、钢管选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2、扣件采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。
在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
3、脚手板选用竹笆脚手板,其厚度不得小于 50mm,宽度不得小于 200mm,长度不得小于 3000mm。
竹笆应采用平放的竹片纵横编织而成,竹片宽度不得小于 30mm,厚度不得小于 8mm。
4、安全网采用密目式安全网,网目密度不应低于 2000 目/100cm²,其质量应符合现行国家标准《安全网》(GB 5725)的规定。
三、脚手架的搭设1、基础处理脚手架基础应平整坚实,在基础上设置垫板,垫板的长度不少于 2 跨,厚度不小于 50mm,宽度不小于 200mm。
对于地基松软的情况,应采取加固措施,如浇筑混凝土基础或铺设木板等。
2、立杆立杆纵向间距不得大于 15m,横向间距不得大于 105m。
立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。
相邻立杆的对接扣件不得在同一高度内,且应错开布置,错开距离不应小于500mm。
3、横杆横杆步距不得大于 18m,纵向水平杆应设置在立杆内侧,其长度不宜小于 3 跨。
横向水平杆在主节点处必须设置,用直角扣件扣接且严禁拆除。
4、剪刀撑在脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。
中间各道剪刀撑之间的净距不应大于 15m。
剪刀撑斜杆的接长应采用搭接,搭接长度不应小于 1m,应采用不少于 2 个旋转扣件固定。
外脚手架安全技术交底
三、注意事项
1、严禁提前拆除连墙件。
2、拆除脚手架时连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。
3、当脚手架采取分段、分立面拆除时,事先应确定技术方案,对不拆除的脚手架两端,事先必须采取必要的加固措施。施工电梯口处悬挑工字钢应预留,电梯口的两侧阳台处架体应按悬挑楼层重新搭设待保温完成后在行拆除。
安全技术交底
工程名称:xxxx项目
施工单位
建设单位
分项工程名称
作业部位
外脚手架工程
交底部门
交底人
施工期限
年月日至年月日
接受交底班组或员工签名:
交底内容:
一、作业前:
1、作业人员必须戴好安全帽并系好帽带,必须佩戴好安全带,高挂低用。
2、架子工必须经过安全技术培训并通过考核,持证上岗。架子工学徒工必须办理学习证,在技工带领、指导下操作,高处作业人员,不得患有高血压、心脏病、贫血、癫痫病、恐高症、眩晕等禁忌证。非架子工不得单独进行作业。
(三)“先防险,后救人的原则”,在危情或事故仍在继续或险情没有消除的情况下,必须采取支护等安全保险措施,既在确保救护者相对保险的情况下才能救助伤员。
(四)保护现场的原则,在事故调查组未决定结束事故现场原状之前,必须尽可能地保护好现场原状,以免给事故调查带来困难,
(五)采取急救措施
1、根据伤者受伤的严重程度确定是否立即拨打120急救电话,伤者出血要立即用工地配备的医药箱里的用具进行止血,止血过程中要避免伤口干扰,伤口包扎应松紧适当。
外双排脚手架搭设安全技术交底
专业的论文在线写作平台
外双排脚手架搭设安全技术交底
交底内容:
一、工程概况
二、施工准备
1.1材料准备
1.1:采用外径48 mm厚3.5mm的焊接管,采用Q235A钢,其力学性能符合GB700--89中的Q235A钢的规定。
1.2:扣件:对接扣件、直角扣件、转角扣件,其力学性能符合GB978--67的要求。
1.3:安全网:要求四证齐全,符合GB16909-1997的规定。
1.4:木跳板:4m长,300mm宽,50mm厚。
采用松木,其材质应符合GB-88中Ⅱ级材的规定,对于腐朽、虫蛀、扭纹、破裂及有大横透节的木材均不得使用
2.施工准备
搭架前先清除地面上的障碍物,夯实地面土层,并保证地面平整,脚手架底部全部铺设通长木跳板。
三、施工工艺
(一)工艺流程
落地脚手架搭设的工艺流程
定位设置通长脚手板---纵向扫地杆---立杆---横向扫地杆---小横杆---大横杆---剪刀撑----挂安全网。
(二)操作工艺
脚手架搭设
1、立杆间距1.2m立杆,所有水平杆步距。
双排脚手架技术交底
双排脚手架技术交底技术交底记录工程名称苏州高新区有轨电车1号线交底类别桥梁墩柱脚手架搭设一、工程概况:鉴于本工程施工桥墩平均高度在0.5~6米,因施工场地限制及施工安全考虑,采用双排落地式脚手架。
二、工艺要求:1、材料要求:(1)钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采用。
(2)扣件使用前进行质量检查,有裂缝,变形的严禁使用,扣件应做防锈处理。
(3)脚手板采用木脚手板、钢脚手板。
2、纵向水平杆(1)纵向水平杆设置在立杆内侧,其长度为4米,沿竖向跨度为1.2米;(2)纵向水平杆作为横向水平杆的支座,用十字扣件固定在立杆上;3、横向水平杆(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
(2)横杆为0.6米杠杆,设置间距为0.8米。
4、脚手板(1)作业层脚手板应铺满,铺稳,离开墩柱120,150mm;(2)脚手板应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
脚手板采用对接平铺,接头处必须设两根横向水平杆,脚手板外伸长应取130,150mm,两块脚手板外伸长度的和不应大于300mm;(3)作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定;5、立杆(1)每根立杆底部设置底座或垫板;立杆高度为6米,设置间距为0.8米。
(2)脚手架必须设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不大于1m。
靠边坡上方的立杆轴线到边坡的距离不小于500mm;(3)脚手架底层步距不大于2m;(4)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接,搭接应符合下列规定:a. 立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3;b.搭接长度不小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不小于100mm。
双排外脚手架安全技术交底模板
一、交底目的为确保双排外脚手架施工过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员要求(1)所有参与双排外脚手架施工的人员必须经过专业培训,取得相关资格证书,并具备一定的安全施工经验。
(2)施工人员应身体健康,无心脏病、高血压等影响高空作业的疾病。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,禁止非操作人员进入。
(2)施工现场应设置警戒线,并配备专职安全员负责现场安全管理。
(3)施工现场应配备必要的应急救援设施,如急救箱、消防器材等。
3. 双排外脚手架搭设要求(1)搭设前,应对施工现场进行勘察,了解地质、环境等情况,确保搭设安全。
(2)脚手架基础必须夯实,周围设有排水设施。
木垫厚度不小于5cm,长度不少于立杆纵距的2跨。
(3)立杆对接扣件部位应交错布置,两根相邻的立杆接头不应设在同一步架内。
(4)纵向水平杆宜设置在立杆内侧,其长度不宜大于3跨。
(5)主接头处必须设置一根横向水平杆,用直角扣件固定。
4. 双排外脚手架拆除要求(1)拆除前,应进行全面检查,确保脚手架连接牢固,无安全隐患。
(2)拆除顺序应由上而下,一步一清,不准上下层同时作业。
(3)拆除过程中,严禁往下乱扔材料,应使用绳索或传递方式将材料传递到地面。
(4)拆除过程中,如需中途换人,应将拆除情况交代清楚。
(5)拆除完毕后,应将架料分类堆放,堆放地点要平坦,下设支垫排水良好。
5. 个人防护用品(1)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(2)高空作业人员必须佩戴安全带,并正确使用。
三、注意事项1. 施工过程中,如发现安全隐患,应立即停止作业,并及时上报。
2. 施工人员应严格遵守操作规程,不得擅自改变施工方法。
3. 施工现场应保持整洁,严禁乱堆乱放材料。
4. 施工过程中,应加强沟通与协作,确保施工顺利进行。
四、总结本安全技术交底旨在提高双排外脚手架施工过程中的安全意识,降低安全事故的发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
双排脚手架技术交底
工程名称施工单位
分项工程名称脚手架工程交底部位外脚手架交底时间
交底内容
主要参数脚手架搭设方式2,脚手架架体高度最高点23.16m,低点12.00m,(已包含超过屋顶1.5m的防护高度);钢管类型Φ48×3.5;立杆步距1.5m,立杆纵距或跨距l a:1.5m;立杆横距l b:0.8m;双立杆计算方法为不设置双立杆;挡脚板:2步1设,脚手板:2步1设,横向斜撑:5跨1设;连墙件布置方式为两步三跨,连墙件连接方式为扣件连接;基础垫板厚度50mm通长设置;脚手架顶部高度为此部位檐口高度+1.5m;第一道水平网兜距室外地坪3m处设置,以上其他层水平网兜要求每两层设置一道且不得超过10m;剪刀撑宽度设置4~6跨,其最小宽度不小于6m,最大宽度不大于9m,搭接长度不少于1m,不少于3个扣件,角度为40°~60°,连续设置至顶部;
安装示意图
施工工艺流程定位→垫板→立两头立杆扣扫地杆、横向水平杆、纵向水平杆→立抛撑→树中间立杆→横向水平杆、纵向水平杆、防护栏杆→以此类推、形成一步闭合架体→搭第二步架→拉连墙件→拆抛撑→转角处设置“之”剪刀撑→挂密目安全网、铺脚手板→接立杆→架体外立面设置剪刀撑→搭第三步架(剪刀撑与安全网同步上)→…→完成。
质量要求脚手架搭设的技术要求、允许偏差与检验方法
质量保证措施1、脚手架的各种材料,在进入施工现场时,应进行检查验收,经检查验收不合格的材料应及时清除出场;
2、主要受力杆件的规格、杆件设置应符合专项施工方案的要求;
3、地基应符合专项施工方案的要求,应平整坚实,垫板必须铺放平整,不得悬空;
4、连墙件应设置牢固;
5、剪刀撑、斜撑等的加固杆件应设置齐全,连接可靠;
6、搭设过程中门洞、转角等部位的构造应符合《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011的规定;
7、在使用过程中,应对竹脚手架经常性的检查与维护,并应及时清理架体上的垃圾和杂物。
安全保证措施1、脚手架搭设人员必须是经过国家现行标准<<特种作业人员安全技术考核管理规则>>考核合格的专业架子工。
搭设脚手架人员必须戴安全帽、安全带,穿防滑鞋。
2、脚手架搭设时应按下列阶段进行质量检查,发现问题应及时校正。
1)基础完工后及脚手架搭设前;
2)作业层上施加荷载前;
3)每搭设完6m~8m高度后;
4)达到设计高度后;
5)遇有六级强风及以上风或大雨后;冻结地区解冻后;
6)停用超过一个月。
3、使用阶段
1)操作层上的施工荷载应符合设计要求,不得超载;
2)不得将模板支撑、缆风绳、泵送混凝土管等固定在脚手架上,严禁任意悬挂起重设备;
3)六级及六级以上大风和雾、雨天应停止脚手架作业,雨后上架操作应有防滑措施。
4)在脚手架使用期间,严禁拆除下列杆件:主节点处的纵、横向水平杆,纵、横向扫地杆;连墙件;
5)当在脚手架使用过程中开挖脚手架基础下的设备基础或管沟时,必须对脚手架采取加固措施;
6)在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;
7)工地临时用电线路的架设及脚手架接地、避雷措施等应按国家现行标准执行。
8)立杆底座应安放厚度不小于50mm的木垫板,也可采用槽钢等。
垫板与混凝土板接触紧密平整。
4、脚手架的拆除
1)接收到项目部脚手架架体拆除任务书后方可进行拆除作业工作。
2)拆除现场设警戒区域,挂醒目的警戒标志。
警戒区域内严禁非操作人员通行或在脚手架下方继续施工,监护人员履行职责,配备良好的通讯装置。
3)仔细检查吊运机械包括夹具是否安全可靠,吊运机械不允许搭设在脚手架上,另立设置。
4)拆除人员进入岗位以后,先进行检查,加固松动部位,清除步层内留的材料、物件及垃圾块,所有清理物安全输送至地面,严禁高处抛掷。
5)按搭设的反程序进行拆除,即安全网—竖脚手板—垫铺脚手板—防护栏杆—搁栅—剪刀撑杆—连墙杆—纵向水平杆—横向水平杆—立杆—底排的纵向水平杆、搁栅、平杆、斜撑杆。
(即先搭后拆,后搭先拆的顺序进行拆除。
)
6)不允许分立面拆除或上、下二步同时拆除,认真做到一步一清、一杆一清。
7)所有连墙杆、剪刀撑杆件、隔立板、登高措施必须随脚手架步层拆除同步进行下降。
不准先行拆除。
8)所有杆件与扣件,在拆除时分离,不允许杆件上附着扣件输送到地面或两杆同时拆下输送地面。
9)所有铺脚手板拆除时,自外向里竖立,搬运防止自里向外翻起。
严禁脚手板上的垃圾物件直接从高处坠落伤人。
10)当日完工后,仔细检查岗位周围情况,如发现留有隐患的部位,及时进行修复或继续完成至一个程序,一个部位的结束,方可撤离岗位。
注意事项1、立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。
2、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
3、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。
4、严禁将外径不同规格的钢管混合使用。
5、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。
6、开口型双排脚手架的两端均必须设置横向斜撑。
7、对高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式。
严禁使用仅有拉筋的柔性连墙件。
对高度24m以上的双排脚手架,必须采用刚性连墙。
