道路施工组织与管理考题及答案
10月浙江自考公路施工组织与管理试题及答案解析

浙江省2018年10月自学考试公路施工组织与管理试题课程代码:07968一、单项选择题(本大题共15小题,每小题2分,共30分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。
错选、多选或未选均无分。
1.下列属于分部工程的是( )A.桥涵工程B.一个矿井C.围堰D.基础工程2.施工准备就绪后,需要提出开工报告,经批准后才能开工,报告提出单位应是( )A.施工单位B.建设单位C.监理单位D.质监部门3.施工方案的核心内容是( )A.施工组织设计B.施工方法C.施工平面图D.三通一平4.下列属于空间参数的是( )A.施工过程数B.施工段数C.流水步距D.流水节拍5.不同施工过程的专业施工队,在同一施工段上尽可能保持连续作业,在不同施工段上又能进行最大限度的搭接,描述的是( )A.平行施工B.流水施工C.顺序施工D.间断施工6.流水步距的数目取决于参与流水的( )A.施工过程数B.施工段数C.流水节拍D.流水工期7.在下图所示的双代号网络计划中,工作C的总时差为( )A.0B.3C.5D.818.当网络图中某一非关键工作的持续时间拖延△,且大于该工作的总时差TF时,网络计划总工期将( )A.拖延△B.拖延△+TFC.拖延△-TFD.拖延TF-△9.在施工项目完成后,按照施工成本目标责任制的有关规定,评定施工项目计划的完成情况和各责任者的业绩,并以此给以相应的奖励和处罚,这项工作是( )A.成本预测B.成本计划C.成本核算D.成本考核10.下列不属于施工方案编制内容的是( )A.施工方法B.施工顺序C.施工技术组织措施D.估算主要项目的工程量11.某项工作C的紧前工作有A、B,如果A、B两项工作的最早开始时间分别为6天和7天、持续时间分别为4天和5天,则工作C的最早开始时间为( )A.10天B.11天C.12天D.13天12.单代号网络图中的箭线表示( )A.工序间的逻辑关系B.工序的虚与实C.工序名称D.工序时间13.热拌沥青混凝土路面施工时,混合料的出厂温度应控制的范围是( )A.110~130℃之间B.120~140℃之间C.140~165℃之间D.150~170℃之间14.铲运机适用的范围是( )A.砂土B.砂砾土C.软岩和块岩D.岩石15.因果分析图正确的形状应该是( )A.类似正态分析曲线B.方块状C.鱼骨状D.是反映主次问题的坐标图二、填空题(本大题共10小题,每小题2分,共20分)请在每小题的空格中填上正确答案。
施工组织与管理习题库及参考答案

施工组织与管理习题库及参考答案一、单选题(共71题,每题1分,共71分)1.网络图组成的三要素是( )。
A、工作、节点、箭线B、工作、箭线、线路C、工作、节点、线路D、节点、箭线、线路正确答案:C2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、人为因素C、材料设备因素D、技术因素正确答案:B3.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A、综合性B、复杂性C、流动性D、个别性正确答案:D4.选择每日作业班数,每班作业人数,是在确定( )参数时需要考虑的。
A、流水节拍B、施工过程数C、施工段数D、流水步距正确答案:A5.关于有节奏流水,下列论述中()是错误的。
A、不同施工过程间的流水节拍也相等B、流水步距为常数C、同一施工过程在各施工段上的流水节拍相等D、流水步距为最小节拍的整数倍数正确答案:A6.下述施工组织方式中日资源用量最少的是( )。
A、平行施工B、流水施工C、搭接施工D、依次施工正确答案:D7.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( )天。
A、3B、4C、2D、1正确答案:A8.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( )方式的特点。
A、流水施工B、顺序施工C、间断施工D、平行施工正确答案:C9.在组织施工的方式中 , 占用工期最长的组织方式是( )施工。
A、流水B、平行C、搭接D、依次正确答案:D10.某工程由 4 个分项工程组成,平面上划分为 4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( )天。
A、18B、15C、21D、12正确答案:C11.网络计划的主要优点是( )。
A、计算方便B、编制简单C、直观易懂D、工作逻辑关系明确正确答案:D12.建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。
A、生产周期长B、体积庞大C、固定性D、多样性正确答案:B13.工作最早开始时间和最早完成时间的计算应从网络计划的( )开始。
公路施工技术与管理 复习题及答案

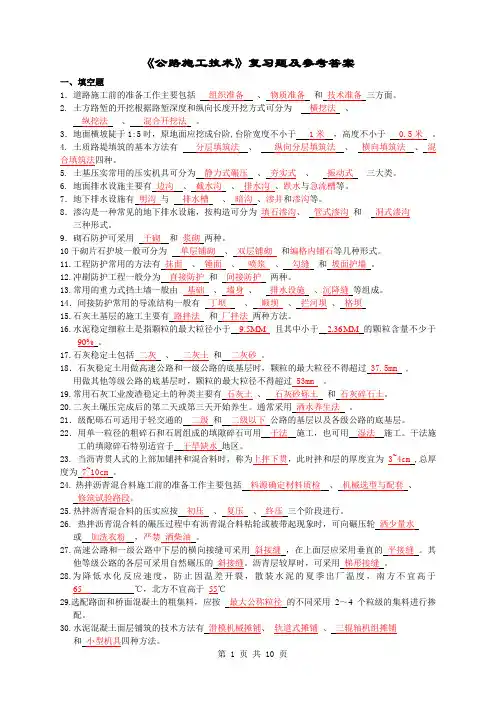

《公路施工技术》复习题及参考答案一、填空题1.道路施工前的准备工作主要包括组织准备、物质准备和技术准备三方面。
2. 土方路堑的开挖根据路堑深度和纵向长度开挖方式可分为横挖法、纵挖法、混合开挖法。
3.地面横坡陡于1:5时,原地面应挖成台阶,台阶宽度不小于1米,高度不小于0.5米。
4. 土质路堤填筑的基本方法有分层填筑法、纵向分层填筑法、横向填筑法、混合填筑法四种。
5. 土基压实常用的压实机具可分为静力式碾压、夯实式、振动式三大类。
6. 地面排水设施主要有边沟、截水沟、排水沟、跌水与急流槽等。
7.地下排水设施有明沟与排水槽、暗沟、渗井和渗沟等。
8.渗沟是一种常见的地下排水设施,按构造可分为填石渗沟、管式渗沟和洞式渗沟三种形式。
9.砌石防护可采用干砌和浆砌两种。
10干砌片石护坡一般可分为单层铺砌、双层铺砌和编格内铺石等几种形式。
11.工程防护常用的方法有抹面、锤面、喷浆、勾缝和坡面护墙。
12.冲刷防护工程一般分为直接防护和间接防护两种。
13.常用的重力式挡土墙一般由基础、墙身、排水设施、沉降缝等组成。
14.间接防护常用的导流结构一般有丁坝、顺坝、拦河坝、格坝15.石灰土基层的施工主要有路拌法和厂拌法两种方法。
16.水泥稳定细粒土是指颗粒的最大粒径小于9.5MM 且其中小于 2.36 MM的颗粒含量不少于90%。
17.石灰稳定土包括二灰、二灰土和二灰砂。
18.石灰稳定土用做高速公路和一级公路的底基层时,颗粒的最大粒径不得超过37.5mm , 用做其他等级公路的底基层时,颗粒的最大粒径不得超过 53mm 。
19.常用石灰工业废渣稳定土的种类主要有石灰土、石灰砂砾土和石灰碎石土。
20.二灰土碾压完成后的第二天或第三天开始养生。
通常采用洒水养生法。
21.级配砾石可适用于轻交通的二级和二级以下公路的基层以及各级公路的底基层。
22.用单一粒径的粗碎石和石屑组成的填隙碎石可用干法施工,也可用湿法施工。
干法施工的填隙碎石特别适宜于干旱缺水地区。
最新10月浙江自考公路施工组织与管理试题及答案解析

浙江省2018年10月自学考试公路施工组织与管理试题课程代码:07968一、单项选择题(本大题共15小题,每小题2分,共30分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。
错选、多选或未选均无分。
1.杭州湾跨海大桥是属于国道主干线同三线中的( )A.单项工程B.单位工程C.分部工程D.分项工程2.开挖基坑是属于施工过程中的________阶段。
( )A.施工准备工程B.基本施工过程C.辅助施工过程D.施工服务过程3.已知某工程全等节拍流水施工,施工过程数为5个,施工段数为3段,流水节拍和流水步距都为2d,则计算工期为( )A.8dB.10dC.12dD.14d4.属于平行作业的优点是( )A.施工现场管理简单B.施工工期短C.利于资源供应D.以上都不是5.关于虚工作,下列说法正确的是( )A.消耗时间的子项目B.消耗资源的子项目C.表示相邻前后工作顺序D.以上都不是6.在工程网络计划图中,关键线路是指________的线路。
( )A.双代号网络图由关键节点组成B.单代号网络图中全部由关键工作组成C.单代号搭接网络图中时距之和最大D.双代号时标网络图中始终没有波形成7.施工组织设计编制程序中,制定施工方案应该是在( )A.现场组织机构划分前B.现场组织机构划分后C.计算工程量前D.施工进度计划后8.施工机械的选择应( )A.以满足工程进度为基本依据B.从全局出发统筹考虑C.以购置新机器为主,租赁为辅D.根据工程量决定机械类型9.属于横线图的优点是( )A.各项工程数量分布明了B.可以直接在图上找出施工位置与施工情况C.可以预测在正常施工条件下的施工进程D.可以直接在图上读出施工计划的总工期10.在进行机械设备的配置与组合时,选择冬季施工时使用的松土器的依据是( )A.根据土质条件选择机械B.根据作业内容选择机械C.根据气象条件选择机械D.根据作业效率选择机械11.在材料费成本的控制中,运杂费的控制属于( )A.量差控制B.量差考核C.价差控制D.价差考核12.桥涵工程中的预制构件的安装费用属于( )A.建筑工程费B.安装工程费C.设备、工器具购置费D.其他费用13.某施工项目造价为660万元,扣除计划利润和税金以及企业管理独立费,经计算其预算成本为580万元,该施工项目的技术节约措施节约额为29万元,则该项目的计划成本是________万元。
《公路施工组织设计与管理》课后习题及答案

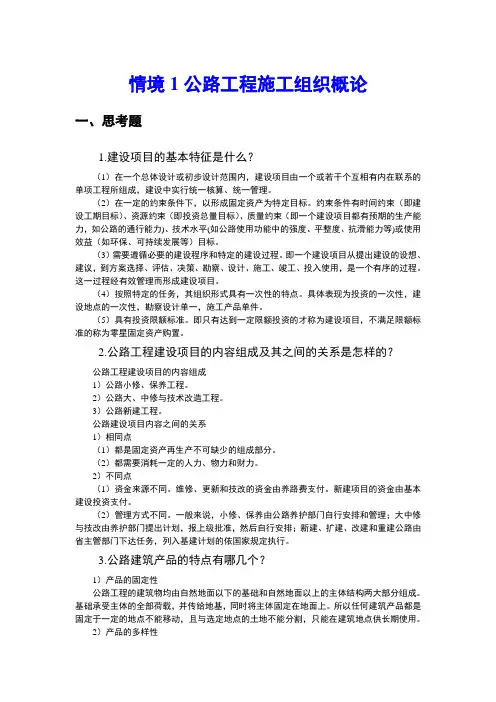

情境1公路工程施工组织概论一、思考题1.建设项目的基本特征是什么?(1)在一个总体设计或初步设计范围内,建设项目由一个或若干个互相有内在联系的单项工程所组成,建设中实行统一核算、统一管理。
(2)在一定的约束条件下,以形成固定资产为特定目标。
约束条件有时间约束(即建设工期目标)、资源约束(即投资总量目标)、质量约束(即一个建设项目都有预期的生产能力,如公路的通行能力)、技术水平(如公路使用功能中的强度、平整度、抗滑能力等)或使用效益(如环保、可持续发展等)目标。
(3)需要遵循必要的建设程序和特定的建设过程。
即一个建设项目从提出建设的设想、建议,到方案选择、评估、决策、勘察、设计、施工、竣工、投入使用,是一个有序的过程。
这一过程经有效管理而形成建设项目。
(4)按照特定的任务,其组织形式具有一次性的特点。
具体表现为投资的一次性,建设地点的一次性,勘察设计单一,施工产品单件。
(5)具有投资限额标准。
即只有达到一定限额投资的才称为建设项目,不满足限额标准的称为零星固定资产购置。
2.公路工程建设项目的内容组成及其之间的关系是怎样的?公路工程建设项目的内容组成1)公路小修、保养工程。
2)公路大、中修与技术改造工程。
3)公路新建工程。
公路建设项目内容之间的关系1)相同点(1)都是固定资产再生产不可缺少的组成部分。
(2)都需要消耗一定的人力、物力和财力。
2)不同点(1)资金来源不同。
维修、更新和技改的资金由养路费支付。
新建项目的资金由基本建设投资支付。
(2)管理方式不同。
一般来说,小修、保养由公路养护部门自行安排和管理;大中修与技改由养护部门提出计划,报上级批准,然后自行安排;新建、扩建、改建和重建公路由省主管部门下达任务,列入基建计划的依国家规定执行。
3.公路建筑产品的特点有哪几个?1)产品的固定性公路工程的建筑物均由自然地面以下的基础和自然地面以上的主体结构两大部分组成。
基础承受主体的全部荷载,并传给地基,同时将主体固定在地面上。
施工组织与管理复习题及答案

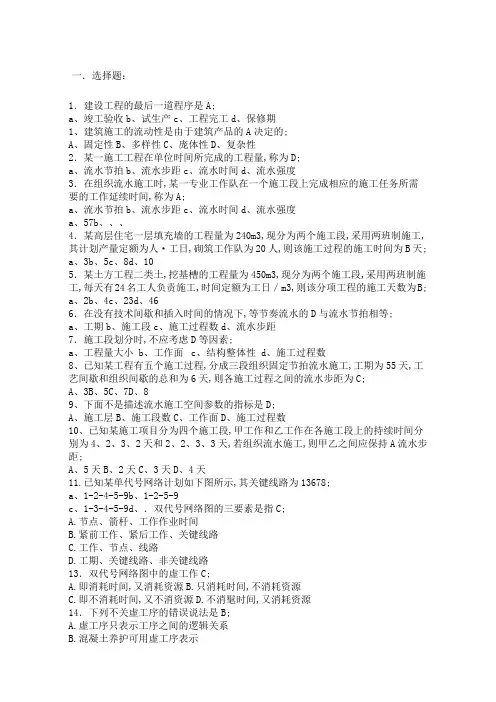

一.选择题:1.建设工程的最后一道程序是A;a、竣工验收b、试生产c、工程完工d、保修期1、建筑施工的流动性是由于建筑产品的A决定的;A、固定性B、多样性C、庞体性D、复杂性2.某一施工工程在单位时间所完成的工程量,称为D;a、流水节拍b、流水步距c、流水时间d、流水强度3.在组织流水施工时,某一专业工作队在一个施工段上完成相应的施工任务所需要的工作延续时间,称为A;a、流水节拍b、流水步距c、流水时间d、流水强度a、57b、、、4.某高层住宅一层填充墙的工程量为240m3,现分为两个施工段,采用两班制施工,其计划产量定额为人·工日,砌筑工作队为20人,则该施工过程的施工时间为B天;a、3b、5c、8d、105.某土方工程二类土,挖基槽的工程量为450m3,现分为两个施工段,采用两班制施工,每天有24名工人负责施工,时间定额为工日/m3,则该分项工程的施工天数为B;a、2b、4c、23d、466.在没有技术间歇和插入时间的情况下,等节奏流水的D与流水节拍相等;a、工期b、施工段c、施工过程数d、流水步距7.施工段划分时,不应考虑D等因素;a、工程量大小b、工作面c、结构整体性d、施工过程数8、已知某工程有五个施工过程,分成三段组织固定节拍流水施工,工期为55天,工艺间歇和组织间歇的总和为6天,则各施工过程之间的流水步距为C;A、3B、5C、7D、89、下面不是描述流水施工空间参数的指标是D;A、施工层B、施工段数C、工作面D、施工过程数10、已知某施工项目分为四个施工段,甲工作和乙工作在各施工段上的持续时间分别为4、2、3、2天和2、2、3、3天,若组织流水施工,则甲乙之间应保持A流水步距;A、5天B、2天C、3天D、4天11.已知某单代号网络计划如下图所示,其关键线路为13678;a、1-2-4-5-9b、1-2-5-9c、1-3-4-5-9d、.双代号网络图的三要素是指C;A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路13.双代号网络图中的虚工作C;A.即消耗时间,又消耗资源B.只消耗时间,不消耗资源C.即不消耗时间,又不消资源D.不消髦时间,又消耗资源14.下列不关虚工序的错误说法是B;A.虚工序只表示工序之间的逻辑关系B.混凝土养护可用虚工序表示C.只有双代号网络图中才有虚工序D.虚工作一般用虚箭线表示15、在流水施工水平指示图表的表达式中横坐标表示流水施工的AA、持续时间B、施工过程C、专业工作队D、施工编号16、组织流水施工时,m与n的关系应为DA、m<nB、m=nC、m>nDm≥n17、以下不属于空间参数的是D;A.工作面B.施工段数C.施工过程数D.流水强度18在双代号或单代号网络计划中,判别关键工作的条件是该工作D最小A、自由时差B、与其紧后工作之间的时间间隔C、持续时间D、总时差19、在双代号网络图中工作i—j中i和j的大小关系是CA、i=jB、i>jC、i<jD、i和j大小关系不能确定20、工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作AA、不会影响其紧后工作的最迟开始B、不会影响其后续工作的正常进行C、必定影响其紧后工作的最早开始D、必定影响其后续工作的最早开始21、在工程网络计划中,如果某项工作拖延时间超过自由时差,则AA必定影响其紧后工作的最早开始时间B、必定影响总工期C、该项工作必定变为关键工作D、对其后续工作及工程总工期无影响22、在网络计划中,如果工作的自由时差正好被利用完,则会影响AA、本工作的最早完成时间B、其紧后工作的最早开始时间C、平行工作的最早完成时间D、其后续工作的最早完成时间23、在工程网络计划执行过程中,如果某工作进度拖后,必影响的工作是该工作的BA、先行工作B、后续工作C、平行工作D、紧前工作24、在工程网络计划中,自由时差是不影响A的前提下,该工作可以利用的机动时间;A、紧后工作的最早开始B、后续工作的最早开始C、紧后工作的最迟开始D、本工作的最早完成25、在工程网络计划中,工作的总时差是指在不影响B前提下,该工作可以利用的机动时间;A、紧后工作最早开始B、后续工作最迟开始C、紧后工作的最迟开始D、紧后工作的最早完成26、工程网络计划的计划工期CA、等于要求工期B、等于计算工期C、不超过要求工期D、不超过计算工期27、已知某工程网络计划中工作M的自由时差为3天,总时差为5天,现实际进度影响总工期1天,在其他工作均正常的前提下,工作M的实际进度比计划进度拖延了D 天A、3天B、4天C、5天D、6天28、工期优化以D为目标,使其满足规定A费用最低B资源均衡C、最低成本D综短工期29、网络计划的工期优化的目的是缩短BA、计划工期B、计算工期C、要求工期D、合同工期30、工程项目最有效的科学组织方法是CA、平行施工B顺序施工C、流水施工D、依次施工31、在拟建工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织A;A、平行施工B顺序施工C、流水施工D、依次施工32、工程项目流水作业是由固定组织的工人,在若干个A的施工区域中依次连续工作的一种施工组织方法A、工作性质相同B、工作性质不同C、工作时间相同D、工作时间不同33、在组织流水施工时,用来表达流水施工时间参数通常保括BA、施工过程和施工段B、流水节拍和流水步距C、流水过程和流水强度D、流水过程和流水步距34、考虑到建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式;其中有利于资源供应的施工组织方式是CA、顺序施工和平行施工B、平行施工和流水施工C、顺序施工和流水施工D、平行施工和搭接施工35、在下列施工组织方式中,不能实现工作队专业化施工的组织方式是AA、顺序施工和平行施工B、平行施工和流水施工C、顺序施工和流水施工D、平行施工和搭接施工36、组织建设工程顺序施工时,其特点包括BA、每个专业队在各段依次连续施工B、每个专业队无法按施工顺序要求连续施工C、各施工段同时开展相同专业施工D、同一时间段内各施工段均能充分利用工作面37、建设工程组织流水施工时,其特点之一是CA、由一个专业队在各施工段上依次施工B、同一时间段只能有一个专业队投入流水施工C、各专业按施工顺序应连续、均衡组织施工D、施工现场组织管理简单,工期最短38、建设工程组织流水施工时,必须全部列入施工进度计划的施工过程是AA、建造类B、物资供应类C、运输类D、制备类39、组织流水施工时,划分施工段的最根本目的是DA、由于施工工艺的要求B、可增加更多的专业工作队C、提供工艺或组织间歇时间D、使各专业队在不同施工段进行流水施工40、在组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数通常包括CA、施工段B、流水节拍和流水步距C、流水过程和流水强度D、流水过程和流水步距41、在组织流水施工时,用来表达流水施工空间参数通常保括AA、施工段B、流水节拍和流水步距C、流水过程和流水强度D、流水过程和流水步距42、流水施工中,划分施工过程主要按A划分A、建造类B、运输类C、制备类43、如果施工段不变,若流水步距越大,则工期CA、越小B、不变C、越大D、不能确定44、如果施工段不变,若流水节拍越大,则流水步距CA、越小B、不变C、越大D、不能确定45.利用工作的自由时差,其结果是A;A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期46.在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天;工作M有3项紧后工作,它们的最早开始时间分别为第21天、第24天和第28天,则工作M的自由时差为C天;A.1B.3C.4D.847.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天;该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为D天;A.3和0B.3和2C.5和0D.5和348.网络计划的缺点是C;A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化49.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是B;天天天天50.下列不关虚工序的错误说法是B;A.虚工序只表示工序之间的逻辑关系B.混凝土养护可用虚工序表示C.只有双代号网络图中才有虚工序D.虚工作一般用虚箭线表示51.网络计划中,工作最早开始时间应为A;A.所有紧前工作最早完成时间的最大值B.所有紧前工作最早完成时间的最小值C.所有紧前工作最迟完成时间的最大值D.所有紧前工作最迟完成时间的最大值52.某项工作有两项紧后工作C、D,最迟完成时间:C=30天,D=20天,工作持续时间:C=5天,D=15天,则本工作的最迟完成时间是B;天天天天53.一般情况下,主要施工过程的流水节拍应是其他各施工工程流水节拍的A; A.最大值B.最小值C.平均值D.代数和54.关于自由时差和总时差,下列说法中错误的是A;A.自由时差为零,总时差必定为零B.总时差为零,自由时差必为零C.不影响总工期的前提下,工作的机动时间为总时差D.不影响紧后工序最早开始的前提下,工作的机动时间为自由时差55.某工程网络计划在执行过程中,某工作实际进度比计划进度拖后5天,影响工期2天,则该工作原有的总时差为B;天天天天56.如果A、B两项工作的最早开始时间分别为6d和7d,它们的持续时间分别为4d 和5d,则它们共同紧后工作C的最早开始时间为C;某工程计划中A工作的持续时间为5天,总时差为8天,自由时差为4天;如果A工作实际进度拖延13天,则会影响工程计划工期C;天天天天58.在网络计划中,若某项工作的D最小,则该工作必为关键工作;A.自由时差B.持续时间C.时间间隔D.总时差59.当网络图中某一非关键工作的持续时间拖延△,且大于该工作的总时差TF时,网络计划总工期因此将拖延A;A.△—TFB.△+TFC.△—△60、工程项目施工总成本由直接成本和间接成本两部分组成,随着工期的缩短,会引起B;A、直接成本和间接成本同时增加B、直接成本增加和间接成本减少C、直接成本和间接成本同时减D、间接成本增加和直接成本减少61、建设项目一般是由多个A组成的;A、单项工程B、分部工程C、单位工程D、分项工程62、一般工程进行AA:初步设计、施工图设计B:初步设计、技术设计C:技术设计、施工图设计D:初步设计、技术设计、施工图设计63、重点工程项目进行DA:初步设计、施工图设计B:初步设计、技术设计C:技术设计、施工图设计D:初步设计、技术设计、施工图设计64.建设工程平行承发包模式的缺点是AA业主选择承包单位范围小B.投资控制难度大C.进度控制难度大D.质量控制难度大65.对择优选择承建单位最有利的工程承发包模式是A; A.平行承发包B.设计和施工总分包C.项目总承包D.设计和施工联合体承包66.流水施工最理想的组织方式为A;A.等节奏流水B.异节奏流水C.无节奏流水D.变节奏流水67.工程流水施工的实质内容是C;A.分工协作B.大批量生产C.连续作业D.搭接适当68.一组流水中,施工过程数是属于A;A.工艺参数B.空间参数C.时间参数D.流水参数69.流水步距属于C;A.工艺参数B.空间参数C.时间参数D.流水参数70.以下关于“流水节拍”的概念,叙述正确的是BA.一个专业队的作业时间B.一个施工段的持续时间C.一个专业队在某施工段上的作业时间D.一个专业队的流水时间71.某分部工程双代号网络计划如图3—4所示,其关键线路有B条;A.2B.3C.4D.572.若要对工程组织等节奏流水施工,其基本条件是AA.各施工段工程量基本相等B.各施工队作业人数相等C.各施工段的面积基本相等D.各施工段所用机械相同73.专业工作队在一个施工段上的施工作用时间称为DA.工期B.流水步距C.自由时差D.流水节拍74、横道图进度计划的优点是CA.便于确定关键工作B.工作之间的逻辑关系表达清楚C.表达方式直观D.工作时差易于分析75、根据JGJ/T121-99工程网络计划技术规程,在双代号时标网络计划中是D A.以波形线表示工作,以虚箭线表示虚工作,以实箭线表示工作的自由时差B.以波形线表示工作,以实箭线表示虚工作,以虚箭线表示工作的自由时差C.以实箭线表示工作,以波形线表示虚工作,以虚箭线表示工作的自由时差D.以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差76、工程网络计划中的关键工作是指B的工作;A.自由时差最小B.总时差最小C.工作持续时间最长D.时距为零79.根据下表逻辑关系控制的双代号网络图,图中存在的作图错误是B;A.节点编号不对B.逻辑关系不对C.有多个起点节点D.有多个终点节点80.某工程网络计划中工作M的总时差和自由时差分别为5天和3天,该计划执行过程中经检查发现只有工作M的实际进度拖后4天,则工作M的实际进度D A.既不影响总工期,也不影响其后续工作的正常执行B.将其紧后工作的最早开始时间推迟1天,并使总工期延长1天C.不影响其后续工作的继续进行,但使总工期延长1天D.不影响总工期,但使其紧后工作的最早开始时间推迟1天81.与工程网络计划方法相比,横道图进度计划方法的缺点是不能D; A.直观表示计划中工作的持续时间B.确定实施计划所需要的资源数量C.直观表示计划完成所需要的时间D.确定计划中的关键工作和时差82.某工程双代号时标网络计划如下图所示时间单位:周,在不影响总工期的前提下,工作B可利用的机动时间为B周;A.1 B.2 C.3 D.483.在工程网络计划中,关键线路是指 D ; A.单代号网络计划中总的工作持续时间最长的线路B.双代号网络计划中由关键节点组成的线路C.单代号搭接网络计划中总的工作持续时间最长的线路D.双代号时标网络计划中无虚箭线的线路84.某工程网络计划中工作M的总时差为3天,自由时差为0;该计划执行过程中,只有工作M的实际进度拖后4天,则工作M的实际进度将其紧后工作的最早开始时间推迟和使总工期延长的时间分别为 D ; A.3天和0天B.3天和1天C.4天和0天D.4天和1天85.某双代号网络计划中以天为单位,工作K的最早开始时间为6,工作持续时间为4,工作M的最迟完成时间为22;工作持续时间为10,工作N的最迟完成时间为20,工作持续时间为5,已知工作K只有M,N两项紧后工作,工作K的总时差为C天;A、2B、3C、5D、686.已知工作A的紧后工作是B和C,工作B的最迟开始时间为14,最开始时间为10;工作C的最迟完成时间为16,最早完成时间为14;工作A的自由时差为5天,则工作A的总时差为C天;某双代号网络计划如下图所示时间:天,则工作D的自由时差是B天A..88、某工程网络计划中,工作M的总时差为5天,自由时差为3天;在计划执行情况的检查中,发现只有工作M的实际进度拖后了4天,则关于工作M实际进度的说法,正确的是D;A、使总工期拖后1天,使后续工作最早开始时间拖后1天B、不影响总工期,也不影响后续工作的正常进行C、使总工期拖后1天,但不影响后续工作的正常进行D、不影响总工期,但使后续工作最早开始时间拖后1天二.填空题:1.一般项目进行两阶段设计,即初步设计和施工图设计;2.施工生产的三大要素包括:劳动力、材料和机械;3.单项工程验收是指一个单项工程完工后,可由建设单位组织验收;4.工程全部验收是指整个项目全部工程建成后,则必须根据国家有关规定,按工程的不同情况,由负责验收的单位组织建设单位、施工企业、监理和设计单位以及建设银行、环境保护和其他有关部门共同组成验收委员会或小组进行验收;5.两个相邻的施工过程先后进入同一施工段中进行流水施工的时间间隔,称为流水步距;6.在流水施工工期计划时,要考虑技术间歇和组织间歇的因素;7.按照生产要素分类,安装工程定额可以分为劳动定额、材料消耗定额、机械台班使用定额8.按照用途和不同使用阶段分类,定额可以分为施工定额、预算定额、概算顶儿以及概算指标9.按管理范围分类,安装工程定额可以分为全国统一定额、地区统一定额、企业定额10.税金是指国家税法规定的应计入建筑工程造价内的营业税、城市维护建设税、教育附加税11.双代号网络图中的三要素是工作、节点和线路;12.虚工作既不消耗资源又不消耗时间;13.施工定额一般由劳动定额、材料消耗定额、机械台班使用定额14.施工现场准备工作的“三通一平”指水通、路通、电通和场地平整;。
公路施工组织题库(附答案)

2017-2018-2学期公路施工组织题库一、单选题1.劳动力不均衡系数一般取值是( A )A.1-1.5B.大于1,且越大越好C.小于2.0D.1-2.52.在全等节拍流水作业中,流水节拍与流水步距( A )A.总是相等的B.不相等C.不一定相等D.可能相等3.某标段有5个施工段,每工段2道工序,流水节拍表如下,其最优施工次序为( D )A.ADCEB和ABEDCB.ABDCEC.AEDCBD.ABDEC和ADEBC4.网络图中的虚箭线的特点是( D )A.需要消耗一定资源,但不占用时间B.需占用一定时间,但不消耗资源C.需要消耗一定资源,也占用一定时间D.既不消耗资源,也不占用时间5.对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需3天,则该工作( C )。
A.正常B.可提前1天完成C.影响总工期1天D.影响总工期3天6.工程网络计划的计算工期应等于其所有结束工作( B )。
A.最早完成时间的最小值B.最早完成时间的最大值C.最迟完成时间的最小值D.最迟完成时间的最大值7.紧凑法画施工进度图时,其原理是只要具备( D )就可开工A.工作面B.生产力C.机械设备D.工作面和生产力8.LS表示( A )A.最迟可能开始时间B.最早可能开始时间C.最早结束时间D.最迟结束时间9.双代号网络图和单代号网络图的最大区别是( C )A.节点编号不同B.使用范围不同C.表示工作的符号不同D.参数计算方法不同10.工作自由时差是指在( D )的前提下,本工作可以利用的机动时间。
A.不影响其紧前工作最早开始时间B.不影响其紧前工作最早完成时间C.不影响其紧后工作最迟开始时间D.不影响其紧后工作最早开始时间11.在工程网络计划中,工作M的最迟完成时间为第25天,其持续时间为6天。
该工作有三项紧前工作,它们的最早完成时间分别为第10天.第12天和第13天,则工作M的总时差为( A )天。
施工组织与管理模拟习题含答案

施工组织与管理模拟习题含答案一、单选题(共70题,每题1分,共70分)1、建设工程组织流水施工时,其特点之一是()oA、由一个专业队在各施工段上依次施工B、施工现场的组织管理简单,工期最短C、同一时间段只能有一个专业队投入流水施工D、各专业队按施工顺序应连续、均衡地组织施工正确答案:D2、()单位不参加图纸会审。
A、质量监督方B、建设方C、设计方D、施工方正确答案:A3、某工程各流水参数分别为:n=4,m=4,t=2,组织全等节拍流水,则其流水工期为()天。
A、12B、14C、16D、18正确答案:B4、下列说法中正确的是()。
A、凡是总时差为零的工作就是关键工作B、凡是自由时差为零的工作是关键工作C、凡是总时差为最小值的工作就是关键工作D、凡是自由时差为最小值的工作就是关键工作正确答案:C5、下列合同中,由承包商承担了全部工作量和价格风险的是()A、单价合同B、固定总价合同C、目标合同D、成本加酬金合同正确答案:B6、单体工程建筑面积是3万平方米的项目经理部级别属于()A、三级B、一级C、二级D、四级正确答案:A7、下列不属于双代号网络的三要素的是()。
A、工作B、关键线路C、线路D、节点正确答案:B8、某工程项各项过程的流水节拍分别为ta=2天,tb=4天,tc=6天,若组织成倍节拍流水,则B施工过程有()个施工班组参于施工。
A、4B、2C、3D、1正确答案:B9、当计划工期等于计算工期时,()为零的工作肯定在关键线路上。
A、持续时间B、以上三者均不是C、自由时差D、总时差正确答案:D10、流水作业是施工现场控制施工进度的一种经济效益很好的方法,相比之下在施工现场应用最普遍的流水形式是()。
A、固定节拍流水B、一般成倍节拍流水C、非节奏流水D、加快成倍节拍流水正确答案:C11、某工作K的1FK=20,DK=3,ESK=IO,则TFK为()。
A、7B、10C、17D、20正确答案:A12、一个双代号网络计划,某工作有3天总时差,若该工作实际施工时间拖延了4天,则计划工期将拖延()天。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
重庆交通大学继续教育学院2007--2008学年第一学期考试卷A《道路施工组织与管理》课程考核形式:闭卷考试需用时间:120分钟层次:本科班级:姓名:学号:一、单项选择题(只有一个答案最合适,多选或者选错均为0,1分×15=15分)1.路基地表排水设施不包括(B)A、边沟B、渗沟C、截水沟D、排水沟2.水泥混凝土路面施工中,当现场温度低于摄氏(B )度时,应停止施工。
A. -2B. 0C. 4D. 53.路基石方爆破中爆破作用指数n<0.75时称为(D )A.加强抛掷爆破B.强抛掷爆破C.光面爆破D.减弱松动爆破4.在组织等节拍有间歇跨层流水作业时施工过程数n和施工段数m之间的关系是()A.m<nB.m>nC.m=nD.m与n无关5.绘制网络图的基本规则中最重要的规定是(D )A.只允许一个起点节点和一个终点节点B.不允许使用无箭头的线段C.不允许出现代号相同的箭线D.不允许出现闭合回路6. 某一非关键工作(工序)的持续时间为2天;它的总时差为4天、自由时差为2天,在进度检查时发现该工作(工序)拖延了7天。
以下论述正确的有( C )。
A.该工程的工期将拖延7天B.该工程的工期将拖延5天C.该工程的工期将拖延3天D. 该工程的工期将拖延2天7.网络计划的时间参数ES H=8是表示H工作(B )A.最迟在第8天后开始B.最早在第8天后开始C.最早在第8天的早晨开始D.最早在第8天的晚上结束8.工程进度网络计划中的关键工序是指( C )A.相邻两项工作之间间隔为零的工序B.箭头节点和箭尾节点为关键节点的工序C.总时差最小或为零的工序D.时标网络图中无波形线的工序9.在一个分部工程内部按照各个分项工程组织流水作业称为(A )A.细部流水B.专业流水C.综合流水D.大流水10.流水作业空间参数中的施工层概念是指(A )A. 操作层B. 建筑物楼层C.路基土石方开挖层D.高桥墩的浇筑层11.基层施工速度慢于面层施工速度时,以最快的方式组织施工时应选择的搭接类型为(A)A.STSB.STFC.FTFD.FTS12.填石路堤的压实度检测的方法是(C)A.灌砂法B.环刀法C.压路机轮迹法D.核子密度仪法13.获得施工任务,从法律的角度是以(D)加以确认。
A.下达施工任务书B.收到中标通知书C.批准开工报告D.签订施工合同14.影响填土路基压实度的决定性因素是(A )A.含水量;B.土类;C.压实功能;D.压实土层厚度15.对于山坡路堤,当地面坡度陡于1:5时,应将原地面挖成宽度不小于(B)台阶并夯实。
A.1.2B. 1.0C.0.9D. 0.8二、多项选择题(少选时每选对一个得0.5,如有选错本小题不得分,2分×10=20分)1.工序作业持序时间的大小与(ABCD )有关A.该工序的工程量B.时间定额或产量定额C.施工人数或机械数量D.每天作业班数2.施工组织的基本作业方法有(ABC )。
A.顺序作业法B. 平行作业法C. 流水作业法D. 平行流水作业法3.公路施工进度计划的图示表达形式有(ABC )。
A.网络图B.横道图C.垂直图D.直方图4.有节拍(节奏)流水的形式是(AB )。
A.等步距等节奏B.变化步距节奏C.等步距异节奏D.异步距异节奏5.在流水作业时,任何一个工序开工必须具备的开工条件有(ABCD )。
A.工作面B.生产要素C.劳动者D.机具6.网络计划优化的目标有(ACD )。
A.按资源有限优化工程质量B.按合同工期缩短关键线路C.按工期最短优化资源均衡D.进行工程费用优化7.工作之间的逻辑关系包括(AB )。
A. 紧前工作B. 紧后工作C.工艺关系D.组织关系8.在工程网络计划中,关键线路是指(CD )的线路。
A.双代号网络计划中没有虚箭线B.线路的长度最长C.双代号网络计划中由关键节点组成D.时标网络计划中没有波形线9.流水作业参数有(ABC )。
A.空间参数B.工艺参数C.时间参数D.分段参数10.路基土石方施工方法有(ABCD)A.人工施工B.简易机械施工C.机械化施工D.爆破施工三、简答题(共1题,10分)1.编制施工组织设计的依据是什么?答:1、计划文件及合同文件。
2、工程设计文件。
3、现场自然条件调查资料。
4、各种定额、概预算资料及技术规范。
5、施工时可能调用的资源。
6、类型相似或相近项目的经验资料。
7、其它资料。
(如相关政策规定和规章制度,环境保护条例等)四、某工程四座通道的流水节拍如下,按①④②③施工段顺序流水作业,计算流水步距及工期,绘制横道图并横道图中标出流水步距(15分)P183解:由题意知:流水步距绘制如图。
工期16天五、计算单代号网络图6个工序时间参数、工期,标出关键线路图。
(15分)图例:P234六、计算网络计划的节点时间参数,确定关键线路并计算非关键工序的时差。
(10分)P207图例:① ② ④ ⑥ ⑧1215 20 10⑤40 8关键线路是:①-②-④-⑧七、案例分析题。
(15分)某公路路面工程,合同段里程桩号为K5+000~K17+000,总长度为12公里。
路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。
建设单位(业主)希望施工单位尽可能用最短时间完成该路面工程施工。
施工单位根据自己的能力准备组织1个路面施工队分三个结构层专业班组完成该合同段路面工程。
根据以往类似工程的施工经验,底基层专业班组施工进度(速度)150米/天(已经包含各种影响,下同);水泥稳定碎石基层专业班组施工进度200米/天,养生时间至少7天,所需工作面的最小长度为1000米;沥青面层专业班组施工进度为160米/天,所需最小工作面长度1600米。
要求施工单位用最快方式,根据上述给定条件组织路面工程流水施工。
要求 以下题目与此题同 1)计算各结构层工作的持续时间。
底层=80天,碎石层=74天,面层=32天2)确定各结构层之间的搭接关系和时距。
碎石层和底层1000/150=7天,面层和碎石层7+1000/150+1600/200=22天,由于施工顺序是底层、碎石层、面层,故去碎石层与底层时距7天,面层与碎石层时距49天 3)绘制进度计划横道图。
4)绘制进度计划搭接网络图重庆交通大学继续教育学院2007--2008学年第一学期补考试卷《道路施工组织与管理》课程考核形式:闭卷考试需用时间:100分钟层次:本科班级:04土木本姓名:学号:一、单项选择题(只有一个答案最合适,多选或者选错均为0,1分×15=15分)1.获得施工任务,从法律的角度是以( D )加以确认。
A.下达施工任务书B.收到中标通知书C.批准开工报告D.签订施工合同2.影响填土路基压实度的决定性因素是(C )A.含水量;B.土类;C.压实功能;D.压实土层厚度3.对于山坡路堤,当地面坡度陡于(C )时,应将原地面挖成台阶并夯实。
A.1:3B. 1:4C. 1:5D. 1:64.路基地表排水设施不包括(B )A、边沟B、渗沟C、截水沟D、排水沟5.水泥混凝土路面施工中,当现场温度低于摄氏(B)度时,应停止施工。
A. -2B. 0C. 4D. 56.填石路堤的压实度检测的方法是(C)A.灌砂法B.环刀法C.压路机轮迹法D.核子密度仪法7.路基石方爆破中爆破作用指数n<0.75时称为( D )A.加强抛掷爆破B.强抛掷爆破C.光面爆破D.减弱松动爆破8.施工中需要技术间歇时,应选择的搭接类型为()A.STS>0B. FTF>0C. FTS>0D. STF>09.工程进度网络计划中的关键工序是指( D )。
A.相邻两项工作之间间隔为零的工序B.箭头节点和箭尾节点为关键节点的工序C.时标网络图中无波形线的工序D. 总时差最小或为零的工序10.引入流水步距概念的目的是为了(C )A.消除流水施工组织中的间歇B. 消除流水施工组织中的窝工C.便于流水施工组织中的搭接D. 便于流水施工组织中的均衡11.在编制或调整网络计划中,考虑工序之间的逻辑关系时,应首先考虑(A )A.施工组织B.施工工艺C.施工设备D.施工方法12.在组织等节拍无间歇跨层流水作业时施工过程n和施工段数m之间的关系( C )。
A.m<nB.m>nC.m=nD.m与n无关13.进度控制中进度检查时发现某一工作(工序)提前或拖延,是指该工作的实际进度时间与网络计划的( A )时间相比较的提前或拖延。
A.最迟开始B.最早开始C.最迟D.最早14.在一个专业工种按照工序组织流水作业称为( A )A.细部流水B.专业流水C.综合流水D.大流水15.工艺参数包括( D )A.工作面B.施工段C.施工层D.施工过程二、多项选择题(少选时每选对一个得0.5,如有选错本小题不得分,2分×10=20分)1.施工组织的基本作业方法有(ABC )。
A.顺序作业法B. 平行作业法C. 流水作业法D. 平行流水作业法2.在工程网络计划中,关键线路是指(CD )的线路。
A.双代号网络计划中没有虚箭线B.时标网络计划中没有波形线C.网络计划中相邻两项工序之间间隔均为零D.网络计划中由关键工序组成3.有节拍(节奏)流水的形式是(AB )。
A.等步距等节奏B.变化步距节奏C.等步距异节奏D.异步距异节奏4.土质路基的压实度的测试方法有(ABD )A.灌砂法B.环刀法C.压路机轮迹法D.核子密度仪法5.工序作业持序时间的计算涉及到(ABCD )A.该工序的工程量B.时间定额或产量定额C.施工人数或机械数量D.每天作业班数6.工作之间的逻辑关系包括(AB )。
A. 紧前工作B. 紧后工作C.工艺关系D.组织关系7.某一工作(工序)的持续时间为2天;它的总时差为4天、自由时差为2天,在进度检查时发现拖延了7天。
以下论述正确的有(CD )。
A.该工程的工期将拖延5天B.该工程的工期将拖延3天C.该工序已经转变为关键工序D.如果该工序拖延2天对后续工序无影响。
8.流水作业空间参数中的施工层概念可以包括(ABCD )A. 操作层B. 建筑物楼层C.路基土石方开挖层D.高桥墩的浇筑层9、在流水作业时,任何一个工序开工必须具备的开工条件有(ABCD )A.工作面B.生产要素C.劳动者D.机具10.路基土石方施工方法有(ABCD )A.人工施工B.简易机械施工C.机械化施工D.爆破施工三、简答题(共1题,10分)1.编制施工组织设计的程序是什么?答:程序:1、分析设计资料,了解工程概况,进行调查研究。
2、提出施工整体部署,选择施工方案和施工方法。
3、编制工程进度图。
4、计算人工、材料、机具、设备需求量,编制人工、主要材料和主要机具计划。
5、编制零时施工计划。
6、工地运输组织。
7、布置施工平面图。
