脚手架工程作业指导书2
大型脚手架作业指导书

大型脚手架作业指导书1. 脚手架简介大型脚手架是在建造、维修和改造高层建筑等工程中广泛使用的一种设备。
它为工人提供了安全的工作平台,以完成各种高空作业。
本指导书将为您提供大型脚手架的安装、使用和拆除的详细指导,以确保施工过程中的安全性和效率。
2. 脚手架的安装2.1. 前期准备2.1.1. 安全考虑:在安装脚手架之前,必须评估现场的风险,并采取适当的安全防护措施,例如佩戴安全帽、安全带和防滑鞋等。
2.1.2. 载荷计算:根据施工需求和建筑结构要求,计算脚手架的承重能力,并选择相应的材料和规格。
2.2. 脚手架组装2.2.1. 地基处理:确保建立脚手架的地基坚实平整,以提供足够的稳定性。
2.2.2. 端头搭设:首先依靠垂直扣件和水平杆件固定端头,确保整个脚手架的稳定性。
2.2.3. 主体结构搭设:根据设计要求,逐层搭设脚手架主体结构,严格按照连接规范和安全操作进行组装。
3. 脚手架的使用3.1. 上下脚手架3.1.1. 安全登高:在登高前,必须检查脚手架结构的稳定性,确保安全的上升。
3.1.2. 手拉扶手:沿着脚手架的扶手上下移动时,牢牢抓住扶手,确保平衡和稳定。
3.1.3. 输送物料:在上下脚手架时,请使用合适的装载工具,以防止滑倒或物品掉落。
3.2. 施工操作3.2.1. 平稳移动:在脚手架上移动时,步伐稳定,避免突然转身或快速行走。
3.2.2. 材料堆放:将材料堆放整齐,远离边缘,以防止堆积物意外掉落。
3.2.3. 安全围护:在工作区域的边缘设置适当的安全防护措施,如挡板和安全网,以防止人员和物品从脚手架上坠落。
4. 脚手架的拆除4.1. 拆除前准备4.1.1. 通知周围工人:在拆除脚手架之前,及时通知周围的工人,并确保工地人员暂时远离危险区域。
4.1.2. 完成工作:在开始拆除脚手架之前,必须确保脚手架上的工作全部完成。
4.2. 脚手架拆除步骤4.2.1. 逐层拆除:按照安装的相反顺序,逐层拆除脚手架主体结构,同时确保操作者的安全。
脚手架搭设施工作业指导书

版次:A作业指导书脚手架搭设施工作业指导书日期:2014年08月1.编制依据2.工程(设备)概况本作业指导书包括整个输煤系统脚手架搭设。
3.作业前应做的准备工作和必须具备的条件3。
1作业前应做的准备3。
1。
1 劳动力的组织,施工人员的培训.3。
1.3 技术员进行施工作业指导书的编制,并进行施工前交底准备工作。
3.1。
6 安全文明施工措施完善,具备开工条件。
3。
1。
8 组合场地规划、平整完好,具备施工条件。
3.1.9 施工用电源及施工用通道应能满足施工要求。
3。
2 作业前必须具备的条件3.2。
2 夜间作业应有足够的照明,冬季施工应有防冻、防滑措施。
3.2。
3作业场所安全设施齐全。
3.2。
4每班作业做好文明施工,做到工完、料尽、场地清.4。
参加施工人员的资格和要求14。
1 劳动力组合必须是班长、技术员、组长及施工人员相结合的方式,分工明确各负其责。
4。
2 全体施工人员必须经三级安全教育培训,并进行安全考试合格后方可上岗。
4.3全体施工人员必须经公司质量管理与程序文件培训并经考核合格,具有一定的施工经验。
4。
4架子工必须是经过劳动技能鉴定部门鉴定合格并发证的人员。
严禁无证上岗。
4.5所有参加施工的人员必须经过施工技术交底。
4。
6 熟悉防火、防爆、安全用电、现场救护等安全技术。
4.7 有不宜参加高空作业病症的人员,不得参与此项工作。
5。
作业所需的机具,仪器,仪表的规格和准确度扳手等脚手架搭设的常用工具6.作业程序、方法、内容及工作标准安装记录6。
1 作业程序施工任务单填报→脚手架搭设技术交底→材料及工具准备→脚手架搭设→脚手架验收签证并挂牌→移交使用部门6。
2作业方法6.2.1脚手架使用部门必须认真填写《脚手架搭设申请单》.说明搭设地点、使用要求、脚手架的几何尺寸、需要保护的设备.6。
2.2依据申请部门的要求和现场具体情况有架子工班长对架子工进行技术交底。
6.2.3架子工依照技术交底进行搭设。
26。
2。
脚手架作业指导书

脚手架作业指导书一、背景与目的脚手架是建造施工中常用的暂时支架设备,用于提供工人在高空作业时的安全工作平台。
为了确保施工过程中的安全和高效,制定脚手架作业指导书旨在提供详细的操作规范和安全要求,以指导工人正确、规范地进行脚手架的搭建和拆除作业。
二、适合范围本指导书适合于所有脚手架搭建和拆除作业,包括但不限于建造施工、维修、装饰等领域。
三、术语定义1. 脚手架:指建造施工中搭设的暂时支架,用于提供工人作业平台。
2. 搭建:指按照规定的程序和要求组装脚手架。
3. 拆除:指按照规定的程序和要求拆除脚手架。
四、安全要求1. 工人必须经过脚手架安全操作培训,并持有相应的操作证书。
2. 脚手架搭建和拆除作业必须由经过培训和持证的专业人员进行,严禁未经授权的人员进行操作。
3. 在搭建和拆除脚手架过程中,必须戴好安全帽,并配备防滑鞋、安全带等个人防护装备。
4. 搭建和拆除脚手架时,必须遵守相关的安全规范和操作流程,确保脚手架的稳定性和坚固性。
5. 在高空作业时,必须使用安全网、防护栏杆等措施,确保工人的人身安全。
五、脚手架搭建作业流程1. 准备工作:a. 确定脚手架搭建的位置和高度。
b. 检查脚手架搭建所需的材料和工具是否齐全。
c. 清理搭建区域,确保无杂物和障碍物。
2. 基础搭建:a. 根据设计要求,先进行脚手架的基础搭建,包括地脚杆、立杆、水平杆等的安装。
b. 检查基础搭建是否符合要求,确保脚手架的稳定性。
3. 主体搭建:a. 根据设计要求,进行脚手架的主体搭建,包括横杆、纵杆、斜杆等的安装。
b. 在搭建过程中,要注意脚手架的水平度和垂直度,确保搭建的坚固和平整。
4. 安全设施:a. 在脚手架上设置安全网和防护栏杆,确保工人的人身安全。
b. 检查安全设施的坚固性和可靠性。
5. 完工验收:a. 检查脚手架搭建是否符合设计要求和安全规范。
b. 进行脚手架的完工验收,并填写相应的记录表。
六、脚手架拆除作业流程1. 准备工作:a. 确定脚手架拆除的时间和范围。
脚手架搭接作业指导书

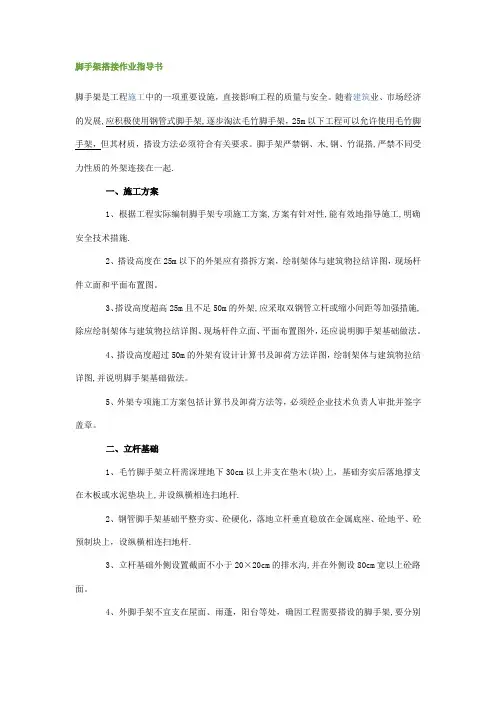

脚手架搭接作业指导书脚手架是工程施工中的一项重要设施,直接影响工程的质量与安全。
随着建筑业、市场经济力性质的外架连接在一起.一、施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施.2、搭设高度在25m以下的外架应有搭拆方案,绘制架体与建筑物拉结详图,现场杆件立面和平面布置图。
3、搭设高度超高25m且不足50m的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
4、搭设高度超过50m的外架有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图,并说明脚手架基础做法。
5、外架专项施工方案包括计算书及卸荷方法等,必须经企业技术负责人审批并签字盖章。
二、立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地撑支在木板或水泥垫块上,并设纵横相连扫地杆.2、钢管脚手架基础平整夯实、砼硬化,落地立杆垂直稳放在金属底座、砼地平、砼预制块上,设纵横相连扫地杆.3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、外脚手架不宜支在屋面、雨蓬,阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等结构稳定性计算并采取有效安全措施.其设计计算书和安全措施须经企业技术负责人审批签字盖章.三、架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7m,垂直方向不大于4m设一拉结点。
拉结点在转角和顶部处加密,即在转角1m以内范围按垂直方向不大于4m设一拉结点,顶部80cm 按水平方向不大于7m设一拉结点.2、钢管外拉结点应刚性拉结,毛竹外架应采用2根并联8#铅丝加套管的柔性拉结(既拉又撑)。
拉结点应保证牢固,防止其变形,且尽量设置在外架大、小横杆接点处。
3、外墙装饰阶段拉结点也须满足要求,确因施工需要除去原拉结点时,必须重新补设可靠、有效的临时拉结,以确保外架安全可靠.4、拉结点或临时拉结点必须制作详图。
脚手架作业指导书

脚手架作业指导书一、背景介绍脚手架是在建筑施工过程中用于支撑工人和材料的临时结构。
它提供了安全的工作平台,使工人能够在高处进行施工和维修工作。
为了确保脚手架的安全和正确使用,本作业指导书旨在提供详细的操作指南和安全要求。
二、脚手架搭建前的准备工作1. 确定脚手架类型和高度:根据具体施工需求,选择适当的脚手架类型和高度,并确保其能够承受工作负荷。
2. 检查工作区域:清理施工区域,确保地面平整,无杂物和障碍物。
3. 准备所需材料和工具:根据脚手架类型和高度,准备好所需的脚手架材料和工具,如钢管、连接件、横梁、脚轮等。
三、脚手架搭建步骤1. 搭建基础脚手架:根据设计要求,在地面上搭建基础脚手架,确保其稳固和水平。
2. 安装立杆和横梁:将立杆插入基础脚手架上的连接孔中,并使用连接件固定。
然后,将横梁安装在立杆上,并确保其水平。
3. 安装脚轮:根据需要,在脚手架底部的立杆上安装脚轮,以便移动脚手架。
4. 安装工作平台:在横梁上安装工作平台,确保其牢固和平整。
使用安全带或其他适当的安全设备固定工作平台。
5. 检查脚手架稳定性:在搭建完成后,进行稳定性检查,确保脚手架的结构牢固,没有松动或损坏的部件。
四、脚手架使用注意事项1. 使用合适的个人防护装备:在进行脚手架作业时,工人应佩戴安全帽、防滑鞋、安全带等个人防护装备,以降低意外伤害的风险。
2. 定期检查脚手架:在使用脚手架之前和期间,应定期检查脚手架的稳定性和完整性,确保没有松动、损坏或缺失的部件。
3. 遵守安全操作规程:在脚手架上作业时,工人应遵守安全操作规程,如不超负荷、不乱丢材料、不随意移动脚手架等。
4. 注意天气条件:在恶劣的天气条件下,如强风、暴雨等,应暂停脚手架作业,以确保工人的安全。
5. 禁止非授权人员进入:只有经过培训和授权的人员才能进入和使用脚手架,禁止未经授权的人员进入脚手架区域。
五、脚手架拆除步骤1. 清理工作平台:在拆除脚手架之前,清理工作平台上的材料和工具,确保没有遗留物。
脚手架施工作业指导书

2工具
小型手持工具设置防坠绳
3脚手架材料
①钢管壁厚Φ48.3×3.6mm;②扣件不得存在裂纹;③垫片等附件齐全
4专项施工方案及预案
①危大工程编制专项施工方案,超过一定规模的危大工程进行专家论证;
②专项应急预案;③开展方案技术交底(照片、签字)
5环境
①风速不得超过8m/s;②与周边电力线路保持安全距离;
③雨、雪及视线不清等恶劣天气不得作业
7作业许可
安全云系统审批
二、高风险作业施工过程控制
工序
主要风险
检查要点及标准
施工单位
安全员
施工单位现场作业负责人
监理单位
H或S
监理单位
H或S
脚手架搭设
倾覆
脚手架基础坚实、搭设2步及以上需先设置抛撑或连墙、
高处坠落
脚手架搭设高风险作业指导书
动态高风险项目/活动:脚手架搭设
施工区域:生活楼、生产楼
施工单位:内蒙古鑫祥电力工程有限责任公司
检查项
检查要点
施工单位
HSE部门
施工单位
作业负责人
监理单位
专业工程师
\
一、作业先决条件检查(按照人、机、料、法、环进行细化)
1人员
①特种作业人员持证(建筑架子工);②身体健康无职业禁忌;
规范使用安全带、脚手架防护栏杆齐全、稳固;脚手板采用标准板材、满铺并绑扎牢固;设置上下通道;
物体打击
设置脚手架搭设隔离区;禁止高处抛掷任何物品;禁止照先搭后拆、后搭先拆的原则,由上向下、逐步拆除;禁止先拆除连墙件、抛撑等固定节点;
高处坠落
规范使用安全带。
物体打击
脚手架作业指导书

脚手架作业指导书一、引言脚手架是建筑工程中常用的临时性支撑结构,用于提供工人在高空作业时的安全工作平台。
为了确保脚手架的搭建和使用符合相关标准和规定,本指导书旨在提供详细的操作步骤和安全注意事项。
二、脚手架搭建步骤1. 脚手架材料准备:- 钢管:直径为48mm,壁厚为3.5mm的Q235钢管。
- 脚手架杆件:长度为3m的杆件,与钢管连接。
- 脚手架横杆:长度为1.5m的横杆,连接脚手架杆件。
- 脚手架扣件:用于连接钢管和脚手架杆件。
- 脚手架脚座:用于支撑脚手架的基础。
- 脚手架脚轮:用于方便移动脚手架。
2. 脚手架搭建过程:步骤1:确定脚手架搭建位置,并清理搭建区域,确保地面平整。
步骤2:按照设计要求设置脚手架的基础支撑,确保稳定。
步骤3:根据设计要求安装脚手架脚座,确保脚手架的稳定性。
步骤4:按照设计要求搭建脚手架的主体结构,包括立杆、横杆、斜杆等。
步骤5:使用脚手架扣件将钢管和脚手架杆件连接起来,确保连接牢固。
步骤6:根据需要设置脚手架的水平和垂直支撑,确保整个脚手架结构的稳定性。
步骤7:检查脚手架的搭建质量,确保符合相关标准和规定。
三、脚手架使用注意事项1. 脚手架使用前的检查:- 检查脚手架的搭建质量,确保结构稳定。
- 检查脚手架的连接件和扣件是否牢固。
- 检查脚手架的基础支撑是否稳定。
2. 脚手架使用过程中的安全措施:- 工作人员应穿戴好安全帽、防滑鞋等个人防护装备。
- 工作人员在脚手架上行走时应保持平稳,避免奔跑和跳跃。
- 工作人员应注意脚手架的承载能力,避免超载。
- 工作人员在脚手架上作业时应系好安全带,确保自身安全。
- 工作人员应注意脚手架的防护栏杆,确保不会发生坠落事故。
- 工作人员应避免在脚手架上堆放杂物,确保通道畅通。
- 工作人员应注意脚手架的稳定性,避免碰撞和震动。
3. 脚手架使用结束后的清理工作:- 清理脚手架上的杂物和工具,确保通道畅通。
- 拆除脚手架时应按照逆序进行,确保安全。
脚手架搭设作业指导书

脚手架搭设作业指导书1。
脚手架基础落地脚手架底脚必须牢固,要求平整坚实,本工程因采用落地脚手架搭设,施工现场內、外排脚手架全部直接搭设在承台上,保证基底的坚实平稳。
2。
脚手架搭设施工程序测量放线→摆放扫地杆→竖立杆并与扫地杆扣紧→装扫地横杆,并与立杆和扫地杆扣紧→安装第一步纵杆并与各立杆扣紧→安装第一步横杆→安装第二步纵杆→安装第二步横杆→加设临时斜撑杆,上端与第二步纵杆扣紧(装设与柱连接杆后拆除)→安第三、四步纵杆和横杆→安装二层与柱拉杆→接立杆→加设剪力撑→铺设脚手板,绑扎防护及档脚板、立挂安全网.3. 脚手架搭设严格按顺序搭设脚手架。
立杆的小横杆紧固于立杆上,小横杆靠墙的一端应离开墩身面30㎝.立杆和大横杆,接头互相错开。
脚手架各杆件伸出的端头,均应大于10㎝,以防扣件滑脱。
定距定位:根据构造要求墩身四角用尺量内、外立杆离墩身的距离,并做好标记;用钢尺量出各立杆的立点并做好标记。
1、脚手架立杆(1)、脚手架搭设宽度为1.5m,立杆间距为1.5m,根据本工程的特点,局部立杆间距按实际进行调整,但不超规范规定,纵向水平杆步距为1.2m,操作层横向水平杆间距为1.05m,除做拉结点的横向水平杆外,还要保持足够的横向水平杆,相邻两根立杆的接头最少错开二步架,钢管脚手架立杆接头与相近纵向水平杆距离不宜大于步距的1/3,立杆必须采用对接方式,相邻两根纵向水平杆的接头最少要错开一跨,钢管脚手架纵向水平杆接头与相近立杆的距离不宜大于立杆间距的1/3。
(2)、脚手架立杆,纵向水平杆交点处必须设置一根横向水平杆,脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上不大于200mm处的立杆上.横向扫地杆也应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
立杆必须用连墙件与建筑物可靠连接。
(3)、立杆接长除顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接.对接、搭接应符合下列规定:①、立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜大于步距的1/3。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
脚手架工程作业指导书
一、目的及适用范围
为了高效安全的搭设砼、钢筋施工操作平台,完成黄石电厂“大代小”技改工程项目主厂房工程,特制定本作业指导书。
本作业指导书适用于本电厂主厂房工程。
二、相关文件:
《质量保证手册》Q/15Y.G.09.01—99
《物资采购控制程序》Q/15Y.G12.01—99
《过程控制程序》Q/15Y.G06.04—99
三、职责
在项目经理部主任工程师的领导下,由工程部负责归口管理,质检站,物资等部门予以配合,由工负责人具体指导施工。
四、施工方法
本工程所搭设的脚手架钢管一律采用外径48mm,壁厚3.5mm焊接钢管,采用扣件连接。
基础承台,短柱施工搭设双排脚手架、立杆,横距1.2纵距1.5m,立杆及横杆必须用直角扣件扣紧,立杆垂直偏差不大于架高的1/200。
大横杆步距为1.2m,上下横杆的接长位置应错开布置在不同的立杆纵距中,与相近立杆的距离不大于纵距的三分之一。
同一排大横杆的水平偏差不大于该片脚手架总长度的1/300,且不大于5cm。
相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载情况。
小横杆贴近立杆布置,搭于大横杆之上,并用直角扣件扣紧,在
任何情况下,均不得拆除贴近立杆的小横杆。
在操作层上必须设护拦及挡脚板,栏杆高度0.8∽1m。
脚手架的搭设顺序为:摆放扫地杆→逐根树立立杆,与扫地杆扣紧→装扫地小横杆并与立杆或扫地杆扣紧→安第一步大横杆→安第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑杆→第三、四步大横杆和小横杆→铺脚手板。
剪力撑的搭设是将一根斜杆扣在立杆上,另一根斜杆扣在小横杆的伸出部分上,这样可以避免两根斜杆相交时将钢管别弯,斜杆两端扣件与立杆节点的距离不宜大于20cm,最下面的斜杆与立杆的连接点离地面不宜大于50cm,以保证架子的稳定性。
脚手架各杆件相交伸出的端头,均应大于10cm,以保证杆件滑脱。
杆件安装前先对地基进行抄平处理,对松弱地基要铺设枕木。
脚手架拆除应注意以下事项:
①划出工作区标志,禁止行人进出。
②严格遵守拆除顺序,由上而下,后绑者先拆,先绑者后拆,一般是先拆栏杆、脚手板、剪力撑,而后拆小横杆、大横杆,立杆等。
③统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先告知对方,以防坠落。
附加说明:
标准提出单位:黄石电厂经理部
标准归口单位:黄石电厂经理部工程部
标准起草人:陈勇。
