井上、下胶带输送机改造安全技术措施

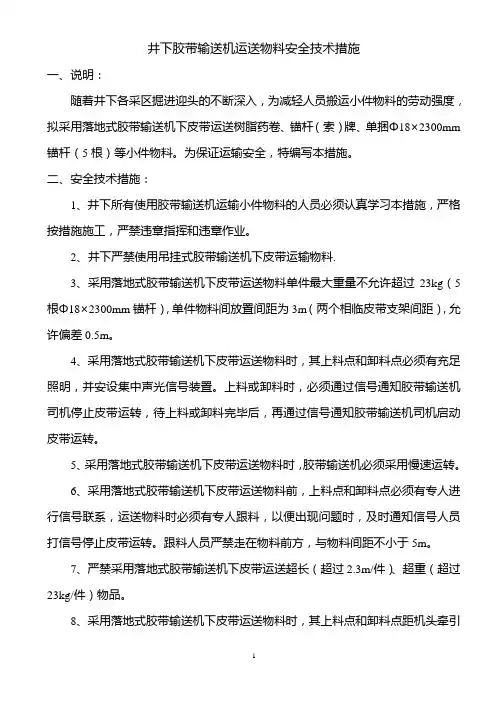

井下胶带输送机运送物料安全技术措施

井下胶带输送机运送物料安全技术措施一、说明:随着井下各采区掘进迎头的不断深入,为减轻人员搬运小件物料的劳动强度,拟采用落地式胶带输送机下皮带运送树脂药卷、锚杆(索)牌、单捆Φ18×2300mm 锚杆(5根)等小件物料。
为保证运输安全,特编写本措施。
二、安全技术措施:1、井下所有使用胶带输送机运输小件物料的人员必须认真学习本措施,严格按措施施工,严禁违章指挥和违章作业。
2、井下严禁使用吊挂式胶带输送机下皮带运输物料.3、采用落地式胶带输送机下皮带运送物料单件最大重量不允许超过23kg(5根Φ18×2300mm锚杆),单件物料间放置间距为3m(两个相临皮带支架间距),允许偏差0.5m。
4、采用落地式胶带输送机下皮带运送物料时,其上料点和卸料点必须有充足照明,并安设集中声光信号装置。
上料或卸料时,必须通过信号通知胶带输送机司机停止皮带运转,待上料或卸料完毕后,再通过信号通知胶带输送机司机启动皮带运转。
5、采用落地式胶带输送机下皮带运送物料时,胶带输送机必须采用慢速运转。
6、采用落地式胶带输送机下皮带运送物料前,上料点和卸料点必须有专人进行信号联系,运送物料时必须有专人跟料,以便出现问题时,及时通知信号人员打信号停止皮带运转。
跟料人员严禁走在物料前方,与物料间距不小于5m。
7、严禁采用落地式胶带输送机下皮带运送超长(超过2.3m/件)、超重(超过23kg/件)物品。
8、采用落地式胶带输送机下皮带运送物料时,其上料点和卸料点距机头牵引装置、机尾距离不得小于50m。
9、采用落地式胶带输送机下皮带运送物料时,胶带输送机下皮带距底板最小距离不得小于0.5m,上下两皮带间间距不小于0.6m。
10、上、卸物料时,严禁在皮带上拖拉物料,以免物料划伤皮带。
11、其它未尽事宜执行《煤矿安全规程》等有关文件规定。
胶带输送机使用的安全技术规定

胶带输送机使用的安全技术规定
主要包括以下几个方面:
1. 安装:胶带输送机必须安装在坚固的支架上,接点处要牢固稳定,不得有松动现象。
输送机的安装位置应符合相关标准,并确保正常操作和维护。
2. 防护装置:胶带输送机应设置有效的防护装置,以防止人员误入或直接接触移动部件。
其中包括限位器、防撞装置和传感器等设备,能够及时检测到异常情况并停止输送机的运行。
3. 维护保养:定期对胶带输送机进行维护保养,包括清洁、润滑和紧固等,确保其正常运行。
维修时应采取安全措施,如断开电源、锁住开关等,以防止意外发生。
4. 操作规范:使用胶带输送机时,操作人员应接受专门的培训,熟悉操作规程和安全操作程序。
操作人员应穿戴适当的防护装备,如安全帽、安全鞋等。
5. 紧急停机:胶带输送机应设有紧急停机装置,操作人员在发现异常情况时应立即停机,并及时报告相关人员处理。
6. 输送物品规定:胶带输送机只能输送符合规定的物品,严禁输送超重、超长或超高的物品。
并确保物品的堆放均匀和固定,不得发生掉落或脱落的情况。
总之,胶带输送机的使用必须严格按照相关安全技术规定进行操作,确保人员和设备的安全。
及时进行维护保养,并定期进行安全检查和培训,提高操作人员的安全意识和技能水平。
第 1 页共 1 页。
安装胶带输送机的安全技术措施

安装胶带输送机的安全技术措施胶带输送机是一种用于将物料从一个点运输到另一个点的机械设备,常用于生产线上的物料搬运。
在安装胶带输送机时,需要考虑一系列的安全技术措施,以保障工作人员的安全以及设备的正常运行。
以下是安装胶带输送机的一些安全技术措施:1.设备位置选择:胶带输送机的位置选择要远离其他机械设备和物料堆放区域,以确保设备的正常运行,且减少其他设备和物料堆放对胶带输送机操作者的干扰。
2.安全防护设施:在胶带输送机的运行过程中,需要设置相应的安全防护设施,如防护罩、护栏等。
这些设施能够防止工作人员意外接触或进入输送带的工作区域,减少意外事故的发生。
3.输送带速度控制:胶带输送机的输送带速度控制要合理,不能过快或过慢,以确保物料的平稳运输,避免因速度过快引起的物料溢出或速度过慢引起的设备堵塞等问题。
4.装卸点安全措施:对于设备的装卸点,要设置相应的安全措施,如限高限宽的提示标志、危险区域的警示标识等,提醒工作人员在操作过程中注意安全。
5.电气安全措施:胶带输送机的电气系统要符合相关安全标准,电气设备和线路要符合规范,防止短路、漏电等安全隐患。
7.维护保养规范:胶带输送机安装后,要定期检查设备的运行状况,包括输送带的磨损情况、电气设备的工作状态等,及时修理和更换损坏的部件,保证设备的正常运行。
8.工作人员培训:在安装胶带输送机之前,对操作人员进行相关培训,提高他们的安全意识和操作技能,使其能够正确、安全地操作胶带输送机。
总之,安装胶带输送机时,需要从设备位置选择、安全防护设施、输送带速度控制、装卸点安全措施、电气安全措施、紧急停机装置、维护保养规范和工作人员培训等多个方面考虑安全技术措施。
只有全面、科学地采取这些措施,才能保障胶带输送机的安全运行。

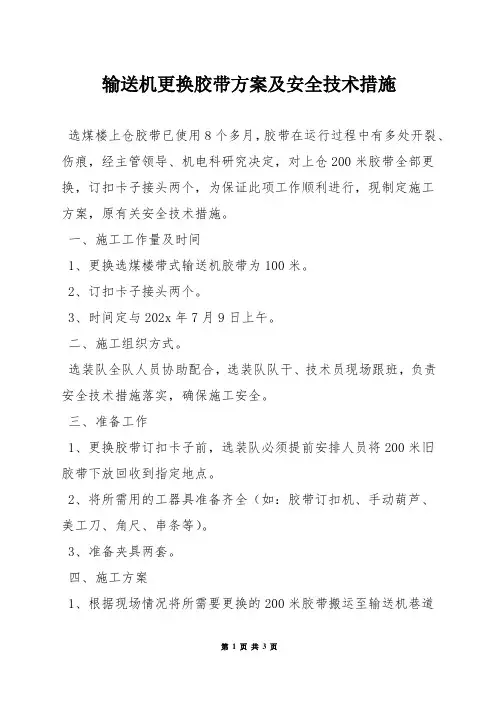

输送机更换胶带方案及安全技术措施

输送机更换胶带方案及安全技术措施选煤楼上仓胶带已使用8个多月,胶带在运行过程中有多处开裂、伤痕,经主管领导、机电科研究决定,对上仓200米胶带全部更换,订扣卡子接头两个,为保证此项工作顺利进行,现制定施工方案,原有关安全技术措施。
一、施工工作量及时间1、更换选煤楼带式输送机胶带为100米。
2、订扣卡子接头两个。
3、时间定与202x年7月9日上午。
二、施工组织方式。
选装队全队人员协助配合,选装队队干、技术员现场跟班,负责安全技术措施落实,确保施工安全。
三、准备工作1、更换胶带订扣卡子前,选装队必须提前安排人员将200米旧胶带下放回收到指定地点。
2、将所需用的工器具准备齐全(如:胶带订扣机、手动葫芦、美工刀、角尺、串条等)。
3、准备夹具两套。
四、施工方案1、根据现场情况将所需要更换的200米胶带搬运至输送机巷道门口处,用支架固定,人工拉运需调度室领导协调,男工20人协助。
2、现场负责人应提前到位,及时掌握更换胶带方案,做到心中有数。
3、在胶带机架上下各设一套夹具,即固定在6号机架33号机架上。
4、夹具要设置牢靠紧固、确保安全可靠。
5、拆除带式输送机胶带机头、机尾安全防护罩,拆除影响拉运胶带的部分防护栏、清扫器。
6、用手动葫芦将张紧绞车与胶带张紧力脱离,用钢丝绳将张紧绞车固定在机架上。
7、胶带拉至机架后,两套夹具设置好再将另一端胶带头用角尺方直方正,进行订扣、穿条勿合。
五、安全技术要求1、更换胶带所有工作人员的衣着、袖口、衣襟要扎紧,女职工长发必须盘在安全帽内。
2、必须严格按标准化技术要求进行订扣接头勿合。
3、胶带更换作业时,必须将胶带输送机电源关闭,并悬挂"有人工作,禁止合闸'标志牌。
4、调试运转空载两小时胶带接头处不得有裂缝、起包。
5、在拉运胶带时应严格按章作业,树立安全第一的理念。
6、施工期间队长及技术负责人员现场跟班协调工作,确保安全作业。
7、其要求执行《煤矿安全规程》有关规定。
井下带式输送机更换胶带安全技术措施

井下带式输送机更换胶带安全技术措施井下带式输送机是一种常见的煤矿、矿山等企业中的重要设备,它适用于长距离、大量物料的运输。
井下带式输送机在使用过程中,常常需要更换输送带。
在更换输送带时,必须保证操作人员的安全,因为这种设备的操作环境非常恶劣,操作风险非常高。
因此,本文将重点介绍井下带式输送机更换输送带的安全技术措施。
一、井下带式输送机更换输送带前的准备工作1. 现场检查在更换胶带之前,必须对输送机进行全面的检查和维护,确保设备的各种部件、机构应无损坏、松动、异常情况。
2. 设备停止运转在更换胶带之前,必须停止设备的运转。
在更换过程中,必须确保各种传动机构、卷筒、支架等与输送带紧密连接的部件均已停止运转并切断了电源。
3. 施工现场的准备在开始更换胶带之前,必须清除施工现场的障碍物,并设置安全警示标识。
二、更换胶带的技术措施1. 固定、加强输送带支架在开始更换胶带之前,必须对输送带的支架进行固定和加强,以确保更换期间不会发生事故。
2. 安装、调整胶带张紧装置在更换胶带时,胶带张紧装置也必须重新安装和调整,以确保输送带在整个运输过程中始终保持正确的张力状态,从而保证了输送带的工作效果。
3. 使用防爆电器设备井下带式输送机是在易燃、易爆环境中运行的,为防止事故的发生,必须使用防爆电器设备。
4. 人员穿戴安全防护装备在更换输送带期间,工作人员必须穿戴安全防护装备,包括防护鞋、安全帽、防护手套和防尘口罩等。
5. 现场操作人员的安排在更换输送带时,必须针对任务的严重性和操作风险的高度,调度合适数量和质量的人员,培训需要操作的技能。
6. 使用绝缘工具在更换输送带时,必须使用绝缘工具,防止电气击穿和电热灼伤等安全问题的出现。
三、更换胶带结束后的清理工作1. 清理施工现场在更换输送带结束后,必须清理施工现场,清除固定和加强胶带支架、胶带张紧装置等施工设备。
2. 检查设备在清理施工现场的同时,必须对设备进行前后两次检查,确保设备适用于运行和在使用中没有发现异常情况。
胶带输送机安装施工安全技术措施

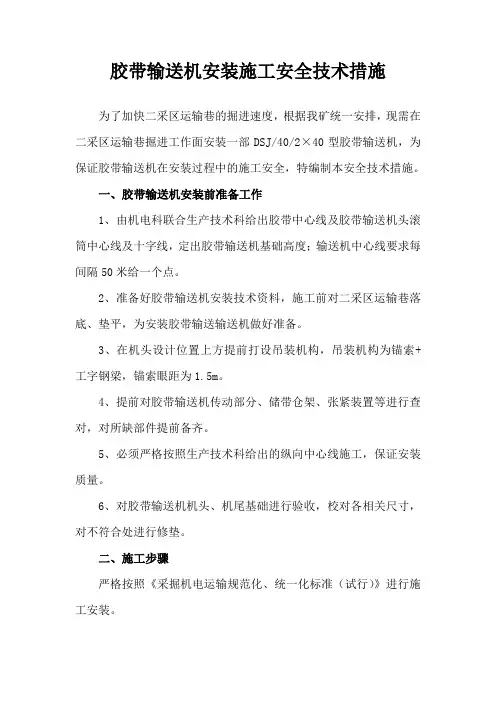

胶带输送机安装施工安全技术措施为了加快二采区运输巷的掘进速度,根据我矿统一安排,现需在二采区运输巷掘进工作面安装一部DSJ/40/2×40型胶带输送机,为保证胶带输送机在安装过程中的施工安全,特编制本安全技术措施。
一、胶带输送机安装前准备工作1、由机电科联合生产技术科给出胶带中心线及胶带输送机头滚筒中心线及十字线,定出胶带输送机基础高度;输送机中心线要求每间隔50米给一个点。
2、准备好胶带输送机安装技术资料,施工前对二采区运输巷落底、垫平,为安装胶带输送输送机做好准备。
3、在机头设计位置上方提前打设吊装机构,吊装机构为锚索+工字钢梁,锚索眼距为1.5m。
4、提前对胶带输送机传动部分、储带仓架、张紧装置等进行查对,对所缺部件提前备齐。
5、必须严格按照生产技术科给出的纵向中心线施工,保证安装质量。
6、对胶带输送机机头、机尾基础进行验收,校对各相关尺寸,对不符合处进行修垫。
二、施工步骤严格按照《采掘机电运输规范化、统一化标准(试行)》进行施工安装。
1、安装顺序:胶带输送机机头及传动部→储带仓→胶带中间架→胶带输送机尾段→穿胶带。
2、施工前,将胶带输送机机头、中间架、H架、滚筒、机尾事先运到位,保证施工的连续性。
3、安装机头部位,应提前利用巷道吊装机构,进行起吊,起吊前检查所有起吊梁是否牢固,手拉葫芦、链子是否合格,严禁用铁丝吊挂。
4、所有起吊工作下方及重物可能波及的范围内,严禁站人。
5、依次将胶带输送机机头支架、滚筒、卸载装置进行组装,胶带输送机尾处施工同机头工序相同。
6、安装储带仓架和综合保护装置。
7、安装控制开关。
8、装中间架及托辊,中间架纵梁间用四个M16×50螺栓固定,胶带连接采用胶带扣锚固,接口要求平直。
9、先安装下托辊,再敷设下胶带,然后安装上托辊,敷设胶带。
10、胶带安装中心线必须保证与测量放的胶带中心线相重合,以保证安装质量,制做胶带接头时各胶带扣必须符合标准要求。
胶带输送机使用的安全技术规定范文(4篇)

胶带输送机使用的安全技术规定范文胶带输送机是一种常用的物料输送设备,用于将物料从一个位置输送到另一个位置。
然而,由于其工作过程中涉及到机械运转和物料输送,存在一定的安全风险。
为了确保人员和设备的安全,制定安全技术规定是非常必要的。
以下是关于胶带输送机使用的安全技术规定的范本,供参考。
1. 作业前的准备1.1 操作人员应熟悉胶带输送机的工作原理、结构和安全操作规程,并通过相关培训和考核。
1.2 在进行任何维护、修理或清洁工作之前,必须停机并切断电源,确保安全。
1.3 在开始操作之前,必须检查胶带输送机的运行状态、防护装置等,确保设备处于正常工作状态。
1.4 在作业现场应设置明确的警示标志和安全警示标识,警示人员注意危险。
2. 设备操作和使用2.1 操作人员必须正确穿戴工作服、安全帽、防护眼镜、耳塞等个人防护装备,并确保装备的完好。
2.2 操作人员不能携带或佩戴其他相关设备或物品进入工作区域。
2.3 在操作过程中,严禁站在或接近输送机的传送带上或下方的工作区域。
2.4 操作人员必须严格按照操作规程进行操作,避免错误的操作或违反安全规定。
2.5 操作人员应定期检查胶带输送机的传动装置、皮带张力、皮带对中等,确保设备的正常运行。
3. 维护和保养3.1 维护和保养必须在设备停机的情况下进行,并切断电源,确保安全。
3.2 维护人员必须熟悉设备维护操作规程,严格按照规程进行操作,禁止未经授权的人员进行维护工作。
3.3 维护人员应定期检查设备的润滑情况,并按照规定进行润滑维护,确保设备的正常运行。
3.4 在更换胶带或维修传动装置时,必须满足设备停机、切断电源,并由专业人员进行操作。
3.5 维护人员在操作过程中,应注意防止手指夹伤、拉伤等伤害事故的发生。
4. 应急预案和事故处理4.1 设置紧急停车开关,以便在发生意外情况时能够快速停止设备的运行。
4.2 在作业现场应设置灭火器、急救箱等应急设备,并确保其正常可用。
井下带式输送机更换胶带安全技术措施

井下带式输送机更换胶带安全技术措施井下带式输送机更换胶带是煤矿、金属矿山等行业中普遍存在的一个活动,需要在胶带损坏或寿命到期时进行更换。
然而,更换胶带也是一个危险的过程,如果不采取必要的安全技术措施,将会给工人的生命安全带来巨大威胁。
因此,井下带式输送机更换胶带的活动是需要非常谨慎和周密的。
一、现场安全措施的设置1、在更换胶带进行前,必需对井下带式输送机所在区域进行隔离或标识,以保障行人、车辆等非相关人员进入此区域。
2、进行井下带式输送机更换胶带前需要向顶班、放炮班等作业单位进行通报,交流好各自单位在作业期间的安全工作。
3、需要对井下带式输送机进行检修设备设施检查,在保障设备设施的正常性的同时,避免在作业时遇到设备故障,导致工人受伤。
二、作业过程中的安全措施1、在更换胶带前,必须确定井下带式输送机的传动部分已经停止转动,以避免工人在更换胶带时被传动部分夹住或撞伤。
2、设立作业临时停电开关,方便在需要时随时进行停电操作。
3、进行作业时,必须配备专人对下方的工作人员进行监视,防止发生意外事故。
4、在开始拆除旧胶带前,需要对拆卸工具和相关设备进行检查和清洁,避免使用不良设备而发生暴力力度。
5、工人更换胶带时需要佩戴头盔、防滑鞋、呼吸器、防护眼镜等安全防护工具,井下带式输送机则需要进行地面组织管理,严格遵守安全标准。
6、尽可能地,在安全的前提下,对井下带式输送机进行现场教育,提高工人的安全防护意识和操作水平。
三、作业完成后的安全措施1、在更换胶带后,要认真检查带式输送机的运行情况和损坏情况,确保设备正常工作。
2、工人进行完胶带更换工作后,要进行身体检查,将设备和作业区域清理干净,防止积累污物等杂物影响设备使用。
3、及时安装防护装置和维修谷防堵措施,避免因胶带更换对设备造成后续损坏。
在井下带式输送机更换胶带过程中,我们必须严格把握安全标准,认真负责,防范意外事故的发生。
同时,加强对工人的安全教育,提高他们的安全防范意识和操作技能,全面落实安全措施,加强作业现场管理,保护设备设施和工人的生命安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
井上、下胶带输送机改造安全技术措施
901胶带第二部胶带输送机及地面皮带运输系统由于不能满足生产需要,经矿委会研究决定对901胶带第二部胶带输送机、入选皮带、上仓皮带进行改造。
为保证施工安全,特编写本施工安全技术措施。
一、施工项目
901胶带第二部胶带输送机、入选皮带、上仓皮带改造。
二、施工地点:901胶带、地面皮带
施工时间:2014年1月15日(根据现场具体情况,需要调整人员、时间时,仍执行本安全技术措施。
)
三、施工内容:
1、对901胶带第二部胶带输送机机头传动装置进行改造,将传动装置改造为125kw电机、减速器。
2、更换901胶带第二部胶带输送机软启动开关。
3、地面入选皮带更换为55kw电机、减速器;上仓皮带更换为75kw 电机、减速器。
四、组织机构
总指挥:康宝
副总指挥:于艳宏
施工单位:机电队运行队
安全指挥中心:崔杰
组织协调:调度室郭贵明
协作单位:通风队通风科机电科
五、职责要求
(一)机电科:负责机电设备补充到位及施工质量的监督监管。
(二)机电队:负责井下第2部胶带输送机机头改造工作及更换软启动开关。
(三)运行队:负责地面入选皮带、上仓皮带改造工作。
(四)安全指挥中心:负责本次工程施工过程中的安全监督,对主要项目进行监督监管。
(五)调度室:负责对本次施工过程中各单位的组织协调,保证施工队组负责人现场指挥,服从领导,统一安排。
六、施工前准备工作
1、把施工地点杂物清理干净,保证道路畅通。
2、准备工具:吊链:10T 1个、5T 2个,15寸扳手1把、12寸扳手4把、手钳2把、小撬棍4根。
3、把需要更新改造的相关配件运输到相应安装部位。
4、准备足够数量的方木(规格:1.6m×0.2m×0.2m,30根)。
七、工作步骤:
胶带输送机改造步骤:
(1)施工前,施工改造的胶带输送机必须停电闭锁,并悬挂“禁止合闸,有人作业”警示牌;严格执行停、送电制度,此项工作由专职电工负责。
(2)拆除传动部电缆、整理机头铺设的电缆,对所拆除的电缆进行包扎,同时防止电缆在施工时被挤住。
(3)施工前,首先在巷道顶部的锚杆上套上大链,然后用锚具锚紧(用于起吊设备)。
(4)拆除井下第二部胶带输送机机头部分(电机、减速器等)并回收升井;地面上仓皮带电机拆除后运输至入选皮带机头安装。
(5)把需要安装的电机、减速器及机头部分运到安装地点并安装。
(6)组装驱动滚筒,并按已挂中线进行找正找平,达到与中心偏差≤2mm,左右水平差≤3mm,驱动架的底架头与主运皮带架边相距1.4m。
(7)把电机、减速器与驱动滚筒架进行配装,并垫稳。
(8)配装改向滚筒架,并找平找正、固定。
(9)检查各紧固件,做到齐全、紧固可靠,符合要求。
(10)安装上机头皮带。
(11)清理施工现场、回收施工工具后试运转。
八、安全注意事项及安全措施:
1、所有参与施工人员必须认真学习本措施,了解施工程序,熟悉现场情况。
有自保、互救意识,首先确保自身安全。
2、施工单位负责人不得离开现场,必须时刻注意指导。
3、氧气瓶,乙炔瓶安全距离不小于5米,消防器材到位,消防水管到位,并在现场悬挂便携式瓦检仪。
4、作业前必须对吊钩,提升钢丝绳及索具认真检查,发现问题,严禁起吊作业。
5、起吊重物前,应检查连接点是否牢固可靠。
6、吊具承载不得超过额定起重量,吊索不得超过安全工作载荷。
7、作业中不得损坏吊件,吊具与索具,吊物竖棱利角处要加垫物,防止起吊吃力后损坏吊索。
8、吊钩要位于被吊物重心的正上方,不准斜拉吊钩硬挂,防止提升后吊物翻转,摆动。
9、捆绑吊挂后余留的不受力绳索应紧系在吊物或吊钩上,不得留有绳头悬索,以防在吊运过程中勾挂人或物。
10、吊物高大需要垫物攀高挂钩,摘钩时,脚踏物必须稳固垫实,严禁使用易滚动物体作脚踏物。
11、禁止司索或其他人员站在吊物上一同起吊,严禁司索人员停留在吊物上。
12、起钩前,必须清净吊物经过路线的人员及障碍物。
13、在高空作业时必须系好安全带。
14、当多人吊挂同一吊物时,应由专人负责指挥,在确认吊挂完毕,所有人都离开并站在安全位置后,才可发出起钩信号。
起钩时,地面人员不得站在吊物倾翻,坠落可能波及到的地方。
15、起吊过程(包括重物悬在空中时),指挥者,起吊者,司索工不得擅离职守,应密切注意吊物及周围情况,发现问题,及时发出指挥信号。
16、吊物就位前,要垫好衬木,不规则物体要加支撑,保持平衡。
不得将物体压在电气线路及管道上面,或堵塞通道。
物件堆放要整齐平稳。
17、摘钩时,必须等所有吊索完全松弛后再进行,确认所有吊索从钩上卸下再起钩,严禁抖绳摘索及利用起重机抽索。
18、重物落地到达安装地点采用吊链施工时,人员必须站在安全地点,并清理好退路,不得站在重物下方或重物倾翻摆动及波及到的地方及区域。
19、施工人员到达现场后,要认真的排查施工现场的不安全因素,并清理施工地点的浮煤与杂物后,方可施工。
20、施工负责人与相关的司机和信号工进行联系,说明工作中要注意的问题及联系信号,并安排专人停掉皮带控制开关的电源,将开关闭锁,派专人看守,并悬挂“有人工作,禁止合闸”标志牌,只有执行这项作业的人员才有权取下此标志牌,解锁后送电,必须作到“谁停电,谁送电”,
严禁约定时间送电。
21、所有施工人员禁止喝酒,作业中必须戴安全帽。
22、严格执行《煤矿安全规程》有关事宜。
山西马军峪煤焦有限公司
机电科 2014年元月5日
马军峪煤焦有限公司地面瓦斯抽放泵站更换电机靠背轮
安
全
技
术
措
施
编制人:
审批人:
审签卡
运行队:机电科:调度室:安全指挥中心:机电矿长:安全矿长:生产矿长:总工:。
