某土方、降水及边坡支护施工方案-secret

第五章土方、降水、基坑边坡支护施工方案第一节降水、基坑边坡支护方案根据招标文件要求,护坡、降水工程必须按照招标人提供的施工图纸进行施工报价。

依据业主提供的由建研地基基础工程有限公司设计的《中国人民大学图书馆新馆基坑工程设计施工图纸》,本工程基坑采用桩锚加土钉墙复合支护形式。

基坑截排水体系采用旋喷桩与护坡桩构成止水帷幕。

1、本工程基坑自室外自然地面-0.86m至-3.36m采取土钉墙支护体系;1:0.3放坡土钉主筋采用1φ20 L=3000@1500。

锚杆主筋折弯90度长200mm与水平(纵向)加强筋焊接。

坡面采用网片φ6@200双向。

80~100厚喷射混凝土。

返边坡800mm宽。

2、挡土桩桩径600mm,桩距1200mm,共379根;挡土桩桩顶部设置600×500mm冠梁,桩内侧与新建建筑物结构外墙皮净距按800mm考虑。

桩顶标高-3.86m,有效桩长10.5m(10.0m),在-5.16m、(-4.86m)标高设置一道锚杆,一桩一锚,锚杆直径150mm,锚杆端部锁定在25b双工字钢腰梁上,锚杆锁定荷载为250KN。

桩身及冠梁混凝土强度等级均为C25。

3、基坑截排水体系中的旋喷桩桩径800mm,桩距1200mm,桩数共计381根。

旋喷桩桩顶标高同挡土桩桩顶标高,底端进入基底不小于1000mm。

另外在基坑内均匀布设14口疏干井,井深约13.0m。

井底进入细纱层或卵石层1.0m同时在基坑外侧布置7口水位观测井。

在坡顶距坑顶边800mm、坑底距坑底边300mm处分别设置宽300mm深200mm排水沟,以利排水。

第二节降水、土方开挖及边坡支护施工部署一、施工安排本工程施工工序比较多,涉及到降水、护坡桩、挡土墙、帷幕桩、连梁、预应力锚杆、土方开挖、护面等,如何有效合理的安排施工工序,投入充足劳动力和机械设备是能否保证工期的关键。

二、降水、护坡及土方挖运劳动力投入计划根据工程需要,首先落实的大型机具为钻机、吊车、空压机、注浆机、锚喷机、电焊机、挖掘机、运输车等,将在企业内调配落实,砼的搅拌、运输及大宗材料的运输,将联系社会力量解决,自备运输车辆和小型机械将随施工队伍一起落实。

根据本工程的特点拟投入的主要施工机械如下表所示:本工程基坑开挖土方量约108750m3,土方开挖量较大,基坑深约9.5m,周边道路狭窄,且工程场地位于四环以里,三环以外,出土较困难。

一、土方开挖1、土方开挖需配合土钉墙和护坡桩锚杆施工,同步进行。

2、土方开挖需配合护坡桩施工后的桩间混凝土挂网喷锚施工,其每层开挖深度为1.5m~2.0m。

基坑土方采用4~5步开挖到底,严格按每步设计高度开挖,开挖高度应保证每步锚杆施工作业面要求,确保边坡的安全稳定。

3、标高控制:在开挖至距离坑底50cm以内时,测量人员抄出50cm水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平。

4、坡道设置:为挖土方便及减少坡道对挖土的影响,故土方开挖坡道前期设置可设置2~3个,以形成场内循环出土,提高效率,后期保留1个收土坡道,位置位于基坑北侧地下车库坡道位置处。

马道采用双向内坡道,马道纵坡为1:6~1:7,下口宽10m,两侧边坡为1:0.5,随着开挖施工进度,马道要逐步挖除,最终收尾。

马道收口时采用两台挖土机(其中一台为加长臂)倒出大部分马道土体,剩余部分采用人工清理,吊车吊出。

5、机械挖至最后一步时,测量人员随即放出基底边坡线及基槽钎探点位,开始进行基槽钎探施工,钎探完后进行基槽验收,合格后开始由人工挖除30cm预留土体,用尺量好50cm标准尺杆,随时校核基底标高。

并在清理好的基底上放好槽边线。

人工清运土体倒退进行,若手推车不得不在挖好的基底土上行走时,必须垫好木板或厚铁板,不得扰动基底土。

6、土方开挖严禁在4级风以上的天气进行,表层土在开挖前,应洒水降尘,土方挖土及铲运土方扬尘高度低于0.5m;机械施工严禁撞击桩体与锚头,土方外运配45辆自卸卡车,车斗必须覆盖,避免运输中遗撒;土方运输车辆出场前应进行清扫,现场大门在有条件情况下,设置简易洗车装置,洗车污水应经沉淀池沉淀后排出,土方施工期间指派专人负责现场大门外土方开挖影响区的清理。

二、钎探、验槽采用测绘局指定的标准穿心锤,钎探点以梅花型布置,钎探深度2.lm,随钎探随覆盖,并做好记录,基础钎探完成后,按施工流水段分别请建设、监理、设计、勘察、监督站等有关单位联合验槽,遇有持力层与勘察不符的即与有关方面制定地基处理方案,进行基础处理,经检查合格后方可进行下道工序。

三、垫层及筏基砖胎膜施工基槽验收合格后,即可在其上进行垫层施工,垫层厚150mm,其侧模板采用50*100mm木方,垫层平面尺寸为底板结构尺寸周边增加100mm,垫层混凝土强度等级为C15,混凝土垫层分隔且跳仓浇筑,采用平板振捣器托平振实,混凝土随浇筑随压平抹光,转角处抹成圆角。

垫层混凝土达到1.2MPa强度后,分别砌筑1500mm高240mm厚砖墙,每隔两桩砌一砖垛与护坡桩相连,砖墙内侧抹20mm厚1:3水泥砂浆找平层,转角抹成圆弧,基层混凝土达到强度后即可施工防水卷材。

砖墙最上二皮砖采用白灰砂浆砌筑(20mm厚白灰砂浆找平层)。

四、土方回填1、本工程建筑物肥槽均采用2:8灰土分层夯实回填。

2、回填土采用粘土或亚粘土,过15mm孔径筛,白灰用充分熟化透的石灰并过5mm孔径筛。

3、灰土、素土在筛拌时严格控制含水率,达到手握成团、落地开花程度,不得有冻块等杂物,回填分层虚铺厚度为200~250mm,压实厚度150—200mm采用蛙夯机或内燃式冲击夯夯实,每层夯打四遍,蛙夯或内燃式冲击夯不能夯打的边角由人力夯夯实。

4、回填土密实度应达到规范要求的0.93,环刀取样部位在每层厚度的2/3处。

第四节基坑施工监测为了基坑工程施工的安全,并且在施工过程中,使周围已有建筑物、市政设施、地下管线等不受损伤、少受干扰,必须对基坑工程全过程进行系统监测。

随时掌握基坑围护结构的位移、沉降、受力水平及周围建筑物的动态(沉降或倾斜),以科学数据为依据,做到信息指导施工,对可能出现的工程隐患及时预报以采取相应措施,防患于未然。

一、监测内容本工程具体基坑施工监测内容如下:(1)边坡水平位移;(2)沉降观测(包括基坑土体和相邻建筑物的沉降);(3)降水观测;二、监测点数量支护结构水平位移监测点:24组;周边建筑物沉降监测点:8组;地下水位监测点:7个。

具体位置详见业主提供的由建研地基基础工程有限公司设计的中国人民大学图书馆新馆基坑工程设计施工图纸中的《基坑监测点平面布置图》。

三、观测方法(1)沉降观测采用精密的水准仪进行量测。

主要采用精密水准测量方法进行,沉降观测点直接设置在被观测对象(如土体坡面、建筑物)的特征点上,并在远离基坑或稳定的位置设置基准点。

观测点应布置在具有特征点的地方(如基坑阳角)。

(2)水平位移观测采用精密电子经纬仪进行量测。

采用轴线投影法在两个稳定的基准点之间连线为基准线,量测差值和累计位移量。

观测点直接布置土坡坡顶或桩顶连梁上。

(3)现场巡检由于支护结构的施工质量、施工条件的改变、基坑边堆载的变化、施工用水不适当排放、管道渗露以及气候条件的改变,还有工程隐患如地面裂缝、支护结构的失稳、临近建筑物裂缝等都可在巡检工作中及时发现。

(4)观测精度沉降观测中,水准仪i角≤±10″,每测站基辅读数高差≤0.3mm,水准路线闭合差≤±0.3(n)1/2。

四、观测点设置(1)测距点在距基坑20~25m相对稳定地方(如基坑四周的原有建筑物)沿基坑边线延长方向设置,并用水泥桩固定;(2)边坡水平位移观测点在坡面散水面上和桩顶连梁上适当布设,测点间距25~30米,点位用水泥钉固定;(3)土体沉降观测标志在基坑红线外侧设置,用水准仪进行观测。

五、观测频度及成果分析(1)观测频度①采用方向法进行观测,从基坑开挖开始观测,主基坑回填为止结束,土方开挖期间、降水期间和特殊天气后,要每天观测一次,结构施工期间可每周观测2~3次,并做好记录;②设专人并使用水准仪及经纬仪进行观测变形情况,记录要准确工整严禁涂改,每次观测结果详细记入汇总表,定期向监理工程师报告变形情况;③如地面变形产生裂缝时,增设观测点,随时观测裂缝的变化。

(2)成果分析①分阶段每隔7天进行观测成果汇总,并绘制沉降(S)---时间(T)关系曲线图、沉降(S)---水平位移(L)---距离(H)关系展开曲线图;分析变形是否过大及是否趋于稳定,并和甲方共同确定是否需进行采取补救措施。

②警戒值:支护结构水平位移警戒值:25mm;基坑周边地面沉降警戒值:25mm;建筑物沉降警戒值:20mm。

第五节降水井施工本工程采用管井抽取基坑内地下水位,降水井采用反循环泥浆护壁法施工,以保证成孔质量。

具体施工方法为:在施工现场布设泥浆槽和沉淀池,用反循环钻机成孔,待钻至设计标高,沉放滤水管,填充滤料及封孔,然后用空压机洗井至水清砂净。

一、主要工作量共施工降水井14口,观测井7口。

井深约13.0m ,管径400mm,成孔直径600mm。

二、施工流程定轴线、放井点→钻机就位、成孔→换浆、下滤管、填砾料→洗井→做地面联管或排水沟渠→观测、维护降水。

三、施工方法1、降水施工前,挖好泥浆沉淀池,沉淀池尺寸为2m(深)×3m(宽)×6m(长),做好泥浆循环以及处理措施。

2、钻机就位:钻机安装要求平稳牢固,钻机就位,偏差不许大于5cm。

3、降水井采用反循环钻机清水钻进成孔,下管应高出地面0.5m以上,砾料应填至孔口下2m深,洗井后,粘土封孔至地表。

4、要求全井深范围内通长洗井,洗井过程中,应不断向井管内注清水,用水泵反复清洗、捞砂。

确保井管、砾料上下通畅,利于上层滞水渗入。

同时洗井必须及时,成井后距洗井时间不应超过5小时。

四、技术要求1、降水井钻孔要求:采用反循环成孔,开孔直径600mm ,井深13m 。

2、降水井成井要求: ① 使用空隙率15的砾石水泥过滤器,内径300mm 、井管长度高出地面0.2~0.5m 。

② 提钻杆前用清水及时换浆,把钻孔内的泥浆全部稀释排除。

③ 用3~5mm 的碎石作井管四周填料,圆砾中不得含有砂和泥土。

④ 成井后及时洗井,直至水清,含砂量1%。

五、电泵安装及排水场区基坑抽排降水设备按一井一泵的原则,下置潜水电泵抽、降、排水,每个降水疏干管井按设计要求下置抽水量为20~25m3/h 、扬程20m 的潜水污水电泵,排水应导入排水系统,将水排出场区影响范围以外,每眼管井应加盖保护。

排水管路采用φ325的钢管多条沿基坑周边布置,统一汇集到指定的外排水管沟中,经沉淀后集中排放。

第六节 搅拌旋喷帷幕桩施工一、主要喷射参数和浆液配比: 序号 施工参数内容 参数使用范围 1 浆液喷射压力 20~30MPa 2 浆泵流量 85~120L/min 3 浆液配比 0.6:1~1.5:14 提升速度 0.05m/min ~0.25m/min 5旋转速度10~25r/min三、隔水围幕桩施工工艺(1) 定位放线:桩位放线并做明显的标记。

合集下载

土方及支护降水施工方案

土方及支护降水施工方案

土方及支护降水施工方案土方工程的施工方案可以分为以下几个步骤:1.土方开挖:根据工程设计要求,确定土方的开挖深度和平整度。

根据需要采用机械开挖或人工开挖的方式,开挖后进行挽方处理,其中挽方处理可以采用填埋填料的方式。

2.土方填筑:填筑作业一般采用大型机械进行,根据需要可以采用单斗挖掘机、推土机、履带装载机等。

填筑过程中需要进行夯实处理,可采用振动夯实法、动力夯实法等。

3.土方平整:土方平整工作主要是为了满足工程设计要求,并增加土方的稳定性。

可以采用推土机、平板夯实等工具进行压实和平整。

4.土方支护:根据土方的稳定性要求,选择合适的支护材料和支护结构。

常见的支护工程方式有钢板桩、土钉墙、深层锚杆等。

降水施工方案则是为了解决降雨时土方工程中的排水问题,以减小雨水对土方的影响,保证工程的稳定性。

1.排水系统设计:根据工程地形、降雨强度和工期等因素,设计合理的排水系统。

包括明排和暗排两种方式,明排采用排水沟、排水管等结构,暗排采用排水井、污水站等。

2.排水施工:在土方工程施工过程中,根据设计要求和施工进度,采取适当的排水措施,包括增设排水设施、加大排水管径等。

同时需要定期清理排水设施,保证排水畅通。

3.防水处理:对于土方工程中容易渗水的部位,采取有效的防水处理措施,如喷涂防渗涂料、搭设防渗屏障等。

4.废水处理:对于土方工程中产生的废水,采取合法合规的处理方式,如设置沉淀池、过滤设备等,保证废水排放符合环保要求。

总之,土方及支护工程中的降水施工方案必须根据具体的工程情况进行设计,从而保证工程质量和进度,提高土方工程的稳定性和安全性。

同时,需要严格按照相关法律法规进行环保处理,确保工程实施过程中不对环境造成污染。

基坑支护、降水、土方开挖与边坡防护安全施工方案

基坑支护、降水、土方开挖与边坡防护安全施工方案

脚手架安拆施工方案建设单位:大庆油田有限责任公司监理单位:大庆石油工程监理公司施工单位:大庆油田创业腾飞建筑安装工程有限公司2014年7月4日基坑支护安全技术措施1.土方开挖宜从上到下分层分段依次进行,随时作成一定的坡势以利泄水,并不得在影响边坡稳定的范围内积水。

2.在挖方上侧弃土时,应保证挖方边坡的稳定,弃土堆坡脚至挖方上边缘的距离,应根据挖方深度,边坡坡度和土的性质确定,弃土著堆连续堆置,其顶面应向外倾斜,防止小坡流入挖方场地。

3.在挖方下侧弃土时,应将弃土堆表面整平并向外斜倾,弃土堆表面应低于相邻挖方场地的设计标高,或在弃土堆与挖方地之间设置排水沟,防止地面水流入挖方场地。

4.机械挖土,边坡坡度应适当减缓,然后用人工修整,达到设计要求。

5.在土方开挖过程中,如出现滑坡现象,应立即采取下列措施:A. 暂停施工,必要时,所有人员和机械搬至安全地带;B. 通知设计单位提出处理措施;C. 根据滑动迹象设置观测点,观测滑坡体平面位移和沉降变化,并作好记录,机械挖方时及时配合人工修边,将坑边竖面及周边的浮土铲掉,并保证竖向坡度与纵向的平直。

D. 挖至一定深度,基坑周围设挡土楞,以防塌方,并设护栏,夜间有足够的照明。

6.本工程的基坑支护方法是,水平挡土板钉在柱桩内侧,在柱桩外侧用支斜撑交顶,斜撑支顶,斜撑应支在木桩上,在档上板内侧回填土。

局部采用土袋或砌石压坡法,具体施工方法为在边坡下部用草袋装土堆砌或砌石压住坡脚,保持坡脚稳定,在坡顶设挡水土坡堤或排水沟,防止冲刷坡面,在底部作排水沟,防止冲坏坡脚。

回填土柱桩斜撑短桩挡板春融塌坡护度土堤土袋排水沟排水沟砌石排水沟边坡支护地沟渗水处支护土方工程安全施工1. 人工挖土,前后操作人员间距不应小于2.5m,堆土要在l m以外,并且高度不得超过1.5m 。

2. 每日或雨后必须检查土壁及支撑稳定情况,在确定安全的情况下继续工作,并且不得将土和其它物件堆在支撑上,不得在支撑下行走或站立。

降水护坡专项施工方案

降水护坡专项施工方案

一、工程概况本工程位于XXX地区,建筑总面积为XX平方米,包括5#、6#、7#楼及地下车库。

基坑深度为4.90m,场地地形平坦,地质条件复杂,地下水位较高,土质软弱,具有高灵敏度、低强度的特点。

为确保基坑开挖和周边环境的安全,特制定本降水护坡专项施工方案。

二、施工目标1. 保障基坑开挖期间,地下水降至坑底以下0.5m,确保基坑开挖面的稳定性和施工安全。

2. 有效防止基坑周围地面沉降,保护周边建筑物及基础设施的安全。

3. 优化施工进度,确保工程按期完成。

三、施工方法及措施1. 降水井布置(1)根据地质勘察报告,确定降水井布置方案,确保降水井均匀分布在基坑周边。

(2)降水井深度根据最深处桩1-4的桩顶标高-11.45m考虑,地下水降至-11.95m。

2. 降水井施工(1)降水井施工前,需进行井位测量,确保井位准确无误。

(2)采用管井降水,井径不小于600mm,井深不小于12m。

(3)降水井施工过程中,注意观测井孔水位变化,确保降水效果。

3. 护坡施工(1)采用土钉墙支护,土钉墙厚度不小于300mm,土钉间距不大于1.5m。

(2)土钉施工前,需对基坑进行清理,确保土钉墙施工质量。

(3)土钉墙施工过程中,注意观测土钉墙变形,发现异常及时处理。

4. 降水护坡施工注意事项(1)降水护坡施工过程中,加强现场安全管理,确保施工人员安全。

(2)降水井施工时,注意保护地下管线,避免对周边环境造成影响。

(3)降水护坡施工过程中,加强监测,确保基坑开挖面稳定。

四、施工进度计划1. 降水井施工:预计工期为15天。

2. 护坡施工:预计工期为20天。

3. 整体施工周期:35天。

五、质量保证措施1. 严格执行国家及地方相关施工规范和标准。

2. 加强施工现场管理,确保施工质量。

3. 施工过程中,对关键工序进行严格检验,确保质量达标。

4. 定期对施工人员进行质量教育培训,提高施工人员质量意识。

六、安全保证措施1. 制定详细的安全施工方案,明确安全责任。

土方开挖及边坡支护施工方案

土方开挖及边坡支护施工方案

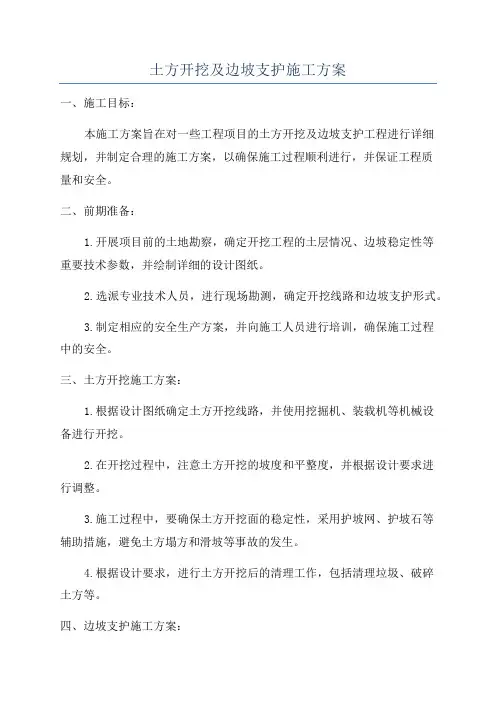

土方开挖及边坡支护施工方案一、施工目标:本施工方案旨在对一些工程项目的土方开挖及边坡支护工程进行详细规划,并制定合理的施工方案,以确保施工过程顺利进行,并保证工程质量和安全。

二、前期准备:1.开展项目前的土地勘察,确定开挖工程的土层情况、边坡稳定性等重要技术参数,并绘制详细的设计图纸。

2.选派专业技术人员,进行现场勘测,确定开挖线路和边坡支护形式。

3.制定相应的安全生产方案,并向施工人员进行培训,确保施工过程中的安全。

三、土方开挖施工方案:1.根据设计图纸确定土方开挖线路,并使用挖掘机、装载机等机械设备进行开挖。

2.在开挖过程中,注意土方开挖的坡度和平整度,并根据设计要求进行调整。

3.施工过程中,要确保土方开挖面的稳定性,采用护坡网、护坡石等辅助措施,避免土方塌方和滑坡等事故的发生。

4.根据设计要求,进行土方开挖后的清理工作,包括清理垃圾、破碎土方等。

四、边坡支护施工方案:1.根据土地勘察结果和设计要求,确定边坡支护的形式,并对其进行预处理,如清理边坡表面的松散土壤、破碎岩石等。

2.选择适当的边坡支护材料和技术,并按照设计要求进行施工,如使用锚杆、喷射混凝土等进行边坡加固。

注意施工过程中的质量和安全。

3.对已施工完成的边坡支护工程进行检查,确保质量合格,并及时做好记录和整理。

4.在边坡支护完成后,进行定期维护,包括检查边坡表面的裂缝、变形等情况,并及时修复。

五、质量控制:1.在施工前,对施工机械设备进行检查,确保其正常运行,避免在施工过程中出现故障。

2.施工过程中,要做好现场监理工作,及时发现和解决施工过程中出现的质量问题,并记录整理。

3.对边坡支护工程进行定期检查和维护,包括检查边坡稳定性、边坡支护材料的完整性等。

六、安全控制:1.在施工现场设置明显的警示标志,确保施工人员和周围群众的安全。

2.配备必要的施工安全设备,如安全帽、防护手套等,并教育施工人员正确使用。

3.严格执行安全操作规程,如机械设备操作规范、边坡支护施工规范等。

护坡降水工程施工方案

护坡降水工程施工方案

护坡降水工程施工方案一、工程概况护坡降水工程是为了防止山体坡面坡脚的土石材料受风化和流水冲刷而采取的一种防护措施,主要包括设置护坡结构和进行排水处理。

该工程的施工目的是提高山体坡面的稳定性,防止坡面坡脚的土石材料被冲刷,同时通过排水处理,减少山体内部水分的积聚,防止山体发生滑坡等灾害。

二、工程内容1. 护坡结构设计:根据实地勘察和工程要求,确定采用适合山体坡面的护坡结构,主要包括挡土墙、梯形坡面、护坡绿化等。

2. 排水处理设计:设置排水管网,引导山体内部水分及时排出,避免水分积聚导致坡体松动。

3. 材料准备:准备所需的护坡材料,如水泥、石子、钢筋等,确保施工过程中材料供应的充足。

4. 施工方法:采用合适的机械设备和施工工艺,保证工程质量和进度。

三、施工步骤1. 现场准备:清理施工现场,确保施工环境整洁和安全,为后续工作做好准备。

2. 基础处理:对山体坡面进行清理和修整,打造出平整、稳固的基础。

3. 护坡结构施工:按照设计要求,依次进行挡土墙、梯形坡面、护坡绿化等结构的施工,确保结构牢固、美观。

4. 排水处理施工:设置排水管网,并进行连接和布置,确保山体内部水分畅通无阻。

5. 材料堆放及处理:对已完成的护坡结构和排水处理进行材料堆放及处理,确保施工安全和良好的工作秩序。

6. 工艺验收:对施工完成的护坡降水工程进行工艺验收,检查工程质量和完整性,确保工程达到设计要求。

四、安全与环保1. 安全保障:施工中严格遵守相关安全规定,保证施工人员安全,避免事故发生。

2. 环保措施:施工过程中注意减少扬尘和废水排放,严格控制对环境的影响,保护周围生态环境。

五、工程总结护坡降水工程在实际工程中具有重要的意义,有效保护了山体坡面土石材料,提高了山体坡面的稳定性和安全性。

通过合理的设计和施工,确保工程质量和进度,为山体坡面提供了长期有效的保护措施。

在今后的工程实践中,应不断总结经验,提高技术水平,进一步完善护坡降水工程施工方案,为环境保护和生态建设做出更大的贡献。

土方开挖基坑支护降水安全专项施工方案

土方开挖基坑支护降水安全专项施工方案

土方开挖基坑支护降水安全专项施工方案1.工程概况本工程是针对基坑支护工程,包括土方开挖和降水处理施工。

基坑深度为20米,面积为500平方米。

本施工方案旨在确保施工期间土方开挖和降水处理的安全性和稳定性。

2.技术措施(1)岩土勘察:在施工前,进行详细的岩土勘察,确定地层结构和岩土力学参数,为土方开挖和支护方案提供依据。

(2)土方开挖:按照设计要求进行土方开挖,包括挖土深度、坡度、边坡稳定等。

采用合理的机械设备进行开挖作业,确保安全稳定。

(3)边坡支护:对挖掘的边坡进行支护处理。

根据地质条件和开挖深度确定支护方式,如喷锚网、碎石灌浆等,确保边坡的稳定性。

(4)基坑降水:根据地质勘察结果和设计要求,采用降水井、泵站等设施进行基坑降水,保持基坑内部的干燥状态,确保施工的顺利进行。

3.安全措施(1)安全教育:对施工人员进行必要的安全教育培训,提高他们的安全意识和技能,掌握正确的施工操作方法和紧急处置措施。

(2)文明施工:严禁乱堆乱放,保持施工现场整洁有序,设置明显的安全警示标志,确保施工过程的安全和有序进行。

(3)监测系统:在施工期间,设置合适的监测设备,实时监测边坡位移、地下水位等数据,一旦发现异常情况,及时采取措施进行处理。

(4)应急预案:制定详细的应急预案,明确灾害事故发生时的处置措施和责任分工,保障施工人员的人身安全。

4.施工流程(1)岩土勘察(2)确定土方开挖和支护方案(3)准备开挖设备和材料(4)进行土方开挖(5)边坡支护施工(6)基坑降水处理(7)监测和调整5.质量控制(1)严格按照设计要求进行施工,确保土方开挖和边坡支护的质量。

(2)检查和验收土方开挖和支护工程,确保施工符合规定和标准。

(3)及时记录施工过程中的重要数据和问题,及时解决和处理。

6.环境保护(1)减少噪音和震动:采用降低噪音和震动的机械设备进行土方开挖和边坡支护,减少对周围环境的影响。

(2)处理废弃物:对施工过程中产生的废弃物按规定进行分类、收集和处理,确保环境的清洁和卫生。

土方开挖基坑支护(降水)安全专项施工方案范文

土方开挖基坑支护(降水)安全专项施工方案范文某某项目土方开挖、基坑支护(降水)安全专项施工方案项目效果图编制:审核:审批:,土1:。

边坡高度超过米的采用阶梯型放坡,阶梯宽度米。

边坡顶部距离边坡线米处设置排水沟,排水沟做法顶部距离坡口米设置钢管防护栏杆,做法;坡脚设置排水沟,做法基坑内位置设置集水坑,做法;基坑内排水采用方式。

边坡采用排水措施。

1.2喷浆保护混凝土或砂浆强度等级、分片分层喷锚情况、喷锚厚度、喷锚遍数、架体搭设情况、分隔缝做法、泄水孔做法、坡顶排水沟做法、配筋情况。

1.3排桩排桩直径、设计深度、配筋情况、间距、混凝土等级;冠梁尺寸、配筋、混凝土等级等。

1.4地下连续墙导墙设计、成强方式、用途、墙体材料、开挖情况等。

1.5挡土墙选型、高度、材料情况、变形缝做法、泄水孔设置、基础处理方式等。

1.6......(根据设计情况选择)2、基坑降水(排水)设计2.1自然抽排集水坑位置;水泵扬程、数量;排水口位置;排水沟设置等。

2.2止水帷幕2.3井点降水2.4......(根据设计情况选择)3、土方开挖设计3.1基坑设计(包括分区情况、开挖方式、分层厚度、边坡坡度)本工程共分为某个区,每个区范围多大、深度多少、分为几层开挖,每层土质情况如何,采用何种开挖方式,每层边坡坡度多少等。

最下一层土厚采用人工捡底。

3.2平面布置(道路做法、道路转换、大门位置、围挡做法、基坑围护方法,附平面布置图)3.3机械选择(机械数量、型号)本工程选用某台型号挖机(其中某台带破碎头),某台型号勾机,某台型号推土机,某台型号压路机,某辆m³自卸汽车。

其他机械。

4、土方回填设计回填范围、土质要求、压实度、平整度、坡度。

5、基坑监测设计5.1监测目的5.2基坑等级5.3监测指标及报警值5.4监测点布置5.5监测频率6、特殊处理设计如淤泥挖除、换填;橡皮土处理等。

四、施工准备及计划1、技术准备认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见。

边坡支护及土方施工方案_secret

边坡支护及土方施工方案1工程概况xx新海岸二期二阶段工程位于xx镇xx路南侧,总建筑面积8.13万m2。

本工程场地平坦,场地大部分为杂填区,设计为4栋18层高层,剪力墙结构,有地下室,地下室平面面积约1.2万平米,挖方量达6万多方;地下水较丰富;地下室基坑东侧紧邻03、04栋建筑,南侧及西侧为小区砼道路,小区砼道路埋有排水管道,管道底砼路面顶面约1.5米;北侧为已建的新海岸二期一阶段工程。

由于01栋、02栋位于地下室上面,03栋、04栋与地下室相邻,无地下室。

地下室土方开挖深度与03栋、04栋基础土方开挖深度不一致,而且地下室西侧与马路边距离只有2-3米,在地下室土方开挖的同时,03、04栋的主体也在施工,因此,土方开挖过程中对四周的边坡支护至关重要。

同时,地下室平面面积较大,一个正确的土方开挖线路及顺序对整个工程的土方能否顺利进行起决定性作用。

通过地质报告看,本工程地下水位较高,但土质的透水性较差,因此采取合理的降排水方案降低地下水也是本工程的关键。

2编制依据1.1招标文件◆《xx新海岸二期二阶段工程招标文件》◆《xx新海岸二期二阶段工程施工招标答疑汇总》1.2执行的主要规范、规程、标准◆《建筑工程施工质量验收统一标准》(GB50300-2001)◆《建筑地基基础工程施工质量验收规范》(GB50202-2002)◆《人工回填土工艺标准》(GY104-1996)◆《建筑机械使用安全技术规程》(JGJ33-2001)◆《施工现场临时用电安全技术规范》(JGJ46-88)◆《建筑地基处理技术规范》(91,1998版)◆《建筑施工手册》(第四版)1.3其他◆《工程施工图纸》◆地勘报告◆我单位施工人在现场查勘所获取的有关情况。

3施工部署由于01栋、02栋建筑物与03栋、04栋建筑物基础土方开挖标高较大,且03栋、04栋没有地下室,根据施工安排,前期开挖03栋、04栋基础土方,后续紧接着安排地下室土方开挖,考虑03栋、04栋基础土方回填量大,待03栋、04栋基础施工完后,在开挖地下室时可以将土方就近回填至03栋、04栋处,多余的土方方可外运。

土方、护坡及降水施工方案

土方、护坡及降水施工方案编制人:审核人:审批人:********项目部20xx年01月05日目录一、编制依据 (1)二、工程概况 (2)2.1 工程概况 (2)2.2 工程水文地质概况 (3)三、施工总体部署及安排 (5)3.1 施工总体部署 (5)3.2 施工安排 (5)3.3 施工工期计划 (5)3.4 资源配备计划 (6)四、基坑支护、降水设计 (9)4.1 基坑支护设计 (9)4.2 基坑降水设计 (12)五、施工工艺 (15)5.1 复合土钉墙支护施工工艺 (15)5.2 深层搅拌桩施工工艺 (19)5.3 土方开挖施工工艺 (21)5.4 降水井施工工艺 (24)5.5 轻型井点施工工艺 (27)六、基坑监测及安全巡视 (31)6.1 基坑监测 (31)6.2 基坑安全巡视 (32)七、施工关键点及控制措施 (34)7.1 工期较紧合理安排工序交叉 (34)7.2 地上、地下管线保护措施 (34)7.3 确保基坑周边环境的安全 (36)八、汛期基坑排水措施 (38)8.1 基坑内外排水措施 (38)8.2 汛期基坑重点检查内容 (39)8.3 汛期基坑注意事项 (40)九、质量保证措施 (42)9.1 质量管理体系 (42)9.2 确保工程质量的保证措施 (42)9.3 质量控制程序和措施 (44)十、安全保证措施 (47)10.1 施工安全目标 (47)10.2 执行的安全规范 (47)10.3 安全生产管理机构 (47)10.4 施工项目安全保证措施 (48)十一、文明施工及环境保护措施 (50)11.1 文明施工措施 (50)11.2 环境保护措施 (51)十二、应急救援预案 (53)12.1 应急预案的方针与原则 (53)12.2 深基坑开挖存在的危险因素及预防、应急处理措施 (53)12.3 应急预案工作流程 (54)12.4 应急救援组织机构 (55)12.5 应急保障措施 (57)12.6 事故报告 (58)12.7 后期处理 (59)12.8 宣传教育 (59)一、编制依据1、****降水工程设计方案;2、**地质勘察报告;3、《工程测量规范》(GB50026-2007);4、《建筑基坑支护技术规程》(JGJ120-2012);5、《建筑边坡工程技术规范》(GB50330-2013);6、《复合土钉墙基坑支护技术规范》(GB50739-2011);7、《锚索喷射混凝土支护技术规范》GB50086-2015;8、《建筑与市政降水工程技术规范》(JGJ/T111-98);9、《建筑深基坑工程施工安全技术规范》(JGJ311-2013);10、《建筑基坑工程监测技术规范》(GB50497-2009);11、《钢筋焊接及验收规范》(JGJ18-2012);12、《施工现场临时用电安全技术规范》(JGJ46-2012);13、《预应力筋锚具、夹具和连接器应用技术规程》(JGJ85-2010);14、《建筑地基基础工程施工质量验收规范》(GB50202-2002);15、《建筑工程施工质量统一验收标准》(GB50300-2013);16、建质【2009】87号文《危险性较大的分部分项工程安全管理办法》;17、豫建【2010】25号文《河南省建筑边坡与深基坑工程管理规定》;18、我公司在基坑支护、降水工程施工中积累的相关资料。

护坡降水工程施工方案

护坡降水工程施工方案一、项目概况护坡降水工程是为了解决坡地开发和土地利用中由于风化、侵蚀等自然因素导致的坡地下滑、土石流、坡面沟蚀等问题而开展的一项工程。

该工程旨在通过合理的设计和施工,在最大程度上保护坡地的水土资源,保护人民的生命和财产安全,最大化地保护了坡地资源和生态环境。

本工程位于某省某市某县境内,处于高山峡谷地带,地形陡峭,土壤质地较松软,易发生坡地塌方、滑坡等自然灾害。

因此,为了保障当地住户的安全和生产生活,对该地区的护坡降水工程进行了规划和设计,旨在提高坡地的稳定性,减少径流产生的泥沙,保护地下水资源,实现生态环境的持续改善。

本工程的实施能够有效地减轻地质灾害的发生,保护农田和村庄,促进当地经济的发展。

二、施工目标1. 提高坡地的稳定性,减少自然灾害的发生;2. 保护水土资源,防止水土流失,保护农田和村庄;3. 优化生态环境,促进当地经济的可持续发展。

三、施工内容本工程的施工内容主要包括护坡、降水、植被恢复和生态保护等。

1. 护坡:通过设置护坡结构,提高坡地的抗冲刷能力和自身稳定性,减少坡面的沟蚀和侵蚀速度,保护坡地的水土资源。

2. 降水:采取合理的降水措施,减少坡地上的径流产生,减少泥沙、面源污染物的输出,保护地下水资源。

3. 植被恢复:通过绿化和绿化种植等措施,加强坡地植被的恢复和保护,提高坡地的生态环境质量。

4. 生态保护:采取相应的生态修复措施,修复当地生态环境,减少生态环境的破坏。

四、施工方案1. 前期准备工作前期准备包括项目规划、设计、材料采购、施工人员组织以及现场勘测、测量等。

在这一阶段,要对工程的实施进行全面的规划和设计,明确工程的施工目标、内容、标准和质量要求,确定施工的技术方案以及材料的采购和施工人员的组织布置等。

2. 护坡工程施工(1)坡面准备:清理坡面,清除杂草、杂物、松软土等,打造坡面,保证施工质量;(2)护坡材料:选择合适的护坡材料,如沙袋、砖石、网格等,保证护坡结构的牢固和稳定;(3)护坡施工:根据设计图纸进行护坡施工,注意护坡结构的设置和连接,做好施工现场的环境保护;(4)护坡验收:对护坡工程进行质量验收,保证护坡结构的牢固和可靠。
