锅炉筑炉工程施工技术交底

筑龙网w ww .z hu lo ng .c om锅炉筑炉工程施工技术交底一、工程概况某供热厂有3台DHLl7.5-1.25/95/70A Ⅱ锅炉。

炉膛前墙由耐火砖和两层漂微珠砖组成的轻型炉墙,墙厚375mm ;炉膛后墙由耐火砖、轻质制直型耐火砖、漂微珠砖和机红砖组成的承重型炉墙,墙厚545mm ;炉膛侧墙、省煤器侧墙、省煤器前后墙均由耐火砖、漂微珠砖和机红砖组成的重型炉墙,墙厚545mm 。

前后拱为耐火混凝土及漂微珠砖、珍珠岩保温混凝土等。

炉顶为耐火混凝土、硬质陶质纤维砖等,炉本体保温为硬质陶纤维砖和珍珠岩保温瓦外挂网抹灰。

落灰斗内填水泥焦渣,衬耐火砖。

二、施工准备 1.材料(1) 耐火砖:规格、品种、型号符合设计要求,边角整齐,有出厂合格证。

(2) 机红砖:MU10机制砖,色泽均匀,边角整齐,有出厂合格证。

(3) 隔热保温砖:烧结漂微珠砖、硬质陶质纤维砖。

(4) 砂子:中砂,含泥量不超过5%,使用前用5mm 孔径的筛子过筛。

(5) 水泥:425号普通硅酸盐水泥。

(6) 白灰膏:熟化时间不少于7天。

(7) 耐火泥:粘土质,最大粒径小于砖缝厚度的50%。

(8) 钢筋:直径ф8,材质1Cr13。

(9) 膨胀缝用料:4~5mm 厚纤维板、10mm 厚硅酸铝耐火纤维板、10号建筑石油沥青、石棉绳等。

(10) 耐火浇注料:耐火度1650℃。

(11) 模板:木方、板材等。

(12) 珍珠岩保温材料:各种规格的块、瓦。

(13) 镀锌铁丝网:20mm ×20mm ×1.6mm 。

(14) 石棉纤维:3~4级。

(15) 镀锌铁丝:14~18号。

2.施工机具(1) 搅拌机:强制式搅拌机。

(2) 振捣设备:插入式振捣棒。

(3) 砖加工设备:切砖机、磨砖机。

(4) 运输设备:卷扬机、翻斗车。

(5) 工具:大铲、刨锛、瓦刀、铁锤、扁铲、錾子、橡胶锤、铁水平尺、线坠、靠尺、塞尺、卷尺、勾缝刀、托灰板、小白线、水桶、存灰槽、砖夹子、扫帚、锯、抹子等。

3.现场作业准备及条件(1) 按规定将有关材料现场取样送专业试验室检验,核查材料的质量证明书,做好资料收集归档工作。

(2) 锅炉水压实验和炉排试运合格,并通过有关单位检查验收。

(3) 根据设计图纸检查锅炉的管道、钢结构、砖拉钩、托砖架等安装尺寸是否符合设计和施工规范要求,办理中间交接证明书。

(4) 以锅炉炉体基准中心线为准,自内向外进行放线,分别弹出耐火砖墙、保温砖墙和机红砖墙的墙身线和轴线,弹出炉门的位置线;以钢架立柱1m 高处的水平线为准进行找平,将皮数杆标注在钢架立柱上。

经验线符合设计要求,办理预检手续。

(5) 汽包、烟风道等焊保温钩。

筑龙网w ww .z hu lo ng .c om(6) 预制钢筋、模板。

(7) 试验室做好砂浆配合比,准备好耐火混凝土和砂浆试模。

三、劳动组织组织一个综合施工班组,共45人。

其中:筑炉工30人,木工3人,电工2人,机械操作工2人,钢筋工2人,架子14人,油工2人。

四、主要施工工艺 1.施工顺序 见图3.3-1。

图3.3-1施工顺序2.筑炉工艺(1) 炉墙砌筑工艺 1) 工艺过程 见图3.3-2。

图3.3-2工艺过程2) 炉墙砌筑操作工艺A .砌筑灰浆搅拌。

砂浆配合比采用重量比,严格按试验室提供的配合比计量上料,计量精度水泥为±2%,砂、灰膏控制在±5%以内,采用机械搅拌,搅拌时间不少于1.5min 。

耐火泥应先用水浸泡一昼夜,使用前人工搅拌均匀或机械搅拌1.5min 。

B .机红砖常温砌墙不得使用干砖,必须在砌砖前一天浇水湿润,一般以水浸入砖深度筑龙网w ww .z hu lo ng .c om1.5cm 为宜,其含水量在5%~10%之间。

雨季不得使用含水率达到饱和状态的砖砌墙。

C .组砌方法。

一般采用平砌,满丁满条排砖法。

砌筑时,各砌体必须里外咬槎,上下层错缝。

炉底(即落灰斗)、折焰墙要遵守错缝规则。

耐火砖墙每隔5~8层砖要设一层牵连砖,牵连砖为成排牵连,砖伸进机红砖砌体一半。

每一段墙砌筑都必须自里向外进行,里侧的耐火砖墙一次砌筑高度与外侧的机红砖墙的高度差不超过8层,一般以内外牵连砖砖层高度为宜。

D .选砖。

耐火砖在砌筑前,应根据外观、尺寸、质量要求进行挑选分类,特别是异形砖和特异形砖,应按不同规格分类堆放,以使砌砖时保证每一部位的砖基本为同一规格,尽量选择棱角齐全、表面光洁的砖。

机红砖砌筑清水墙时也要选砖,选择棱角整齐,无弯曲裂纹,规格基本一致,颜色均匀的砖,过火砖可用于不影响外观的墙及隐蔽部位。

E .排砖。

机红砖清水墙每垛墙砌筑第一层时,一般为丁砌。

排砖应全盘考虑,根据弹好的炉门洞口位置线,认真核对洞口两侧砖墙尺寸长度是否符合排砖模数,尽量保证洞口两侧对称,避免出现小于2/5砖长的砖碴,当加工砖长超过4/5时,可采用加砌一块顶面砖的方法加以调整,避免出现变活、破活。

若有破活,七分头或丁砖一般安排在钢立柱第二块砖或其他不明显的位置。

耐火砖墙应根据炉门洞的位置来排,不得使用砖长1/3以下的断砖,每层砖长大于1/3,的断砖数量一般不得超过三块,排好的砖一般要求顺序取下,顺序存放。

局部用砖施工困难时,可用耐火浇筑料加以调整。

拱碹在砌筑前,必须先试用所要砌的砖干排一环,砖数应是单数,为了确保拱的跨度和砖层数,可适当调整拱角,加大或缩小拱的弧度,但其加大或缩小的数值不得超过±l0mm ,不得用加厚砖缝的方法找平拱角。

F .加工砖。

砖的加工尽量采用机械。

使用切砖机时,先将被加工砖划出加工线,然后进行加工。

砖切完后,检查是否切到位,没到位时,再切一次,直至合格为止。

当机械无法加工时,可采用手工加工。

加工时先在被加工砖上划出加工线,然后用扁铲沿线加工(俗称开线);开线时留出加工线条,将扁铲略微向外倾斜,以保证加工砖的完整,避免在使砖块分开时,断开的面越进使用的砖块,造成废品;凿平时,錾子的斜度不宜过大,以防出现凹形,造成废品,凿完后再用油石或磨砖机磨平。

已挂线。

砌筑砖墙直线部分必须按皮数杆所标的砖层挂线。

线应挂在外露墙面一侧,即机红砖挂在墙外侧,耐火砖挂炉膛一侧。

小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致,平直通顺。

为确保炉墙垂直,在锅炉四角挂上通长垂线。

H .砌砖。

(A) 耐火砖的砌筑:落灰斗采用浓灰浆铺砌。

砌筑斜坡形基底,要先在两侧弹出正确的坡度线,然后按线砌筑。

砌筑错台所形成的三角部分,可用耐火浇注料或捣打料找齐。

耐火砖砌筑采用抹浆法,砌砖时要求砖放平跟线,砖砌到位置上再用手将砖紧压,然后用橡皮锤敲击,将砖打紧到位为止。

砖缝厚度不大于3mm 。

砖的加工面和坡面、缺棱掉角面不得用于火焰面。

在砌紧挨膨胀缝的砖时应将砖稍稍与膨胀材料顶紧,防止漏烟。

砌体内的各种孔洞、膨胀缝等在施工中要及时检查,及时纠正,严禁事后砸墙。

砌筑中断或返工拆砖一般留踏步槎。

舌头灰待灰浆初凝后应及时刮去,并进行勾缝。

(B) 拱璇砌筑应从两端向中央砌,砖缝延长线均应通过圆中心,拱的高度偏差±5mm 。

在璇上继续砌砖时,应先砌立砖,立砖的下端应按碹的圆弧破削合缝,立砖的高度应大于1/3砖长,并与相应砖层的水平砖缝一致。

(C) 托砖板上、下的耐火砖墙应在同一平面上,上下砖间膨胀缝填塞硅酸铝板,下部的异形砖与托砖之间和异形砖后应填满保温填充料。

(D) 机红砖的砌筑。

砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺满筑龙网w ww .z hu lo ng .c om挤操作法。

砌砖时砖要放平,里手高,墙面就要紧;里手低墙面就要背。

砌砖一定要跟线,即“上跟线,下跟棱,左右相邻要对平”。

水平灰缝厚度和竖向灰缝宽度一般为7~8mm ,允许最大砖缝为l0mm 。

在操作中,要认真检查,随时纠偏,留槎一般留踏步槎。

紧靠膨胀缝砌砖一定要将缝内填料挤紧。

清水墙尽量避免出现三分头,不得在上部任意变活、乱缝。

当炉墙砌至炉排平面以上时,按照每2平方米放一根∮15~∮20mm 的金属排汽管。

砌筑砂浆应随拌随用,水泥混合砂浆必须在4h 内用完,不得使用过夜砂浆。

砌清水墙应随时砌随时划缝,划缝深度为8~10mm ,深浅一致,清扫干净。

(E) 红砖墙面勾缝。

勾缝前先对瞎缝、缝不直等作开缝处理,开缝深度约10mm ,宽度要一致。

对缺棱掉角的砖和游丁的立缝应进行补缝,补缝色浆必须和砖的颜色一致。

勾缝前一天应将砖墙浇水湿润。

勾缝用水泥砂浆,配合比为水泥:砂子=1:(1~1.5),稠度以3~5cm 为宜。

应随拌随用,下班前必须把砂浆用完。

墙面勾缝应做到横平竖直,深浅一致,搭接平整并压实溜光,不得有丢缝、开裂和粘结不牢等现象,勾缝深度4~5mm 。

勾缝顺序是从上而下先水平后勾立缝。

勾缝时用溜子将灰浆压人缝内,不准用稀砂浆喂缝。

勾完一段用溜子沿砖墙缝内溜压密实、平整、深浅一致,托灰板勿污染墙面。

每步架勾完之后,要用扫帚把墙面清扫干净,应顺缝扫,不断抖掉扫帚中砂浆减少污染。

勾缝应搭槎平整,无毛刺、漏勾等缺陷。

(F) 隔热砖的砌筑。

采用抹浆法砌筑。

耐火砖砌完后,隔热砖可紧贴耐火砖砌筑,隔热砖砌筑时砖缝要挤严,出现缝隙一定要用灰浆抹严。

砖掉角较多时,要用碎砖沾灰浆堵实。

灰缝厚度控制在5mm 以内。

(C) 砌体膨胀缝处理。

砌体水平膨胀缝设置在分段卸载处和垂直炉墙与炉顶交界处。

直墙垂直膨胀缝按每米砌体内膨胀缝计其平均数值为5~6mm ,本炉型直墙较短的垂直膨胀缝一般设置在炉墙转角处便可满足膨胀要求,当局部直墙较长的转角膨胀缝不能满足膨胀要求时,应在直墙中部再设置垂直膨胀缝,其构造如图3.3-3。

膨胀缝的宽度通常为20mm ,填充料使用硅酸铝耐火纤维板。

砌筑墙体前,先将裁好的耐火纤维板用耐火灰浆粘贴在需设膨胀缝的钢梁、钢柱、砖砌体上,砌砖时用砖将其顶紧。

后填膨胀缝其填充料的厚度要稍大于膨胀所留的宽度,保证膨胀缝的严密性。

填充料要与墙面相齐,不得探出或凹进,缝宽窄均匀平直,施工中保持缝内清洁。

当半砖厚耐火砌体的膨胀缝与隔热砌体相串通时,该处的隔热砖用耐火砖代替。

水平膨胀缝必须保持其厚度,当平砌模数时,可采取侧砌。

水平膨胀缝膨胀缝时,因下梁膨胀缝填充料在砖的压力下被压缩故应适当加厚上下钢梁间机红砖墙膨胀缝的厚度。

穿墙细管不便使用耐火纤维板时,可用石棉绳替代,石棉绳使用前应事先放在稀薄的耐火泥浆内浸泡,石棉绳的直径一般大于缝宽5mm 。

图3.3-3锅炉炉墙膨胀缝的留法(H) 填料。

落灰斗填料使用水泥焦渣,配合比为:水泥:焦渣=1:10。

填料随拌随用,机械振捣或人工振捣拍实,用抹子抹平,并按图纸要求拉线找坡。

筑龙网w ww .z hu lo ng .c om(2) 耐火浇注料施工工艺 1) 工艺过程金属件涂刷沥青→绑扎钢筋→支模→搅拌浇注料→浇注→养护→拆模 2) 操作工艺A .涂刷沥青。

合集下载

高炉筑炉施工安全技术交底

高炉筑炉施工安全技术交底

高炉筑炉施工安全技术交底一、工程概述本工程为公司高炉筑炉施工项目,涉及高炉炉体的砌筑、保温、维护等作业内容。

工程位于公司厂区内,共有3座高炉,分别为1号、2号、3号高炉。

每座高炉的炉体由底座、炉壳、内部耐火材料等组成,总高度约为30米。

二、施工安全技术要求1、施工前,必须对参与施工的人员进行全面的安全技术培训和交底,确保所有人员了解和掌握高炉筑炉施工的安全知识和技能。

2、施工现场应设置安全警示标志和围栏,与作业无关的人员不得进入施工现场。

3、高空作业时,必须使用安全带、安全网等防护设备,并按照规定搭设脚手架或吊篮。

4、施工过程中,应避免交叉作业,确需交叉作业时,应采取相应的安全措施。

5、砌筑、保温作业时,应使用符合要求的工具和材料,避免使用不合适的工具或材料导致安全事故。

6、对施工现场的电气设施、机械设备等应进行安全检查和维护,确保其正常运转。

7、在高炉内部作业时,应注意通风情况,避免因通风不良导致窒息等事故。

8、在进行高温作业时,应采取相应的防护措施,防止烫伤等事故发生。

9、施工完毕后,应对施工现场进行清理和检查,确保没有留下安全隐患。

三、安全应急措施1、施工现场应配备急救箱和消防器材,并指定专人负责管理。

2、在施工过程中,如发现安全隐患或发生事故,应立即采取措施进行处理,并及时向有关部门报告。

3、在高炉内部作业时,如出现窒息、中毒等事故,应立即停止作业,将人员撤离现场,并及时进行救援。

砌筑施工安全技术交底一、前言在建筑施工中,砌筑施工是一项重要的工作,也是一项高风险的工作。

为了确保砌筑施工的安全,提高砌筑施工的质量,现将砌筑施工安全技术交底工作进行简要介绍。

二、准备工作1、施工前应进行安全技术交底,明确砌筑施工的工艺流程、质量标准和安全注意事项。

2、施工现场应设置安全警示标志和安全防护设施,确保施工安全。

3、对施工人员进行安全教育培训,提高施工人员的安全意识和安全操作技能。

三、砌筑施工安全技术要点1、砌筑施工应采用符合要求的砖、砂浆等材料,并严格按照设计要求和施工规范进行施工。

3.04 脱硫水煤浆锅炉筑炉工程施工技术交底

3.04 脱硫水煤浆锅炉筑炉工程施工技术交底

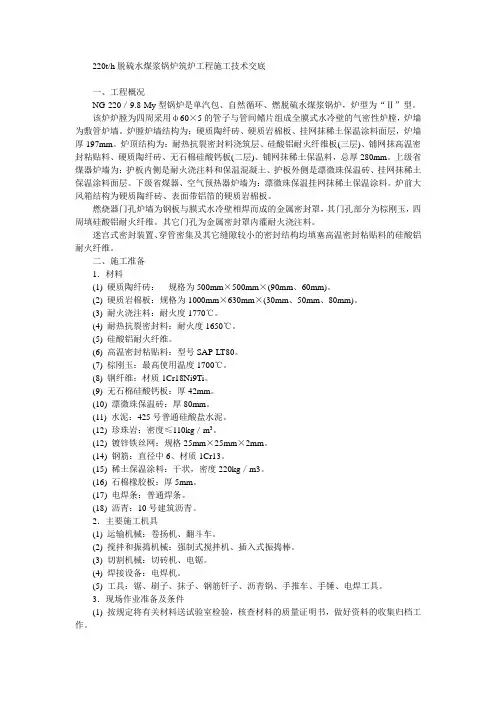

220t/h脱硫水煤浆锅炉筑炉工程施工技术交底一、工程概况NG-220/9.8-My型锅炉是单汽包、自然循环、燃脱硫水煤浆锅炉,炉型为“Ⅱ”型。

该炉炉膛为四周采用ф60×5的管子与管间鳍片组成全膜式水冷壁的气密性炉膛,炉墙为敷管炉墙。

炉膛炉墙结构为:硬质陶纤砖、硬质岩棉板、挂网抹稀土保温涂料面层,炉墙厚197mm。

炉顶结构为:耐热抗裂密封料浇筑层、硅酸铝耐火纤维板(三层)、铺网抹高温密封粘贴料、硬质陶纤砖、无石棉硅酸钙板(二层)、铺网抹稀土保温料,总厚280mm。

上级省煤器炉墙为:护板内侧是耐火浇注料和保温混凝土、护板外侧是漂微珠保温砖、挂网抹稀土保温涂料面层。

下级省煤器、空气预热器炉墙为:漂微珠保温挂网抹稀土保温涂料。

炉前大风箱结构为硬质陶纤砖、表面带铝箔的硬质岩棉板。

燃烧器门孔炉墙为钢板与膜式水冷壁相焊而成的金属密封罩,其门孔部分为棕刚玉,四周填硅酸铝耐火纤维。

其它门孔为金属密封罩内灌耐火浇注料。

迷宫式密封装置、穿管密集及其它缝隙较小的密封结构均填塞高温密封粘贴料的硅酸铝耐火纤维。

二、施工准备1.材料(1) 硬质陶纤砖:规格为500mm×500mm×(90mm、60mm)。

(2) 硬质岩棉板:规格为1000mm×630mm×(30mm、50mm、80mm)。

(3) 耐火浇注料:耐火度1770℃。

(4) 耐热抗裂密封料:耐火度1650℃。

(5) 硅酸铝耐火纤维。

(6) 高温密封粘贴料:型号SAP-LT80。

(7) 棕刚玉:最高使用温度1700℃。

(8) 钢纤维:材质1Cr18Ni9Ti。

(9) 无石棉硅酸钙板:厚42mm。

(10) 漂微珠保温砖:厚80mm。

(11) 水泥:425号普通硅酸盐水泥。

(12) 珍珠岩:密度≤110kg/m3。

(12) 镀锌铁丝网:规格25mm×25mm×2mm。

(14) 钢筋:直径中6、材质1Cr13。

锅炉安装技术安全交底模板

锅炉安装技术安全交底模板

一、交底对象本交底适用于参与锅炉安装施工的全体人员,包括但不限于安装工、焊工、电工、起重工等。

二、交底内容1. 安全生产责任制(1)施工前,全体人员必须认真学习并掌握本交底内容,明确各自的安全职责。

(2)各工种人员要严格遵守操作规程,确保安全生产。

2. 施工现场安全管理(1)施工现场必须设置安全警示标志,明确危险区域。

(2)施工现场应保持整洁,通道畅通,严禁堆放杂物。

(3)施工过程中,必须佩戴安全帽、安全带等个人防护用品。

3. 锅炉安装前准备(1)检查锅炉本体、附件及管道是否完好,符合设计要求。

(2)核对设备尺寸、型号、规格,确保与设计图纸相符。

(3)检查施工现场电源、水源、气源等是否满足施工要求。

4. 锅炉本体安装(1)锅炉本体安装前,应清除底部积水、杂物,确保基础平整。

(2)安装锅炉本体时,需使用起重机进行吊装,吊装过程中应确保安全。

(3)锅炉本体安装就位后,应检查其水平度、垂直度,确保符合设计要求。

5. 锅炉附件及管道安装(1)安装锅炉附件及管道时,应按照设计图纸进行,确保安装正确、牢固。

(2)管道连接处应使用合适的法兰、螺栓等连接件,确保密封性。

(3)安装完毕后,应进行压力试验,确保系统无泄漏。

6. 电气、仪表及控制系统安装(1)电气、仪表及控制系统安装前,应核对设备型号、规格,确保与设计要求相符。

(2)安装过程中,应注意电源、信号线等线路的布置,避免交叉、重叠。

(3)安装完毕后,应进行调试,确保系统运行正常。

7. 安全注意事项(1)施工过程中,应严格按照操作规程进行,避免违规操作。

(2)高空作业时,必须使用安全带,确保安全。

(3)焊接作业时,应采取防火、防毒措施,确保作业人员安全。

(4)起重作业时,应确保起重设备安全可靠,避免发生事故。

三、交底要求1. 施工单位应将本交底内容书面通知所有施工人员。

2. 施工人员应认真学习并掌握本交底内容,确保安全生产。

3. 施工过程中,如有违反本交底内容的行为,应立即纠正。

锅炉安装施工安全技术交底模板

锅炉安装施工安全技术交底模板

一、工程名称:[锅炉安装工程名称]二、施工单位:[施工单位名称]三、建设单位:[建设单位名称]四、交底日期:[年月日]五、交底人:[交底人姓名]六、接受交底人员:[参与施工人员名单]七、一、交底提要为确保锅炉安装施工过程中的安全,现将锅炉安装施工的安全技术要求进行交底,请各施工人员严格遵照执行。

八、二、施工前的准备工作1. 施工人员必须经过专业培训,具备锅炉安装操作资格。

2. 仔细阅读施工图纸,熟悉锅炉安装施工工艺及安全技术要求。

3. 准备好施工所需的安全防护用品,如安全帽、防护眼镜、防尘口罩、安全带等。

4. 检查施工场地,确保场地平整、排水畅通,无障碍物。

九、三、安全技术要求1. 电气安全:施工现场应配备合格的电气设备,确保电气线路安全可靠。

施工过程中,严禁私拉乱接电线,确保电气设备绝缘良好。

2. 高处作业安全:高处作业人员必须佩戴安全带,并做好安全防护措施。

严禁攀登模板、脚手架等设施。

3. 机械设备安全:操作机械设备前,必须检查设备是否完好,确认无异常后方可使用。

操作人员应熟悉机械设备性能,遵守操作规程。

4. 防火安全:施工现场应配备足够的消防器材,并定期检查。

施工过程中,严禁吸烟、使用明火,防止火灾事故发生。

5. 通风安全:锅炉安装过程中,应保持施工现场通风良好,确保施工人员呼吸新鲜空气。

6. 物料堆放安全:施工现场物料堆放应整齐有序,不得占用消防通道。

易燃、易爆物品应远离火源,并做好标识。

7. 临时用电安全:临时用电线路应按规范架设,确保线路安全可靠。

使用电动工具时,应佩戴绝缘手套和绝缘鞋。

十、四、施工过程中应注意的事项1. 严格遵守施工图纸及安全技术要求,确保施工质量。

2. 严格执行操作规程,确保施工安全。

3. 互相配合,协同作业,避免发生意外事故。

4. 定期对施工现场进行安全检查,发现问题及时整改。

5. 遇有紧急情况,应立即停止施工,迅速撤离现场。

十一、五、交底总结本次安全技术交底,旨在提高施工人员的安全意识,确保锅炉安装施工过程中的安全。

安装锅炉的安全技术交底模板

安装锅炉的安全技术交底模板

一、交底目的为确保锅炉安装过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、交底对象所有参与锅炉安装的施工人员、管理人员及监理人员。

三、交底内容1. 施工前准备(1)组织施工人员学习国家相关法律法规、安全操作规程和施工方案。

(2)对施工人员进行安全教育培训,提高安全意识。

(3)确保施工人员具备相应的专业技能和操作能力。

2. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,包括警示牌、警戒线等。

(2)施工区域应设立安全通道,确保人员通行安全。

(3)高处作业时,施工人员必须佩戴安全帽、安全带等防护用品。

(4)施工区域应配备灭火器、急救箱等应急救援设施。

3. 锅炉安装安全要求(1)安装前,对锅炉设备进行检查,确保设备完好,无损坏。

(2)安装过程中,严格按照安装顺序进行,确保安装质量。

(3)焊接作业时,应采取防风、防雨、防烫伤等措施。

(4)高空作业时,施工人员应系好安全带,并设置安全网。

(5)吊装作业时,确保吊装设备完好,吊装绳索牢固可靠。

(6)锅炉设备安装完成后,进行全面检查,确保无安全隐患。

4. 锅炉调试及试运行安全要求(1)调试过程中,密切关注锅炉运行状态,确保设备运行正常。

(2)试运行期间,严禁操作人员擅自调整锅炉参数。

(3)试运行结束后,进行全面检查,确保锅炉运行稳定。

四、注意事项1. 施工过程中,施工人员应严格遵守操作规程,确保安全施工。

2. 施工现场应保持整洁,避免因杂物导致安全事故。

3. 施工人员应加强相互配合,提高施工效率,确保工程进度。

4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

五、应急处理1. 发生火灾时,立即启动应急预案,组织人员疏散,并报警求助。

2. 发生触电事故时,立即切断电源,并报警求助。

3. 发生高处坠落事故时,立即启动应急预案,进行现场救援。

4. 发生其他安全事故时,立即启动应急预案,采取有效措施,减少损失。

六、交底时间年月日至年月日七、接受交底人员签名(以下由接受交底人员签名)施工单位:________________监理单位:________________备注:本安全技术交底模板仅供参考,具体内容应根据实际工程情况进行调整。

锅炉砌筑技术安全交底模板

锅炉砌筑技术安全交底模板

一、交底对象全体参与锅炉砌筑施工的作业人员、管理人员及监督人员。

二、交底内容1. 施工准备(1)施工人员必须进行入场安全教育,经考试合格后方可进场。

进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。

(2)熟悉锅炉砌筑施工图纸、技术规范、操作规程,了解工程特点及施工要求。

(3)了解施工现场环境,包括水源、电源、消防设施、安全通道等。

2. 施工过程安全措施(1)施工前,对锅炉本体进行安全检查,确保无缺陷、无安全隐患。

(2)施工过程中,严格遵守操作规程,不得擅自更改施工方案。

(3)施工人员必须佩戴防护用品,如安全帽、手套、防尘口罩等。

(4)高处作业时,必须系好安全带,并做好防坠落措施。

(5)锅炉本体周边应设置围栏,防止无关人员进入施工区域。

(6)施工过程中,注意通风换气,确保空气质量。

3. 锅炉砌筑施工安全注意事项(1)砌筑前,对砖块进行筛选,剔除不合格砖块。

(2)砌筑过程中,砖块摆放要整齐,确保砌筑质量。

(3)砌筑高度超过1.2m时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板。

(4)脚手架上堆料量(均布荷载每m2不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。

同一块脚手板上不得超过二人,严禁用不稳固的工具或物体在架子上垫高操作。

(5)砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。

(6)向锅炉内运送材料、砂浆时,严禁向下猛倒和抛掷物料、工具。

(7)人工用手推车运砖,两车前后距离平地上不得小于2m,坡道上不得小于10m。

装砖时应先取高处,后取低处,分层按顺序拿取。

4. 应急处理措施(1)发生火灾时,立即报警,并组织人员进行灭火。

(2)发生触电事故时,立即切断电源,并进行急救。

(3)发生高处坠落事故时,立即进行救援,并报告相关部门。

三、交底要求1. 施工人员要认真听取交底内容,了解施工安全注意事项。

2. 施工过程中,严格执行安全操作规程,确保施工安全。

锅炉砌筑安全技术交底模板

一、交底对象全体参与锅炉砌筑作业的施工人员、管理人员及监理人员。

二、交底时间锅炉砌筑作业开始前。

三、交底内容1. 作业人员要求(1)施工人员必须经过专业培训,取得相关资格证书后方可上岗作业。

(2)施工人员必须熟悉本工程的相关技术规范、操作规程和安全注意事项。

2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:“当心触电”、“禁止烟火”等。

(2)施工现场应保持整洁、有序,不得堆放杂物,确保通道畅通。

(3)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、防护罩等。

(4)施工现场应配备消防设施,并确保其有效使用。

3. 施工安全操作规程(1)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。

(2)施工人员不得酒后作业,不得疲劳作业。

(3)施工过程中,不得擅自改变设计图纸,确保施工质量。

(4)施工人员应严格按照施工工艺进行操作,不得违章作业。

(5)施工过程中,如发现安全隐患,应立即停止作业,并报告现场负责人。

4. 锅炉砌筑作业安全注意事项(1)施工前,应对锅炉本体进行检查,确保无渗漏、裂纹等缺陷。

(2)砌筑前,应对炉膛、炉墙等部位进行清理,确保无杂物、油污等。

(3)砌筑过程中,应严格按照设计图纸和施工工艺进行操作,确保炉墙的平整度和垂直度。

(4)砌筑过程中,应加强通风,确保施工现场空气质量。

(5)砌筑过程中,应防止砖块、灰浆等杂物掉落,避免伤人。

(6)砌筑过程中,如需高空作业,必须搭设脚手架,并设置防护栏杆和挡脚板。

(7)砌筑过程中,应加强火源管理,防止火灾事故发生。

5. 施工现场急救措施(1)施工现场应配备急救箱,并确保急救药品齐全。

(2)施工人员应掌握基本的急救知识和技能,如心肺复苏、止血、包扎等。

(3)发生事故时,应立即组织人员进行救治,并及时报告相关部门。

四、交底要求1. 施工人员应认真听取交底内容,并做好记录。

2. 施工人员应严格遵守各项安全规定,确保施工安全。

3. 施工人员应加强自我保护意识,提高安全防范能力。

施工技术交底(锅炉房)(二)

施工技术交底(锅炉房)(二)引言概述:施工技术交底是指在施工过程中,施工单位向施工人员详细说明施工技术要求和操作方法,以确保施工过程的质量和安全。

本文将就锅炉房的施工技术交底进行探讨,包括锅炉房的布置与平面布线、设备安装、管道布置、电气系统以及焊接工艺等方面的内容。

一、锅炉房的布置与平面布线1. 锅炉房的位置选择2. 锅炉房的布局设计3. 锅炉房设备的摆放位置4. 锅炉房的通风与排烟系统5. 锅炉房平面布线的规划与设计二、设备安装1. 锅炉的安装及连接2. 锅炉房辅助设备的安装3. 锅炉配件的安装4. 锅炉房的管道系统安装5. 锅炉房其他设备的安装与调试三、管道布置1. 锅炉房的供水系统设计2. 锅炉房的排水系统设计3. 锅炉房的给水、回水系统设计4. 锅炉房的燃气系统设计5. 锅炉房的热力循环系统设计四、电气系统1. 锅炉房电气系统的设计与布置2. 锅炉房电气设备的安装与连接3. 锅炉房的电缆敷设与保护4. 锅炉房电气系统的接地设计5. 锅炉房的照明系统设计与安装五、焊接工艺1. 锅炉房焊接工艺的选择与应用2. 锅炉房焊接材料的选择与使用3. 锅炉房焊接接头的设计与制作4. 锅炉房焊接工艺的质量控制5. 锅炉房焊接工艺的安全注意事项总结:施工技术交底对于锅炉房的建设至关重要。

通过本文对锅炉房施工技术交底的概述,我们了解了锅炉房的布置与平面布线、设备安装、管道布置、电气系统以及焊接工艺等方面的内容。

只有在施工过程中严格遵守交底的要求,才能确保施工过程的顺利进行,提高工程质量和安全。

锅炉筑炉安全技术交底模板

一、交底项目:锅炉筑炉施工安全技术二、交底目的:为确保锅炉筑炉施工过程中的安全,预防事故发生,特进行安全技术交底。

三、交底对象:所有参与锅炉筑炉施工的施工人员、管理人员及相关部门。

四、交底内容:1. 施工前的准备工作:(1)施工前对施工现场进行全面检查,确保施工环境安全,无安全隐患。

(2)对施工人员进行安全技术培训,提高安全意识。

(3)施工前做好施工计划,明确施工流程和作业要求。

2. 施工过程中的安全技术措施:(1)筑炉前,对锅炉本体进行清理,确保无杂物、油污等。

(2)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。

(3)施工区域设置警示标志,禁止无关人员进入。

(4)施工过程中,严格按照操作规程进行作业,不得擅自更改。

(5)筑炉材料应堆放在指定区域,不得堵塞通道。

(6)施工过程中,注意防火、防爆,严禁吸烟、使用明火。

(7)施工设备应定期检查、维护,确保正常运行。

3. 事故预防及应急处理:(1)发生火灾时,立即切断电源,使用灭火器进行灭火,并拨打火警电话报警。

(2)发生触电事故时,立即切断电源,对伤员进行急救,并拨打急救电话。

(3)发生高空坠落事故时,立即采取措施制止坠落,对伤员进行急救,并拨打急救电话。

(4)发生物体打击事故时,立即采取措施制止物体打击,对伤员进行急救,并拨打急救电话。

4. 施工结束后的工作:(1)施工结束后,对施工现场进行清理,确保无遗留物品。

(2)对施工设备进行维护、保养,为下一次施工做好准备。

五、交底人:(此处填写交底人姓名及职务)六、接受人:(此处填写接受人姓名及职务)七、交底日期:(此处填写交底日期)八、注意事项:1. 施工人员必须遵守安全技术交底内容,确保自身安全。

2. 施工过程中,如发现安全隐患,立即报告相关部门。

3. 施工人员应相互监督,共同维护施工安全。

通过以上安全技术交底,希望全体施工人员提高安全意识,确保锅炉筑炉施工安全顺利进行。

锅炉房施工安全技术交底模板

一、交底目的为确保锅炉房施工过程中人员安全,预防事故发生,提高施工质量,特进行本次安全技术交底。

二、交底内容1. 施工人员安全教育(1)施工人员必须接受安全技术培训,了解锅炉房施工安全知识,掌握施工过程中的安全操作规程。

(2)施工人员应严格遵守国家有关安全生产的法律法规,认真执行本工程的安全技术交底。

2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,确保施工区域安全。

(2)施工现场应设置安全通道,保证人员通行安全。

(3)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。

3. 施工设备安全(1)锅炉房施工设备应定期检查、维护,确保设备正常运行。

(2)施工过程中,操作人员应严格按照设备操作规程进行操作,不得擅自改动设备参数。

4. 施工材料安全(1)施工材料应按照施工图纸要求进行采购,确保材料质量符合标准。

(2)施工材料应分类堆放,不得与易燃、易爆、有毒等危险品混放。

5. 施工过程中的安全措施(1)施工人员进入施工现场必须佩戴安全帽,高空作业人员必须佩戴安全带。

(2)施工现场严禁酒后作业、疲劳作业。

(3)施工现场严禁吸烟、使用明火。

(4)施工过程中,如发现安全隐患,应立即停止作业,及时上报并采取措施排除。

6. 特殊作业安全(1)焊接作业:焊接作业人员必须取得相应资质,并穿戴好防护用品。

(2)高空作业:高空作业人员必须佩戴安全带,并严格按照高空作业安全规程进行操作。

(3)电焊作业:电焊作业现场应配备灭火器等消防设施,并确保作业区域通风良好。

三、施工注意事项1. 施工过程中,必须遵守国家有关安全生产的法律法规,严格执行安全技术交底。

2. 施工人员应提高安全意识,自觉遵守施工现场的各项安全规定。

3. 施工现场管理人员应加强对施工现场的安全管理,确保施工安全。

4. 施工过程中,如遇特殊情况,应立即停止作业,并采取相应措施排除。

四、交底时间本次安全技术交底时间为:____年____月____日。
