屋面防水施工作业指导书

合集下载

(整理)屋面防水层施工作业指导书

(整理)屋面防水层施工作业指导书

目录1 适用范围 (2)2 工程概况 (2)3 编制依据及引用标准 (2)4 施工前准备 (2)5 施工工艺及方法 (2)6 质量控制措施 (4)7 安全保证措施 (4)8 文明施工和成品保护措施 (4)9 危险点分析及预控措施 (5)1.适用范围1.1本作业指导书适用于马鞍山当涂发电有限公司一期脱硝工程建(构)筑物屋面防水层施工。

2.工程概况2.1工程名称:马鞍山当涂发电有限公司一期脱硝工程2.2建设单位:马鞍山当涂发电有限公司2.3监理单位:安徽大唐电力工程监理有限公司2.4设计单位:江苏南京热电工程设计院2.5施工单位:中国大唐集团科技工程有限公司2.6工程内容:屋面防水等级为Ⅱ级,尿素综合楼、1#配电间、1#变频器间。

3.编制依据及引用标准3.1编制依据:设计施工图及工程施工质量验收规范及相关标准。

3.2《火电厂烟气脱硫工程施工验收及评定规程》DL/ T 5417-20093.3《电力建设安全工作规程》DL 5009.1-20023.4《电力建设施工技术规范》第一部分土建结构工程4.施工前准备4.1材料准备:3mm厚SBS改性沥青防水卷材、基层处理剂、汽油4.2机具准备:喷灯、铁抹子、滚动刷、钢卷尺、剪刀、笤帚、小线4.3人员组织:4.3.1管理人员的组织和职责:项目经理负责施工的质量和生产的全面管理;技术员负责编制施工方案、技术交底及资料的整理工作,并且指导操作人员作业;安全员负责对施工过程中的安全生产进行检查、监督,保证环境安全。

4.3.2操作人员的技术要求:施工队伍必须具有施工资质证,操作人员必须经过培训,经考试合格,持证上岗。

4.4作业条件:4.4.1将找平层表面的尘土、杂物彻底清除干净,坡度符合要求,表面顺平,阴阳角做成半径为100mm的圆弧形,表面必须干燥,含水率不大于9%。

4.4.2卷材必须验收合格、规格、技术性能符合设计要求及施工标准规定。

4.4.3施工前,找平层经监理验收合格。

刚性防水屋面工程施工作业指导书

刚性防水屋面工程施工作业指导书

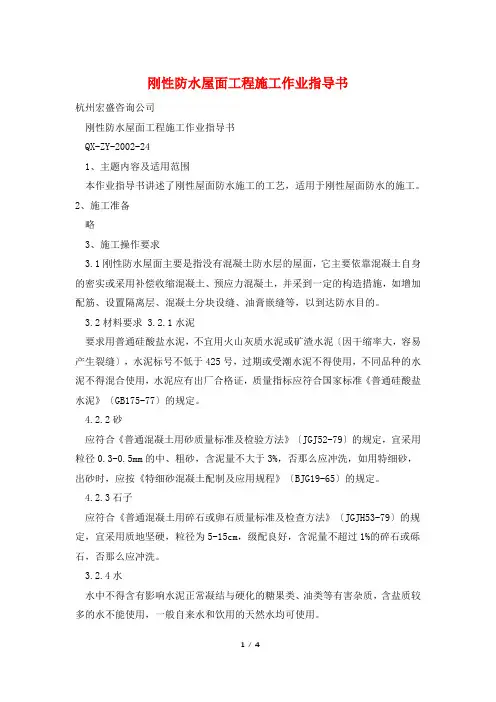

刚性防水屋面工程施工作业指导书杭州宏盛咨询公司刚性防水屋面工程施工作业指导书QX-ZY-2002-241、主题内容及适用范围本作业指导书讲述了刚性屋面防水施工的工艺,适用于刚性屋面防水的施工。

2、施工准备略3、施工操作要求3.1刚性防水屋面主要是指没有混凝土防水层的屋面,它主要依靠混凝土自身的密实或采用补偿收缩混凝土、预应力混凝土,并采到一定的构造措施,如增加配筋、设置隔离层、混凝土分块设缝、油膏嵌缝等,以到达防水目的。

3.2材料要求 3.2.1水泥要求用普通硅酸盐水泥,不宜用火山灰质水泥或矿渣水泥〔因干缩率大,容易产生裂缝〕,水泥标号不低于425号,过期或受潮水泥不得使用,不同品种的水泥不得混合使用,水泥应有出厂合格证,质量指标应符合国家标准《普通硅酸盐水泥》〔GB175-77〕的规定。

4.2.2砂应符合《普通混凝土用砂质量标准及检验方法》〔JGJ52-79〕的规定,宜采用粒径0.3-0.5mm的中、粗砂,含泥量不大于3%,否那么应冲洗,如用特细砂,出砂时,应按《特细砂混凝土配制及应用规程》〔BJG19-65〕的规定。

4.2.3石子应符合《普通混凝土用碎石或卵石质量标准及检查方法》〔JGJH53-79〕的规定,宜采用质地坚硬,粒径为5-15cm,级配良好,含泥量不超过1%的碎石或砾石,否那么应冲洗。

3.2.4水水中不得含有影响水泥正常凝结与硬化的糖果类、油类等有害杂质,含盐质较多的水不能使用,一般自来水和饮用的天然水均可使用。

3.2.5混凝土水灰比不大于0.55强度等级宜采用C30,至少不低于C20,每立方米混凝土水泥用量不少于330kg,含砂率以35-40%为宜,灰砂比应为1∶2-1∶2.5,并宜掺入外加剂。

3.2.6钢筋钢筋网可采用乙级冷拨低碳钢丝,直径为φb/4,钢丝要调直,绑扎钢筋须有弯钩。

3.3施工前准备工作3.3.1现浇整体钢筋混凝土层面,模板支承和钢筋配置、绑扎等必须符合设计规定的施工要求;模板拼装密缝,钢筋与模板间有保护层垫块,混凝土外表平整。

屋面.有水房间防水工程作业指导书

屋面.有水房间防水工程作业指导书

洛阳市洛龙区公务员居住区B区7号住宅楼屋面.有水房间防水工程作业指导书编制:审核:批准:洛阳市建筑工程公司第一分公司洛龙区公务员居住区B区7#住宅楼项目部2005年5月28日1.0屋面防水工程屋面防水工程(住宅、机房水箱间、入口雨蓬)设计采用98ZJ001屋3(Ⅱ级防水)的做法。

其它雨蓬屋面设计采用98ZJ001屋21(Ⅱ级防水)的做法。

施工工艺:基层处理→弹线找坡→管根固定→水泥膨胀珍珠岩保温找→坡层→砂浆找平层→细部增强处理→刮水泥素浆,铺设防水卷材→屋面面层施工。

保温层施工,应先将出屋面的管根用C20细石砼填实,保温层的基层应平整、干净、干燥。

屋面保温层采用1:8水泥膨胀珍珠岩保温找坡层,水泥膨胀珍珠岩采用人工搅拌,搅拌以手握成团、落地即散为准,根据屋面坡度弹线,拉小线自最厚处项最薄处铺填,较厚部位分层铺填,采用平板振动器振动密实。

应注意雨水口500mm范围做5%的排水坡度。

保温层施工后应立即进行找平层的施工。

保温层厚度偏差不得超过±5%,其材料性能应符合标准要求,表面应平整。

找平层的施工,铺砂浆前应将基层表面清理干净,并洒水充分湿润,并刷水灰比0.4-0.5的水泥素浆结合层—道,之后立即摊铺砂浆。

找平层按6m间距设置分格缝,缝宽20mm,用刨光木分格条分缝。

找平层与女儿墙连接处,均做成半径为100—150的圆弧或钝角。

砂浆铺设由远而近进行,每分格内找平层一次连续铺成,严格掌握坡度,用2m长的方尺找平,压光次数不少于两遍。

砂浆终凝前轻轻取出分格条,完工后表面避免踩踏。

找平层的施工应注意气候变化,气温在零度以下或终凝前可能下雨时不可施工。

铺设找平层12小时后,及时浇水养护,时间不少于7天。

待找平层施工充分硬化干燥后,用沥青油膏进行嵌缝。

屋面工程所使用的材料必须有准用证、合格证,并对防水卷材的拉伸强度、断裂伸长率、不透水性、低温柔度和耐热度进行复验,合格后方可使用。

合成高分子的卷材质性能应符合国家规范GB50207-94有关规定。

屋面防水工程作业指导书

屋面防水工程作业指导书

甘肃省商业招待所住宅楼屋面工程施工作业指导书一、编制依据:甘肃省商业招待所住宅楼施工图甘肃省工程建设标准图甘02J01屋面工程施工质量验收规范GB50207-2002二、屋面分层用料及做法(由下及上):1.钢筋混凝土屋面板2.1:6水泥炉渣找坡,最薄处30厚3.130厚水泥聚苯板保温4.25厚1:2.5水泥砂浆找平层5.3厚SBS改性沥青卷材防水层两层6.2~3厚麻刀灰(或纸筋灰)隔离层7.25厚1:3水泥砂浆找平层8.8厚屋面瓷质地砖用1:1水泥砂浆(加建筑107胶)粘贴,缝宽5毫米,用1:1水泥砂浆勾缝。

三、材料要求:1.水泥32.5级,应有出厂合格证。

2.砂采用中砂,含泥量不超过3%,杂质含量不大于0.5%,级配良好。

3.炉渣为5~40毫米,表观密度为500~800公斤/立方。

4.水泥聚苯板薄厚均匀,应有出厂合格证。

5.SBS选用北京“超云”牌3厚,聚脂胎体,底层双面带膜,面层带板岩保护层。

SBS进场应有质量证明资料和合格证并经委托试验室试验合格。

四、屋面各分层操作(一)作业条件:屋面结构层施工时已预先进行找平处理。

穿过屋面的各种管道根部及通风道出口处、伸缩缝均已按设计施工完毕。

出屋面间及女儿墙栏板抹灰全部完成,根据设计要求已弹好(各分层)标高控制线及坡度线。

(二)1:6水泥炉渣找坡根据保温层设计厚度(最薄处30厚)找出2%坡度,檐沟部位宽800,坡向出水口,坡度为1%。

炉渣应经过筛选,严格控制粒径,适当洒水预湿,按体积比1:6人工拌和均匀。

铺设时由一端退着向另一端进行,分别用平板式振动器振捣密实并用木抹子抹平。

振实抹平的水泥炉渣找坡层用塑料布养护不少于7天。

(三)水泥聚苯保温板铺设:水泥聚笨板(130厚)在找坡层养护达到7天后进行。

板块之间应紧密铺平,相邻两板之间高度一致。

保温板缺棱掉角的可用同类材料的碎块嵌补。

表面平整度允许偏差5毫米。

已铺设的保温板上行走胶轮车应垫上脚手板。

(四)1:2.5水泥砂浆找平层1.清理保温板上的杂物.2.冲筋或贴灰饼根据坡度顺排水方向冲筋,间距为1500,在排水沟处按5%找出泛水,冲筋后即可抹找平层。

sbs沥青卷材屋面防水工程施工作业指导书

sbs沥青卷材屋面防水工程施工作业指导书

sbs沥青卷材屋面防水工程施工作业指导书关键工序〔通用版〕审批:公司年月日编号:XX-XX-XX目录1、施工预备 (1)2、施工工艺流程和顺序 (3)3、施工方法 (3)4、细部处理 (4)5、蓄水试验 (8)6、技术参数 (8)7、质量标准 (8)8、质量操纵措施 (9)9、质量通病防治措施 (9)10、产品爱护措施 (10)11、安全本卷须知 (10)1、施工预备1.1防水材料选用和预备1.1.1一样选用高强度、低延伸的防水卷材,应结合工程的实际情形,选用3㎜厚的Ⅱ类拉力≥400N、延伸率≥5%的黄麻胎体SBS 改性沥青防水卷材。

节点附加层应选用氯丁橡胶改性沥青防水涂料,要求固体含量≥43%,延伸≥4.5㎜,耐热度为80℃时5h无流淌、起泡。

密封材料选用SBS改性沥弹性密封膏,粘结性≥15㎜,耐热度下垂≤4㎜。

1.1.2防水材料的质量要求所用的SBS卷材改性沥青防水卷材、氯丁橡胶改性沥青防水涂料、SBS改性沥青弹性密封膏等均必须有出厂合格证。

进场后应抽样试验。

1.1.3防水材料保管SBS改性沥青防水卷材宜直立堆放,高度不得超过两层。

贮存处应阴凉通风,幸免日晒、雨淋和受潮。

1.1.4材料预备所用的防水材料应及时进场,并经抽样复试合格。

1.2劳动组织应依照工程量的大小和工期的要求,合理组织劳动力,一样情形下,安排一个施工小组负责施工。

由于屋面防水工程的重要性,因此,施工屋面卷材防水必须由专业人员进行,该施工小组配备5~6人,其中最少应配置2~3名专业技术工人,专业技术工人必须持证上岗。

1.3施工机具屋面防水施工需要的要紧机具见下表。

要紧施工机具需用打算表1.4技术预备项目技术负责人组织小组学习设计图纸;熟识屋面构造、细部节点要求;了解所用材料的技术质量要求和施工工艺规定;进行操作技术交底或培训,未经交底或培训不得上屋面进行施工操作。

1.5施工条件预备各种防水材料按时运到现场;垂直运输可利用土建施工用的井架;屋面找平层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。

细石混凝土屋面刚性防水施工作业指导书

细石混凝土屋面刚性防水施工作业指导书

细石混凝土屋面防水施工作业指导书一、适用范围本作业指导书适用于本公司承建的工业与民用建筑中无保温层的细石混凝土屋面防水工程。

二、材料要求1.水泥宜用标号不低于32.5级的普通硅酸盐水泥或硅酸盐水泥,要求新鲜无结块。

2.砂宜用中砂或粗砂,含泥量不大于2%。

3.石子应采用级配良好的坚硬碎石或卵石,粒径一般为5~15mm,含泥量不应大于1%。

4.钢丝宜采用φb4冷拔低碳钢丝,应符合有关现行国家标准的规定,并应有出厂质量合格证。

5.外加剂常用UEA微膨胀剂、木质素磺酸钙减水剂,应符合有关现行国家标准的规定,并应有出厂质量合格证。

6.嵌缝油膏常用聚氯乙烯胶泥和建筑防水沥青油膏,其质量应符合有关现行国家标准的规定,并有出厂合格证。

7.盖缝材料宜用玛蹄酯粘贴油毡条或防水冷胶料粘贴玻璃布,其质量应符合有关现行国家标准的规定。

8.隔离层材料一般采用干铺卷材,涂刷废机油加滑石粉、乳化沥青,抹纸筋灰、麻刀灰等。

三、主要机具设备1.机械设备混凝土搅拌机、小型平板振动器、井架带卷扬机或塔吊等。

2.主要工具铁抹子、木抹子、木刮板、平锹、手推胶轮车、笤帚、水桶、斧子、锤子、铲刀、油刷、油锅、油桶及油壶、铁滚筒等。

四、作业条件1.屋面结构层及找平层已施工完毕,并办理交接验收手续。

基层外表应平整坚实,不得有起砂、裂缝、松动等现象;平整度用2m直尺检查,最大空隙不大于5mm;突出部位应平滑过渡。

2.施工气温宜在5~35℃,不得在负温或烈日曝晒条件下施工。

3.材料已运到现场,经检查质量符合要求,数量满足需要;试验室根据实际材料情况,通过试验提出细石混凝土施工配合比。

4.备齐机械设备,并维修试运转,搭设好材料垂直运输井架,安装好卷扬提升系统设备。

五、施工操作工艺〔一〕防水层构造1.防水层厚度不宜小于40mm,混凝土强度等级不应小于C20,配置φb4mm或φb3mm、间距100~200mm的双向钢丝网片,其保护层厚度不应小于10mm,屋面排水坡度宜为2%~3%。

屋面防水作业指导书

屋面防水作业指导书

北京西站电气化试验中心屋面防水作业指导书一、工程概况北京西站电气化试验中心工程屋面防水采用聚氨脂涂膜和SBS 卷材两道设防,要求聚氨脂涂膜厚2mm,SBS卷材3mm厚,不上人屋面采用带细砂保护层的卷材。

卫生间及要求做防水的设备间防水根据设计要求采用聚氨脂涂膜2mm厚。

本作业指导书内容涵括屋面防水及室内防水等施工的作业指导。

除技术外,防水工程施工尚应符合安全及气候条件要求,施工宜在秋高气爽的十月份进行。

二、作业条件1、施工准备(1)对图纸进行审核,根据设计要求,参考《建筑构造通用图集》之88J1—工程做法及88J5—屋面,掌握防水施工的节点细部构造等相关的技术要求。

(2)找平层要求抹平压光,坚实牢固,平整不起砂,无凹凸、松动、鼓包、裂缝等现象;阴阳角及平立面转角处应做成圆弧形或钝角;女儿墙泛水凸檐应连续无间断,坚固无损坏。

(3)平层表面必须干净、干燥,防水层施工应选择晴朗的天气进行,不得在雨水、大风天及环境温度低于5℃时施工。

2、材料准备:所有材料必须具备出厂合格证及北京市建委颂发的防水材料使用认证书,且必须符合设计要求。

防水材料进入现场,应按规定进行现场见证取样复试,复试合格后方准使用。

(1)聚氨酯防水涂料聚氨酯防水涂料及形成防水涂膜的质量应符合下列要求:固体含量:≮94%,拉伸强度≮1.65Mpa;断裂延伸率≥300% 柔性:-30℃弯折无裂纹;不透水性 0.3 Mpa,30 Min,不渗漏。

防水涂膜的厚度不小于2mm。

(2)聚酯纤维无纺布主要作涂膜的增强材料,由聚酯纤维加工制成,规格为60—80g/m2,拉力100N/50mm,延伸率20%以上(均为横向)。

(3)聚氨脂密封膏聚氨脂密封膏是以异氰酸脂为基料,含有活性氢化物的固化剂所组成的一种常温下即能固化的反应弹性体密封材料。

(4)其它辅助材料二甲苯(稀释剂和机具清洗剂),二月桂酸二丁基锡(凝剂)和苯磺酰氯(缓凝剂)(5)S BS防水卷材弹性体改性沥青防水卷材(SBS),厚度3mm,宽度1m,长度10m,其中不上人屋面应采用表面带细砂保护层的防水卷材。

屋面防水层施工作业指导书

屋面防水层施工作业指导书

聚氨酯涂膜屋面防水层施工指导书为保证屋面防水施工质量,特编制本工程防水施工作业指导书。

本工程为坡屋面,使用1.5厚聚氨酯防水涂料。

该产品弹性高、强度大、对基层变形适应能力强,容易形成较厚的涂层,是目前室内、厕浴间、屋面等防水的首选材料。

一、施工准备1、进场施工前,项目经理及技术人员应先熟悉图纸及设计变更等,明确施工部位。

2、对施工工人进行技术交底及安全交底。

3、主要工具:搅拌桶、小型油漆桶、橡皮刮板、塑料刮板、磅秤、油漆刷、小抹子、油工铲刀、笤帚等。

二、材料要求聚氨酯涂膜防水材料:本工程使用大明聚氨胺脂涂抹防水材料,双组份材料组成,甲组份为聚氨基甲酸酯预聚体,其质量、技术性能应符合设计要求及有关现行国家标准的规定,并有产品出厂合格证和检测报告。

材料进场后,报甲方和监理验收,并见证取样,复检合格后方可允许展开施工。

三、基层准备:1、铺贴防水层的基层(保温层、找平层)已施工完毕,并检查验收,办理完隐蔽工程验收手续和工序交接手续。

表面应清扫干净,残留的灰浆、硬块及突出部分应清除掉,整平修补抹光;阴阳角处应做成圆弧或钝角;屋面与突出屋面结构连接处等部位,应做成半径为100~150mm的圆弧或钝角。

2、所有伸出屋面的管道或水落口等必须安装牢固,接缝严密,收头圆滑,不得出现松动、变形、移位等现象。

3、基层表面应保持干燥,含水率不大于9%,并要求表面平整、牢固,不得有起砂、开裂、空鼓等缺陷。

4、突出屋面的管根、水落口、阴阳角、变形缝等易发生渗漏水部位,应做好附加层等增强处理。

5、防水层施工所用各种材料及机具,均已备齐运至现场,经检查质量、数量能满足施工要求,并分类整齐堆放在仓库内备用。

四、施工操作工艺清扫基层→配制底胶→涂刷底胶→细部附加层→第一层涂膜→第二层涂膜→第一次试水→防水保护层施工→保护层、保温板施工→验收1、清理基层:(1)先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布擦拭一次。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

屋面防水施工作业指导书1 适用范围本作业指导书适用于一般工业与民用建筑工程屋面防水施工作业;项目部因根据项目特点、实际情况、规范标准变化等情况,适时修正完善相应内容,用于指导现场施工作业。

2 作业准备2.1 材料准备屋面防水等级为I级,两道防水设防。

平屋面采用3. 0+3. 0厚SBS 改性沥青防水卷材,坡屋面采用3.0厚防水卷材SBS改性沥青防水卷材防水层,热熔满铺法施工的做法,要求进入施工现场的防水卷材应附有出厂检验报告单及出厂合格证,并注明生产日期、批号、规格、名称。

材料进场后,材料员及监理见证取样,复试合格后方可使用。

材料进场检验与试验:同一品种、牌号、规格的卷材,抽样数量为大于1000卷抽取5卷;500~1000卷抽取4卷;100~499 卷抽取3卷;小于100卷抽取2卷,进行规格和外观质量检验。

成卷卷材应卷紧、整齐,两端露出不得超过10mm;在室外环境温度以内时,应易于展开,不应有距卷芯1000mm外,宽度在10mm以上的裂纹和表面破坏;卷材表面必须平整,不允许有孔洞、缺边和裂口。

2.2 机械设备准备2.3 施工条件2.3.1作业场地本项目施工作业面在各建构筑物屋面,施工所用材料和工器具可临时寄存在各建构筑物旁,根据施工需要分批次的运到屋面上,但寄存时间不得超过2天。

2.3.2上道工序屋面工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。

每道工序完毕,应经鉴理单位检查验收合格后方可进行下道工序的施工。

当下道工序或相邻工程施工时,对屋面已完成的部分应采用保护措施。

2.3.3工作环境屋面为保温层和防水层严禁在雨天、雪天和五级风及其以上时施工。

施工环境气温应符合下列的规定:沥青防水卷材施工不低于5C;高聚物改性沥青防水卷材施工冷粘法不低于5C。

2.4 其他准备工作2.4.1已编制屋面工程施工方案、技术交底及安全交底。

2.4.2施工技术交底、安全交底已交底到位。

(1)屋面工程施工前,图纸会审已完毕,屋面工程施工作业指引书通过审批。

(2)屋面施工前施工队伍的资质已审查合格,作业人员持有上岗证。

(3)伸出屋面的管道、设备或预埋件等,在防水层施工前已经安装完毕。

(4)屋面工程所采用的防水、保温材料经报审合格。

3 施工作业流程及操作工艺3.1 施工作业流程基层清理→涂刷基层处理剂→弹线、试铺→附加层施工→铺第一层防水卷材→铺第二层防水卷材→热熔封边→蓄水或淋水试验→验收3.2 操作工艺3.2.1基层清理应将基层找平层清理干净,基层表面要求平整、牢固、无空鼓,阴阳角处应做成圆弧角或钝角,圆弧半径为50mm,穿过基础顶面及外墙面的管道应作好防水措施。

基层报验监理,经隐蔽验收合格后方可进行下道工序施工一-防水卷材施工。

基层上如有钢筋头或对拉螺栓应在其根部剔成凹槽后割除,并用砂浆封闭密实、抹平抹光,基层上的蜂窝、麻面及孔洞用砂浆封闭密实、抹平抹光。

用铲刀将基层表面的异物砂浆疙瘩铲除,并将尘土杂物清理干净。

3.2.2涂刷基层处理剂基层处理剂均匀涂刷两遍,要求涂刷均匀一致,不得漏涂。

基层处理剂干燥后方可进行下道工序。

3.2.3弹线、试铺在涂好基层处理剂的基层上弹出粘贴控制线,严格按控制线粘铺卷材。

SBS改性沥青卷材应先试铺就位,按需要形状正确裁剪后,方可开始实际粘铺。

3.2.4附加层施工在所有结构女儿墙、水落口、管根、檐口、阴阳角、分格缝等细部都必须增加附加层,要求进行满粘,不得空鼓。

阴阳角的附加层宽度不小于500mm,每侧宽度不小于250mm。

上述部位是最容易发生渗漏的薄弱环节,施工时必须引起高度重视。

施工后必须经过项目质检员验收同意后方可进行下道工序。

3.2.5铺第一层防水卷材采用满粘法施工,第一层材料采用SBS II 型,3mm 厚防水卷材。

防水层与基层粘贴必须牢固,表面平整,不允许有皱折、空鼓、起泡、翘边等质量缺陷。

铺贴顺序为先平面后立面,从下往上。

将防水卷材按铺贴长度进行裁剪并卷好备用,铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,要求用力均匀,压边搭接宽度应掌握好。

搭接部位应满粘牢固,搭接宽度为100mm。

同一层相邻两幅卷材短边搭接缝错开不应小于500mm。

3.2.6铺第二层防水卷材采用满粘法施工,材料采用SBS II型,3mm 厚防水卷材。

两层卷材间必须满贴,热熔施工时压出空气,防止空鼓,封边密实。

上下卷材不得互相垂直铺贴,上下层卷材长边搭接缝应错开,且不应小于幅宽的1/3。

3.2.7热熔封边将卷材搭接处用火焰加热器加热,趁热使两者粘结牢固,以边缘溢出沥青为度,末端收头可用密封膏嵌填严密。

如为多层,每层封边必须封牢,不得只是面层封牢。

3.2.8蓄水或淋水试验防水层施工后,经隐蔽验收,确认做法符合设计要求,做蓄水试验,确认不渗漏水,方可进行下道工序施工,蓄水试验的时间不应少于24h,蓄水量以水高过屋面防水层最高点为准。

也可在雨后或持续淋水2h以后进行观察屋面有无渗漏或积水。

蓄水试验完毕放水时,应缓慢的将封堵排水口的沙袋或其他堵塞物取开一个小口,将所蓄的水缓慢的排走。

严禁一下子将堵塞物全部取开,使排水骤然增加,冲击破坏排水管。

3.2.9验收作业队伍自检合格后报质量员进行验收,合格后报监理验收,填写《隐蔽工程验收记录》并签字。

验收应有配套材料配制资料及粘结试验记录;防水工程试水检查记录。

4 质量控制该施工作业质量检查主要依据《建筑工程施工质量验收规范》(GB50300) 、《屋面工程质量验收规范》(GB50207-2002)、《屋面工程技术规范》( GB50345--2012 )等相应规范。

4.1 质量控制要点4.1.1主控项目(1)卷材及其配套材料,必须符合设计规定。

检查措施:检查出厂合格证、质量检查报告和现场抽样复验报告。

(2)卷材防水层不得有渗漏或积水现象。

检查措施:雨后或淋水、蓄水检查。

(3)卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计规定。

检查措施:观测检测和检查隐蔽工程验收记录。

4.1.2一般项目(1)防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结固定牢固,缝口封严,不符翘边。

检查措施:观测检查。

(2)泛水、檐口及变形缝、水落口、伸出屋面管道的做法应符合屋面工程质量验收规范的规定:卷材附加层、泛水立面收头等,应符合设计规定及屋面工程质量验收规范时规定。

检查措施:观测检查。

图例4.2 质量检测和标准4.3 质量通病及防治措施4.3.1防水层粘接不牢原因分析:选用材料不当,黏结剂在使用时未充分搅拌。

基层有油污、砂粒、浮浆等杂物,基层涂料涂刷不均匀。

铺贴卷材时基层表面潮湿。

卷材铺贴方法不当,滚压不充分。

预控措施:选择合格的粘接剂,粘接剂在使用前搅拌充分。

在处理基底时,首先应检查基层表面是否充分干燥(含水率不大于8%);同时要用铲刀把附着在基层表面的砂粒、浮浆等杂物铲除,然后用笤帚将基层表面清扫干净。

基层清理完成之后需要涂刷基层处理剂。

卷材铺贴要粘紧贴牢,每当铺完一幅卷材后,应立即用干净而松软的长柄滚刷,从卷材的一端开始,沿卷材的横向用力地顺次滚压,以便彻底排除卷材与基层之间的残留空气。

4.3.2卷材空鼓原因分析:卷材铺贴时,残留空气未全部赶出。

基层干燥不充分,潮气未排出。

预控措施:不得在雨、雪天或下雾时施工,且基层含水率不大于8%。

卷材铺贴要粘紧贴牢充分排出空气。

4.3.3防水层破损原因分析:基层有杂物,施工中用脚踩踏时即可损伤卷材。

卷材铺贴后,屋面上作其他工程时,对其保护不严。

剪刀、辊子、容器等施工物不慎坠落。

预控措施:铺贴卷材防水层应在屋面有关工序全部结束后进行。

如有关工序不得不与卷材铺贴工序相互交叉,或在防水层上设有保护层时,则应在施工人员严格监督下,采用胶合板、橡胶毡垫等隔离材料予以保护。

一旦发现卷材有局部损伤时,在损伤的卷材周围仔细磨平,再铺贴比损伤部位外径大100mm以上的卷材。

4.3.4防水屋面渗漏原因分析:(1)细部构造及卷材收头存在问题。

(2)屋面基层不平,防水层表面积水,使卷材发生腐烂。

(3)卷材铺贴方法不当,两幅卷材之间接缝宽度不够。

(4)施工时突遇下雨,雨水从卷材接缝渗漏。

(5)防水材料变质失效。

预控措施:(1)檐口、屋脊、伸缩缝、天沟、雨水口、阴阳角及各种伸出屋面管道的周围等部位如设计不当,以及卷材收头时封闭不严,都是造成漏水的通路。

细部构造除了按设计要求增贴胶条、附加卷材层以外,还要注意在卷材收头用密封膏仔细加固。

(2)屋面基层必须平整,并按设计坡度施工。

铺贴卷材时如发现局部有积水,可用高聚物砂浆填补平整,防止屋面积水引起卷材腐烂。

(3)确保卷材之间搭接宽度和粘贴质量,是防止渗漏水的重要环节,为此在铺贴卷材前,事先要弹出基准线并进行试铺。

铺贴时卷材应按屋面长度方向配置,尽量减少接头数量;并要按顺流水坡度方向,由低处向高处顺序铺贴(即顺水接槎),逐渐顺压至屋脊,最后用一条卷材封脊。

通过试铺,就能保证卷材铺贴得平整美观,并使两幅卷材之间接缝宽度达到均匀一致。

(4)施工时应选择晴朗天气,施工气温一般为5~30℃。

下雨、下雪、刮大风以及预计要下雨、雪的天气均不得施工。

施工时突遇下雨,则必须在已粘好的卷材一头,用密封膏进行密封,以免渗入雨水。

(5)防水卷材及其辅助材料,一般都有保管期;若超过保管期或发现材质有变化时,应先进行检验,对确已变质的材料剔除不用。

另外各种材料在保管时,应切实遵守通风、隔潮、防雨、防压、防火、防爆等有关要求。

4.4 成品防护(1)施工过程中应避免损坏已做好的保温层、找平层、防水层、保护层。

(2)施工屋而运送材料的手推车支腿应用麻布包扎,避免将已做好的面层损坏。

(3)防水层施工时应采用措施避免污染墙面、檐口及门窗等。

(4)屋面施工中应及时清理杂物,不得有杂物堵塞水落口、斜沟等。

(5)屋面施工各构造层应及时进行,特别是保护层应与防水层持续做,以保证防水层的完整。

(6)星面防水层施工时,屋面上管道、设备应安装完毕,避免防水层施工完后遭受破坏。

(7)高下跨屋面防水施工时,应在高跨墙面装饰施工完毕后进行,如未完毕,施工时应注意对低跨屋而防水层做隔离防护,避免破坏屋面防水层。

5 安全、环保、文明施工5.1危险源清单及防控措施5.2环境因素清单及防控措施5.3文明施工原则(1)在施工人员中开展环保的宣教工作,树立环保意识。

(2)现场设立足够数量的废料、垃圾简并安排专人打扫,保持现场施工环境的清洁。

(3)施工中产生的废料、垃圾及时清运到指定地点,集中解决,避免对环境导致污染。

(4)必须做到“工完料尽场地清,谁施工、谁清理”,保证施工现场的整洁有序。
