机器设备搬迁费用的评估方法
设备搬迁费用的评估

设备搬迁费用的评估概述:设备搬迁是指将现有设备从一个地点迁移到另一个地点的过程。
在进行设备搬迁之前,需要对搬迁所需的费用进行评估,以确保搬迁过程的顺利进行,并合理控制成本。
本文将详细介绍设备搬迁费用的评估标准和步骤。
评估标准:1. 搬迁距离:评估设备从当前位置到目标位置的距离,距离越远,搬迁费用可能越高。
2. 设备类型和数量:评估设备的种类和数量,不同类型和数量的设备可能需要不同的搬运方式和工具,从而影响搬迁费用。
3. 设备重量和尺寸:评估设备的重量和尺寸,重量越大、尺寸越大的设备可能需要更多的人力和设备来搬运,从而增加搬迁费用。
4. 设备复杂度:评估设备的复杂度,复杂度越高的设备可能需要更多的时间和专业知识来拆卸和组装,从而增加搬迁费用。
5. 搬迁环境:评估设备搬迁的环境条件,如楼层、通道宽度、电梯可用性等,不同的环境条件可能需要额外的工作和设备,从而增加搬迁费用。
6. 搬迁时间:评估设备搬迁的时间要求,如是否需要在非工作时间进行搬迁,是否需要加班等,不同的时间要求可能会增加搬迁费用。
评估步骤:1. 收集设备信息:收集设备的详细信息,包括设备类型、数量、重量、尺寸和复杂度等。
可以通过查阅设备手册、询问设备供应商或现场勘查等方式获取信息。
2. 评估搬迁距离:测量设备从当前位置到目标位置的距离,可以使用测量工具,如测距仪或谷歌地图等。
3. 评估搬运方式和工具:根据设备的类型、数量、重量和尺寸等信息,评估合适的搬运方式和工具,如人力搬运、叉车、起重机等。
4. 评估搬迁环境:考察设备搬迁的环境条件,如楼层、通道宽度、电梯可用性等,评估是否需要额外的工作和设备,如搭建临时通道、使用吊装设备等。
5. 评估搬迁时间:根据搬迁时间的要求,评估是否需要在非工作时间进行搬迁,是否需要加班等,从而确定是否需要支付额外的费用。
6. 计算搬迁费用:根据以上评估结果,结合搬迁过程中可能产生的其他费用,如人工费、设备租赁费、临时通道搭建费等,进行费用计算。
设备搬迁费用的评估

设备搬迁费用的评估概述:本文旨在对设备搬迁所需费用进行评估和分析。
设备搬迁是指将现有设备从一个地点迁移到另一个地点的过程,可能涉及人力、运输、包装、安装等多个方面的费用。
本文将详细介绍设备搬迁所需费用的各个方面,并给出相应的评估方法和数据。
1. 人力费用评估:设备搬迁过程中需要人力参预,包括拆卸、包装、运输和安装等环节。
人力费用的评估可以根据以下因素进行估算:- 搬运人员数量:根据设备的体积、分量和复杂程度来确定所需搬运人员的数量。
- 工作时间:根据设备搬迁的时间安排,确定所需搬运人员的工作时间和加班费用。
- 技术要求:根据设备的特殊性质和要求,确定所需搬运人员的技术水平和培训成本。
2. 运输费用评估:设备搬迁过程中需要进行运输,包括道路运输、航空运输或者铁路运输等。
运输费用的评估可以考虑以下因素:- 运输距离:根据设备的搬迁距离,确定运输费用的计算方式,如按公里数或者按运输阶段收费。
- 运输方式:根据设备的特性和搬迁地点的条件,选择合适的运输方式,并计算相应的费用。
- 运输保险:考虑设备的价值和运输过程中的风险,确定是否需要购买运输保险,并计算保险费用。
3. 包装费用评估:设备搬迁过程中需要进行包装,以确保设备在运输过程中的安全。
包装费用的评估可以考虑以下因素:- 包装材料:根据设备的特性和运输方式,选择合适的包装材料,如木箱、泡沫板等,并计算相应的材料费用。
- 包装工时:根据设备的复杂程度和包装要求,确定所需工时和人工费用。
- 包装标准:根据设备的特殊性质和包装要求,确定所需遵循的包装标准,并计算相应的费用。
4. 安装费用评估:设备搬迁完成后,需要进行设备的重新安装和调试。
安装费用的评估可以考虑以下因素:- 安装工时:根据设备的复杂程度和安装要求,确定所需工时和人工费用。
- 技术要求:根据设备的特殊性质和安装要求,确定所需安装人员的技术水平和培训成本。
- 调试费用:根据设备的特性和调试要求,确定所需调试设备和人工费用。
设备搬迁费用的评估

设备搬迁费用的评估概述:设备搬迁是指将公司或者个人的设备从一个地点迁移到另一个地点的过程。
在进行设备搬迁之前,需要对搬迁费用进行评估,以便合理安排预算和资源。
本文将详细介绍设备搬迁费用的评估方法和步骤。
1. 搬迁范围和规模评估:首先,需要确定设备搬迁的范围和规模。
评估搬迁的设备种类、数量和分量,以及搬迁的起始地点和目的地点。
这些信息将有助于确定所需的人力、物力和时间。
2. 搬迁距离和交通评估:评估设备搬迁的距离和交通情况。
这将影响搬运设备所需的时间和成本。
根据起始地点和目的地点之间的距离,选择合适的搬运工具和运输方式。
考虑到交通拥堵、道路状况和运输费用等因素,制定合理的搬运计划。
3. 人力和物力评估:评估所需的人力和物力资源。
根据设备的种类、数量和分量,确定所需的搬运工人数量和搬运工具。
考虑到设备的特殊性和易损性,选择适当的搬运工具和设备保护措施,以确保设备在搬运过程中不受损坏。
4. 设备拆卸和装配评估:评估设备的拆卸和装配工作量。
对于大型设备或者复杂设备,可能需要专业技术人员进行拆卸和装配。
评估所需的时间和人力资源,并与相关技术人员协调,确保设备正确拆卸和装配。
5. 搬迁时间评估:评估设备搬迁所需的时间。
根据设备的种类、数量和分量,以及搬迁距离和交通情况,制定合理的搬迁时间表。
考虑到设备的使用需求和业务运营的连续性,选择合适的时间段进行设备搬迁。
6. 搬迁费用估算:根据以上评估结果,进行设备搬迁费用的估算。
将人力、物力、时间和运输等因素纳入考虑,计算出设备搬迁所需的总费用。
费用包括但不限于搬运工人工资、搬运工具租赁费用、运输费用、设备拆卸和装配费用等。
7. 预算和资源安排:根据设备搬迁费用的评估结果,制定合理的预算和资源安排。
确保有足够的资金和人力物力资源来完成设备搬迁工作。
与相关部门和人员协调,确保搬迁计划的顺利进行。
8. 风险评估和应急措施:评估设备搬迁过程中的风险,并制定相应的应急措施。

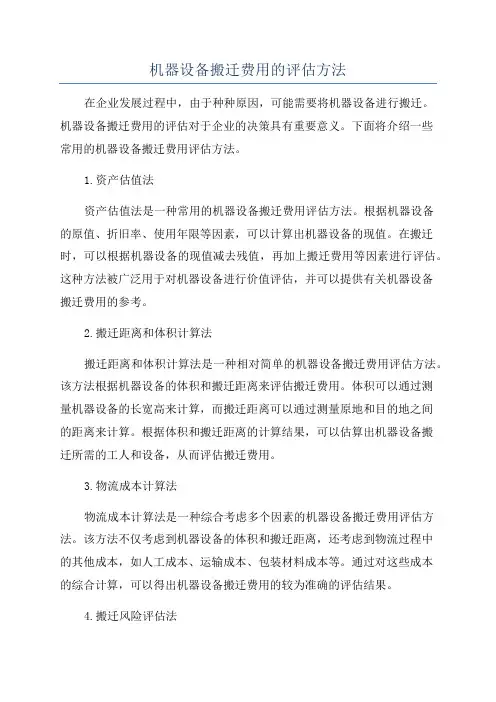

机器设备搬迁费用的评估方法

机器设备搬迁费用的评估方法在企业发展过程中,由于种种原因,可能需要将机器设备进行搬迁。
机器设备搬迁费用的评估对于企业的决策具有重要意义。
下面将介绍一些常用的机器设备搬迁费用评估方法。
1.资产估值法资产估值法是一种常用的机器设备搬迁费用评估方法。
根据机器设备的原值、折旧率、使用年限等因素,可以计算出机器设备的现值。
在搬迁时,可以根据机器设备的现值减去残值,再加上搬迁费用等因素进行评估。
这种方法被广泛用于对机器设备进行价值评估,并可以提供有关机器设备搬迁费用的参考。
2.搬迁距离和体积计算法搬迁距离和体积计算法是一种相对简单的机器设备搬迁费用评估方法。
该方法根据机器设备的体积和搬迁距离来评估搬迁费用。
体积可以通过测量机器设备的长宽高来计算,而搬迁距离可以通过测量原地和目的地之间的距离来计算。
根据体积和搬迁距离的计算结果,可以估算出机器设备搬迁所需的工人和设备,从而评估搬迁费用。
3.物流成本计算法物流成本计算法是一种综合考虑多个因素的机器设备搬迁费用评估方法。
该方法不仅考虑到机器设备的体积和搬迁距离,还考虑到物流过程中的其他成本,如人工成本、运输成本、包装材料成本等。
通过对这些成本的综合计算,可以得出机器设备搬迁费用的较为准确的评估结果。
4.搬迁风险评估法搬迁风险评估法是一种针对机器设备搬迁过程中可能出现的风险进行评估的方法。
在搬迁前,可以对可能发生的风险进行评估,并据此估算搬迁费用。
例如,可能出现的设备损坏、人员伤害、工期延误等风险都可以被纳入搬迁费用的评估中。
通过评估搬迁风险,可以制定相应的风险应对措施,从而减少搬迁费用。
综上所述,机器设备搬迁费用的评估方法可以通过资产估值法、搬迁距离和体积计算法、物流成本计算法和搬迁风险评估法来进行。
不同的评估方法在不同的场景下有不同的适用性,企业可以根据自身情况选择合适的评估方法,从而更加准确地评估机器设备搬迁费用。
设备搬迁费用的评估

设备搬迁费用的评估概述:设备搬迁是指将现有设备从一个地点转移到另一个地点的过程。
在进行设备搬迁之前,需要对搬迁所需的费用进行评估,以确保搬迁过程的顺利进行,并合理安排预算。
本文将详细介绍设备搬迁费用的评估方法和步骤。
评估方法:设备搬迁费用的评估通常分为以下几个方面:1. 搬运费用评估:搬运费用是指将设备从原地点运输到目的地所需的费用。
这包括人工搬运费用、运输工具租赁费用以及搬运过程中可能发生的意外损失费用等。
评估时需要考虑设备的体积、重量、易损性等因素,并与搬运公司进行沟通,了解他们的收费标准和服务质量。
2. 物料包装费用评估:在设备搬迁过程中,为了保护设备免受损坏,通常需要对设备进行适当的包装。
物料包装费用包括包装材料的成本和包装人工费用。
评估时需要考虑设备的尺寸、形状以及包装材料的种类和数量等因素。
3. 设备拆卸与安装费用评估:设备搬迁通常需要进行设备的拆卸和安装工作。
拆卸工作包括将设备从原有位置上拆卸下来,安装工作包括将设备重新安装到目的地。
评估时需要考虑设备的复杂程度、需要使用的工具和人工等因素。
4. 环境调整费用评估:设备搬迁可能需要对目的地的环境进行调整,以适应设备的安装和使用。
环境调整费用包括对目的地进行电力、水源、通风等基础设施的调整以及与相关部门的沟通和审批费用等。
5. 风险评估:设备搬迁过程中存在各种风险,如设备损坏、人员受伤、搬运车辆事故等。
评估时需要对这些风险进行评估,并制定相应的风险管理措施和预算。
评估步骤:进行设备搬迁费用评估时,可以按照以下步骤进行:1. 收集设备信息:收集设备的详细信息,包括设备的尺寸、重量、形状、易损性等。
同时,了解设备的使用要求和特殊要求,以便后续评估和安排。
2. 联系搬运公司:与搬运公司进行沟通,了解他们的服务范围、收费标准和服务质量等。
提供设备信息,并要求他们提供搬运费用的估算。
3. 联系包装公司:与包装公司进行沟通,了解他们的包装材料种类、价格和包装人工费用等。
设备搬迁费用的评估

设备搬迁费用的评估引言概述:设备搬迁费用的评估是在企业进行设备迁移时必不可少的一项工作。
准确评估搬迁费用可以帮助企业做出明智的决策,合理安排预算,确保设备搬迁顺利进行。
本文将从五个大点出发,详细阐述设备搬迁费用的评估方法和注意事项。
正文内容:1. 设备清单的准备1.1 确定搬迁的设备范围在评估设备搬迁费用之前,首先需要明确搬迁的设备范围。
这包括具体的设备种类、数量和规格等信息。
通过对设备清单的准确准备,可以更好地估算搬迁所需的人力、物力和时间成本。
1.2 评估设备的运输方式设备搬迁过程中,选择合适的运输方式也是非常重要的。
根据设备的体积、重量和特殊性,可以选择使用专业的运输工具或者设备运输公司来进行搬迁。
不同的运输方式会对费用产生影响,因此需要进行详细评估和比较。
1.3 考虑设备的安全保护在设备搬迁过程中,设备的安全保护是至关重要的。
因此,需要考虑设备包装和固定的费用,以确保设备在搬迁过程中不受损坏。
这包括购买适当的包装材料、使用专业的固定设备和雇佣经验丰富的搬运人员等。
2. 人力资源的评估2.1 评估搬迁所需的人力资源设备搬迁过程中,需要有足够的人力资源来完成各项任务。
评估搬迁所需的人力资源包括搬运人员、技术人员和管理人员等。
根据设备的数量和复杂性,合理安排人力资源可以提高搬迁效率,减少费用支出。
2.2 培训和调整人力资源在评估设备搬迁费用时,还需要考虑培训和调整人力资源的费用。
这包括对搬运人员和技术人员进行培训,以适应新环境和设备。
此外,还需要考虑人员调整和搬迁期间的工资和福利等费用。
2.3 考虑外部人力资源的利用在设备搬迁过程中,有时候需要借助外部的专业人力资源来完成特定任务。
这可能包括设备维修人员、安装人员或者项目管理人员等。
考虑外部人力资源的利用,可以提高搬迁效率,降低搬迁费用。
3. 时间成本的评估3.1 评估设备搬迁的时间安排设备搬迁需要合理安排时间,以确保搬迁过程不会对企业的正常运营造成太大的影响。
设备搬迁费用的评估

设备搬迁费用的评估概述:本文将详细介绍设备搬迁费用的评估方法和相关考虑因素。
设备搬迁是指将现有设备从一个地点转移到另一个地点的过程。
在进行设备搬迁之前,必须对搬迁所需的费用进行评估,以便做出合理的决策和预算。
本文将介绍设备搬迁费用评估的步骤,包括人工费用、运输费用、设备包装费用、保险费用以及其他可能的费用。
评估步骤:1. 确定搬迁的设备和数量:首先,需要明确要搬迁的设备种类和数量。
这可以通过设备清单或者与相关部门的沟通来确定。
2. 人工费用评估:人工费用是设备搬迁过程中最主要的费用之一。
根据搬迁的设备数量和复杂程度,评估所需的人工工时和人员数量。
考虑到搬运、拆卸和安装设备所需的时间和技能,可以与搬运公司或者相关专业人员进行咨询以获取准确的人工费用估算。
3. 运输费用评估:运输费用是设备搬迁中不可忽视的一部份。
根据设备的体积、分量和目的地的距离,评估所需的运输方式和费用。
运输方式可以包括道路运输、航空运输或者铁路运输等。
与物流公司或者运输服务提供商进行咨询,了解运输费用和时效。
4. 设备包装费用评估:在设备搬迁过程中,设备的包装是确保设备安全运输的重要环节。
评估所需的包装材料和包装方法,并与包装供应商进行沟通以获取准确的包装费用估算。
5. 保险费用评估:在设备搬迁过程中,设备可能会遭受损坏或者丢失。
因此,考虑购买适当的保险以覆盖潜在的损失是必要的。
与保险公司联系,了解保险费用和保险范围。
6. 其他费用评估:除了人工费用、运输费用、设备包装费用和保险费用之外,还可能存在其他费用。
例如,设备搬迁期间可能需要暂时存储设备,这将产生额外的费用。
还有可能需要进行设备检修和维护,这也需要考虑到费用评估中。
7. 综合评估和预算:在完成上述步骤后,将所有费用进行综合评估,并制定设备搬迁的预算。
确保预算充足以覆盖所有费用,并留出适当的余地以应对可能的意外情况。
结论:设备搬迁费用的评估是确保设备搬迁过程顺利进行的重要一步。
设备搬迁费用的评估

设备搬迁费用的评估概述:设备搬迁是指将现有设备从一个地点转移到另一个地点的过程。
在进行设备搬迁时,需要对搬迁费用进行评估,以确保搬迁过程的顺利进行,并合理控制搬迁成本。
本文将详细介绍设备搬迁费用的评估标准和方法。
一、设备搬迁费用评估标准:1. 人力成本:人力成本是设备搬迁过程中最主要的费用之一。
评估人力成本时,需要考虑搬运人员的数量和工时,以及他们的工资和福利待遇。
还需考虑是否需要额外的人力支持,例如专业搬运工人或技术人员。
2. 运输成本:运输成本包括设备的运输费用和相关的保险费用。
评估运输成本时,需要考虑设备的体积、重量和运输距离。
此外,还需考虑是否需要特殊的运输工具或设备,以及相关的许可证和手续费。
3. 包装材料成本:在设备搬迁过程中,需要使用适当的包装材料来保护设备免受损坏。
评估包装材料成本时,需要考虑所需的包装材料种类和数量,以及其价格和运输费用。
4. 临时设施成本:在设备搬迁期间,可能需要临时设施来存放设备或提供工作场所。
评估临时设施成本时,需要考虑租赁费用、维护费用和相关的设施设备费用。
5. 项目管理成本:项目管理成本包括设备搬迁计划的制定和执行过程中的各项费用。
评估项目管理成本时,需要考虑项目管理人员的工资和福利待遇,以及相关的培训和咨询费用。
6. 环境影响成本:设备搬迁可能对环境产生一定的影响,例如噪音、污染和交通堵塞等。
评估环境影响成本时,需要考虑相关的环境保护措施和修复费用。
7. 风险管理成本:设备搬迁过程中存在一定的风险,例如设备损坏、延误或丢失等。
评估风险管理成本时,需要考虑风险评估和管理的费用,以及可能的保险费用。
二、设备搬迁费用评估方法:1. 收集信息:收集与设备搬迁相关的信息,包括设备的规格、数量和重量,搬迁距离和目的地的条件,以及相关的法规和标准等。
2. 制定搬迁计划:根据收集到的信息,制定详细的设备搬迁计划。
计划应包括搬迁的时间表、人员安排、运输方式和包装材料等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机器设备搬迁费用的评估方法一、设备搬迁费用的含义设备搬迁费用有狭义和广义之分。
狭义的设备搬迁费用是指在设备搬迁过程中为耗费的人化劳动和物化劳动所支付的所有价款。
但是,在实际设备搬迁过程中,除了直接消耗的人化劳动和物化劳动以外,还会不可避免地发生各种损失(如在设备搬迁过程中,原设备基础的尚存价值灭失,这一灭失的价值即形成了设备搬迁所产生的损失)。
因此,广义的设备搬迁费用包括搬迁过程中为耗费的人化劳动和物化劳动所支付的所有价款,以及搬迁过程中造成的所有损失。
本文所称设备搬迁费用系指广义的设备搬迁费用。
二、设备搬迁费用的评估方法设备搬迁费用的大小主要受搬迁期限、搬迁距离及设备类别和性质的影响,而设备搬迁行为往往千差万别、一般不具备可比案例,因此,对设备搬迁费用的评估不宜采用市场比较法进行。
另外,设备搬迁费用作为一成本项目,而非资产项目,其获利性根本无从谈起,因此,对设备搬迁费用的评估不能采用收益现值法进行。
对设备搬迁费用的评估往往采用成本逼近法(亦称成本累加法、成本加和法)进行,即对设备搬迁过程中耗费的人化劳动和物化劳动价款与搬迁过程中各项损失相加后,得到设备搬迁费用。
三、设备搬迁费用的评估步骤对设备搬迁费用的评估,具体可分为三大步骤:首先,将设备搬迁全过程进行工序分解;然后,据实际情况计算各工序对应的人化劳动和物化劳动的数量以及损失项目;最后,经充分市场调查、据市场行情确定各工序对应的人化劳动和物化劳动的价款以及损失项目的尚存价,累加后即得出该项设备的搬迁费用。
四、设备搬迁费用的构成项目及具体评估方法在设备搬迁过程中,其设备搬迁费用具体包括拆卸费、包装费(固定费)、运输装卸费、安装调试费、损耗费、保险费、不可预见费、资金成本、管理费用等,其中损耗费含拆卸损耗费、设备基础损耗费和其他损耗费。
设备搬迁费用各构成项目具体评估方法分述如下:1、拆卸费:对部分大型设备,因其体积过大或重量过大造成搬迁困难,应先行对其进行拆卸分解,所发生的费用即为拆卸费。
受设备结构、精密度及性质的影响,拆卸时应采取2、包装费(固定费):对部分大型设备进行分模块拆卸后,受其精密程度和特性的影响,应在运输装卸过程中对其进行良好保护,因此应进行清洗上油后用木箱进行包装固定,这样一来,对各模块进行包装的成本(主要包括木箱成本、人工费用)即为包装费用。
包装费的计取,首先依据包装箱的大小、承重及工艺要求测算材料消耗和人工消耗,然后根据基准日客观市场行情得出材料费用和人工费用,累加后即得出包装费。
3、运输装卸费:运输装卸费是对设备进行拆卸、模块分解、包装固定后,由起重设备和附助设施(汽车吊、叉车、卷扬机、滚筒、滑轮组等)将拆卸包装后的设备吊至运输车辆上,运至目的地后再将设备吊至待安装区域的全过程所发生的费用。
运输装卸费的计取主要针对设备体积、重量、运输条件,进行充分市场征询比较,同时参照运输部门公布或执行的台班定额综合确定。
4、安装调试费:对部分设备,应进行安装和调试,其所发生的费用即为安装调试费。
在确定安装调试费时,我们主要考虑设备的结构、技术特点、性能等因素的影响,进行广泛市场调查后,按实际工作量、工作难度、工作环境确定安装调试费。
对采用上述方法确定的安装调试费,可查阅《机械工业建设项目概算编制办法及各项概算指标》、《资产评估常用数据参考手册》等统计或经验数据进行验证。
另外,对部分进口设备,因其精度要求高、技术难度大,应聘请设备生产厂家的相关技术人员和专家前往现场进行安装调试,所发生的交通、住宿、聘用报酬即构成客观上应发生的安装调试费。
5、损耗费:损耗费包括拆卸损耗费、设备基础损耗费和其他损耗费(1)、拆卸损耗费:在对设备进行搬迁过程中,设备的有关构件、配件和附属物因进行拆除后即无法重新利用,届时对该设备进行安装重置时,该构件、配件和附属物应另行购买,这样原有旧构件、配件和附属物的尚余价值即为拆卸损耗费。
拆卸损耗费的确定,按重置价格结合成新率计算,即:折卸损耗费=重置价格*成新率,重置价格主要依据现行客观市场价格确定,成新率主要根据年限法结合现场勘察确定。
(2)、设备基础损耗费:对应附设基础的设备,因其原有基础在设备搬迁时无法再次利用,对设备进行安装重置时,需重新建造新基础,则原有旧基础的尚余价值即为设备搬迁时的损失,亦即上述“拆卸损耗费”的一种特殊表现形式,这一损失亦就成为了设备搬迁费用一个组成项目。
设备基础损耗费的确定,按重置价格结合成新率计算,即:设备基础损耗费=重置价格*成新率。
重新建造或形成与旧基础完全相同或基本类似的全新状态下的设备基础所需花费的全部费用为重置全价,成新率的确定根据其使用年限结合现场勘察进行。
(3)、其他损耗费:其他损耗费的确定参照拆卸损耗费或设备基础损耗费的计算方法。
6、保险费:在设备搬迁全过程中,存在包括公路货物运输保险、安装工程一切险和营业中断保险(利润损失保险)等各险种。
保险费=设备帐面原值*保险费率。
设备的重置价格按原帐面原值计,保险费率据保险公司现行上述各险种的有关条款确定。
7、不可预见费:在设备搬迁过程中,难免会出现物理磨损、精度损失及其他不可预见因素,因此应计提不可预见费。
不可预见费率可依据政府有关规定或有关统计资料确定。
不可预见费计取基数为上述折卸费、包装费(固定费)、运输装卸费、安装调试费、拆卸损耗费和保险费之和。
即不可预见费=(折卸费+包装费+运输装卸费+安装调试费+拆卸损耗费+保险费)*不可预见费率。
8、资金成本:在设备搬迁全过程中,不同程度地占用一定资金,存在资金成本,因此亦应系设备搬迁费用的构成项目。
资金成本的确定依据平均资金占用量、占有期限、中国人民银行公布的现行贷款利率进行计算。
9、管理费用:设备搬迁是一项庞大的系统的复杂的工程,环节多、程序繁、涉及面广,因此对设备搬迁这一工程进行管理是必要的,良好的管理可以有效组织、安排、控制搬迁过程,减少或有损失,提高效率。
鉴于设备搬迁的庞大性、系统性、复杂性,参与设备搬迁的管理人员队伍亦必将是庞大的,包括公司领导、生产管理人员、设备管理人员、工程人员、技术人员等,因此管理费用亦是设备搬费用的一个必要构成部分。
管理费用率的确定参照建设安装工程中管理费的比率;管理费用的计取基数为上述折卸费、包装费(固定费)、运输装卸费、安装调试费、拆卸损耗费、保险费、不可预见费和资金成本之和。
即管理费用=(折卸费+包装费+运输装卸费+安装调试费+拆卸损耗费+保险费+不可预见费+资金成本)*管理费用率。
附件:机器设备陈旧贬值参考关于进口设备评估中重置系数的计算方法和参数综合计算式重置系数=[(1+价格指数)*(1+海运及保险费率)]*{(1+关税税率)*[1+增值税率/(1-增值税率)]+银行及外贸手续费率+设备运杂费率}分项计算式到岸价=(1+价格指数)*(1+海运及保险费率)关税=到岸价*关税税率增值税=(到岸价+关税)/(1-增值税率)*增值税率银行及外贸手续费=到岸价*银行及外贸手续费率设备运杂费=到岸价*设备运杂费率参考费率:海运及保险费率:5.7 关税税率/增值税率:现查银行及外贸手续费率:2(其中银行手续费1.5,外贸手续费0.5) 设备运杂费率:1.8国产设备运杂费参考指标机器设备安装调试费率参考指标注: 1.专用生产线和成套设备试运行生产费用未包括在内.2.设备基础费用另行记加.3.锅炉安装包括砌炉.炉体保温等工程.4.特殊情况安装或某些专用设备安装可按实际发生估算.资料来源: 深圳图书馆-保障本书库<最新资产评估常用数据与参数手册> 中国统计出版社2002.8版设备搬迁费用评估案例:1、待搬迁设备概况:设备名称为315吨冲剪四柱液压机,型号为YA32-315F,是由湖州机床厂制造的。
该设备帐面原值为336400元。
该设备自重27吨,高度约5.3米。
该设备属精密大型设备,结构较为复杂。
2、设备搬迁工序分解及各工序搬迁费用计算:(1)、拆卸费:首先应对该设备进行拆卸,拆卸时,应租用25吨大型液压汽车吊,进行分模块解体吊装。
据设备管理人员、技术人员分析,受该设备结构、重量、体积的影响,拆卸所需时间约3个工作日,同时需3名技术人员和1名普通工人现场作业。
据市场调查,25吨大型液压汽车吊日租金为2000-2600元,本次测算时按2000元计;技术人员现场作业工资为200元/人。
天;普通工人现场作业工资为50元/人。
天。
则:拆卸费=25吨大型液压汽车吊租金+技术人员工资+普通工人工资=3*1*2000+3*3*200+3*1*50=7950元(2)、包装费:因为对此设备进行分模块拆卸后,需要用木箱包装固定,便于运输途中的保护。
据设备管理人员和技术人员分析,该设备自重27吨,拆卸时分解为四大模块,即需要四个木包装箱。
受此设备结构和体积的影响,木箱的规格应是2M*2M*1.5M,再考虑设备模块重量等因素,则每个木箱制作时所需原木约为2立方米,据市场调查,每立方米原木现行市场价格为500元。
另据征询,原木剧板费为100元,木箱制作费为50元。
则:包装费=木箱数量*(原木单价*原木需要量+原木剧板费+木箱制作费)=4*(500*2+100+50)=4600元。
(3)、运输装卸费:该设备属大型设备,重量较大(达27吨),因此需要用载重为30吨的大型平板运输。
据市场调查,载重为30吨的大型平板车现行每台班为2000元。
该设备运输装卸大约需半个台班。
则:运输装卸费=2000*50%=1000元。
(4)、安装调试费:对该设备进行安装时,需有电气工程师、机械工程师、液压工程师各一名,普通工人一名,大约需历时6个工作日。
据市场调查,因技术含量大,上述各技术工程师日工资为200元,普通工人日工资为50元。
对该设备进行调试检测时,因其属精密大型设备,按机械部有关设备管理及安装的规定,应对移动的设备进行专业三级维护。
本设备额定为28个系数,进行三级维护需1344工时。
另据调查,我市机械技术人员工资、餐费补贴、交通费用和社会三金,平均每月需5000元,则每工时工资为22.23元。
则:安装调试费=安装费+调试检测费=(6*3*200+6*1*50)+(1344*22.23)=33777元。
(5)、拆卸损耗费和设备基础损耗费。
拆卸损耗费:本次测算中,对因设备拆卸而使其有关构件、配件和附属物不可再用而产生的拆卸损耗费予以忽略不计。
设备基础损耗费:A、设备基础重置价格的确定:设备基础重置价格=工程造价+专业费用工程造价采用重编预算法取得,即按原设备基础图,重新编制预算,进而得出建工程造价(预算书及原设备基础图略)。
经计算,工程造价为37828.80元。
专业费用主要包括前期工程及勘察设计费,占工程造价的3.5%,即1324元。
