835218352办公室改造装修工程重难点分析及解决措施【FA】

每个工程因设计技术指导文件、使用功能、地理位置、环境等的不同都有各自的特点,应结合各自的特点编制与之相适应的施工组织设计。

就本工程而言,我公司组织了资深、经验丰富的专业人员,研读招标文件、设计图纸及现场踏勘所得的照片、数据、资料,对本工程进行详细的分析,我司对此并制定了相应的应对措施,具体如下:
一、工程是办公室改造,现场人员、材料运输难度较大,安全文明施工要求高,工作周日间施工困难。

分析:本工程属于办公室改造,现阶段整栋楼除本工程、、层外都有人员办公,且地铁大厦地处繁华地段,周围停车装卸材料不易,现场施工人员及材料的运输存在很大困难。

同时业主要求在正常办公进度内不允许有电动机具的噪声影响其他楼层人员办公,且不能产生刺激性气味,严格要求施工现场安全文明施工,这样我司在工作周日间施工作业存在很大困难。

解决措施:
、与大厦物业沟通,找日常人员流动较少的通道设立专门的施工运输通道。

、找物业单位申请专门的施工电梯。

、尽量安排材料运输车辆在晚间车流较少进度送货。

、严格控制强噪声作业,对电锯等强噪音设备,尽量避免白天使用,在使用电锯切割时,应及时在锯片上刷油,且锯片送速不能过快。

、材料和设备及机械在移动、支设、拆除和搬运时,轻拿轻放,上下、左右有人传递。

、使用电锤开洞、凿眼时,使用合格的电锤,及时在钻头上注油或水。

、对于其他不产生噪音项目如:刷漆、放线等。

视现场情况可进行不间断施工。

、对工人进行教育,不大声说话、叫人和唱歌等减少人为噪音。

、工地现场清扫粉尘前先用水湿润,减少扬尘,条件允许的情况下用胶带封闭门缝,减少粉尘及噪音对外部环境的影响。

、施工前用塑料布及胶带封闭风口、管道及其他相通道杜绝粉尘及油漆味顺管道流入其它空间。

、垃圾、废弃材料全部装袋及时清运。

、油漆材料,选用正规厂家生产的环保产品,符合国家的各项指标及要求,结合现场实际情况安置大功率排气扇、空气净化器,防止刺激性气味扩散。

、若以上处理后还是会影响其他楼层的正常办公,需与业主协调在夜间进行施工作业。

二、工程涉及专业多,综合协调能力要求高
分析:本办公市改造装修工程涉及到多种专业,有装饰装修、通风空调、电气照明、综合布线、消防、瓦、木、油工等专业施工,如此多的专业同时施工,给施工协调、组织带来难度。

解决措施:
、编制总体进度计划,做为各专业的开始、完成施工的控制依据。

编制各专业进度计划,作为协调各专业先后顺序施工的协调依据。

、各专业配备专业管理人员,跟进现场施工进度,及时沟通各专业配合协调问题。

三、工期相对紧张
分析:按照业主招标文件要求,本工程工期为一个月进度,经我司现场考察及业主要求,工作周日间施工存在很大难度,同时本工程涉及多专业的协调配合施工,工期会非常紧张。

解决措施:
、提倡前道工序为后道工序服务、与其它分包方互相协调的思想,在保证工程质量的前提下,用下列措施来保证投标工期的实现。

、技术型劳动力的投入是保证工期关键,因此当本工程的工作面一旦形成,立即按序调集劳动力,并按总进度的控制,做好后备劳动力的调集工作。

在施工高峰时,视具体情况统一调度机械设备与劳动力。

、根据工程特点及工作面的部署,强化材料设备部门人员结构,材料提前配齐配足,便于加快施工进度。

、根据进度安排,实行轮班制度,全体施工人员与管理人员取消节假期、休息日。

、各类机械设备必须专人制作、精心维修,确保正常使用,以满足施工进度的实际需要,这是保证工期的必备条件。

、十足利用经济规律及其杠杆作用,有效地调动工人施工积极性,所有施工人员的经济利益按实际进度的完成情况进行分段兑现奖罚。

、我公司将按要求将能够进行工厂化加工全部进行场外加工,从而减小现场的施工压力,缩短工期。

四、改造项追求修补工作较零碎繁多,且现场成品保护要求高
分析:本工程是办公室局部改造项目,大部分区域地面及固定家具需要修补,门扇、墙面、天花油漆部分需要修补,且现场拆除和施工时大部分区域的成品需要进行保护。

解决措施:
、我司预备组织人员专门负责现场的修补工作。

对于门扇、天花、固定家具隐蔽的位置仔细检查进行修补。

、编制专项成品保护技术指导文件,对施工的成品及现场原成品作好保护。

、拆除工作进行前组织讨论制定拆除技术指导文件,最大限度的保护现有成品,减少因拆除而破坏的现有成品。

、不需拆除和修补的位置在清扫之后就用彩条布或者木板保护起来。

合集下载

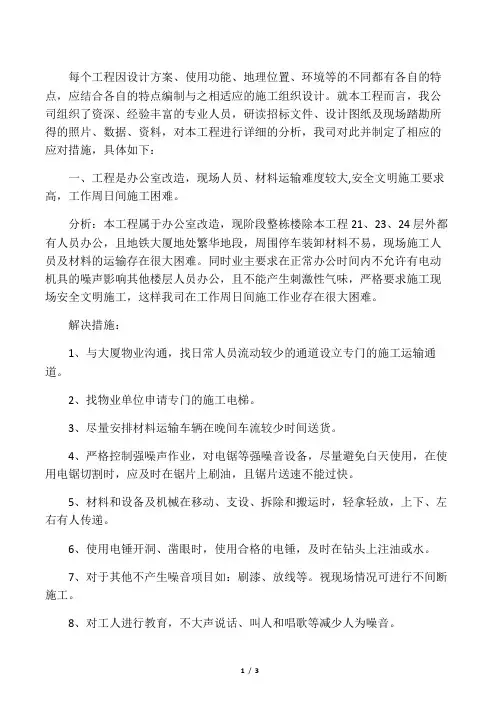

办公室改造装修工程重难点分析及解

办公室改造装修工程重难点分析及解

每个工程因设计方案、使用功能、地理位置、环境等的不同都有各自的特点,应结合各自的特点编制与之相适应的施工组织设计。

就本工程而言,我公司组织了资深、经验丰富的专业人员,研读招标文件、设计图纸及现场踏勘所得的照片、数据、资料,对本工程进行详细的分析,我司对此并制定了相应的应对措施,具体如下:一、工程是办公室改造,现场人员、材料运输难度较大,安全文明施工要求高,工作周日间施工困难。

分析:本工程属于办公室改造,现阶段整栋楼除本工程21、23、24层外都有人员办公,且地铁大厦地处繁华地段,周围停车装卸材料不易,现场施工人员及材料的运输存在很大困难。

同时业主要求在正常办公时间内不允许有电动机具的噪声影响其他楼层人员办公,且不能产生刺激性气味,严格要求施工现场安全文明施工,这样我司在工作周日间施工作业存在很大困难。

解决措施:1、与大厦物业沟通,找日常人员流动较少的通道设立专门的施工运输通道。

2、找物业单位申请专门的施工电梯。

3、尽量安排材料运输车辆在晚间车流较少时间送货。

4、严格控制强噪声作业,对电锯等强噪音设备,尽量避免白天使用,在使用电锯切割时,应及时在锯片上刷油,且锯片送速不能过快。

5、材料和设备及机械在移动、支设、拆除和搬运时,轻拿轻放,上下、左右有人传递。

6、使用电锤开洞、凿眼时,使用合格的电锤,及时在钻头上注油或水。

7、对于其他不产生噪音项目如:刷漆、放线等。

视现场情况可进行不间断施工。

8、对工人进行教育,不大声说话、叫人和唱歌等减少人为噪音。

9、工地现场清扫粉尘前先用水湿润,减少扬尘,条件允许的情况下用胶带封闭门缝,减少粉尘及噪音对外部环境的影响。

10、施工前用塑料布及胶带封闭风口、管道及其他相通道杜绝粉尘及油漆味顺管道流入其它空间。

11、垃圾、废弃材料全部装袋及时清运。

12、油漆材料,选用正规厂家生产的环保产品,符合国家的各项指标及要求,结合现场实际情况安置大功率排气扇、空气净化器,防止刺激性气味扩散。

装饰装修工程施工重点难点分析及解决措施精选全文完整版

装饰装修工程施工重点难点分析及解决措施精选全文完整版

可编辑修改精选全文完整版针对本工程的施工特点,并结合我公司多年类似工程项目的施工经验,我公司从本工程地面铺石材作业、天棚吊顶工程、墙面干挂石材作业、立面细木制作、玻璃饰面、油漆工程、不锈钢金属作业等方面进行分析。

一、地面空鼓1、现象水磨石、大理石板块铺设粘结不牢,人走动时有空鼓声或者板块松动,有的板块断裂。

2、原因分析(1)基层清理不干净或者浇水湿润不够,水泥素浆结合层涂刷不均匀或者涂刷时间过长,导致风干硬结,造成面层和垫层一起空鼓。

(2)垫层砂浆应为干硬性砂浆,如果加水较多或者一次铺得太厚,砸不密实,容易造成面层空鼓。

(3)板块背面浮灰没有刷净和用水湿润,影响粘结效果,操作质量差,锤击不当。

二、接缝不平,缝子不匀1、现象大理石、水磨石地面铺设往往会在门口与楼道相接处浮现接缝不平,或者纵横方向缝子不均情况。

2、原因分析(1)板块本身有厚薄、宽窄、窜角、翘曲等缺陷,事先挑选不严,铺设后在接缝处产生不平,缝子不匀现象。

(2)各房间内水平标高线不统一,使与楼道相接的门口处浮现地面高低差。

(3)地面铺设后,成品保护不好,在养护期内上人过早,板缝也易浮现高低差。

一、铝合金龙骨不顺直、吊顶不对称铝合金主龙骨、次龙骨纵横方向线条不平直;吊顶造型不对称、罩面板布局不合理。

注:主龙骨称为承载龙骨,次龙骨称为覆面龙骨。

按国家标准GB11981-89 《建造用轻钢龙骨》二、主龙骨、次龙骨纵横方向线条不平直1 、主龙骨、次龙骨受扭折,虽经修整,仍不平直。

2 、挂铅线或者镀锌铁丝的射钉位置不正确,拉牵力不均匀。

3 、未拉通线全面调整主龙骨、次龙骨的高低位置。

4 、测吊顶的水平线误差超差,中间平线起拱度不符合规定。

三、吊顶造型不对称、罩面板布局不合理1 、未按设计要求布置主龙骨和次龙骨。

2 、铺安罩面板流向不正确。

四、接缝明显板条接长部位的接缝明显。

表现在:一是接缝处接口露白茬,宏观上看,很明显;二是接缝不平,在接缝处产生错台。

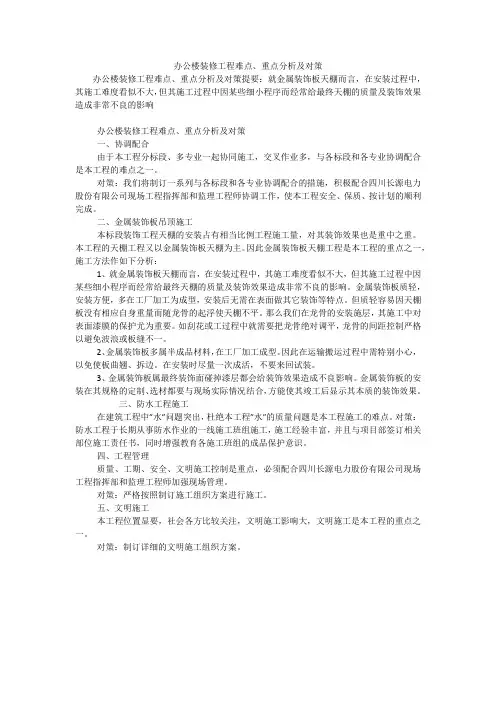

办公楼装修工程难点、重点分析及对策

办公楼装修工程难点、重点分析及对策

办公楼装修工程难点、重点分析及对策办公楼装修工程难点、重点分析及对策提要:就金属装饰板天棚而言,在安装过程中,其施工难度看似不大,但其施工过程中因某些细小程序而经常给最终天棚的质量及装饰效果造成非常不良的影响办公楼装修工程难点、重点分析及对策一、协调配合由于本工程分标段、多专业一起协同施工,交叉作业多,与各标段和各专业协调配合是本工程的难点之一。

对策:我们将制订一系列与各标段和各专业协调配合的措施,积极配合四川长源电力股份有限公司现场工程指挥部和监理工程师协调工作,使本工程安全、保质、按计划的顺利完成。

二、金属装饰板吊顶施工本标段装饰工程天棚的安装占有相当比例工程施工量,对其装饰效果也是重中之重。

本工程的天棚工程又以金属装饰板天棚为主。

因此金属装饰板天棚工程是本工程的重点之一,施工方法作如下分析:1、就金属装饰板天棚而言,在安装过程中,其施工难度看似不大,但其施工过程中因某些细小程序而经常给最终天棚的质量及装饰效果造成非常不良的影响。

金属装饰板质轻,安装方便,多在工厂加工为成型,安装后无需在表面做其它装饰等特点。

但质轻容易因天棚板没有相应自身重量而随龙骨的起浮使天棚不平。

那么我们在龙骨的安装施层,其施工中对表面漆膜的保护尤为重要。

如刮花或工过程中就需要把龙骨绝对调平,龙骨的间距控制严格以避免波浪或板缝不一。

2、金属装饰板多属半成品材料,在工厂加工成型。

因此在运输搬运过程中需特别小心,以免使板曲翘、拆边。

在安装时尽量一次成活,不要来回试装。

3、金属装饰板属最终装饰面碰掉漆层都会给装饰效果造成不良影响。

金属装饰板的安装在其规格的定制、选材都要与现场实际情况结合,方能使其竣工后显示其本质的装饰效果。

三、防水工程施工在建筑工程中”水”问题突出,杜绝本工程”水”的质量问题是本工程施工的难点。

对策:防水工程于长期从事防水作业的一线施工班组施工,施工经验丰富,并且与项目部签订相关部位施工责任书,同时增强教育各施工班组的成品保护意识。

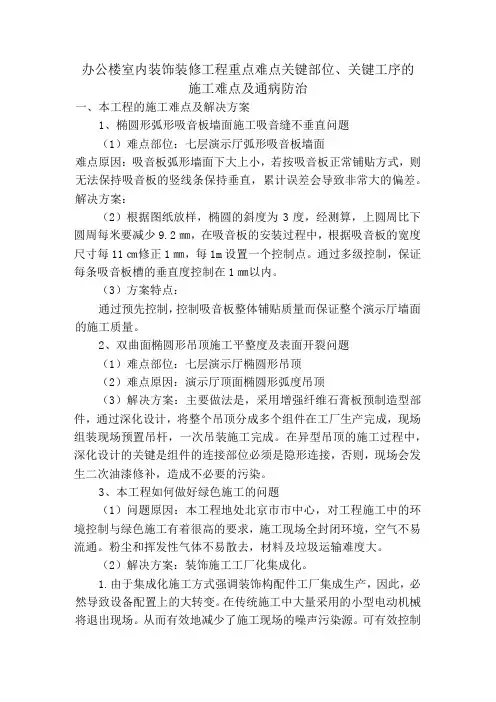

办公楼室内装饰装修工程重点难点关键部位、关键工序的施工难点及通病防治

办公楼室内装饰装修工程重点难点关键部位、关键工序的施工难点及通病防治

办公楼室内装饰装修工程重点难点关键部位、关键工序的施工难点及通病防治一、本工程的施工难点及解决方案1、椭圆形弧形吸音板墙面施工吸音缝不垂直问题(1)难点部位:七层演示厅弧形吸音板墙面难点原因:吸音板弧形墙面下大上小,若按吸音板正常铺贴方式,则无法保持吸音板的竖线条保持垂直,累计误差会导致非常大的偏差。

解决方案:(2)根据图纸放样,椭圆的斜度为3度,经测算,上圆周比下圆周每米要减少9.2㎜,在吸音板的安装过程中,根据吸音板的宽度尺寸每11㎝修正1㎜,每1m设置一个控制点。

通过多级控制,保证每条吸音板槽的垂直度控制在1㎜以内。

(3)方案特点:通过预先控制,控制吸音板整体铺贴质量而保证整个演示厅墙面的施工质量。

2、双曲面椭圆形吊顶施工平整度及表面开裂问题(1)难点部位:七层演示厅椭圆形吊顶(2)难点原因:演示厅顶面椭圆形弧度吊顶(3)解决方案:主要做法是,采用增强纤维石膏板预制造型部件,通过深化设计,将整个吊顶分成多个组件在工厂生产完成,现场组装现场预置吊杆,一次吊装施工完成。

在异型吊顶的施工过程中,深化设计的关键是组件的连接部位必须是隐形连接,否则,现场会发生二次油漆修补,造成不必要的污染。

3、本工程如何做好绿色施工的问题(1)问题原因:本工程地处北京市市中心,对工程施工中的环境控制与绿色施工有着很高的要求,施工现场全封闭环境,空气不易流通。

粉尘和挥发性气体不易散去,材料及垃圾运输难度大。

(2)解决方案:装饰施工工厂化集成化。

1.由于集成化施工方式强调装饰构配件工厂集成生产,因此,必然导致设备配置上的大转变。

在传统施工中大量采用的小型电动机械将退出现场。

从而有效地减少了施工现场的噪声污染源。

可有效控制噪声污染。

2.由于工厂化集成化施工方式将大量的加工作业在施工场外进行,不但最大限度地减少了施工现场的粉尘量、废弃物、及挥发性气体的排放,也最大限度地减少了人员、材料、废弃物人场内外人运输量,施工现场的水电用量。

办公楼装修工程难点重点分析对策

办公楼装修工程难点重点分析对策

办公楼装修工程难点重点分析对策一、项目管理1.难点:办公楼装修通常是一项复杂的工程,设计、施工、验收等环节相互关联,需要统筹协调各个环节,确保项目能按时、按质、按量完成。

2.重点:合理规划施工时间表,确定工期计划;建立明确的责任体系,明确各个环节的责任人和监督人;加强沟通与协调,及时解决工程中的问题。

3.对策:建立完善的项目管理体系,明确各个环节的工作内容和目标,制定详细的工作计划和时间表;建立高效的沟通机制,加强与设计、施工方的沟通,及时解决工程中的问题,确保工程的顺利进行。

二、设计与施工1.难点:办公楼装修设计需考虑到企业形象、办公功能、人员流动等方面,施工过程中需要兼顾装修质量和工期进度。

2.重点:确定合理的设计方案,满足企业需求和装修要求;组织专业的施工队伍,加强施工过程的监督和调度;保证施工质量和工期进度相协调。

3.对策:与专业设计师进行深入沟通,明确装修的目标和要求,确保设计方案的实施与企业需求一致;选取具有经验和实力的装修公司,确保施工质量和进度;建立质量和进度的考核机制,监督施工过程。

三、材料选择1.难点:办公楼装修涉及到大量的材料选择,不同区域和部位需使用不同的材料,需要考虑到材料的质量、安全性和环保性等因素。

2.重点:选择符合国家标准和企业要求的优质材料;考虑到不同功能区的特点,选择适合的材料;注重材料的环保性和安全性。

3.对策:与供应商建立长期的合作关系,确保材料的质量和售后服务;加强对材料市场的调研,掌握最新的材料动态;遴选有资质和信誉的材料供应商,确保材料的质量和安全性。

四、质量把控1.难点:办公楼装修质量把控是装修工程的核心问题,需要严格把关施工过程中的每个环节,确保装修质量符合相关标准和要求。

2.重点:建立严格的质量控制标准,明确装修质量的要求和检验标准;加强对施工过程的检查和监督,及时纠正工程中的质量问题;进行全面的验收,确保装修质量达到预期目标。

3.对策:制定详细的质量控制手册和施工规范,明确每个环节的质量要求和验收标准;加强对施工现场的日常巡检和监督,及时发现和解决质量问题;组织专业验收团队,对施工结果进行全面的验收。

装饰装修工程施工重点难点分析及解决措施

装饰装修工程施工重点难点分析及解决措施

针对本工程的施工特点,并结合我公司多年类似工程项目的施工经验,我公司从本工程地面铺石材作业、天棚吊顶工程、墙面干挂石材作业、立面细木制作、玻璃饰面、油漆工程、不锈钢金属作业等方面进行分析。

一、地面空鼓1、现象水磨石、大理石板块铺设粘结不牢,人走动时有空鼓声或者板块松动,有的板块断裂。

2、原因分析(1)基层清理不干净或者浇水湿润不够,水泥素浆结合层涂刷不均匀或者涂刷时间过长,导致风干硬结,造成面层和垫层一起空鼓。

(2)垫层砂浆应为干硬性砂浆,如果加水较多或者一次铺得太厚,砸不密实,容易造成面层空鼓。

(3)板块背面浮灰没有刷净和用水湿润,影响粘结效果,操作质量差,锤击不当。

二、接缝不平,缝子不匀1、现象大理石、水磨石地面铺设往往会在门口与楼道相接处浮现接缝不平,或者纵横方向缝子不均情况。

2、原因分析(1)板块本身有厚薄、宽窄、窜角、翘曲等缺陷,事先挑选不严,铺设后在接缝处产生不平,缝子不匀现象。

(2)各房间内水平标高线不统一,使与楼道相接的门口处浮现地面高低差。

(3)地面铺设后,成品保护不好,在养护期内上人过早,板缝也易浮现高低差。

一、铝合金龙骨不顺直、吊顶不对称铝合金主龙骨、次龙骨纵横方向线条不平直;吊顶造型不对称、罩面板布局不合理。

注:主龙骨称为承载龙骨,次龙骨称为覆面龙骨。

按国家标准GB11981-89 《建造用轻钢龙骨》二、主龙骨、次龙骨纵横方向线条不平直1 、主龙骨、次龙骨受扭折,虽经修整,仍不平直。

2 、挂铅线或者镀锌铁丝的射钉位置不正确,拉牵力不均匀。

3 、未拉通线全面调整主龙骨、次龙骨的高低位置。

4 、测吊顶的水平线误差超差,中间平线起拱度不符合规定。

三、吊顶造型不对称、罩面板布局不合理1 、未按设计要求布置主龙骨和次龙骨。

2 、铺安罩面板流向不正确。

四、接缝明显板条接长部位的接缝明显。

表现在:一是接缝处接口露白茬,宏观上看,很明显;二是接缝不平,在接缝处产生错台。

五、吊顶与设备衔接不妥1 、设备工种与装饰工种配合欠妥,导致施工安装后衔接不好。

装饰装修工程施工重点难点分析及解决措施

针对本工程的施工特点,并结合我公司多年类似工程项目的施工经验,我公司从本工程地面铺石材作业、天棚吊顶工程、墙面干挂石材作业、立面细木制作、玻璃饰面、油漆工程、不锈钢金属作业等方面进行分析。

一、地面空鼓1、现象水磨石、大理石板块铺设粘结不牢,人走动时有空鼓声或者板块松动,有的板块断裂。

2、原因分析(1)基层清理不干净或者浇水湿润不够,水泥素浆结合层涂刷不均匀或者涂刷时间过长,导致风干硬结,造成面层和垫层一起空鼓。

(2)垫层砂浆应为干硬性砂浆,如果加水较多或者一次铺得太厚,砸不密实,容易造成面层空鼓。

(3)板块背面浮灰没有刷净和用水湿润,影响粘结效果,操作质量差,锤击不当。

二、接缝不平,缝子不匀1、现象大理石、水磨石地面铺设往往会在门口与楼道相接处浮现接缝不平,或者纵横方向缝子不均情况。

2、原因分析(1)板块本身有厚薄、宽窄、窜角、翘曲等缺陷,事先挑选不严,铺设后在接缝处产生不平,缝子不匀现象。

(2)各房间内水平标高线不统一,使与楼道相接的门口处浮现地面高低差。

(3)地面铺设后,成品保护不好,在养护期内上人过早,板缝也易浮现高低差。

一、铝合金龙骨不顺直、吊顶不对称铝合金主龙骨、次龙骨纵横方向线条不平直;吊顶造型不对称、罩面板布局不合理。

注:主龙骨称为承载龙骨,次龙骨称为覆面龙骨。

按国家标准GB11981-89 《建造用轻钢龙骨》二、主龙骨、次龙骨纵横方向线条不平直1 、主龙骨、次龙骨受扭折,虽经修整,仍不平直。

2 、挂铅线或者镀锌铁丝的射钉位置不正确,拉牵力不均匀。

3 、未拉通线全面调整主龙骨、次龙骨的高低位置。

4 、测吊顶的水平线误差超差,中间平线起拱度不符合规定。

三、吊顶造型不对称、罩面板布局不合理1 、未按设计要求布置主龙骨和次龙骨。

2 、铺安罩面板流向不正确。

四、接缝明显板条接长部位的接缝明显。

表现在:一是接缝处接口露白茬,宏观上看,很明显;二是接缝不平,在接缝处产生错台。

五、吊顶与设备衔接不妥1 、设备工种与装饰工种配合欠妥,导致施工安装后衔接不好。

装饰装修工程施工重点难点分析及解决措施

装饰装修工程施工重点难点分析及解决措施针对本工程的施工特点,并结合我公司多年类似工程项目的施工经验,我公司从本工程地面铺石材作业、天棚吊顶工程、墙面干挂石材作业、立面细木制作、玻璃饰面、油漆工程、不锈钢金属作业等方面进行分析。

1、工程施工重点、难点分析1.1、地面铺石材作业实施重点、难点分析一、地面空鼓1、现象水磨石、大理石板块铺设粘结不牢,人走动时有空鼓声或板块松动,有的板块断裂。

2、原因分析(1)基层清理不干净或浇水湿润不够,水泥素浆结合层涂刷不均匀或涂刷时间过长,致使风干硬结,造成面层和垫层一起空鼓。

(2)垫层砂浆应为干硬性砂浆,如果加水较多或一次铺得太厚,砸不密实,容易造成面层空鼓。

(3)板块背面浮灰没有刷净和用水湿润,影响粘结效果,操作质量差,锤击不当。

2、接缝不平,缝子不匀1、现象大理石、水磨石地面铺设每每会在门口与楼道相接处出现接缝不平,或纵横偏向缝子不均情况。

2、原因分析(1)板块本身有厚薄、宽窄、窜角、翘曲等缺陷,事先挑选不严,铺设后在接缝处产生不平,缝子不匀现象。

(2)各房间内水平标高线不统一,使与楼道相接的门口处出现地面高低差。

(3)地面铺设后,成品保护欠好,在养护期内上人过早,板缝也易出现高低差。

1.2、天棚吊顶工程实施重点、难点分析1、铝合金龙骨不顺直、吊顶不对称铝合金主龙骨、次龙骨纵横方向线条不平直;吊顶造型不对称、罩面板布局不合理。

注:主龙骨称为承载龙骨,次龙骨称为覆面龙骨。

按国家标准GB-89《建筑用轻钢龙骨》二、主龙骨、次龙骨纵横方向线条不平直1、主龙骨、次龙骨受扭折,虽经修整,仍不平直。

2、挂铅线或镀锌铁丝的射钉位置不精确,拉牵力不均匀。

3、未拉通线全面调整主龙骨、次龙骨的高低位置。

4、测吊顶的水平线误差超差,中间平线起拱度不符合规定。

三、吊顶造型不对称、罩面板布局不合理1、未按设想要求安置主龙骨和次龙骨。

2、铺安罩面板流向不精确。

4、接缝明显板条接长部位的接缝明显。

办公室改造装修工程重难点分析及解决措施

办公室改造装修工程重难点分析及解决措
施
1、制定详细的施工计划,明确各专业施工时间和顺序,避免交叉干扰。

2、加强施工现场管理,设立专门的协调员,负责各专业之间的沟通和协调。

3、加强施工质量监管,对各专业施工进行全程跟踪和检查,确保施工质量符合要求。

4、对施工人员进行培训和教育,提高他们的综合协调能力和专业技能。

5、与各专业的施工单位加强沟通和协作,共同推进工程进度,确保工程按时完成。

6、及时处理各专业之间的问题和纠纷,避免影响工程进度和质量。

1、制定总体进度计划和各专业进度计划,以确保施工进度的控制和协调。

2、每个专业配备专业管理人员,跟进施工进度并及时沟通协调问题。

3、工期紧张,需要采取以下措施:
前道工序为后道工序服务,与其他分包方互相协调,保证工程质量的前提下实现工期。

立即调集技术型劳动力,并做好后备劳动力的调集工作,根据工程进度统一调度机械设备与劳动力。

强化材料设备部门人员结构,提前配齐配足材料,加快施工进度。

实行轮班制度,全体施工人员与管理人员取消节假日、休息日。

办公室改造装修工程重难点分析及解决措施

办公室改造装修工程重难点分析及解决措施1. 引言办公室是企业中重要的工作场所,办公环境的质量对员工的工作效率和创造力产生着重要的影响。

办公室改造装修工程是提升办公环境品质和形象的关键步骤,然而,这个过程中可能会遇到一些重难点问题。

本文将对办公室改造装修工程的重难点进行分析,并提出相应的解决措施。

2. 办公室改造装修工程重难点分析2.1 土建工程在办公室改造装修工程中,土建工程是最基础的一环。

重难点分析如下:2.1.1 原建筑结构不适合改造很多企业办公室改造装修是在已有的建筑结构上进行的,原建筑结构可能不完全符合新的办公室需求。

例如,柱子的位置和数量可能影响到人员的坐位布局、墙壁位置可能与新的设备冲突等。

解决措施: - 开展详细的勘察工作,了解原建筑结构的局限性; - 寻求专业的结构工程师的意见和指导,对原建筑结构进行评估和改造方案设计; - 协调与建筑方面和装修方面的沟通,确保最佳的解决方案得以实施。

2.1.2 施工期限紧张办公室改造可能需要在有限的时间内完成,这给土建工程带来了压力。

施工期限紧张可能导致工程质量下降,甚至影响到企业的正常运营。

解决措施: - 做好周密的施工计划,确保各项任务可以有条不紊地进行; - 合理安排施工队伍,增派工人提高施工效率; - 加强施工过程中的质量监控,确保施工质量不受时间压力的影响。

2.2 空调与通风系统办公室的舒适度和工作效率与空调与通风系统紧密相关。

重难点分析如下:2.2.1 通风不畅导致空气品质低下办公室内通风不畅可能会导致空气品质低下,影响员工的健康和工作效率。

解决措施: - 合理规划通风设备的位置和数量,确保通风效果良好; - 定期清洁和维护通风设备,保证其正常运行;- 建立定期检测和维护通风系统的标准流程,提高通风系统的可靠性。

2.2.2 空调系统不能满足需求办公室的空调系统在改造装修后可能无法满足员工的需求,导致温度过高或过低,影响员工的舒适度和工作效率。
