学位论文-—高层建筑施工组织设计
高层建筑施工组织设计

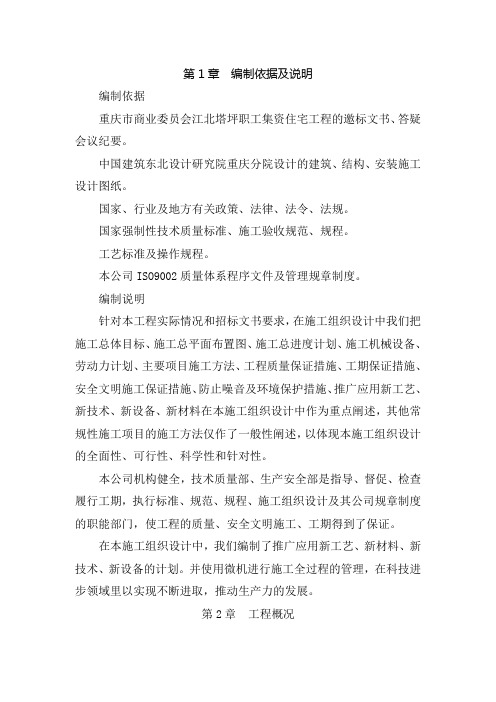

第1章编制依据及说明编制依据重庆市商业委员会江北塔坪职工集资住宅工程的邀标文书、答疑会议纪要。
中国建筑东北设计研究院重庆分院设计的建筑、结构、安装施工设计图纸。
国家、行业及地方有关政策、法律、法令、法规。
国家强制性技术质量标准、施工验收规范、规程。
工艺标准及操作规程。
本公司ISO9002质量体系程序文件及管理规章制度。
编制说明针对本工程实际情况和招标文书要求,在施工组织设计中我们把施工总体目标、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、防止噪音及环境保护措施、推广应用新工艺、新技术、新设备、新材料在本施工组织设计中作为重点阐述,其他常规性施工项目的施工方法仅作了一般性阐述,以体现本施工组织设计的全面性、可行性、科学性和针对性。
本公司机构健全,技术质量部、生产安全部是指导、督促、检查履行工期,执行标准、规范、规程、施工组织设计及其公司规章制度的职能部门,使工程的质量、安全文明施工、工期得到了保证。
在本施工组织设计中,我们编制了推广应用新工艺、新材料、新技术、新设备的计划。
并使用微机进行施工全过程的管理,在科技进步领域里以实现不断进取,推动生产力的发展。
第2章工程概况工程名称:重庆市商业委员会江北塔坪职工集资住宅工程建设单位:重庆市商业委员会设计单位:中国建筑东北设计研究院重庆分院建筑面积:35096m2建筑层数:35层(地下一层)建筑层高:地下层为,1层为,2层为,3~34层为建筑总高:工程地址:江北塔坪结构类型:全现浇框架结构建筑功能:地下一层为设备用房及车库(3302m2),1层为商业门面及车库(3313m2),2层(架空层)为住宅配套设施及中庭环境花园绿化(1125m2),3~34层为住宅(27072m2)。
建筑设计概况:本集资住宅工程为34层框架结构建筑,建筑物占地面积7274m2,本工程相对标高±=。
高层住宅工程施工组织设计doc.完整版

高层住宅工程施工组织设计doc.完整版一:高层住宅工程施工组织设计(详细版)1. 前言1.1 背景介绍1.2 目的与意义2. 工程概述2.1 项目概况2.2 工程性质2.3 工程规模2.4 工期安排3. 施工组织管理3.1 组织架构3.2 人员配置3.3 工程管理流程4. 施工方案4.1 建筑施工方案4.2 结构施工方案4.3 给排水施工方案4.4 电气施工方案5. 安全防护措施5.1 安全管理体系5.2 安全生产责任制度 5.3 施工安全控制措施5.4 火灾防护措施6. 质量控制与检验6.1 施工质量控制6.2 施工质量检验7. 环境影响与保护7.1 环境影响评价7.2 环境保护措施8. 施工进度计划8.1 总体施工进度计划 8.2 关键节点计划9. 资源配置与物资保障9.1 人力资源调配9.2 施工机械设备配置9.3 施工材料供应计划10. 费用控制与预算编制10.1 费用控制管理10.2 工程预算编制11. 风险管理11.1 风险识别与分析11.2 风险应对策略12. 监理措施12.1 监理组织12.2 监理要求13. 附件14. 法律名词及注释附件:(根据具体项目添加附件,如项目图纸、技术规范等)法律名词及注释:1. 建筑法律法规:指建筑行业相关的法律法规,如《建设工程质量管理条例》等。
2. 施工合同法律法规:指与施工相关的合同法律法规,如《建设工程施工合同条例》等。
3. 安全生产法律法规:指与施工安全相关的法律法规,如《中华人民共和国安全生产法》等。
----------------------------------------二:高层住宅工程施工组织设计(简洁版)1. 工程概述1.1 项目概况1.2 工程性质1.3 工程规模2. 施工组织管理2.1 组织架构2.2 工程管理流程3. 施工方案3.1 建筑施工方案3.2 结构施工方案3.3 给排水施工方案3.4 电气施工方案4. 安全防护措施4.1 安全管理体系4.2 施工安全控制措施5. 质量控制与检验5.1 施工质量控制5.2 施工质量检验6. 环境保护措施6.1 环境保护要求6.2 施工环境影响控制7. 施工进度计划7.1 总体施工进度计划7.2 关键节点计划8. 资源配置与物资保障 8.1 人力资源调配8.2 施工机械设备配置8.3 施工材料供应计划9. 费用控制与预算编制9.1 费用控制管理9.2 工程预算编制10. 风险管理10.1 风险识别与分析10.2 风险应对策略11. 监理措施11.1 监理组织11.2 监理要求12. 附件13. 法律名词及注释附件:(根据具体项目添加附件,如项目图纸、技术规范等)法律名词及注释:1. 建筑法律法规:指建筑行业相关的法律法规,如《建设工程质量管理条例》等。
高层建筑施工组织设计方案

高层建筑施工组织设计方案一、引言高层建筑的施工组织设计方案是保证工程质量和进度的重要文件。
本文将针对高层建筑施工组织设计方案的编制进行详细说明,包括项目概况、施工组织设计原则、施工组织设计具体内容等。
二、项目概况1. 项目名称:高层建筑项目2. 项目地点:***3. 建设规模和内容:***4. 工期要求:***5. 周边环境情况:***三、施工组织设计原则1. 安全第一:确保工人和公众的安全是施工组织设计的首要原则。
2. 提高效率:合理的施工组织设计可以提高施工效率,缩短工期。
3. 资源优化:合理配置施工资源,提高资源利用效率。
4. 保证质量:施工过程中要注重质量控制,确保高质量的工程交付。
四、施工组织设计内容1. 施工组织机构和人员配备:- 组织结构:建立施工组织机构,明确各个职责和权限。
- 人员配备:根据项目规模和工期要求,合理配置施工管理人员和施工人员。
2. 施工管理措施:- 安全管理:建立健全的安全管理制度,包括安全教育培训、安全督导、应急预案等。
- 质量管理:制定详细的质量管理计划,包括工序检查、质量验收等。
- 进度管理:制定施工进度计划,实施进度控制和监督。
3. 施工技术与方法:- 施工工艺:根据具体项目要求,确定适用的施工工艺和方法。
- 设备选型:根据工程需求,选择合适的施工设备和机械。
- 材料管理:合理编制材料管理计划,确保材料供应和使用符合施工要求。
4. 施工现场安排:- 现场布置:合理安排施工现场的布置,确保施工秩序和效率。
- 临时设施:设置必要的临时设施,如临时办公室、宿舍等。
5. 环境保护措施:- 垃圾处理:合理安排垃圾收集和处理,做到环保规范。
- 环境保护:减少施工对周边环境的污染,保护生态环境。
六、施工组织设计总结高层建筑施工组织设计方案是确保工程建设顺利进行的重要文件。
本文针对高层建筑施工组织设计方案的编制进行了详细的说明,包括项目概况、施工组织设计原则和具体内容。
高层建筑工程施工组织设计完整版

高层建筑工程施工组织设计完整版一、工程概况本高层建筑位于具体地址,总建筑面积为X平方米,地上X层,地下X层。
建筑高度为X米,结构形式为具体结构形式。
该建筑的功能包括商业、办公和住宅等。
基础采用基础类型,主体结构采用主体结构材料。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到具体质量标准,争取获得优质工程奖项。
2、工期目标:计划总工期为X天,合理安排施工进度,确保按时竣工交付使用。
3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在X%以内。
4、文明施工目标:达到文明施工标准,创建文明工地。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作。
项目部下设工程技术部、质量安全部、物资设备部、经营财务部和综合办公室等部门,各部门分工明确,密切配合,确保工程顺利进行。
(三)施工顺序1、基础工程:土方开挖、基础施工、地下室结构施工。
2、主体结构工程:按楼层分段施工,依次进行钢筋、模板、混凝土工程。
3、装饰装修工程:在主体结构验收合格后,自上而下进行内外墙装饰、楼地面工程等。
4、设备安装工程:与土建工程穿插进行,确保设备安装与调试工作顺利完成。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
2、做好技术交底工作,确保施工人员了解施工工艺和质量要求。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,设置施工围挡。
3、按照施工总平面图布置,安装施工机械设备和材料堆场。
(三)材料准备1、根据施工进度计划,编制材料采购计划,组织材料进场。
2、对进场材料进行检验和试验,确保材料质量符合要求。
(四)劳动力准备1、根据施工进度计划和工程量,确定各工种劳动力数量。
2、组织劳动力进场,进行安全教育和技术培训。
四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工配合清底。
按照设计要求放坡,防止塌方。
在开挖过程中,注意保护周边的地下管线和建筑物。
高层建筑施工组织设计方案挑战与应对策略

高层建筑施工组织设计方案挑战与应对策略随着城市化进程的加快和人口的增长,高层建筑的兴建已成为现代都市发展的必然趋势。
然而,高层建筑的施工组织设计面临着许多挑战。
本文将就高层建筑施工组织设计方案的挑战和应对策略进行论述。
一、材料加工与供应高层建筑施工过程中,需要大量的材料供应和加工,而材料的到位和质量将直接影响到施工进度和质量。
因此,保证材料供应的及时性和可靠性成为一项重要的挑战。
为了应对这一挑战,可以采取以下策略:1.建立稳定的供应链:与可信赖的供应商建立长期合作关系,确保材料供应的稳定性。
2.提前预定材料:根据施工计划提前预定所需材料,避免因为材料不足而延误工期。
3.加强对材料质量的监控:设立专门的质检团队,对供应的材料进行严格的检验,确保材料质量符合标准。
二、施工人力和安全高层建筑的施工人力需求巨大,施工中的人员安全也是一个值得关注的问题。
在人力和安全方面的挑战主要包括:1.人员招募与管理:确保有足够的合格工人参与施工,并且建立健全的管理制度,规范工人的行为和操作。
2.安全意识与培训:加强施工人员的安全意识培养,定期进行安全培训,提高工人的安全素质。
3.实施安全措施:采取必要的安全措施,如安全网、安全带等,保护工人的生命安全。
三、施工技术和设备高层建筑施工需要运用先进的技术和设备,确保施工质量和效率。
技术和设备方面的挑战包括:1.施工机械的选择与维护:合理选择适应高层建筑施工的机械设备,并定期进行维护和保养,确保其正常可靠运行。
2.施工技术的创新:引入新的施工技术,如预制构件和模块化施工等,提高施工效率和质量。
3.技术团队的培养与引进:加强技术人才的培养和引进,提升施工技术水平。
四、社会环境和规划高层建筑施工涉及到城市规划和社会环境,需要与周边环境和社区进行合理协调。
在社会环境和规划方面的挑战主要有:1.合理规划和用地:与城市规划部门和相关部门合作,确保施工项目与城市整体规划相协调,充分利用用地资源。
高层住宅施工组织设计方案

高层住宅施工组织设计方案1. 引言本文档旨在详细描述高层住宅施工组织设计方案。
高层住宅的建设在城市发展中起着至关重要的作用,为了确保施工工作的顺利进行和项目的高质量完成,施工组织设计显得尤为重要。
本文档将从施工组织计划、安全措施、人员组织、物资调配、施工方法等方面进行详细阐述。
2. 施工组织计划2.1 施工总进度计划为确保高层住宅的按时完成,我们制定了详细的施工总进度计划。
根据工程量、资源和时间的关系,将工程划分为多个施工阶段,并对每个阶段制定相应的时间节点。
这有助于提前发现延误风险,合理安排资源和工期。
2.2 施工详细进度计划对于每个施工阶段,我们将进一步制定施工详细进度计划。
在该计划中,我们将考虑到施工过程中可能出现的不确定性,并结合实际情况对施工进度进行调整。
通过合理分配工作量和资源,我们将确保施工工作的高效进行。
3. 安全措施3.1 安全管理组织机构为了确保工地安全,我们将建立一个安全管理组织机构。
该机构由安全管理部门、施工单位安全员、监理单位和劳动保护部门人员组成。
他们将负责制定和落实安全措施,并及时解决施工中的安全问题。
3.2 安全培训和教育在施工前,我们将对施工人员进行安全培训和教育。
培训内容将包括施工现场安全规范、危险源辨识与防控、急救知识等。
通过培训,我们将加强施工人员的安全意识和安全技能。
3.3 安全设施我们将在施工现场设置必要的安全设施,包括安全警示标识、安全警示标志、警示线、防护网等。
这些设施将有效提醒施工人员注意安全,并防止人员和设备的意外伤害。
4. 人员组织4.1 人员职责划分为了保证施工工作的有序进行,我们将对各个工种和职能进行人员职责划分。
施工现场将设置专门的工作区域,不同工种的人员在专门区域内进行作业,避免人员混乱和工序交叉。
4.2 人员培训和评估我们将对施工人员进行培训和评估,确保他们具备所需的专业知识和技能。
培训内容将包括工艺操作规范、施工流程和安全操作等。
高层建筑施工组织设计2
高层建筑施工组织设计第章施工部署根据本工程招标文件的各项要求,施工现场场地踏勘情况及建筑物的建筑情况和位置状况,结合本公司以往施工经验,制定切实可行的施工部署。
节部署原则针对本工程为高层建筑,位于市区繁华地段,施工场地相对狭小等存在的客观原因,特确定以下部署原则:()根据本工程既定的质量目标和施工工期目标,结合本工程实际特点,进行施工阶段分解,确定各阶段部署目标。
()加强施工过程中的动态管理,针对各工序和环节,合理安排劳动力和施工准备的投入在确保每道工序工程质量的前提下,立足抢时间,争速度,科学地组织流水施工及交叉施工,严格遵守各项规章制度,严肃确定施工调度工作,有计划、有步骤、有目标的严格合理分配班组施工任务,严格控制关键工序的施工工期,确保按期、优质、高效地完成工程施工任务。
节施工顺序及施工阶段的划分、施工顺序:针对工程的实际情况,按先结构后建筑,先主体后附属,自下而上的施工顺序进行施工,为确保施工工期,部分施工工序之间计划进行交叉施工,主要施工顺序如下:()土方、人工挖孔桩工程交接,接收。
()基础部分施工,包括垫层、底板大体积砼施工及地下室施工,地下室防水、回填土施工。
()主体结构工程的施工,包括主体钢筋砼结构、砖砌体、分隔墙、屋面结构的施工等。
()装饰施工,分阶段及时插入,做好外墙、幕墙、吊顶预埋件预埋工作。
、根据施工的特点,将本工程的施工分为四个施工阶段,其中安装工程和能源中心工程穿插到各施工阶段中。
()基础施工阶段:大体积砼底板、地下室钢筋砼结构、地下室防水等的施工。
()主体结构施工阶段;()装修施工阶段;()室外扫尾工程施工阶段:包括室外的各种配套项目施工。
节施工段的划分大楼不分施工段。
节大型机械的选择与部署高层建筑物中有大量建筑材料,各种设备成品、半成品等进行垂直运输和施工人员上下楼层,垂直运输机械的合理选择、正确使用与否直接关系到工程的施工速度、工人的劳动强度和工程质量。
、自升式起重机的选用:天台中药药物研究所综合大楼为层,建筑总高度,可供选用一只附着式塔吊,其特点有:、根据施工需要,起重高度可达米,完全可以满足本工程的起重要求。
高层建筑施工组织设计方案
高层建筑施工组织设计方案1. 引言高层建筑的施工过程是一个复杂而庞大的工程,需要合理的组织和安排,以确保施工的质量和进度。
本文档旨在提供一个高层建筑施工组织设计方案,包括施工组织的组成、任务划分、施工流程以及安全管理等内容。
2. 施工组织的组成一个高层建筑的施工组织通常由以下部分组成:2.1 项目经理部项目经理部是施工组织中的核心部门,负责整个项目的协调和管理。
该部门一般由项目经理、副项目经理、工程师团队和技术人员组成。
2.2 各施工专业部门各施工专业部门包括土建部、装饰部、安装部等,各部门负责施工过程中的不同专业工作。
2.3 施工工地管理部施工工地管理部负责施工现场的管理,包括人员管理、设备管理、材料管理、安全管理等。
3. 任务划分在施工组织设计中,需要对各个部门的任务进行合理的划分和协调,以确保施工顺利进行。
3.1 项目经理部任务项目经理部的任务主要包括:•制定施工计划和进度安排;•协调各专业部门的工作;•监督施工过程中的质量控制;•安排人力资源和材料供应等。
3.2 各施工专业部门任务各施工专业部门的任务根据其专业性质有所不同,主要包括:•土建部门负责建筑结构的施工和混凝土浇筑等;•装饰部门负责室内装饰施工和装修工作等;•安装部门负责机电设备的安装调试等。
3.3 施工工地管理部任务施工工地管理部的任务主要包括:•管理施工现场的秩序和安全;•配合各部门进行施工进度的控制;•管理工地人员和设备的调度;•监督施工过程中的安全风险控制。
4. 施工流程在组织施工过程中,需要明确的施工流程和工序,以确保施工的有效性和连贯性。
土建施工流程一般包括以下步骤:•土方开挖;•基础施工;•主体结构施工;•外墙施工;•室内装饰施工;•综合布线。
装饰施工流程一般包括以下步骤:•墙面粉刷;•地面铺设;•吊顶安装;•灯具安装;•空调、给排水系统安装。
4.3 安装施工流程安装施工流程一般包括以下步骤:•管道铺设;•电线电缆敷设;•设备安装与调试。
施工组织设计方案高层建筑施工的整体规划与安排
施工组织设计方案高层建筑施工的整体规划与安排施工组织设计方案:高层建筑施工的整体规划与安排一、引言高层建筑的施工是一项复杂而庞大的工程,需要详细的组织设计方案来确保施工的顺利进行。
本文将介绍一个高层建筑施工的整体规划与安排的方案,旨在提供一个有效的指导,确保施工过程的高效性、安全性和质量。
二、施工区域划分1. 主要施工区域根据工程的特点和各个施工阶段的需求,将建筑区域划分为地基工程、主体结构施工和装饰装修三个主要施工区域,并设立相应的工地办公区、生活区、材料堆放区等。
2. 施工区域布局在每个施工区域内,按照施工工序的要求进行详细布局,包括工程设备摆放位置、材料存放位置、施工道路设置等,确保施工人员和设备的通行与作业的顺利进行。
三、施工方法和工序安排1. 施工方法选择根据高层建筑的特点和环境条件,选择适合的施工方法,例如传统的模板工法、钢结构施工、钢筋混凝土结构施工等。
施工方法的选择应考虑安全、效率和质量等因素。
2. 工序安排根据施工的逻辑关系和工期要求,对各个施工工序进行科学合理的安排。
例如地下室的开挖与基础的施工、主体结构的搭建与混凝土浇筑、电气设备的安装与调试等。
确保各个工序之间的衔接和协调,避免重复施工和资源浪费。
四、施工人员组织与管理1. 人员配置根据施工工序的需要,合理配置施工人员的数量和专业技能。
包括工地主管、机械操作人员、施工工人、技术负责人等。
2. 管理措施建立科学的施工管理制度,包括施工人员的安全教育和培训、施工作业票的编写和审批、施工现场的巡查和监督等。
确保施工作业的规范性和安全性。
五、施工设备与材料管理1. 设备管理建立设备台账,规范设备的使用和维护。
定期进行设备的检查和维修,确保设备的正常运行。
采用先进的施工设备,提高施工效率和质量。
2. 材料管理建立材料管理制度,确保材料的准确采购和及时供应。
对材料进行分类、标识和质量检验,防止材料的混用和质量问题。
六、安全措施与质量控制1. 安全措施建立完善的安全管理体系,包括安全教育和培训、施工现场的防护设施和警示标识、应急预案的制定等。
高层住宅项目建筑工程施工组织设计方案范本
高层住宅项目建筑工程施工组织设计方案项目背景高层住宅项目建筑工程施工组织设计方案是针对一座高层住宅项目的施工组织设计方案。
该项目位于城市中心,是一座地上地下共有40层的住宅楼,总建筑面积约为10万平方米,项目用地面积约为5000平方米。
该项目是由政府与开发商合作建设的,旨在为城市居民提供高品质、高舒适度和高安全性的住宅环境。
基本建设条件1.建筑工程规划与设计方案已经获得批准,并满足相关法律法规和行业标准要求。
2.工程施工现场选址已经确认,满足施工条件。
3.工程施工期限为2年,主要分为两个阶段:地下施工和地上施工。
4.施工现场周边要求绿化率不低于50%,并设有交通和消防设施。
5.工程施工所需的材料、设备和人力资源已确定,并满足相关的质量、安全和环境要求。
施工组织设计原则1.精细化施工。
在施工过程中,要严格按照施工图纸和技术要求进行施工,确保质量和安全。
2.环保施工。
在施工过程中,要遵守相关环保法律法规,合理使用资源,减少施工对环境的污染。
3.安全施工。
在施工过程中,要认真贯彻落实相关的安全生产规定,确保施工过程中的安全和稳定。
4.经济施工。
在施工过程中,要合理使用资源,精打细算,控制成本,确保工程经济效益。
施工组织设计方案1.地下施工阶段地下施工阶段的主要工作是对地基进行处理和建设地下空间。
具体施工组织方案如下:(1)工程前期准备① 在施工现场设立临时工程部,配备专业技术人员和现场管理人员。
② 对施工现场进行清理和整理,拆除现有建筑物和设施。
③ 购置和安装所需的劳动保护设施,确保施工人员的生命安全。
(2)地基处理① 对地下部分进行逐层开挖,清理地面表层土壤和杂物。
② 去除地下水,采用水泥桩加固地基,确保基础稳定。
(3)建设地下空间① 在地下部分建设停车场和地下通道,确保住宅楼的交通和功能需求。
② 采用钢筋混凝土结构,对地下部分进行围护结构施工。
(4)安全监测和治理对施工现场进行安全监测,并采取相应的安全治理预防措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计(方案)报审表工程名称:思南雅园项目编号:思南雅园项目施工组织计编制人:审核人:审批人:编制单位:贵州顺厦建设工程有限公司编制时间:二0一二年三月二十六日目录第一章编制依据第二章工程概况及特征第一节工程简介第二节工程设计情况第三节地质情况第四节工程特点第三章施工部署第一节施工组织机构第二节施工流水段的划分第三节施工程序第四节各分部分项工程与主体结构施工的协调第五节外墙装修与室内装修的协调第六节主要施工工艺第七节主要施工机械及大型工具计划表第八节劳动力计划第四章施工总平面布置第一节施工总平面布置的原则第二节生活区暂设布置第三节现场施工布置第四节施工及生活用电布置第五节施工用水布置第六节施工废水处理及排放第七节施工平面管理第五章施工总进度计划第一节总工期第二节工期控制第三节施工进度安排原则和保证措施第六章施工准备工作第一节施工现场准备工作第二节施工技术准备工作第三节物资和劳动力组织准备第四节雨季施工准备第五节作业条件准备第六节主要应用规范一览表第七章主要工程施工方法第一节工程测量第二节人工挖孔桩工程第三节土方工程第四节钢筋砼承台及基础梁板施工方法第五节承台底板以上地下室结构部分施工方法第六节上部主体工程施工方法第七节防水工程第八节砌筑工程第九节装饰工程第十节屋面工程第十一节脚手架工程第十二节塔吊施工第十三节双笼电梯安装及拆除第十四节室外土方回填第十五节安装工程第八章季节性施工措施第一节台风、暴雨、雨季施工措施第二节高温天气施工措施第九章工程质量管理及保证措施第一节现场施工管理第二节质量保证体系第三节质量管理措施第四节工程质量技术保证措施第五节计量管理第六节主要分项工程质量通病预防措施第七节工程成品保护措施第十章安全文明施工措施第一节安全保证措施第二节文明施工措施第十一章施工管理第一节管理人员质量职责第二节总包、分包协调及管理第三节劳动力供应及管理第四节机械设备管理第五节料具管理第六节技术管理第七节资料管理附图:施工平面布置图附表一:思南雅园项目施工进度计划网络图附表二:思南雅园项目施工进度计划横道图质量目标:确保优良,争创省、市样板工程。
工期目标:确保合同工期、力争提前。
安全生产目标:严格遵守安全操作规程,杜绝伤亡事故,无火灾、无中毒、轻伤负伤率控制在千分之二以内。
文明施工目标:以标准化文明施工现场十二条为准则,遵守相关各项规定,争创文明、先进单位。
第一章编制依据1、业主提供的本工程招标文件及对工程所作的各项要求;2、思南雅园项目建筑、结构及其它相应专业的施工图;3、国家现行的建安工程施工及验收规范、标准及有关规定;第二章工程概况及特征第一节工程简介建设场地位于思南县公路养护段,东西长40.96m,南北长82.94 m。
西侧和东侧为已建住宅楼,北临县建设局,南侧为铜遵公路。
原始地貌高差较大,现场地经开发平整,地势平坦。
第二节工程设计情况一、建筑设计情况该工程地下两层,地上为25层。
地下一层分别设置了停车库及设备用房,地下二层为停车库,一层主要包括住宅入口大堂、管理、消防控制室及电表间,其余部分作商场,四层以上为住宅。
建筑竖向高度为79.5m(27层)、(不包括屋面设备用房的高度)。
建筑层高:地下二层至二层为3.9m,地上三为层5.4m,标准层3m。
建筑物的主要技术经济指标如下:总用地面积:5162.83平方米总建筑面积:31141.96平方米其中+0.000以上建筑面积:25982.76平方米住宅建筑面积:22269.76平方米商业建筑面积:3231.00平方米容积率:4.793建筑密度:28.85%建筑装修情况如下:1、屋面⑴采用防滑地砖屋面;⑵露台处的屋顶花园:采用种植土;⑶出屋面楼梯间、电梯、水箱等屋顶:采用涂膜防水。
2、内装修⑴卫生间、厨房、客厅、卧室:除厨房、卫生间地面采用细石砼地面外,客厅、卧室等墙面、地面、顶棚仅做粗装修,水泥砂浆找平后均不做面层⑵阳台:地面采用高级防滑地砖,顶棚刷高级外墙涂料。
⑶公共部分:①首层大堂及首层电梯厅墙面采用磨光花岗岩,其余电梯厅墙面采用抛光砖;②楼梯间:地面采用高级防滑地砖,墙面采用高级乳胶漆,顶棚均刷高级乳胶漆;③地下室:汽车库采用配筋细石砼地面,其余房间为水泥砂浆地面,墙面刷白色乳胶漆。
3、外装修:墙面为外墙涂料,-2至三层贴高级外墙面砖。
二、结构概况1、主体结构序号项目设计情况1 抗震设防烈度6度2 结构形式为框架剪力墙结构3 桩基人工挖孔桩D=900、1000、1300、1500、1600、1800,桩芯砼C35,护壁C35,桩顶标高为-7.35m,以微风化岩为桩端持力层,桩长4.2-8.5m,桩端承载力标准值为2800KPa。
桩有扩大头和无扩大头两种,无扩大头根数7根,有扩大头桩根数11根。
4 基础采用独立柱基,一般承台截面尺寸为1000×1000、1400×1400、1600×1600、1800×1800、2000×2000、2200×2200、1800×2300、2000×1600、2300×1500mm等几种,电梯井承台截面尺寸为8800×87 00×1600mm(高),地梁截面尺寸主要为:300×500和400×800两种,承台标高为-9.150m。
5 柱矩形(或方形)及异形,截面尺寸有700×700、750×750、800×800、850×850、900×900、950×950、1000×1000、1300×800、80 0×1200、700×1500、500×500、600×600等几种,6 剪力墙有200、300厚等7 转换层梁板梁截面尺寸:400×800~750×2200,转换层板厚180mm,2、砼强度:表一结构部位地下室备注侧壁、隔墙、柱C45 承台C35楼梯C30注:1、柱和剪力墙砼标号见表二,地下室底板、侧壁及水池采用防水砼,抗渗等级为S10。
表二结构部位-2至-1层梁C30板C30墙柱C45 楼梯C30结构部位-1至1层梁C35板C35墙柱C45 楼梯C30结构部位1至3层梁C30板C30墙柱C45 楼梯C30结构部位3至4层梁C45板C45墙柱C45 楼梯C30结构部位4至6层梁C30板C30墙C45 楼梯C30结构部位6至12层梁C30板C30墙C40 楼梯C30结构部位12至18层梁C30板C30墙C35 楼梯C30结构部位18层以上梁C30板C30墙C30 楼梯C30第三节地质情况1、场地内土层字上而下分别为:人工填土,层厚0.15—1.5m;强风化泥岩,层厚1.5—4.5m;中风泥岩,层厚0.5—2.5m;微风化泥岩,岩石新鲜、完整,层厚2.9—6m。
稳定地下水位埋深3.45—4.40 m。
2、场地土类型属中软场地土,建筑场地的场地类别为Ⅱ类,场地卓越周期为0.264秒。
第四节工程特点1、现场基坑土方开挖已完成,已作好基坑支护,进入现场施工时注意观测护壁变形情况,如变化较大要及时向工程监理及甲方反映情况,并及时根据甲方意图处理。
2、本商住楼楼为框架剪力墙结构,垂直度要求高,模板量较大,施工难度较大。
3、因为地下室防水、屋顶防水、厨房间防水工程量既大又繁杂,作好防水工程是一大特点,尤其是地下室的砼自防水工程更应引起重视。
4、建筑结构体型较为复杂,周边曲折多变,给施工中的放线定位及支模带来一定的难度。
5、工作面繁杂:由于工期较紧,外墙装修和室内装修将与安装工程,土建工程同步进行,必须合理规划,协调好各部份工作的交叉。
6、该工程设有转换层,特大梁施工是本工程一大特点,由于施工难度大,要求高,尤其是二次浇注梁,应引起全体施工人员高度重视。
第三章施工部署第一节施工组织机构我公司将以“质量第一、用户至上、守信创新”为宗旨,发扬艰苦奋斗,开拓创新的企业精神,以合同为依据,以工程项目为中心,建立有效的管理体系,。
一、施工组织管理网络二、施工现场管理机构三、施工管理人员1、公司经理及上层管理(略)2、项目管理项目经理:何兰权高级工程师项目副经理:陈洪忠工程师技术负责人:邵文生工程师施工员:罗克江助工质量员:王洪强技术员安全员:张金强技术员预算员:田亚工程师材料员:刘召别技术员资料员:王建华技术员四、岗位职责分工㈠、项目领导层由项目经理、副经理、技术负责人组成,项目经理是企业法人在本工程上的代表,具有人事、行政、工程成本控制、施工管理、技术决策、设备租赁的权力,对工程质量、进度、生产安全负责。
领导分工:1、项目经理是工程的总负责人,负责对外联系及质量与安全、文明施工工作。
2、项目副经理负责生产调度、机械设备管理、材料供应、劳动力分配与调动。
3、项目技术负责人负责技术准备、图纸会审、技术问题处理、技术攻关、内业资料、技术签证等。
㈡、项目管理层由各专业施工员及管理人员组成,负责项目中各项具体工作的组织与实施,在本工程中,计划成立下述基层机构:施工组:由项目副经理负责,施工员组成,负责全部工程各项施工管理、人员管理、机械管理等。
技术组:由技术负责人负责,各专业工程师及技术人员组成,负责工程设计问题、施工技术、各项方案及措施及工程资料等工作。
器材组:负责材料及设备的采购供应工作。
质安组:负责具体各项工程质量、安全工作。
行政组:负责本项目经理部的日常行政管理及保卫工作。
㈢、作业层由施工班组、各分项工程施工班长及操作工人组成,主要任务是各分项工程项目的具体操作实施。
第二节施工流水段的划分一、施工区域的划分在施工过程中,会呈现室内作业与室外作业同时进行、结构施工与建筑装修施工共同展开,安装工作与土建工作交插作业的工作场面。
因此,在施工中须进行施工区域的划分与相互间的有效分隔。
1、主体结构施工区域的划分本工程主体结构由二大部分组成——地下室、主楼。
根据设计院提供的图纸资料,以及主体结构中采用的施工工艺,确定整个工程按计划进行。
2、装修工程施工区域的划分结合主体结构施工区域,装修工程施工区域也作相应的施工区,实行平行施工,形成独立的流水线。
装修工程施工中,应先将关系到设备安装的部位提前予以完善(地下室设备间及塔楼设备层),便于安装工程迅速插入展开作业,充分协调以保证总工期,并达到成品保护的目的。
二、施工流水段的划分1、地下室结构阶段:拟在平面上分为七段,组织流水施工。
具体见图一所示。
2、上部结构阶段:拟把每层楼为一段,在各区实行流水施工。
三、安装工程水电、消防、防雷引线等管道、管线的预埋及安随主体跟进配合、穿插施工。
