花岗岩楼地面技术交底

合集下载

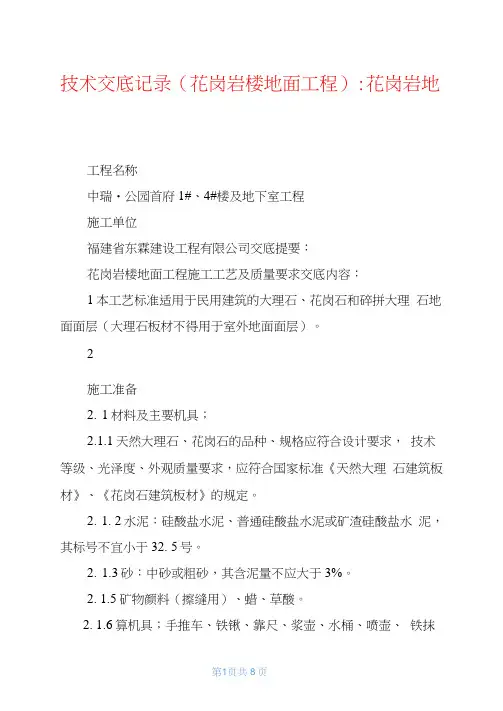

技术交底记录(花岗岩楼地面工程)-花岗岩地面

技术交底记录(花岗岩楼地面工程)-花岗岩地面

技术交底记录(花岗岩楼地面工程):花岗岩地工程名称中瑞・公园首府1#、4#楼及地下室工程施工单位福建省东霖建设工程有限公司交底提要:花岗岩楼地面工程施工工艺及质量要求交底内容:1本工艺标准适用于民用建筑的大理石、花岗石和碎拼大理石地面面层(大理石板材不得用于室外地面面层)。

2施工准备2.1材料及主要机具;2.1.1天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板材》的规定。

2.1. 2水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于32. 5号。

2.1.3砂:中砂或粗砂,其含泥量不应大于3%。

2. 1.5矿物颜料(擦缝用)、蜡、草酸。

2. 1.6算机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢鑒子、合金钢扁鑒子、台钻、合金钢钻头、苕帚、砂轮锯、磨石机、钢丝刷。

2.2 作业条:2.2.1大理石、花岗石板块进场后,应侧立堆放在室内光面相对、背面垫松木条,并在板下加垫水方。

拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。

2.2.2搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。

2.2.3室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。

2. 2. 4房间内四周墙上弹好+50cm水平线。

2.2.5施工操作前应画出铺设大理石地面的施工大样图。

3施工工艺3. 1工艺流程:准备工作一试拼一弹线一试排一刷水泥浆及铺砂浆结合层一铺大理石板块(或花岗石板块)一灌缝、擦缝打蜡3.2 准备工作:3.2.1以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。

3.2.2基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。

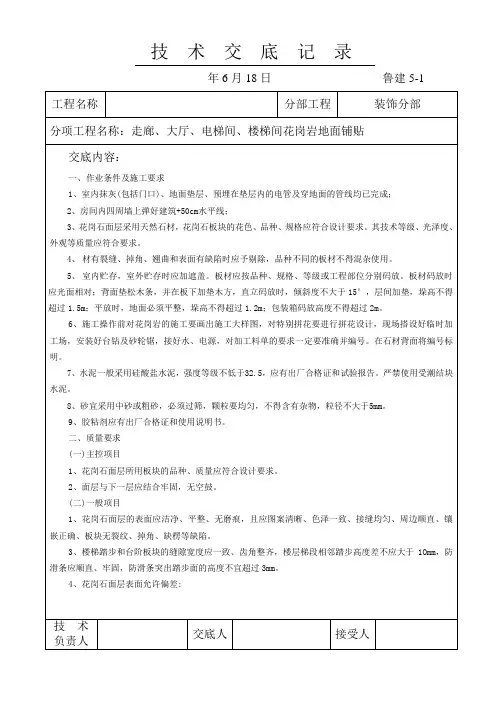

花岗岩地面技术交底

花岗岩地面技术交底
7、铺贴前将板块预先浸湿阴干备用,铺贴时将板块四角同时放置在铺抹好的半干硬性砂浆层上,先试铺合适后,翻开板块在背面满刮一层水灰比为0.5的素水泥浆,然后将板块轻轻对准原位铺贴好,用小木锤或橡皮锤敲击板块使其四角平整、对缝、对花符合设计要求,要求接缝均匀,色泽一致,面层与基层结合牢固。及时擦干净面层余浆,缝内清理干净。常温铺贴完12h开始养护,3d后即可勾缝或擦缝。
(六)打蜡
当水泥砂浆结合层抗压强度达到1.2MPa时方可打蜡,表面清理干净,打蜡用蜡包在布内,在面层上薄薄地涂一层成蜡,待干后用钉有帆布或麻布的磨石机打蜡,二遍成活。
技术
负责人
交底人
接受人
技术交底记录
年6月18日鲁建5-1
工程名称
分部工程
装饰分部
分项工程名称:走廊、大厅、电梯间、楼梯间花岗岩地面铺贴
技术交底记录
年6月18日鲁建5-1
工程名称
分部工程
装饰分部
分项工程名称:走廊、大厅、电梯间、楼梯间花岗岩地面铺贴
交底内容:
一、作业条件及施工要求
1、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成;
2、房间内四周墙上弹好建筑+50cm水平线;
3、花岗石面层采用天然石材,花岗石板块的花色、品种、规格应符合设计要求。其技术等级、光泽度、外观等质量应符合要求。
三、操作工艺
(一)工艺流程
基层处理→找标高、弹线→试拼、试排→贴饼、铺设找平层→铺贴→灌缝、擦缝→养护→打蜡
(二)基层处理
将地面垫层的杂物清理干净,并检查基层有无空鼓现象,如有用匀石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。
(三)施工要点
1、根据水平控制线,用干硬性砂浆贴灰饼,灰饼的标高应按地面标高减板厚再减2mm,并在铺贴前弹出排板控制线,地面应与墙裙对缝。

大理石花岗石地面工程技术交底

大理石花岗石地面工程技术交底

大理石花岗石地面工程技术交底一、前言大理石花岗石地面是一种高档、高贵的地面材料,具有耐磨、防污、美观等特点,被广泛应用于大型商业场所、高档写字楼、别墅等场所中。

在进行大理石花岗石地面工程时,需要进行技术交底和施工方案制定,确保施工的优秀质量。

本文将对大理石花岗石地面工程的技术要点进行详细介绍。

二、工程要求1.设计要求大理石花岗石地面工程的设计应符合设计文件,并区分不同区域的地面材料。

设计中应考虑地面的结构、荷载、表面平整度、排水及防滑等技术要求。

各种大理石、花岗岩应进行分析,设计科学合理的结构形式。

2.施工要求大理石花岗石地面工程的施工应遵循“质量、安全、环保、高效”的施工管理方针,材料、工艺、工人、机器和设施应符合标准。

三、材料1.大理石和花岗岩大理石和花岗岩是大理石花岗石地面的主要材料。

其品种应符合设计要求,选材应在原材料掏石场进行,严格把关色差问题。

在选材过程中,应注意材料的强度和硬度。

2.胶水胶水是地面安装的必要材料,其品种应符合设计和施工要求,且必须是环保无毒的质量过硬的胶水。

3.聚酯薄膜聚酯薄膜是保护地面石材的必备材料,其品种应符合设计和施工要求。

4.黄沙黄沙应用于大理石花岗石地面抛光之后的处理。

优质黄沙应具有精细、均匀、无干和、无杂质等特点。

四、施工过程1.前期准备地面施工前,应做好水电路设计和石材加工。

洒水降尘、铺贴毛板、进行放线、刻线并赋高前,应检查大理石和花岗岩的色差和石块的强度,确保确定的木纹或大理石花纹的清晰鲜明。

2.石材铺贴地面铺贴工作应在厉格的质量管理下进行,采用互相配合的铺贴方式进行,所铺设的地面应完全符合设计要求。

3.石材修边地面石材的修边应在铺设完毕后进行。

修边的路径和方向应符合设计要求,同时应清除石材上的污垢和倒刺,并用修边机进行修整。

4.过渡带在不同区域之间铺设过渡带,以避免各种石材之间过渡不自然现象,过渡带的长度和宽度应符合设计要求。

5.抛光和打蜡地面石材铺设完毕后,应对其进行抛光处理,并在抛光结束后清洗干净,以制作光滑的地面。

花岗岩地面施工技术交底记录

花岗岩地面施工技术交底记录

花岗岩地面施工技术交底记录花岗岩地面施工技术交底记录一、引言随着建筑行业的不断发展,花岗岩地面施工技术在现代建筑装饰装修领域中占据了重要地位。

为了确保花岗岩地面的施工质量,提高工作效率,我们编写了本技术交底记录,以指导施工过程中的各项操作。

二、项目概况本次施工项目位于某商业建筑内部,涉及公共区域、走廊和部分室内地面。

选择的花岗岩种类为米黄色,规格为600mm x 600mm,厚度为2.5cm。

施工难点主要包括大尺寸花岗岩的切割、拼接和地面平整度控制。

三、技术交底内容1、施工要求:确保花岗岩地面平整、无裂纹、色泽均匀,并符合设计要求的规格尺寸。

同时,安装后的花岗岩地面应具有防滑、耐磨等性能。

2、安全注意事项:施工过程中,操作人员应佩戴安全帽,遵守施工现场安全规定,避免因操作不当导致意外伤害。

同时,应确保施工现场整洁有序,避免因杂乱而导致的安全风险。

3、质量标准:花岗岩地面应达到国家相关标准,如平整度误差不超过2mm/2m,光泽度不低于80等。

施工过程中,应定期对施工质量进行检查,发现问题及时处理。

四、人员配备本次施工需要以下人员:项目经理、石工、泥工、涂料工、质检员、安全员等。

各岗位人员职责明确,协同工作,确保项目的顺利进行。

五、设备使用施工过程中将使用以下设备:石材切割机、石材研磨机、水平仪、电钻、砂轮机、搅拌机等。

使用过程中,操作人员应严格按照设备操作规程进行,确保设备运行安全,同时注意设备的维护和保养。

六、施工过程1、施工准备:清理施工现场,确保地面平整、无杂物。

根据设计图纸,划定施工区域,明确各岗位人员的职责。

2、花岗岩切割:使用石材切割机将大块花岗岩切割成设计尺寸。

注意保持切割线的平直,确保花岗岩边缘整齐。

3、地面找平:使用水泥砂浆对地面进行找平,确保地面平整度符合要求。

找平过程应多次进行,直至达到标准。

4、花岗岩安装:将切割好的花岗岩按照设计要求进行安装。

注意调整花岗岩的平整度和垂直度,确保拼接处缝隙均匀。

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的分项工程,其质量直接影响到整个建造工程的品质和美观度。

为了确保大理石(花岗石)地面工程的质量,必须进行技术交底,明确工程的要求和施工细节。

本文将从五个方面详细阐述大理石(花岗石)地面工程的质量技术交底。

一、工程要求的交底1.1 确定地面平整度要求:根据设计图纸和规范要求,确定大理石(花岗石)地面的平整度标准,包括水平度和垂直度等指标。

1.2 确定地面光洁度要求:根据建造物的功能和使用要求,确定大理石(花岗石)地面的光洁度标准,包括表面平整度和光泽度等指标。

1.3 确定地面抗压强度要求:根据建造物的使用需求和地面承载要求,确定大理石(花岗石)地面的抗压强度标准,确保地面能够承受预期的荷载。

二、材料的交底2.1 大理石(花岗石)材料的选择:根据设计要求和建造物的整体风格,选择合适的大理石(花岗石)材料,并交底其规格、颜色、纹理等特点。

2.2 材料的质量要求:明确大理石(花岗石)材料的质量要求,包括抗压强度、耐磨性、耐候性等指标,确保材料符合工程要求。

2.3 材料的加工和安装要求:交底大理石(花岗石)材料的加工和安装要求,包括切割、拼接、粘贴等工艺,确保施工过程中的质量。

三、施工工艺的交底3.1 地面基础处理:交底地面基础的处理要求,包括清理、找平、防潮等工艺,确保地面基础符合大理石(花岗石)地面的施工要求。

3.2 大理石(花岗石)地面的铺贴:交底大理石(花岗石)地面的铺贴工艺,包括砌筑胶浆、铺贴规则、定位等要求,确保地面的平整度和精度。

3.3 大理石(花岗石)地面的抛光和保护:交底大理石(花岗石)地面的抛光和保护工艺,包括抛光机械的使用、抛光剂的选择和保护剂的涂布等要求,确保地面的光洁度和光泽度。

四、验收标准的交底4.1 大理石(花岗石)地面的验收标准:交底大理石(花岗石)地面的验收标准,包括平整度、光洁度、抗压强度等指标的要求,确保地面符合设计要求。

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底在大理石(花岗石)地面工程中,质量技术交底是非常重要的环节。

惟独在施工前对各项工程进行详细的技术交底,才干确保工程质量和施工效率。

本文将从五个方面详细介绍大理石(花岗石)地面工程分项工程质量技术交底。

一、基础工程质量技术交底1.1 确认基础设计要求:包括基础深度、地基承载力、基础材料等。

1.2 检查基础施工工艺:确保基础施工符合设计要求,如土方开挖、基础浇筑等。

1.3 确认基础验收标准:明确基础验收的标准和方法,确保基础工程质量。

二、大理石(花岗石)铺贴工程质量技术交底2.1 确认铺贴设计方案:包括石材规格、铺贴方式、勾缝方式等。

2.2 检查铺贴施工工艺:确保铺贴施工符合设计要求,如石材切割、铺贴粘贴等。

2.3 确认铺贴验收标准:明确铺贴验收的标准和方法,确保大理石(花岗石)铺贴工程质量。

三、防水工程质量技术交底3.1 确认防水设计要求:包括防水材料、防水层厚度、施工工艺等。

3.2 检查防水施工工艺:确保防水施工符合设计要求,如防水材料的选择、施工方法等。

3.3 确认防水验收标准:明确防水验收的标准和方法,确保防水工程质量。

四、石材养护工程质量技术交底4.1 确认石材养护要求:包括养护期限、养护方法、养护环境等。

4.2 检查石材养护工艺:确保石材养护符合设计要求,如保湿、通风等。

4.3 确认石材养护验收标准:明确石材养护验收的标准和方法,确保石材养护效果。

五、验收工程质量技术交底5.1 确认验收标准:明确验收的标准和方法,包括视觉检查、质量抽检等。

5.2 检查验收程序:确保验收程序符合规范要求,如验收记录、验收报告等。

5.3 确认最终验收结果:根据验收标准和程序,确认工程的最终验收结果,确保工程质量达标。

通过以上五个方面的详细质量技术交底,可以有效保障大理石(花岗石)地面工程的施工质量和工程效果。

惟独在每一个环节都严格执行技术交底要求,才干确保工程的顺利进行和质量可控。

花岗岩地面安全技术交底模板

花岗岩地面安全技术交底模板

一、交底目的为确保花岗岩地面施工过程中的安全,防止事故发生,特进行安全技术交底,使所有参与施工人员充分了解施工过程中的安全注意事项和操作规程。

二、交底对象所有参与花岗岩地面施工的施工人员、技术人员、管理人员及监理人员。

三、施工范围本安全技术交底适用于所有花岗岩地面铺设工程。

四、安全技术交底内容1. 材料与设备安全1.1 花岗石材料应选用符合国家相关标准的优质花岗石,确保其质量符合设计要求。

1.2 水泥、砂等辅料应选用合格产品,符合国家标准。

1.3 施工前,应对所有施工设备进行检查,确保其完好、安全。

2. 施工人员安全2.1 施工人员应经过专业培训,熟悉花岗岩地面施工工艺和安全操作规程。

2.2 施工人员应佩戴必要的安全防护用品,如安全帽、防尘口罩、防护手套、防护鞋等。

2.3 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

3. 施工工艺安全3.1 施工前,应进行详细的施工方案编制,明确施工工艺、施工步骤和安全措施。

3.2 施工过程中,应严格按照施工方案进行操作,确保施工质量。

3.3 铺设花岗石前,应先进行地面处理,确保地面平整、干燥。

3.4 铺设过程中,应确保花岗石表面清洁、无污渍。

4. 高空作业安全4.1 高空作业人员应佩戴安全带,确保安全。

4.2 高空作业平台应设置牢固,防止坠落。

4.3 高空作业时,应设置安全防护网,防止物体坠落。

5. 机械操作安全5.1 施工机械操作人员应经过专业培训,熟悉机械操作规程。

5.2 机械操作前,应对机械进行检查,确保其安全可靠。

5.3 机械操作过程中,应严格按照操作规程进行,防止机械伤害。

6. 火灾预防与处理6.1 施工现场应配备消防器材,确保消防设施齐全、有效。

6.2 施工过程中,应严格遵守防火规定,禁止吸烟、使用明火。

6.3 发生火灾时,应立即报警,并采取有效措施进行扑救。

五、安全检查与验收1. 施工过程中,应定期进行安全检查,及时发现和消除安全隐患。

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的建筑工程,其质量直接关系到建筑物的美观度和使用寿命。

为了保证工程质量,必须进行详细的技术交底。

本文将从四个方面介绍大理石(花岗石)地面工程的分项工程质量技术交底。

一、基础处理1.1 地面清理:在进行大理石(花岗石)地面工程之前,必须对基础进行彻底的清理。

清理地面上的灰尘、油污、杂物等,确保基础干净。

1.2 地面平整度:在进行地面基础处理时,需要注意地面的平整度。

使用水平仪测量地面平整度,并按照规定的标准进行修整,确保地面平整度符合要求。

1.3 防潮处理:大理石(花岗石)地面容易受潮,因此在基础处理中,需要进行防潮处理。

可以使用防潮剂或铺设防潮层,以减少水分对地面的影响。

二、大理石(花岗石)砖铺贴2.1 砖铺前准备:在进行大理石(花岗石)砖铺贴前,需要进行一系列的准备工作。

包括检查砖材质量、清理砖面、调整砖缝宽度等。

2.2 砖铺技术要求:在砖铺过程中,需要注意一些技术要求。

如砖与砖之间的缝隙要均匀,砖面要平整,砖与墙角的连接要牢固等。

2.3 砖铺验收标准:在完成砖铺后,需要进行验收。

验收标准包括砖与砖之间的缝隙是否均匀、砖面是否平整、砖与墙角连接是否牢固等。

三、砂浆填缝3.1 砂浆材料选择:在进行砂浆填缝时,需要选择合适的砂浆材料。

砂浆应具有一定的强度和粘结性,以确保填缝的牢固性。

3.2 填缝技术要求:在填缝过程中,需要掌握一些技术要求。

如填缝时要均匀涂抹砂浆,填缝后要及时清理多余的砂浆等。

3.3 填缝验收标准:填缝完成后,需要进行验收。

验收标准包括填缝是否均匀、填缝是否牢固、填缝与砖面是否平整等。

四、表面处理4.1 研磨抛光:在大理石(花岗石)地面工程中,常常需要进行研磨抛光。

通过研磨抛光可以使地面更加光滑、亮丽。

4.2 表面防护:为了保护大理石(花岗石)地面,需要进行表面防护处理。

可以使用防护剂或涂刷保护膜,以增加地面的耐磨性和耐污性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项次
项目
允许偏差
检验方法
大理石面层和花岗石面层
1
表面平整度
1
用2m靠尺和楔形塞尺检查
2
缝格平直
2
拉5m线和用钢尺检查
3
接缝高低差
0.5
用钢尺和楔形塞尺检查
4ቤተ መጻሕፍቲ ባይዱ
踢脚线上口平直
1
拉5m线和用钢尺检查
5
板块间隙宽度
1
用钢尺检查
六、成品保护措施:
1、花岗岩镶铺完后,如果其它工序插入较多,应在上铺覆盖物对面层加以保护。
6、铺贴花岗岩:板材背面抹素水泥砂浆一道(2~5mm厚),不宜太厚,但必须均匀,与粘结层砂浆连结按压密实,并用小木锤轻敲,调整平面水平,并用稀水泥浆擦缝。铺贴时不得踩在已铺好的花岗岩,应退着操作。
7、修整:铺好后,在花岗岩上垫木板,人站在垫板上修理四周的边角,并将花岗岩地面与其他地面门口接搓处修好,保证接槎平直
10、养护:花岗岩地面擦缝24h后,应铺上锯末常温养护(或用塑料薄膜覆盖),其养护时间不得少于7d,且不准上人。
五、质量要求
1、主控项目
1.1花岗石面层所用板块的品种、质量应符合设计要求。
1.2面层与下一层应结合牢固,无空鼓。凡单块板块边角有局部空鼓,且每自然间(标准间)不超过总数的5%可不计。
2、一般项目
1.3砂:中砂,含泥量不大于3%。
1.4石材进场须提供检测报告,并取样复检,无检测报告不得用于施工。
2、.技术准备:材料加工前应会同土建部门技术人员对施工部位实际尺寸实测,根据实测值进行石材排版,铺贴施工前应确定标高控制线已弹线。
3、现场清理:施工前应保证基层无垃圾、杂物,碎模板应剔除,清理的垃圾及时清理下楼,以免影响正常施工。
2、切割花岗岩时应用垫板,禁止在已铺好的面层上操作。
3、推车运料时应注意保护已完工的地面,走车地面要加垫木板。
4、操作过程中不要碰动各种管线。
七、其他要求
1、操作人员必须持证上岗
2、施工班组要必须做好落手清工作,如发现材料浪费、细石混凝土乱倒现象,将对班组进行罚款。
3、在工期、进度紧张的情况下,施工班组必须无条件服从项目部管理人员的管理,确保工期、质量目标。
未尽事宜均按施工规范要求执行,如有疑议,向项目部管理人员提出。
项目经理
被交底人
注:本表一式四份,技术、施工、质量部门各留一份,被交底人留一份
施工技术交底
编号:032
单位工程名称
交底时间
各分部分项工程名称及工种名称
花岗岩楼地面
交底人
本工程楼地面装饰装修施工即将开始,为确保楼地面装饰装修施工质量,项目部现进行楼地面装饰装修施工技术交底如下:
一、施工准备
1、材料要求
1.1石材材质、规格:20mm厚毛面花岗岩石板,进场石材应力求颜色统一。
1.2水泥:采用普通硅酸盐水泥,须有合格证。
2.1花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。
2.2踢脚线表面应洁净,高度一致、结合牢固、出墙厚度一致。
2.3面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。
2.4花岗石面层的允许偏差应符合下表的规定。
8、拨缝(应在水泥浆结合层终凝前完成):及时检查缝子是否均匀,缝子不顺不直时,用小靠尺比着开刀轻轻地拨顺、调直,并将其调整后的花岗岩用木柏板拍实(用锤子敲柏板),同时粘贴补齐已经脱落、缺少的花岗岩颗粒。
9、灌缝:拨缝后第二天(或水泥浆结合层终凝后),用白水泥浆或与花岗岩同颜色的水泥素浆擦缝,棉丝蘸素浆从里到外顺缝揉擦,擦满、擦实为止,并及时将花岗岩表面的余灰清理干净,防止对面层的污染。
3、刷水泥素浆:在清理好的地面上均匀洒水,然后用笤帚均匀洒刷水泥素浆(水灰比为0.5)。刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆。
4、毛面花岗岩地面:在清理好的地面上浇筑C20细石混凝土作为找平层。
5、找方正、挂线:根据提前排好的版图及标高线挂通线,要求走廊长向必须通缝,入户门口及电梯前室由色带分隔的部位可不与走廊通线,但应保证标高一致。排版时根据设计要求的图案结合花岗岩每联尺寸,计算出所铺贴的张数,不足整张的应甩到边角处,不能贴到明显部位。
毛面花岗岩地面:清理基层、弹线→防水涂料→刷水泥素浆→细石混凝土找平→→干硬性水泥砂浆结合层→铺贴花岗岩→修理→拨缝→灌缝→养护
四、施工注意事项:
1、清理基层、弹线:认真清理楼地面,原结构施工时粘结的混凝土块砂浆要进行打凿,四角周边修整,打凿清理,表面发浆皮要铲掉、扫净。
2、毛面花岗岩地面:涂抹1.5mm厚水泥基渗透结晶型防水涂料,沿侧板上翻500。
毛面花岗岩地面
20厚毛面花岗岩面层
地下自动扶梯厅地面
30厚1:3干硬性水泥砂浆结合层
最薄处30厚C20细石混凝土找坡找平
1.5mm厚水泥基渗透结晶型防水涂料,沿侧板上翻500
现浇钢筋混凝土底板(抗渗按结施)
三、工艺流程
花岗岩楼面1:清理基层、弹线→刷水泥素浆→干硬水泥砂浆找平层→水泥浆结合层→铺贴花岗岩→修理→拨缝→灌缝→养护
4、施工机具准备:水桶、半截桶、笤帚、水平尺、铁锨、铁抹子、刮杠、筛子、窄手推车、钢丝刷、喷壶,锤子、搓板、凿子(或电镐)、手提切割锯、电缆、灯具、抄平仪器等。
二、施工做法
花岗岩楼面1
20毛面花岗石板,色彩另定
用于一、三层外走廊
20厚1:3水泥砂浆结合层,表面撒水泥粉
水泥浆一道(内掺建筑胶)
现浇钢筋混凝土板
