浅析工程收尾阶段的项目管理

合集下载

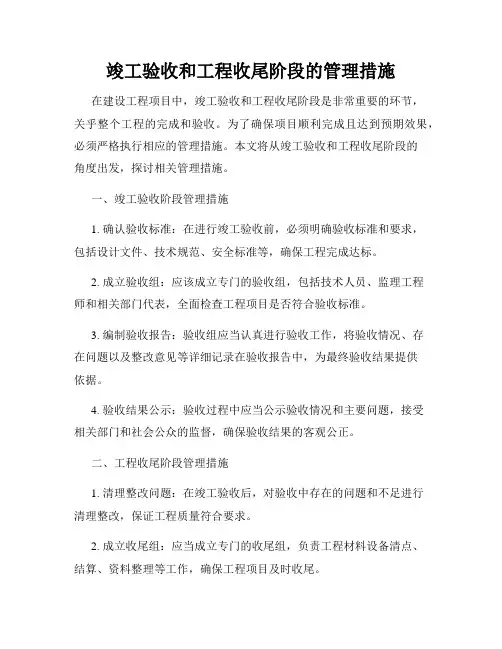

竣工验收和工程收尾阶段的管理措施

竣工验收和工程收尾阶段的管理措施

竣工验收和工程收尾阶段的管理措施在建设工程项目中,竣工验收和工程收尾阶段是非常重要的环节,关乎整个工程的完成和验收。

为了确保项目顺利完成且达到预期效果,必须严格执行相应的管理措施。

本文将从竣工验收和工程收尾阶段的角度出发,探讨相关管理措施。

一、竣工验收阶段管理措施1. 确认验收标准:在进行竣工验收前,必须明确验收标准和要求,包括设计文件、技术规范、安全标准等,确保工程完成达标。

2. 成立验收组:应该成立专门的验收组,包括技术人员、监理工程师和相关部门代表,全面检查工程项目是否符合验收标准。

3. 编制验收报告:验收组应当认真进行验收工作,将验收情况、存在问题以及整改意见等详细记录在验收报告中,为最终验收结果提供依据。

4. 验收结果公示:验收过程中应当公示验收情况和主要问题,接受相关部门和社会公众的监督,确保验收结果的客观公正。

二、工程收尾阶段管理措施1. 清理整改问题:在竣工验收后,对验收中存在的问题和不足进行清理整改,保证工程质量符合要求。

2. 成立收尾组:应当成立专门的收尾组,负责工程材料设备清点、结算、资料整理等工作,确保工程项目及时收尾。

3. 编制收尾报告:收尾组应当编制详细的收尾报告,记录工程收尾过程、资料归档情况、结算数据等内容,为后续工作提供参考。

4. 完善资料归档:工程收尾阶段应当做好资料归档工作,保存设计文件、竣工图纸、施工记录等重要资料,方便项目后续管理和维护。

结语竣工验收和工程收尾阶段的管理措施是确保工程项目顺利完成和达到预期效果的关键环节。

通过严格执行相关管理措施,可以有效提高工程质量,保障项目的顺利收尾。

希望各相关单位和人员能够认真履行职责,加强管理监督,共同推动工程建设事业的健康发展。

工程项目收尾阶段的管理

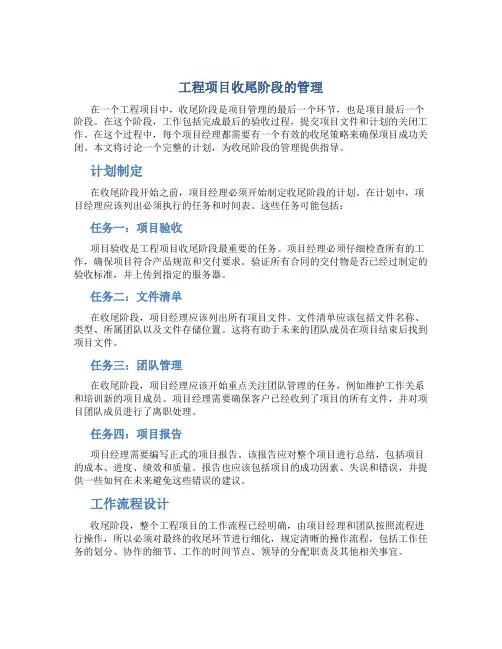

工程项目收尾阶段的管理

工程项目收尾阶段的管理在一个工程项目中,收尾阶段是项目管理的最后一个环节,也是项目最后一个阶段。

在这个阶段,工作包括完成最后的验收过程,提交项目文件和计划的关闭工作。

在这个过程中,每个项目经理都需要有一个有效的收尾策略来确保项目成功关闭。

本文将讨论一个完整的计划,为收尾阶段的管理提供指导。

计划制定在收尾阶段开始之前,项目经理必须开始制定收尾阶段的计划。

在计划中,项目经理应该列出必须执行的任务和时间表。

这些任务可能包括:任务一:项目验收项目验收是工程项目收尾阶段最重要的任务。

项目经理必须仔细检查所有的工作,确保项目符合产品规范和交付要求。

验证所有合同的交付物是否已经过制定的验收标准,并上传到指定的服务器。

任务二:文件清单在收尾阶段,项目经理应该列出所有项目文件。

文件清单应该包括文件名称、类型、所属团队以及文件存储位置。

这将有助于未来的团队成员在项目结束后找到项目文件。

任务三:团队管理在收尾阶段,项目经理应该开始重点关注团队管理的任务,例如维护工作关系和培训新的项目成员。

项目经理需要确保客户已经收到了项目的所有文件,并对项目团队成员进行了离职处理。

任务四:项目报告项目经理需要编写正式的项目报告。

该报告应对整个项目进行总结,包括项目的成本、进度、绩效和质量。

报告也应该包括项目的成功因素、失误和错误,并提供一些如何在未来避免这些错误的建议。

工作流程设计收尾阶段,整个工程项目的工作流程已经明确,由项目经理和团队按照流程进行操作,所以必须对最终的收尾环节进行细化,规定清晰的操作流程,包括工作任务的划分、协作的细节、工作的时间节点、领导的分配职责及其他相关事宜。

人员协作在收尾阶段,人员协作是关键步骤之一。

项目经理需要确保项目成员和客户之间的沟通渠道保持畅通,每个人都清楚自己的工作任务和时间安排。

同时,项目经理也要保持与客户之间的良好合作,并确保客户对整个项目的验收和命运的满意度最后心得对于工程项目来说,收尾阶段是整个项目的压轴之举。

工程项目收尾阶段安全管理措施

工程项目收尾阶段安全管理措施

设备安全检查
定期对设备进行检查和维护,确保设备处于良好状态。
设备操作培训
对操作人员进行设备操作培训,确保操作人员具备正确的操作技 能。
设备安全标识
在设备上设置明显的安全标识,提醒操作人员注意安全。
环境安全管理措施
01
02
03
环境安全监测
定期对施工现场环境进行 监测,确保环境安全符合 相关标准。
环境安全控制
施工现场安全标识
设置明显的安全标识,提醒员工注意安全,预防 事故发生。
人员安全管理措施
人员安全教育
对员工进行安全教育,提高员工的安全意识和自我保 护能力。
人员安全考核
对员工进行安全考核,确保员工具备必要的安全知识 和技能。
人员安全防护
为员工提供必要的安全防护用品,如安全帽、手套、 护目镜等。
设备安全管理措施
采取有效措施控制环境中 的危险源,降低事故发生 的风险。
环境安全应急预案
制定环境安全应急预案, 确保在紧急情况下能够迅 速采取有效措施。
04
收尾阶段安全检查与评估
安全检查制度
定期安全检查
在工程项目收尾阶段,应定期进行安全检查,确保施工现场的安全 状况符合相关规定。
不定期抽查
除了定期安全检查外,还应不定期进行抽查,以应对突发情况并及 时发现潜在的安全隐患。
安全检查与评估的实施
检查前的准备
在进行安全检查与评估前,应做 好充分的准备工作,包括制定检 查计划、准备相关器材和工具等 。
检查与评估过程
在检查与评估过程中,应严格按 照安全检查制度的要求进行操作 ,确保检查与评估结果的准确性 和可靠性。
整改与反馈
对于检查与评估中发现的问题和 隐患,应及时进行整改,并反馈 整改结果,以确保施工现场的安 全状况得到有效改善。

施工收尾管理措施

施工收尾管理措施

施工收尾管理措施施工收尾是工程项目的最后一个阶段,也是一个非常重要的阶段。

仔细的收尾工作可以保证项目的质量和进度,提高工程的竣工质量,减少后期维护成本。

本文将介绍一些常见的施工收尾管理措施。

1.安全整改:施工期间可能会留下一些安全隐患,比如悬挂物的检查,电气线路的检查等。

施工收尾阶段要对这些安全隐患进行整改,确保项目交付后的安全使用。

2.清理垃圾:施工期间会产生大量的垃圾,包括建筑材料的废料、工地厕所的垃圾等。

施工收尾要进行垃圾的清理,并且按照相关法规对垃圾进行分类和处理。

3.设备清理:施工期间使用的机械设备和工具需要进行清洗和保养,以保证设备的使用寿命和性能。

同时,还需要对设备进行检查和维修,以便下次使用。

4.清理现场:施工期间,施工现场可能会被弄得一片狼藉,收尾时要对现场进行清理,包括清理掉建筑垃圾、打扫干净施工现场。

5.收尾照明:施工期间,可能会因为工程需要而进行临时照明。

施工收尾时要对这些临时照明设施进行拆除和回收。

6.材料清点:施工期间可能会有一些剩余的建筑材料,这些材料要进行清点,分类并妥善保管,以备日后使用或回收。

7.系统检查:施工收尾时需要对工程设施进行系统的检查,确保工程设施的正常运行,比如管道的检查、电气线路的检查等。

8.整理文档:施工期间会有很多工程文件和记录,施工收尾时要对这些文件进行整理和归档,以备后续查阅和维护。

9.环境保护:施工期间可能会对周围环境造成一定的污染,施工收尾时要采取相应的措施减少环境污染,比如进行水质和土壤的检测,确保环境的安全。

10.阶段性验收:施工收尾时要对工程项目进行阶段性的验收,确保工程符合相关标准和规范,满足设计要求。

11.员工安置:施工收尾时要对工程人员进行安置,安排他们的工作,以确保项目的顺利交付。

施工收尾是一个细致、耐心和复杂的过程,需要施工方有较高的责任心和专业水平。

只有做好施工收尾管理工作,才能确保工程项目的顺利交付和使用的安全可靠。

工程项目收尾阶段安全管理措施

工程项目收尾阶段安全管理措施

工程项目收尾阶段安全管理措施工程项目收尾阶段是指工程项目建设完成之后的最后一个阶段,也是整个工程项目最后的重要环节,能否顺利完成工程项目的收尾工作,对于工程质量和工程安全都有着重要的影响。

在工程项目收尾阶段,需要采取一系列的安全管理措施,以确保工程项目顺利完成,并保障工作人员的安全。

首先,工程项目收尾阶段需要加强对工作人员的安全教育和培训。

通过培训工作人员的安全意识,提高他们的安全技能和风险防范能力,让他们清楚工程项目收尾阶段可能存在的安全隐患和风险,并且掌握相应的应急处理措施。

同时,对于承担收尾工作的人员,应该进行专门的培训,使他们掌握各类设备操作的技能和知识,提高对设备操作的准确性和安全性,确保工程项目收尾工作的安全性。

其次,工程项目收尾阶段需要督促工作人员严格执行安全操作规程。

在工程项目收尾阶段,工作人员在进行设备拆卸、材料运输等工作时,必须严格遵守各类安全操作规程,如穿戴好个人防护装备,正确使用工具和设备,合理安排工作流程,维护好设备和工作场地的清洁和整洁等。

同时,对于涉及到高空作业、爆破作业等特殊作业,还要建立相应的安全技术措施,确保工作人员能够安全地进行相关作业,避免人员伤亡和设备损坏的发生。

第三,工程项目收尾阶段需要强化现场安全监管和巡查。

现场安全监管人员需要经常巡查工程项目收尾阶段的工作现场,及时发现并处理现场的安全隐患和问题,确保现场的安全。

在巡查过程中,要对安全操作规程的执行情况、设备的使用情况和工作现场的环境进行细致的检查,对于存在的问题要及时进行纠正和整改。

同时,现场安全监管人员要与其他相关部门保持紧密的沟通和协作,共同做好工程项目收尾阶段的安全管理工作。

最后,工程项目收尾阶段需要建立起完善的安全记录和档案管理制度。

通过建立完善的安全记录和档案管理制度,可以及时记录和反映工程项目收尾阶段的安全状况和问题,为今后类似工程项目的开展提供经验和参考。

同时,安全记录和档案的建立还可以加强对工作人员的约束,提高工作人员的责任意识和安全意识。

工程建设项目收尾管理

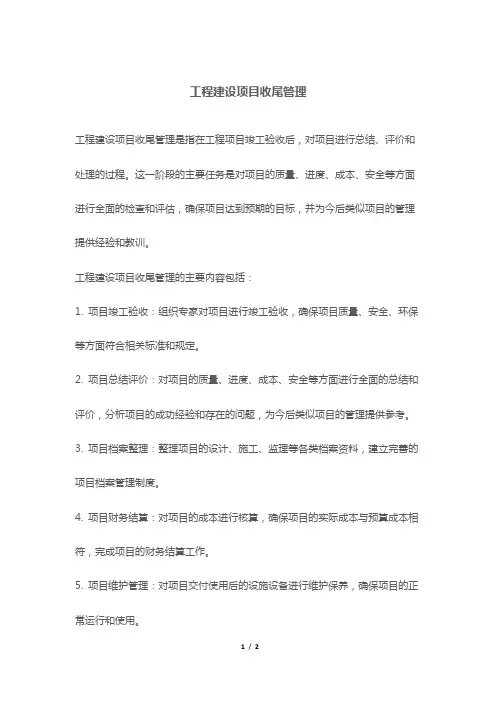

工程建设项目收尾管理

工程建设项目收尾管理工程建设项目收尾管理是指在工程项目竣工验收后,对项目进行总结、评价和处理的过程。

这一阶段的主要任务是对项目的质量、进度、成本、安全等方面进行全面的检查和评估,确保项目达到预期的目标,并为今后类似项目的管理提供经验和教训。

工程建设项目收尾管理的主要内容包括:1. 项目竣工验收:组织专家对项目进行竣工验收,确保项目质量、安全、环保等方面符合相关标准和规定。

2. 项目总结评价:对项目的质量、进度、成本、安全等方面进行全面的总结和评价,分析项目的成功经验和存在的问题,为今后类似项目的管理提供参考。

3. 项目档案整理:整理项目的设计、施工、监理等各类档案资料,建立完善的项目档案管理制度。

4. 项目财务结算:对项目的成本进行核算,确保项目的实际成本与预算成本相符,完成项目的财务结算工作。

5. 项目维护管理:对项目交付使用后的设施设备进行维护保养,确保项目的正常运行和使用。

6. 项目移交:将项目的所有权、使用权和管理权移交给业主或相关部门,完成项目的移交工作。

7. 项目后评价:在项目投入使用一段时间后,对项目的实际运行效果进行评价,为今后类似项目的管理提供经验和教训。

为了确保工程建设项目收尾管理的顺利进行,项目管理团队应做好以下工作:1. 制定详细的收尾管理计划,明确各项任务的时间节点和责任人。

2. 加强与业主、监理、设计等相关方的沟通协调,确保各方对收尾管理工作的要求和目标达成一致。

3. 建立健全项目收尾管理制度,规范收尾管理工作的流程和方法。

4. 加强对收尾管理工作的监督和检查,确保各项任务按照计划和要求完成。

5. 及时总结收尾管理工作的经验和教训,为今后类似项目的管理提供参考。

工程收尾管理

工程收尾管理
-
1
工程收尾管理的目标和重要性
2
工程收尾管理的主要任务
3
工程收尾管理的挑战与应对策略
工பைடு நூலகம்收尾管理
工程收尾管理是项目管 理的一个重要环节,它 涵盖了项目从完工到正
式关闭的整个过程
下面,我们将详细讨论 工程收尾管理的各个方 面
1
工程收尾管理的目标和重要性
2
工程收尾管理的主要任务
验收与交接:对已完成的工程进行验收,确保其满足合同及质量标准。同时,将项目的所有相关资料和
汇报人:XXXX
指导老师:XXX
7
风险未得到有效控制:在项目收尾阶段,可能会出现风险未得到有效控制的情况。为应对这一问题,可 以加强风险评估和监控,提前采取措施进行风险防范和应对
工程收尾管理的挑战与应对策略
总之,工程收尾管理是项目管理中不可或缺的一环
x
通过科学合理的收尾管理策略和方法,可以有效提高 项目的整体质量和效益
-
感谢观看
1 资产移交给运营团队
合同关闭:根据合同条款,对项目进行结算和支付。处理与供应商、承包商的合同关系,确保所有合同
2 条款得到执行
3 审计与清理:对项目的财务、人力资源、物资等进行审计和清理,确保项目成本和收益的准确性
4
风险评估与总结:对项目进行风险评估,识别项目中可能出现的问题,并采取相应措施进行解决。同时, 对项目进行总结,为未来项目提供经验教训
沟通不畅:在项目收尾阶段,由于人员调动或职责变更,可能会产生沟通不畅的情况。为应对这一问题,
1 可以建立有效的沟通机制,如定期会议、邮件通知等
变更频繁:在项目收尾阶段,可能会出现一些未预见的变更。为应对这一问题,可以建立变更管理流程,

项目管理中的项目收尾阶段

项目管理中的项目收尾阶段

项目管理中的项目收尾阶段在项目管理中,项目收尾阶段是非常重要的一个阶段,它标志着项目正式结束,同时也是项目管理工作的最后一步。

项目收尾阶段需要进行多方面的工作,包括评估项目成果、总结经验教训、交付成果等工作,本文将从这些方面探讨项目收尾阶段的具体工作内容。

一、评估项目成果在项目收尾阶段,需要评估项目成果,确定项目的绩效和成果是否达到了预期的目标。

这个过程需要参考项目计划、目标、需求等方面的信息,对比实际成果和预期成果,进行绩效评估。

在此基础上,可以为后续项目提供有益的经验。

二、总结经验教训在项目收尾阶段,还需要总结经验教训,对项目管理的优缺点、挑战和问题进行详细记录、分析和评估。

这个过程可以帮助团队成员总结出工作中的经验和教训,从中发现并改善问题,提高管理效率和项目绩效。

三、交付成果在项目收尾阶段,还需要实现项目成果交付。

这个需要确认交付标准和交付日期,完成交付物的细节工作。

可以选择合适的交付方式和交付时间。

在实现项目成果交付的过程中,还需确保交付的成果符合质量标准和期望结果。

四、清理整理在项目收尾阶段,还需要清理和整理项目文档、记录、资料、物品等。

这个是项目的最后一个环节,需要确认项目的所有相关信息都已妥善处理,做到不遗漏、不残留,使得资源得以合理利用、降低资源浪费。

五、庆祝和表彰在项目收尾阶段,还可以进行庆祝和表彰,以表彰团队的努力和成果。

这个过程可以通过举行庆祝会议、发布表彰令等方式,让团队成员获得满足感和荣誉感,激励他们对未来工作充满信心和热情。

综上,项目收尾阶段是项目管理工作的重要一步,需要完成多方面的工作,包括评估项目成果、总结经验教训、交付成果、清理整理和庆祝表彰等工作。

只有完成这些工作,项目管理工作的闭环才能完整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅析工程收尾阶段的项目管理
摘要:本文主要介绍了工程收尾阶段的工作程序,提出了需要注意的问题。

关键词:收尾管理;工程移交;合同收尾;综合考评
Abstract: This paper mainly introduces the project closeout phase work procedures, and puts forward some problems needing attention.
Key words: communication management; engineering transfer; contract closure; comprehensive evaluation
随着经济不断发展,企业之间竞争不断激烈。

项目成本管理的重要性越来越为人们所重视。

施工成本管理应从工程招投标报价开始,直到项目竣工结算为止,贯穿项目实施全过程。

所以不仅要重视工程的开头,工程的过程和结尾也同样重要。

工程收尾阶段在项目整个阶段对工期、质量、成本都起着举足轻重的作用。

工程项目收尾工作包括竣工扫尾、工程验收与交工、竣工结算与合同收尾、公章回收等工作,以及确定项目经理部解散后的工程结算、回访、保修和项目综合考评等工作的计划和责任人等工作。

1 收尾管理职责分配
项目收尾管理职责应按照项目不具体情况进行明确的分工,绘制任务分配表,具体包括以下主要内容:收尾管理计划、工程清理、竣工资料整理、组织自检、组织竣工验收、结算资料整理、资料上报移交、工程移交、与分包方办理保修书、与业主办理保修书、办理结算、收款付款、合同收尾、创优资料整理、项目经理部解散、公章回收、项目综合考评、回访与保修、保修金回收。

2 收尾管理实施
2.1 收尾管理计划
工程项目进入收尾阶段时,项目经理部应对项目收尾进行策划,编制收尾管理计划,收尾管理计划的内容应包括:
2.1.1 收尾项目与工作内容;
2.1.2 工程自检、初验、正式验收、交工等工作安排;
2.1.3 合同收尾安排;
2.1.4 工程结算安排;
2.1.5 文件和资料要求和安排;
2.1.6 收尾进度计划;
2.1.7 收尾费用估算,包括债权债务清理等工作安排;
2.1.8 确定项目部收尾人员的责任与权限;
2.1.9 项目团队成员考核安排;
2.1.10 确定回访和保修计划及相关责任人。

项目收尾管理计划应及时报公司备案,公司各职能部门应根据收尾管理计划安排好各自的工作和相互协调工作。

2.2 工程验收与交工
2.2.1 工程自检:工程完工后,项目经理部应及时提请公司进行工程验收和交工前检查,自检合格后项目经理部组织提交竣工报告;
2.2.2 项目经理部和公司应确保工程竣工验收符合规定的条件和要求,一次性通过验收;
2.2.3 项目经理部应收集和整理工程交工资料,应符合《建设工程文件归档整理规范》和有关标准及文件规定,符合当地备案制要求,符合当地城建档案馆或业主档案部门要求(项目经理部应在工程开工前取得这些要求,施工过程中资料编制应符合这些要求),并编制工程使用说明书和施工总结;
2.2.4 工程移交:工程移交由项目经理部代表公司与业主办理,应签署工程移交证明书面资料;
2.3 工程结算与合同收尾
2.3.1 工程结算一般以合同关系为对象。

项目经理部一般应在工程竣工1个月内编制完成与甲方的工程结算资料,并报公司审批后报送甲方,并应落实责任人负责在甲方审批和审计过程中的对接、督促工作;
2.3.2 项目经理部应积极及时完成对项目债权债务的清理工作,将收尾阶段的费用计划及时报公司,并落实负责办理分承包、物资采购等结算的责任人员;项目与合作方、分承包方、材料供应商等的结算一般应在工程竣工后1个月内办理完毕;
2.3.3 公司职能部门负责对工程结算工作的组织、指导、监督、督促、配合
等工作,并负责在项目经理部解散后组织和督促结算、审计等工作;
2.3.4 公司负责对结算付款前的工程完工情况、质量、保修条件、施工资料完整情况、奖罚情况等进行审查,并出具意见;
2.3.5 公司财务部负责对债权债务进行核对,并根据结算书及时收取或支付工程款;
2.3.6 合同收尾即包括以上债权债务清理、审查合同完成情况、奖罚兑现、收款和付款、扣留保修金和管理费、关闭合同等过程。

2.4 资料收集和移交
项目经理部应按规定收集整理以下文件和资料,并及时移交
有关方,公司各职能部门进行配合:
2.4.1 按公司有关规定以及当地城建档案馆或业主档案机构要求收集整理工程施工、项目管理等文件和竣工资料,按合同要求交付业主,以及留公司归档;
2.4.2 按合同和当地备案制要求收集整理工程验收和备案资料,份数按备案制要求,并留一份在公司存档;
2.4.3 签署工程保修书。

在明确项目分包方保修责任的基础上,与业主办理保修书;合作(分包)方负责人应作为保修负责人之一;
2.4.4 各类合同文件和协议,按主合同、联营协议和配合协议\购/租赁合同、劳务/分包合同、其他合同协议等分类整理、归档
上报公司;
2.4.5 与工程结算和分包结算相关的各类经济技术资料,分类整理存档、备案;
2.4.6 各类创优资料按相关评优办法收集整理;
2.4.7 工程总结资料;工程总结内容包括对质量、进度、安全、环境管理情况的施工总结、对项目管理、创优创新、成本管理、项目团队考核资料、改进意见等的管理总结等;工程总结应与施工过程中上级检查情况相结合;工程总结资料报公司存档;
2.5 项目综合考评
项目综合考评由公司组织,公司相关职能参加,在结算审定后进行;考评的
依据包括:合同、项目策划及交底书、项目管理责任书、检查情况、公司有关制度规定、合作方和业主评价等;考评指标包括质量、成本、工期、安全生产与文明施工、环境管理、价款结算、工程款回收、创优等定量指标和执行有关法规、强制性标准情况、执行企业制度情况、团队建设、科技进步与技术创新、沟通与信息管理、风险管理、文件和资料管理等定性指标。

2.6 项目经理部的解散
2.6.1 项目经理部解散的条件:工程竣工验收合格、工程及相关档案已移交、结算已报送或审批、保修及结算工作责任落实、工程清理工作已完成、相关设备、材料和人员已退场、完成项目管理责任书规定的工作内容、完成其他项目经理部负责的事项。

2.6.2 项目经理部需解散前,项目经理应书面报告公司上述工作完成情况,向公司申请解散,公司相关职能部门审查后,由公司审批后方可解散,收回项目印章。

2.6.3 项目经理部解散后,由公司各职能部门对项目后续工作进行接管,主要有办理结算与审计、回收和支付相关款项、实施项目回访和保修等工作。

2.6.4 项目回访由公司职能部门负责制定计划和组织实施,回访方式包括电话回访和现场回访等,
2.6.5 保修期届满前的回访记录或保修记录由业主签署合格意见后,公司财务部凭此记录办理保修金回收手续,关闭合同。

3 结语
总之,随着我国经济的高速发展、城市建设步伐的快速前进,全国各地几乎顷刻间变出了许多“大工地”;强化工程施工质量管理、确保工程质量是一项系统工程,需要坚持标本兼冶的原则。

每项工程都要做到有始有终,开好头收好尾。

质量是企业的生命。

在建筑工程中,质量关系着整个工程的成败,为了保证工程质量,每承建一个项目,第一是要对这个项目的质量控制。

只有好的工程质量才会树立良好的信誉,也才会获得好的效益。

相关文档
最新文档
