监理工作审查意见用语(2019版)
监理审核意见及质量验评规范用语

监理审核意见及质量验评规范用语1、施工方案、施工组织设计、技术方案、作业指导书审批意见:专监填写:经审查,该施工组织设计审批手续齐全,内容完整;总体施工方案合理、可行,满足施工总进度计划要求,质量、安全文明施工、环保措施得当。
拟同意用于本工程指导施工,请总监理工程师审核。
专监填写:经审查,该方案审批手续齐全,内容完整,具有针对性、可操作性,能满足施工要求,拟同意用于本工程指导施工,请总监理工程师审核。
总监填写:同意按本施工组织/方案组织实施。
2、工程开工/复工报审表:经审查,工程各项开工准备充分,相关报审工作已全部完成, 具备开工条件,同意开工。
3、工程开工/复工令:经审查,本项目已具备施工合同约定的开工条件,现同意你方开始施工,开工日期定为*杆*年*月*日4、质量保证体系及管理制度审批意见:经审查,该单位所报工程质量管理制度办法齐全、切实可行,机构健全,制度完善,人员配置合理,同意实施。
5、分包单位资格报备表:经审查,该单位具备相应的施工资质和施工能力,同意进行专业分包。
6、特殊工种证件报审表:经审核,证件真实、有效,符合要求,同意上岗。
7、工程竣工初验报审表:工程竣工,同意申请。
8主要进场人员报审表:满足施工要求。
9、进场材料/构配件/设备报验单:合格,同意进场使用。
10、工序报验申请表:该工程符合设计及规范要求,同意转序。
11、检验批验收记录:监理单位检验批记录应填:合格或符合要求。
结论:同意施工单位评定结果,同意验收。
说明:(1)定量项目填数据(2)定性项目凡是数据(数字)或原材料有试验报告的填合格,文字叙述的填符合要求⑶无用项目的用画掉,不留空白(4)每格填一次,不能跨行填写或用“”代替⑸ 必须手写不能打印。
12、分项工程质量验收记录:合格;结论:所报材料齐全、真实、有效,工程实体符合设计和规范要求,同意验收。
13、分部工程质量验收记录:同意验收;结论:所报材料齐全、真实、有效,工程实体符合设计和规范要求,同意验收。
监理审核意见及质量验评规范用语

监理审核意见及质量验评规范用语监理审核意见及质量验评规范用语1、施工方案、施工组织设计、技术方案、作业指导书审批意见:经专业人员审查,该施工组织设计审批手续齐全,内容完整。
总体施工方案合理、可行,满足施工总进度计划要求,质量、安全文明施工、环保措施得当。
拟同意用于本工程指导施工,请XXX工程师审核。
经审查,该方案审批手续齐全,内容完整,具有针对性、可操作性,能满足施工要求,拟同意用于本工程指导施工,请XXX工程师审核。
总监同意按照施工组织/方案实施。
2、工程开工/复工报审表:经专业人员审查,工程各项开工准备充分,相关报审工作已全部完成,具备开工条件,同意开工。
3、工程开工/复工令:经专业人员审查,本项目已具备施工合同约定的开工条件,现同意施工方开始施工,开工日期定为****年*月*日。
4、质量保证体系及管理制度审批意见:经专业人员审查,该单位所报工程质量管理制度办法齐全、切实可行,机构健全,制度完善,人员配置合理,同意实施。
5、分包单位资格报备表:经专业人员审查,该单位具备相应的施工资质和施工能力,同意进行专业分包。
6、特殊工种证件报审表:经专业人员审核,证件真实、有效,符合要求,同意上岗。
7、工程竣工初验报审表:经专业人员审核,工程竣工,同意申请。
8、主要进场人员报审表:经专业人员审核,满足施工要求。
9、进场材料/构配件/设备报验单:经专业人员审核,合格,同意进场使用。
10、工序报验申请表:经专业人员审核,该工程符合设计及规范要求,同意转序。
11、检验批验收记录:监理单位检验批记录应填:合格或符合要求。
结论:同意施工单位评定结果,同意验收。
说明:(1)定量项目填数据(2)定性项目凡是数据(数字)或原材料有试验报告的填合格,文字叙述的填符合要求(3)无用项目的用/画掉,不留空白(4)每格填一次,不能跨行填写或用“”代替(5)必须手写不能打印。
12、分项工程质量验收记录:经专业人员审核,合格;结论:所报材料齐全、真实、有效,工程实体符合设计和规范要求,同意验收。
混凝土浇筑监理审查意见规范用语

混凝土浇筑监理审查意见规范用语
1、“开工报告”审查意见填写:施工准备工作完成,同意开工。
2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。
3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。
4、“施工技术交底记录”监理单位检查结论填写:符合要求。
5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。
6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。
7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。
8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。
本工程预验收合格。
9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。
10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。
11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论
填写:单位工程竣工验收合格。
12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。
13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。
14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。
验收结论栏填写:同意施工单位检查结论,验收合格。
监理工作审查意见用语(2019版)-(1923)

监理工作表式审查意见用语(2019 版)序号表式名称签署人签署意见表述用语B.2 项目管理部分SXMX1 :施工项经审查,主要管理人员与投标文件一目部管理人员资1.总监理工程师致,人员数量满足施工需要,持证上格报审表岗的人员所持证件有效。
备注主要施工管理人员包括:项目经理、总工、技术员、专职质检员、专职安全员、资料员、造价员、材料员、综合管理员等。
施工项目部应对其报审的复印件进行确认,并注明原件存放处(建议施工项目部在证件复印件上加盖“原件存放于公司”章)。
SXMX2 :施工项经审查,变更情况属实,变更后的项2.目部项目管理关目经理(安全员)的工作简历及资格键人员变更申请总监理工程师证书证件有效,能满足施工管理需要表,请业主核定。
SXMX3 :分包管经审查,分包管理人员变更情况属实,变更后的分包项目经理(分包技术3.理人员变更申请总监理工程师表负责人 /劳务分包负责人)的工作简历及资格证书证件有效,请业主核定。
如同意签署:经审查,项目管理实施规划内容比较完整,符合施工合同中有关工程安全项目管理实施规划应由项SXMX4 :项、质量、进度、造价、环境保护等方目经理组织编制,施工单目管理实施规划/ 面的要求;施工保证措施到位,管理位安全、质量、技术管理4.(专项)施工方案专业监理工程师、部门审核,施工企业技术人员、设备满足施工要求,同意按此报审表总监理工程师负责人批准。
文件封面的项目管理实施规划实施。
如不同意签署:暂不同意该项目管理落款为施工单位名称,并实施规划,请施工单位按审核意见修加盖施工单位公司章。
改完善后于×年×月×日前重新报审。
总进度计划:经审查,该施工总进度计划与合同工SXMX5 :施工进 期相符,编制合理,能满足工程正常5. 专业监理工程师、度计划报审表 开展,同意按此计划组织施工。
总监理工程师月进度计划:经审查,该月进度计划与工程实际情况相符,编制合理,符合已批准的总1序号 表式名称 签署人 签署意见表述用语备注进度计划及合同工期要求,同意按此计划组织施工。
监理工作审查意见参考用语

工程复工申请表
总监理工程师
整改措施有效,停工因素已全部消除,已具备复工条件,同意复工。
4
施工组织设计
报审表
专业、安全监理工程师及总监
施组内容完整,技术上可行,施工工艺能满足规范要求。
安健环措施可行。
同意按此施工组织设计实施。
5
施工技术方案
报审表
专业、安全监理工程师及总监
该方案内容比较完整,符合有关规范要求。
14
调试报告报审表
专业监理工程师及总监
调试项目齐全,同意报验。
15
主要施工机械/工器具/安全用具
报审表
专业监理工程师
经查验,主要施工机械/工具/安全用具能满足工程施工需要,其定检报告、试验报告和安全准用证合格、有效,同意在本工程中使用。
16
特殊工种/特殊作业人员报审表
专业监理工程师
经查验,特殊工种/特殊作业人员的资质证书合格、有效。
17
主要测量计量器具/试验设备检验报审表
专业监理工程师
经查验,主要测量计量器具/试验设备能满足工程施工需要,测量计量器具/设备的定检报告合格、有效,同意在本工程中使用。
18
大中型施工机械进场/出场报审表
总监理工程师
经查验,拟进场机械设备的检验报告及安全准用证合格,能满足施工需要,同意进场使用。
经查验,拟出场施工机械设备的工作已完成,同意出场。
监理工作表式(A表)审查意见参考用语
序号
表式名称
表式编号
签署人
签署意见表述用语
1
工程开工报审表
专业、安全监理工程师及总监
经查验人力、机械、物资能满足现场施工,技术措施已落实。
经查验安健环措施已落实,特殊工种作业人员已报验。
监理意见签署用语大全

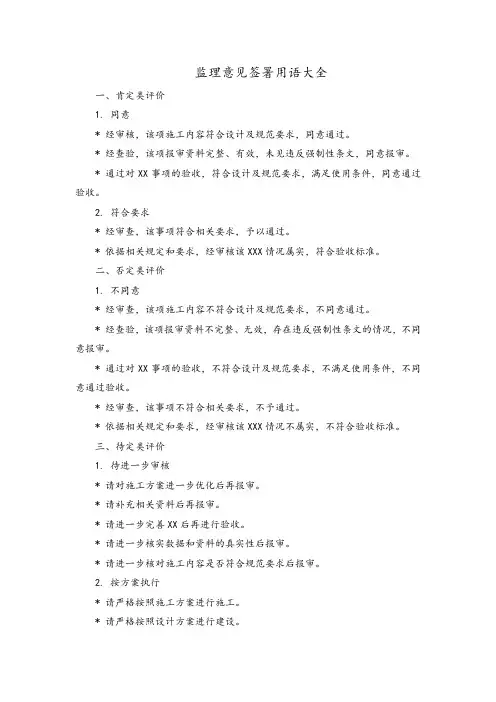

监理意见签署用语大全一、肯定类评价1. 同意* 经审核,该项施工内容符合设计及规范要求,同意通过。
* 经查验,该项报审资料完整、有效,未见违反强制性条文,同意报审。
* 通过对XX事项的验收,符合设计及规范要求,满足使用条件,同意通过验收。
2. 符合要求* 经审查,该事项符合相关要求,予以通过。
* 依据相关规定和要求,经审核该XXX情况属实,符合验收标准。
二、否定类评价1. 不同意* 经审查,该项施工内容不符合设计及规范要求,不同意通过。
* 经查验,该项报审资料不完整、无效,存在违反强制性条文的情况,不同意报审。
* 通过对XX事项的验收,不符合设计及规范要求,不满足使用条件,不同意通过验收。
* 经审查,该事项不符合相关要求,不予通过。
* 依据相关规定和要求,经审核该XXX情况不属实,不符合验收标准。
三、待定类评价1. 待进一步审核* 请对施工方案进一步优化后再报审。
* 请补充相关资料后再报审。
* 请进一步完善XX后再进行验收。
* 请进一步核实数据和资料的真实性后报审。
* 请进一步核对施工内容是否符合规范要求后报审。
2. 按方案执行* 请严格按照施工方案进行施工。
* 请严格按照设计方案进行建设。
* 请按报审的施工组织设计执行。
3. 修改方案* 经审查,该方案需要作相应修改后再次报审。
* 建议修改XX部分的设计方案后重新报审。
4. 暂停施工* 经审查,该项施工内容存在重大安全隐患,暂停施工。
* 请暂停XX事项的施工,待完善相关手续后再恢复。
监理审批施工方案审查意见用语道路工程监理审批用语

监理审批施工方案审查意见用语道路工程监理审批用语
在道路工程监理审批过程中,监理单位起着至关重要的作用,负责审查施工方案,提出审查意见,保障工程质量和安全。
以下是监理审批施工方案审查意见用语道路工程监理审批中常见的内容和表达方式:
1.施工方案总体要求
–施工方案内容是否符合设计图纸和规范要求?
–施工组织、工序、质量验收等具体内容是否明确合理?
2.安全措施
–施工中是否有明确的安全预案和紧急应对措施?
–是否涉及交通安全、高空作业、施工区域封闭等重要安全问题?
3.材料与设备
–施工方案中所涉及的材料、设备是否符合国家标准和工程要求?
–是否有进场材料验收、设备运行试验等相关计划?
4.施工工艺
–是否包含详细的施工流程、工艺控制要点?
–是否对关键节点、交叉作业进行合理安排?
5.环境保护
–是否考虑到施工对周边环境的影响?
–是否有清理施工废弃物、防止水体污染等环境保护措施?
6.质量控制
–是否列出质量检验计划、验收标准、检测方法等?
–是否有质量保证和质量验收措施?
7.工期计划
–施工方案是否包含合理的工期计划,并与实际施工情况相符?
–是否有延误风险分析及应急措施?
8.其他
–是否考虑到不可预见因素的处理?
–是否有应变预案、变更管理流程等内容?
综上所述,道路工程监理审批中的审查意见用语是监理单位对施工方案进行审
核时的关键内容。
通过细致、准确地审查,及时提出合理的意见和建议,可以有效控制工程施工过程中的风险,确保施工质量和工期的达标完成。
以上是道路工程监理审批用语的相关内容,希望对相关人员在实际工作中有所
帮助。
监理规范审批用语

监理批示文件规范用语1、工程开工报审表:审批意见用语:“经审核承包单位开工前准备工作已完成符合要求,具备开工条件2、单位工程开工报审表审批意见用语:“经审核承包单位开工前准备工作已完成,具备开工条件3、项目管理实施规划(施工组织设计)报审表审批意见用语:承包单位申报的施工组织设计符合要求时:“经审核,你方所报施工组织设计,满足施工要求,同意按此施工组织设计指导施工”。
4、管理体系报审表管理机构健全,人员资质符合要求时,监理批语:“管理制度较健全,请按所定管理制度执行”。
5、工程施工创优实施细则报审表审批意见用语:“创优实施细则内容完善,符合创优规划要求”。
6、一般施工(调试)方案报审表审批意见用语:同意时:“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
7、特殊施工技术方案(措施)报审表审批意见用语:同意“方案内容完整,施工工艺流程合理,施工方案可行,同意此方案”。
8、分包单位资格报审表审批意见用语:同意时:“经核查分包单位资质确切, 具备分包条件,拟同意分包9、试验(检测)单位资质报审表审批意见用语:“经审查所报试验单位资质资料齐全,试验范围包括本工程试验项目,具备试验能力。
同意委托”。
10、施工质量验收及评定项目划分报审表质量验收项目划分表,项目齐全符合规范要求。
11、分项工程质量报验申请单审批意见用语: 合设计与规范要求,同意报验申请。
12、分部(子分部)工程质量报验申请单该分部工程质量符合设计与规范要求,同意报验申请。
审批意见用语:所报施工“经审查该分项工程质量符审批意见用语:“经审查经审查该单位13、单位(子单位)工程质量报审表审批意见用语:工程质量符合设计与规范要求,具备验收条件,同意组织单位工程验收。
14、分项工程质量验收结论一栏:该分项工程各检验批已验收合格,分项工程验收合格”(专工签署)15、分部工程质量验收结论:“该分部的各分项工程验收资料完整且已验收合格,感观质量验收良好,分部工程验收合格”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理工作表式审查意见用语( 2019 版)序号表式名称签署人签署意见表述用语B.2 项目管理部分SXMX1 :施工项经审查,主要管理人员与投标文件一目部管理人员资1. 总监理工程师致,人员数量满足施工需要,持证上格报审表岗的人员所持证件有效。
备注主要施工管理人员包括:项目经理、总工、技术员、专职质检员、专职安全员、资料员、造价员、材料员、综合管理员等。
施工项目部应对其报审的复印件进行确认,并注明原件存放处(建议施工项目部在证件复印件上加盖“原件存放于公司”章)。
SXMX2 :施工项 经审查,变更情况属实,变更后的项 2.目部项目管理关 目经理(安全员)的工作简历及资格键人员变更申请总监理工程师证书证件有效,能满足施工管理需要表,请业主核定。
SXMX3 :分包管 经审查,分包管理人员变更情况属实,变更后的分包项目经理(分包技术3.理人员变更申请总监理工程师表负责人 /劳务分包负责人)的工作简历及资格证书证件有效,请业主核定。
如同意签署:经审查,项目管理实施规划内容比较完整,符合施工合同中有关工程安全项目管理实施规划应由项 SXMX4 :项、质量、进度、造价、环境保护等方 目经理组织编制,施工单目管理实施规划 / 面的要求;施工保证措施到位,管理位安全、质量、技术管理 4. (专项)施工方案专业监理工程师、部门审核,施工企业技术 人员、设备满足施工要求,同意按此报审表总监理工程师负责人批准。
文件封面的项目管理实施规划实施。
如不同意签署: 暂不同意该项目管理 落款为施工单位名称,并 实施规划,请施工单位按审核意见修 加盖施工单位公司章。
改完善后于×年×月×日前重新报审 。
总进度计划:经审查,该施工总进度计划与合同工SXMX5 :施工进 期相符,编制合理,能满足工程正常5.专业监理工程师、度计划报审表开展,同意按此计划组织施工。
总监理工程师月进度计划:经审查,该月进度计划与工程实际情 况相符,编制合理,符合已批准的总序号表式名称 签署人 签署意见表述用语备注进度计划及合同工期要求,同意按此计划组织施工。
SXMX6 :施工进 经审查,该施工进度调整计划符合实 6. 专业监理工程师、2度调整计划报审际情况,同意此进度调整计划。
总监理工程师表经审查,工程开工各项准备工作较充7.SXMX8 :工程开 分,相关的报审资料已全部完成,具 总监理工程师备开工条件,同意开工,请业主核定工报审表。
SXMX9 :单位 (8.分部 )工程开工报审表经审查, XX 单位工程开工准备工作较专业监理工程师充分,相关的报审文件已完成,具备开工条件。
该单位工程已符合开工要求,同意开 总监理工程师工。
SXMX10 :工程经现场复查,工程暂停令中所提问题 总监理工程师已处理完毕,停工因素已全部消除, 9.复工申请表具备复工条件,同意复工。
SXMX11 :工作 总监理工程师经现场复查,工作联系单情况属实,10.请业主审查。
联系单(此报审表为通用表,用于 A 表中未涵SXMX14 :通用 专业监理工程师/ 养的施工单位其他工作的报审,项目 监理部可根据具体审查情况签署意见 11.总监理工程师报审表。
)上报的 *** 资料齐全,内容完整,符合设计规范要求。
B.3 安全管理部分SAQX2 :施经审查,施工安全管控措施内容较完整,三级及以上施工安全风险识别、 工安全管控措施 专业监理工程师、 评估清册中的风险等级、风险控制措 12.总监理工程师报审表施与输变电工程固有风险总清册吻合,同意实施序号表式名称签署人签署意见表述用语备注SAQX3 :主要施工机械 / 工器具 / 安全防护13.专业监理工程师用品(用具)报审表SAQX4 :大中型14. 施工机械进场 / 出总监理工程师场申报表经查验,主要施工机械 / 工具 / 安全用具数量、规格、型号能满足项目管理实施规划及工程现阶段施工需要,机械设备定检报告合格、有效 / 起重机械的安全准用证合格、有效,符合要求/安全防护用品(用具)的试验报告合格,有效。
同意在本工程中使用。
进场:经查验,拟进场机械设备与投标承诺一致,适合现阶段工程施工需要,且检验报告及安全准用证合格,同意进场使用。
出场:经查验,拟出场施工机械设备的工作已完成,后续施工不再使用该设备,同意出场。
SAQX5 :安全文专业监理工程师、经查验,进场的安全文明施工设施数15.明施工设施进场量、品种、规格能满足现阶段工程施总监理工程师验收单工需要,同意进场使用。
B.4质量管理部分SZLX1 :施工质经审查,该质量验收及评定范围划分16.量检验及评定范专业监理工程师、准确、合理、全面,所列项目齐全,围划分报审表总监理工程师符合规范要求,三级验收责任得到落实,要认真贯彻执行。
经审查,线路复测精度符合规范及标SZLX2 :线路复专业监理工程师、准要求,施工控制桩的位置、轴线和17.测报审表高程的控制标志牢靠、明显,桩点、总监理工程师桩位保护措施有效,符合设计及规范要求,复测结果合格。
SZLX4 :主要测经审查所报的主要测量计量器具 / 试验设备数量、规格、型号,可满足工程量计量器具 /试验18.专业监理工程师施工需要,测量计量器具 / 设备定检合设备检验报审表格证明文件均在有效期,同意在本工程中使用。
经审查,拟委托的试验(检测)单位SZLX5 :试验(检资质等级符合业主项目部要求,通过 测)单位资质报 专业监理工程师、 计量认证,试验资质范围包括拟委托 19.总监理工程师试验的项目,试验设备计量有检定证审表明,人员资质符合要求,同意其承担本工程的试验工作(检测)。
SZLX6 :工程检 经审查,该工程检测试验项目齐全,测试验项目计划 专业监理工程师、20.取样数量、频率、使用部位符合要求报审表总监理工程师,同意按此计划组织实施。
资质证明文件一般包括营业执照、生产许可证、产SZLX7 :乙供主品的检验报告、企业质量 要材料及构配件经审查,申报的乙供主要材料及构配件总监理工程师管理体系认证或产品质量 21.供货商资质证明文件齐全,符合有关 供货商资质报审认证证书等(如果需要) 表要求,同意采用。
,新产品应有型式试验报告、鉴定证书等,特种设备应有安全许可证等。
SZLX8 :乙供工经审查,申报的进场材料 / 构配件 / 设总监理工程师 / 专 备的规格、型号、供货商符合要求, 22.程材料 / 构配件 / 业监理工程师其质量证明文件齐全、合格,同意进 设备进场报审表场使用 / 安装。
SZLX10 :甲供主经审查具备开箱条件,同意进行开箱 23. 要设备(材料 / 构专业监理工程师检查。
配件)开箱申请表SZLX11 :工程材总监理工程师 / 专 经现场查验,该工程材料 / 构配件 / 设 24. 料 / 构配件 / 设备备存在缺陷,请供货单位及时处理, 业监理工程师缺陷通知单确保设备质量无缺陷。
SZLX12 :设备专业监理工程师、 经现场查验,该设备(材料 / 构配件) 25. (材料 / 构配件 )缺陷已处理完成,相关报告符合规范 总监理工程师缺陷处理报验表要求。
经查验,特殊工种 / 特殊作业人员的数 26. SZLX13 :特种作专业监理工程师量满足工程施工需要,人员资格证书 4齐全有效,同意在资格证书规定范围业人员报审表内进行特种作业。
质量证明文件一般包括产品出厂合格证、检验、试验报告等。
SZLX14 :试品/经审查,试验报告版面质量符合归档27.试件试验报告报专业监理工程师要求,试品 / 试件所代表的施工质量合验表格,试验结果符合设计及规范要求。
经审查,报告对工程安全/ 质量事故SZLX19 :工程安专业监理工程师、(事件)发生的初步估计、事故发生28.全 / 质量事故(事原因的初步判断、事故发生后采取的总监理工程师件)报告表措施及处理方案、处理过程及结果情况属实,请业主审批。
SZLX20 :工程安经审查,该处理方案执行国务院 493号令《生产安全事故报告和调查处理全 / 质量事故(事专业监理工程师、29.条例》,事件处理方案合理,针对性件)处理方案报审总监理工程师强,措施符合规定要求,同意该事故表的处理方案。
SZLX21 :工程安经审查,处理结果符合“四不放过”全 / 质量事故(事专业监理工程师、30.原则,自检记录完整,符合相关要求件)处理结果报验总监理工程师。
表旁站:经审查,该工序(部位)已经验收合格,具备旁站监理条件。
31.SZLX23 :旁站/专业监理工程师 /隐蔽验收:经审查,隐蔽验收工序(部隐蔽验收告知单总监理工程师位)经承包人自检检查合格,检查记录内容填写准确、完整,同意进行隐蔽验收。
经审查,施工项目部已按《国家电网监理初检分基础基本完成、32.SZLX25 :监理初总监理工程师公司基建质量管理规定》,完成相应土建交付安装前、投运前检申请表工程的施工,三级自检验收已完成,(包括电气安装调试工程)评定记录齐全,同意进行初检。
三次监理初检B.5技术管理部分同意签署:经审查,现场已按设计变更通知单完成全部涉及的工程量,并经验收合格SJSX6:设计变专业监理工程师、,同意报验结果。
33.更(现场签证)不同意签署:总监理工程师执行报验单经核查验收×××号设计变更,×××项处理结果未满足设计变更质量要求,处理结果不到位。
不同意报验结果。
B.6造价管理部分序号表式名称SZJX1 :资金使34.用计划报审表签署人签署意见表述用语专业监理工程师、经审查,所报工程资金使用计划编制总监理工程师合理,请业主审批。
经审查,该工程目前支付条件已具备备注35.36.SZJX2 :工程预付款报审表SZJX3 :工程进度款报审表专业监理工程师、,付款数额符合施工承包合同规定,总监理工程师同意支付。
经审核,所上报的工程完成情况与现专业监理工程师、场相符,所申请的进度款符合要求。
总监理工程师同意按合同约定比例支付工程进度款。
经审查,所上报的工程设计变更情况SZJX5 :设计变37.更审批单SZJX6 :现场签38. 5证审批单SZJX7 :索赔申39.请表其他40.监理通知回复单41. 4调试方案报审表542.分4项工程质量报验6表总监理工程师属实,同意申请设计变更,请业主审批。
经审查,所报现场签证内容情况属实总监理工程师,具体费用请业主核定。
根据施工合同条款的有关规定,你方提出的索赔申请经我方审核,索专业监理工程师、赔事实成立,索赔理由及经过说明充总监理工程师分,索赔证明材料齐全,索赔费用请业主核定。
如全部整改,签署:经复查,施工单位已按通知单要求全部整改完毕,复查合格,同意关闭。
专业监理工程师/如只有部分整改,签署:经复查,第总监理工程师××项已按要求整改,但××项未整改到位,需继续整改,要求在××年××月××日整改完善后报我项目监理部复查。
