单组份聚氨酯防水涂料施工方案
单组份聚氨酯防水涂膜施工方案

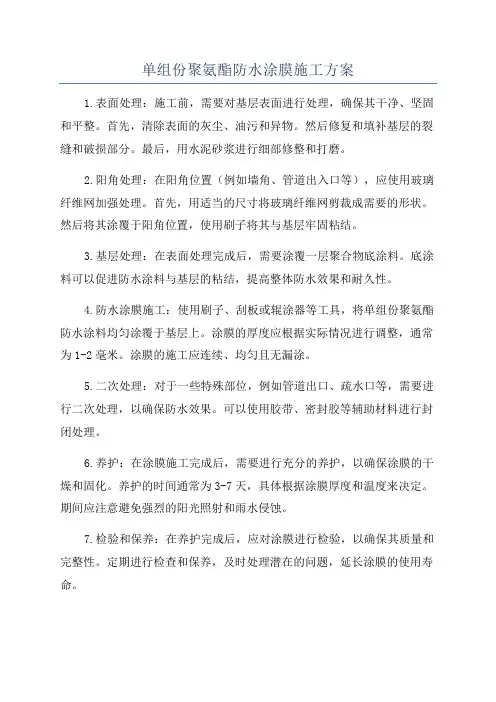

单组份聚氨酯防水涂膜施工方案1.表面处理:施工前,需要对基层表面进行处理,确保其干净、坚固和平整。
首先,清除表面的灰尘、油污和异物。
然后修复和填补基层的裂缝和破损部分。
最后,用水泥砂浆进行细部修整和打磨。
2.阳角处理:在阳角位置(例如墙角、管道出入口等),应使用玻璃纤维网加强处理。
首先,用适当的尺寸将玻璃纤维网剪裁成需要的形状。
然后将其涂覆于阳角位置,使用刷子将其与基层牢固粘结。
3.基层处理:在表面处理完成后,需要涂覆一层聚合物底涂料。
底涂料可以促进防水涂料与基层的粘结,提高整体防水效果和耐久性。
4.防水涂膜施工:使用刷子、刮板或辊涂器等工具,将单组份聚氨酯防水涂料均匀涂覆于基层上。
涂膜的厚度应根据实际情况进行调整,通常为1-2毫米。
涂膜的施工应连续、均匀且无漏涂。
5.二次处理:对于一些特殊部位,例如管道出口、疏水口等,需要进行二次处理,以确保防水效果。
可以使用胶带、密封胶等辅助材料进行封闭处理。
6.养护:在涂膜施工完成后,需要进行充分的养护,以确保涂膜的干燥和固化。
养护的时间通常为3-7天,具体根据涂膜厚度和温度来决定。
期间应注意避免强烈的阳光照射和雨水侵蚀。
7.检验和保养:在养护完成后,应对涂膜进行检验,以确保其质量和完整性。
定期进行检查和保养,及时处理潜在的问题,延长涂膜的使用寿命。
总之,单组份聚氨酯防水涂膜施工方案主要包括表面处理、阳角处理、基层处理、防水涂膜施工、二次处理、养护和检验保养等步骤。
在施工过程中,应严格按照要求操作,确保施工质量和防水效果。
同时,合理的养护和定期的检查是保证防水涂膜长时间使用的关键。
单组份聚氨酯防水涂料施工方法

一、准备工作在施工前,需要对施工场地进行清理和整理,确保场地平整、无积水,去除污物和杂物,尤其是对于基面有油污、灰尘和其他污染物的地方,需要进行清洗和处理。
准备好所需的工具和材料,如滚筒刷、刷子、搅拌棒、滚筒、防滑砂浆等。
二、基面处理1. 基面处理前,需要对基面进行检测,确保基面无裂缝、起砂、起泡、松动等现象,如有问题需要及时修补。
对于有裂缝的地方,先用聚氨酯弹性密封胶对裂缝进行填充和修补。
2. 对于吸水性较强的基面,需要进行处理,可使用专用的底漆进行处理,提高基面的附着力和防水性能。
三、聚氨酯防水涂料施工1. 搅拌涂料将单组份聚氨酯防水涂料倒入干净的容器中,使用搅拌棒将涂料进行充分搅拌,直至涂料呈均匀的状态。
搅拌过程中需注意均匀搅拌,避免涂料产生泡沫。
2. 滚涂或刷涂根据实际情况选择滚涂或刷涂的方式进行施工,对于大面积的施工可选择滚涂,对于边角和细部的施工可选择刷涂。
在滚涂或刷涂时,需要保持施工厚度均匀,避免漏涂和厚度不一致的现象。
3. 配合防滑砂浆在施工过程中,如果需要增加防滑性能,可在涂料还未完全干燥时,撒布防滑砂浆。
撒布时需要均匀,避免砂浆堆积和不均匀的现象,提高防滑效果。
四、涂料干燥在施工完成后,需要等待涂料完全干燥。
干燥时间因涂料种类和厚度不同而异,一般情况下需要24小时以上。
五、验收待涂料完全干燥后,进行验收。
检查涂料表面是否均匀、无漏涂、无起泡、无裂缝等现象,确保施工质量和效果。
如果有不符合要求的地方,需要及时进行修补。
六、清理施工完成后,需要及时清理施工现场和工具,清除多余的涂料和材料,保持施工现场的整洁。
通过以上施工方法,可以保证单组份聚氨酯防水涂料的施工质量和效果,提高防水效果和使用寿命。
施工过程中需要严格按照要求进行操作,确保施工安全和施工质量。
七、施工注意事项1. 温度和湿度在施工过程中,需要注意环境温度和湿度对涂料的影响。
一般来说,单组份聚氨酯防水涂料的施工温度应在5-35摄氏度之间,湿度应控制在85以下。
单组份聚氨酯防水涂料施工方案

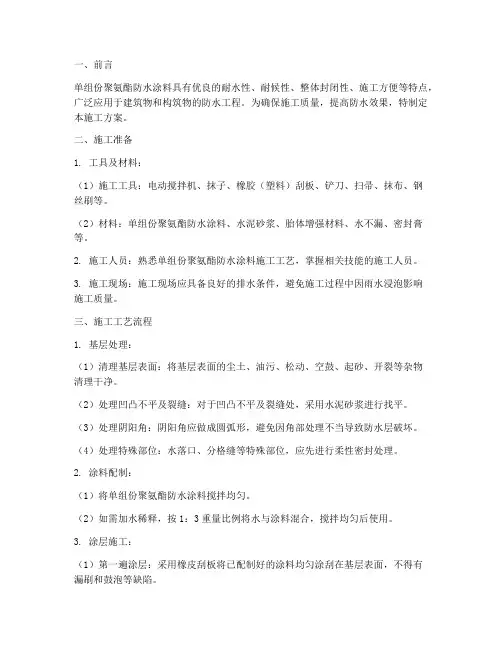

一、前言单组份聚氨酯防水涂料具有优良的耐水性、耐候性、整体封闭性、施工方便等特点,广泛应用于建筑物和构筑物的防水工程。
为确保施工质量,提高防水效果,特制定本施工方案。
二、施工准备1. 工具及材料:(1)施工工具:电动搅拌机、抹子、橡胶(塑料)刮板、铲刀、扫帚、抹布、钢丝刷等。
(2)材料:单组份聚氨酯防水涂料、水泥砂浆、胎体增强材料、水不漏、密封膏等。
2. 施工人员:熟悉单组份聚氨酯防水涂料施工工艺,掌握相关技能的施工人员。
3. 施工现场:施工现场应具备良好的排水条件,避免施工过程中因雨水浸泡影响施工质量。
三、施工工艺流程1. 基层处理:(1)清理基层表面:将基层表面的尘土、油污、松动、空鼓、起砂、开裂等杂物清理干净。
(2)处理凹凸不平及裂缝:对于凹凸不平及裂缝处,采用水泥砂浆进行找平。
(3)处理阴阳角:阴阳角应做成圆弧形,避免因角部处理不当导致防水层破坏。
(4)处理特殊部位:水落口、分格缝等特殊部位,应先进行柔性密封处理。
2. 涂料配制:(1)将单组份聚氨酯防水涂料搅拌均匀。
(2)如需加水稀释,按1:3重量比例将水与涂料混合,搅拌均匀后使用。
3. 涂层施工:(1)第一遍涂层:采用橡皮刮板将已配制好的涂料均匀涂刮在基层表面,不得有漏刷和鼓泡等缺陷。
(2)第二遍涂层:在已固化的第一遍涂层上,采用与第一遍涂层相互垂直的方向均匀涂刷,涂刮量与第一遍相同。
(3)涂层施工注意事项:① 涂层施工时,每遍涂刷不宜过厚,以免产生气泡影响工程质量。
② 涂层施工应保持连续性,避免出现断点。
③ 涂层施工过程中,应随时检查涂层质量,发现问题及时修补。
4. 防水层试水:(1)防水层施工完成后,进行试水试验,确保防水效果。
(2)试水试验:将试水部位封堵,注水至规定高度,观察24小时,无渗漏现象为合格。
5. 防水层验收:(1)防水层施工完成后,进行验收,确保施工质量。
(2)验收标准:防水层无渗漏、无气泡、无裂缝、无脱落现象。
6. 防水保护层施工:(1)防水层验收合格后,进行保护层施工。
单组分聚氨酯防水涂料施工方案

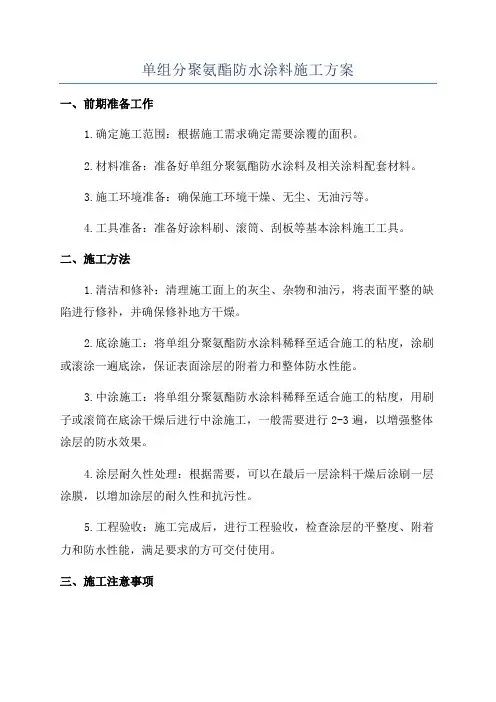

单组分聚氨酯防水涂料施工方案一、前期准备工作1.确定施工范围:根据施工需求确定需要涂覆的面积。
2.材料准备:准备好单组分聚氨酯防水涂料及相关涂料配套材料。
3.施工环境准备:确保施工环境干燥、无尘、无油污等。
4.工具准备:准备好涂料刷、滚筒、刮板等基本涂料施工工具。
二、施工方法1.清洁和修补:清理施工面上的灰尘、杂物和油污,将表面平整的缺陷进行修补,并确保修补地方干燥。
2.底涂施工:将单组分聚氨酯防水涂料稀释至适合施工的粘度,涂刷或滚涂一遍底涂,保证表面涂层的附着力和整体防水性能。
3.中涂施工:将单组分聚氨酯防水涂料稀释至适合施工的粘度,用刷子或滚筒在底涂干燥后进行中涂施工,一般需要进行2-3遍,以增强整体涂层的防水效果。
4.涂层耐久性处理:根据需要,可以在最后一层涂料干燥后涂刷一层涂膜,以增加涂层的耐久性和抗污性。
5.工程验收:施工完成后,进行工程验收,检查涂层的平整度、附着力和防水性能,满足要求的方可交付使用。
三、施工注意事项1.施工环境要求:施工时需保持环境清洁、干燥,确保涂料施工效果和维护涂层附着力。
2.施工温度要求:施工时需考虑温度,一般室温为宜,过高或过低温度会影响涂料干燥和附着力。
3.涂料搅拌均匀:在施工前需将单组分聚氨酯防水涂料充分搅拌均匀,确保涂料中固体颗粒均匀分布。
4.施工层厚控制:施工过程中要控制涂布层厚度,以保证涂层的整体性能。
5.施工间隔时间:每层涂料施工完成后,需等待涂料干燥后才能进行下一层涂料的施工,具体等待时间根据涂料产品说明进行控制。
四、施工安全措施1.室内通风:在施工过程中保持室内良好通风,因为聚氨酯防水涂料施工时会释放有机溶剂。
2.人员防护:施工人员要佩戴防护手套、口罩等个人防护用具。
3.防火措施:施工现场严禁吸烟和使用明火,防止引发火灾。
4.废液处理:施工结束后要将废液妥善处理,不可随意倒入排水管道中。
聚氨酯涂抹防水施工方案(单组份)

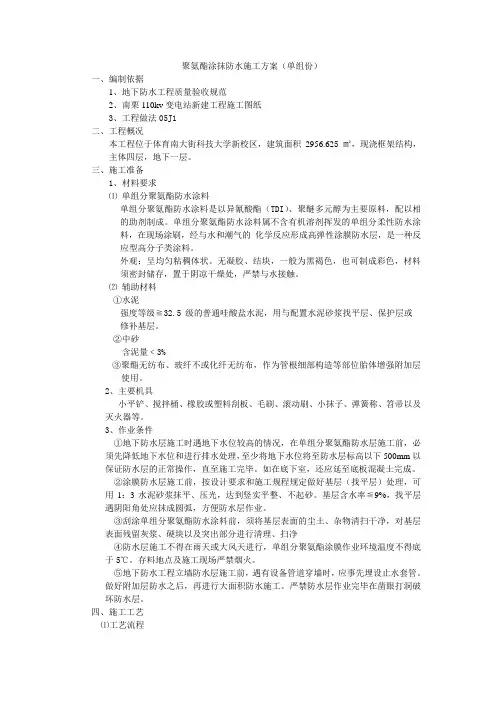

聚氨酯涂抹防水施工方案(单组份)一、编制依据1、地下防水工程质量验收规范2、南栗110kv变电站新建工程施工图纸3、工程做法05J1二、工程概况本工程位于体育南大街科技大学新校区,建筑面积2956.625㎡,现浇框架结构,主体四层,地下一层。
三、施工准备1、材料要求⑴单组分聚氨酯防水涂料单组分聚氨酯防水涂料是以异氰酸酯(TDI)、聚醚多元醇为主要原料,配以相的助剂制成。
单组分聚氨酯防水涂料属不含有机溶剂挥发的单组分柔性防水涂料,在现场涂刷,经与水和潮气的化学反应形成高弹性涂膜防水层,是一种反应型高分子类涂料。
外观:呈均匀粘稠体状。
无凝胶、结块,一般为黑褐色,也可制成彩色,材料须密封储存,置于阴凉干燥处,严禁与水接触。
⑵辅助材料①水泥强度等级≧32.5级的普通哇酸盐水泥,用与配置水泥砂浆找平层、保护层或修补基层。
②中砂含泥量﹤3%③聚酯无纺布、玻纤不或化纤无纺布,作为管根细部构造等部位胎体增强附加层使用。
2、主要机具小平铲、搅拌桶、橡胶或塑料刮板、毛刷、滚动刷、小抹子、弹簧称、笤帚以及灭火器等。
3、作业条件①地下防水层施工时遇地下水位较高的情况,在单组分聚氨酯防水层施工前,必须先降低地下水位和进行排水处理,至少将地下水位将至防水层标高以下500mm以保证防水层的正常操作,直至施工完毕。
如在底下室,还应延至底板混凝土完成。
②涂膜防水层施工前,按设计要求和施工规程规定做好基层(找平层)处理,可用1:3水泥砂浆抹平、压光,达到竖实平整、不起砂。
基层含水率≦9%,找平层遇阴阳角处应抹成圆弧,方便防水层作业。
③刮涂单组分聚氨酯防水涂料前,须将基层表面的尘土、杂物清扫干净,对基层表面残留灰浆、硬块以及突出部分进行清理、扫净④防水层施工不得在雨天或大风天进行,单组分聚氨酯涂膜作业环境温度不得底于5℃。
存料地点及施工现场严禁烟火。
⑤地下防水工程立墙防水层施工前,遇有设备管道穿墙时,应事先埋设止水套管。
做好附加层防水之后,再进行大面积防水施工。
单组份聚氨酯防水涂料防水施工方案

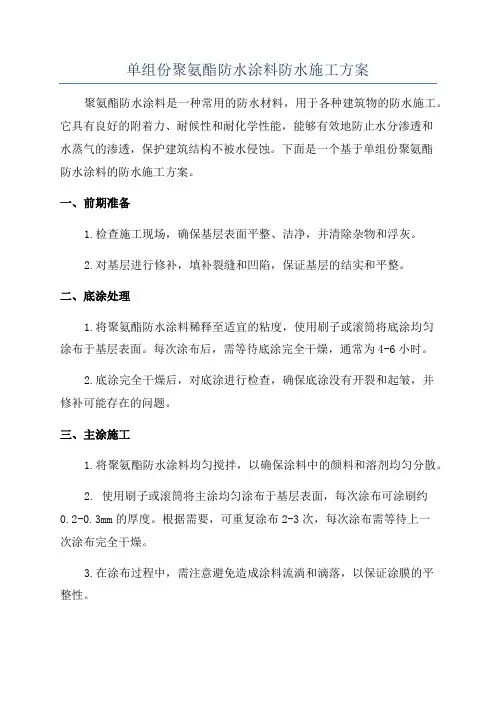

单组份聚氨酯防水涂料防水施工方案聚氨酯防水涂料是一种常用的防水材料,用于各种建筑物的防水施工。
它具有良好的附着力、耐候性和耐化学性能,能够有效地防止水分渗透和水蒸气的渗透,保护建筑结构不被水侵蚀。
下面是一个基于单组份聚氨酯防水涂料的防水施工方案。
一、前期准备1.检查施工现场,确保基层表面平整、洁净,并清除杂物和浮灰。
2.对基层进行修补,填补裂缝和凹陷,保证基层的结实和平整。
二、底涂处理1.将聚氨酯防水涂料稀释至适宜的粘度,使用刷子或滚筒将底涂均匀涂布于基层表面。
每次涂布后,需等待底涂完全干燥,通常为4-6小时。
2.底涂完全干燥后,对底涂进行检查,确保底涂没有开裂和起皱,并修补可能存在的问题。
三、主涂施工1.将聚氨酯防水涂料均匀搅拌,以确保涂料中的颜料和溶剂均匀分散。
2. 使用刷子或滚筒将主涂均匀涂布于基层表面,每次涂布可涂刷约0.2-0.3mm的厚度。
根据需要,可重复涂布2-3次,每次涂布需等待上一次涂布完全干燥。
3.在涂布过程中,需注意避免造成涂料流淌和滴落,以保证涂膜的平整性。
4.在施工过程中,如果遇到墙面、地面拐角处等特殊部位,可使用刷子进行精细涂刷,确保局部涂膜的均匀和完整。
四、防护层施工1.主涂完全干燥后,对涂膜进行检查,确认无裂缝和起皱。
2.使用聚氨酯防水涂料稀释涂料稀释至适宜的粘度,使用刷子或滚筒将防护层均匀涂布于主涂表面。
每次涂布后,需等待防护层完全干燥,通常为4-6小时。
3.防护层涂布完全干燥后,对涂膜进行检查,修补可能存在的问题。
五、验收和保养1.施工完工后,对涂膜进行全面检查,确保涂膜质量符合要求。
2.保养期内,避免水负荷过大和尖锐物品刮擦,以免对涂膜造成损坏。
3.定期进行检查和维护,及时处理涂膜表面可能存在的裂缝和缺损。
以上是一个基于单组份聚氨酯防水涂料的防水施工方案。
在施工过程中,需要确保施工现场的整洁和基层的平整,合理稀释和涂布涂料,严格按照工艺操作要求进行施工,以保证涂膜的质量和施工的效果。
单组份聚氨酯防水涂料施工方案

单组份聚氨酯防水涂料施工方案一、基层处理1.清理基层:首先清理基层表面的松散物、灰尘、油污等,确保基层表面干净。
2.基层修补:对于裂缝、空鼓、起砂等基层缺陷,可以使用水泥砂浆进行修补,确保基层坚实平整。
二、底涂施工1.搅拌涂料:将单组份聚氨酯防水涂料充分搅拌均匀,确保涂料中没有凝块和结皮。
2. 底涂施工:使用滚筒或刷子将底涂涂料均匀涂刷在基层表面上,厚度约为0.1-0.2mm,确保涂膜干燥后没有起泡、裂缝和空鼓等缺陷。
三、中涂施工1.搅拌涂料:同样需将单组份聚氨酯防水涂料充分搅拌均匀,确保涂料质地一致。
2. 中涂施工:使用滚筒将中涂涂料均匀涂刷在底涂的表面上,厚度约为0.3-0.5mm,确保涂膜干燥后没有起泡、裂缝和空鼓等缺陷。
四、面涂施工1.搅拌涂料:同样需将单组份聚氨酯防水涂料充分搅拌均匀,确保涂料质地一致。
2. 面涂施工:使用滚筒将面涂涂料均匀涂刷在中涂的表面上,厚度约为0.3-0.5mm,确保涂膜干燥后没有起泡、裂缝和空鼓等缺陷。
五、涂层保护1.正常维护:在施工完成后,应避免尖锐物体、重物的磕碰和摩擦,定期清理涂层表面的尘土和杂物。
2.补漆维护:如有涂层磨损、起泡、裂缝等损坏情况,应及时进行维修和补漆,保证涂层的完整性和防水性能。
六、注意事项1.严防雨水:施工过程中与涂料已干燥的阶段,严禁受雨水淋湿,避免影响涂层的固化和防水效果。
2.温度湿度:在施工过程中,避免在高温、低温和高湿度的环境下进行施工,以免影响涂层的质量和附着力。
3.搅拌均匀:在每一层涂料施工前,务必充分搅拌涂料以确保涂料的质地一致,避免涂膜出现颜色不均匀的情况。
4.厚度控制:每一层涂料施工时应按要求的厚度施工,以保证涂层的防水性能和使用寿命。
总之,单组份聚氨酯防水涂料的施工方案需要进行基层处理、底涂施工、中涂施工、面涂施工以及涂层保护等工作,合理操作和注意施工前后的细节,才能确保涂层的质量和防水效果。
聚氨酯防水施工方案(3篇)

第1篇一、前言聚氨酯防水涂料具有优良的防水性能、耐候性、耐化学腐蚀性、耐久性等优点,广泛应用于建筑、交通、水利、化工等领域。
本方案针对聚氨酯防水施工,从施工准备、施工工艺、质量控制、安全文明施工等方面进行详细阐述。
二、施工准备1. 材料准备(1)聚氨酯防水涂料:应符合国家相关标准,质量合格。
(2)基层处理剂:应具有渗透性、增强基层粘结性能。
(3)施工工具:滚筒、刷子、刮板、剪刀、喷枪、安全帽、手套、防护眼镜等。
2. 施工人员准备(1)施工人员应具备聚氨酯防水施工经验,熟悉施工工艺和质量要求。
(2)施工人员应经过安全教育和技能培训,确保施工安全。
3. 施工现场准备(1)施工现场应具备良好的排水条件,确保施工过程中无积水。
(2)施工区域应设置安全警示标志,防止无关人员进入。
(3)施工材料应整齐堆放,便于取用。
三、施工工艺1. 基层处理(1)清除基层表面的杂物、油污、松动颗粒等。
(2)对基层进行打磨、清理,确保表面平整、无裂缝、无空鼓。
(3)对基层进行湿润,以提高聚氨酯防水涂料的粘结性能。
2. 刷涂基层处理剂(1)将基层处理剂搅拌均匀。
(2)用刷子将基层处理剂均匀涂刷在基层表面。
(3)待基层处理剂干燥后,进行下一道工序。
3. 聚氨酯防水涂料施工(1)将聚氨酯防水涂料搅拌均匀。
(2)根据施工要求,选择合适的施工工具(滚筒、刷子、刮板等)。
(3)按照施工顺序,从低处向高处、从里向外进行涂刷。
(4)涂刷时,应确保涂层均匀、无气泡、无漏涂。
(5)涂层厚度应符合设计要求,一般为1.5-2.0mm。
4. 立面施工(1)在立面施工前,应先做好水平面的防水层。
(2)在立面施工过程中,应使用刮板将涂料均匀刮涂。
(3)立面涂层厚度应符合设计要求。
5. 接缝处理(1)对施工缝、变形缝等接缝进行处理,确保密封性。
(2)使用专用密封胶或聚氨酯防水涂料进行封缝。
(3)封缝宽度应符合设计要求。
6. 完成后处理(1)施工完成后,对施工现场进行清理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据:
地下防水按DB/TJ80-204-96《地下建筑防水涂膜工程技术方案》标准施工。
二、项目部管理组织机构图:
3.1 材料及要求
3.1.1 聚氨酯防水涂料,应具有出厂合格证及厂家产品的认证文件。
材料应存放在室内通风干燥处,贮期为6个月,主要技术性能指标如下:
固体含量:≥80%
抗拉强度:≥1.9MPa
延伸率:≥550%
低温柔度:在-40℃绕20mm圆棒无裂纹
3.1.2 辅助材料:
3.1.2.1 二甲苯或醋酸乙酯:用于稀释和清洗工具。
3.2 主要机具:
3.2.1 电动机具:电动搅拌器。
3.2.2 手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷等。
3.3 作业条件:
3.3.1 地下防水层聚氨酯防水涂料施工,在地下水位较高的条件下涂刷防水层前,应先降低地下水位,做好排水处理,使地下水位降至防水层操作标高以下300mm,并保持到防水层施工完。
3.3.2 涂刷防水层的基层应按设计抹好找平层,要求抹平、压光、坚实平整,不起砂,含水率低于9%。
3.3.3 涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。
3.3.4 涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度不应低于5℃,操作时严禁烟火。
四、操作工艺:
4.1 工艺流程:
基层清理→涂刷底胶→涂膜防水层施工→做保护层
4.2 基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。
4.3 涂刷底胶:
4.3.1 底胶(基层处理剂)配制:将聚氨酯涂料搅拌均匀,应在2h内用完。
4.3.2 底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0.3kg/m2左右,涂刷后约4h手感不粘时,即可做下道工序。
4.4 涂膜防水层施工:
4.4.1 材料配制:聚氨酯涂料用电动搅拌器强制搅拌3~5min,至充分均匀即可使用。
配好的料应2h内用完,不可时间过长。
4.4.2 附加涂膜层:穿过墙、地的管根部,套管、阴阳角,变形缝等薄弱部位,应在涂膜层大面积施工前,先做好上述部位的增强涂层(附加层)。
附加涂层做法:是在涂膜附加层中铺设玻璃纤维布,涂膜操作时用板刷刮涂料驱除气泡,将玻璃纤维布紧密地粘贴在基层上,阴阳角部位一般为条形,管根为块形,三面角,应裁成块形布铺设,可多次涂刷涂膜。
4.4.3 涂刷第一道涂膜:在前一道涂膜加固层的材料固化并干燥后,应先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。
涂刮第一层聚氨酯涂膜防水材料,可用滚筒均匀涂刷,力求厚度一致,在1.5mm左右,即用量为1.5kg/m2。
4.4.4 涂刷第二道涂膜:第一道涂膜固化后,即可在其上均匀地涂刷第二道涂膜,涂刷方向应与第一道的涂刷方向相垂直,涂刷第二道与第一道相间隔的时间一般不小于24h,亦不大于72h。
4.4.5 涂刷第三道涂膜:涂刷方法与第二道涂膜相同,但涂刷方向应与其垂直。
4.4.6 每度施工完72小时内,应避免侵泡在地下水内,在后一度涂刷时,应用抹布抹去前一度涂层表面的水株。
4.5 涂膜保护层:最后一道涂膜固化干燥后,即可根据建筑设计要求的适宜形式,做好保护层。
五、质量保证措施:
5.1 涂膜防水材料及加层玻璃布性能必须符合设计和有关标准规定。
并有产品合格证、试验报告。
5.2 涂膜防水层及其局部应加强的变形缝、预埋管件处、阴阳角部位的做法,必须符合设计要求和施工规范的规定,不得渗漏水。
5.3 涂膜防水的基层应牢固,表面洁净,密实平整,阴阳角呈圆弧形,底胶涂层应均匀,无漏涂。
5.4 附加涂膜层的涂刷方法、搭接、收头应按设计要求,粘结必须牢固,接缝封闭严密,无损伤、空鼓等缺陷。
5.5 聚氯酯涂膜防水层、涂膜厚度均匀、粘结牢固严密,不允许有脱落、开裂、孔眼、涂刷压接不严密的缺陷。
5.6 涂膜防水层表面不应有积水和渗水的现象。
保护层不得有空鼓、裂缝、脱落的现象。
六、成品保护措施:
6.1 穿过墙体的管根、预埋件、变形缝处,涂膜施工时不得碰损、变位。
6.2 已涂好的涂膜未固化前,应做好成品保护,以免涂膜防水层受损坏,造成渗漏。
七、应注意的质量问题:
7.1 气孔、气泡;材料搅拌方式及搅拌时间未使材料拌合均匀;施工时应采用功率、转速不过高的搅拌器。
另一个原因是基层处理不洁净,做涂膜前应仔细清理基层,不得有浮砂和灰尘,基层上更不应有孔隙,涂膜各层出现的气孔应按工艺要求处理,防止涂膜破坏造成渗漏。
7.2 起鼓:基层有起皮、起砂、开裂、不干燥,使涂膜粘结不良;基层施工应认真操作、养护,待基层干燥后,先涂底层涂料,固化后,再按防水层施工工艺逐层涂刷。
7.3 涂膜翘边:防水层的边沿、分遍刷的搭接处,出现同基层剥离翘边现象。
主要原因是基层不洁净或不干燥,收头操作不细致,密封不好,底层涂料粘结力不强等造成翘边。
故基层要保证洁净、干燥,操作要细致。
7.4 破损:涂膜防水层分层施工过程中或全部涂膜施工完,未等涂膜固化就上人操作活动等,将涂膜碰坏、划伤。
施工中应保护涂膜的完整。
