油库油罐拆除施工方案修订稿

合集下载

油罐拆除施工方案

油罐拆除施工方案

油罐拆除施工方案一、项目概述本油罐拆除施工方案适用于对已废弃或不再使用的油罐进行拆除处理。

拆除施工过程将遵循国家相关法律法规的要求,以保证安全、环保、高效的原则进行操作。

二、施工准备1.提前调查和评估:施工前,应进行对油罐的调查和评估,包括结构、容量、油品残留量等信息的掌握,并对可能的风险进行预估和评估。

2.方案设计和安全措施:根据调查评估的结果,设计油罐拆除方案,并制定相应的安全措施,包括使用专业拆除设备、配备个人防护装备、防火、防爆等措施。

3.通知相关部门:拆除油罐前,需通知相关部门,如环保、消防等,按要求办理相关手续。

三、工程施工过程1.现场准备:施工前,进行周边区域的封锁和隔离,确保施工安全,并设置进出口通道,方便设备和材料的运输。

同时清理罐区内部杂物,保证施工顺利进行。

2.薄膜涂抹:在油罐表面涂抹专用薄膜材料,以防止油品残留的泄漏,同时防爆措施也应配备,并确保薄膜材料的完整性和紧密性。

3.油品清理:将油罐内的油品进行清理,采用专业设备进行吸附和中和处理,以防止油品残留对环境造成污染。

4.切割、拆除:使用特种切割机械进行油罐的切割工作,需要专业的操作人员进行操作,并按照预设方案进行切割,确保安全和高效。

拆除油罐时,需注意控制倾倒的速度和方向,防止对周围环境和设施造成二次污染和损害。

5.残渣处理:拆除后,对油罐内部残留的渣滓进行集中处理和清理,采取专业处理设备,防止对地下水和土壤造成污染。

6.除尘处理:油罐拆除过程中会产生大量粉尘,需设置专业的除尘设备进行处理,保证周边环境的空气质量。

7.清理整理:拆除完毕后,对施工现场进行清理整理,包括清理残渣、临时设施的撤除,确保整个施工过程的环境卫生。

四、安全措施和应急预案1.安全措施:在施工现场设置必要的安全警示牌、隔离栏杆等设施,确保施工区域的安全。

工作人员应配备个人防护装备,如安全帽、防护眼镜、防护手套等,施工人员应经过专业培训和持证上岗。

2.应急预案:在施工过程中,应设置专人负责安全监控,并配备灭火器等灭火设备。

油罐拆除施工方案

油罐拆除施工方案

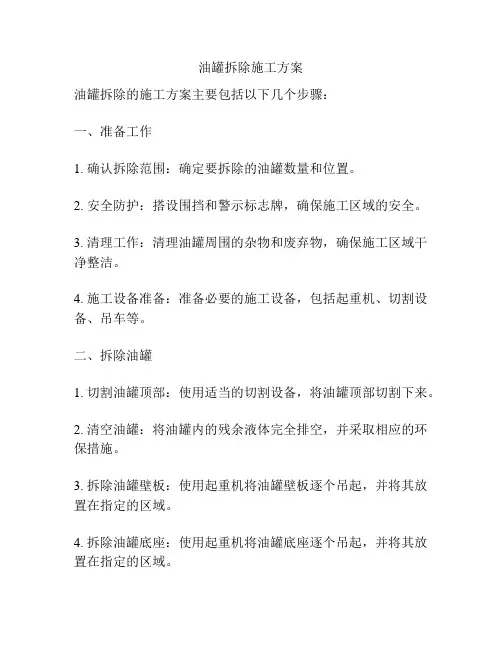

油罐拆除施工方案油罐拆除的施工方案主要包括以下几个步骤:一、准备工作1. 确认拆除范围:确定要拆除的油罐数量和位置。

2. 安全防护:搭设围挡和警示标志牌,确保施工区域的安全。

3. 清理工作:清理油罐周围的杂物和废弃物,确保施工区域干净整洁。

4. 施工设备准备:准备必要的施工设备,包括起重机、切割设备、吊车等。

二、拆除油罐1. 切割油罐顶部:使用适当的切割设备,将油罐顶部切割下来。

2. 清空油罐:将油罐内的残余液体完全排空,并采取相应的环保措施。

3. 拆除油罐壁板:使用起重机将油罐壁板逐个吊起,并将其放置在指定的区域。

4. 拆除油罐底座:使用起重机将油罐底座逐个吊起,并将其放置在指定的区域。

5. 清理工作:清理拆除后的废弃物和残留物,确保施工区域干净整洁。

三、废料处理1. 废弃物分类:对油罐的废弃物进行分类,划分为可回收物、可燃物和有害物等。

2. 废弃物处理:根据废弃物的性质,采取相应的处理方式,如送往专门的处理场所进行处理或妥善处置。

3. 环保措施:在废料处理过程中,严格遵守环境保护的相关规定,采取有效的控制措施,确保不对环境造成污染。

四、安全措施1. 安全检查:每天施工前进行安全检查,确保施工区域的安全。

2. 安全防护:施工期间,必须戴好安全帽、防护眼镜、防护服等个人防护用品,确保施工人员的人身安全。

3. 灭火器具准备:在施工现场准备足够的灭火器具,以备突发火灾事件。

4. 指挥与协调:合理安排施工人员,配备专业指挥人员对施工过程进行指导和协调,确保施工顺利进行。

总之,油罐拆除施工方案需要确保施工过程的安全性和环境保护性,采取适当的措施来处理废弃物和残留物,保障施工人员的安全和周边环境的卫生。

同时,合理组织施工流程,确保工期的合理安排和工作的顺利进行。

加油站油罐拆除施工方案

加油站油罐拆除施工方案

加油站油罐拆除施工方案1. 引言加油站是供车辆加油的场所,其中的油罐是存储、供应燃油的重要设施。

然而,随着时间的推移,油罐可能出现老化、损坏或需要更换的情况。

此时,必须进行油罐拆除施工,以确保加油站的安全运营。

本文将提供一项详细的加油站油罐拆除施工方案。

2. 拆除前准备工作在进行油罐拆除之前,需要进行以下准备工作:2.1 安全评估对加油站进行全面的安全评估,包括检查油罐是否存在泄漏风险以及周围区域是否有其他风险。

必要时,可以请专业的安全顾问进行评估。

2.2 拆除许可根据当地法规,申请并取得拆除油罐的许可证。

这可能需要提交施工图纸、工程计划等文件,并支付相关费用。

2.3 施工团队组建聘请经验丰富的拆除施工团队,包括工程师、技术人员和施工工人等。

他们应该熟悉相关的法规和安全标准。

2.4 周围区域准备确保工作区域周围没有易燃物品,并设置防爆措施,例如安装防爆围栏、挡板等。

2.5 告知周边居民和企业提前通知周边居民和企业进行油罐拆除的时间和安排,以避免不必要的麻烦和纠纷。

3. 油罐拆除过程3.1 清空燃油在拆除油罐之前,必须将其中的燃油完全排空。

确保使用适当的工具和设备,以避免泄漏和火灾的风险。

3.2 拆除罐盖使用适当的工具,拆除油罐的罐盖。

在此过程中,要确保操作人员佩戴适当的防护设备,例如安全帽、防护眼镜和手套。

3.3 管道切断在拆除油罐之前,必须切断与其连接的所有管道。

确保使用专业工具和方法,以避免泄漏和危险。

3.4 油罐固定在开始实际的拆除工作之前,需要使用适当的固定方法,确保油罐在拆除的过程中不会倾倒或滑动。

3.5 油罐分解根据拆除计划,逐步分解油罐。

确保操作人员遵循安全程序,例如使用合适的工具、技术和设备。

3.6 清理和处理在拆除完成后,对工作区域进行清理和处理。

确保正确处理废弃物和污染物,以符合环保要求。

4. 安全措施在进行油罐拆除施工时,必须采取以下安全措施:•所有参与人员必须佩戴适当的个人防护装备,例如安全帽、耳塞、防护眼镜、手套和防护靴。

储油罐拆除施工方案

储油罐拆除施工方案

储油罐拆除施工方案1. 引言储油罐拆除是一项具有挑战性的施工工程,需要在确保安全的前提下完成。

本文档将提供一个储油罐拆除的施工方案,包括施工准备、操作步骤以及安全措施等内容。

2. 施工准备在进行储油罐拆除之前,需要做一些准备工作以确保施工的顺利进行。

以下是准备工作的步骤:1.确定施工计划:制定详细的施工计划,包括拆除时间、人员配置、材料准备等内容。

2.评估风险:对拆除过程中可能出现的风险进行评估,并采取相应的措施来降低风险。

3.获得拆除许可:联系相关部门,获得储油罐拆除的必要许可。

4.配备必要设备:根据施工计划确定所需的设备和工具,并确保其正常运作。

5.人员培训:对参与拆除工作的人员进行培训,确保其了解正确的操作流程和安全注意事项。

3. 拆除操作步骤储油罐的拆除可以分为以下步骤:3.1. 清空储油罐在进行拆除之前,必须将储油罐内的油完全清空。

以下是清空储油罐的步骤:1.关闭入口和出口阀门:确保储油罐与输送系统完全隔离。

2.排空储油罐:使用泵将储油罐内的油抽出,并储存在其他容器中。

3.清洁储油罐:将储油罐内的残余物清理干净,确保无任何可燃物残留。

3.2. 拆除储油罐结构在清空储油罐后,可以开始拆除储油罐的结构。

以下是拆除储油罐结构的步骤:1.移除附件:将储油罐上的附件,如梯子、阀门等进行拆卸。

2.切割储油罐:使用切割工具将储油罐进行切割,分解为更小的部分。

确保切割操作的安全,避免引发火灾或爆炸等事故。

3.3. 处理废弃物在储油罐拆除完成后,需要对产生的废弃物进行处理。

以下是废弃物处理的步骤:1.分类废弃物:将废弃物进行分类,如金属、塑料、残余油等。

2.处理废弃物:根据废弃物的性质,选择合适的处理方法,如回收、焚烧或填埋等。

4. 安全措施储油罐拆除是一项危险的工作,必须采取必要的安全措施来保护工作人员的安全。

以下是一些常见的安全措施:1.佩戴个人防护装备:工作人员必须佩戴适当的个人防护装备,包括安全帽、眼镜、手套等。

油库油罐拆除施工方案(1)

油库油罐拆除施工方案(1)

油库油罐拆除施工方案(1)
一、前言
在油库的日常维护和管理中,经常会遇到需要拆除油罐的情况。

本文旨在探讨
油库油罐拆除的施工方案,确保施工过程中安全高效。

二、准备工作
1.安全检查:在进行拆除前,应进行全面的安全检查,确保设备完好,
消防设施齐全。

2.方案制定:根据实际情况制定详细的拆除方案,包括拆除步骤、安
全措施等。

3.人员培训:对参与拆除工作的人员进行专业培训,确保其具备相关
技能和知识。

4.施工区域划分:对施工区域进行合理划分,确保周围人员和设备安
全。

三、拆除过程
1.清空油罐:首先需要将油罐内的残留物清空,确保安全。

2.固定支撑:在进行拆除前需对油罐进行固定支撑,防止倾倒。

3.切割:使用专业切割设备对油罐进行切割,逐步拆除。

4.清理:拆除完成后,对现场进行彻底清理,确保无油污残留。

5.检测:对拆除后的区域进行安全检测,确保无泄漏和安全隐患。

四、安全措施
1.穿戴防护装备:参与施工的人员需穿戴符合标准的防护装备,确保
安全。

2.通风保护:在施工过程中保持良好的通风,防止有毒气体危害。

3.应急预案:制定完善的应急预案,确保一旦发生意外能够迅速应对。

五、总结
通过对油库油罐拆除施工方案的探讨,我们更加清晰了解了在进行此项工作时
需要注意的事项和方法。

合理的准备工作、严格的拆除过程和完善的安全措施,是确保工作顺利进行并保障安全的关键。

希望本文能对类似工作有所帮助。

油罐拆除施工方案+油罐拆除方案

油罐拆除施工方案+油罐拆除方案

油罐拆除施工方案油罐拆除方案目录1、拆除施工主要流程12、施工准备13、通用消防安全措施及要求14、液化石油气球罐清洗置换方案35、工艺管道清洗置换方案66、汽、柴油储罐清污置换方案67、消防测爆(气体检测)78、拆除施工方案89、外运处置9二、施工组织101、项目管理体系设置102、施工人员配置103、施工机械机具配备111三、工期计划12油罐拆除设施方案由于****发动机有限公司发展需要,需将二个油库油罐将被拆除,针对库区的石油储罐、及配套工艺管道的安全拆除,编制了如下施工方案。

一、拆除设施方案1、拆除施工主要流程:施工准备底油抽排清洗油汽置换消防测爆外运处置罐主体拆除外附件保温工艺管线拆除2、施工准备为了保证工程顺利按期进行,必须全面、细致做好施工准备工作,并且要落实到位。

(1)开工前与地方政府安监、消气割器材防、环保、特种设备检察研究院报告、办理备案和开工手续,全面理解政府部门对该工程的有关要求和标准,取得政府部门的指导和监督.(2)有针对性的做好相关技术准备工作,包括技术人员的选定、技术资料的完备、拆迁对象的性能特点、难点、危险点,技术措施(施工、安全、环保)的再分析等。

(3)各种生产资源的调配。

包括各工种工人的选定和调遣,措施手段用料的询价及备置,施工机械、机具的检验和配备。

2特别要做好安全消防物资、工具、器材等的准备工作。

(4)全面细致做好全体参加施工人员的安全教育、安全交底等工作。

3、通用消防安全措施及要求(1)在施工前,制订详细的置换、清污、拆除、外运安全工作方案,包括置换、清污、拆除的项目内容、工期、安全防范措施、安全责任人和监护人,并成立HSE领导小组,统一协调、指挥施工全过程中的一切工作。

(2)进场前,对气割器材所有施工人员进行安全教育,包括有清洗、置换、拆除的内容、液化气及汽柴油等介质的性质特点、防火防爆十大禁令、施工安全管理制度、技术操作规程,消防知识及消防灭火器材的正确使用,以及事故应急处置措施等,做到人人共知,并经考核合格后方准上岗.(3)清罐、拆除指挥人员,在清罐作业期间必须亲临现场,及时解决和处理所发现的问题。

2024年油罐拆除施工方案

2024年油罐拆除施工方案

2024年油罐拆除施工方案____年油罐拆除施工方案一、前言____年油罐拆除施工是一项涉及到环境保护和施工安全的重要工作。

为了确保施工顺利进行,我们制定了以下的工程方案,以应对各种挑战和问题。

二、项目概述本项目的拆除对象是一座年限较长的油罐。

油罐位于城市的工业区内,附近有居民区和水源保护区。

由于长期使用和年限的限制,油罐存在破损和老化的情况,需要进行拆除和清理。

三、拆除前准备工作1. 环境评估在拆除前,进行环境评估是非常必要的。

由专业机构对拆除区域进行环境评估,评估主要包括土壤和水源的污染情况,以及拆除过程可能对环境造成的影响。

2. 施工方案制定根据环境评估的结果,结合现场实际情况,制定拆除方案。

拆除方案应包括拆除的具体步骤、施工所需材料和设备、人员配备和安全措施等。

3. 人员培训所有参与拆除工作的人员,都必须接受相关的培训,包括施工操作规程、安全演练和应急预案等。

特别是在涉及到危险化学品的处理时,必须确保操作人员具备相关的专业知识和技能。

4. 安全防护设施的设置施工现场必须设置相应的安全防护设施,包括围栏、警示标志、安全帽、防护眼镜、防护服等。

同时,应配备专业的消防设施和急救设备,以应对可能发生的紧急情况。

四、拆除过程1. 油罐排空在拆除油罐之前,必须确保油罐内没有油或其他危险物质。

使用专业设备将油罐内的油排空,并进行储存和处理。

2. 拆除油罐拆除油罐的过程需要综合考虑施工安全和环境保护。

可采取以下步骤:a. 首先,清理油罐周围的区域,将所有可能影响施工的杂物清除。

b. 使用吊车或起重机等设备,将油罐逐层拆除。

拆除过程中,要保证操作的稳定性和安全性。

c. 将拆除下来的油罐进行分类和处理。

如果油罐内曾经储存过危险化学品,需要对其进行专业处理,以避免对环境造成污染。

3. 清理作业拆除油罐后,对施工区域进行清理作业。

这包括清理油罐倒塌后产生的残渣和废弃物,并恢复施工区域的原貌。

五、施工安全措施在施工过程中,必须严格遵守相关的安全规定,采取必要的措施以确保施工人员的安全。

油库油罐拆除施工方案

油库油罐拆除施工方案

油库油罐拆除施工方案一、项目背景为了确保油库安全运营和维护,需要对油库中的旧油罐进行拆除工作。

油罐拆除工程是一项复杂的工程,需要精心设计和施工方案,以确保施工过程中的安全性、高效性和环保性。

二、施工准备工作1. 确定拆除范围和数量在拆除工作开始之前,需要准确的确定拆除的油罐数量和范围,确保工作不会发生遗漏或冗余。

2. 制定详细施工计划根据拆除范围和数量,制定详细的施工计划,包括施工步骤、时间安排、人员配备等,确保施工过程有条不紊。

3. 资源准备准备好所需的拆除工具、设备和材料,确保施工过程中的工具齐全、设备完备。

4. 安全考虑在施工前对现场进行安全评估,准备好应急预案,确保施工过程中安全第一。

三、施工步骤1. 清空油罐首先需要将油罐中的残留油品全部清空,确保拆除过程中不会有液体泄漏。

2. 拆除管道和附件对油罐周围的管道和附件进行拆除,确保油罐与周围环境分离,准备拆除。

3. 拆除油罐使用适当的工具和设备,对油罐进行拆除,确保拆除过程中不会引起其他损坏或事故。

4. 清理现场最后对拆除现场进行清理,确保没有残留物或危险品留在现场,保持施工现场整洁。

四、施工质量控制1. 监督检查在施工过程中,需要安排专人对施工过程进行监督检查,确保施工符合施工计划和施工要求。

2. 质量评估施工结束后需要对施工质量进行评估,确保施工达到设计要求和标准。

3. 安全检查定期对施工现场进行安全检查,确保施工过程中的安全措施得到落实。

五、施工总结1. 成果总结对整个拆除施工过程进行总结,总结经验和教训,为今后类似工程提供参考。

2. 客户验收客户对施工结果进行验收,确保施工符合客户要求。

通过以上施工方案,油库中的油罐拆除工程将得到安全、高效、环保的实施,确保油库的安全和稳定运营。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

油库油罐拆除施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]灵璧向阳加油站油罐拆除施工方案一、拆除概况1.拆除内容:15m3汽油罐1个;15m3柴油罐1个及附属管线。

2.拆除地点:灵璧县向阳镇向阳加油站内3.安全目标:安全事故为零4.计划开、竣工日期:按合同工期要求。

5.简介:本油库于2012年停止运行,油罐及附管线可能有残留废油,属于石油化工危险设施设备,本次拆除油罐属于易燃易爆旧油罐,因此对于拆除油罐安全性施工非常重要,必须严格按照施工方案要求进行施工。

二、编制依据:1.甲方工程师现场交底及自行现场勘察咨询资料;2.以往改造加油站的施工经验;3.本公司编制的施工质量、安全管理文件;4.工程应用的主要规范、规程等。

三、技术及施工现场准备1.拆除前组织项目部技术人员认真分析现场实际情况,制定施工方案,并做好技术交底。

2.根据方案做好劳动力计划及设备、材料计划准备工作。

3.施工前做好施工现场临时设施、区域围挡和建筑材料的储存和堆放工作,站区周围搭设施工围挡,并在施工区域设置危险警示牌,拉好警戒线,并派专职安全员负责,非施工人员不得进入施工现场。

4.对拆除施工人员做好技术交底及安全交底。

5.为拆除施工人员配备好安全防护用品。

6.拆除前检查所有电源线路及设备管线均已切断后方可施工。

7.根据施工方案及建设单位建立安全、消防、保卫等组织机构和相关规章制度,布置安排好消防、环境保护等措施。

8.进场施工机具都必须在开工前进行检查和试运行。

四、临时用电准备1.施工用电从原加油站总配电箱接入,箱内按规程要求设备齐全,电工必须持有电工操作证,并进行安全考核合格后上岗。

由项目部技术负责人对电工进行技术和安全交底。

2.现场应有24小时值班,并巡视检查做好记录。

照明及动力用电应分别布线,所有照明灯具及配电箱应绝缘完好,具有防热、防水、防爆功能,用电设备应按照照明及动力的不同分别使用配电箱。

3.配电箱及电源周围无杂物、无积水,接地、接零和漏电保护齐全有效。

各类电动机具安全完好,接地有效。

4.中小型电动工具用电做好专业维护,确保安全使用。

五、施工部署六、拆除施工方案1、施工准备为了保证拆除工作顺利进行,必须全面、细致做好施工准备工作,并且要落实到位。

(1)有针对性的做好相关技术准备工作,包括技术人员的选定、技术资料的完备、拆迁对象的性能特点、难点、危险点,技术措施(施工、安全、环保)的再分析等。

(2)各种生产资源的调配。

包括各工种工人的选定和调遣,措施手段,施工机械、机具的检验和配备。

特别要做好安全消防物资、工具、器材等的准备工作。

并按汽油罐体大小准备一定数量的醋用作汽油罐清洗使用,在动火切割时,准备一定数量的灭火器等防范措施。

(3)全面细致做好全体参加施工人员的安全教育、安全交底等工作。

2、通用消防安全措施及要求(1)在施工前,制订详细的置换、清污、拆除安全工作方案,包括置换、清污、拆除的项目内容、安全防范措施、安全责任人和监护人,统一协调、指挥施工全过程中的一切工作。

(2)进场前,对所有施工人员进行安全教育,包括有清洗、置换、拆除的内容、汽柴油等介质的性质特点、防火防爆十大禁令、施工安全管理制度、技术操作规程,消防知识及消防灭火器材的正确使用,以及事故应急处置措施等,做到人人共知。

(3)清罐、拆除安全责任人,在清罐作业期间必须亲临现场,及时解决和处理所发现的问题。

(4)凡有作业人员进罐作业时,油罐人孔外均须设专职监护人员,且一名监护人员不得同时监护两个作业点。

(5)安全责任人应加强现场的安全巡回检查,并有权制止违章指挥和违章作业并及时报告。

(6)进行置换的油罐半径40米内均视为火灾和爆炸危险场所,设置隔离带,并设专人进行监护,在该场所应严防铁器等相撞击。

(7)罐区内作业、动火、用电实行严格控制制度,罐内油气浓度测试结果、预防措施是操作控制的重要依据。

(8)为了防止清罐作业人员中毒,必须做到:进罐前必须进行罐内油气浓度测试。

当油气浓度为该油品爆炸下限的4-40%时,方能进入油罐作业,作业人员必须采取相应的防护措施。

(9)由于作业影响而使罐内油气浓度超过允许值时,作业人员应迅速撤离现场。

重新通风,直到油气浓度降到规定值时,方可继续作业。

(10)当作业场所的油气浓度超过该油品爆炸下限的40%时,禁止入罐清洗作业。

(11)禁止在雷雨天(或气压低)或风力在五级以上的大风天进行油罐的通风或清洗作业。

(12)罐区作业人员严禁穿着化纤服装。

不得使用化纤绳索及化纤抹布等。

必须统一发放的穿戴防静电工作服和防静电鞋,佩戴安全帽等防护用品。

(13)入罐作业时,必须做到引入该场所的电气设备及其安装,应符合国家有关的安全用电规定。

机械通风机应与油罐做电气连接并接地。

(14)入罐作业时,检测人员应在进罐作业前三十分钟再进行一次油气浓度检测,确认油气浓度符合规定的允许值,并做好记录。

清罐作业指挥人员会同安全检查人员进行一次现场检查。

(15)安全(监护)人员,进入作业岗位后,作业人员即可进罐作业。

(16)罐区作业时的照明,采用防爆手电筒作局部照明。

3.汽、柴油罐油污清理置换方案(1)油污清理准备工作①汽油罐油污清理,向罐体内加足量洗衣粉后,再向罐体内缓慢充水(初始流速控制在1米/秒内),直至充满,关闭阀门,浸泡24小时。

②柴油罐油污清理,向罐体内缓慢充水(初始流速控制在1米/秒内),直至充满,关闭阀门,浸泡24小时。

(2)机械抽吸法排出废油(水)①通过排污阀自流排废油(水),直至废油(水)不再排出时为止。

②卸下进(出)油管线阀门,拆除切断与其它输油管线或油罐的通路。

③将胶管由进(出)油管线的另一端插入罐底,将手摇泵置于孔口三米以外抽吸底油水。

此间通过计量,若确认底油排空完毕三十分钟后,应通过量油孔、排油孔等处对罐内油气浓度进行测试并记录。

③通过排污阀自流排废油(水),直至废油(水)不再排出时为止。

④打开透光孔、顶孔自然通风48小时。

底油(水)排空后,(3)重复第(1)(2)步骤,直至当油气浓度为该油品爆炸下限的4-40%时。

(4)排除油汽①排除油气前应认真检查:是否已按要求排出底油(水);是否切实断开油罐的所有管路系统;是否切实拆断油罐的阴极保护系统等。

②打开罐顶上部透光孔、量油孔,卸下呼吸阀等,自然通风48小时。

③打开油罐下部人孔,以风筒连接防爆风机与油罐下部人孔。

经检查无误后,启动防爆风机,进行强制机械通风。

④机械通风应采取正压通风,不得采取负压吸风。

防爆风机应安装在上风口。

⑤采用逆行间歇式通风。

即每通风四小时,间隔一小时,连续通风二十四小时以上,每小时通风量宜大于油罐容积的十倍以上,直至油气浓度达到规定数值后,方可佩戴相应的呼吸器具和采取必要的防护措施入罐进行作业。

5、消防测爆(气体检测)(1)气体检测的范围,包括储罐内及附近35米范围内可能存留油品蒸汽的油气浓度。

(2)气体检测应沿油罐圆周方向进行,并应注意选择易于聚集油气的低洼部位和死角。

对于浮顶油罐还应测试浮盘上方的油气浓度。

(3)每次通风(包括间隙通风后的再通风)前以及作业人员入罐前都应认真进行油气浓度的测试,并应做好详细记录。

(4)作业期间,应定时进行油气浓度的测试。

正常作业中每八小时内不少于两次,以确保油气浓度在规定范围之内。

(5)对于动火分析的油气浓度测试,应采用可燃气体测试仪和测爆仪同时测定并于动火前三十分钟之内进行。

如果动火中断三十分钟以上,必须重新做动火分析。

试样均应保留到动火结束之后。

(6)必要时可邀请消防部门派员协助或指导。

6、拆除施工方案采用人工从左至右的拆除,人工将渣土清理装车的施工方案,由项目经理、安全员认真督促检查电源、水源的切断、迁移工作,以及安全阻隔、安全围挡搭设,确认安全后方可施工。

(1)关闭所有加油站电源,关闭相对应的油罐潜泵电源,关闭切断阀,在检查井内用防爆工具拆除与油罐连接的卸油管、通气管线、量油管、液位仪管后用盲板封堵,防止油气泄露。

(2)然后按“汽、柴油罐油污清理置换方案”注入清水进行置换。

(3)根据油罐基础埋深及土质情况,采用1:1放坡,基底每侧留宽作为工作面及排水沟,要采用支护、分层开挖,放坡可采用阶梯放坡或斜坡。

(4)人工清理油罐四周的砂层至油罐底部,然后使用便携式气体检测报警仪进行检测油气浓度,如果气体检测氧气测试浓度在%%之间,可燃气体浓度小于与其空气混合爆炸下限的10%,有毒有害气体含量符合国家相关标准的规定,满足以上条件时,才能进行下道工序施工。

(5)用防爆工具拆除油罐四周的防浮抱带,以确保油罐四周没有与底座连接。

(6)用防静电吊带将油罐捆牢,用25T吊车将捆好的油罐依次吊至卡车上,油罐两侧用方木抵死,用鬃绳或倒链将油罐与卡车挷牢,倒链与油罐之间垫上方木,防止摩擦引起火花,油罐吊装完毕,运至甲方指定地点。

油罐吊至指定位置后,往油罐内注入清水存放。

七、安全应急措施1.成立应急领导小组,负责施工中各种紧急情况的处理。

组长:李海港副组长:王劲松成员:李海生、沈宗春2.应急小组职责a.定期组织应急模拟宣传,制定完善应急措施b.检查应急设施的齐全、性能、质量是否符合要求。

c.负责组织应急抢救、疏散、救助及通讯联络。

d.应急预案。

安徽龙雨建筑安装工程有限公司2016年10月8日。

相关文档
最新文档
