静压桩机工程施工组织设计

合集下载

静压桩工程施工组织设计(范例一)

静压桩工程施工组织设计(范例一)

1 工程概况及特点(1) 静压桩的工程内容本工程的静力压桩总桩数为1168根,其中Ф500管桩842根,Ф600管桩326根。

Ф500管桩单桩承载力标准值分别为 600KN(桩长L=12~15米)及800KN(压至岩面),Ф600管桩单桩承载力标准值为1000KN,两种桩型的壁厚均为100mm。

(2) 静力压桩工程的特点①工程场区位于石灰岩地区,岩溶较发育,岩面埋深一般为20~30m,根据地质勘察报告,场区内的不良地质现象主要为分布范围较广的溶洞及土洞。

②有些钻孔揭示出静压管桩要穿越两层较厚的中密状态的粗砂、砾砂层后,才能进入硬质土层或到达微风化岩面,这两层砂硬隔层将给施工带来一定难度,有此桩将以砂层作为持力层。

③当基岩埋深>25m,桩长≥20m,终压压力值≥1200KN时,要在桩侧灌入高压水泥浆。

④管桩的管底均需倒入混凝土作封堵。

2 施工方案的选择(1) 静力压桩施工工艺流程静力压桩的施工顺序为:- 1 -静力压桩施工工艺流程图(2) 施工方法a、测量放线根据建设单位提供的测量控制点及设计图纸,测量标定各个桩位中心点,并打入钢筋头(或竹签)给予确定,经建设单位等有关单位人员复核验线后即可开始施工。

要求测量人员高度负责地记录各个桩位中心点以及水平标高,确保桩位准确和桩顶标高基本符合要求。

- 2 -施工过程中测量人员也应对桩位经常复核,以免桩位发生偏差。

b、静力压桩施工全液压式静力压桩机是一种新型的静力压桩机械,可独立完成行走、吊桩、夹桩、静压沉桩等一系列操作过程。

全部操作均由液压驱动,具有无噪音、无振动、无污染、质量好、不损桩、工效高等优点。

本工程的施工机械“ZYJ-680”型静力压桩机是目前国内压桩力最大和功能最先进的静压桩施工机械。

管桩是由专业的生产厂家提供的成品桩,桩段的长度有11m、9m、7m等几种规格,管桩的接桩采用焊接法。

静压桩施工的过程为:桩机就位后将桩吊放入压桩机内,启动液压夹头夹紧桩身并对准桩位中心、调直、然后压桩;每次沉桩高度为一个压桩行程,反复往下沉桩,完成一节桩的沉桩过程;然后用焊接接桩,再重复第二节、第三节等的沉桩过程,从而完成一根桩的施工过程。

静压桩机工程施工方案

静压桩机工程施工方案

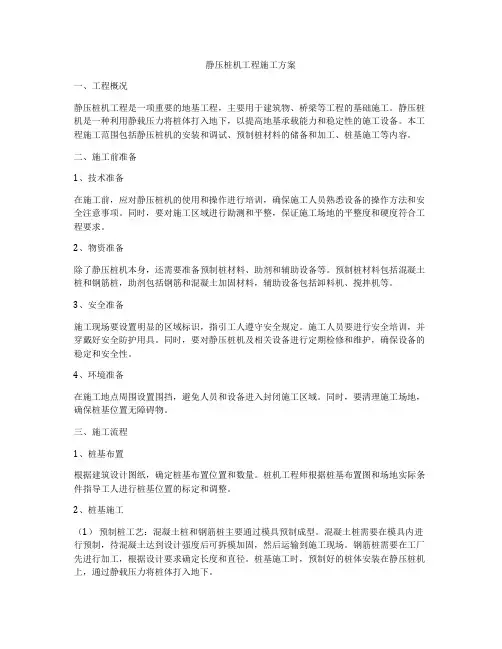

静压桩机工程施工方案一、工程概况静压桩机工程是一项重要的地基工程,主要用于建筑物、桥梁等工程的基础施工。

静压桩机是一种利用静载压力将桩体打入地下,以提高地基承载能力和稳定性的施工设备。

本工程施工范围包括静压桩机的安装和调试、预制桩材料的储备和加工、桩基施工等内容。

二、施工前准备1、技术准备在施工前,应对静压桩机的使用和操作进行培训,确保施工人员熟悉设备的操作方法和安全注意事项。

同时,要对施工区域进行勘测和平整,保证施工场地的平整度和硬度符合工程要求。

2、物资准备除了静压桩机本身,还需要准备预制桩材料、助剂和辅助设备等。

预制桩材料包括混凝土桩和钢筋桩,助剂包括钢筋和混凝土加固材料,辅助设备包括卸料机、搅拌机等。

3、安全准备施工现场要设置明显的区域标识,指引工人遵守安全规定。

施工人员要进行安全培训,并穿戴好安全防护用具。

同时,要对静压桩机及相关设备进行定期检修和维护,确保设备的稳定和安全性。

4、环境准备在施工地点周围设置围挡,避免人员和设备进入封闭施工区域。

同时,要清理施工场地,确保桩基位置无障碍物。

三、施工流程1、桩基布置根据建筑设计图纸,确定桩基布置位置和数量。

桩机工程师根据桩基布置图和场地实际条件指导工人进行桩基位置的标定和调整。

2、桩基施工(1)预制桩工艺:混凝土桩和钢筋桩主要通过模具预制成型。

混凝土桩需要在模具内进行预制,待混凝土达到设计强度后可拆模加固,然后运输到施工现场。

钢筋桩需要在工厂先进行加工,根据设计要求确定长度和直径。

桩基施工时,预制好的桩体安装在静压桩机上,通过静载压力将桩体打入地下。

(2)混凝土灌注工艺:对于部分特殊地质条件,需要采用混凝土灌注桩施工工艺,在施工现场进行桩孔钻进,灌注混凝土,形成一体岩桩。

3、质量控制在桩基施工过程中,要对桩体的深度、垂直度和水平度进行实时监控。

确认每根桩的打桩参数符合设计要求,确保桩基施工的质量和稳定性。

4、环境保护桩基施工可能会对周边环境造成一定的影响,需要做好环境保护措施。

静压桩机工程施工方案

静压桩机工程施工方案

一、工程概况本工程为某住宅小区桩基工程,位于XX市XX区,占地面积约XX万平方米。

根据地质勘察报告,场地内土层主要为粉质粘土、粉土和卵石,地基承载力较低,需进行桩基处理。

本次桩基工程采用静压桩机施工,桩型为预应力管桩,桩径为600mm,桩长为15m。

二、施工目标1. 确保工程质量,满足设计要求。

2. 确保施工进度,按时完成工程任务。

3. 确保施工安全,预防事故发生。

三、施工部署1. 施工组织(1)项目经理部:负责整个工程的施工组织、协调和管理。

(2)施工班组:负责具体施工操作,包括桩机操作、桩基施工等。

2. 施工进度根据工程规模和施工条件,制定合理的施工进度计划,确保工程按时完成。

3. 施工安全(1)建立健全安全管理制度,加强安全教育,提高施工人员的安全意识。

(2)严格执行安全操作规程,确保施工安全。

四、施工工艺及要点1. 施工工艺(1)测量定位:根据设计图纸,采用全站仪、钢尺等工具进行桩位放样,确保桩位准确。

(2)桩机就位:将静压桩机放置于桩位处,调整桩机水平。

(3)吊桩插桩:将预制管桩吊起,插入桩位,调整桩身垂直度。

(4)静压沉桩:启动静压桩机,进行桩身静压沉桩,直至达到设计桩长。

(5)接桩:根据桩长要求,采用硫磺胶泥接桩,确保接桩质量。

(6)终止压桩:根据设计要求,控制终止压力,确保桩基质量。

(7)桩质量检验:对桩身进行质量检验,包括桩身完整性、桩顶标高、桩身垂直度等。

2. 施工要点(1)桩位放样:确保桩位放样准确,误差控制在规范要求范围内。

(2)桩机就位:桩机就位后,调整水平,确保桩机稳定。

(3)吊桩插桩:吊桩过程中,注意保护桩身,避免损坏。

(4)静压沉桩:控制沉桩速度,确保桩身垂直度,避免桩身倾斜。

(5)接桩:确保接桩质量,防止接桩处出现裂缝。

(6)终止压桩:根据设计要求,控制终止压力,避免桩身损坏。

五、施工质量控制1. 材料质量控制:选用符合国家标准的预应力管桩,确保材料质量。

2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。

某工程静压桩施工组织设计

某工程静压桩施工组织设计

某工程静压桩施工组织设计一、项目概况本工程是建筑工程的地基处理工程,需要进行静压桩施工。

静压桩是一种常见的地基处理方法,可以提高地基的稳定性和承载能力。

二、施工目标1.按照设计要求施工,确保静压桩的质量和强度;2.保证施工效率,优化施工进度;3.确保施工安全,防止事故发生。

三、施工方案1.预制桩材料的准备根据设计要求,选用符合标准的预制桩材料,并对材料进行检查,确保质量合格。

2.预制桩的制作根据设计要求,进行预制桩的制作。

制作过程中要注意以下事项:-具体预制桩的制作数量,按照设计要求提前预留一定数量的桩头和长度的延伸量,确保施工过程中的需要;-使用专业的预制桩设备进行制作,确保制作过程的质量。

3.施工准备工作-设计施工计划和施工方案,明确施工的每个阶段和活动;-准备施工所需的机械设备、工具和安全设施,并进行检查和试运行,确保设备正常工作;-组织人员培训,确保施工人员熟悉施工方案和操作流程。

4.桩基坑的开挖根据设计要求和桩基坑的具体情况,进行桩基坑的开挖。

开挖过程中要注意以下事项:-清除坑底上的杂物和泥浆,保持坑底平整;-桩基坑的边坡需按照设计要求进行支护,确保坑壁的稳定。

5.预埋桩头的安装根据设计要求,在桩基坑的底部先进行预埋桩头的安装。

安装过程中要注意以下事项:-预埋桩头的位置和数量根据设计要求进行安装;-使用专用的设备进行预埋桩头的安装,确保安装的准确性和稳定性。

6.预制桩的沉桩根据设计要求和现场条件,进行预制桩的沉桩。

沉桩过程中要注意以下事项:-选择适当的沉桩方式,根据实际情况进行施工;-控制沉桩的速度和水平度,确保沉桩的稳定性。

7.验收和记录-对每根沉桩进行验收,判断桩的质量和强度是否符合设计要求;-对施工过程进行记录,包括每根桩的沉桩时间、沉桩深度、桩头高度等,以便后续施工和验收。

四、施工安全措施1.对施工现场进行安全检查,确保施工道路、施工区域和设备设施的安全性;2.进行施工人员的安全培训,确保施工人员熟悉施工操作规程和安全措施;3.安排专人负责现场安全管理,如设置警示标志、安全警戒线等;4.加强现场安全巡查,及时发现和处理安全隐患。

静压管桩施工组织设计方案

静压管桩施工组织设计方案

静压管桩施工组织设计方案一、工程概况本工程为_____项目,位于_____,总建筑面积为_____平方米。

基础采用静压管桩,桩型为_____,桩长为_____米,桩数共计_____根。

二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解场地的工程地质条件和水文地质条件。

编制施工组织设计和施工方案,明确施工工艺和质量控制要点。

进行技术交底,将施工技术要求和质量标准传达给施工人员。

2、现场准备平整场地,清除地上和地下的障碍物。

铺设施工道路,保证施工车辆通行顺畅。

布置临时水电线路,满足施工用水用电需求。

3、材料准备根据施工进度计划,组织管桩材料的采购和运输。

对管桩进行验收,检查管桩的外观质量、尺寸偏差和强度等指标,确保管桩质量符合要求。

4、机械设备准备选用合适的静压桩机,根据桩型和桩长确定桩机的型号和性能参数。

配备吊机、电焊机等辅助设备,确保施工的顺利进行。

5、人员准备组建施工项目部,配备项目经理、技术负责人、施工员、质检员、安全员等管理人员。

组织施工人员进行培训,使其掌握静压管桩施工的技术要求和操作规程。

三、施工工艺流程1、测量放线根据设计图纸,采用全站仪或经纬仪进行桩位的测量放线。

桩位偏差应符合规范要求,经监理验收合格后方可进行施工。

2、桩机就位将静压桩机移动到指定的桩位,调整桩机的水平度和垂直度。

保证桩机的压桩中心与桩位中心重合。

3、吊桩插桩利用吊机将管桩吊起,缓慢插入桩位。

在插桩过程中,应保持桩身的垂直,偏差不得超过 05%。

4、压桩启动静压桩机,缓慢加压,将管桩压入土中。

压桩速度应根据地质条件和桩机性能进行控制,一般不宜超过2m/min。

在压桩过程中,应密切观察桩身的垂直度和压力表的读数,如有异常情况应及时停机处理。

5、接桩当桩顶接近地面或设计标高时,需要进行接桩。

接桩采用焊接法,焊接质量应符合规范要求,焊接完成后应自然冷却一段时间后方可继续压桩。

6、送桩当桩顶标高低于地面时,需要采用送桩器进行送桩。

(完整版)静压桩施工组织设计方案

(完整版)静压桩施工组织设计方案

会议室桩基工程施工方案审核人:审批人:编制人:公司年月目录一、工程概况 (1)二、施工组织设计编写依据 (1)三、项目组织管理 (2)3.1、工程管理目标 (2)3.2、管理模式 (2)3.3、项目部人员组成 (2)四、静力压桩施工方案 (3)4.1、施工准备 (3)4.2、桩的验收、起吊、搬运及堆放等 (3)4.3、施工工艺 (4)五、施工进度计划技术组织措施 (7)六、主要机械设备供应计划 (7)七、工程质量的控制管理 (8)7.1、保证工程质量的技术措施 (8)7.2、静压管桩的质量控制 (8)八、安全生产技术组织措施 (12)九、环保健康文明施工技术组织措施及环境保护措施 (13)一、工程概况工程名称:桩基工程工程地址:西安市建设单位:陕西省设计单位:陕西省监理单位:陕西施工总包单位:公司施工分包单位:依据施工图纸设计,本工程地基处理采用静压高强砼预应力管桩,管顶标高-2.2m。

桩型采用《预应力混凝土管桩》(10G409)中PHC- AB400(95)24,总桩数为82根,单桩竖向承载力特征值不小于950KN,单桩竖向极限承载力不小于1900KN二、施工组织设计编写依据2.1、施工图设计桩位平面布置图;2.2、《地基与基础工程施工及验收规范》(GB50202—2002);2.3、《建筑桩基技术规范》(JGJ94-2008);2.4、《建筑工程质量检验评定标准》(GB50300-2013);2.5、《工程测量规范》(GB50026-2007);2.6、《预制预应力混凝土管桩》(GBJT08-92-2000);2.7、国家及西安市颁布的安全操作规程及文明施工规定;2.8、场地及其周围环境实际情况;2.9、《预应力混凝土管桩》(10G409)。

三、项目组织管理3.1、工程管理目标质量:工程质量符合《建筑工程施工质量验收统一标准》的规定,确保分项工程合格率达100%,,争创优质工程。

安全:杜绝重大事故和伤亡事故,一般事故率控制在3‰以内,杜绝机械和火灾事故的发生,确保安全达标。

静压桩基工程施工方案

静压桩基工程施工方案

静压桩基工程施工方案一、施工前准备1、确定施工方案根据设计要求和现场情况,确定静压桩基工程的施工方案,包括施工方法、工序安排、使用的设备和材料等。

2、组织施工人员确定施工队伍,包括施工人员和监理人员,确保他们具备相关的证书和经验。

3、准备设备和材料准备好施工所需的各种设备和材料,包括静压桩机、水泥、砂石等。

4、进行现场检查在施工前进行现场检查,了解场地情况、地质情况,然后确定施工的具体方案。

二、施工过程1、桩基定位根据设计要求和现场情况,确定桩基的定位点。

2、桩基挖孔使用静压桩机进行桩基挖孔,根据设计要求和现场情况,确定挖孔的深度和直径。

3、放入钢筋笼在挖孔完成后,将预制好的钢筋笼放入桩孔中,根据设计要求进行调整。

4、灌筑混凝土使用混凝土泵将混凝土灌入桩孔中,直至桩孔充满混凝土。

5、保持桩基的水平和垂直在灌筑混凝土的过程中,要注意保持桩基的水平和垂直,以确保桩基的质量。

6、养护在混凝土灌筑完成后,进行桩基的养护,确保混凝土的强度和稳定性。

7、验收在桩基施工完成后,进行验收,确保桩基的质量符合设计要求。

三、施工安全1、施工人员要做好防护工作,穿戴好安全防护装备,确保自己的安全。

2、施工现场要进行安全检查,及时清除施工现场的杂物和障碍物,保持施工现场的整洁。

3、施工现场要设置明显的安全警示标识,避免他人误入施工现场。

4、施工现场要设置专人负责安全管理,确保施工过程中的安全。

四、施工质量控制1、严格按照设计要求进行施工,确保静压桩基的质量符合设计要求。

2、施工过程中,要进行现场质量检查,及时发现和纠正施工中的质量问题。

3、在施工结束后,进行静压桩基的质量验收,确保静压桩基的质量符合设计要求。

五、施工后的清理1、施工结束后,要及时清理施工现场的杂物和设备,保持施工现场的整洁。

2、清理不规范设备和材料,对有害于环境的材料必须妥善处理,保护环境。

六、施工总结1、在施工结束后,进行施工总结,总结施工过程中的经验和教训,为今后的施工工作提供借鉴。

静压桩施工组织设计

静压桩施工组织设计

渤海湾世界商品电子商务交易中心预应力静压管桩工程施工组织设计武汉国机岩土工程有限责任公司二〇一五年四月工程名称:渤海湾世界商品电子商贸交易中心预应力静压管桩工程文件名称:施工组织设计编写:审核:总工程师:目录前言一、工程概况1、工程简介2、工程地质、水文地质条件二、施工组织设计编制依据三、桩基设计工程量及技术要求四、施工准备1、施工场地及道路2、临时设施布置3、拟投入的主要施工机械设备表4、主要施工材料计划5、施工技术准备五、机构设置、劳动力计划1、组织机构设置、管理人员安排2、劳动力安排计划表六、施工计划1、施工进度计划2、施工进度计划控制3、施工工期进度计划图七、预应力混凝土管桩施工工艺(一)施工工艺1、场地平整、硬化2、工程测量3、预制桩检验4、桩机就位5、吊桩、桩尖对中调直6、压桩7、接桩8、送桩9、终压(二)质量通病及预控对策八、质量保证体系及保证措施1、质量保证体系2、质量保证措施九、安全施工保证措施十、文明施工保证措施1、施工前准备2、施工中的管理3、竣工后的交接十一、工程进度技术保证措施1、工程进度管理措施2、工程进度的奖罚办法十二、环境保护措施十三、竣工提交资料附:1、施工平面布置图2、施工顺序布置图前言渤海湾世界电子商务交易中心项目由第四方物流(天津)有限公司投资,由广西五鸿建设集团有限公司天津分公司兴建,中国中建设计集团有限公司设计,中国有色金属工业西安勘察设计研究院天津分院提供场地岩土工程勘察报告。

我公司荣幸承接本工程预应力静压管桩采购、运输及静压桩施工任务,特编制施工组织设计指导施工。

一、工程概况1.工程简介拟建的渤海湾世界电子商务交易中心位于天津市汉沽区中心渔港附近海滨大道以北及中心达到以南,本次施工项目主要拟建物为商务交易中心,总占地面积40000 M2,建筑结构类型为钢架结构。

2.工程地质、水文地质情况简介:依据工程地质勘查报告,场区地层自上而下可分为5个工程地质层及12个工程地质亚层:①杂填土;②粉质粘土;③粉质粘土;④粉土;⑤淤泥质粉质粘土;⑥粉质粘土;⑦粉土;⑧粉质粘土;⑨粉质粘土夹粉土;⑩粉土;⑩-1粉质粘土;○11粉质粘土;○12粉土。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制说明1.1编制目的1.2编制依据1.3施工控制指标1.4原则二、工程概况2.1工程简介2.2施工条件三、设计技术要求3.1设计值3.2安全等级3.3桩身强度3.4试桩要求3.5地质条件处理四、指导思想与实施目标4.1 指导思想4.2质量目标五、施工组织机构5.1施工组织机构5.2各部门主要职责5.3岗位职责六、施工准备6.1现场平面布置6.2技术准备6.3设备准备6.4材料准备6.5施工现场准备6.6主要物资计划6.7劳动力安排计划6.8主要施工机械设备七、主要施工方法7.1 施工工艺流程7.2施工进度计划7.3机具设备计划(附1)7.4劳动力计划(附2)7.5施工用电计划(附3)7.6质量保证措施:7.7安全措施八、工程质量技术组织措施8.1安全措施九、安全生产技术组织措施9.1 组织措施9.2 保证措施9.3 管理措施9.4 技术措施十、工期技术组织措施10.1 工期目标10.2 目标计划10.3 工期管理措施十一、文明施工技术组织措施11.1 组织措施11.2 文明施工管理措施11.3环境保护具体措施十二、技术组织措施12.1 图纸会审12.2 点位移交12.3 材料的质量保证12.4 设计变更12.5 来往资料十三、施工协调配合措施13.1 把好图纸会审关13.2 与业主的协调配合13.3 与监理单位的协调配合13.4 与设计单位的协调配合13.5 与政府部门的配合十四、资料管理14.1 原始资料的收集、整理14.2 原始资料的归档、验收附图:施工平面布置图质量保证体系图施工进度计划横道图一、编制说明1.1编制目的本施工组织设计体现我单位对*********静压管桩工程的施工总体构思和布置,我们会以“一流的施工技术、一流的项目管理,一流的施工速度、一流的施工设备”投入到本工程的施工中去,确保优质、高速、安全、文明的完成施工任务,向业主提交一份满意的答卷。

1.2编制依据********静压管桩工程的施工图纸、图纸答疑及现场踏勘情况。

国家现行法律、法规,包括《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《建设工程质量管理条例》及其它国家、省、市有关法律、法规。

国家最近颁发的新版工程施工质量验收规范与新版《建筑工程施工质量验收统一标准》、现行的有关技术标准及省市有关规定。

《建筑桩基技术规范》(JGJ94-94);《建筑工程施工质量验收规范》(GB50300-2001);《建筑地基础技术规范》(DB42/242-2003);《建筑地基基础工程质量验收规范》(GB50202-2002);《钢筋焊接验收规程》(JGJ18-96);《混凝土结构工程施工质量验收规范》(GB20204-2002);岩土工程勘察规范GB50021-2001建筑工程施工质量验收统一标准GB50300-2001建设工程文件归档整理规范GB50328—2001钢筋焊接接头试验方法标准JGJ/T27-2001建筑机械使用安全技术规范JGJ33-2001普通混凝土配合比设计规程JGJ/T55-2000建设工程项目管理规范GB/T50326—2001工程网络计划技术规程JGJ/T121-99《混凝土强度检验评定标准》GBJ107-87《普通砼用碎石或卵石质量标准及检验》JGJ53-92《普通砼用砂质量标准及检验方法》JGJ52-94《项目经理管理手册》《建筑施工手册》《湖北省文明标准化工地评定有关规定》国家现行的有关建设工程现场管理规定、安全技术规范与操作规程,省市有关安全、文明、消防等规定。

公司有关质量管理、安全管理、文明施工管理制度等;施工现场及周边环境的实际情况。

1.3施工控制指标施工质量:一类桩率不少于90%,无Ⅲ类桩;施工工期:静压管桩30个日历天;施工安全:达到安全优良现场;文明施工:达到文明优良工地,不污染环境。

1.4原则本施工组织设计是为我公司对该工程如何进行施工,确定具体的施工方法和施工细则,合理、高效布置施工,遵照“精心施工、科学组织”的原则,以严格遵守执行现行的技术规范、施工规程和质量评定与验收标准为总原则而编制。

具体落实为:认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序;保证重点,统筹安排,遵守招标文件的规定与投标书的承诺;遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序;采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节奏、均衡和连续地施工;科学地安排季节、雨期和台风期施工,保证项目施工的均衡性和连续性;充分利用先进施工技术,科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期,不断降低工程成本;科学地规划施工平面图,减少施工用地,合理储存建设物资,减少物资运输量。

二、工程概况2.1工程简介工程名称:工程地点:建设单位:设计单位:结构型式:建筑面积:;桩基本型式:静压管桩桩径500mm;400mm;300mm,工期要求:30个日历天.2.2 施工条件1、施工现场条件:拟建场地位于*****路。

施工现场已平整;施工用水、电已接通至施工现场;场内道路已通至施工现场。

已基本满足施工要求。

2、地质条件:详见地质勘察报告3、地层结构及特征:详见地质勘察报告三、设计技术要求3.1 本工程基础采用预应力管桩桩径500mm;400mm;300mm,3.2 本工程桩基安全等级为3.3 桩身材料:混凝土C80;C60,3.4 施工工程桩前,须先施工单体工程指定的试桩,试桩的数量不少于总桩数的1%,且每一单体工程不得少于三根,并进行桩的垂直静载荷静荷载试验,事后向设计单位提供试桩报告,试桩结果不能满足设计要求时,应由设计单位另行处理。

3.5成桩时如发现地质条件与勘察报告提供的数据或控制指标已符合要求,而其他参考指标与要求相差较大时,应会同勘察设计单位研究处理。

四、指导思想与实施目标4.1指导思想我公司把本工程作为我公司重点工程,特选配高素质的项目经理及工程技术管理人员,按国际惯例实施项目管理,以质量为中心,建立工程质量保证体系,严格按设计图纸和施工验收规范的要求优质高速地组织施工,向业主提供放心、满意的产品。

4.2质量目标1、质量目标:我单位切实按照《建筑法》,依据《建筑桩基技术规范》JGJ94-94和《建筑工程质量评定标准》GBJ301-88、《建筑地基与基础工程施工质量验收规范》GB50202-2002,各分项工程严格按设计图中要求和规范,规程施工,确保达到Ⅰ类桩90%以上,无Ⅲ类桩和Ⅲ类以下桩,单桩承载力达到设计规范要求,桩位偏差控制在规范允许范围内,超规范偏差率为零。

严把每道工序的质量关,精心组织、严格管理,创出精品。

对于本工程,我们的质量目标是:优良率90%以上,无三类桩,安全优良现场,文明优良工地,不污染环境。

确保工程质量达到武汉市优质工程。

2、工期目标:我们将加大投入,精心组织施工,尽量缩短工期,并按照约定,进行施工人员和机械的准备,确保在监理工程师签发开工令之日起,静压管桩在30个日历天内完成合同约定的所有施工任务。

3、安全目标:在本工程施工中,我单位将遵照国家、建设部颁发的各项法规和武汉市的各项规定严格贯彻“安全第一,预防为主”的方针,完善安全措施,提高安全意识,施工中跟踪控制检查到位,消除安全隐患,防患于未然,杜绝死亡和重伤安全事故,做到零安全事故,一次通过市安全管理部门的安全达标认定,确保达到武汉市安全优良工地,争创省级安全优良工地。

4、文明施工目标:我单位将严格按武汉市关于文明施工管理条例和单位关于工程项目综合管理达标规定进行现场文明施工管理,场内各种材料堆码成垛并设立标志,实行禁烟及无垃圾管理,保持场容环境卫生,不排放未经处理的污水,努力减少对环境的影响,建立一个花园式工地,确保达到文明施工现场样板工地。

5、环保目标:全面执行ISO9001标准,在防尘、防噪、防大气污染等各方面达到或超过武汉市环保指标要求。

6、服务目标:服务周到,信守合同,重视抱怨,认真协调与有关各方面的关系,积极配合业主和监理,接受对工程质量、工程进度、计划。

7、项目管理目标:对施工全过程中与质量有关的全部职能部门活动进行管理和控制,对特殊关键部位和过程设置质量控制点,消除不合格隐患因素,确保质量目标的实现。

对进度安排、人员及材料的调配实施动态管理,充分保证进度及成本控制目标的实现。

针对本工程施工现场的实际情况,增订相应的管理条例和采取针对性措施并严格执行,确保各项目标的实现。

五、施工组织机构本工程施工组织管理采用项目施工管理,结合本工程的特点,选择懂业务、善调度,有魄力的干部担任项目经理,调配懂技术、有经验、有责任心的专业人员担任各岗位的管理人员,现场成立强有力的项目经理部,密切配合业主现场指挥机构、现场监理工程师、设计院和质检部门,进行工程质量、安全、文明施工、施工进度等全方位的目标管理。

我公司的质量方针是“严格管理、精心施工、质量第一、用户满意”。

本公司对所承接的项目均按国际质量保证体系的要求进行科学的项目组织和管理。

项目结构图如下:1.生产调度室:负责整个工程的施工组织实施和机具设备、劳动力的供应调配,协助项目经理搞好各工种之间的生产协调。

物资设备部:负责整个工程所需的材料供应和调配管理及整修保养,及时提供生产、生活所需各种用品。

2.工程技术部:负责整个工程的技术和质量管理、技术资料管理,组织技术攻关,提出工程事故处理方案,协助项目经理搞好施工调配或项目经理分交的其他工作,负责项目质量管理,同时对工程质量全过程跟踪监控,确保工程质量达到设计规范要求。

3.计划统计部:负责整个工程的生产计划安排、合同及财务管理,同时作好项目成本核算,作好统计工作,及时向公司提供各种日报和月报。

4.综合管理部:负责整个工程的安全生产、保卫和文明施工工作实施事故处理方案,组织突发事故的抢险工作。

5.3岗位职责项目经理岗位职责:1、对所承担的工程项目生产、安全、质量、技术、资源调配全面负责,代表企业全面履行本工程施工承包合同。

2、负责对内、外工程联系和协调;负责对项目部人员、资金的管理和调度;负责材料的购置和调配;负责施工设备和劳动力的调配。

3、负责组织编制施工组织设计,项目质量计划的编制与实施。

负责编制安全月报与安全计划并落实性检查。

4、负责对产品/过程的不合格各项实施纠正与预防。

5、负责配合接待上级主管单位及其他单位对项目的检查与来访。

项目技术负责人岗位职责:1、负责组织编制施工组织设计,并检查督促实际落实情况;负责图纸会审和技术交底。

2、负责质量体系的建立及实施;负责组织质量检验和评定工作。

负责本项目技术工作,解决施工中生产的有关技术问题。

3、贯彻执行有关国家行业规范及政策法规的实施,组织编制项目的技术管理规章制度及检查实施情况。
