无框玻璃门施工方案

无框玻璃门施工方案

玻璃门制作与安装施工方案编制人:审核人:批准人:编制单位:编制日期:一、工程概况建设单位:设计单位:监理单位:施工单位:二、编制依据建筑装饰装修工程施工质量验收规范《GB50210-2001》三、施工准备1、技术准备熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术交底和安全交底作好施工的各项准备。

2 、材料要求主要材料:12厚钢化玻璃、欧尼尔.德力佳地弹簧、40*80*1.5镀锌方管、冷轧不锈钢玻璃:主要是指10mm 12mm厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近。

不锈钢或其他有色金属型材的门框,都应加工好,准备安装。

辅助材料:如木方、玻璃胶、木螺钉、自攻螺钉、膨胀螺丝、电焊条等根据设计要求准备。

3、作业条件(1)墙、地面的饰面已施工完毕,现场已清理干净。

(2)门框的预埋件、基层已经完成。

门框顶部用来安装固定玻璃板的限位槽已预留好。

(3)玻璃门扇安装前应先将地面上的地弹簧和门扇顶面横梁上的定位销安装固定完毕,两者必须同一装轴线,安装时应吊垂线检查,做到准确无误,地弹簧转轴与定位销为同一中心线。

四、技术要点1、门框横梁上的固定玻璃的限位槽应宽窄一致,纵向顺直。

一般限位槽宽度大于玻璃厚度2~4mm,槽深10~20mm,以便安装玻璃板时顺利插入,在玻璃两边注入密封胶,把固定玻璃安装牢固。

2、门扇的开闭是由地弹簧和门框上的定位销实现的,地弹簧和定位销是与门扇的上下横档铰接。

因此地弹簧与定位销和门扇横档一定要铰接好,并确保地弹簧转轴与定位销中心线在同一条垂线上,以便玻璃门扇开关自如。

3、玻璃门倒角时,应采取裁割玻璃时在加工厂内磨角与打孔。

五、施工工艺1、操作工艺1)裁割玻璃:厚玻璃的安装尺寸,应从安装位置的底部、中部和顶部进行测量,选择最小尺寸为玻璃板宽度的切割尺寸。

如果在上、中、下测得的尺寸一致,其玻璃宽度的裁割应比实测尺寸小3~5mm。

玻璃板的高度方向裁割,应小于实测尺寸的3~5mm。

无框玻璃门施工方案样本

无框玻璃门施工方案样本

无框玻璃门施工方案12020年4月19日玻璃门制作与安装施工方案编制人:审核人:批准人:编制单位:编制日期:22020年4月19日一、工程概况建设单位:铜陵市清源置业有限公司设计单位:×××××××××××××××监理单位:铜陵市振铜城建监理有限公司代建单位:铜陵市同仁房地产开发有限公司施工单位:安徽江陵建设有限责任公司我单位承建菜市场、综合楼本1#、2#楼工程,图纸设计门含无框玻璃门,施工方案为玻璃门的制作与安装。

二、编制依据建筑装饰装修工程施工质量验收规范《GB50210- 》三、施工准备1、技术准备熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术交底和安全交底作好施工的各项准备。

2 、材料要求主要材料:12厚钢化玻璃、地弹簧、80*40*3钢矩管、30*20*1不锈钢管。

玻璃:主要是指12mm 以上厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近。

不锈钢或其它有色金属型材的门框,32020年4月19日都应加工好,准备安装。

辅助材料:如木工板、玻璃胶、鉆尾螺丝、化学钻栓、电焊条等根据设计要求准备。

3、作业条件(1)墙、地面的饰面已施工完毕,现场已清理干净。

(2)门框的预埋件、基层已经完成。

门框顶部用来安装固定玻璃板的限位槽已预留好。

(3)玻璃门扇安装前应先将地面上的地弹簧和门扇顶面横梁上的定位销安装固定完毕,两者必须同一装轴线,安装时应吊垂线检查,做到准确无误,地弹簧转轴与定位销为同一中心线。

四、技术要点1、门框横梁上的固定玻璃的限位槽应宽窄一致,纵向顺直。

一般限位槽宽度大于玻璃厚度2~4mm,槽深10~20mm,以便安装玻璃板时顺利插入,在玻璃两边注入密封胶,把固定玻璃安装牢固。

2、门扇的开闭是由地弹簧和门框上的定位销实现的,地弹簧和定位销是与门扇的上下横档铰接。

无框玻璃门安装工艺及质量标准

无框玻璃门安装工艺及质量标准

无框玻璃门‎安装工艺及‎质量标准一、玻璃门安装‎A 、材料要求1、玻璃门的型‎号规格应符‎合设计要求‎,五金配件配‎套齐全,并有出厂合‎格证。

2、固定玻璃板‎必须和玻璃‎门厚度相同‎,且必须符合‎设计要求,有出厂合格‎证。

3、辅助材料、密封胶、万能胶等应‎符合设计要‎求和有关标‎准规定。

B、主要机具设‎备:手提砂轮机‎、玻璃刀、密封胶注射‎枪、玻璃吸盘器‎、细砂轮、直尺、螺丝刀、吊线坠。

C、作业条件1、墙、地面的饰面‎已施工完毕‎,现场已清理‎干净,并经验收合‎格。

2、门框的不锈‎钢或其它饰‎面已完成,门框顶部用‎来安装固定‎玻璃板的限‎位槽已预留‎好。

3、把安装固定‎厚玻璃的木‎底托用钉子‎或万能胶固‎定在地面上‎,接着在木底‎托上方中引‎一侧钉上用‎来固定玻璃‎板的木条,然后用万能‎胶将该侧不‎锈钢或其它‎饰面粘在木‎底托上,铝合金方管‎可用木螺丝‎固定在埋入‎地面下的防‎腐木砖上。

4、把开闭活动‎门扇用的地‎弹簧和定位‎销按设计要‎求安装在地‎面预留位置‎和门框的横‎梁上。

5、从固定玻璃‎板的安装位‎置的上部、中部和下部‎量三个尺寸‎,以最小尺寸‎为玻璃板的‎裁切尺寸。

如果上、中、下量得的尺‎寸一样,则裁玻璃时‎其裁切宽度‎应小于实测‎尺寸2mm‎,高度应小于‎实测尺寸4‎mm。

玻璃板裁好‎后,应在周边进‎行倒角处理‎,倒角宽度2‎mm。

D、施工操作工‎艺1、固定玻璃的‎安装:(1)、用玻璃吸盘‎器把裁切好‎、倒好角的玻‎璃吸紧,然后手握吸‎盘器把玻璃‎板抬起,插入门框顶‎部的限位槽‎内后放到底‎托上,并调整好安‎装位置,使玻璃板边‎部正好盖住‎门框立柱的‎不锈钢或其‎它饰面的对‎口缝,接着在木底‎托上钉另一‎侧木条,把玻璃板固‎定在木底托‎上。

在木条上涂‎刷万能胶,将该侧不锈‎钢饰面或其‎它饰面粘卡‎在木方上。

(2)、在门框顶部‎限位槽处和‎底托固定处‎、玻璃板与门‎框立柱接缝‎处注入密封‎胶。

无框地弹门安装施工工艺与质量标准

无框地弹门安装施工工艺与质量标准

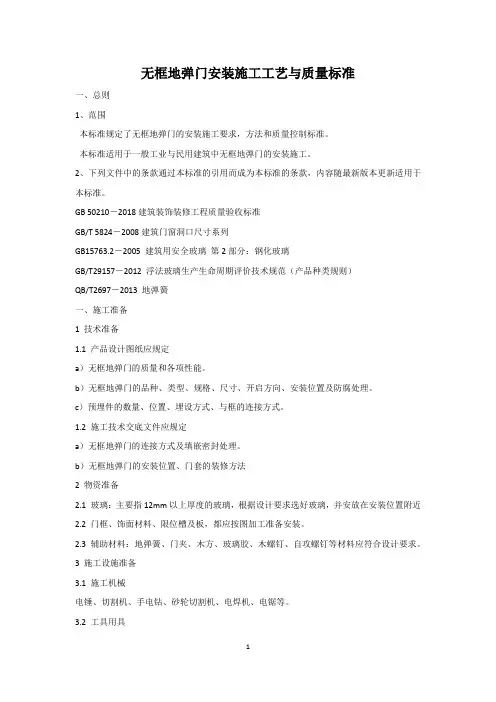

无框地弹门安装施工工艺与质量标准一、总则1、范围本标准规定了无框地弹门的安装施工要求,方法和质量控制标准。

本标准适用于一般工业与民用建筑中无框地弹门的安装施工。

2、下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。

GB 50210-2018建筑装饰装修工程质量验收标准GB/T 5824-2008建筑门窗洞口尺寸系列GB15763.2-2005 建筑用安全玻璃第2部分:钢化玻璃GB/T29157-2012 浮法玻璃生产生命周期评价技术规范(产品种类规则)QB/T2697-2013 地弹簧一、施工准备1 技术准备1.1 产品设计图纸应规定a)无框地弹门的质量和各项性能。

b)无框地弹门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理。

c)预埋件的数量、位置、埋设方式、与框的连接方式。

1.2 施工技术交底文件应规定a)无框地弹门的连接方式及填嵌密封处理。

b)无框地弹门的安装位置、门套的装修方法2 物资准备2.1 玻璃:主要指12mm以上厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近2.2 门框、饰面材料、限位槽及板,都应按图加工准备安装。

2.3 辅助材料:地弹簧、门夹、木方、玻璃胶、木螺钉、自攻螺钉等材料应符合设计要求。

3 施工设施准备3.1 施工机械电锤、切割机、手电钻、砂轮切割机、电焊机、电锯等。

3.2 工具用具螺丝刀、吊线坠、玻璃吸盘、钳子、扳手等。

3.3 监测装置钢卷尺、水平尺、塞尺、垂直检测尺。

4 作业条件准备4.1 墙面和地面装饰施工已完毕。

工种之间已办好交接手序。

4.2 检查门窗洞口尺寸及标高是否符合设计要求。

有预埋件的洞口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。

预留的门窗洞口周围应无影响门窗安装的障碍物。

4.3 按设计要求确定大小门框和门夹的位置和标高以及安装方式和程序。

4.4 准备好施工简易脚手架或高凳。

4.5 按技术交底粉刷洞口边框。

无框玻璃门制作安装工程

无框玻璃门制作安装工程

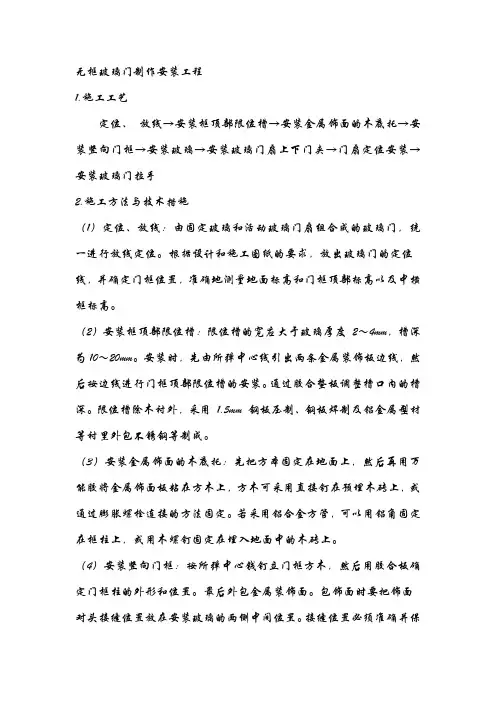

无框玻璃门制作安装工程1.施工工艺定位、放线→安装框顶部限位槽→安装金属饰面的木底托→安装竖向门框→安装玻璃→安装玻璃门扇上下门夹→门扇定位安装→安装玻璃门拉手2.施工方法与技术措施(1)定位、放线:由固定玻璃和活动玻璃门扇组合成的玻璃门,统一进行放线定位。

根据设计和施工图纸的要求,放出玻璃门的定位线,并确定门框位置,准确地测量地面标高和门框顶部标高以及中横框标高。

(2)安装框顶部限位槽:限位槽的宽应大于玻璃厚度2~4mm,槽深为10~20mm。

安装时,先由所弹中心线引出两条金属装饰板边线,然后按边线进行门框顶部限位槽的安装。

通过胶合垫板调整槽口内的槽深。

限位槽除木衬外,采用1.5mm 钢板压制、钢板焊制及铝金属型材等衬里外包不锈钢等制成。

(3)安装金属饰面的木底托:先把方本固定在地面上,然后再用万能胶将金属饰面板粘在方木上,方木可采用直接钉在预埋木砖上,或通过膨胀螺栓连接的方法固定。

若采用铝合金方管,可以用铝角固定在框柱上,或用木螺钉固定在埋入地面中的木砖上。

(4)安装竖向门框:按所弹中心钱钉立门框方木,然后用胶合板确定门框柱的外形和位置。

最后外包金属装饰面。

包饰面时要把饰面对头接缝位置放在安装玻璃的两侧中间位置。

接缝位置必须准确并保证垂直。

(5)安装玻璃:用玻璃吸盘机把厚玻璃吸紧,然后手握吸盘把由2~3人将厚玻璃板抬起,移至安装位置。

然后玻璃上部插入门框顶部的限位槽。

然后把玻璃的下部放到底托上。

玻璃下部对准中心线,两侧边部正好封住门框处的金属饰面对缝口,要求做到内外都看不见饰面接过口。

(6)固定玻璃:在底托方木上的内外钉两根小方木条把厚玻璃夹在中间,方木条距玻璃板面4mm 左右,然后在方木条上涂刷万能胶,饰面金属板粘卡在方木条上。

(7)注玻璃胶封口:在顶部限位槽和底部底托槽口的两侧,以及厚玻璃与框柱的对缝处等各缝隙处,注入玻璃胶封口、注胶时,由需要注胶的缝隙端头开始,顺缝隙匀速灌注,使玻璃胶在缝隙处形成一条表面均匀的直线,用塑料片刮去多余的玻璃胶,并用布擦净胶迹。

无框玻璃门工程施工

无框玻璃门工程施工

无框玻璃门工程施工随着社会的发展和人们生活水平的提高,对于建筑物的美观性和实用性要求越来越高。

无框玻璃门作为一种新型的门扉形式,凭借其时尚、简约的外观和良好的透光性、密封性,在各类建筑中得到了广泛的应用。

本文将从无框玻璃门的施工要点和注意事项两个方面进行详细介绍。

一、无框玻璃门施工要点1. 测量放线在施工前,首先要对门洞进行精确的测量,包括门洞的高、宽、对角线长度等。

根据测量结果,绘制出无框玻璃门的施工图,明确玻璃的尺寸、形状和安装位置。

2. 玻璃选材无框玻璃门对玻璃的要求较高,玻璃应具有较高的强度、安全性和美观性。

通常选用钢化玻璃或者超白玻作为原材料。

在选择玻璃时,还需要考虑到玻璃的厚度、透光性和隐私性等因素。

3. 制作玻璃根据施工图和玻璃选材要求,制作出符合尺寸和形状的玻璃。

目前,市场上有很多专业的玻璃加工厂,可以提供定制服务。

在制作过程中,要确保玻璃的边缘处理、磨边、抛光等工序达到要求,避免安装过程中出现破损。

4. 安装玻璃安装无框玻璃门时,首先要确保门框的安装牢固,垂直度和平整度符合要求。

然后,将玻璃放置在门框内,调整玻璃的位置和垂直度。

在安装过程中,要使用专业的玻璃安装工具,避免对玻璃造成损伤。

5. 密封处理无框玻璃门安装完成后,要对门框与地面、墙面的缝隙进行密封处理,以防止水分、灰尘等进入门框内部,导致门框变形、发霉等现象。

通常使用硅胶、泡沫条等材料进行密封。

6. 调试五金配件无框玻璃门安装完成后,要检查五金配件的运行是否顺畅,包括门锁、合页、把手等。

如有问题,要及时调整或更换,确保门的使用寿命和安全性。

二、无框玻璃门施工注意事项1. 施工安全在进行无框玻璃门施工过程中,要注意施工安全,特别是高空作业环节。

要确保施工人员具备相关资质,佩戴安全防护用品,遵守安全操作规程。

2. 材料验收在施工前,要对玻璃、门框、五金配件等材料进行验收,确保材料质量符合要求。

对于不合格的材料,不得用于施工。

玻璃门安装工程施工方法(标准范本)

玻璃门安装工程施工方法(标准范本)安装玻璃门的施工方法在安装玻璃门之前,需要准备好以下材料和工具:选择12mm以上厚度的玻璃,辅助材料如木方、玻璃胶、地弹簧、木螺丝、自攻螺丝钉等,以及无框玻璃门安装的金属门夹及其零配件。

同时,需要准备电钻、气沙轮、水准仪、玻璃吸盘、钳子、水平尺、线坠等主要施工机具。

在施工之前,需要熟悉全玻璃门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,并依据施工技术交底和安全交底作好施工各项准备。

同时,墙、地面的饰面已施工完毕,现场已清理干净,并经验收合格。

在安装活动玻璃门扇之前,需要先将地面上的地弹簧和门扇顶面的定位销安装固定完毕,两者必须为同一安装轴线,应吊线检查,做到准确无误。

地弹簧转轴与定位销为同一中心线。

施工工艺流程如下:固定玻璃部分安装:裁割玻璃→固定底托→安装玻璃→注胶封口;带小门夹活动门扇安装:测量→确定玻璃门扇高度→固定门扇上下门夹→门扇固定→安装拉手→成品保护。

在固定玻璃部分安装时,需要先裁割玻璃,根据安装位置的底、中、顶三处进行测量,选择最小尺寸作为玻璃板宽度的切割尺寸。

玻璃板的高度方向裁割,应小于实测测尺寸3~5mm。

玻璃板裁割后,应将四周作倒角处理,倒角宽度为2mm。

现场倒角应用细沙轮块缓慢细磨,防止崩边崩角。

固定底托时,可用木楔加钉的方法固定,然后用万能胶将不锈钢或铜饰面板粘在木方上。

安装玻璃板时,需用玻璃吸盘将玻璃吸紧,然后进行玻璃就位。

在底托上固定玻璃板的方法为,在底托木方上钉木条板,距玻璃板面4mm左右,然后涂万能胶,将不锈钢或铜板片粘卡在木方上。

固定部分的玻璃板就位后,即在顶部限位槽、底托固定处及边柱接缝处,均匀注胶密封。

注胶应形成均匀直线,用塑料片刮去多余胶液,擦净胶迹。

安装:在门洞内,用水平仪调整门扇的垂直度,确保门扇的上下边缘与门洞的垂直度误差不超过3mm。

安装门扇前,需要对门上固定部分的玻璃板进行处理,将其缝宽保持在3-5mm之间,并进行磨边倒角处理。

无框玻璃门安装 无框玻璃门安装方法

无框玻璃门安装无框玻璃门安装方法玻璃门大家都不陌生,一般分为有框和无框,家居装修一般都是选择有框玻璃门,无框玻璃门一般用于酒店、办公室装饰,今天小柒就要说说这无框玻璃门及无框玻璃门锁安装。

无框玻璃门安装方法1、放线定位:无框玻璃门在安装之初,就必须对固定玻璃隔断及活动玻璃门扇统一放线定位,待确定门框位置,准确地测量地面标高及门框顶部标高。

2、安装无框玻璃门门框顶部限位槽:由所弹中心线引出两条金属装饰板边线,然后按边线进行门框顶部限位槽的安装。

3、安装无框玻璃门金属饰面的木底托:在原先预埋木砖上钉方木,或通过膨胀螺栓钉方木,把方木固定在地面上,然后再用万能胶将金属饰面板粘在木方上。

4、安装坚向门框:按所弹中心线钉立门框方木,然后用胶合板确定门框柱的外形尺寸和位置的固定,当固定好以后,再外包金属装饰面。

5、无框玻璃门的玻璃门扇安装:用玻璃吸盘器(或玻璃吸盘机)把厚玻璃吸紧吸住,然后手握吸盘把通过2~3人把厚玻璃板抬起并竖立起来移至安装地点准备就位。

6、玻璃固定:在底托木上的内外钉两根扁方木条把厚玻璃夹在中间,但距厚玻璃板需留出4mm左右的空隙,然后在扁方木条上涂刷万能胶将饰面金属板粘卡在方木和两根扁方木条上。

7、注玻璃胶封口:在顶部根位槽两侧空隙内和底托玻璃槽口的两侧以及厚玻璃与门框柱的对缝处注入玻璃胶。

8、无框玻璃门的玻璃之间对接:固定部分的厚玻璃板,由于宽度尺寸过大,必须用两块或两块以上进行拼装而成,两块对齐拼接必然形成接缝,对接缝应留2~3mm的距离。

无框玻璃门锁安装方法1、利用U型支架安装磁力锁在无框玻璃门上没有包框的玻璃门需要有配件来辅助安装。

安装方法与普通门的表面安装方法基本雷同,只不过是在第三步安装继铁板的时候不同,把U型槽连同橡胶缓冲垫及不锈钢垫片(放在锁螺丝的一边)套在玻璃门上,用无头内六角螺丝锁在玻璃门上,然后把继铁板固定在U型槽上。

对于不同的玻璃门厚度及不同型号的电磁锁。

2、利用AB架来安装先把AB架用玻璃专用胶(或双面胶带)固定在玻璃门上,然后再把继铁板固定在支架上。

玻璃门安装施工方案及工艺方法

玻璃门安装施工方案及工艺方法一、施工准备1、技术准备熟悉全玻门的安装工艺流程和施工图纸的内容,检查预埋件的安装是否齐全、准确,依据施工技术交底各安全交底作好施工的各项准备。

2、材料要求玻璃:12mm厚度的玻璃,根据设计要求选好玻璃,并安放在安装位置附近。

不锈钢门框、限位槽及板,都应加工好,准备安装。

辅助材料:木方、玻璃胶、地弹簧、木螺钉、自攻螺丝钉等根据设计要求准备。

3、作业条件(1)墙、地面的饰面已施工完毕,现场已清理干净,并经验收合格。

(2)门框的不锈钢已完成。

门框顶部用来安装固定玻璃板的限位槽已预留好。

(3)活动玻璃门扇安装前应先将地面上的地弹簧和门扇楠面横梁上的定位销安装固定完毕,两者必须同一装轴线,安装时应吊垂线检查,做到准确无误,地弹簧转轴与定位销为同一中心线。

4、技术要点(1)门框横梁上的固定玻璃的限位槽应宽窄一致,纵向顺直。

一般限位槽宽度大于玻璃厚度2—4mm,槽深10—20mm,以便安装玻璃板时顺利插入,在玻璃两边注入密封胶,把固定玻璃安装牢固。

(2)在木底托上钉固定玻璃板的木条板时,诮在距玻璃4mm的地方,以便饰面板能包住木板条的内侧,便于注入密封胶,确保外观大方,内在牢固。

(3)活动门扇没有门扇框架,门扇的开闭是由地弹簧和门框上的定位销实现的,地弹簧和定位销是与门扇的上下横档铰接。

地弹簧与定位销和门扇横档确保地弹簧转轴与定位销中心线在同一条垂线上,以便玻璃门扇开关自如。

(4)玻璃门倒角时,应采取裁割玻璃时在加工厂内磨角与打孔。

二、工艺流程1、固定部分安装裁割玻璃→玻璃钢化→固定底托→安装玻璃板→注胶封口。

2、活动玻璃门扇安装划线→确定门高度→固定门上下横挡→门固定→安装拉手。

三、施工方法1、固定部分安装(1)裁割玻璃厚玻璃的安装尺寸,应从安装位置的底部、中部和顶部进行测量,选择最小尺寸为玻璃板宽度的切割尺寸。

如果在上、中下测行的尺寸一致,其玻璃宽度的裁割应比实测尺寸小3-5mm。

无框玻璃门安装施工方案

一、工程概况本工程为XX项目,位于XX市XX区XX路,工程总面积XX平方米。

本次施工内容为无框玻璃门的安装,共计XX扇。

为确保施工质量、安全、环保,特制定本施工方案。

二、施工依据1. 国家现行有关建筑装饰装修工程施工质量验收规范;2. 设计单位提供的施工图纸及设计说明;3. 施工单位编制的施工组织设计。

三、施工准备1. 技术准备(1)熟悉无框玻璃门安装工艺流程和施工图纸;(2)对施工人员进行技术交底和安全教育;(3)对施工设备、工具进行检查和维护。

2. 材料准备(1)无框玻璃门:根据设计要求,选用符合国家标准、质量合格的产品;(2)不锈钢型材:选用厚度、尺寸符合设计要求的不锈钢型材;(3)玻璃胶、密封胶等辅助材料。

3. 作业条件(1)施工现场已具备施工条件,包括地面平整、墙面粉刷完毕等;(2)施工区域已清理干净,无杂物;(3)预埋件安装齐全、准确。

四、施工工艺1. 安装准备(1)根据设计要求,对无框玻璃门进行编号;(2)将无框玻璃门运至施工现场,放置在指定位置;(3)检查无框玻璃门尺寸、质量是否符合要求。

2. 安装步骤(1)根据设计图纸,在墙体上弹出门框位置线;(2)将不锈钢型材门框安装到墙体预埋件上,调整门框位置,使其符合设计要求;(3)在门框上安装限位槽,确保门扇开启、关闭顺畅;(4)安装门扇,调整门扇位置,使其与门框对齐;(5)在门扇与门框之间注入玻璃胶,确保密封性;(6)检查无框玻璃门安装质量,确保安装牢固、密封良好。

3. 施工注意事项(1)安装过程中,注意保护玻璃表面,避免划伤;(2)安装门扇时,确保其与门框平行,避免倾斜;(3)安装玻璃胶时,注意饱满、均匀,避免气泡;(4)安装完成后,对无框玻璃门进行验收,确保安装质量。

五、质量标准1. 无框玻璃门安装牢固,无松动;2. 门扇与门框对齐,缝隙均匀;3. 玻璃胶饱满、均匀,无气泡;4. 密封良好,无渗漏;5. 安装外观整洁,线条流畅。

六、安全文明施工1. 施工现场应设置安全警示标志,确保施工安全;2. 施工人员应穿戴安全帽、工作服,佩戴安全带;3. 施工过程中,注意文明施工,保持施工现场整洁;4. 施工结束后,清理施工现场,恢复原状。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无框玻璃门安装工艺及质量标准一、玻璃门安装A 、材料要求1、玻璃门的型号规格应符合设计要求,五金配件配套齐全,并有出厂合格证。

2、固定玻璃板必须和玻璃门厚度相同,且必须符合设计要求,有出厂合格证。

3、辅助材料、密封胶、万能胶等应符合设计要求和有关标准规定。

B、主要机具设备:手提砂轮机、玻璃刀、密封胶注射枪、玻璃吸盘器、细砂轮、直尺、螺丝刀、吊线坠。

C、作业条件1、墙、地面的饰面已施工完毕,现场已清理干净,并经验收合格。

2、门框的不锈钢或其它饰面已完成,门框顶部用来安装固定玻璃板的限位槽已预留好。

3、把安装固定厚玻璃的木底托用钉子或万能胶固定在地面上,接着在木底托上方中引一侧钉上用来固定玻璃板的木条,然后用万能胶将该侧不锈钢或其它饰面粘在木底托上,铝合金方管可用木螺丝固定在埋入地面下的防腐木砖上。

4、把开闭活动门扇用的地弹簧和定位销按设计要求安装在地面预留位置和门框的横梁上。

5、从固定玻璃板的安装位置的上部、中部和下部量三个尺寸,以最小尺寸为玻璃板的裁切尺寸。

如果上、中、下量得的尺寸一样,则裁玻璃时其裁切宽度应小于实测尺寸2mm,高度应小于实测尺寸4mm。

玻璃板裁好后,应在周边进行倒角处理,倒角宽度2mm。

D、施工操作工艺1、固定玻璃的安装:(1)、用玻璃吸盘器把裁切好、倒好角的玻璃吸紧,然后手握吸盘器把玻璃板抬起,插入门框顶部的限位槽内后放到底托上,并调整好安装位置,使玻璃板边部正好盖住门框立柱的不锈钢或其它饰面的对口缝,接着在木底托上钉另一侧木条,把玻璃板固定在木底托上。

在木条上涂刷万能胶,将该侧不锈钢饰面或其它饰面粘卡在木方上。

(2)、在门框顶部限位槽处和底托固定处、玻璃板与门框立柱接缝处注入密封胶。

注胶时紧握注射枪压柄的手用力要均匀,从缝隙的端头开始,顺着缝隙均匀缓缓移动,使密封胶在缝隙处形成一条表面均匀的直线,最后用塑料片刮去多余的密封胶,并用干净抹布擦去胶痕。

2、上固定玻璃板必须用两块或多块来对接,对接时对接缝应留2∽3mm 的距离,玻璃的边必须倒角,对接的玻璃定位并固定后,用注射枪将密封胶注入缝隙中,注满后用塑料片在玻璃两侧刮平密封胶,用干净布擦去胶迹。

3、活动门扇的安装4、用吊线坠测量地弹簧与门框横梁上定位销中心是否在同一直线上,若不在同一直线上,必须及时处理使用使其同轴线。

5、在门框的上下横档内画线,并依线和地弹簧安装说明书固定转动销的销孔板及地弹簧的转动轴联接板。

6、门扇玻璃四周应倒角处理,并加工好安装门把的孔洞,应注意门扇玻璃的高度尺寸必须包括安装上下横档的安装部分,一般门扇玻璃的裁切尺寸应小于实测尺寸5mm,以便于调节(通常在购买厚玻璃时要求把门扇玻璃加工好)。

7、把上下横档分别安装在玻璃门扇的上下边,并实测门扇高度,如果门扇高度不够,可向上下横档内的玻璃底下垫木夹板条,如果门扇高度超过安装尺寸,或切除门扇玻璃的多余部分。

8、在确定好门扇高度之后,即可固定上下横档。

在门扇玻璃与金属上下横档内的两侧空隙处,同时从两边插入小木条,并轻轻打入其中,然后在小木条、门扇玻璃、横档之间的缝隙中,注入密封胶。

9、门扇定位安装:先用门框横梁上定位销自身的调节螺钉把定位销调出横梁平面1~2mm,再竖起玻璃门扇,将门扇下横档内的转动销连接件的孔位对准地弹簧的转动销轴,并转动门扇将孔位套入销轴上,然后以销轴为中心,把门扇转90°,使门扇与门框横梁成直角。

此时把门扇上横档的转动连接件的孔对准门框横梁上的定位销,并把定位销调出插入门扇上横档转动销连接件的孔位内15mm。

10、玻璃门拉手的安装:先将拉手插入玻璃的部分涂一点密封胶,然后将拉手的连接部位插入玻璃门的拉手孔内,再将另一面拉手套入伸出玻璃另一面的连接部位上,并使其两面拉手根部与门扇玻璃贴紧后,再上紧固定螺钉,以保证拉手没有丝毫松动现象。

拉手连接部位插入玻璃门拉手孔时不能很紧,应略有松动。

如果太松,可在插入部分裹上软质胶带。

E 质量标准1、主控项目(1)、玻璃门及其附件必须符合设计及有关标准的规定。

(2)、玻璃门安装的位置、开启方向必须符合设计要求。

(3)、玻璃门框及门框顶部固定玻璃的限位槽、地面固定玻璃板的底托安装必须牢固。

2、一般项目(1)、玻璃门的固定玻璃板安装必须牢固,对接缝处平整、光滑。

(2)、玻璃门的弹簧门扇自动定位准,开启角度90°±3°,关闭时间在6∽10S 范围之内。

(3)、玻璃门安装应附件齐全,安装位置正确、牢固,灵活适用,达到各自的功能,端正美观。

(4)、固定玻璃与门框、墙及限位槽、木底托之间的缝,必须用玻璃密封胶填嵌饱满密实,表面平整、光滑,无裂缝。

(5)、玻璃门外观应表面洁净,无划痕、碰伤;允许偏差项目序号项目允许偏差(mm) 检验方法1 活动门扇洞口对角线差 3 用钢卷尺检查2 门扇对口缝关闭时平整 1 用深度尺检查3 固定玻璃对缝处平整 1 用深度尺检查4 固定玻璃对接缝 3 用楔形塞尺检查5 门扇与固定玻璃或门二玻璃门施工1. 施工准备:1.1 材料准备:1.1.1主材:玻璃门扇规格尺寸应符合设计要求,玻璃门左右两侧应磨边。

地弹簧:分为重型、轻型两种,按图纸要求选用。

玻璃门夹:分为两种一种为无框玻璃门夹,(上门夹F20、F30、F40、下门夹P10)另一种为通体门夹。

选用门夹应符合设计要求。

门拉手:应符合设计要求(注意有无损坏,并注意妥善保存)1.1.2 辅材:玻璃胶、水泥、中砂,材质应满足使用要求。

1.2 机具准备:云石机、电锤、手枪钻、玻璃钻头( 18、20)、螺丝刀、玻璃胶枪、玻璃吸盘、内六角板手( 3、6、手锤、錾子)、玻璃清洗剂、棉丝。

1.3 施工条伺::在门边框,地面,顶棚工程等其它工程完工后进行(玻璃门安装为最后一道工艺)2. 操作工艺:2.1 施551[顷序:检查验收一一安装上门夹一一安装下门夹]安装地弹簧-安装玻璃门扇-安装门拉手-清理卫生2.2 工艺要求:安装玻璃门工艺要求认真细致操作,避免损坏和造成破碎。

2.2.1 检查验收:玻璃门材料运到现场后,应对所有材料进行检验,是否符合设计要求,检查玻璃门尺寸是否正确,对角线偏差不应大于1mm,门夹、地弹簧、拉手规格型号是否正确,配件是否齐全,经检验无误后,应存放在安全处,妥善保存,并覆盖保护。

2.2.2 安装下门夹:应根据天气实际温度和具体施工进度情况提前进行,(胶凝时间夏季为3天,冬季至少5天),将玻璃门扇平放在事先准备好的安全牢固的硬物上垫毯子布,应注意毯子是否清洁,防止玻璃划伤。

放好后用玻璃胶枪将玻璃胶注入下门夹内,为提高安装质量使玻璃胶硬化快,可同时在下门夹内两侧,垫放三合板或五合板条,打胶时应注意饱满,但不要过多,避免浪费。

打完胶后将下门夹进行安装,安装时动作要轻稳,使门夹安装到位,安装后应立即对玻璃门进行规格尺寸检查修正,检查修正合格后,即用小木楔固定,使其不至于变形。

同时将上门夹的F20预装好和拉手孔打好,其安装方法见2.2.3。

2.2.3 安装上门夹时,用门夹在玻璃上准确划出安装位置线及打孔位置点并用钳子小心去掉多余部分后,用手电钻和18玻璃钻头对准打孔位置点进行打孔,打孔要轻稳晃动操作,应随打随加水,快透时不要下压,使其自然透落,这样使打孔部位玻璃面完好无损。

2.2.4 地弹簧安装:橱窗玻璃或其它门框完工后,即可进行地弹簧安装,根据上门夹轴心位置用线坠垂直引至地面,同时根据地弹簧尺寸准确划出地弹簧位置线。

用云石机和锤錾顺留线开凹坑(应将边框玻璃及其它装饰面保护好,以免损坏),开好清理干净并浇水湿润,拌1:2水泥砂浆(不要太稀)放入凹坑内,将地弹簧平放在凹坑砂浆上,用胶锤轻轻敲振,直至达到安装位置,安装好的地弹簧应与上门夹同轴并保证垂直,安装后应覆盖保护,待砂浆凝固或硬化后(硬化时间不少于2天),可进行门扇安装。

2.2.5 玻璃门安装:将预装在门扇上的门夹(F20)卸下,将门扇安放在地簧上(安放时用三合板放在玻璃门与玻璃框或其它门框之间,保护玻璃门及其门框不致损坏。

),并与两边框或玻璃在同一平面上,门扇安放好后将F30―F40上门夹门轴插入F20上门夹轴套内,同时将上门夹F20重新安装在玻璃门扇上,安装入好后进行调整,开关灵活,调整好后将装下门夹溢出的玻璃胶及小木楔用玻璃刀比着下门夹上端平齐割掉,不得使胶凸出门夹外面,并清理干净重新打胶进行修饰。

2.2.6 拉手安装:门拉手距玻璃门中缝为120―150mm,安装好的门拉手保证对称、垂直、牢固。

2.2.7 安装完成后及时用玻璃清洗剂清洗门上的污迹。

3. 质量要求和检测方法:3.1 保证项目:3.1.1 玻璃厚度一般为12mm厚,一般规格尺寸为2000*900玻璃门对角线偏差≤1mm。

检测方法:尺量。

3.1.2 吊垂线量取玻璃垂直度,保证垂直,不允许出现偏差。

3.1.3 门扇磨边须直,光滑,无粗糙感,无特殊说明的门须全部磨边。

检查方法:眼看、手摸。

3.2 基本项目:3.2.1 施工符合设计要求:3.2.2 门扇开启灵活,不出现卡、绊现象。

4. 成品保护:4.1 玻璃门在运输过程中,应注意不易碰撞,不易重物挤压。

4.2 装御车时应注意保护玻璃角部不被磕损。

4.3 玻璃门在施工现场存放中应注意存放在人员少去的角落,用织物覆盖保护,立标志牌提示。

4.4 避免酸性物质、油灰、油漆涂抹或滴在玻璃门上,形成永久性污迹。

有明显划痕的不能使用。

5. 应注意的质量问题:5.1 安装下门夹时一定保证两门扇尺寸一致,并对角复测5.2 安装地弹簧时一定要牢固,水泥砂浆比为(1:2)水泥砂浆凝固后,再安装玻璃门。

门夹安装牢固打胶饱满美观。

5.3 玻璃门安装时用三夹板保护,防止玻璃门角部碰损,拉手安装紧固,防止松动、脱落。

5.4 使用18,或20钻头打眼,尺寸测定必须准确,减少浪费。

相关文档
