供水管网工程监理实施细则
城镇供水管网工程监理实施细则(doc52页).doc

给水管网工程监理实施细则编制单位:编制人:审核人:日期:目录一、工程概况二、编制依据三、专业工程特点四、监理工作流程五、监理工作控制要点六、监理工作方法及措施给水管网工程监理实施细则一、工程概况:工程名称:XXXXX供水工程(XX区域)(综合办公用房及宿舍、综合工房及仓库维修间、加药间、药库、门卫及收费大厅.换热间、清水池2个、其他配套设施、井间联络管及输配水管网)建设地址:;工程规模:建筑面积1181.45平方米和11.41公里井间联络管及输配水管网;净水厂:规划用地24亩,建清水池、吸水井、进水阀门井、出水阀门井,溢流井、厂区各类管线、综合办公用房及宿舍、门卫及收费大厅、综合工房及仓库维修间、加药间及库房、取水泵房等。
输配水管网:输水管道工程:铺设DN200-DN300水源井联络管3110米、DN400主输水管3650米。
配水管网工程:铺设DN400配水管4650米。
抗震等级:二级;抗震设防烈度:8度;设计使用年限:50年;屋面防水等级:Ⅱ级,建筑耐火等级:二级;建设单位:;地质勘查单位:;设计单位:施工单位:计划开竣工日期:,二、编制依据:(一)已批准的建设工程监理规划;(二)与专业工程相关标准、设计文件和技术资料:1.《给水排水工程施工及验收规范》(GB50268-2008)2.《给水排水构筑物工程施工及验收规范》(GB 50141-2008)3.《建筑地基与基础施工质量验收规范》(GB50202-2002)4.《混凝土结构施工质量验收规范》(GB50204-2015)5.《地下防水工程施工质量验收规范》(GB50208-2011)6.《地下工程防水技术规范》(GB50108-2008)7.《城镇给水排水技术规范》GB50788-20128 .《现场设备、工业管线焊接工程施工及验收规范》(GB50236-20011)9.《顶管施工技术及验收规范》(试行)10.《》给水排水工程顶管技术规程》CECS 246:200811.《市政给水管道工程及附属》07MS101(1-4)12.《室外给水管道附属构造》05S50213.《水及燃气用球墨铸铁管件及附件》(GB/T13295-2013)(三)施工组织设计、(专项)施工方案三、专业工程特点:工程施工的重点和难点、施工范围和施工顺序、施工工艺和施工工序。
输水管道安装监理细则

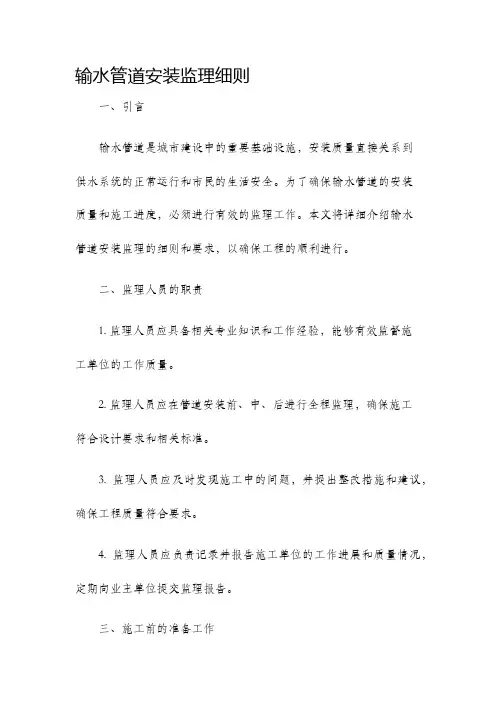

输水管道安装监理细则一、引言输水管道是城市建设中的重要基础设施,安装质量直接关系到供水系统的正常运行和市民的生活安全。
为了确保输水管道的安装质量和施工进度,必须进行有效的监理工作。
本文将详细介绍输水管道安装监理的细则和要求,以确保工程的顺利进行。
二、监理人员的职责1. 监理人员应具备相关专业知识和工作经验,能够有效监督施工单位的工作质量。
2. 监理人员应在管道安装前、中、后进行全程监理,确保施工符合设计要求和相关标准。
3. 监理人员应及时发现施工中的问题,并提出整改措施和建议,确保工程质量符合要求。
4. 监理人员应负责记录并报告施工单位的工作进展和质量情况,定期向业主单位提交监理报告。
三、施工前的准备工作1. 监理人员应对施工单位的资质和技术人员进行审核,确保施工单位具备相关执照和资质。
2. 监理人员应对设计图纸和方案进行仔细审核,确保设计符合用户需求和相关规范。
3. 监理人员应组织施工单位进行前期勘察和试验,确定施工方案和施工方法。
4. 监理人员应与业主单位和施工单位进行协调,明确责任和工作分工,保证施工进度。
四、管道安装的监理要点1. 监理人员应对管道材料的验收进行严格把关,确保材料符合相关标准和技术要求。
2. 监理人员应对施工现场进行监督,确保施工过程中的安全措施和环保要求得到有效执行。
3. 监理人员应对管道的敷设、焊接和连接进行质量检查,确保工程符合设计要求。
4. 监理人员应对管道安装过程中的防护和维护工作进行监督,确保管道免受损坏和腐蚀等影响。
5. 监理人员应对施工单位的工作进度进行监理,确保施工进度符合合同约定。
五、施工后的监理工作1. 监理人员应对竣工图、竣工报告和验收报告进行审核,确保工程资料的完备和准确。
2. 监理人员应组织验收工作,对管道的安装质量进行全面检查和评估。
3. 监理人员应对施工单位的安全、绿化和环境保护等工作进行检查,确保工程达到相关要求。
4. 监理人员应协助业主单位进行结算工作,确保支付合理和及时。
室内给水、中水管网工程监理细则

室内给水、中水管网工程监理细则第一章概述1.1 目的本细则的目的是规范室内给水和中水管网工程的监理工作,确保工程的质量和安全,以满足用户的需求和相关法规要求。
1.2 适用范围本细则适用于所有室内给水和中水管网工程的监理工作,包括设计评审、质量监控、安全监管等。
1.3 定义1.3.1 室内给水管网:指将水源引入建筑物内,并通过管道输送给水到各个供水设施的系统。
1.3.2 中水管网:指对建筑物废水进行处理后,通过管道输送到回用设施的系统。
第二章设计评审2.1 设计文件审查2.1.1 对室内给水管网的设计文件进行审查,包括管道布置、管径选择、阀门设置等。
2.1.2 对中水管网的设计文件进行审查,包括回用水处理工艺、管道布置、泵站设置等。
2.2 设计变更管理2.2.1 对设计变更进行评估和审核,确保变更不影响工程的性能和安全。
2.2.2 变更后的设计文件应及时更新,并进行重新审查。
第三章施工监督3.1 施工方案审查3.1.1 对施工单位提交的施工方案进行审查,包括施工工艺、施工顺序等。
3.1.2 针对风险较高的工程部位,应加强监督和检查。
3.2 质量检查3.2.1 对施工过程中的关键节点进行质量检查,确保施工质量符合相关标准和规范要求。
3.2.2 如发现质量问题,应及时通知施工单位进行整改,并记录整改情况。
3.3 安全监管3.3.1 对施工现场进行安全检查,确保施工作业符合安全规定,危险源得到控制。
3.3.2 如发现安全隐患,应立即采取措施进行整改,并通知相关方面。
第四章竣工验收4.1 工程验收准备4.1.1 协助编制工程验收方案,并进行审核和确认。
4.1.2 对竣工资料进行审查,包括竣工图纸、施工记录、材料清单等。
4.2 现场验收4.2.1 对施工质量进行实地验证,确保工程符合设计和标准要求。
4.2.2 对设备设施进行功能测试,确保其正常运行和安全可靠。
第五章文件管理5.1 文件归档5.1.1 对工程相关文件进行归档,包括设计文件、施工记录、验收报告等。
供水工程监理实施细则

供水工程监理实施细则监理工作的三个阶段分别为前期准备、施工监理和竣工验收。
4、六种方式监理工作的六种方式包括日常监理、专项监理、全过程监理、阶段性监理、随机监理和特殊监理。
二、质量监理的措施:为确保工程质量,监理单位将采取以下措施:1、参加设计阶段的审查和确认,提出合理化建议和技术要求;2、参加施工图纸的审核和确认,对施工图纸的设计方案和质量进行监督;3、对施工单位的施工组织设计、施工方案、施工计划等进行审核和确认;4、对施工单位的材料采购、加工、运输、验收等全过程进行监督和检查;5、对施工单位的现场施工进行全过程监督和检查;6、对施工单位的质量检验和试验进行监督和检查;7、对施工单位的安全生产进行监督和检查;8、对施工单位的工程质量进行全过程评估和验收。
第二节进度监理的方法和措施为确保工程进度,监理单位将采取以下措施:1、参加设计阶段的审查和确认,对设计进度进行监督;2、参加施工图纸的审核和确认,对图纸进度进行监督;3、对施工单位的施工计划进行审核和确认;4、对施工单位的现场施工进度进行监督和检查;5、对施工单位的工程进度进行全过程评估和验收。
第四章监理工作的要求1、监理单位应具备相应的资质和经验,监理工程师应持有国家注册监理工程师证书;2、监理单位应遵守法律法规和监理规范,保证监理工作的独立性、公正性和客观性;3、监理单位应按照合同约定履行监理职责,及时发现和纠正施工单位的违规行为;4、监理单位应及时向建设单位和设计单位反馈监理情况,提出合理化建议;5、监理单位应保证监理工作的质量和进度,确保工程质量和进度的合理控制;6、监理单位应保护工程机密和商业机密,保障建设单位和施工单位的合法权益。
改写:铜川市耀州区供水提升改造工程监理实施细则XXX2017年7月第一章工程概况和特点工程名称:铜川市耀州区供水提升改造工程建设单位:铜川市自来水(集团)有限公司设计单位:XXX监理单位:XXX施工单位:XXX工程简介:XXX建于1980年,位于耀州区城西沮河东侧。
供水管网工程监理实施细则

供水管网工程监理实施细则本工程的编制依据包括中兴路道路管线综合规划(商都大道–清溪街(2014.06)、中兴路道路管线综合规划(万洪公路–郑民高速辅路)(2013.01)以及《中牟新城水厂建设项目–配水管网总体布置图》(2014.01)中的给水规划和业主单位的意见。
同时,参考现场勘查和业主提供的资料,本工程的设计给水管位为路中西24.5,与中兴路(万洪公路以南)对接段管位中东23米。
施工方案一般采用开挖法施工,穿过现状道路段则采用顶管法施工。
第4页共37页三、专业工程特点:本工程是中兴路路段的给水管网工程,主要特点包括:1.工程位于河南省中牟县汽车产业园区,中牟县城南部的一条主干道,为现状道路。
南起万洪公路,北至陇海铁路,与现状中兴路对接,红线宽50米,工程全长858.45m。
2.沿线分别与万洪公路、通达路、盛园路、陇海铁路相交,其中万洪公路、陇海铁路为现状,通达路、盛园路为规划道路,因缺少规划道路资料,本次工程仅做位置示意。
3.本工程为配套给水工程,暂无规划,根据中兴路道路管线综合规划和业主单位意见,给水系统为沿中兴路敷设一道DN800给水管并与中兴路(穿陇海铁路段)已设计DN800给水管、万洪公路现状DN300给水管、中兴路(万洪公路以南)现状DN800给水管连接,形成供水管系统。
4.经过查阅业主提供资料及现场勘查,中兴路(穿陇海铁路)段给水管位中西24.5米,万红公路现状给水分别为中南28米DN300给水、中北28米DN400给水,中兴路(万洪公路以南)段给水管位中东18米(渠化段中东21米)给水管径为DN800、DN1000;中兴路给水水源为7.5万吨/天的中牟县新城水厂,通过本工程及穿陇海铁路段给水管的建设,将中牟县新城水厂给水输送到城市中心城区。
第5页共37页四、监理工作流程:监理工作流程包括:开工前监理、施工过程监理、竣工验收监理三个阶段。
1.开工前监理:包括对施工单位资质、技术人员、施工方案、质量保证体系等进行审核,对施工现场进行勘察,制定监理计划和监理方案,并与业主单位和设计单位进行沟通。
供水管网工程监理细则

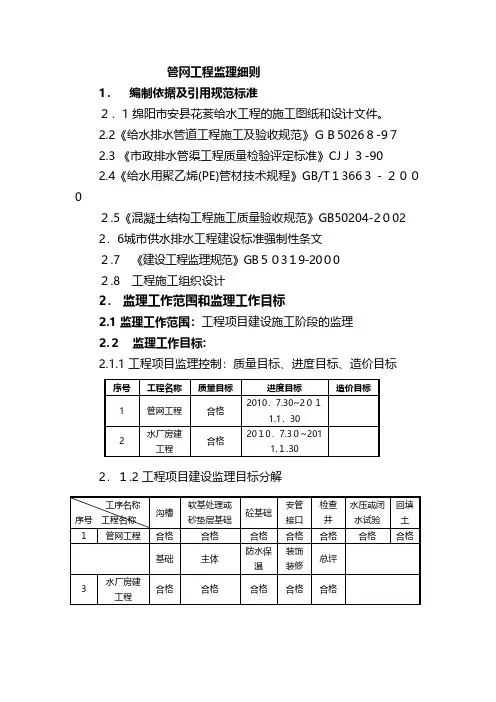

管网工程监理细则1. 编制依据及引用规范标准2.1 绵阳市安县花荄给水工程的施工图纸和设计文件。
2.2《给水排水管道工程施工及验收规范》GB50268-972.3 《市政排水管渠工程质量检验评定标准》CJJ3-902.4《给水用聚乙烯(PE)管材技术规程》GB/T13663-20002.5《混凝土结构工程施工质量验收规范》GB50204-20022.6城市供水排水工程建设标准强制性条文2.7 《建设工程监理规范》GB50319-20002.8 工程施工组织设计2.监理工作范围和监理工作目标2.1 监理工作范围:工程项目建设施工阶段的监理2.2 监理工作目标:2.1.1 工程项目监理控制:质量目标、进度目标、造价目标序号工程名称质量目标进度目标造价目标1管网工程合格2010.7.30~2011.1.302水厂房建工程合格2010.7.30~2011.1.302.1.2 工程项目建设监理目标分解工序名称序号 工程名称沟槽软基处理或砂垫层基础砼基础安管接口检查井水压或闭水试验回填土1管网工程合格合格合格合格合格合格合格基础主体防水保温装饰装修总坪3水厂房建工程合格合格合格合格合格3. 给水管道工程质量监理本工程给水管道材质为PE管,对管材质量、管道接口有更严格的要求。
在每道工序开工前,监理员应督促承包人的每道工序具体准备工作、施工组织设计中的施工措施和施工方案的落实情况,监理施工过程中的质量状况,在承包人自检的基础上,复查各工序的工程质量,发现不合格者,责令承包人返工直至合格,待给水管道工程全部施工完成后进行现场抽样检查,确认合格后,签认给水管道工程竣工验收证书。
给水管道工程质量监理工作流程,见图5-1。
3.1 给水管道工程测量放样质量监理给水管道工程测量放样质量要求参照本细则排水管道测量放样质量监理要求进行。
3.2 给水管道沟槽开挖质量监理给水管道沟槽开挖质量监理参照本细则排水管道沟槽开挖质量监理要求进行。
给水管道工程监理细则
给水管道工程监理细则为了确保水管道工程的质量和安全,进行监理是必不可少的环节。
下面是水管道工程监理的细则。
一、监理前准备1.广泛宣传工程建设监理的必要性和重要性,提高工程参建单位的监理意识。
2.成立监理组织,并确定监理人员的职责和权限。
3.编制监理计划,明确监理的内容、方法和时间安排。
4.对参建单位进行资格审核,并确定各单位在工程中的职责和义务。
二、施工前监理1.技术交底前,参建单位应向监理组织提交工程计划、施工组织设计、技术方案等相关文件,监理组织对这些文件进行审核。
2.监理组织对施工图纸进行审查和校核,确保设计符合规范要求。
3.对施工材料的质量进行评估和抽样检验,合格后方可使用。
4.监理组织组织召开施工前会议,明确参建单位的责任和工作安排。
三、施工阶段监理1.监理组织每天进行巡视,对施工进度、质量进行检查和评估。
2.监理组织对施工过程中发生的问题及时处理,并及时向业主和参建单位汇报。
3.对施工现场进行卫生和安全检查,保障工人的生命安全。
4.对施工材料进行抽样检验,并进行验收,确保材料质量符合要求。
5.对施工工艺进行抽样检验和验收,确保施工符合规范要求。
四、竣工阶段监理1.监理组织对工程竣工图纸进行审核,确保图纸与实际施工一致。
2.进行工程竣工验收,包括对工程质量、安全和环境影响等方面进行评估。
3.监理组织对工程质量进行检测和评估,确保工程质量符合规范要求。
4.检查工程交付的各项文件和证明,确保完备。
5.在竣工阶段进行工程质量保修期的监督和管理。
五、整体监理1.监理组织每月编写监理报告,向业主汇报工程进展情况、质量评估等内容。
2.对施工工序和质量进行全面检查和评估,发现问题及时处理。
3.监理组织进行定期回访,收集业主对工程质量的评价和意见,并向参建单位提出整改要求。
4.对施工工作进行综合评价,评选优秀单位和工人。
六、监理总结1.在工程结束后进行总结,评估监理工作的成效和存在的问题,并向相关单位提出改进意见。
自来水站供水工程监理实施细则安全监理细则范本模板
供水改扩建及供水处理自来水站及供水配套管网监理实施细则编制:审批:工程咨询有限公司年月日- 1 -目录一、工程概况(3)二、质量控制目标(3)三、质量控制的依据(3)四、质量控制的措施(4)五、主体工程的质量控制要点(5)1.施工测量放线的质量控制(5)2.给水管道工程质量控制(11)六、市政工程施工旁站监理细则(14)一、工程概况二、质量控制的目标确保工程各检验批、各分项工程达到合格标准。
项目监理组将根据技术标准、规范、规程、质量验收标准和设计图纸、文件,以严格的监理方法,完善承包商自检和监理单位抽检的质量保证体系;进行一丝不苟的中间检验和现场验收;重视事前预防的环节监理。
确保工程质量达到合同要求的等级。
三、质量控制的依据1)、合同条件:各项工程质量的保障责任、处理程序、费用支付等均应符合合同条件的规定。
2)、合同图纸:全部工程应与合同图纸符合,并符合监理工程师批准的变更与修改要求。
3)、技术规范:所有用于工程的材料、设施、设备及施工工艺,应符合合同文件所列技术规范或监理工程师同意使用的其它的技术规范及监理工程师批准的工程技术要求。
4)、质量标准:所有工程质量均应符合合同文件中列明的质量标准或监理工程师同意使用的其他标准。
四、质量控制的措施1、质量控制的组织措施建立健全监理组织,完善职责分工及有关质量监督制度,落实质量控制的责任。
2、质量控制的技术措施材料设备供应阶段,通过质量价格比选,正确选择生产供应厂家,并协助其完2 善质量保证体系;施工阶段,严格事前、事中和事后的质量控制措施。
3、质量控制的经济措施及合同措施严格质检和验收,不符合合同规定质量要求的工程项目拒付工程款;达到质量优良者,支付质量补偿金或奖金等。
4、质量控制的具体措施有:1)从人员资质上把关:施工管理人员应具有规定的资质和资格,监理工程师应具有项目监理经历和资格。
2)质量控制应以事前控制(预防)为主。
3)按监理规划的要求对施工过程进行检查、及时纠正违规操作,消除质量隐患,跟踪质量问题、验证纠正效果。
城镇供水管网项目工程监理实施细则
城镇供水管网项目工程监理实施细则城镇供水管网项目是目前城市建设中的重点项目之一,工程监理在项目实施中起到了关键的作用。
为了确保工程的顺利进行和质量的保证,制定城镇供水管网项目工程监理实施细则是非常重要的。
下面将详细介绍城镇供水管网项目工程监理实施细则。
一、工程监理组织与人员1.工程监理组织应根据项目的规模和施工工况合理设置,一般包括总监理工程师、副总监理工程师、监理工程师等。
2.工程监理人员应具有相关的资质和经验,具备较强的技术和管理能力。
同时,监理人员还需遵守监理行业的法律法规和工作规范。
二、监理责任与权限1.工程监理责任包括对工程合同的履行情况进行监督,对工程施工过程进行监控,对工程质量进行评估和检验,对施工单位提出合理的建议和要求等。
2.工程监理有权对施工单位的工程计划、设计图纸、施工方案等进行审核和监督,有权要求施工单位进行整改和调整,有权对施工现场进行检查和记录。
三、监理过程和控制1.工程监理应对施工过程进行全程监控,包括施工单位的现场施工管理、施工工艺、材料选用、施工质量等方面。
同时,还应对工程进度进行跟踪和监控,确保工程按时完成。
2.工程监理应建立相应的监理台账和档案,对施工现场的检查和记录进行归档和存档。
同时,还应定期向项目业主和政府相关部门提供工程进展和质量情况的报告。
四、监理报告和评估1.工程监理应根据工程实施情况和施工单位的配合情况,定期向项目业主提供监理报告和评估,包括工程质量、进度、安全、成本等方面的情况。
2.工程监理还应根据工程实际情况,提出合理的意见和建议,对施工单位的工作进行指导和协助,确保工程的顺利进行和质量的保证。
五、监理的合同管理和费用收取1.工程监理应与项目业主签订监理合同,明确监理的权益和责任。
监理合同应包括工程监理的工作范围和内容、报酬标准、付款方式等。
2.工程监理的费用应按照合同的约定进行收取,一般为按阶段支付的方式。
监理人员应定期向项目业主提交监理费用的申请,并提供相应的工作报告和结算依据。
给水管道工程监理实施细则
深圳市体育新城安置小区室内给排水管道工程监理细则本细则仅适用于本工程室内给水安装工程质量监理。
其监理的主要依据为《建筑给水排水及采暖工程施工质量验收规范》(GB 50244—2002)、《给水排水管道工程施工及验收规范》(GB5026—97)、《机械设备安装工程施工及验收规范》(TJ231)、《建筑工程施工质量验收统一标准》(GB50300- 2001)。
工程概况一、本工程为可容纳4035户大型住宅小区。
小区由多栋16—34 层商住楼组成,居住人数按10000人计算,总用地面积为101286.76 平方米。
二、室内给水系统:采用分区供水,低区1至3层由市政水压直接供给,中区4至24层由变频恒压给水设备供给,高区25至34层由地下室生活水池与屋顶水箱联合供水。
三、室内给排水构筑物有:生活水池480立方米一座,消防水池400立方米一座,高位生活水箱10立方米6个和5立方米1个,高位消防水箱18立方米1个(自动喷淋初期用),中水处理装置2000立方/天•套,屋顶均设有太阳能热水器装置。
四、室外排水:小区排水采用雨污分流制。
室外设三座生活污水微型处理装置,220立方米/天•座。
经处理后的污水排放至中水处理装置再次处理回收利用;另设3座污水微型生活处理装置,经处理后的污水直接排放至市政污水管网。
室内给水工程一、材料:1、给水工程所使用的主要材料,应有符合国家或部颁现行标准的技术质量鉴定文件或产品合格证。
2、给水塑料管应现场抽样送检测中心检验。
管材和管件取样送检、取样数量按深圳检测站要求进行。
3、工程中所用每种规格管材和管件均应送检;4、检查重点:在安装前,应按设计要求核验管道,连接件的规格、型号和质量,符合要求,方可使用,有砂眼的挑出不用。
在安装前,应将有裂缝的管道、连接件挑出。
打口前,应对使用的膨胀水泥进行现场膨胀试验,合格再用。
5、管道和阀门达不到国家或部颁标准的不准使用。
在运输、保管中造成损坏的,安装前检查不符合要求的挑出不用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中兴路(万洪路--陇海路)路段给水管网工程监理实施细则编制人:审核人:河南宏业建设管理股份有限公司中兴路路段给水工程项目监理部2017年09月目录一、工程概况二、编制依据三、专业工程特点四、监理工作流程五、监理工作控制要点六、监理工作方法及措施给水管网工程监理实施细则一、工程概况:中兴路(万洪公路–陇海铁路)位于河南省中牟县汽车产业园区,中牟县城南部的一条主干道,为现状道路。
本工程南起万洪公路,北至陇海铁路,与现状中兴路对接,红线宽50米,工程全长858.45m。
沿线分别与万洪公路、通达路、盛园路、陇海铁路相交,其中万洪公路、陇海铁路为现状,通达路、盛园路为规划道路,因缺少规划道路资料,本次工程仅做位置示意。
中兴路有现状雨水。
本工程为配套给水工程。
本工程暂无规划,根据中兴路道路管线综合规划(商都大道–清溪街(2014.06)、中兴路道路管线综合规划(万洪公路–郑民高速辅路)(2013.01)《中牟新城水厂建设项目–配水管网总体布置图》(2014.01)中关于给水的规划以及业主单位意见,中兴路(万洪公路–陇海铁路)给水系统为:沿中兴路敷设一道DN800给水管并与中兴路(穿陇海铁路段)已设计DN800给水管,万洪公路现状DN300给水管、中兴路(万洪公路以南)现状DN800给水管连接,形成供水管系统。
经过查阅业主提供资料及现场勘查,中兴路(穿陇海铁路)段给水管位中西24.5米,万红公路现状给水分别为中南28米DN300给水、中北28米DN400给水,中兴路(万洪公路以南)段给水管位中东18米(渠化段中东21米)给水管径为DN800、DN1000;中兴路给水水源为7.5万吨/天的中牟县新城水厂,通过本工程及穿陇海铁路段给水管的建设,将中牟县新城水厂给水输送到城市中心城区。
经与业主单位沟通,本次设计给水管位:路中西24.5,与中兴路(万洪公路以南)对接段管位中东23米。
本工程一般采用开挖法施工,穿过现状道路段采用顶管法施工。
各参建单位如下:建设单位:牟源水务发展有限公司监理单位:河南宏业建设管理股份有限公司设计单位:郑州市市政工程勘察设计研究院施工单位:河南贤坤实业有限公司二、编制依据:(一)设计图纸,监理委托合同,施工合同,施工方案等;(二)与专业工程相关标准、设计文件和技术资料:1.《给水排水工程施工及验收规范》(GB50268-2008)2.《给水排水构筑物工程施工及验收规范》(GB 50141-2008)3.《建筑地基与基础施工质量验收规范》(GB50202-2018)4.《混凝土结构施工质量验收规范》(GB50204-2015)5.《地下防水工程施工质量验收规范》(GB50208-2011)6.《地下工程防水技术规范》(GB50108-2008)7.《城镇给水排水技术规范》GB50788-20128.《顶管施工技术及验收规范》(试行)9.《给水排水工程顶管技术规程》CECS 246-200810.《市政给水管道工程及附属》07MS101(1-4)11.《室外给水管道附属构造》05S50212.《水及燃气用球墨铸铁管件及附件》 (GB/T13295-2013)三、专业工程特点:工程施工的重点和难点、施工范围和施工顺序、施工工艺和施工工序。
(一)施工重点和难点(质量控制):1.管沟的地基土是否符合图纸设计和岩土勘察报告;2.沟槽底部是否有洞穴,周围是否有其他管网敷设;3.沟槽的地基处理的质量及地基承载力试验;4.管材、管件(附件)和设备的质量;5.管道安装和管道与管件(附件)设备的连接;6.管道的严密性试验;7.沟槽回填土土的质量和压实度;8.顶管的位置;9.管道的焊接质量及管道的防腐和管道补口防腐质量;10.地下管线的预测、防护和抢修;11.构筑物防水工程的质量控制。
(二)施工范围:万洪路与陇海路之间中兴路段,有三处需要顶管施工,两处要穿越中兴路,一处穿越万洪路其他部位沿道路两侧敷设。
(三)施工顺序:道路两侧开挖基槽→输水、配水管网施工→顶管施工→市政给水管道工程及附属施工→试运行→验收。
(四)施工工序1.明挖法管道安装施工:定位放线→沟槽开挖→沟槽支撑→埋地管道基础→清理承口插口→清理胶圈→上胶圈→下管(排管)→在插口外表和胶圈上刷润滑剂→顶推管子使之插入承口→检查管道支墩→冲洗消毒→管道检验与试压→基槽回填→给水构筑物及附属施工。
2.顶管法管道安装施工:测量定位→顶管基坑开挖→测量顶管位置→后座安装→主油缸安装→导轨安装→穿路→顶进→压力及严密性试验→给水构筑物及附属施工→基坑(工作坑)回填→冲洗消毒。
四、监理工作流程。
开工审核工程流程、施工质量控制流程、进度控制流程、造价(工程量计量)控制流程、安全生产和文明施工控制流程、测量监理流程、施工组织设计审核流程、分包单位资格审核流程、建筑材料审核流程、技术审核流程、工程质量问题处理审核流程、旁站经查工作流程、隐蔽验收工作流程、工程变更处理流程和信息资料管理流程等。
(见附图)见证试验监理程序工程质量事故处理程序同意监理部编写、提交质量事故处理报告五、监理工作控制要点(一、)管道安装工程监理工作控制要点:1.土方与地基处理工程:(1)沟槽开挖(无支护和有支护):1)定位放线的检查:检查沟槽放线的平面坐标和高程,确定开挖深度和放坡宽度。
2)开挖至设计基底标高以上20㎝,改为人工清底,做到随开挖、随测量、随清底。
随时做好边坡支护工作(如需支护)。
尽快铺设管道,减少因边坡不稳定导致塌方,影响施工。
3)大型施工机械在沟槽边作业时,要保留≮2米安全距离,防止机械造成边坡失稳坍塌事故的发生4)沟槽堆土,保留≯2.0米安全距离,安全堆放高度≮1.5米,防止坡顶堆土造成边坡失稳坍塌事故的发生。
沟槽1米处沿沟槽走向设高度1.2米的防护栏杆。
并围防汛埂,以防雨水冲槽。
5)沟槽开挖过程中,要加强土体监控,随时注意沟槽两侧土体的位移和地下水情况,加强边坡支护,施工人员不能站在开挖后的沟槽边沿,防治土体坍塌,滑坡。
对于出现事故征兆的地段,要停止施工,进行安全整改符合要求才能继续施工。
6)开挖完成后进行地基钎探,检查地基下部是否有洞穴。
检查基底的土质是否符合设计和地质勘查报告的要求。
钎探的水平距离,钎探布点沿沟槽走向,按基槽宽度<0.8米、中心一排,检验深度1.2米,检验间距1.0-1.5米;基槽宽度0.8-2.0米、两排错开,检验深度1.5米、检验间距1.0-1.5米;附属构筑物(井室)不少于4个点,检验深度1.0-1.5米。
(2)地基处理1)如遇超挖或与设计图纸和地质勘查报告不符的,挖至原装土后用3:7灰土回填至设计标高,当沟底无地下水时,超挖在0.15米以内时可用原土回填夯实,其密实度不应低于原地基天然土的密实度;超挖在0.15米以上时,可用灰石土或砂垫层处理,其密实度不应低于95%;当沟底有地下水或沟底层含水量较大时可采用天然土回填;沟底遇有硬石、木头、垃圾等杂物时必须清理后铺一层厚度不小于0.15米的沙土或素土且平整夯实。
2)检查进场的石灰的质量。
(3)管道回填:1)管道铺设后及时进行回填,回填时应留出管道连接部位,连接部位应待管道水压实验合格后在进行回填。
2)回填时,管底至管顶以上150mm范围必须人工回填夯实,首先填实腋角部位,在回填管道两侧,然后回填至管顶0.5m处,沟内有积水时,必须全部排进在回填。
3)管道试压且通过隐蔽验收,人工回填至管顶0.5m以上后,方可采用机械回填,但车辆不得在管道上方行驶,机械回填时在管内存满试压水的情况下进行。
4)人工回填及夯实厚度每层不得大于150mm,机械回填每层不得大于200mm。
5)管道两侧及管顶0.5m以上内的回填土不得含有碎石、砖块、垃圾等杂物,不得用冻土回填。
距离管顶0.5m以上的回填土内允许有少量直径不大于0.1米的石块和冻土,其数量不得超过总体积的15%。
2.开槽施工管道主体结构工程2.1、管道基础:1)核查管道基础形式。
2)复核高程样板的标高。
3)严格验槽。
2.2、球墨铸铁管安装:1)检查铁管和胶圈的出厂的质量证明文件、壁厚和外观质量。
2)给水管道工程的管材、管道附件等材料,应符合国家现行的有关产品标准的规定及设计要求,并具有出厂合格证,其材质不得污染水质。
3)管道及管件应采用兜身吊带或专用工具起吊,装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口及管的内外防腐层应采取保护措施。
4)在沟槽检底后,经核对管节、管件位置无误后立即下管。
下管采用汽车吊,下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。
5)清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。
6)清理胶圈,上胶圈将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。
胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。
7)清理插口表面。
插口端是园角并有一定锥度,在胶圈内表面和插口外表涂刷润滑剂(洗涤灵),润滑剂均匀刷在承口内已安装好的橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。
8)接口.插口对承口找正,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。
并注意撞口一定要撞到白线的位置,保证角度≯3度。
9)检查.第一节管与第二节管安装要准确,管子承口朝来水方向。
安完第一节管后,用钢丝绳和手板葫芦将它锁住,以防止脱口。
安装后,检查插口推入承口的位置是否符合要求,用探尺插入承插口间隙中检查胶圈位置是否正确,并要派人进入管里检查胶圈是否撞匀。
10)安装注意事项①管子需要截短时,插口端应加工成一定锥度的坡角。
割管必须用球墨铸铁管专用切割机,严禁采用气焊。
②上胶圈之前注意,不能把润滑剂刷在承口内表面,不然会导致接口失败。
③由于上水管件(即各处三通、弯头、大小头等)均为铸铁管件或钢制管件,其外径尺寸与球墨铸铁管不同,无法用胶圈的方法安装,均需采用揣袖、石棉水泥打口对接,因此施工中管件的实际使用时要超出设计的材料数量。
④安装弯头及三通等处时,有水平推力作用时,设置支墩后背防止管脱开。
⑤使用的润滑剂应对水质、胶圈、管件及人无副作用。
2.3钢管安装(顶管施工法):1)后座安装。
后座安装时必须与反力墙贴紧,与顶管轴线垂直。
如不垂直应加后座调整垫,使调整垫与油缸的接触面垂直于顶管轴线。
2)主油缸安装:a.安装主油缸时应按操作规程施工,不平行度在水平方向不允许超过3毫米,垂直方向不允许查过2毫米。
b.若数台千斤顶共同作用时,则其规格应一致,同步行程应统一,且每台千斤顶使用压力不应大于额定工作压力的70%。
c.为了减少后座倾覆、偏斜,千斤顶受力的合力位置应位于后座中间,数台千斤顶双层布置时,其合力位置在管道中心一下0~20厘米处,每层千斤顶高度应与环形顶铁位置相适应。
