架空线路拆除施工方案.doc

呼和浩特东二环架空线路入地改造工程原 220KV、 110KV架空线路拆除方案呼和浩特市光源电力安装有限责任公司二0 一六年三月一日目录1.编制依据2.工程概况及特点3.施工现场组织及人员安排4.拆除前准备工作5.拆除施工方法6.安全及环境保护注意事项7.主要危险点预控一、编制依据1、内蒙古电力设计院的《呼东郊220KV变电站架空线路图纸》2、《国家电网公司电力安全工作规程》(电力线路部分)。

3、拆旧线路的相关资料。

二、工程概况及特点:1、呼东郊 220KV变电站位于新华东街与东二环路交叉处西南角,其向南的架空高压线路工 7 回 200KV线路和 6 回 110KV线路,为铁塔单回路架设, 220KV导线采用 LGJ—400/50 钢芯铝绞线, 110KV导线采用 LGJ —185/25 ,地线采用 GJ—50 镀锌钢绞线。

本次改造线路范围从东郊变至滨河路止,拆除旧线长为 59.85km。

拆除混凝土杆 165 基、铁塔 75。

拆除铁塔大部分位于平地,本工程13 回线路均交叉跨越10V 以下线路3 处,跨越城市道路 5 处,跨越房屋以及厂房 1 处。

三、施工人员组织总负责人:宋飞技术负责人:宿文俊现场施工负责人:乔艳军马志宏安全负责人:丁文龙唐忠志高空监护人:陆利生总负责人: 负责组织对本工程拆旧线地段,同参加施工的有关人员进行现场勘察,并制定编制拆旧施工方案;根据实际工作量对管理人员和施工队人员进行详细的组织分工, 并指导组织有关负责人对施工队进行安全技术交底和对现场指挥发布方案实施命令。

技术负责人:负责施工前的技术准备,制定实施方案细则,组织施工方案交底工作。

并对拆旧方案的安全、拆旧的技术方法方面负责。

负责现场各工序技术规范的落实,施工完毕后配合有关人员进行检查。

现场负责人:现场方案实施的总负责。

根据总负责人发布的命令向现场具体项目实施人员发布分项施工命令,并对方案实施过程中的安全负责。

安全负责人:负责现场安全措施实施,督促检查施工现场各道工序施工方案的安全措施的执行情况,发现违章及时进行现场纠正;检查施工现场配合停电安全施工作业票和站班会纪录票, 并按《电力建设安全工作规程》和《国家电网公司电力安全工作规程》(电力线路部分)的要求进行现场监督。

四、拆除前准备工作1、施工负责人组织进场的相关人员认真查看施工现场,熟悉现场工作环境,对每基杆塔的型号和呼高、重量。

采用什么方法有一定措施。

2、制订开工时间表、先期与当地园林及交警部门取得联系,移除倒塔范围内的园林树木,在跨越道路拆除线路时请交警部门配合。

3、然后自定沿线路跨越架搭设方案,及时进场搭设跨越。

4、组织施工班组进行安全、技术交底,熟悉拆旧具体施工方法,交待拆旧线旧塔的安全操着方法和要求、需采取的安全防范及危险点预控措施。

4、计划选用合适工器具(绞磨、滑车、钢绳、紧线夹、断线钳、防盗搬手套、对讲机),对工器具型号、性能进行细致检查;对个人安全工器具检查是否良好。

5、根据以前拆旧经验,拆旧采用的气割必须配置足够氧气瓶和乙炔,及防火用设备。

6、明确管理人员与班组负责人、安全监护员的工作职责与工作内容,做到分工明确,相互配合。

五、施工方法导、地线拆除施工方法:本工程导线为两种型号LGJ-400、LGJ-185, 地线为 GJ-50,导、地线采用耐张段内放松驰度后分段拆除的方法拆除。

我项目部拆除共有13 回线路,240 基杆塔。

单回线路一个耐张段 3.5KM,6 个人及横跨5 条市区马路,3 回10KV线路,在拆线施工中每个路口准备交警配合,当导线离地面 4 米时开始封路,导线落地后快速剪断移除至马路边,然后恢复交通。

本工程施工前必须先对两相线加挂接地线进行放电。

将线路上的感应电全部放完后才能开始施工。

具体拆线步骤如下:1、拆除导、地线上的所有防震锤,在分段内铁塔的导、地线上将附件拆除,导线换成单轮滑车,地线换成地线滑车,方法同安装附件的相反方法。

2、检查该耐张段内是否有跨越的电力线、通讯线等障碍物,若有电力线、通讯线等在拆线之前做好跨越架。

3、在铁塔一侧准备好打过轮临锚的准备工作,过轮临锚由导线卡线器、钢丝绳、滑车、钢丝套子、手扳葫芦及地锚等构成,如图所示。

在离塔距放线滑车 1.5-2 米的导线上安装导线卡线器,同时在紧靠卡线器的后侧孔上悬挂 1 个单轮 5 吨滑车,滑车应与导线滑轮相对应,临锚钢丝绳 13 的上端穿过滑车后与导线卡线器相连,下端做好与手板葫芦连接的准备工作。

4、开始落线,安排人观测驰度,看到驰度下降 2 米后,打好过线塔的过轮临锚并收紧手扳葫芦。

5、将导线落到地面上,拆除所有的耐张金具。

6、按照运输方便的原则将导线分段剪断,运到材料站。

7、按照同样的方法拆除剩余铁塔间的导线。

8、其他线路按照上面的方法分段拆除导、地线。

铁塔拆除施工方法:本工程需要拆除的杆塔分铁塔、混凝土杆、钢管杆,拆除的铁塔可做报废处理,因此可以采用报废性拆除,我项目部通过研究决定采用小抱杆和氧焊切割塔腿的两种施工方法拆除铁塔,对于铁塔周围环境较复杂,周围有低压电力线、通讯线等设施可以采用小抱杆拆除。

而对于铁塔周围场地宽敞,以铁塔中心为圆心,半径距离大于铁塔高度 1.5 倍的铁塔场地可采用氧焊切割塔腿方法拆除,其拆除方法分别如下:(一)、用小抱杆拆除1、用小抱杆从上到下按与立塔相反的顺序拆除铁塔,在拆除铁塔过程中严格遵守立塔施工作业指导书中的各项规定。

2、拆除的铁塔部件要用绳子放下来,不得从上往下抛掷,拆除的铁塔螺栓要分类放好。

3、参照《铁塔组立施工方案》的相反顺序。

(二)、氧焊切割塔腿施工方法采取用氧焊切割分段分片后再拆除螺栓和各部件的方法施工;切割铁塔施工先切断塔腿,然后将铁塔拉到地面后再拆除螺栓;氧焊拆除具体施工步骤如下:1、首先在现场选好铁塔倾倒的方向,倾倒方向要求现场地形开阔,在铁塔倾倒的位置要有大于铁塔高度 1.5 倍的距离,无任何障碍物;2、将绞磨布置在铁塔倾倒方向 1.5 倍处用 13 钢丝绳缠绕通过绞磨后另一头固定在铁塔塔头上,并在铁塔倾倒方向的两个侧面打两个临时拉线,临时拉线采用 13 钢丝绳,收紧两个临时拉线,以控制铁塔的倾倒方向。

3、假定倾倒方向为线路前进方向的正小号侧(即A、B 腿侧),则氧焊工首先切割大号侧( C、D两个腿)主材角钢直至完全切开,然后切割A、B 两个腿主材侧面(非倾倒侧)角钢,切割至角钢的棱角切开后停止切割。

4、现场施工人员全部离开至塔高 1.5 倍以外,慢慢开动绞磨至铁塔倾倒。

5、铁塔倾倒后,在地面将铁塔用氧焊切断成片成段,在切割过程中注意铁塔受力的变化情况,及时改变切割的方向和位置;5、塔材全部落到地面后,按照地面组装的相反顺序将塔材螺栓全部拆除,并分类组装打包;临时拉线B C绞磨位置塔高的 1.5倍倾倒方向A D临时拉线六、安全及环境保护注意事项1、施工时,严格执行安全工作命令票制度,明确分工,各负其责。

2、高空作业应设安全监护人,高空作业人员应使用符合要求的安全防护用品,如安全带、延长绳,安全带必须拴在铁塔主材或结实牢固的构件上,并随时检查是否可靠。

3、工作前,要检查各种工器具及安全防护用具,不合格及有缺陷的不得使用。

4、施工现场应设置工作区域,除施工人员外,其他非施工人员不得进入作业区域,要特别注意不得让儿童进入作业现场。

5、在施工过程中,必须服从命令听从指挥,不得擅离职守。

6、在拆除铁塔过程中,高空作业垂直下方严禁有人。

7、所有钢丝绳与铁塔接触部位,均要有木块、布片或胶皮衬垫。

8、塔材拆除困难时,应查明原因,严禁强行拆除。

9、所有参加施工的人员必须严格遵守电力建设安全工作规程(架空电力线路部分)的各项规定。

进入施工现场的地面人员必须正确配戴安全帽,穿胶底鞋。

10、现气候干燥,施工地点严禁吸烟加火,以防发生火灾事故。

11、施工完毕,做到工完料尽场地清,严禁将螺丝袋、废铁丝、一次性饭盒、塑料袋、废弃木料等杂物留在现场,造成环境污染。

12、现场使用机械时注意机油、废油等回收,以免造成环境污染及不慎造成火灾事故。

13、施工时请注意不同的土质和不同位置的地锚的埋深不同,详细的埋深如下表所示:各类土质地锚埋深表埋土质深(m)坚硬粘土硬塑粘土可塑粘土地锚级别5 吨 2.0 m 2.3 m 2.7 m10 吨 2.2 m 2.5 m 3.0 m14、目前地锚规格的外形尺寸如下:5吨地锚:长×宽= 80×20(cm)10吨地锚:长×宽= 80×20(cm)15、土质的分类:坚硬:需使用洋镐才能刨动的坚硬土,单位容重在1.8t/m 3, 抗拔角为 30°,无地下水。

硬塑:土质较硬但可用铁锨挖动,单位容重在 1.7t/m 3, 抗拔角为 20°无地下水。

可塑:般农田土质松软、湿润少量的地下水,单位容重在 1.6t /m3抗拔角为 20度。

16、地锚的埋设应专人负责,必须经技工检查合格后方可埋设;对于软弱地质的地锚埋设,必须采取加固措施:采用铁地锚时,基坑成型后,应尽快埋设,以免坍塌;采用编织袋装土回填 3 层;必要时,在坑壁打桩保护。

地锚套土袋补强木桩铁地锚七、危险源辨识及预控措施:作业危险点防范类型预控措施项目起重伤害项目负责人和技术人员应到现场仔细勘察,查明地形及交叉跨越物的情况。

应详细核对线拆旧措施和方案不严密,物体打击路杆塔图纸,查明塔型,计算重量,对特殊塔型要进行计算,制定详细的拆旧方案和步骤,或和现场实际情况不符高处坠落包括人员组织、施工机具的选用和安全要求等。

触电在拆除线路上没有加挂触电拆除线路尤其与附近带电线路平行时,在登塔(杆)前要做好接地措施,以防感应电伤害。

接地线拆除转角杆塔不设拉线起重伤害应按措施要求在拆除导线的反向侧打好拉线,拉线的对地夹角度数应能满足该塔承受下压或拉线对地夹角过大力负重的要求。

必要时应对横担和塔身进行补强。

线路直线杆塔过轮临锚时,拉坍塌杆塔过轮临锚时,地锚位置选择应保证锚绳对地夹角不大于20°。

线距离凭经验目测自定起重伤害拆旧及临锚线用工器具必须按导线、避雷线张力配置,其安全系数不得小于2.5 。

必须根据施工现锚直线杆塔过轮临锚时,锚坍塌场的土质情况选用锚线地锚型式和数量,易积水的低洼地或地质条件较差的地方应增设地钻线拉线和地锚设置不规范起重伤害数量。

锚线地钻群每只地钻相互间隔不得小于 1 米,地钻群中间的地钻必须用地钻连接器连接,每只地钻前必须设置档木。

导线必须从悬垂线夹中脱出翻入放线滑车中,并不得以线夹头代替滑车。

锚线卡线器安装直线杆塔过轮临锚时锚坍塌位置距放线滑车中心不小于 3~5m,通过横担下方悬挂的钢丝绳滑车在地面上用钢丝绳卡线线不规范,起重伤害器进行锚线,其受力以过轮临锚前一基直线塔绝缘子垂直或使锚线张力稍微放松使绝缘子朝前偏移不大于 15 ㎝为宜。

合集下载

架空线路拆除施工方案

架空线路拆除施工方案
4、开始落线,安排人观测驰度,看到驰度下降后,打好过线塔的过轮临锚并收紧手扳葫芦。
5、将导线落到地面上,拆除所有的耐张金具。
6、按照运输方便的原则将导线分段剪断,运到材料站。
7、按照同样的方法拆除剩余铁塔间的导线。
8、其他线路按照上面的方法分段拆除导、地线。
铁塔拆除施工方法:本工程需要拆除的杆塔分铁塔、混凝土杆、钢管杆,拆除的铁塔可做报废处理,因此可以采用报废性拆除,我项目部通过研究决定采用小抱杆和氧焊切割塔腿的两种施工方法拆除铁塔,对于铁塔周围环境较复杂,周围有低压电力线、通讯线等设施可以采用小抱杆拆除。而对于铁塔周围场地宽敞,以铁塔中心为圆心,半径距离大于铁塔高度1.5倍的铁塔场地可采用氧焊切割塔腿方法拆除,其拆除方法分别如下:
拆除转角杆塔不设拉线或拉线对地夹角过大
起重伤害
应按措施要求在拆除导线的反向侧打好拉线,拉线的对地夹角度数应能满足该塔承受下压力负重的要求。必要时应对横担和塔身进行补强。
直线杆塔过轮临锚时,拉线距离凭经验目测自定
坍塌
起重伤害
过轮临锚时,地锚位置选择应保证锚绳对地夹角不大于20°。
直线杆塔过轮临锚时,锚线拉线和地锚设置不规范
12、现场使用机械时注意机油、废油等回收,以免造成环境污染及不慎造成火灾事故。
13、施工时请注意不同的土质和不同位置的地锚的埋深不同,详细的埋深
如下表所示:各类土质地锚埋深表
埋 土质粘土
5吨
2.0m
2.3m
2.7m
10吨
2.2m
2.5m
3.0m
14、目前地锚规格的外形尺寸如下:
三、施工人员组织
总负责人:xx
技术负责人:xx
现场施工负责人:xx xx
安全负责人:xx文龙 xx

架空线路拆除施工方案

架空线路拆除施工方案

呼和浩特东二环架空线路入地改造工程原220KV、110KV架空线路拆除方案呼和浩特市光源电力安装有限责任公司二0一六年三月一日目录1. 编制依据2. 工程概况及特点3. 施工现场组织及人员安排4. 拆除前准备工作5. 拆除施工方法6. 安全及环境保护注意事项7. 主要危险点预控一、编制依据1、内蒙古电力设计院的《呼东郊220KV变电站架空线路图纸》2、《国家电网公司电力安全工作规程》(电力线路部分)。

3、拆旧线路的相关资料。

二、工程概况及特点:1、呼东郊220KV变电站位于新华东街与东二环路交叉处西南角,其向南的架空高压线路工7回200KV线路和6回110KV线路,为铁塔单回路架设,220KV导线采用LGJ—400/50钢芯铝绞线,110KV导线采用LGJ—185/25,地线采用GJ—50镀锌钢绞线。

本次改造线路范围从东郊变至滨河路止,拆除旧线长为59.85km。

拆除混凝土杆165基、铁塔75。

拆除铁塔大部分位于平地,本工程13回线路均交叉跨越10V以下线路3处,跨越城市道路5处,跨越房屋以及厂房1处。

三、施工人员组织总负责人:宋飞技术负责人:宿文俊现场施工负责人:乔艳军马志宏安全负责人:丁文龙唐忠志高空监护人:陆利生总负责人:负责组织对本工程拆旧线地段,同参加施工的有关人员进行现场勘察,并制定编制拆旧施工方案;根据实际工作量对管理人员和施工队人员进行详细的组织分工,并指导组织有关负责人对施工队进行安全技术交底和对现场指挥发布方案实施命令。

技术负责人:负责施工前的技术准备,制定实施方案细则,组织施工方案交底工作。

并对拆旧方案的安全、拆旧的技术方法方面负责。

负责现场各工序技术规范的落实,施工完毕后配合有关人员进行检查。

现场负责人:现场方案实施的总负责。

根据总负责人发布的命令向现场具体项目实施人员发布分项施工命令,并对方案实施过程中的安全负责。

安全负责人:负责现场安全措施实施,督促检查施工现场各道工序施工方案的安全措施的执行情况,发现违章及时进行现场纠正;检查施工现场配合停电安全施工作业票和站班会纪录票,并按《电力建设安全工作规程》和《国家电网公司电力安全工作规程》(电力线路部分)的要求进行现场监督。

拆除通信架空工程施工方案

拆除通信架空工程施工方案

一、工程背景随着城市建设的快速发展,通信架空线路逐渐成为影响城市美观和交通安全的因素。

为提升城市形象,确保交通安全,现需对某区域内的通信架空线路进行拆除。

为确保工程顺利进行,特制定本施工方案。

二、工程范围及内容1. 工程范围:拆除区域内所有通信架空线路,包括电缆、光缆、杆塔等。

2. 工程内容:(1)拆除区域内通信架空线路;(2)清理拆除现场,确保环境整洁;(3)恢复拆除区域内的交通、绿化等设施。

三、施工组织1. 施工单位:某通信公司2. 施工人员:20人,分为拆除组、清理组、恢复组。

3. 施工机械:高空作业车、吊车、切割机、运输车等。

四、施工进度1. 施工准备:5天2. 拆除工程:10天3. 清理现场:5天4. 恢复设施:5天5. 竣工验收:3天五、施工方案1. 拆除前准备(1)对拆除区域进行现场勘查,了解通信架空线路的布局、杆塔高度、电缆光缆走向等情况;(2)制定详细的拆除方案,明确施工步骤、安全措施等;(3)组织施工人员进行安全技术培训,提高安全意识。

2. 拆除过程(1)拆除组负责高空作业,使用高空作业车或吊车将杆塔、电缆、光缆等设备吊至地面;(2)切割组负责切割电缆、光缆等设备,确保切割过程中无火花、无安全隐患;(3)清理组负责清理现场,将拆除的设备、废弃物等运至指定地点。

3. 清理现场(1)对拆除现场进行清理,确保无废弃物、无安全隐患;(2)对拆除区域内的交通、绿化等设施进行修复。

4. 恢复设施(1)对拆除区域内的交通、绿化等设施进行修复;(2)确保恢复后的设施符合相关标准和要求。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品;2. 高空作业人员必须经过专业培训,持证上岗;3. 严格执行安全操作规程,确保施工安全;4. 加强施工现场的安全巡查,及时发现并消除安全隐患。

七、质量保证1. 拆除过程中,严格按照施工方案进行操作,确保拆除质量;2. 清理现场,确保环境整洁;3. 恢复设施,确保符合相关标准和要求。

架空线路拆除施工方案

架空线路拆除施工方案

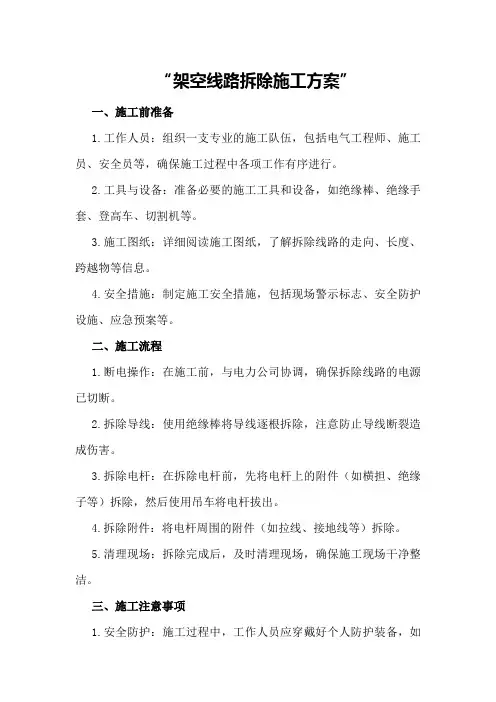

“架空线路拆除施工方案”一、施工前准备1.工作人员:组织一支专业的施工队伍,包括电气工程师、施工员、安全员等,确保施工过程中各项工作有序进行。

2.工具与设备:准备必要的施工工具和设备,如绝缘棒、绝缘手套、登高车、切割机等。

3.施工图纸:详细阅读施工图纸,了解拆除线路的走向、长度、跨越物等信息。

4.安全措施:制定施工安全措施,包括现场警示标志、安全防护设施、应急预案等。

二、施工流程1.断电操作:在施工前,与电力公司协调,确保拆除线路的电源已切断。

2.拆除导线:使用绝缘棒将导线逐根拆除,注意防止导线断裂造成伤害。

3.拆除电杆:在拆除电杆前,先将电杆上的附件(如横担、绝缘子等)拆除,然后使用吊车将电杆拔出。

4.拆除附件:将电杆周围的附件(如拉线、接地线等)拆除。

5.清理现场:拆除完成后,及时清理现场,确保施工现场干净整洁。

三、施工注意事项1.安全防护:施工过程中,工作人员应穿戴好个人防护装备,如绝缘手套、安全帽、防尘口罩等。

2.严禁烟火:施工现场严禁烟火,防止火灾事故发生。

3.遵守操作规程:严格按照操作规程进行施工,避免因操作失误造成事故。

4.环境保护:施工过程中,注意保护环境,避免污染土壤、水源等。

四、施工难点与解决方案1.难点:拆除过程中,可能遇到导线断裂、电杆拔除困难等问题。

解决方案:针对导线断裂,可采取临时固定措施,待施工结束后再进行处理;针对电杆拔除困难,可使用吊车等设备协助拔除。

2.难点:施工过程中,可能遇到天气恶劣、交通不便等问题。

解决方案:根据天气预报,合理安排施工时间,避开恶劣天气;加强与当地政府、交通部门沟通,确保施工顺利进行。

五、施工质量保证1.施工队伍:确保施工队伍具备丰富的施工经验,熟悉相关规范和标准。

2.施工材料:选用优质的施工材料,确保施工质量。

3.施工工艺:采用先进的施工工艺,提高施工效率和质量。

4.质量验收:施工完成后,进行质量验收,确保施工质量达到设计要求。

六、施工进度安排1.施工前期:进行施工准备工作,包括人员组织、工具设备准备、施工图纸熟悉等。

电线拆除工程施工方案

电线拆除工程施工方案

电线拆除工程施工方案一、工程概况电线拆除工程是指在需要更换或者废弃电线时,对原有电线进行拆除的工程。

该工程一般由专业的电力施工队伍进行施工,需要严格按照规范进行操作,以确保施工过程中安全可靠。

本次电线拆除工程位于某城市的居民区,拟对该区域内的老旧电线进行拆除,以更新或者废弃不符合安全标准的电线。

具体施工范围包括该城市的XX路、XX街、XX巷等区域,总长度约为XX公里。

二、施工准备工作1. 制定施工计划:根据实际情况,制定电线拆除工程施工计划,明确施工范围、施工工艺、施工期限等相关内容。

2. 设计施工方案:由电力建设单位通知设计单位,设计电线拆除工程方案,包括拆除路线、拆除工艺、施工安全措施等内容。

3. 采购施工材料:准备需要的施工材料,包括电线拆除设备、劳保用品、施工工具等。

4. 确定施工队伍:组织施工队伍,包括电力施工人员、安全监理人员、现场指挥人员等。

5. 安全培训:对施工人员进行安全培训,包括电线拆除操作规程、安全防护措施等内容。

6. 联系通知:与相关部门、业主进行联系,通知施工计划和施工期限,确保施工过程中不影响正常用电。

7. 现场勘查:派遣相关人员对施工范围进行现场勘查,了解实际情况,确定拆除路线和施工难点。

三、施工方案安排1. 施工路线确定:根据勘查情况,确定电线拆除的路线和施工顺序。

2. 施工人员分工:根据施工路线和施工计划,对施工人员进行分工,明确各自责任和工作内容。

3. 施工设备准备:准备好需要使用的电线拆除设备,包括电线切割机、绝缘工具、隔离器等。

4. 安全措施落实:严格按照安全规程进行操作,确保施工过程中各项安全措施得到落实。

5. 施工流程管理:对施工流程进行严格管理,确保施工顺利进行,避免发生意外。

6. 现场指挥:设立现场指挥部,对施工过程进行全程指挥和监督。

四、施工过程1. 施工准备:施工前,对设备进行检查和确认,确保设备完好无损。

2. 施工操作:按照施工计划,对拟拆除的电线进行操作,包括切断、绝缘、隔离等工序。

架空线路拆除施工组织设计方案

架空线路拆除施工组织设计方案

呼和浩特东二环架空线路入地改造工程原220KV、110KV架空线路拆除方案呼和浩特市光源电力安装有限责任公司二0一六年三月一日目录1. 编制依据2. 工程概况及特点3. 施工现场组织及人员安排4. 拆除前准备工作5. 拆除施工方法6. 安全及环境保护注意事项7. 主要危险点预控一、编制依据1、内蒙古电力设计院的《呼东郊220KV变电站架空线路图纸》2、《国家电网公司电力安全工作规程》(电力线路部分)。

3、拆旧线路的相关资料。

二、工程概况及特点:1、呼东郊220KV变电站位于新华东街与东二环路交叉处西南角,其向南的架空高压线路工7回200KV线路和6回110KV线路,为铁塔单回路架设,220KV导线采用LGJ—400/50钢芯铝绞线,110KV导线采用LGJ—185/25,地线采用GJ—50镀锌钢绞线。

本次改造线路范围从东郊变至滨河路止,拆除旧线长为59.85km。

拆除混凝土杆165基、铁塔75。

拆除铁塔大部分位于平地,本工程13回线路均交叉跨越10V以下线路3处,跨越城市道路5处,跨越房屋以及厂房1处。

三、施工人员组织总负责人:宋飞技术负责人:宿文俊现场施工负责人:乔艳军马志宏安全负责人:丁文龙唐忠志高空监护人:陆利生总负责人:负责组织对本工程拆旧线地段,同参加施工的有关人员进行现场勘察,并制定编制拆旧施工方案;根据实际工作量对管理人员和施工队人员进行详细的组织分工,并指导组织有关负责人对施工队进行安全技术交底和对现场指挥发布方案实施命令。

技术负责人:负责施工前的技术准备,制定实施方案细则,组织施工方案交底工作。

并对拆旧方案的安全、拆旧的技术方法方面负责。

负责现场各工序技术规范的落实,施工完毕后配合有关人员进行检查。

现场负责人:现场方案实施的总负责。

根据总负责人发布的命令向现场具体项目实施人员发布分项施工命令,并对方案实施过程中的安全负责。

安全负责人:负责现场安全措施实施,督促检查施工现场各道工序施工方案的安全措施的执行情况,发现违章及时进行现场纠正;检查施工现场配合停电安全施工作业票和站班会纪录票,并按《电力建设安全工作规程》和《国家电网公司电力安全工作规程》(电力线路部分)的要求进行现场监督。

10kV线路拆除

10kV线路拆除10kV电力架空线路拆除施工方案1、施工前的准备工作1.1明确施工范围,仔细核对需拆除线路图纸、施工纪录、运行检修纪录、交叉跨越记录,掌握需拆除线路基本情况,确定踏勘重点。

1.2组织力量对需拆除线路进行一次全面认真的现场踏勘,全面掌握线路的健康状况。

重点检查杆塔基础埋深、杆基冲刷情况,水泥杆老化开裂,铁件、金具、导地线、拉线锈蚀情况和杆塔周围覆土层的变化情况;详细了解施工地段的交叉跨越、邻近线路及附近各类构筑物情况,确定需停电线路和范围。

重点查明是否存在倒送电的可能。

对有腐蚀性的污水处或地下水处和网改、外来施工队移交的线路隐蔽部分要开挖检查。

拉线电杆如杆塔接地不良的,应重点开挖检查是否存在因雷电流通过拉线释放而烧伤拉线棒的情况。

1.3根据踏勘结果编制详细的施工方案,施工方案应明确组织措施、技术措施、安全措施及危险点预控措施,重点落实“三防十要”、“反八不”反事故措施。

1.4认真组织工作班成员进行施工方案交底,做到人人认识打听施工任务、方法、危险点、安全手艺步伐等内容。

1.5依据施工方案,配齐施工所需的工器具(包括应急处理工器具),重要交跨部位应先搭设跨越架,正确填写工作票或施工作业票。

2、撤线、拆塔、撤杆通用安全技术措施2.1应根据受力情况正确选用合格的工器具和设备,不得以小代大、严禁超铭牌利用。

领用时和利用前必须对工器具进行仔细的表面检查,确保工器具良好。

2.2工作过程当中应设专人批示,并保证信号统一、模糊、畅通。

职员分工、岗位职责应认识打听,应选用手艺熟练、安全意识强的职员担任各小组负责人。

各岗位职员应服从批示,遇有异常情况实时汇报。

非凡岗位应持证上岗。

在居民区和交通道路附近进行施工应设专人看守,并设置警告牌。

2.3上杆工作前应先检查杆根、杆身、拉线(棒)情况。

遇有雨水冲刷、起土、上拔、外力破坏等原因形成深埋式电杆埋深严重不足、根蒂根基不安稳的电杆,应先培土加固或支好杆架或打临时拉绳补强,确认无倒杆危险后方可登杆。

10KV线路拆旧施工方案

一、工程简介1.1拆旧范围:(1)拆除10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台架空引线;拆除10KV凤港线FD0线路18#杆至泰和台架空引线;拆除10KV凤港线FD0线路25#杆至胜雅台架空引线;拆除10KV凤港线FD0线路27#杆至华都台架空引线;拆除10KV凤港线FD0线路28#杆至永信台架空引线,拆除10KV梅凤线F73线路大桥支线梅兜三台引下线。

1.2本次拆旧涉及工作量如下:本工程拆除水泥杆14基,架空线约1521 m,其中钢绞线LGJ-35mm2 768M,10KV绝缘导线JKYJ-70mm2 753M。

二、工期安排时间安排:年月日06:00时至15:30时。

三、人员安排3.1主要负责人:黄文贵安全负责人:林洁鹏现场指挥:许俊杰现场监护人:候小虎、黄凯鹏、林洁鹏施工人员:队长:候小虎组员:张永明、李强、李玄勤、李步俊、杨智勇、林秀平、候艳军、柴跃军、李军强、任宏军、祁世锋。

工作任务:拆除10KV凤港线15T12刀闸至28#杆架空线路;拆除10KV凤港线FD0线路17#杆至梅兜四台引线;拆除10KV凤港线FD0线路18#杆至泰和台引线;拆除10KV凤港线FD0线路25#杆至胜雅台引线;拆除10KV凤港线FD0线路27#杆至华都台引线;拆除10KV凤港线FD0线路28#杆至永信台引线,拆除10KV梅凤线F73线路大桥支线梅兜三台引下线。

四、拆除旧10kV线路主要机具表五、工作要求安全措施。

断开10KV凤港线FD0小车开关,将10KV凤港线FD0小车开关摇至试验位置,合上10KV凤港线FD0C0地刀。

断开10KV梅凤线F73004开关,拉开10KV梅凤线F73004-1刀闸。

断开10KV梅兜线FGM01开关,拉开10KV梅兜线FGM01-4刀闸。

断开10KV凤港线15T1开关,拉开10KV凤港线15T11刀闸,拉开10KV 凤港线15T12刀闸。

架空线路拆除拆除施工方案

架空线路拆除拆除施工方案1. 引言随着城市规划和用地开发的不断推进,架空线路拆除工程成为城市建设中不可避免的一项重要任务。

本文档旨在提供一种架空线路拆除拆除施工方案,以帮助工程人员在实施拆除工作时提高效率、保证安全。

2. 施工前准备工作在开始拆除前,需要进行一系列的准备工作,以确保施工过程顺利进行。

2.1 规划和评估在制定拆除施工方案之前,需要进行规划和评估工作。

这包括对目标线路进行勘测,确定施工范围和拆除顺序,评估施工风险以及制定相应的应对措施。

2.2 安全措施施工过程中需要严格执行安全操作规程,确保施工人员和周围居民的安全。

必须配备必要的安全设备和防护措施,如安全帽、安全绳、防护网等,并建立合理的施工标志和警示牌。

2.3 协调相关部门拆除工程涉及到电力、通信等多个部门的协调工作。

在施工前,必须与相关部门进行沟通和协调,确保拆除工作不会对城市设施和居民生活造成巨大影响。

3. 拆除工作流程拆除工作按照一定的流程进行,以保证高效、安全地完成任务。

3.1 断电和通知在拆除开始前,必须通知相关单位断电,并确保没有人员在拆除区域内。

此外,应将拆除工作的相关细节通知给周围的居民和单位,以便他们做好相应的安排。

3.2 拆除杆塔和线缆对于架空线路来说,拆除工作的重点是杆塔和线缆的拆除。

首先,需要清理杆塔周围的垃圾和障碍物,为拆除工作提供空间。

然后,使用合适的工具和机械设备逐一拆除杆塔和线缆,并进行分类和处理。

3.3 地面复原在拆除工作完成后,必须对拆除区域进行地面复原。

这包括填平拆除过程中产生的坑洞,修整地面并重新种植植被,以恢复原有的自然环境。

4. 环保处理和资源利用在拆除工作中,应注重环保和资源利用。

可以采取以下几种方法来处理拆除产生的废弃物和材料:•重复利用: 对于一些还存在使用价值的材料和设备,可以进行修复、清洗和再次利用,减少资源的浪费。

•回收利用: 将可以回收的材料和设备进行分类,送往专门的回收站点进行处理和再利用。

线路拆除工程施工方案

一、工程概况本工程为XX线路拆除工程,主要拆除内容包括架空线路、电缆线路、设备设施等。

拆除区域位于XX市XX区,拆除线路总长度约为XX公里。

工程预计工期为XX个月。

二、施工准备1. 组织准备(1)成立线路拆除工程领导小组,负责工程的组织、协调和管理工作。

(2)设立项目经理部,负责工程的日常管理工作。

2. 技术准备(1)编制施工组织设计,明确施工方案、施工工艺、施工进度等。

(2)组织技术人员进行现场勘查,了解现场情况,制定相应的拆除方案。

(3)对施工人员进行技术培训,提高施工技能和安全意识。

3. 材料准备(1)根据工程需求,采购拆除所需的各种材料、设备。

(2)确保材料、设备的质量符合国家相关标准。

4. 工具准备(1)准备拆除所需的工具、设备,如切割机、吊车、吊索具等。

(2)确保工具、设备的安全性能。

5. 安全准备(1)制定安全管理制度,明确安全责任。

(2)对施工人员进行安全教育培训,提高安全意识。

(3)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

三、施工方案1. 施工顺序(1)首先拆除架空线路,包括电杆、导线、金具等。

(2)其次拆除电缆线路,包括电缆、接头、保护管等。

(3)最后拆除设备设施,如变压器、配电箱等。

2. 施工工艺(1)架空线路拆除采用切割机切割电杆,用吊车吊起导线、金具等,逐步拆除。

(2)电缆线路拆除采用切割机切割电缆,拆除接头、保护管等。

(3)设备设施拆除采用吊车、吊索具等设备,逐步拆除设备设施。

3. 施工进度根据工程实际情况,制定施工进度计划,确保工程按期完成。

四、质量保证措施1. 严格执行国家相关标准和规范,确保工程质量。

2. 对施工人员进行技术培训,提高施工技能。

3. 加强施工现场管理,确保施工质量。

4. 对施工过程进行全程监控,发现问题及时整改。

五、安全保证措施1. 严格执行安全管理制度,明确安全责任。

2. 对施工人员进行安全教育培训,提高安全意识。

3. 配备必要的安全防护设施,确保施工人员安全。
