北京市建设工程工期定额
北京市建设工程工期定额说明

京建发〔2010〕255号关于贯彻执行2009年《北京市建设工程工期定额》和2009年《北京市房屋修缮工程工期定额》有关问题的通知各有关单位:为加强建设工程和房屋修缮工程施工工期管理,确保工程的质量和安全,结合我市实际情况,现就贯彻执行2009年《北京市建设工程工期定额》和2009年《北京市房屋修缮工程工期定额》(以下简称工期定额)有关问题通知如下:一、工期定额是编制工程招标文件、签订工程施工合同、合理确定工期的依据;也是施工企业编制施工组织设计、确定投标工期,安排施工进度的参考依据。
二、工期定额的工期天数(以下简称定额工期)是指工程自开工之日起至完成合同约定的全部工程内容,符合合同约定竣工验收条件,提交竣工验收申请报告之日止的全部施工日历天数。
三、招标人应当依据工期定额计算施工工期,并在招标文件中注明。
招标人要求施工工期小于定额工期时,必须在招标文件中明示增加费用,压缩的工期天数不得超过定额工期的30%。
超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。
四、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应根据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增加费;未编制施工方案的按照以下原则确定压缩工期增加费。
(一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。
但压缩工期增加费最多不超过工程造价2%。
(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。
但压缩工期增加费最多不超过工程造价3%。
五、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。
在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以内的天数按本通知第四.(二)条计算压缩工期增加费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。
北京市建设工程预算定额第五册

北京市建设工程预算定额第五册简介《北京市建设工程预算定额第五册》是根据北京市建设工程定额编制的一本专业参考手册,主要包含了北京市建设工程预算定额的相关内容及标准。
本文档将从以下几个方面对该册的内容进行介绍和解析。
目录1.引言2.术语和定义3.公用工程4.建筑工程5.结构工程6.安装工程7.道路桥梁工程8.给排水工程9.暖通空调工程10.电气工程11.智能化工程12.环境保护、人防、安全与节能工程13.监理与工程质量检测14.工程造价咨询1. 引言本册是北京市建设工程预算定额的一部分,主要用于指导和规范北京市建筑工程的预算工作。
《北京市建设工程预算定额第五册》针对建筑、结构、安装工程以及与之相关的其他工程领域,对各个细项进行了详细的量化定额规定,旨在保证建设工程预算的科学合理性和准确性。
2. 术语和定义本章节主要对本册中所用的术语和定义进行了定义和解释。
包括了预算计算中常用的一些术语,以及对各种工程设备和材料的定义和描述。
这些术语和定义的准确定义,对于编制工程预算具有重要的指导意义。
3. 公用工程本章节主要介绍了公用工程的预算定额,包括了对建筑物公共部分的预算估算。
其中,对公共部分如门厅、楼梯、走廊等的装修及材料的预算定额进行了详细说明,以便工程师根据实际需求进行预算计算。
4. 建筑工程建筑工程是建设项目中最核心的部分,因此在预算定额中占据了重要地位。
本章节主要介绍了建筑工程的预算定额,包括了建筑物的拆除、地基与基础、结构与其他细项的预算计算规定。
结构工程是建筑工程中的重要组成部分,对建筑物的安全性和坚固性起到了至关重要的作用。
本章节主要介绍了结构工程的预算定额,包括了各类结构的预算计算方法、钢筋混凝土结构的预算定额等。
6. 安装工程安装工程包括给排水工程、暖通空调工程、电气工程等多个方面,是建筑物正常运行所必需的设备和系统。
本章节主要介绍了安装工程的预算定额,包括了各类设备和系统的预算计算规定,并给出了相应的定额指标。
工期定额讲义

2009年《北京市建设工程工期定额》及 年 北京市建设工程工期定额》 2009年《北京市房屋修缮工程工期定额》讲义 年 北京市房屋修缮工程工期定额》
修工程+拆除工程,房修工程的项目中已综合了拆除 工程的工期。 3、专业工程工期与建筑工程工期的关系:只有做 单独的专业分包时单独计算专业工程工期,不分包 时含在建筑工程工期中。 4、执行了新的建筑面积计算标准: GB/T503532005,与北京2001定额建筑面积计算规则的不同: ①设备层2.2m层高以上计全面积,小于2.2m层计 一半面积。 ②阳台无论封闭与否计算一半建筑面积。
2009年《北京市建设工程工期定额》及 年 北京市建设工程工期定额》 2009年《北京市房屋修缮工程工期定额》讲义 年 北京市房屋修缮工程工期定额》
5、 1988年《北京市房屋修缮工程工期定额》; 6、《建筑工程建筑面积计算规范》GB/T503532005; 7、北京建筑工程实际情况。 三、2009年工期定额的主要变化 年工期定额的主要变化 (一) 2009年《北京市建设工程工期定额》 1、在原98定额基础上新增市政工程和轨道交通工 程,分三个部分,即 :建筑工程、市政工程和轨道 交通工程。
2009年《北京市建设工程工期定额》及 年 北京市建设工程工期定额》 2009年《北京市房屋修缮工程工期定额》讲义 年 北京市房屋修缮工程工期定额》
条件起,至完成全部的设计内容,并达到国家建筑 安装工程施工验收规范,且具备使用条件的全部日 历天数。预埋管线不计算工期。 上述工期之间不能加减计算。 6、带劲性钢结构的工程,若劲性钢结构部分建筑面 积超过总建筑面积的30%,高度不低于檐高的1/3时, 除按原结构类型计算工期外,另按劲性钢结构部分 的面积所对应的结构类型增加20%工期。 (二)市政工程 1、包括道路、桥梁、管道、庭园、绿化工程四部分。
2009年北京市建设工程工期定额

明挖车站工期(天)总工期其中:结构1--1500以内6004801--210000以内6605401--315000以内7206001--420000以内7806601--525000以内8407201--625000以外8707501--7500以内6605101--810000以内7205701--915000以内7806301--1020000以内8406901--1125000以内9007501--1225000以外930780暗挖车站工期(天)总工期其中:结构1--138000以内7506301--1410000以内8707501--1512000以内9908701--1615000以内11109901--1720000以内117010501--1820000以外123011101--198000以内7956451--2010000以内9157651--2112000以内10358851--2215000以内115510051--2320000以内121510652以下3建筑面积(m2)层数编号 2以下3编号 层数建筑面积(m2)1--2420000以外12751125盖挖车站工期(天)总工期其中:结构1--2510000以内7806601--2615000以内9007801--2720000以内10209001--2825000以内114010201--2925000以外120010801--3010000以内8406901--3115000以内9608101--3220000以内10809301--3325000以内120010501--3425000以外12601110明、盖挖结合车站工期(天)总工期其中:结构1--3510000以内7005801--3615000以内7606401--3720000以内8207001--3825000以内8807601--3925000以外9408201--4010000以内7606101--4115000以内8206701--4220000以内8807301--4325000以内9407901--4425000以外1000850明、暗挖结合车站工期(天)总工期建筑面积(m2)层数编号3编号层数建筑面积(m2)2以下3编号层数建筑面积(m2)2以下1--451/3以内7351--461/3以外8201--471/3以内8551--481/3以外9401--491/3以内9751--501/3以外10601--511/3以内10951--521/3以外11801--531/3以内7951--541/3以外8801--551/3以内9151--561/3以外10001--571/3以内10351--581/3以外11201--591/3以内11551--601/3以外1240明、暗、盖挖结合车站工期(天)总工期1--611/3以内7801--621/3以外8351--631/3以内9001--641/3以外9551--651/3以内10201--661/3以外10751--671/3以内11401--681/3以外11951--691/3以内8401--701/3以外8951--711/3以内9601--721/3以外10151--731/3以内10801--741/3以外11351--751/3以内12001--761/3以外1255地面车站20000以外2以下10000以内暗挖面积占15000以内20000以内20000以外310000以内15000以内20000以内10000以内15000以内20000以内20000以外编号层数建筑面积(m2)2以下310000以内15000以内20000以内20000以外暗挖面积占有地下室无地下室(1)(2)1--775000以内3603401--7810000以内3903701--7915000以内4204001--8020000以内4504301--8120000以外4804601--825000以内4053851--8310000以内4354151--8415000以内4654451--8520000以内4954751--8620000以外5255051--875000以内3203001--8810000以内3503301--8915000以内3803601--9020000以内3903701--9120000以外4003801--925000以内3553351--9310000以内3953751--9415000以内4254051--9520000以内4354151--9620000以外445425高架车站工期(天)总工期其中:结构1--975000以内5103901--988000以内5404201--9910000以内5704501--10010000以外6004801--1015000以内5303801--1028000以内5604101--10310000以内5904401--10410000以外620470钢筋混凝土结构钢筋混凝土与钢结构3以下建筑面积(m2)层数上部结构类型2以下32以下3编号编号钢筋混凝土结构钢结构工期(天建筑面积(m2)层数结构类型总工期天)其中:结构615700735820855940975106064573076585088597010051090工期(天)其中:结构6607157808359009551020107569074581086593098510501105期(天)其中:结构有地下室无地下室240220270250300280330310360340255235285265315295345325375355200180230210260240270250280260205185245225275255285265295275其中:结构。
建设工程预算定额-京建经[2002]116号
![建设工程预算定额-京建经[2002]116号](https://img.taocdn.com/s3/m/31b0146427d3240c8447efc2.png)

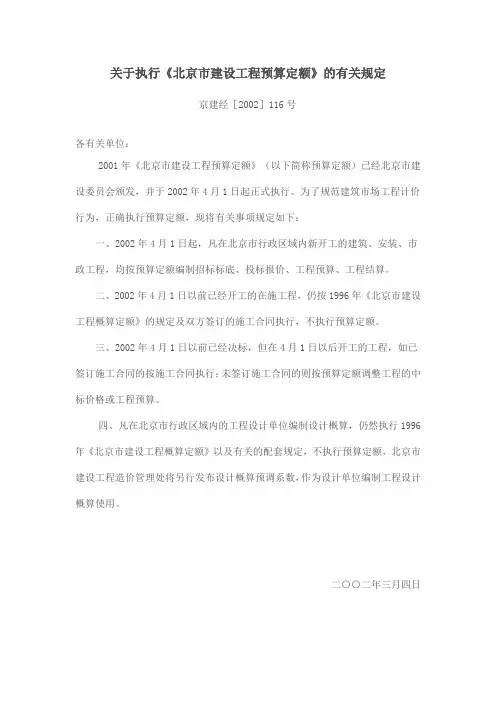

关于执行《北京市建设工程预算定额》的有关规定
京建经[2002]116号
各有关单位:
2001年《北京市建设工程预算定额》(以下简称预算定额)已经北京市建设委员会颁发,并于2002年4月1日起正式执行。
为了规范建筑市场工程计价行为,正确执行预算定额,现将有关事项规定如下:
一、2002年4月1日起,凡在北京市行政区域内新开工的建筑、安装、市政工程,均按预算定额编制招标标底、投标报价、工程预算、工程结算。
二、2002年4月1日以前已经开工的在施工程,仍按1996年《北京市建设工程概算定额》的规定及双方签订的施工合同执行,不执行预算定额。
三、2002年4月1日以前已经决标,但在4月1日以后开工的工程,如已签订施工合同的按施工合同执行;未签订施工合同的则按预算定额调整工程的中标价格或工程预算。
四、凡在北京市行政区域内的工程设计单位编制设计概算,仍然执行1996年《北京市建设工程概算定额》以及有关的配套规定,不执行预算定额,北京市建设工程造价管理处将另行发布设计概算预调系数,作为设计单位编制工程设计概算使用。
二○○二年三月四日
主题词:建设工程预算定额规定
抄送:敬民同志、国家发展计划委员会、建设部、市政府办
公厅、市政府法制办、中国人民银行、国家开发银行
首规委办、市发展计划委员会、市政管委、市经委、
市经贸委、市商委、市规划委、市财办、市农办、
市审计局、市财政局、市国家税务局、市地方税务
局、市统计局、市物价局、市法院、市检察院、市
人民银行
北京市建设委员会办公室 2002年3月5日印发
共印350份。
建筑工程定额(北京市)

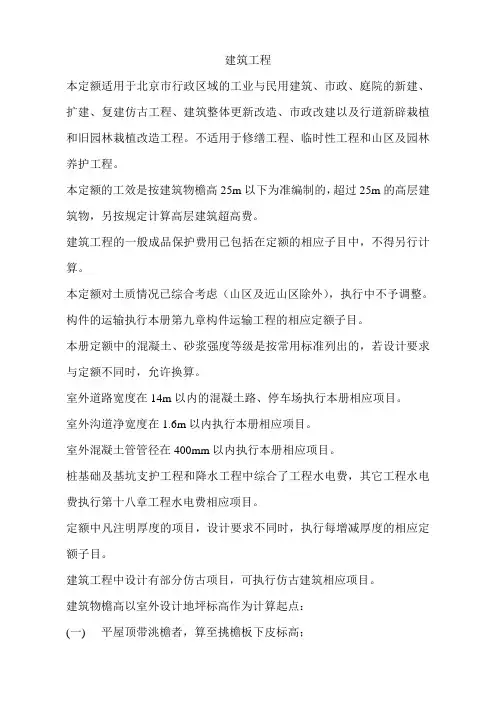

建筑工程本定额适用于北京市行政区域的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
本定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。
建筑工程的一般成品保护费用已包括在定额的相应子目中,不得另行计算。
本定额对土质情况已综合考虑(山区及近山区除外),执行中不予调整。
构件的运输执行本册第九章构件运输工程的相应定额子目。
本册定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。
室外道路宽度在14m以内的混凝土路、停车场执行本册相应项目。
室外沟道净宽度在1.6m以内执行本册相应项目。
室外混凝土管管径在400mm以内执行本册相应项目。
桩基础及基坑支护工程和降水工程中综合了工程水电费,其它工程水电费执行第十八章工程水电费相应项目。
定额中凡注明厚度的项目,设计要求不同时,执行每增减厚度的相应定额子目。
建筑工程中设计有部分仿古项目,可执行仿古建筑相应项目。
建筑物檐高以室外设计地坪标高作为计算起点:(一)平屋顶带洮檐者,算至挑檐板下皮标高;(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;(三)坡屋面或其它曲面屋顶均算至墙的中心线与屋面板交点的高度;(四)阶梯式建筑物按高层的建筑物计算檐高;(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
建筑面积计算规则一、计算建筑面积的范围:1、单层建筑物无论其高度如何,均按建筑物勒脚以上外墙结构的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
高低联跨需分别计算建筑面积时,按高低跨相邻处结构外边线为界线。
2、多层建筑物按分层建筑面积总和计算,首层建筑面积按建筑物勒脚以上外墙结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3、建筑物外墙为预制挂(壁)板的,按挂(壁)板外墙主墙面间的水平面积计算。
关于执行2018年《北京市建设工程工期定额》和2018年《北京市房屋修缮工程工期定额》的通知

北京市住房和城乡建设委员会关于执行2018年《北京市建设工程工期定额》和2018年《北京市房屋修缮工程工期定额》的通知京建法[2019]4号各有关单位:为加强建设工程和房屋修缮工程的工期管理,确保工程的质量和安全,结合我市实际情况,现就贯彻执行2018年《北京市建设工程工期定额》和2018年《北京市房屋修缮工程工期定额》(以下简称“《工期定额》”)的有关问题通知如下:一、发包人应当根据《工期定额》和发包工程的具体条件计算定额工期,并根据定额工期合理确定发包人要求工期。
发包人有节点工期要求的,也应合理确定。
二、《工期定额》缺项或不适用的,发包人应当事先组织专家对发包工程进行施工工期论证,在保证质量、安全和可行性的前提下,确定合理的发包人要求工期。
三、发包人压缩定额工期的,应提出保证工程质量、安全和工期的具体技术措施,并根据技术措施测算确定发包人要求工期。
压缩定额工期的幅度超过10%(不含)的,应组织专家对相关技术措施进行合规性和可行性论证,并承担相应的质量安全责任。
四、招标人压缩定额工期的,应在招标工程量清单的措施项目中补充编制赶工增加费项目,并在招标文件的附件中列明相关技术措施。
赶工增加费应按本通知第三条规定的技术措施测算,单独列项计取税金后计入最高投标限价,并在招标文件中公布。
经测算确定的赶工增加费不得小于以工程造价(不含设备费)为基数,乘以下列费用标准计算的费用:(一)压缩定额工期幅度在5%(含)以内的,工期每压缩一天的费率为:1.建筑工程、轨道交通工程:0.25‰;2.市政工程、房屋修缮工程:0.75‰。
(二)压缩定额工期幅度在10%(含)以内的,工期每压缩一天的费率为:1.建筑工程、轨道交通工程:0.5‰;2.市政工程、房屋修缮工程:1.25‰。
(三)压缩定额工期幅度在20%(含)以内的,工期每压缩一天的费率为:1.建筑工程、轨道交通工程:0.9‰;2.市政工程、房屋修缮工程:2.55‰。
北京市住房和城乡建设委员会印发《关于合理确定建设工程工期和规范工期管理的指导意见》的通知

北京市住房和城乡建设委员会印发《关于合理确定建设工程工期和规范工期管理的指导意见》的通知文章属性•【制定机关】北京市住房和城乡建设委员会•【公布日期】2022.07.01•【字号】•【施行日期】2022.09.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设其他规定正文北京市住房和城乡建设委员会印发《关于合理确定建设工程工期和规范工期管理的指导意见》的通知各有关单位:为维护建筑市场秩序,保障工程安全和质量,合理确定建设工程施工工期,规范工期管理,根据《中华人民共和国民法典》《中华人民共和国建筑法》《建设工程安全生产管理条例》《建设工程质量管理条例》《北京市建设工程质量条例》等法律法规,市住房城乡建设委制定了《关于合理确定建设工程工期和规范工期管理的指导意见》,现印发给你们,请结合实际认真贯彻落实。
特此通知。
北京市住房和城乡建设委员会2022年7月1日关于合理确定建设工程工期和规范工期管理的指导意见为合理确定建设工程施工工期,规范工期管理,保障工程安全和质量,根据《中华人民共和国民法典》《中华人民共和国建筑法》《建设工程安全生产管理条例》《建设工程质量管理条例》《北京市建设工程质量条例》等法律法规,参照国际惯例做法,结合本市实际,制定本指导意见。
一、本市行政区域内建设工程的施工工期,应依据市住房和城乡建设主管部门发布的《北京市建设工程工期定额》和《北京市房屋修缮工程工期定额》(以下简称“工期定额”)及相关管理规定,合理确定。
本指导意见所称建设工程是指房屋建筑和市政基础设施工程。
二、发包人不得任意压缩合理工期。
发包人压缩定额工期或原合同工期的,应当明确保障工程安全、质量和工期的技术措施,并承担相应的赶工增加费。
发包人压缩定额工期超过规定幅度或压缩原合同工期的,应当组织专家或设计、施工和监理等单位对相关技术措施进行合规性和可行性论证。
承包人应当按照合同约定的工期和要求,合理安排进度计划,实施进度管理,确保工程安全、质量并按期完成,未按期完成的,应当承担相应的违约责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工期(天)编 号层 数建筑面积(m2)总工期其中:结构1--421000以内75551--432000以内85601--442000以外100751--451000以内80601--462000以内90651--473000以内110801--484000以内125851--495000以内140951--505000以外1601101--512000以内95701--524000以内1301001--536000以内1651301--548000以内1801451--558000以外2001551--563000以内115851--575000以内1501001--588000以内1851501--5910000以内2001601--6010000以外2201801--613000以内120951--625000以内1551201--638000以内190155住宅工程 混合结构 6住宅工程 混合结构 2以下住宅工程 混合结构 3住宅工程 混合结构 4住宅工程 混合结构 51--6410000以内2251851--6510000以外2502101--665000以内2051551--678000以内2151651--6810000以内2301801--6915000以内2502001--7015000以外2702201--718000以内2251751--7210000以内2502001--7315000以内2702201--7420000以内3002401--7520000以外3202601--7610000以内2702201--7715000以内2902301--7820000以内3102501--7925000以内3402701--8025000以外3602901--8115000以内3202601--8220000以内3402701--8325000以内3602901--8430000以内3853101--8530000以外4203301--8620000以内3802951--8725000以内4003151--8830000以内420330住宅工程 全现浇结构 16以下住宅工程 全现浇结构 20以下住宅工程 混合结构 6住宅工程 全现浇结构 8以下住宅工程 全现浇结构 10以下住宅工程 全现浇结构 12以下1--8935000以内4503451--9040000以内4803801--9140000以外5004001--9225000以内4203301--9330000以内4403501--9435000以内4703701--9540000以内4903901--9645000以内5204101--9745000以外5404301--9830000以内4603651--9935000以内4903901--10040000以内5104051--10145000以内5404301--10250000以内5604451--10350000以外5804601--1043000以内2001501--1055000以内2151651--1068000以内2301801--10710000以内2502001--10810000以外2702201--1095000以内2602101--1108000以内2802251--11110000以内3002451--11215000以内3202701--11315000以外350295住宅工程 全现浇结构 20以下住宅工程 全现浇结构 24以下住宅工程 全现浇结构 28以下住宅工程 现浇框架结构 6以下住宅工程 现浇框架结构 8以下1--11410000以内3202601--11515000以内3402801--11620000以内3603001--11720000以外4003201--11810000以内3402801--11915000以内3603001--12020000以内3803201--12125000以内4003401--12225000以外4403601--12315000以内4303651--12420000以内4503851--12525000以内4704001--12630000以内4904201--12730000以外5204401--12820000以内4704001--12925000以内4904201--13030000以内5204401--13135000以内5504601--13235000以外5704801--13325000以内5204401--13430000以内5504601--13535000以内5804901--13640000以内6105201--13740000以外6405451--13830000以内570480住宅工程 现浇框架结构 10以下住宅工程 现浇框架结构 12以下住宅工程 现浇框架结构 16以下住宅工程 现浇框架结构 20以下住宅工程 现浇框架结构 24以下1--13935000以内5905001--14040000以内6105201--14145000以内6305401--14250000以内6505601--14350000以外6805801--1441000以内120751--1452000以内140901--1463000以内1601051--1474000以内1751201--1485000以内1901301--1495000以外2101451--1502000以内1601051--1514000以内1951351--1526000以内2151501--1536000以外2351651--1543000以内1901301--1555000以内2151501--1567000以内2401701--15710000以内2651851--15810000以外2952001--1592000以内1601001--1604000以内1801101--1615000以内2001201--1625000以外2201301--1633000以内225155宾馆、饭店工程 混合结构 4宾馆、饭店工程 混合结构 3以下住宅工程 现浇框架结构 28以下宾馆、饭店工程 混合结构 5宾馆、饭店工程 现浇框架结构 3以下1--1645000以内2401651--1657000以内2551751--16610000以内2751901--16710000以外2952051--1687000以内3402351--16915000以内3852601--17020000以内4052751--17120000以外4302951--17210000以内3852651--17315000以内4102801--17420000以内4302951--17525000以内4553101--17625000以外4803301--17715000以内4703251--17820000以内4903401--17925000以内5153551--18030000以内5353701--18130000以外5653901--18220000以内5503801--18325000以内5854051--18430000以内6104201--18535000以内6304351--18640000以内6504501--18740000以内6754701--18825000以内660465宾馆、饭店工程 现浇框架结构 10以下宾馆、饭店工程 现浇框架结构 6以下宾馆、饭店工程 现浇框架结构 20以下宾馆、饭店工程 现浇框架结构 12以下宾馆、饭店工程 现浇框架结构 16以下1--18930000以内6854801--19035000以内7054951--19140000以内7255101--19245000以内7455251--19345000以外7655451--19430000以内7605301--19535000以内7805451--19640000以内8055601--19745000以内8255751--19850000以内8505901--19950000以外8756101--2001000以内100601--2012000以内120751--2023000以内140801--2033000以外160951--2042000以内145851--2054000以内1651001--2066000以内1851201--2076000以外2051401--2082000以内165951--2094000以内1851101--2106000以内2051251--2118000以内2201401--2128000以外2401551--2133000以内180105宾馆、饭店工程 现浇框架结构 24以下宾馆、饭店工程 现浇框架结构 28以下综合楼 混合结构 3以下综合楼 混合结构 4综合楼 混合结构 51--2146000以内2251451--2158000以内2451601--21610000以内2651751--21710000以外2901901--2185000以内2351501--21910000以内2501601--22015000以内2651801--22120000以内2852001--22220000以外3052201--22310000以内3002101--22415000以内3202251--22520000以内3452401--22625000以内3652551--22725000以外3852701--22815000以内3752601--22920000以内3952751--23025000以内4152901--23130000以内4353051--23230000以外4603201--23320000以内4553151--23425000以内4803301--23530000以内5003451--23635000以内5203601--23740000以内5403751--23840000以外565390综合楼 混合结构 6综合楼 全现浇结构 8以下综合楼 全现浇结构 12以下综合楼 全现浇结构 16以下综合楼 全现浇结构 20以下1--23930000以内5603851--24035000以内5854051--24140000以内6104251--24245000以内6304401--24345000以内6554551--24435000以内6454501--24540000以内6704701--24645000以内6904851--24750000以内7105001--24850000以外7355201--2493000以内2501501--2506000以内2701651--2518000以内2901801--25210000以内3101951--25310000以外3302051--2547000以内3452101--25510000以内3652251--25615000以内3852401--25720000以内4052551--25820000以外4252751--25910000以内3952401--26015000以内4152651--26120000以内4352801--26225000以内4552951--26325000以外490315综合楼 全现浇结构 24以下综合楼 全现浇结构 28以下综合楼 现浇框架结构 6以下综合楼 现浇框架结构 10以下综合楼 现浇框架结构 12以下1--26415000以内4853101--26520000以内5053251--26625000以内5353401--26730000以内5553551--26830000以外5903751--26920000以内5853701--27025000以内6053901--27130000以内6254051--27235000以内6454201--27335000以外6704351--27430000以内7204701--27540000以内7404851--27650000以内7605001--27750000以外7905201--27840000以内7855151--27950000以内8055301--28060000以内8255451--28170000以内8455601--28270000以外8705751--28350000以内8555651--28460000以内8805801--28570000以内9055951--28680000以内9306101--28780000以外9656301--28860000以内920600综合楼 现浇框架结构 16以下综合楼 现浇框架结构 20以下综合楼 现浇框架结构 24以下综合楼 现浇框架结构 28以下综合楼 现浇框架结构 32以下1--28970000以内9506201--29080000以内9806401--29190000以内10106601--29290000以外10506851--29370000以内9906451--29480000以内10306701--29590000以内10706951--296100000以内11107201--297100000以外11607451--298500以内85551--2991000以内110701--3002000以内120751--3012000以外130801--3022000以内140901--3033000以内150951--3043000以外1651001--3053000以内1701051--3064000以内1801101--3074000以外1901151--3083000以内2001201--3094000以内2101251--3105000以内2201301--3115000以外2351351--3121000以内1601051--3133000以内175115综合楼 现浇框架结构 36以下综合楼 现浇框架结构 40以下教学楼 混合结构 3以下教学楼 混合结构 4教学楼 混合结构 5教学楼 混合结构 61--3145000以内1851201--3157000以内1951251--31610000以内2101351--31715000以内2301451--31820000以内2451551--31920000以外2701701--3202000以内2051301--3215000以内2251401--3229000以内2351501--32312000以内2401551--32415000以内2501601--32520000以内2651701--32620000以外2801801--3273000以内2251401--3286000以内2451551--3299000以内2551651--33015000以内2701751--33120000以内2851851--33220000以外3052001--3335000以内2351501--33410000以内2651701--33520000以内3052001--33625000以内3402251--33725000以外3652401--3387000以内330210教学楼 现浇框架结构 3以下教学楼 现浇框架结构 4教学楼 现浇框架结构 5教学楼 现浇框架结构 61--33910000以内3502201--34015000以内3752351--34120000以内4002451--34225000以内4152551--34325000以外4302751--34410000以内3752351--34515000以内4002451--34620000以内4202651--34725000以内4502801--34830000以内4802951--34930000以外5103101--35015000以内4702901--35120000以内4953051--35225000以内5203251--35330000以内5453401--35430000以外5803601--3551000以内130851--3562000以内140901--3572000以外1501001--3582000以内1551051--3593000以内1701151--3603000以外1901251--3613000以内1951301--3624000以内2001351--3634000以外220145教学楼 现浇框架结构 10以下教学楼 现浇框架结构 12以下教学楼 现浇框架结构 16以下医疗、门诊楼 混合结构 3以下医疗、门诊楼 混合结构 4医疗、门诊楼 混合结构 51--3643000以内2251501--3654000以内2301551--3665000以内2401601--3675000以外2601651--3682000以内2101451--3693000以内2251601--3705000以内2401701--3715000以外2601801--3723000以内2501701--3735000以内2802001--3747000以内3002151--37510000以内3202301--37610000以外3402451--3775000以内3302351--37810000以内3602551--37915000以内3852751--38015000以外4102951--38110000以内3902801--38215000以内4153001--38320000以内4403201--38420000以外4703451--38515000以内4453251--38620000以内47034541--38725000以内4953651--38825000以外525385医疗、门诊楼 混合结构 6医疗、门诊楼 现浇钢筋砼结构 4以下医疗、门诊楼 现浇钢筋砼结构 6以下医疗、门诊楼 现浇钢筋砼结构 8以下医疗、门诊楼 现浇钢筋砼结构 10以下医疗、门诊楼 现浇钢筋砼结构 12以下1--38920000以内5203801--39025000以内5504001--39130000以内5804201--39230000以外6154451--39325000以内6104401--39430000以内6404601--39535000以内6704801--39635000以外7055051--39730000以内7155101--39835000以内7305301--39940000以内7505451--40040000以外7705601--40135000以内8005801--40240000以内8155901--40345000以内8406051--40450000以内8656201--40550000以外9006401--4061000以内140951--4072000以内1501001--4083000以内1651051--4094000以内1751101--4105000以内1851151--4115000以外2051251--4122000以内2401551--4135000以内280185医疗、门诊楼 现浇钢筋砼结构 16以下医疗、门诊楼 现浇钢筋砼结构 20以下医疗、门诊楼 现浇钢筋砼结构 24以下医疗、门诊楼 现浇钢筋砼结构 28以下图书馆 混合结构 4以下图书馆 现浇钢筋砼结构 3以下1--4145000以外3252201--4155000以内4352851--41610000以内4653051--41715000以内4953251--41820000以内5253451--41925000以内5553651--42030000以内5853851--42140000以内6354201--42240000以外6854551--42330000以内6554351--42440000以内7004651--42560000以内7404951--42660000以外7905301--42740000以内7304851--42860000以内7755151--42980000以内8255451--43080000以外8755751--43160000以内8255451--43280000以内8755751--433100000以内9256101--434100000以外980650编 号檐高(m)建筑面积(m2)总工期其中:结构1--4355000以内4802651--43610000以内530295图书馆 现浇钢筋砼结构 3以下图书馆 现浇钢筋砼结构 6以下图书馆 现浇钢筋砼结构 8以下图书馆 现浇钢筋砼结构 10以下图书馆 现浇钢筋砼结构 12以下会议楼、影剧院 现浇框架结构 30以内1--43720000以内6153401--43820000以外7153901--43920000以内7003851--44030000以内7504151--44140000以内8054401--44240000以外8704751--44310000以内6002701--44430000以内7303301--44550000以内8503851--44650000以外9604351--44710000以内6502901--44830000以内7803501--44950000以内9004051--45050000以外10104551--45110000以内6502951--45230000以内7803551--45350000以内9004101--45450000以外10104601--45510000以内7003151--45630000以内8303751--45750000以内9504301--45850000以外10604801--45950000以内6003601--460100000以内7404451--461150000以内875525体育馆 现浇框架结构 40以内体育馆 现浇框架结构 40以外全钢结构公共建筑 100以上~150以下会议楼、影剧院 现浇框架结构 30以内会议楼、影剧院 现浇框架结构 45以内体育场 现浇框架结构 40以内体育场 现浇框架结构 40以外1--462150000以外9155501--463100000以内9005401--464150000以内9605801--465200000以内10906551--466200000以外11757051--467100000以内10706401--468150000以内12157301--469200000以内13558101--470250000以内14758901--471300000以内16059651--472300000以外169510201--473200000以内15059001--474300000以内168510101--475300000以外17851070全钢结构公共建筑 250以下全钢结构公共建筑 250以上全钢结构公共建筑 100以上~150以下全钢结构公共建筑 200以下。
