08定额计算规则

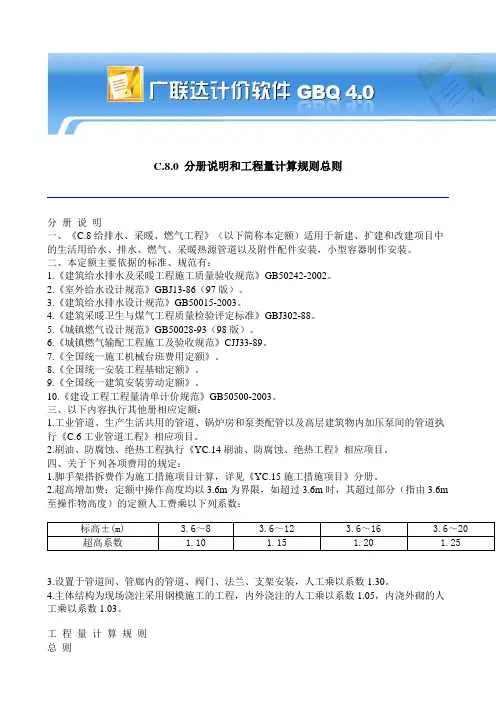

河南08定额 C.8给排水、采暖、燃气工程

C.8.0 分册说明和工程量计算规则总则分册说明一、《C.8给排水、采暖、燃气工程》(以下简称本定额)适用于新建、扩建和改建项目中的生活用给水、排水、燃气、采暖热源管道以及附件配件安装,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002。
2.《室外给水设计规范》GBJ13-86(97版)。
3.《建筑给水排水设计规范》GB50015-2003。
4.《建筑采暖卫生与煤气工程质量检验评定标准》GBJ302-88。
5.《城镇燃气设计规范》GB50028-93(98版)。
6.《城镇燃气输配工程施工及验收规范》CJJ33-89。
7.《全国统一施工机械台班费用定额》。
8.《全国统一安装工程基础定额》。
9.《全国统一建筑安装劳动定额》。
10.《建设工程工程量清单计价规范》GB50500-2003。
三、以下内容执行其他册相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行《C.6工业管道工程》相应项目。
2.刷油、防腐蚀、绝热工程执行《YC.14刷油、防腐蚀、绝热工程》相应项目。
四、关于下列各项费用的规定:1.脚手架搭拆费作为施工措施项目计算,详见《YC.15施工措施项目》分册。
2.超高增加费:定额中操作高度均以3.6m为界限,如超过3.6m时,其超过部分(指由3.6m至操作物高度)的定额人工费乘以下列系数:标高±(m) 3.6~8 3.6~12 3.6~16 3.6~20超高系数 1.10 1.15 1.20 1.253.设置于管道间、管廊内的管道、阀门、法兰、支架安装,人工乘以系数1.30。
4.主体结构为现场浇注采用钢模施工的工程,内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03。
工程量计算规则总则一、为统一安装工程预算工程量的计算,制定本规则。
二、本规则适用于安装工程施工图设计阶段编制工程预算及工程量清单,也适用于工程设计变更后的工程量计算。

湖北08定额解释及计算规则

湖北08定额解释及计算规则
概述
本文档旨在解释和规定湖北08定额的计算方法和规则,以便
正确使用和应用该定额。
定额解释
湖北08定额是湖北地区用于进行工程计量和结算的标准定额。
该定额涵盖了建筑工程、装饰装修工程、机电设备安装工程等多个
领域,并针对不同工程类型提供了详细的计算规则。
计算规则
湖北08定额的计算规则如下:
1. 建筑工程:根据工程的类型和规模,结合不同的施工方法和
工艺,以及材料和人工的消耗量,进行计算。
2. 装饰装修工程:根据装饰装修的种类和细节要求,包括墙面
装修、地面装修、天花板装修等,进行计算。
3. 机电设备安装工程:根据设备的类型和规格,以及安装过程中的材料和人工消耗量,进行计算。
4. 其他工程类型:根据具体工程的特点和要求,选择相应的计算方法和规则进行计算。
注意事项
在使用湖北08定额进行计量和结算时,需要注意以下事项:
1. 确认工程类型:根据具体的工程类型,选择正确的定额进行计算。
2. 核对材料和人工消耗量:在计算过程中,需要准确核对材料和人工消耗量,确保计算结果的准确性。
3. 遵守相关规定:在使用湖北08定额时,需要遵守相关的法律法规和规定,以确保合规操作。
结论
本文档提供了湖北08定额解释和计算规则的简要概述,以便用户正确使用和应用该定额。
在使用过程中,用户需要遵守相关规定,并进行准确的计量和结算操作。
请注意,本文档提供的内容仅供参考,具体计量和结算操作应根据实际情况进行,如需准确信息,请参考官方发布的正式文件。
重庆08定额计算规则

08定额取费标准

08定额取费标准通信建设工程费用定额第一章通信建设工程费用构成第一条通信建设工程项目总费用由各单项工程项目总费用构成;各单项工程总费用由工程费、工程建设其他费、预备费、建设期利息四部分构成。
具体项目构成如下:单位:条第二条直接费由直接工程费、措施费构成。
具体内容如下:一、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用,包括人工费、材料费、机械使用费、仪表使用费。
(一)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
内容包括:⒈基本工资:指发放给生产人员的岗位工资和技能工资。
⒉工资性补贴:指规定标准的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴等。
⒊辅助工资:指生产人员年平均有效施工天数以外非作业天数的工资。
包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⒋职工福利费:指按规定标准计提的职工福利费。
⒌劳动保护费:指规定标准的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温等保健费用。
(二)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
内容包括:⒈材料原价:供应价或供货地点价。
⒉材料运杂费:是指材料自来源地运至工地仓库(或指定堆放地点)所发生的费用。
⒊运输保险费:指材料(或器材)自来源地运至工地仓库(或指定堆放地点)所发生的保险费用。
⒋采购及保管费:指为组织材料采购及材料保管过程中所需要的各项费用。
(八)夜间施工增加费:指因夜间施工所发生的夜间补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(九)冬雨季施工增加费:指在冬雨季施工时所采取的防冻、保温、防雨等安全措施及工效降低所增加的费用。
(十)生产工具用具使用费:指施工所需的不属于固定资产的工具用具等的购置、摊销、维修费。
(十一)施工用水电蒸汽费:指施工生产过程中使用水、电、蒸气所发生的费用。

重庆08定额绝热工程计算规则及定额说明

说明一、本章定额适用于设备、管道、通风管道的绝热工程。
二、伴热管道、设备绝热工程量计算方法是:主绝热管道或设备的直径加伴热管道的直径、再加10~20mm的间隙作为计算的直径,即: D=D主+d伴+(10~20mm)。
三、依据《工业设备及管道绝热工程施工及验收规范》GBJ126-89要求,保温厚度大于100mm、保冷厚度大于80mm时应分层施工,工程量分层计算。
但是如果设计要求保温厚度小于100mm、保冷厚度小于80mm也需分层施工时,也应分层计算工程量。
四、仪表管道绝热工程,应执行本章定额相应项目。
五、管道绝热工程,除法兰、阀门,其他管件均已考虑在内;设备绝热工程,除法兰、人孔外,其封头已考虑在内。
六、保护层:1.镀锌铁皮的规格按1000×2000和900×1800,厚度0.8mm以下综合考虑,若采用其他规格铁皮时,可按实际调整。
厚度大于0.8mm时,其人工费乘以系数1.2;卧式设备保护层安装,其人工费乘以系数1.05。
2.此项也适用于铝皮保护层,主材可以换算。
七、采用不锈钢薄钢板作保护层安装,执行本章定额金属保护层相应项目,其人工费乘以系数1.25,钻头消耗量乘以系数2.0,机械费乘以系数1.15。
八、聚氨酯泡沫塑料发泡工程,是按现场直喷无模具考虑的,若采用有模具浇注法施工,其模具制作安装应按其批准的施工方案另行计算。
九、矩形管道绝热需要加防雨坡度时,其人工费、材料费、机械费应另行计算。
十、管道绝热均按现场安装后绝热施工考虑,若先绝热后安装时,其人工费乘以系数0.9。
十一、卷材安装应执行相同材质的板材安装项目,其人工费、铁线消耗量不变,但卷材用量损耗率按3.1%考虑。
十二、复合成品材料安装应执行相同材质瓦块(或管壳)安装项目。
复合材料分别安装时应按分层计算。
十三、绝热保温材料不需粘结者,执行相应项目时,需减去其中的粘结材料,人工费乘以系数0.5。
十四、各类绝热材料适用范围:1.硬质瓦块(板材) :珍珠岩、蛭石、微孔硅酸钙。

安徽2008节能定额计算规则及说明

安徽2008节能定额计算规则及说明简介节能定额是指为了达到节约和利用能源的目的,制定的一种科学合理的能量节约标准。
安徽省出版了《建筑节能设计标准》的规定,其中包括安徽2008年大型公共建筑节能定额计算规则和说明。
这份文档将介绍安徽2008节能定额计算规则以及相关说明。
安徽2008节能定额计算规则适用范围安徽2008节能定额计算规则适用于以下范围的新能源类公共建筑设计:•公共建筑•商业服务建筑•社会福利建筑•教育建筑•医疗卫生建筑•体育建筑•文化建筑•宗教建筑计算方法安徽2008节能定额的计算方法分为两类:1.按照标准电耗计算:根据每平方米建筑面积的标准电耗,计算出建筑的总能耗。
标准电耗的数值由省级能源行政部门核定。
2.按照实际电耗计算:根据实际建筑使用情况测算出全年的能耗值,然后按照固定的系数进行调整,得出最终的节能定额值。
计算结果根据安徽2008节能定额的计算方式,得出的结果应当满足以下要求:1.新建的新能源类公共建筑应当符合本节能定额的要求。
2.节能定额应当包含供热、制冷、通风、照明等能耗项目。
3.如果节能定额超过了实际能耗值,那么不能空耗,应当通过调整建筑节能设备的使用方式来达到较为理想的能效目标。
安徽2008节能定额计算规则说明概述为了使建筑节能定额计算更加科学、实用、合理,安徽省对于节能定额计算方法的规定,也需要对于一些细节性问题进行说明。
核定标准电耗数值规定标准电耗数值的核定应当按照以下原则:1.根据建筑类别、能耗技术、地理位置、气候条件等因素确定标准电耗。
2.根据标准计算过程的能耗参数与实际设备使用数据对比分析确定标准电耗。
3.核定的标准电耗数值应当符合相关法律法规的要求。
节能技术要求为了使节能定额的计算更加准确,安徽省还规定了一些节能技术要求:1.要求采用节能型建筑材料,选择符合节能标准的设备和系统。
2.要求建筑按照节能性、环保性、舒适性等要求进行设计。
3.要求实施建筑节能技术的措施和效果进行评估,并对测评结果进行监督。
重庆08定额计价规范

重庆08定额计价规范篇一:重庆08定额完整版总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额用工不分工种、技术等级,以综合工日表示。
内容包括:基本用工、超运距用工、人工幅度差、辅助用工。
人工单价分别为:土石方用工22.00元/工日,机械操作用工28.00元/工日,其他用工25.00元/工日。
人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。
六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。
本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。
七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。
《08建筑工程基础定额河北省消耗量定额》说明和计算规则

08建筑工程基础定额河北省消耗量定额一、说明建筑工程基础是建筑物承受上部载荷和自身重力传递于建筑地基和地层的过渡结构,包括地基工程和地下水工程。
对于基础定额而言,其计算根据不同地区和不用类型的建筑物,采用不同的单位和计算标准。
其中,08建筑工程基础定额河北省消耗量定额是指在河北省,按照国家标准以及地区特殊情况所得出的建筑工程基础消耗量。
二、计算规则08建筑工程基础定额河北省消耗量定额的计算规则如下:1.建筑工程基础定额计算公式如下:建筑工程基础定额= ΣCI×F×V其中,CI为项目系数,F为地区调整系数,V为体积或面积。
2.项目系数CI的计算:(1)地下室建筑面积不超过总建筑面积30%及以下的建筑物:CI = Σ(P/A)×Ci其中,P为地下室周长,A为地下室面积,Ci为地下室单位周长、单位面积墙体工程基础定额。
(2)地下室建筑面积超过总建筑面积30%的建筑物:CI = Σ(P/A)×Ci + CB其中,CB为基础设计不考虑地下室墙体基础单位长度、单位面积的加底基础造价。
(3)概算项目建筑物:CI = Σ(P/A)×Ci + CC + CD其中,CC为楼地面以下基础和围护结构基础设计不考虑的单位长度、单位面积墙体基础定额,CD为固定资产不动产投资项目的单位销售建筑面积或住宅建筑面积3.地区调整系数F的计算F = FB×FC其中,FB为基价指数调整系数,FC为地区调整系数,计算公式如下:FB = 基础项目前年基价指数/当年基价指数FC = 当年该地区的劳动力价格指数/劳动力价格指数参照值4.体积或面积V的计算根据具体工程设计确定。
三、总结08建筑工程基础定额河北省消耗量定额是河北省地区建筑工程基础消耗量的参考标准,可以为工程师确定项目建设的费用提供指导,同时也可以对监管工作提供依据。
在计算过程中,需要考虑项目系数、地区调整系数、体积或面积的因素。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、定额总说明1 定额总说明十九条第1款:“由于工程的特殊,施工企业的施工机械不能满足施工要求,经建设单位同意后用外单位机械的,其租赁费用与定额机械费相差部分按差价处理。
”怎样按差价处理?答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,可按实际租赁费结算。
其租赁机械费与定额中相应的机械费相差部分,按差价处理,只计取税金,不参与取费。
2 定额总说明十九条中“在特殊情况下,需租用模板、脚手架等周转性材料时,经建设单位同意后,其租赁费与预算价值相差部分按差价计算。
” 怎样计算?答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,模板、脚手架等周转性材料可按租赁价结算。
模板、脚手架等周转性材料的实际使用量和实际的租赁单价计算的租赁费用,与根据定额含量确定的模板、脚手架等周转性材料摊销量和预算单价计算的费用相差部分,按差价处理只计取税金,不再计取其它费用。
3 定额综合用工内容是什么?答:定额用工是按不同工种和技术等级综合取定的,以综合用工表示。
内容包括:基本用工、超运距用工、辅助用工、人工幅度差等。
4 定额材料消耗量包括的内容是什么?答:定额中的材料消耗量是指消耗在工程实体中的主要材料、辅助材料、零星材料净用量和损耗。
零量材料以其他材料费表示。
5 定额机械消耗量包括的内容是什么?答:定额中机械消耗量包括:按机械台班产量定额或按实际工程测算的主要机械和辅助机械的消耗量,以及机械幅度差,以台班消耗量表示,无法以台班计量的辅助机械,以其他机械费表示。
6 编制补充定额的主要依据是什么?答:编制补充定额应以施工现场的技术经济资料、施工组织设计、现行规范、标准为基础,还应当有:劳动定额、施工定额、其他相关定额,正常施工所需的人工、材料、机械的单位消耗量和材料的损耗率等。
7 我省编制补充定额权限如何划分?答:(1)省造价总站负责补充定额的编制、管理和解释;(2)受省造价总站委托,各市造价站负责涉及定额直接费在10万元以下的一次性补充定额的编制,并及时报省造价总站备案;10万元以上一次性补充定额由省造价总站编制。
申请编制补充定额,以书面形式向造价站提出申请,并提供编制补充定额所需的各项资料。
二、建筑面积计算规则1 商场等室内滚动电梯是否计算建筑面积?答:不计算建筑面积。
2 定额4页第4条中“地下室、半地下室,地下车间、仓库、商店、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
”问高度是否超过2.2m才能计算建筑面积?答:不受高度限制均计算建筑面积。
3 怎样理解定额4页第5条“深基础地下架空层设计加以利用,其层高超过2.2m时,按围护结构外围水平面积计算建筑面积。
”?答:深基础地下架空层设计加以利用是指:钢筋混凝土箱式基础做为设备管道层、贮藏室等加以利用;当层高超过2.2m时,计算建筑面积。
4 利用建筑物吊脚空间设置架空层(图1)和深基础地下架空层加以利用,其层高超过2.2m,如何计算建筑面积?答:斜坡建筑设置架空层如图1。
利用深基础架空层做为设备管道层、贮藏室等加以利用,其层高超过2.2m部分,按围护结构外围(不包括装饰层)面积计算建筑面积。
5 定额6页第6条“单层建筑物内分隔单层房间,舞台及后台悬挂幕布、布景的天桥、挑台”不计算建筑面积。
问:如果分割的单层房间带有屋顶时是否应计算建筑面积?答:单层建筑物内分隔单层房间如带有屋顶,不单独计算建筑面积。
6 室外楼梯、地下楼梯以及室外钢楼梯、木楼梯,是否计算建筑面积?如何计算建筑面积? 答:当室外楼梯做为主要通道,或用于疏散及消防安全楼梯时不论何种结构(爬梯除外),分层按投影面积计算建筑面积。
地下楼梯按其自然层投影面积计算建筑面积。
以上所说的室外楼梯包括室外钢楼梯或木楼梯。
7 定额第4页第1条“单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,二层及二层以上应另计算建筑面积。
”问二层及二层以上层高小于2.2m是否计算建筑面积? 答:一般在计算建筑面积时,设备管道层、贮藏室和加以利用的阁楼,平均层高小于2.2m不计算建筑面积;属于生活、工作和人员日常通行的房间(或通道),层高小于2.2m是否计算建筑面积,按上述规定处理。
8 有盖无柱的走廊、檐挑出墙外宽度在1.5m以内时是否计算建筑面积?答:不计算建筑面积。
9 建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算,应如何理解?答:建筑物外墙勒脚以上结构的外围是指建筑物外墙勒脚以上结构主体层(砌体或混凝土主体),不包括装饰层。
如为钢混结构厂房,砖砌体为包在柱外的维护结构或钢筋混凝土框架结构,砖砌体为维护结构者,其结构外围是指维护砌体的外皮,见图2、图3。
三、土方工程1 应如何理解建设场区竖向布置了挖、填、找平,不再计算平整场地?答:建设项目场区范围内为了达到设计施工要求所做的挖、填、找平土方工程,能够满足了单位工程施工放线的要求时不再计算平整场地。
2 地基土方大开挖是否还应计算平整场地?答:应计算平整场地。
3 定额15页16条第3款“自卸汽车运土距离按挖方区重心至填土区(或堆放地点)重心的最短距离计算”。
如何考虑最短距离?答:按自卸汽车从挖方区重心至填土区(或堆放地点)重心,可行驶路线中最短的那条行车路线的长度(不是直线距离)计算自卸汽车运土的距离。
4 定额15页土方工程量计算规则第13条“机械挖土方如在坑下挖土时,计算机械上下行驶坡道土方,可按土方工程量的8%计算,也可根据工程量计算规则计算,并入土方工程量。
”因有些工程差距较大,如何确定?答:机械挖土方工程,机械在基坑下作业,编制预结算时按施工组织设计计算机械上下行驶坡道土方工程量;当受施工场地的限制不能设机械上下行驶坡道时,土方垂直运输所发生的费用按土方工程量的8%计算。
5 定额10页第3条“汽车、人力车重车上坡(坡度小于5%)降效因素,已综合在相应的运输定额子目中,不再另行计算”。
当坡度大于5%时怎样计算?答:可参照定额第10页的推土机坡度区段斜长计算的系数表,计算运距。
6 定额12页1条中的“体积折算表”在什么情况下使用?答:在施工现场,剩余的土方数量不能满足回填土数量的要求,而需要外购土方、地基土夯实或松填回填时,均可按土方体积折算表进行土方体积的折算。
土方体积折算表虚方体积天然密实度体积夯实后体积松填体积1.000.770.670.831.301.000.871.081.501.151.001.251.200.920.801.00(注:表中在定额的基础上增加了虚方体积折算的系数)7 定额12页第3条中计算平整场地其工程量按建筑物(或构筑物)的底面积计算,实际平整场地超过了这个范围。
问定额中是如何考虑的?答:定额中已综合考虑了建筑物或构筑物底面积以外需要的面积。
8 在实际施工中,人工挖地槽深超过3m时应分层开挖,地槽深度每2m,其每侧需留工作台宽度约0.8m。
土方工程量如何计算?答:实际施工时人工挖地槽、地坑深超过3m时,为施工方便增加了工作台,可按地槽、地坑深度每2m,设宽度为0.8m的工作台计算在土方工程量内。
9 定额40页人工运土方(1—84、85)定额子目,在什么情况下使用?答:定额1—84、85项适用于人工挑土或抬土。
10 机械挖土方定额是按几米深编制的?实际机械土方开挖深度超过定额编制的深度怎么办? 答:是按5m以内编制的;深度超过5m时,定额人工、机械乘以系数1 11。
11 定额第12页3条“平整场地按建筑物(或构筑物)底面积计算”。
底层阳台可否计算平整场地? 答:有基础的底层阳台应当计算平整场地。
12 在土方工程中,关于土方外运及回运的运距确定是根据甲方或主管部门审批的施工组织设计为依据,还是按实际运距为依据?答:应以批准的施工组织设计为依据。
施工组织设计没有规定的,按在施工合同中约定的实际运输距离计算。
13 挖土方深度超过地下水位时,如何计算排水费用?答:按施工组织设计确定施工方法,然后根据施工方法和定额土石方工程的说明、计算规则和定额子目,计算排水费用。
遇到实际施工方法与定额不同时,应做好详细的施工记录,以便日后结算时编制补充定额。
14 定额人工石方、机械石方、爆破行方等石方子目,超挖部分如何计算?答:应将允许的超挖范围内的石方数量计算在石方工程量内。
15 设计室外地坪标高与自然地坪相差较大时,根据定额规定计算的土方工程量与实际土方工程量差距较大,如何处理?答:自然地坪平均标高与设计室外地坪标高相差在10cm以内的,按设计室外地坪计算土方工程量;相差大于10cm的按自然地坪计算土方工程量。
四、打桩工程1 在现浇混凝土桩施工过程中,需要超灌一定的长度,然后浇筑桩承台时,再将桩头截断,截桩头部分的混凝土量是否包括在定额中?答:根据定额工程量计算规则计算现浇混凝土桩工程量,已考虑了合理的超灌长度。
2 人工挖扩孔桩时,挖至扩大头部分时遇到地下水,土方发生塌方,此部分增加的混凝土量是否计算?答:人工挖孔桩遇到地下水时发生塌方,其处理费用根据现场签证计算。
由此而增加的混凝土浇筑的数量,计算在桩的灌注混凝土工程量中。
3 人工挖桩孔,有时设计要求挖至岩石300—500mm深,如何计算人工挖岩石桩孔的费用? 答:人工挖桩孔如遇到岩石时,在人工挖桩孔普硬土定额子目的基础上,如遇次坚石乘以1 4,普坚石乘以2 8,特坚石乘以5 6系数,松石不变。
4 人工挖孔桩是按几米深编制的?如果实际设计的桩长超过定额规定时如何计算?答:人工挖孔桩定额是按桩长8m以内、10m以内、12m以内编制的,如果桩的设计长度超过12m时,按桩长每增加2m(包括2m以内)定额人工增加20%计算。
5 人工挖孔桩如果在基坑内施工,如何计算将土倒至地面的垂直运输费?答:基坑内的垂直运输按每1m的垂直距离折合7m的水平距离计算。
6 定额2—9截桩头和定额5—12凿桩头分别适用于什么情况?答:定额2—9截桩头适用于截断预制钢筋混凝土方桩;定额5—12凿桩头适用于浇筑混凝土满堂基础之前的剔凿桩头。
带形、独立钢筋混凝土桩承台定额子目中已经包括了凿桩头,因此不再单独计算凿桩头。
7 截喷粉桩桩头如何计算?答:可按每工日截25根计算。
8 如何确定试验桩的数量?试验桩是否在设计的桩根数基础上另计?答:应根据设计规定、规范和施工组织设计确定试验桩的根数。
试验桩一般包括在所设计打桩工程的桩根数之内。
9 灌注钢筋混凝土桩,如何计算安放钢筋笼的机械和人工?答:灌注混凝土定额工作内容中,包括了安放钢筋笼的机械和人工,灌注混凝土桩钢筋笼安放按打桩机吊放钢筋笼考虑;灌注钢筋混凝土桩长度超过定额子目规定的桩长,或由于特殊原因必须使用吊装机械吊放钢筋笼者,安放钢筋笼根据具体工程另行补充一次性定额。
