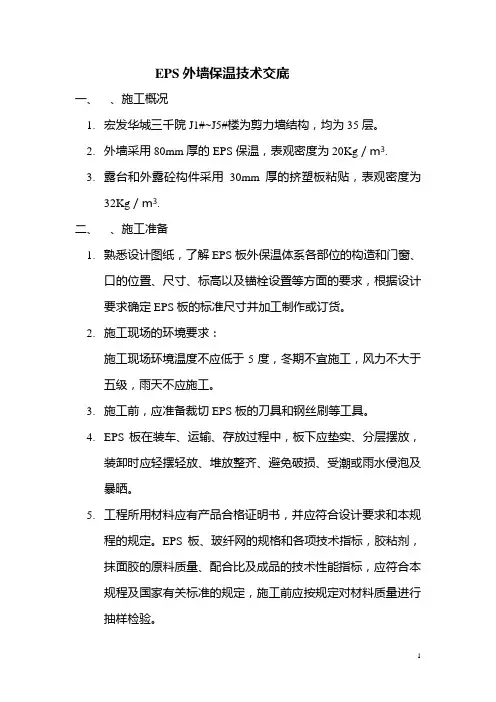

EPS外墙保温技术交底一、、施工概况1.宏发华城三千院J1#~J5#楼为剪力墙结构,均为35层。

2.外墙采用80mm厚的EPS保温,表观密度为20Kg/m3.3.露台和外露砼构件采用30mm厚的挤塑板粘贴,表观密度为32Kg/m3.二、、施工准备1.熟悉设计图纸,了解EPS板外保温体系各部位的构造和门窗、口的位置、尺寸、标高以及锚栓设置等方面的要求,根据设计要求确定EPS板的标准尺寸并加工制作或订货。

2.施工现场的环境要求:施工现场环境温度不应低于5度,冬期不宜施工,风力不大于五级,雨天不应施工。

3.施工前,应准备裁切EPS板的刀具和钢丝刷等工具。

4.EPS板在装车、运输、存放过程中,板下应垫实、分层摆放,装卸时应轻摆轻放、堆放整齐、避免破损、受潮或雨水侵泡及暴晒。

5.工程所用材料应有产品合格证明书,并应符合设计要求和本规程的规定。

EPS板、玻纤网的规格和各项技术指标,胶粘剂,抹面胶的原料质量、配合比及成品的技术性能指标,应符合本规程及国家有关标准的规定,施工前应按规定对材料质量进行抽样检验。

6.EPS板每单位工程至少应检验一次,检验数量不少于2组,每组试样不少于5个。

当工程使用EPS板少于1000m²时,至少应试样一组,主要检验指标为表观密度、尺寸规格和垂直板面方向的抗拉强度,其检验结果应符合规程规定。

7.玻纤网每单位工程应提供一次材质报告,检验数量不少于2组,每组试样不少于5个,主要检验指标为耐碱断裂强力和耐碱断裂强力保留率,其检验结果应符合规程规定。

8.锚栓每个单位工程应提供一次材质报告,按工程使用锚栓数量的3%抽样检查,检验数量不少于2组,每组试样不少于5个,主要检验指标为抗拉承载力和锚栓规格,其检验结果应符合规程规定。

9.胶粘剂每个单位工程至少检验一次拉伸粘接强度,检验数量不少于3组试验,每组为6个与水泥砂浆试块和6个与EPS板试块粘接而成的试样,其检验结果应符合规程规定。

三、、施工的一般技术规定1、根据设计图纸的要求,在经过平整处理的基层墙上沿散水标高弹出散水及勒角水平线,根据EPS板的规格标出EPS板的粘贴位置。

ESP外保温技术交底

ESP外保温技术交底

工程名称沈阳润恒农副产品物流园快捷酒店工程施工单位南京永腾建设有限公司交底提要:EPS板外墙外保温交底内容:一、技术要求1、材料选用(1)发泡聚苯乙烯(EPS)板,除应符合《绝热用模塑聚苯乙稀泡沫塑料》{GB/T1080.1-2002}中对EPS板性能指标要求外,EPS板上墙前应在自然条件下陈化42d或在60℃蒸汽中陈化5d。

(2)胶粘剂:其技术性能应符合《膨胀聚苯板薄抹灰外墙外保温系统》(JG149-2003)中相关要求。

(3)耐碱玻璃纤维网格布:其技术性能亦应符合上述规范中相关要求。

(4)其他材料:1)聚乙烯圆棒材料或条:用于填塞伸缩缝,做密封膏的背衬材料,其直径按缝寛的1.3倍选用;2)密封膏:采用聚氨酯、硅酮或丙烯酸建筑密封膏,其技术性能除应符合《聚氨酯建筑密封膏》{JC/T482-1996}、《建筑用硅酮结构密封胶》{GB16776-2005}、《丙烯酸脂建筑密封膏》(JC/T484-1996)的有关要求外,尚应与本系统有关材料进行相容性试验,合格后方可使用。

3)镀锌钢丝网:用于商业楼的面砖饰面。

(5)饰面材料:1) 外墙外保温抗裂腻子,应选用与保温系统相容的专用抗裂腻子;2) 建筑涂料,应选用与保温系统相容的、符合相应技术标准的产品;3) 饰面砖,选用与本系统相匹配的饰面砖,且应符合相应的技术标准。

2、施工准备(1)墙体基层:基层墙面应达到《建筑工程施工质量验收统一标准》中“砌砖工程”中对清水墙或“混凝土工程”中对高层大模板的要求,方可进行外墙外保温施工。

如果基层的附着力不能满足要求,应做彻底处理,或增加粘结面积率,或加设锚固件。

(2)施工机具:吊篮或脚手架、EPS板切割机、电动搅拌器和桶、开槽器、角磨机、电锤、称量衡器、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、不锈钢抹子、阴阳角抿子、托线板、2m靠尺、墨斗等。

(3)气候条件:操作地点环境和基层温度不低于5℃,风力不大于5级,雨天不能施工。

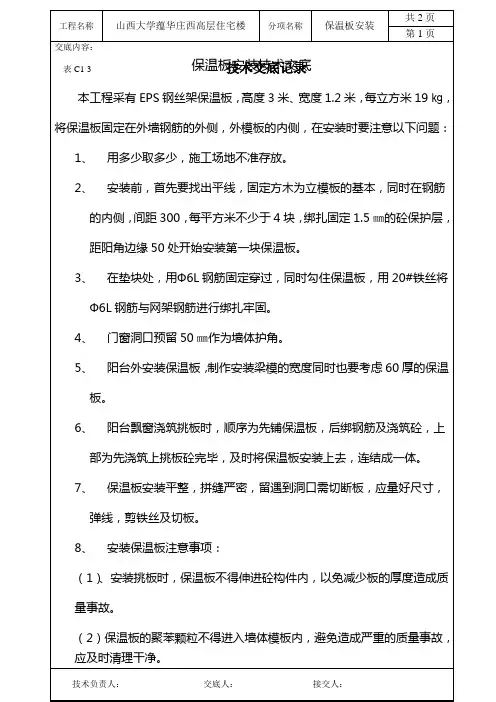

保温板安装技术交底

保温板安装技术交底
7、保温板安装平整,拼缝严密,留遇到洞口需切断板,应量好尺寸,弹线,剪铁丝及切板。
8、安装保温板注意事项:
(1)、安装挑板时,保温板不得伸进砼构件内,以免减少板的厚度造成质量事故。
(2)保温板的聚苯颗粒不得进入墙体模板内,避免造成严重的质量事故,应及时清理干净。
技术负责人:交底人:接交人:
2006年10月19日
工程名称
山西大学蕴华庄西高层住宅楼
分项名称
保温板安装
共2页
第1页
交底内容:
保温板安装技术交底
本工程采有EPS钢丝架保温板,高度3米、宽度1.2米,每立方米19㎏,将保温板固定在外墙钢筋的外侧,外模板的内侧,在安装时要注意以下问题:
1、用多少取多少,施工场地不准存放。
2、安装前,首先要找出平线,固定方木为立模板的基本,同时在钢筋的内侧,间距300,每平方米不少于4块,绑扎固定1.5㎜的砼保护层,距阳角边缘50处开始安装第一块保温板。
(3)、外围作业系好安全带。
安全教育组织工人进行班前安全教育,注意事项,在安全生产当中人人讲安全,发现隐患立即上报,及时处理,确保工地安全文明达标。
技术负责人:交底人:接交人:
2006年10月19日
工程名称
山西大学蕴华庄西高层住宅楼
分项名称
保温板安装
共2页
第2页
交底内容:
(3)、保温板搬运时,要注意成品保护,确保板的完整性。
(4)、施工完后的场地应及时清理到垃圾池,做好环境保护工作。
9、安全注意事项
(1)、在外架安装保温板时,应搭设好挑板,注ቤተ መጻሕፍቲ ባይዱ作业安全。
(2)、在风天搬运安装保温板时,应注意风向避免板作帆将人带到楼边缘。
3、在垫块处,用Ф6L钢筋固定穿过,同时勾住保温板,用20#铁丝将Ф6L钢筋与网架钢筋进行绑扎牢固。

保温板安装技术交底

保温板安装技术交底

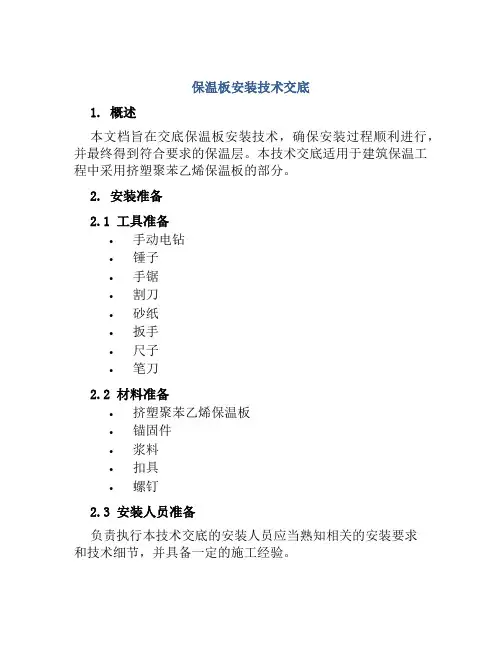

保温板安装技术交底1. 概述本文档旨在交底保温板安装技术,确保安装过程顺利进行,并最终得到符合要求的保温层。

本技术交底适用于建筑保温工程中采用挤塑聚苯乙烯保温板的部分。

2. 安装准备2.1 工具准备•手动电钻•锤子•手锯•割刀•砂纸•扳手•尺子•笔刀2.2 材料准备•挤塑聚苯乙烯保温板•锚固件•浆料•扣具•螺钉2.3 安装人员准备负责执行本技术交底的安装人员应当熟知相关的安装要求和技术细节,并具备一定的施工经验。

3. 安装步骤3.1 基面处理施工前应对基面进行清理,使其无油污、水迹及其他污染物。

同时,若基面存在起伏、凹陷等不平整现象,需在此处理。

3.2 工程分区将所需施工的墙面区域按照需要分成若干工程分区,是保证施工效率的重要前提。

3.3. 基层预处理保温板安装前应当进行基层预处理,确保保温板更牢固的贴合基层:•基层表面用批刀平整,并清除附着在基层表面的沙粒、浮土等杂物;•对于基层表面较不牢固的墙体,应当进行加固处理,避免基面在施工过程中翻起、开裂等状况发生。

3.4 基层喷涂浆料在基层预处理后,将墙面涂上浆料。

涂抹浆料应当均匀,特别是墙面中的凹陷处,应当厚涂适量的浆料,以提高墙面的强度和平整度。

3.5 开槽装锚固件开槽是为了良好的锚固保温板,开槽的位置应避开墙面上的对开孔、气口等。

具体操作如下:•先确定要开槽的位置,以便于将锚固件固定到墙面上;•使用手锯、割刀等工具将墙体开槽,开槽的深度应当与锚固件长度相同,开槽的宽度为锚固件直径的1.5倍左右;•在开槽内放入锚固件,锚固件的长度应当超过保温板的厚度,同时应当与墙体保持水平。

3.6 粘贴保温板下面是粘贴保温板的具体步骤:•在保温板背面涂抹涂料或浆料,涂层应当均匀,不要出现漏涂、过厚或过薄现象;•将保温板顶部缘边从一侧起依次插入相应的扣具槽口,确保母扣余量顶出,保证两片保温板的拼接;•将保温板按照开眼扣扣住锚固件,用手推向墙面,使其与墙面尽量贴合;•粘贴时应注意细节,及时调整保温板位置,不要在保温板上划拉、拍打。

EPS技术交底记录..

EPS技术交底记录..

编号: 表12---1施工准备底(二)EPS板粘贴施工要点:1.配制聚合物砂浆必须有专人负责,以确保搅拌质量。

2•把粘结剂桶盖逆时针旋转打开,用搅拌器或其它工具将粘结剂重新搅拌,避免粘结剂出现分离现象,搅拌适度,以免出现质量问题。

3•聚合物砂浆配合比(重量比)为:KL粘结剂:水泥:砂子=1: 1.88: 4.97 将水泥、砂子用量桶称好后倒入铁灰槽中进行混合,搅拌均匀后按配合比加入粘结剂,进行搅拌,搅拌必须均匀,避免出现离析,呈粥状。

根据和易性可适当加水。

4•聚合物砂浆应随用随配,配好的聚合物砂浆最好在1小时内用完。

聚合物砂浆应于阴凉处放置,避免阳光暴晒。

苯板粘贴前若墙体干燥应预先撒水湿润。

苯板自上而下逐步粘贴,贴板前应先挂好垂直线,水平线,跟线贴板。

铺好的板为了防止上下滑,用U型钩将上下两层拉住临时固定。

上下两层板必须错缝搭接,搭接长度不小于1/3板长,阴阳角处咬茬搭接。

5•苯板粘贴时,在苯板上打点,600X600的板为16个点,边缘点距板边25mm 为宜,砂浆点直径为60mm左右,厚度为10mm;然后,轻敲苯板使砂浆点变为厚6mm,直径粘贴直径100mm,厚度为2-3mm,点中心距为150mm~200mm,粘贴墙体面积为EPS板的30%。

6•门窗洞口周边、勒脚、变形缝、女儿墙、其它埋件周边满打聚合物砂浆。

带宽60mm,厚度10mm,再在600X600苯板余下部分涂12个点。

粘贴墙体面积为EPS 板的50%。

7•贴苯板时,所有粘结点与基层同时接触,双手用力均匀左右揉动5-7次,使聚合物砂浆与墙面粘牢。

8•粘贴苯板时,先从门窗洞口周边开始粘贴,需切割的板块放在中间。

9•雨蓬、勒脚、变形缝处粘贴时应做翻包处理,将宽度20mm-260mm的标准网与墙面粘结,粘结宽度为70mm。

10. 基层上粘贴的苯板,板与板之交接受交底人:底人间缝隙不得大于2mm,板面垂直、平整、交接受交底人:底人17 .安置加强层的施工方法与标准网相同。

保温板安装安全技术交底模板

保温板安装安全技术交底模板

一、交底目的为确保保温板安装施工过程中的安全,预防安全事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。

二、施工范围本交底适用于各类建筑物的保温板安装工程。

三、施工人员要求1. 所有施工人员必须经过专业培训,取得相应操作资格证书。

2. 作业人员应熟悉本交底内容,严格遵守各项安全操作规程。

四、安全技术措施1. 人员安全:(1)施工人员进入施工现场必须佩戴安全帽,高空作业人员必须系安全带,穿防滑鞋。

(2)施工前,对施工人员进行安全教育培训,确保其了解本交底内容。

(3)施工现场设立安全警示标志,提醒施工人员注意安全。

2. 工具设备安全:(1)使用电动工具时,必须检查工具绝缘性能,确保安全使用。

(2)使用手持电动工具时,作业人员应站在绝缘垫上,防止触电。

(3)施工过程中,禁止操作人员酒后、疲劳作业。

3. 施工材料安全:(1)保温材料应存放于干燥通风处,防止受潮、发霉。

(2)易燃、易爆材料应分类存放,并远离火源。

(3)施工现场禁止吸烟,确保消防安全。

4. 施工现场环境安全:(1)施工现场应保持整洁,防止滑倒、绊倒等事故发生。

(2)施工过程中,注意高空坠落物,及时清理现场。

(3)施工区域设置安全通道,确保人员通行安全。

5. 保温板安装操作安全:(1)保温板安装前,对基层墙体进行清理,确保墙体平整、干燥。

(2)安装保温板时,严格按照施工图纸要求进行,确保保温板安装牢固、平整。

(3)安装过程中,注意保温板接缝处理,防止冷桥现象发生。

(4)保温板安装完成后,及时进行验收,确保施工质量。

五、应急处置措施1. 发生触电事故时,立即切断电源,将伤员移至安全地点,进行急救。

2. 发生火灾事故时,立即报警,使用灭火器、消防器材进行灭火,并组织人员疏散。

3. 发生高处坠落事故时,立即对伤员进行急救,并报告相关部门。

六、总结保温板安装施工过程中,严格遵循本安全技术交底,加强安全管理,确保施工人员生命财产安全。

施工过程中,如发现安全隐患,立即停止施工,消除隐患后方可继续施工。

eps保温板技术交底

eps保温板技术交底

eps保温板技术交底一、工程概述本工程为_____,位于_____,建筑面积为_____平方米。

为了提高建筑物的保温性能,达到节能的目的,决定在建筑物的外墙采用 eps 保温板进行保温处理。

二、材料要求1、 eps 保温板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。

2、粘结砂浆:应符合相关标准要求,具有良好的粘结性能和耐水性能。

3、锚固件:采用_____型锚固件,单个锚固件抗拉承载力标准值不小于_____kN。

4、耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力(经、纬向)不小于_____N/50mm,耐碱强力保留率不小于_____%。

三、施工准备1、技术准备施工前,应认真熟悉施工图纸和相关技术规范,编制施工方案,并向施工人员进行技术交底。

对基层墙体进行检查验收,基层墙体应平整、坚实、无空鼓、开裂、松动等缺陷,基层表面的平整度偏差不应大于 4mm。

2、材料准备按照施工进度计划,提前组织材料进场,并进行检验和验收,确保材料质量符合要求。

材料应分类存放,防雨、防潮、防晒,并做好标识。

3、施工机具准备主要施工机具包括:电动搅拌器、抹子、靠尺、阴阳角抿子、托线板、电钻等。

施工机具应性能良好,定期进行维护和保养。

四、施工工艺流程1、基层处理清理基层墙体表面的灰尘、油污、脱模剂等杂物,剔除凸起物,使基层表面平整、干净。

对基层墙体表面进行喷水湿润,但不得有明水。

2、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。

在建筑物外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制 eps 保温板的垂直度和平整度。

3、配制粘结砂浆将粘结砂浆按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置 5 分钟后再次搅拌均匀。

粘结砂浆应随用随配,配制好的粘结砂浆应在 2 小时内用完。

《EPS装饰构件安装安全技术交底》

《EPS装饰构件安装安全技术交底》

《EPS装饰构件安装安全技术交底》EPS装饰构件技术交底工程名称:交底日期:交底内容:一、施工准备1、材料准备(1)EPS构件。

(2)其他材料:切割机、网格布、抗裂砂浆等。

2、机具准备切割机、水泥钉、手锤等。

3、作业条件(1)外墙外保温及外抹灰作业已完成并验收合格;(2)架子搭设完毕并检查合格;(3)各种材料已报验合格;4、其他事项:在正式施工前,必须先做一段样板,经各方验收合格后方可大面积施工。

二、施工工艺1、EPS构件安装:(1)施工顺序基层处理→弹位置控制线→安装产品→接缝处理→表面抗裂砂浆找平(2)基层处理:安装前应将基层处理平整,并且检查基层是否有空鼓、开裂现象,基层强度必须符合安装强度要求,如有问题及时与项目相关管理人员联系并提出施工要求。

(3)弹位置控制线;按设计位置在墙面上弹出安装产品的水平垂直控制线及产品分块的控制线。

(4)铆钉固定:先将待安装的EPS构件抬起对准安装位置,使垂直线、标高线与控制线重合。

针对较大EPS构件安装(离墙超过400mm*400mm),安装前在粘贴部位预先将ф10*L200的钢筋呈45°角锚入墙体、其锚入墙体的深度不低于100mm。

(5)安装构件对照图纸,确认安装部位后,检查构件垂直度、标高线是否与控制线重合,确认无误后,将已满刮粘接砂浆的EPS构件由外向内推进,使外露墙面L100mm钢筋牢牢插入EPS构件。

超大EPS构件安装时还需另增加支撑进行固定。

(6)接缝处理:产品的接缝处理:在安装完构件次日,首先对拼接缝部位进行砂纸打磨处理,再在表面铺宽100mm的玻纤网格布并满刮厚度不低于2mm的罩面砂浆。

接缝缝宽大于3cm时,缝内首先用薄聚苯板填塞,然后在使用粘接砂浆贴100mm宽玻纤网格布加强。

拼接完灰缝应用灰刀勾平,使EPS构件成为一体。

干燥后若EPS构件接缝处留有多余粘接砂浆可用砂纸进行打磨。

三、质量标准1、主控项目:(1)EPS构件的材质、规格应符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6.勒脚饰面层为仿石面砖。基本构造:基层墙体,保温隔热层和固定方式:聚苯板用胶粉粘结灰浆满粘聚苯板并对聚苯板面层进行找平;防护层:聚合物抗裂砂浆热镀锌钢丝网增强;饰面层:面砖。
⑴聚合物砂浆的配置:按材料使用说明规定的配合比,经试配满足施工可操作性要求后,方可使用。
⑵聚苯板切割:需切割苯板时,应采用钢锯条或刀锯。苯板容重要求不得小于20kg/m3。
1.工艺流程:旧涂料墙打磨,空鼓处剔凿,用1:2水泥砂浆找平修补平整→已处理好的基面界面砂浆→测量放样→粘贴排列设计→贴聚苯板浆→膨胀锚栓固定(每平方米6个)→抹面抗裂砂浆→网格布(勒脚处镀锌网)→抹面抗裂砂→饰面层(面砖粘结砂浆→面砖及勾缝)。
2 .材料准备:
外墙保温所用材料,必须符合设计规范要求。耐碱网格布要保证单位面积质量≥130g/m2。聚苯板允许偏差:重量20kg/m3;长度±2.0mm;宽度±1.0mm;对角线±3.0mm。
EPS保温板安装技术交底
工程名称
小区3#住宅楼节能改造
交底时间
年月日
施工单位
建筑安装有限公司
工种混结构,地上六层,墙面为80厚EPS保温板,密度为18kg/m3;外墙勒脚贴浅灰色外墙面砖3;采用点框粘结法进行粘贴聚苯板。
二、施工方法:
必须先做好样板墙,经过质监站验收并做拉拔试验合格后方可进行大面积施工。
3、工程验收:外墙保温体系分项工程分为①基层处理,②粘贴聚苯板,③抹面层,④变形缝,⑤饰面层。外墙保温材料有复检报告。
4、外墙保温施工前,应将原墙面涂料层打磨干净,露出原墙面抹灰基层,抹灰层空鼓处剔除,重新修补抹灰。墙面基层经检查验收合格后方可进行下道工序的施工。
5、点框粘结面积应大于等于保温板面积的40%。勒脚苯板粘结面积应大于等于保温板面积的60%,板四周均匀铺设厚3-5mm,宽50mm胶粘剂,板中铺设8个胶粘剂灰饼;粘结聚苯板24小时后方可进行罩面砂浆的施工操作。
8.缺陷修补:
⑴用工具用力将损坏处周边表面面层切除,露出一块大于损坏面积的洁净苯板区域。
⑵在切好的苯板块背面涂满聚合物砂浆,将苯板塞入缺口。
⑶粘贴网格布。
9.涂抹柔性耐水腻子
⑴先按设计比例搅拌均匀,2小时内必须用完。
⑵施工方法:将调制好的腻子涂抹在苯板罩面加固砂浆上,整平。
⑶夏季注意用清水养护。
三、安全要求:
⑵在门窗洞口、阴角、孔洞边缘处粘贴的苯板应沿水平、垂直方向增加固定锚栓,其间距不大于200mm,距离基层边缘不小于200mm。
⑶用锤将固定锚栓及膨胀钉敲入,锚栓及膨胀钉的顶部应与苯板表面齐平或敲入些,以保证膨胀钉尾部进一步膨胀与基层充分锚固。
7.所有凸出墙面的水平线条及窗上口必须做滴水线条。厚10宽20并用黑色油漆涂刷。
⑶网格布裁减:根据需要的搭接长度或重叠部分长度,在干净平整的场地裁剪;剪好的网格布应卷放,不得折叠、重压、踩踏。
6.苯板粘贴:
⑴苯板应自下而上从左到右粘贴,要保证粘贴的苯板面不淋雨,不污染,不损坏。
⑵上下两层应错缝粘贴,错缝长度不应小于1/2板长,阴、阳角处咬茬搭接。网格布翻角150宽。
⑶在苯板用胶粉粘结砂浆满粘聚苯板,并对苯板进行找平。
质检员
1.进入施工现场做好安全防护措施,高空作业必须系好安全带。
2.按规程搭建脚手架,每天早上上班前班组长先检查悬挑脚手架。检查合格方可使用.
3.严禁高空掷物。
4.天气炎热注意防暑,身体不适不能上架作业。
四、质量要求:
表面平整度:3mm;板缝宽度:2mm;板间高差:2mm;底涂层厚度:≤3mm
交底人
接受交底人
交底人
接受交底人
质检员
EPS保温板安装技术交底
工程名称
小区3#住宅楼节能改造
交底时间
年月日
施工单位
建筑安装有限公司
工种
保温安装工
交底内容:
⑺苯板粘贴24小时后,对苯板表面不平整处用粗砂纸矬子磨平;然后对墙面不平整部位打磨一遍,打磨时散落的碎板屑应清理干净。
4.安装固定锚栓:
⑴待苯板粘贴牢固,正常情况下可在24小时后安装固定锚栓,锚固深度为基层内约25mm。
⑷门窗洞口、在苯板对应部分满打聚合物砂浆,经压实厚度至3 mm时与墙体粘结面积为满铺。⑸苯板上的各砂浆与墙面应同时接触,双手用力均匀左右揉动5~7次,使砂浆与墙体粘结牢固。
⑹对下料尺寸偏差或切割等原因造成的大于2mm的板缝,应用苯板截成合适的小片塞实磨平。
⑺建筑物阳角和门窗边应做加强层,加强层做在最内侧,每边宽150 mm。门窗四角45度做300*200的加强网。
