五、保温施工技术交底大全
建筑施工保温安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 建设单位:____________________4. 工程部位:____________________5. 保温材料:____________________6. 施工时间:____________________二、保温安全技术交底目的为确保保温工程施工过程中的安全,预防事故发生,现将保温安全技术交底如下:三、保温安全技术交底内容1. 保温材料的安全使用(1)保温材料应按照产品说明书的要求进行储存、运输和施工。
(2)保温材料应避免与火源、热源接触,防止自燃。
(3)保温材料应避免与其他易燃、易爆物品混放。
2. 施工现场安全措施(1)施工现场应设置安全警示标志,明确警示内容。
(2)施工现场应配备消防器材,确保消防通道畅通。
(3)施工人员应穿戴符合要求的个人防护用品,如安全帽、防尘口罩、手套等。
3. 机械设备操作安全(1)机械设备操作人员应持证上岗,熟悉设备性能和操作规程。
(2)机械设备操作过程中,应严格按照操作规程进行,严禁违章操作。
(3)机械设备运行时,非操作人员不得靠近。
4. 高处作业安全(1)高处作业人员应系好安全带,并做好安全防护措施。
(2)高处作业时,应确保作业面平整、牢固,防止坠落。
(3)高处作业区域下方应设置安全网,防止物体坠落伤人。
5. 保温施工安全要点(1)保温施工前,应清除作业面杂物,确保作业面平整。
(2)保温材料应均匀涂抹,不得有空鼓、裂缝等现象。
(3)保温层厚度应符合设计要求,不得随意增减。
(4)保温施工过程中,应随时检查施工质量,发现问题及时整改。
四、保温安全技术交底要求1. 施工单位应严格按照安全技术交底内容进行施工,确保施工安全。
2. 施工人员应认真遵守安全技术交底要求,提高安全意识。
3. 施工现场应定期进行安全检查,发现问题及时整改。
屋面保温技术交底

屋面保温技术交底屋面保温是指在屋顶表面施工一层保温材料,旨在降低屋内温度损失,提高室内舒适度,节省能源消耗。
为了保证屋面保温效果,施工前需要进行屋面保温技术交底,确保施工质量和安全。
一、屋面保温材料1.1 保温板:聚苯板、聚氨酯板、挤塑板等。
1.2 保温涂料:聚氨酯、丙烯酸等。
1.3 保温毡:玻璃纤维毡、岩棉毡、植物纤维毡等。
二、屋面保温前期准备2.1 施工图纸:屋面保温施工图、各种技术资料等。
2.2 原材料准备:选购优质保温材料和施工所需工具。
2.3 施工设备:搭建脚手架等。
2.4 施工人员:资质合格的保温工人及相关技术人员。
三、屋面保温施工步骤及要求3.1 清理屋面表面:清除杂物、积水、河道等,确保表面平整洁净。
3.2 铺设防水薄膜:在清理后的表面铺设防水薄膜,以保证建筑物的防水效果。
3.3 固定保温板:将保温板铺设在防水薄膜上,采用专用密封胶及膨胀螺钉进行固定。
3.4 填缝处理:保温板铺设完毕后,对板材之间的缝隙进行密封处理,以避免保温层的缝隙影响保温效果。
3.5 铺设保温毡:铺设上一层保温毡,以加强保温效果和防止风沙侵蚀。
3.6 前期验收:在屋面保温施工完成后,需要进行一次前期验收,确保质量达到设计要求。
3.7 后期防水验收:待屋面保温施工完成后,需要进行一次水压试验,保证整个建筑物的防水效果。
四、特殊情况处理4.1 钢结构房屋的施工:在将保温板固定到钢结构上时,需采用专用的钢钉和角铁进行固定。
4.2 空调管道施工:在保温层中需要加入空调管道,需要在布置管道时注意与保温层之间保留一定的距离,以减少管道传热和热桥效应。
4.3 堆积物处理:如屋面上有堆积物,需要先进行清理,并恢复原状。
五、屋面保温后期维护和保养5.1 定期清洗:屋面保温材料的表面应定期清洗,以保持洁净和保温效果。
5.2 定期检查:定期检查保温面层是否损坏、龟裂、渗水等现象,发现问题及早修复。
5.3 维修处理:如遇到保温层受损情况,需要及时进行维护和处理。

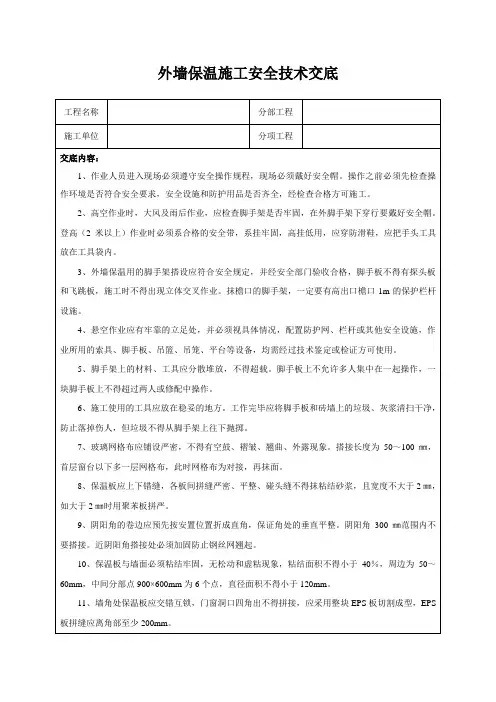

外墙保温施工安全技术交底

12、吊篮与建筑物水平距离不得大于20cm,当吊篮晃动时,应及时采取固定措施,施工人员在晃动时不得继续施工。
13、吊篮在安装后必须进行空载试验,制动器用定额1.25倍的载荷试验,吊篮平台停住。施工人员在上吊篮之前必须检查吊篮的配重(水泥块或铁块,不得是用沙袋)及安全装置(保险卡14、风力在六级以上、雨、雪等恶劣的自然环境条件下不得施工。在施工的过程中注意门窗等成品保护,不得有意或恶意的破坏。
15、每天收工后应尽量不剩材料,剩余材料不能乱到,应按文明施工、环保要求集中分类及时处理。工程验收前应将施工现场清理干净。
交底人:
日期:年月日
被交底人:
日期:年月日
8、保温板应上下错缝,各板间拼缝严密、平整、碰头缝不得抹粘结砂浆,且宽度不大于2㎜,如大于2㎜时用聚苯板拼严。
9、阴阳角的卷边应预先按安置位置折成直角,保证角处的垂直平整。阴阳角300㎜范围内不要搭接。近阴阳角搭接处必须加固防止钢丝网翘起。
10、保温板与墙面必须粘结牢固,无松动和虚粘现象,粘结面积不得小于40%,周边为50~60mm,中间分部点900×600mm为6个点,直径面积不得小于120mm。
5、脚手架上的材料、工具应分散堆放,不得超载。脚手板上不允许多人集中在一起操作,一块脚手板上不得超过两人或修配中操作。
6、施工使用的工具应放在稳妥的地方。工作完毕应将脚手板和砖墙上的垃圾、灰浆清扫干净,防止落掉伤人,但垃圾不得从脚手架上往下抛掷。
7、玻璃网格布应铺设严密,不得有空鼓、褶皱、翘曲、外露现象。搭接长度为50~100㎜,首层窗台以下多一层网格布,此时网格布为对接,再抹面。
保温板施工技术交底

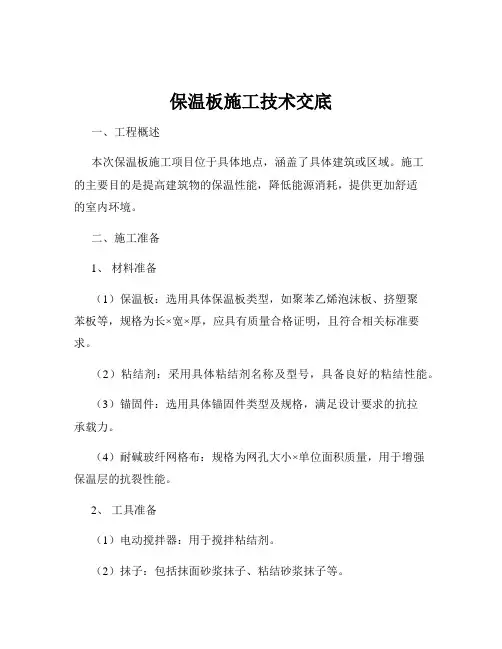

保温板施工技术交底一、工程概述本次保温板施工项目位于具体地点,涵盖了具体建筑或区域。
施工的主要目的是提高建筑物的保温性能,降低能源消耗,提供更加舒适的室内环境。
二、施工准备1、材料准备(1)保温板:选用具体保温板类型,如聚苯乙烯泡沫板、挤塑聚苯板等,规格为长×宽×厚,应具有质量合格证明,且符合相关标准要求。
(2)粘结剂:采用具体粘结剂名称及型号,具备良好的粘结性能。
(3)锚固件:选用具体锚固件类型及规格,满足设计要求的抗拉承载力。
(4)耐碱玻纤网格布:规格为网孔大小×单位面积质量,用于增强保温层的抗裂性能。
2、工具准备(1)电动搅拌器:用于搅拌粘结剂。
(2)抹子:包括抹面砂浆抹子、粘结砂浆抹子等。
(3)阴阳角抿子:用于处理阴阳角部位。
(4)靠尺:用于检查墙面平整度。
(5)电钻:用于安装锚固件。
3、作业条件准备(1)基层墙体应平整、坚实,无油污、脱模剂、浮尘等妨碍粘结的附着物。
基层墙体的平整度、垂直度应符合相关标准要求。
(2)外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求,门窗框或辅框应安装完毕。
(3)施工现场环境温度和基层墙体表面温度在施工及施工后 24 小时内均不得低于 5℃,风力不大于 5 级。
三、施工工艺流程1、基层处理用扫帚、钢丝刷等工具清除基层墙体表面的浮灰、油污、脱模剂等杂物,对墙面凹凸不平处进行剔凿或用水泥砂浆修补平整。
对于混凝土墙面,应进行拉毛处理,以增强粘结力。
2、弹控制线根据建筑立面设计和保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
3、挂基准线在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。
4、配制粘结剂将粘结剂按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置一段时间后再次搅拌,确保粘结剂性能良好。
5、粘贴保温板(1)保温板应从外墙底部边角处开始粘贴,自下而上,沿水平方向按板长向铺贴,上下两排板应竖向错缝 1/2 板长,局部最小错缝不得小于 200mm。
保温施工安全技术交底百度模板

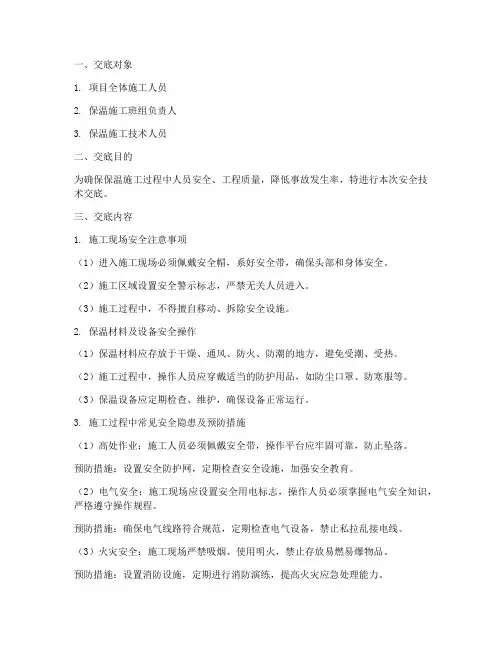

一、交底对象1. 项目全体施工人员2. 保温施工班组负责人3. 保温施工技术人员二、交底目的为确保保温施工过程中人员安全、工程质量,降低事故发生率,特进行本次安全技术交底。
三、交底内容1. 施工现场安全注意事项(1)进入施工现场必须佩戴安全帽,系好安全带,确保头部和身体安全。
(2)施工区域设置安全警示标志,严禁无关人员进入。
(3)施工过程中,不得擅自移动、拆除安全设施。
2. 保温材料及设备安全操作(1)保温材料应存放于干燥、通风、防火、防潮的地方,避免受潮、受热。
(2)施工过程中,操作人员应穿戴适当的防护用品,如防尘口罩、防寒服等。
(3)保温设备应定期检查、维护,确保设备正常运行。
3. 施工过程中常见安全隐患及预防措施(1)高处作业:施工人员必须佩戴安全带,操作平台应牢固可靠,防止坠落。
预防措施:设置安全防护网,定期检查安全设施,加强安全教育。
(2)电气安全:施工现场应设置安全用电标志,操作人员必须掌握电气安全知识,严格遵守操作规程。
预防措施:确保电气线路符合规范,定期检查电气设备,禁止私拉乱接电线。
(3)火灾安全:施工现场严禁吸烟、使用明火,禁止存放易燃易爆物品。
预防措施:设置消防设施,定期进行消防演练,提高火灾应急处理能力。
4. 施工过程中紧急情况处理(1)发现安全隐患,立即停止作业,上报相关部门。
(2)发生事故,立即启动应急预案,进行现场急救,并上报相关部门。
(3)受伤人员应立即送往医院救治。
四、交底要求1. 施工人员必须认真学习本次安全技术交底内容,确保掌握各项安全措施。
2. 保温施工班组负责人应组织班组人员进行安全技术交底,确保每位成员了解安全注意事项。
3. 保温施工技术人员应严格按照规范要求进行施工,发现问题及时上报,确保施工安全。
五、交底记录1. 交底人:____________________2. 接收人:___________________3. 交底时间:__________________4. 交底地点:__________________备注:本模板仅供参考,具体交底内容应根据实际情况进行调整。
外墙保温工程技术交底

外墙保温工程技术交底

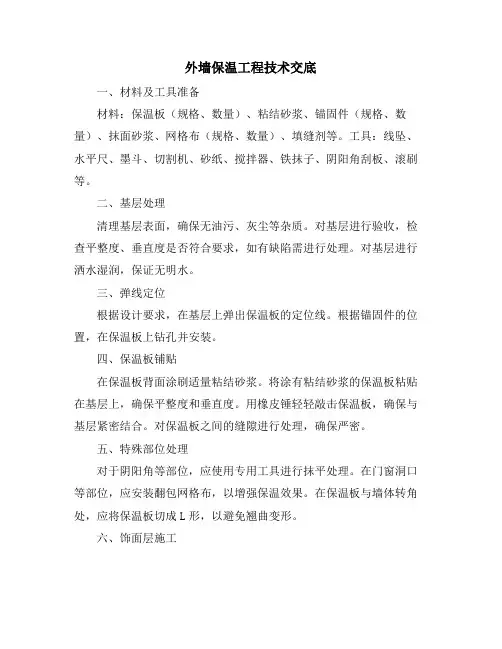

一、材料及工具准备
材料:保温板(规格、数量)、粘结砂浆、锚固件(规格、数量)、抹面砂浆、网格布(规格、数量)、填缝剂等。
工具:线坠、水平尺、墨斗、切割机、砂纸、搅拌器、铁抹子、阴阳角刮板、滚刷等。
二、基层处理
清理基层表面,确保无油污、灰尘等杂质。
对基层进行验收,检查平整度、垂直度是否符合要求,如有缺陷需进行处理。
对基层进行洒水湿润,保证无明水。
三、弹线定位
根据设计要求,在基层上弹出保温板的定位线。
根据锚固件的位置,在保温板上钻孔并安装。
四、保温板铺贴
在保温板背面涂刷适量粘结砂浆。
将涂有粘结砂浆的保温板粘贴在基层上,确保平整度和垂直度。
用橡皮锤轻轻敲击保温板,确保与基层紧密结合。
对保温板之间的缝隙进行处理,确保严密。
五、特殊部位处理
对于阴阳角等部位,应使用专用工具进行抹平处理。
在门窗洞口等部位,应安装翻包网格布,以增强保温效果。
在保温板与墙体转角处,应将保温板切成L形,以避免翘曲变形。
六、饰面层施工
在保温板表面涂刷抹面砂浆,并立即铺设网格布。
用抹子将网格布压入砂浆中,确保紧密结合。
根据设计要求,可进行饰面层装饰施工,如涂料、瓷砖等。
七、验收与维护
对外墙保温工程进行全面检查,确保符合设计要求和相关标准。
对存在的问题进行处理,并进行整改。
保温工程技术交底

技术交底书证吊篮的整洁。
5、所有易燃材料推放整齐规矩,并按要求配备灭火器。
6、下班时及时将吊篮落下并断电。
7、操作人员必须身体健康,无生理缺陷,无不适于高空作业的疾病,胜任本工种工作。
8、作业人员经过专业培训考试合格,在取得有关部门颁发的操作证后方可独立操作,学员必须在师傅的指导带领下进行操作。
9、进入施工现场作业、必须严格遵守施工现场安全生产规章制度和劳动纪律,严格按吊篮安全操作规程施工作业、严禁盲目蛮干、违章作业。
10、高空作业时,应检查吊篮海底防护是否损毁或缺陷,档脚板、栏杆(网、板)等防护是否到位,确认安全可靠后,方可作业。
11、正确使用个人安全防护用品,必须着装灵便,作业时,必须按规定佩戴安全带,安全带系挂在专用的保险绳上。
作业时精神要集中,团结协作,互相呼应,统一指挥,严禁吊篮未固定,不系安全带悬空上下。
12、严禁打闹开玩笑。
严禁酒后作业。
严禁进行无安全把握的作业。
13、班组(队)接受任务后,必须组织全体人员,认真学习领会吊篮专项安全施工组织设计和安全技术措施交底,交待施工作业中的安全注意事项,并派1名技术好,有经验的(技术)人员负责技术指导和监护,每小组有组长负责安全工作。
14、作业前应进行下列检查:(1)、屋面机构、悬重及钢丝绳符合要求:(2)、电源电压应正常,按地(接零)保护良好。
(3)、机械设备正常,安全保护装置齐全有效可靠。
(4)、吊篮内无杂物,严禁超载。
(5)、吊篮经过检查合格后运入指定位置,接通电源试车,同时,由上部将工作钢丝绳和安全钢丝绳分别插入提升机构及安全锁中。
工作钢丝绳一定要在提升机运行中指插入,接通电源时,一定要注意相位,使吊篮能按正确方向升降。
(6)、新购电动吊篮总装完成后,应进行空载运行6一8小时,待一切正常,即可开始负荷运行。
(7)、启动后,进行升降吊篮运转试验,确认正常后,方可作业。
(8)、作业中,发现运转不正常时,应立即停机,并采取安全保护措施,未经专业人员检验修复前不得继续使用。
保温施工安全技术交底

21、配重块必须均匀码放,以保证负载平衡。
22、一旦发生故障,必须立即停止使用并通知检修人员,待检修合格后才可以继续使用。
23、吊篮下方地面为行人进入区域,需要做好隔离措施并设有明显的警告标志。
24、作业结束后,吊篮应与建筑物固定,并切断电源,锁好电气控制箱。
7、吊篮不宜在粉尘、腐蚀性物质或雷雨、五级(含五级)以上大风等环境中使用。
8、吊篮在每天使用前,必须要认真检查。
9、不准光脚、穿拖鞋(或其它易打滑的鞋)上岗。
10、严禁集中堆载、偏载、超载,最多两人。
11、吊篮平台内施焊时,应对钢丝绳、电缆进行适当的防护。
12、在正常工作中,严禁触动滑降装置或用安全锁刹车。
13、操作人员在悬吊平台内使用其他电器设备时,低于500W的电器设备可以接在吊篮的备用电源端子上,但高于500W的电器设备严禁接在备用电源端子上,必须用独立电源供电。
14、在高压线周围作业时,吊篮应与高压线有足够的安全距离,并应按当地电器规程实施,采取防范监护措施后,方可使用。
15、吊篮未着地不允许进行位置移动。
6.高处作业中所用的物料应该堆放平稳,不可置放在临边或洞口附近,也不可妨碍通行和装卸,对作业中的走道、通道板和登高用具等,都应随时清扫干净。拆卸下的物体、剩余材料和废料等都要加以清理和及时运走,不得过且过任意乱置或向下丢弃,传递物件时不能抛掷。各施工作业场所内,凡有坠落可能的任何物料,都要一律先行撤除或者加固定以防跌落伤人。
16、插、拔电源线的航空插头之前,必须先切断电源线的电源。
17、钢丝绳不得弯曲,不得沾有油污、杂物,不得有焊渣和烧蚀现象,严禁将工作钢丝绳、安全钢丝绳作为电焊的低压通电回路。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、施工技术交底
外墙外保温
技
术
交
底
交底单位:建西建设集团有限公司交底人:
接底人:
施工技术交底
一、弹线制线
根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
二、挂基准线
在建筑外墙大角(阳角、阴角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
三、配制聚合物砂浆胶粘剂
根据生产厂使用说明书提供的配合比配制,专人负责,严格计量,机械搅拌,确保搅拌均匀。
拌好的胶粘剂在静停10min后还需经二次搅拌才能使用,配好的料注意防晒避风,以免水分蒸发过快。
一次配制量应在可操作时间用完。
四、粘贴翻包网格布
凡在粘贴的岩棉板侧边露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗口处),都应做网格布翻包处理。
五、粘贴岩棉板
外保温用岩棉板标准尺寸600㎜×900㎜、600㎜×1200㎜两种,非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。
整块墙面的边角处应最小尺寸超过200㎜的聚苯板。
岩棉板的拼缝不得正好留在门窗口的四角处。
岩棉板做拉毛处理或涂刷界面剂,以利于提高粘贴强度。
当采用粘贴方式固定岩棉板时,粘贴方式有点框法和条粘法。
点框
法适用于平整度较差的墙面,应保证粘面积不小40%,加强处见本工程设计;条粘法适用于平整度较好的粘贴瓷砖的墙面,不得在聚苯板侧面涂抹胶粘剂。
排版时按水平顺序排列,上下错缝粘贴做错茬处理。
粘贴应用专用工具轻柔、均匀挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度,粘贴时注意清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。
板缝拼严,缝宽超出2㎜时用相应砂纸或专用打磨机具平整。
六、锚固件固定
设计要求采用机械锚固件固定聚苯板时,锚固件安装应至少在胶粘剂使用24h后进行,用电锤(冲击钻)在聚苯板表面向打孔,孔径视锚固件直径而定,进墙深度不得小于设计要求,拧入或敲入锚固件。
钉头和圆盘不得超出板面,锚固件数量与型号根据设计要求确定。
七、配制抹面砂浆
按照生产厂提供的配合比配制抹面砂浆,做到计量准确,机械二次搅拌,搅拌均匀。
配好的料注意防晒避风,一次配制量应控制在可操作时间完成,超过可操作时间不准在度加水(胶)使用。
八、底层抹面砂浆
聚苯板安装完毕检查验收后进行聚合物砂浆抹灰。
抹灰底层和面层两次。
在聚苯板面抹底层抹面砂浆,厚度2~3㎜.同时将翻包网格布压入砂浆中。
门窗口四周和阴阳角部位所用的增强网格布随压入砂浆中。
九、贴压网格布
将网格布绷紧后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表面,要平整压实,严禁网格布皱褶。
网格布不得压入过深,表面必须暴露在底层砂浆之外。
单网格布长度不宜大于6m。
铺贴遇有搭接时,必须满足横向100㎜、纵向80㎜的搭接长度要求。
(加强网格布仅对接不搭接)
十、抹面层抹面砂浆
在底层抹面砂浆凝结前在抹一道抹面砂浆罩面,厚度1~2㎜.仅以覆盖网格布轮廓为宜。
面层砂浆切忌不停揉搓,以免形成空鼓。
砂浆抹灰施工间歇应自然断开处,方便后续施工的搭接,如伸缩、阴阳角、挑台等部位。
在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶形坡茬,留茬间距不小于150㎜,以免网格布搭接处平整度超过偏差。
十一、“缝”的处理
外墙保温可设置伸缩缝、装饰缝。
在结构伸缩缝,温度缝处应做相应处理。
留设伸缩缝时,分格条应在进行抹灰工序时就放入,等砂浆初凝后超出,修整边。
缝填塞发泡聚乙烯圆棒(条)做背衬,直径或宽度为缝宽的1.3倍,再分两次勾填建筑密封膏,深度与宽度的见本工程设计。
沉降缝与温度缝根据缝宽和位置设置金属盖板,以射钉或螺丝紧固。
十二、加强层做法
考虑首次与其它加强部位的抗冲击要求或粘贴瓷砖需要,在标准外保温做法基础上加铺一层网格布或钢网,并再抹一道抹面砂浆罩面,以提高抗冲击强度。
在这种双层网格布做法中,底层网格布可以是标准网格布,
也可以是质量更大、强度更高的增强网格布或钢网,以满足设计要求的抗冲击强度为原则。
加强部位抹面砂浆总厚度宜为5~7㎜。
在同一块墙面上,加强层做法与标准层做法间应留设伸缩缝。
十三、装饰线条做法
装饰缝应根据建筑设计立面效果处理凹型或凸型,凸型称为装饰线,以聚苯板来体现为宜,此处网格布与抹面砂浆不断开。
粘贴聚苯板时,先弹线标明装饰线条位置,将加工好的聚苯板线条粘于相应位置。
线条突出墙面超过100㎜时,需加设机械固定件。
线条表面按普通外保温抹灰做法处理。
凹型称为装饰缝,用专用工具在聚苯板上刨出凹槽再抹防护层砂浆。
十四、外饰面涂料做法
待抹灰基面达到涂料施工要求时可以进行涂料施工,施工方法与普通墙面涂料工艺相同。
一般使用配套的专用涂料施工,施工方法与普通墙面涂料工艺相同,一般宜使用配套的专用涂料或其他外保温系统相容的涂料。
十五、饰面砖做法
当设计要求局部饰面为砖时,选用密度不小于25㎏/m3、导热系数不大于0.041w/mk的聚苯板,粘结面积不小于50%。
贴转高度不宜超过6m。
十六、安全文明生产
严格遵守有关安全操作规程,实现安全生产和文明施工。
十七、成品保护
外保温施工完成后,后续工序与其他正在进行的工序应注意对成品
进行保护。
十八、破损部位修补
因工序穿插,操作失误或使用不当致使外保温系统出现破损的,按如下程序进行修补。
1、用锋利的刀具剜除破损处,剜除面积略大于破损面积,形状大致
整齐。
注意防止损坏周围的抹面砂浆、网格布和聚苯板。
清除干净残余的胶粘剂和聚苯板碎粒。
2、切割好一块规格、形状完全相同的聚苯板,在背面涂抹厚度适当
的胶粘剂,塞入破损部。
3、部位基层墙体粘牢,表面与周围聚苯板齐平。
4、仔细把破损部位四周约100㎜宽度围的涂料和面层抹灰磨掉。
注
意不得伤网格布,不得损坏底层抹面砂浆。
如果不小心切断了网格布,打磨面积应继续向外扩展。
如造成底层抹面砂浆破碎,应抠出碎块。
5、在修补部位四周贴不干胶纸带,以防造成污染。
6、用抹面砂浆补齐破损部位的底层抹面砂浆,用湿毛刷清理不整齐
的边缘。
对没有新抹面砂浆的修补部位做界面处理。
7、剪一块面积略小于修补部位的网格布(玻纤方向横平竖直),绷紧
后紧密粘贴到修补单位上,确保与原网格布的搭接宽度不小于80㎜。
8、从修补部位中心向四周抹面层抹面砂浆,做到与周围面层顺平,
防止网格布移位、皱褶。
用湿毛刷修这整周边不规则处。
9、待抹面砂浆干燥后,在修补部位做外饰面,其纹路、色泽尽量与
周围饰面一致。
10、待外饰面干燥后,撕去不干胶带纸。
11、批耐水腻子。
12、刷乳胶漆,外墙涂料。
