市政工程预、竣工验收具体方案
市政工程竣工预验收报告

市政工程竣工预验收报告项目背景市政工程竣工预验收报告是对一项市政工程项目进行全面评估和验收的文件。
本报告旨在总结工程项目的实施情况、成果以及遇到的问题,并提供合理的解决方案和改进建议。
项目概述本次市政工程项目是在城市A的市中心区域进行的一项大型基础设施建设项目。
该项目的主要目标是改善区域内的交通流动性,提高市民的出行便捷性,同时改善城市的整体形象。
项目进展1.前期准备:在项目开始之前,我们进行了充分的前期准备工作。
这包括项目的可行性研究、环境评估、资源调配等。
通过这些准备工作,我们确保了项目的可行性和可持续性。
2.施工阶段:施工阶段是整个项目的核心部分。
我们按照项目计划,合理组织和安排了施工工作。
在施工期间,我们采用了先进的施工技术和设备,确保了工程质量和进度的控制。
3.完工阶段:在项目完工阶段,我们对整个工程进行了详细的检查和测试。
通过对各项建设指标的把控和测试,我们确保了工程的质量和安全性。
项目成果本次市政工程项目的主要成果包括: 1. 新建了一条主干道:在城市A市中心区域建成了一条宽敞的主干道,缓解了交通拥堵问题,提高了市民的出行效率。
2. 新建了公共停车场:为市中心区域的居民和游客提供了更多的停车位,解决了停车难题。
3. 改善了市区排水系统:通过改善市区的排水系统,有效防止了城市内涝现象的发生,提高了市民的生活质量。
遇到的问题及解决方案在项目实施过程中,我们也遇到了一些问题,但通过团队的共同努力,我们取得了解决方案: 1. 资金问题:在项目实施过程中,我们遇到了资金不足的问题。
通过与相关部门的沟通和协商,我们成功争取到了额外的资金支持,确保了项目的正常进行。
2. 人力资源问题:由于项目规模较大,我们在人力资源方面遇到了一些困难。
我们通过加强组织管理和与其他部门的合作,成功解决了人力资源问题。
3. 施工期间的交通管制:由于施工期间需要对交通进行管制,我们及时与市民进行沟通,提前做好交通引导措施,尽量减少对市民出行的影响。
市政公用设施建设项目工程质量验收方案

市政公用设施建设项目工程质量验收方案一、背景介绍市政公用设施建设项目工程质量验收是确保项目施工质量达标、保障公众利益的关键环节。
本方案旨在规范工程质量验收程序,确保市政公用设施建设项目的质量符合相关标准和要求。
二、验收范围1. 建设项目类型:该方案适用于城市道路、桥梁、给水、排水、燃气、供电、通信等市政公用设施建设项目。
2. 验收标准:根据国家和地方相关法规、规范以及监理合同约定的技术规范为验收标准。
三、验收程序1. 提交验收申请:项目建设单位在工程完成后,向主管部门提交验收申请及相关资料。
2. 验收准备:主管部门组织专业技术人员,编制验收方案,并确定验收组成员;3. 预验收:验收组依据相关技术文件和设计文件对工程初步验收;4. 实地验收:验收组对工程进行实地勘察,核实工程质量;5. 技术评审:验收组对施工图纸、质量检测报告、工程项目计划等技术资料进行评审;6. 验收报告:验收组综合各项资料,形成验收报告,并提出合格或不合格的结论;7. 验收结论:主管部门根据验收报告,作出验收结论,并将结果告知建设单位。
四、验收内容1. 工程质量:包括地基基础、结构、给排水、市政管网等质量验收。
2. 材料验收:对项目使用的材料进行抽样检测、性能测试、外观检查等。
3. 设备验收:对工程使用的设备进行检测、校验,并核对其合格证书和安装验收报告。
4. 安全验收:对工程的施工安全措施、消防设施、应急预案等进行评估,确保施工及日后使用安全。
五、验收标准1. 道路和桥梁工程:按照《公路工程质量验收规范》进行验收。
2. 给水、排水工程:按照《城市给水排水工程质量验收规范》进行验收。
3. 燃气工程:按照《城市燃气工程施工及验收规范》进行验收。
4. 供电工程:按照《城市供电工程验收规范》进行验收。
5. 通信工程:按照《城市通信工程建设与验收标准》进行验收。
六、验收结果1. 合格验收:项目符合相关标准,主管部门出具合格证书,并办理工程竣工手续。
2024年市政工程竣工验收方案范文(4篇)

2024年市政工程竣工验收方案范文一、前言市政工程是指建设城市基础设施的工程项目,包括道路、桥梁、排水系统、供水系统、供电系统、燃气系统等。
市政工程的竣工验收是确保工程质量、保障城市基础设施安全运行的重要环节。
本方案旨在规范市政工程竣工验收工作,确保市政工程的质量和安全。
二、竣工验收内容和标准1. 工程质量验收:根据《城市市政工程质量验收标准》,对市政工程的设计、施工、材料、设备等进行全面检查,确保符合相关国家和地方标准和规范要求。
质量验收重点关注以下方面:(1)工程结构的安全性和稳定性;(2)工程施工质量的合格性;(3)工程材料的质量和使用性能;(4)工程设备的安装和运行情况。
2. 安全验收:市政工程的安全验收是保障城市基础设施运行安全的关键。
安全验收包括以下方面:(1)结构安全:对道路、桥梁等工程结构进行安全评估,确保结构的稳定性和承载能力;(2)交通安全:对道路标线、交通信号灯等交通设施进行检查,确保交通的畅通和安全;(3)排水安全:对雨水排水系统和污水处理系统进行检查,确保排水功能正常;(4)供水安全:对供水系统进行检查,确保水质符合相关水质标准;(5)供电安全:对供电系统进行检查,确保供电设备和线路安全可靠;(6)燃气安全:对燃气系统进行检查,确保燃气设备和管道安全可靠;3. 环境验收:市政工程与城市环境密切相关,环境验收主要关注以下方面:(1)噪音污染:对施工期和运行期产生的噪音进行评估,确保不超过国家和地方相关噪音标准;(2)环境污染控制:对施工期产生的扬尘、废水等污染进行检查,确保符合环境保护要求;(3)景观绿化:对市政工程周边的绿化情况进行检查,确保绿化质量达到相关要求;(4)文物保护:对市政工程可能影响到的文物进行保护,确保不损坏或影响文物价值。
三、验收程序和要求1. 编制验收计划:根据市政工程施工进度和相关要求,编制详细的竣工验收计划,明确各项验收内容和时间节点。
2. 竣工验收申请:市政工程竣工前,由工程管理单位向相关部门提交竣工验收申请。
市政工程竣工验收方案

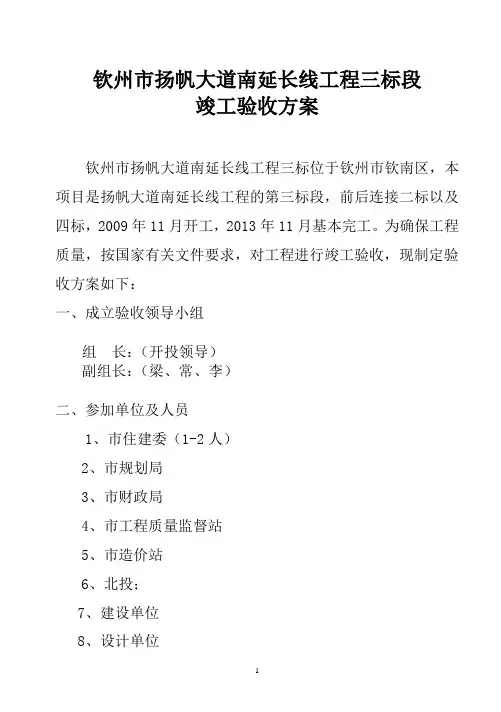

钦州市扬帆大道南延长线工程三标段竣工验收方案钦州市扬帆大道南延长线工程三标位于钦州市钦南区,本项目是扬帆大道南延长线工程的第三标段,前后连接二标以及四标,2009年11月开工,2013年11月基本完工。
为确保工程质量,按国家有关文件要求,对工程进行竣工验收,现制定验收方案如下:一、成立验收领导小组组长:(开投领导)副组长:(梁、常、李)二、参加单位及人员1、市住建委(1-2人)2、市规划局3、市财政局4、市工程质量监督站5、市造价站6、北投;7、建设单位8、设计单位9、勘察单位10、施工单位11、监理单位三、验收小组成员分组设监督组、外观组、实测组、资料组,具体人员组成如下1、验收监督组组长:质监站成员; 质监站2、外观组组长:业主成员;住建、规划、市政、监理、施工3、实测组组长:业主成员;住建、市政、监理、施工、造价4、资料组组长:业主成员;住建、市政、监理、施工、四、验收标准1、城市道路工程施工与质量验收规范(CJJ1-2008)五、验收内容及时间安排1、外观质量2、实测实量4、资料核查5、验收时间、地点及相关准备工作1)时间:1月14日下午3:30,在三标项目部开会2)相关准备工作:由施工单位将现场清理干净,准备相关工具(全站仪、水准仪、钢尺、靠尺、水鞋、爬梯等),监理单位准备好相应表格3)人员分工安排在集中开会时确定4)参建单位准备好书面汇报发言材料。
附件:会议议程1、各参建方汇报工程建设情况(业主、设计、勘察、监理、施工)2、现场实量检测验收3、各小组检查汇总评定4、验收评定总结南宁品正建设咨询有限责任公司钦州扬帆大道南延长线工程(K8+700~K10+700)项目监理处2014年1月14日。
2024年市政工程竣工验收方案模板

2024年市政工程竣工验收方案模板如下:一、前言本方案是根据市政工程竣工验收相关法律法规和规范要求,结合本项目的具体情况制定的。
旨在保障市政工程竣工验收工作的顺利进行,确保工程质量符合相关标准,促进市政工程的可持续发展。
二、验收范围本方案适用于2024年市政工程的竣工验收工作,包括但不限于道路、桥梁、排水、供水、供电等各类市政基础设施工程。
三、验收程序1. 竣工验收前准备工作- 确认工程是否符合相关设计要求和标准;- 制定竣工验收方案,明确验收标准和程序;- 安排验收人员,包括相关专业技术人员和监理单位代表。
2. 现场验收- 对工程质量进行检查,包括材料、工艺、完好性等方面;- 实地测量和检验工程参数,如尺寸、坡度、强度等;- 对工程设备和设施进行检查,确保正常运行和安全使用。
3. 文件资料验收- 核对工程竣工图纸、验收报告等相关文件,确保完整、准确;- 审核工程施工、质量、安全等相关资料,确认是否符合规定要求。
四、验收标准1. 工程质量标准- 符合国家相关标准和规范要求;- 工程质量达到设计要求,并具有可靠性和耐久性。
2. 安全监测标准- 工程设施和设备安全可靠,保证正常使用和运行;- 监测数据和报告符合相关规定,保障工程安全性。
五、验收结果1. 合格验收- 工程符合验收标准和规范要求,经验收通过;- 出具竣工验收合格证明,确保工程的正常使用和维护。
2. 不合格处理- 对于不符合验收标准的问题,需提出整改意见和措施;- 重新进行验收,直至符合相关标准为止。
六、工程保修根据相关规定和合同约定,确保工程质量保修责任有效履行,保障工程设施的正常运行和维护。
七、结束语竣工验收是市政工程建设过程中的关键环节,必须按照相关规定和标准进行。
希望通过本方案的实施,能够保障市政工程的质量,提升市政基础设施建设水平,为城市发展贡献力量。
2024年市政工程竣工验收方案(四篇)

2024年市政工程竣工验收方案一、背景随着城市的发展壮大,市政工程建设在城市建设和发展中起着重要的作用。
为了确保市政工程质量和安全,提高城市基础设施的水平,必须对市政工程进行有效的竣工验收。
本方案将针对2024年的市政工程竣工验收提出具体的方案和要求,以保证工程的质量和安全。
二、目标本方案的目标是确保2024年市政工程的质量和安全,合理使用财政资金,促进城市的可持续发展。
三、竣工验收程序1. 准备阶段:对市政工程的设计方案、招标过程、施工合同等进行审查,确保相关文件完备、合规。
2. 竣工验收前准备:确定竣工验收时间节点,成立竣工验收小组,明确各成员的职责和任务,准备验收所需的材料和设备,制定验收方案。
3. 验收过程:按照事先制定的方案,进行工程的现场验收,包括对工程的外观、结构、设备等方面进行检查,检测工程是否符合相关标准和规范。
4. 结果确认:验收小组根据实际情况,对工程的合格与否进行评定,并出具结论报告。
5. 竣工验收报告:验收小组根据实际情况,撰写竣工验收报告,详细描述工程的各项情况和评定结果。
四、实施方法1. 建立竣工验收小组:由相关部门的工作人员和专家组成,负责具体的竣工验收工作。
2. 制定竣工验收方案:根据实际情况,制定详细的竣工验收方案,包括验收的流程、标准和程序等。
3. 全面检查工程的质量和安全:对市政工程的各个方面进行全面检查,包括工程结构、设备安装、电气系统、排水系统等。
4. 运用科技手段:借助科技手段,如无人机、激光扫描仪等,对工程进行快速、精确的检测和评估。
5. 加强沟通与协调:与相关部门、施工单位和业主代表建立良好的沟通与协调机制,及时解决问题和纠纷,确保竣工验收工作的顺利进行。
五、验收标准1. 建筑工程:按照国家有关建筑标准和规范进行验收,包括建筑物的结构稳定性、外墙平整度、内部空间布局等。
2. 道路工程:按照道路交通安全技术规范进行验收,包括道路纵横坡度、水平标志、路面平整度等。
2024年工程竣工验收方案范文

2024年工程竣工验收方案范文如下:一、前言工程竣工验收是保障工程质量、确保工程安全运行的重要环节,在工程建设过程中具有至关重要的作用。
为了有效推动工程竣工验收工作,确保工程质量和安全,特制定本方案,以规范工程竣工验收程序,确保工程质量和安全。
二、验收范围本次工程竣工验收范围涵盖了工程建设过程中的各个关键环节,包括工程设计、施工过程、材料选用、设备安装等内容,全面保障工程的质量和安全。
三、验收标准和内容1. 工程设计方案符合相关标准和规范,满足工程实际需求,合理可行。
2. 施工过程符合相关规范要求,施工质量达标,符合设计要求。
3. 材料选用符合规定标准,质量可靠,符合工程要求。
4. 设备安装符合相关要求,运行正常,达到预期效果。
四、验收程序1. 工程主体完工后,由相关部门组织对工程进行初步验收。
2. 初步验收合格后,安排专业人员对工程进行技术验收。
3. 技术验收合格后,组织相关单位进行综合验收。
4. 综合验收合格后,提交相关部门进行最终验收。
五、验收要求1. 参与验收的人员须具备相关资质和经验,确保验收结果准确可靠。
2. 确保验收过程中的数据真实可靠,不得篡改或造假。
3. 验收结果需经过相关部门审核确认,确保工程的质量和安全。
六、验收结果处理1. 工程验收合格后,按照相关规定办理相关手续,保障工程正常使用。
2. 验收不合格时,需制定整改措施,并按照规定重新进行验收。
七、总结本方案为确保工程质量和安全提供了明确的指导方针,有利于推动工程竣工验收工作的顺利进行,为工程的质量和安全保驾护航。
希望各相关单位认真执行本方案,确保工程竣工验收工作顺利进行,为工程建设质量和安全提供有力保障。
市政工程竣工验收方案范文(3篇)

市政工程竣工验收方案范文市政工程竣工预验收、验收及结算操作流程一、市政工程预验收操作流程竣工验收的主要依据应是:1、上级主管部门的有关工程竣工的文件和规定2、工程设计文件。
包括施工图纸、设计说明书、设计变更洽商记录等;3、招标投标文件和工程合同;4、施工技术验收标准和规范。
(范本)(范本)工程预验收是工程完工后在竣工验收前要进行的一项工作,是为竣工验收做准备。
预验收由项目总监理工程师主持,参加的单位包括施工承办单位和监理单位。
工程实体的验收一般要在竣工资料验收合格后进行。
预验收工作在实际操作中有些变化,参加的单位有时不止监理和施工单位,还邀请项目业主、设计单位参加,有时甚至邀请质量监督部门参加,为的是更好地发现问题、指出问题、解决问题,竣工资料也是经过项目监理处___后在预验收时同步由资料验收组验收。
预验收时,由项目总监主持。
首先简单介绍情况,提出工作要求,规定完成和开总结会时间,然后把参加的人员分组,指定各组组长。
组长一般由监理人员担任,参加验收的各单位人员根据需要分别分到各组。
一般分成三个大组,分别是外观组、资料组、实测组,实测组又可分成若干小组,根据项目现场情况,外观组也可分成几个小组。
分组后,各组在组长的引领下分别开展工作,工作完成各组把结果整理后验收组开会总结。
总结时重点指出工程实体和资料中存在的问题,并给工程外观、资料、实测打分,最后评出综合分和质量等级,特别要求施工承办单位对存在问题在限定时间内整改完毕。
如果发现问题较多,则指出问题,先不打分,留待问题整改完毕再评分。
对于存在的问题,监理必须发出《监理工程师通知单》要求施工承包单位限期整改。
预验收时,施工方应提交全套竣工验收资料进行审核,主要检查的内容有:1、工程项目开工报告;2、工程项目竣工报告;3、图纸会审和设计交底记录;4、设计变更通知单;5、施工___设计、专项施工方案、专家评审记录;6、工程质量事故发生后调查和处理资料;7、水准点位置、定位测量记录、沉降及位移观测记录、交桩记录;8、材料、设备、构建的质量合格证明资料;9、试验、检验报告;10、隐蔽验收记录和施工日志;11、打桩记录、试桩报告;12、竣工图;13、程竣工验收及资料鉴于番禺大道改造工程为市政工程立项,因此资料的整理应按照建设部《市政基础设施工程施工技术文件管理规定》及___省市政工程协会主编的《市政基础设施工程施工质量技术资料统一用表应用指南》进行编制,同时参照番禺区档案馆管理规定及技术要求实施整理成册;附属单位(如电气、绿化等)在市政省统表中没有相应表格的,可利用附属工程施工的专用表格进行补充完善。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南宁市XXX工程预验收方案
南宁市XXX工程(除因受征地拆迁问题,1、XXX未施工完成,,2|、XXX未完成,等。
如:屯里油库征拆影响导致K4+700-K4+807.522段北半幅和站南八路ZN K0+047-ZN K0+214段东半幅道路工程、K4+715-K4+819.1段和站南八路ZNK0+039.6-ZNK0+ 210段雨水工程、K4+720-K4+810段和站南八路ZNK0+047.4-ZNK0+ 205段污水工程及K4+704.9-K4+808.2段和站南八路D8K0+000-K0+068.090段、ZN+060-ZN+175段桥梁挡墙未能实施外),其余已按设
计内容及合同要求完成施工,并经监理单位初验合格。
(根据《南宁火车东站片区基础设施项目建设2015年第二十七次协调会纪要》(南重点纪要[2015]232号)精神),经研究,现定于2016年月日组织对XXX工程进行实测实量验收和外观验收预检查。
为确保验收工作顺利进行,制定验收方案如下:
一、工程竣工验收组
由建设单位XXX、勘察单位XXX、设计单位XXX(道路、排水、桥梁工程)和XXX(综合管廊工程),监理单位XXX,施工单位XXX组成验收组。
验收组组长由建设单位XXX公司副总经理XXX担任。
验收组下设外观验收预检查组、实测实量验收组和资料检查组3个小组,具体人员组成如下:
(一)外观验收预检查组
组长:XXX(建设单位,手机:XXX)
副组长:XXX(监理单位,手机:XXX)
成员:工程管养单位(如:南宁市市政工程管理处、广西绿城水务股份有限公司、南宁城建管廊建设投资有限公司等)、建设单位、设计单位、勘察单位、监理单位、施工单位各1-2人
- 1 - / 6
(二)实测实量验收组(对施工过程检测、实测数据结论进行了抽测及复核)
组长:XXX(建设单位,手机:XXX)
副组长:XXX(监理单位,手机:XXX)
1、路面工程组
副组长:XXX(施工单位,手机:XXX )
成员:设计单位、监理单位、施工单位、建设单位各1-2人。
2、人行道工程组
副组长:XXX(施工单位,手机:XXX )
成员:设计单位、监理单位、施工单位、建设单位各1-2人。
3、雨水工程组
副组长:XXX(施工单位,手机:XXX)
成员:设计单位、监理单位、施工单位、建设单位各1-2人。
4、污水工程组
副组长:XXX(施工单位,手机:XXX )
成员:设计单位、监理单位、施工单位、建设单位各1-2人。
5、桥梁工程组
副组长:XXX (施工单位,手机:XXX)
成员:设计单位、监理单位、施工单位、建设单位各1-2人。
6、综合管廊工程组
副组长:XXX (施工单位,手机:XXX)
成员:设计单位、监理单位、施工单位、建设单位各1-2人。
(三)资料检查组(工程技术资料放置现场备查)
组长:XXX(建设单位,手机:XXX)
副组长:XXX(监理单位,手机:XXX)
成员:建设单位、设计单位、勘察单位、监理单位、施工单位各1-2人
二、工程竣工验收监督组
组长:南宁市建设工程质量安全监督站
成员:南宁市建设工程质量安全监督站
三、验收标准
(一)《城镇道路工程施工及验收规范》(CJJ1-2008)
(二)《城市桥梁工程施工与质量验收规范》(CJJ2-2008)
(三)《给水排水管道工程施工及验收规范》(GB50268-2008)(四)《城市综合管廊工程技术规范》(GB 50838-2012 )
(五)《市政工程质量等级评定规定》(建设部建城〔1992〕68号)
(六)《市政工程质量等级评定补充规定》(建设部(95)建城市字第1号)
(七)《广西壮族自治区房屋建筑工程和市政设施工程竣工验收及备案管理实施细则》(桂建管〔2002〕56号)
(八)经审查批准同意地设计文件及施工合同
四、验收范围
XXX(如:凤岭北路(厢竹大道—高坡岭路)工程(二期工程)2标工程K4+320-K4+807.522段、ZA匝道、ZC匝道、ZB匝道、ZD匝道、凤岭13号路、站南八路段道路工程、排水(雨水、污水)工程、桥涵工程;K4+320-K4+788段综合管廊工程)。
(一)外观预检查项目
1、道路工程:沥青混凝土面层、侧缘石、人行道、检查井和
- 3 - / 6
进水井等。
2、排水工程:排水管、检查井、回填土等。
3、桥梁工程:桥面、人行道、防撞设施、排水设施、伸缩缝、涂装、饰面等。
4、综合管廊工程:附属构筑物位置、附属构筑物、混凝土墙、板、变形缝、管廊内是否有垃圾、井盖等。
(二)实测实量验收项目
1、道路工程:路面厚度、平整度、宽度、中线高程、横坡、井框与路面差,侧缘石直顺度、相邻块高差、缝宽、侧石顶高程,人行道平整度、相邻块高差、横坡、纵缝直顺、横缝直顺、井框与路面差等项目。
2、排水工程:排水管管内底高程、临管错口,检查井井深尺寸、井盖、井底等项目。
3、桥梁工程:跨径、桥下净空、砼墙面垂直度、砼墙面平整度、铺装中线高程、铺装横坡、铺装宽度、铺装平整度、桥面变形缝宽度、桥面变形缝直顺度、防撞墩直顺度、防撞墩相邻高差。
4、综合管廊工程:管廊主体、各投料口、通风口、引出口、人员出入口尺寸,井盖、附属工程安装情况。
五、验收形式
单位工程验收
六、竣工验收时间、地点
时间:XXX年月日上午9:00
地点:工地现场
七、竣工验收议程安排
会议主持人:XXX(建设单位)
(一)监督机构检查验收人员资格及验收组人员到位情况,宣布开展验收工作地有关规定和要求。
(二)现场质量验收(9:00- 11:00)
(三)验收组检查验收汇总、评定(11:00-11:30)。
(四)验收结果通报(11:30-12:00)
1、各验收小组通报验收情况(①按一般质量缺陷问题②结构安全和使用安全隐患问题或未按图施工地问题等③设计文件和合同范围外需整改问题分别发言)
(1)各参建单位代表发言(5分钟内)
(2)接收单位代表发言(5分钟内)
2、项目业主宣布验收结果
(五)验收监督组发表竣工验收监督意见
八、其他
(一)验收组实行组长负责制,负责本组人员安排检查,汇总检查情况等全面工作。
(二)施工单位要安排好陪检人员,准备检查仪器、工具,建设单位负责统一调配陪检人员、检查用车辆等后勤工作。
(三)监理单位负责提供、收集相关验收用表,建设单位负责会议记录。
(四)监理单位负责签发实测实量验收和外观验收预检查存在问题整改通知。
XXX公司
XXX年X月X日
