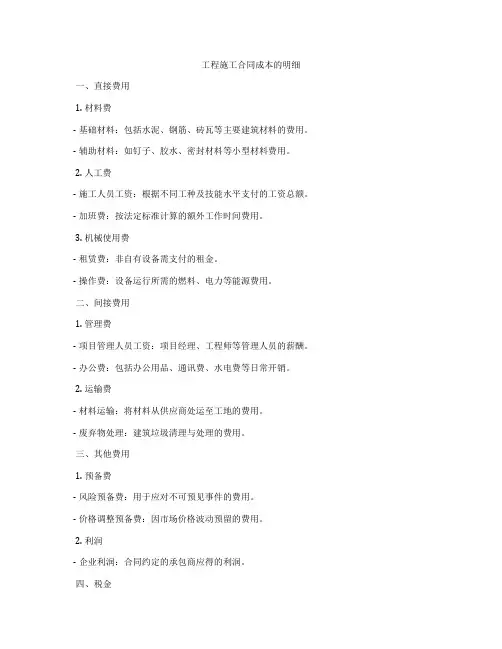

工程施工合同成本的明细

工程施工合同成本的明细

工程施工合同成本的明细
一、直接费用
1. 材料费
- 基础材料:包括水泥、钢筋、砖瓦等主要建筑材料的费用。

- 辅助材料:如钉子、胶水、密封材料等小型材料费用。

2. 人工费
- 施工人员工资:根据不同工种及技能水平支付的工资总额。

- 加班费:按法定标准计算的额外工作时间费用。

3. 机械使用费
- 租赁费:非自有设备需支付的租金。

- 操作费:设备运行所需的燃料、电力等能源费用。

二、间接费用
1. 管理费
- 项目管理人员工资:项目经理、工程师等管理人员的薪酬。

- 办公费:包括办公用品、通讯费、水电费等日常开销。

2. 运输费
- 材料运输:将材料从供应商处运至工地的费用。

- 废弃物处理:建筑垃圾清理与处理的费用。

三、其他费用
1. 预备费
- 风险预备费:用于应对不可预见事件的费用。

- 价格调整预备费:因市场价格波动预留的费用。

2. 利润
- 企业利润:合同约定的承包商应得的利润。

四、税金
- 增值税:按国家规定的税率征收的税款。

- 其他相关税费:如环保税、城市维护建设税等。

五、合同价款调整
- 根据实际工程量变动、市场价格波动等因素,合同总价款可能需要相应调整。

调整应基于合同约定的条款进行,确保双方权益。

六、结算方式
- 按照工程进度分期支付,或根据具体合同约定的其他支付方式进行结算。

工程施工合同成本

工程施工合同成本

工程施工合同成本是指在工程施工过程中,根据合同约定,完成工程所需的全部费用。

工程施工合同成本的控制与管理是施工企业降低工程成本、提高经济效益的关键环节。

本文将从工程施工合同成本的组成、控制和管理等方面进行阐述。

一、工程施工合同成本的组成1. 直接成本直接成本是指直接用于工程建设的费用,包括人工费、材料费、设备费、施工机具使用费等。

其中:(1)人工费是指工程施工过程中支付给工人的工资、奖金及福利费用。

(2)材料费是指工程施工过程中使用的原材料、半成品、构配件等物资的费用。

(3)设备费是指工程施工过程中使用的各类设备、机械装置的购置、租赁、维修等费用。

(4)施工机具使用费是指工程施工过程中使用的各类施工机具、工具的购置、租赁、维修等费用。

2. 间接成本间接成本是指为完成工程所需的非直接生产性费用,包括项目管理费、企业经营费、税费等。

其中:(1)项目管理费是指工程施工过程中项目管理团队所需的办公费用、差旅费用、通讯费用等。

(2)企业经营费是指工程施工过程中企业所需的管理费用、财务费用、市场营销费用等。

(3)税费是指工程施工过程中所需缴纳的各种税费,如增值税、所得税、营业税等。

二、工程施工合同成本的控制1. 合同报价控制在工程投标阶段,施工企业应根据工程项目的特点、工程量清单、市场行情等因素,合理编制投标报价,为中标后施工过程中的成本控制奠定基础。

2. 工程量清单控制施工过程中,施工企业应严格按照工程量清单进行施工,避免工程量的增减和变更。

同时,对工程量清单进行动态管理,及时调整工程量,确保工程量的准确性。

3. 材料和设备采购控制施工企业应根据工程需求,合理安排材料和设备的采购计划,通过比价、招标等方式,选择合格的供应商,确保材料和设备的价格合理、质量可靠。

在采购过程中,应注意合同条款的约定,防范合同风险。

4. 人工费用控制施工企业应合理配置人力资源,提高劳动生产率,降低人工成本。

同时,加强对工人工资的管理,防止工资拖欠和虚报现象发生。

工程施工合同成本

工程施工合同成本

工程施工合同成本
工程施工合同成本是指在施工合同执行过程中,承包方为了完成合同
规定的工程量所需支付的全部费用。

这些成本通常包括但不限于以下
几个方面:
1. 材料成本:包括所有用于工程施工的材料费用,如钢材、混凝土、
木材、管道、电气设备等。

2. 人工成本:涉及所有参与工程施工的工人和管理人员的工资和福利。

3. 设备成本:包括施工所需的所有机械设备的购买、租赁、维护和操
作成本。

4. 临时设施成本:为了施工需要而建立的临时设施,如工人宿舍、办
公室、仓库等的费用。

5. 管理成本:项目管理团队的运营费用,包括办公费、通讯费、交通
费等。

6. 利润和风险费用:承包方预期从工程中获得的利润以及为承担工程
风险而预留的费用。

7. 其他直接成本:可能包括施工过程中的运输费用、安全措施费用、
环境保护费用等。

8. 间接成本:承包方企业层面的管理费用,如总部管理费用、财务费用、保险费用等。

9. 税金:根据当地法律法规,承包方需要支付的各种税费。

10. 预备费用:为应对施工过程中可能出现的不可预见费用而预留的资金。

在制定工程施工合同时,承包方需要详细计算上述各项成本,并在合同中明确列出,以确保合同价格的准确性和合理性。

同时,合同中还应包含关于成本调整的条款,以应对施工过程中可能出现的任何变更和市场波动。

工程施工--合同成本

工程施工--合同成本

工程施工——合同成本随着我国经济的快速发展,建筑行业发挥着日益重要的作用。

在这个行业中,工程施工合同成本的控制与管理显得尤为关键。

本文将从工程施工合同成本的定义、构成、控制方法等方面进行探讨。

一、工程施工合同成本的定义及构成工程施工合同成本是指在工程施工过程中,为完成合同约定的工程内容而产生的全部费用。

它包括直接费用和间接费用两部分。

1. 直接费用直接费用是指可以直接计入合同成本核算对象的各项费用支出。

包括:(1)耗用的材料费用:施工过程中耗用的原材料、辅助材料、构配件、零件、半成品的成本,以及租赁费用、摊销费用等。

(2)耗用的人工费用:从事工程建造的人员的工资、奖金、津贴补贴、职工福利费等职工薪酬。

(3)耗用的机械使用费:施工过程中使用的自有施工机械所发生的机械使用费、租用外单位施工机械支付的租赁费以及施工机械的安装、拆卸和进出场费等。

(4)其他直接费用:施工过程中发生的除上述三项直接费用以外的其他可以直接计入合同成本核算对象的费用,如设计和技术援助费用、施工现场材料的二次搬运费、生产工具和用具使用费、检验试验费等。

2. 间接费用间接费用是指为施工合同的履行而产生的,不能直接计入合同成本核算对象,但与工程施工合同有关的费用。

包括:(1)施工现场管理费用:如施工现场的办公、生活设施租赁费、物业管理费等。

(2)财务管理费用:如合同预付款、进度款、结算款的支付及回收费用等。

(3)合同风险费用:如合同履行过程中可能发生的风险损失、罚款、赔偿金等。

二、工程施工合同成本的控制方法1. 成本预测通过对工程施工项目的特点、施工条件、市场环境等因素进行分析,预测合同执行过程中可能发生的直接费用和间接费用,为成本控制提供依据。

2. 成本计划根据成本预测结果,制定详细的工程施工合同成本计划,明确成本控制的目标、任务和措施。

3. 成本控制在工程施工过程中,对实际发生的成本进行实时监控,与成本计划进行对比,发现偏差,采取相应的措施进行调整。

工程施工合同成本分录

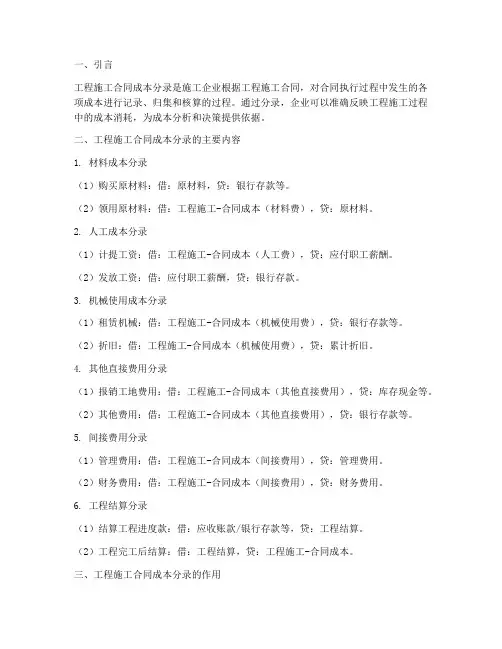

工程施工合同成本分录

一、引言工程施工合同成本分录是施工企业根据工程施工合同,对合同执行过程中发生的各项成本进行记录、归集和核算的过程。

通过分录,企业可以准确反映工程施工过程中的成本消耗,为成本分析和决策提供依据。

二、工程施工合同成本分录的主要内容1. 材料成本分录(1)购买原材料:借:原材料,贷:银行存款等。

(2)领用原材料:借:工程施工-合同成本(材料费),贷:原材料。

2. 人工成本分录(1)计提工资:借:工程施工-合同成本(人工费),贷:应付职工薪酬。

(2)发放工资:借:应付职工薪酬,贷:银行存款。

3. 机械使用成本分录(1)租赁机械:借:工程施工-合同成本(机械使用费),贷:银行存款等。

(2)折旧:借:工程施工-合同成本(机械使用费),贷:累计折旧。

4. 其他直接费用分录(1)报销工地费用:借:工程施工-合同成本(其他直接费用),贷:库存现金等。

(2)其他费用:借:工程施工-合同成本(其他直接费用),贷:银行存款等。

5. 间接费用分录(1)管理费用:借:工程施工-合同成本(间接费用),贷:管理费用。

(2)财务费用:借:工程施工-合同成本(间接费用),贷:财务费用。

6. 工程结算分录(1)结算工程进度款:借:应收账款/银行存款等,贷:工程结算。

(2)工程完工后结算:借:工程结算,贷:工程施工-合同成本。

三、工程施工合同成本分录的作用1. 便于成本核算和成本分析,为企业提供成本信息。

2. 帮助企业了解工程施工过程中的成本消耗,为成本控制和决策提供依据。

3. 为企业内部审计和外部审计提供依据。

4. 有助于企业进行成本预测和计划,提高企业经济效益。

四、结论工程施工合同成本分录是施工企业进行成本核算和财务管理的核心内容。

通过对工程施工合同成本进行分录,企业可以全面了解工程施工过程中的成本消耗,为成本分析和决策提供依据,从而提高企业经济效益。

工程施工合同成本是什么

工程施工合同成本是什么

工程施工合同成本是指在工程施工过程中,为完成合同约定的工程任务而发生的全部费用。

它包括直接费用和间接费用两部分。

直接费用是指可以直接计入合同成本核算对象的各项费用支出,包括耗用的材料费用、耗用的人工费用、耗用的机械使用费和其他直接费用。

间接费用是指为组织和管理施工生产活动所发生的费用,包括施工、生产单位管理人员工资、奖金、职工福利费、劳动保护费、固定资产折旧费及修理费、物料消耗、低值易耗品摊销、取暖费、办公费、差旅费、财产保险费、工程保修费、排污费等。

在工程施工过程中,合同成本的计算和控制是非常重要的。

首先,合同成本是施工企业制定投标报价的基础,合理的成本计算可以确保报价的竞争力。

其次,合同成本是施工企业进行施工计划和资源配置的依据,准确的成本预测可以有效避免资源浪费和进度延误。

再次,合同成本是施工企业进行合同管理和风险控制的重要手段,及时的成本监控可以发现和解决问题,确保工程顺利进行。

最后,合同成本是施工企业进行工程结算和利润分配的基础,准确的成本核算可以确保企业的经济效益。

合同成本的计算和结转方法主要有两种:一是按实际发生法,即根据实际发生的费用进行计算和结转;二是按预算法,即根据预算的费用进行计算和结转。

实际发生法简单易行,但需要详细的费用记录和核算;预算法可以提前预测成本,但需要准确的数据和合理的预算编制。

在工程施工过程中,合同成本的控制措施主要包括以下几点:一是制定合理的施工方案和预算,确保施工过程中的费用控制在预算范围内;二是加强施工现场的管理和监督,合理安排人力、物力和财力,避免资源浪费;三是建立健全的成本核算和监控体系,及时发现和解决问题;四是加强合同管理,确保合同条款的履行和变更都在可控范围内;五是加强与其他部门的沟通和协作,确保工程顺利进行。

总之,工程施工合同成本是施工企业在工程施工过程中发生的全部费用,它对施工企业的经济效益和工程质量具有重要影响。

施工企业应充分认识到合同成本的重要性,加强合同成本的计算、控制和管理工作,以提高企业的竞争力和盈利能力。

工程施工合同成本包含

工程施工合同成本包含

工程施工合同成本包含工程施工合同的成本通常包括直接费用、间接费用以及利润与风险等几个部分。

具体来说:1. 直接费用:这是构成工程成本的主要部分,直接关联到工程量的增减。

- 材料费:包括了所有施工所需的原材料、辅材及构件的费用。

- 人工费:根据工程量清单中的工种分类,按照约定的工资标准计算的总工资。

- 机械使用费:指施工过程中使用的各类机械设备的租赁或折旧费用。

2. 间接费用:不直接与具体的工程量挂钩,但对整个施工过程至关重要。

- 管理费:涵盖了项目管理人员的薪资、办公费用、差旅费等。

- 规费:依照国家及地方规定需缴纳的各项费用,如环保费、安全生产费等。

- 财务费:贷款利息、汇兑损失等财务相关支出。

- 其他费用:可能包括保险费、税费、检测试验费等。

3. 利润:承包商为获取投资回报所设定的利润部分。

4. 风险费用:预见可能发生的风险而设置的费用,如天气变化、市场波动等不可预见因素导致的损失。

在编制工程施工合同时,应详细列出以上各项费用的具体数额或者计算方式,并说明费用调整的条件和程序。

例如,对于材料价格的波动,可以约定当市场价格超出一定范围时,相应调整材料费。

为了确保成本控制的有效性,合同还应包含以下条款:- 变更订单:工程变更时如何调整成本及相关流程的描述。

- 进度付款:根据工程进度划分的付款节点和比例。

- 违约责任:若一方未履行合同约定导致成本增加时的处罚措施。

- 争议解决机制:出现成本争议时的协商解决路径或仲裁、诉讼途径。

在实际操作中,每个项目的具体情况都有所不同,因此上述范本只能作为一个基本参考框架。

签订合同前,建议由专业律师或合同管理人员根据实际情况进行详细制定和审核,以保证合同的严谨性和可操作性。

工程施工 合同成本

工程施工 合同成本

工程施工合同成本工程施工合同成本工程施工合同成本是指在工程施工过程中,合同约定的项目所需的费用。

它包括了材料采购费、劳动力成本、设备费用以及其他相关费用等。

在进行工程施工合同成本的计算时,需要考虑多个因素,如项目规模、工期、人力资源投入等。

一、合同成本计算在工程施工合同成本计算中,首先需要对项目进行详细的分析和评估。

根据工程项目的规模和复杂程度,合同成本的计算可以采用多种方法,如定额法、划分总价法等。

定额法是一种常用的计算方法,它根据各项工程项目的施工定额和市场价格,计算出项目所需的材料、人工以及设备等成本。

通过对每项工程项目的定额进行综合计算,可以得出整个项目的成本。

划分总价法是另一种计算方法,它将工程项目划分为若干个成本项,每个成本项根据项目的要求和合同约定,进行价格计算,最后将各项成本相加,得出项目的总成本。

二、成本控制与管理在工程施工合同成本过程中,成本控制与管理是非常重要的环节。

通过对合同成本的控制和管理,可以有效地降低项目成本,提高项目的经济效益。

1.严格控制材料采购成本。

在选择材料供应商时,要进行多方比较,综合考虑质量和价格等因素,确保材料采购的成本最优化。

2.合理安排人力资源。

根据项目的实际需求,合理配置人力资源,确保施工人员的合理分配和利用,以减少人力资源浪费。

3.合理使用设备。

对于设备的选择和使用,要根据项目实际需要,合理规划设备的使用时间和工作量,以减少设备成本和能源消耗。

4.加强成本核算和监控。

及时记录和核算施工过程中的各项成本,进行成本的监控和分析,以及时发现和解决成本异常问题。

5.优化协调施工过程。

合理安排施工进度,减少施工中的工期延误和变更,降低因为延误和变更带来的额外成本。

三、成本预测和调整在工程施工合同成本过程中,成本预测和调整是必要的。

通过合理预测和调整成本,可以降低风险,保障项目的顺利进行。

1.对成本进行预估。

在开始施工前,要对合同成本进行详细预估,尽量做到全面、准确,以便在后续的施工过程中进行参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

篇一:工程施工-合同成本、工程施工-合同毛利、工程结算在资产负债表中如何列示?工程施工-合同成本、工程施工-合同毛利、工程结算在资产负债表中如何列示?1、在资产负债表中的“存货”项目下,增加“其中:已完工尚未结算款”项目,反映施工企业在建施工合同已完工部分但尚未办理结算的价款。

本项目根据有关在建筑工合同的“工程施工”科目余额减“工程结算”科目余额后的差额填列。

并在会计报表附注中披露下列信息:在建施工合同累计已发生的成本、累计已确认的毛利以及累计已结算的价款。

2、在资产负债表中的“预收账款”项目下,增加“其中:已结算尚未完工工程”项目,反映施工企业在建施工合同未完工部分已办理了结算的价款。

本项目根据有关在建施工合同的“工程结算”科目余额减“工程施工”科目余额后的差额填列。

在会计报表附注中披露下列信息:在建施工合同已结算的价款、累计已发生的成本和累计已确认的毛利。

帐务处理当期确认的合同收入=(合同总收入×完工进度)-以前会计年度累计已确认的收入当期确认的合同毛利=(合同总收入-预计合同总成本)×完工进度-以前会计年度累计已确认的毛利当期确认的合同费用=当期确认的合同收入-当期确认的合同毛利-以前会计年度预计损失最后一会计年度确认的合同毛利=合同总收入-实际合同总成本-以前会计年度累计已确认的毛利1.本年度实际发生的合同成本借:工程施工贷:原材料、应付工资、累计折旧发生间接费用时:借:工程施工-间接费用贷:银行存款等间接费用风摊至合同成本:借:工程施工-××合同贷:工程施工-间接费用2.本年度已结算的合同价款借:应收账款贷:工程结算3.本年度实际收到的合同价款借:银行存款贷:应收账款4.确认和计量当年的收入和费用借:主营业务成本【工程施工-毛利】(工程完工年度,注销该科目的贷方余额)贷:主营业务收入若本年度预计合同总成本大于合同收入,应预计损失准备,计入“资产减值损失”。

但最后一年无需预计损失准备借:资产减值损失【(本年度预计合同总成本-合同收入)×(1-完工程度)】贷:存货跌价准备——预计损失准备5.工程完工年度,将“工程施工”科目余额与“工程结算”科目余额对冲借:工程结算(完工年度反映尚未结算的工程价款)贷:工程施工、工程施工-毛利(两者之和为工程总价款)说明:“工程施工”对于建筑、安装企业的,“生产成本”是对于飞机、船舶制造业的篇二:工程施工成本费用的归集和分配工程施工成本费用的归集和分配工程施工过程所发生的直接成本费用通过“工程施工——合同成本”科目核算。

该科目根据施工项目确定成本核算对象,进行辅助核算,按照成本项目进行明细核算。

一般以独立的工程合同所确定的项目为成本核算对象;在同一施工现场、同一项目部管理、工程开、竣工时间相差不大的条件下,也可将两个或多个工程项目合并确定为成本核算对象。

成本项目主要包括:人工费、材料费、机械使用费、其他直接费、间接费用、分包工程费用。

工程施工过程中所发生的间接费用通过“施工间接费用”科目核算。

如有多个项目,应在项目间进行分配。

主要会计分录:1.材料费领用的自购材料,根据领料单或出库单等单据,计入合同成本中的材料费借:工程施工—合同成本——材料费贷:原材料2.人工费根据工资清单,所发生的工资和计提的福利费等费用计入合同成本中的人工费借:工程施工—合同成本——人工费贷:应付工资贷:应付福利费3.分包工程费用(1)预付工程款根据合同协议约定支付的预付款应计入“应付账款——应付分包款”科目借:应付账款——应付分包款贷:银行存款(2)工程款结算根据与分包企业确认的结算通知单,确认应付的工程款借:工程施工——合同成本——分包工程费用贷:应付账款——应付分包款(3)支付进度款:支付已经办理结算的款项时,借:应付账款——应付分包款贷:银行存款4.机械作业和机械使用费(1)使用自有施工机械和运输设备为承包工程进行机械作业所发生的人工费、燃料及动力费、折旧及修理费、其他直接费、间接费用等各项费用,计入“机械作业—承包工程”明细科目。

机械作业科目应遵循“工程施工—合同成本”科目核算原则。

借:机械作业—承包工程贷:银行存款应付账款累计折旧…..月份终了,分配至工程施工科目借:工程施工—合同成本—机械使用费贷:机械作业—承包工程(2)上述对本单位承包工程所发生的各项机械作业费用如果金额较小,也可以直接计入工程施工科目中的机械使用费科目。

借:工程施工—合同成本—机械使用费贷:银行存款应付账款应付工资累计折旧….(3)从外单位或本企业其他内部独立核算的机械站租入施工机械,支付或负担的机械租赁费,直接记入“工程施工”科目。

借:工程施工—合同成本—机械使用费贷:银行存款应付账款(与外部单位往来用)其他应收款—公司内部往来(业务结算)(与独立核算单位业务用)5.其他直接费如设计和技术援助费用、施工现场材料的二次搬运费、生产工具和用具使用费、临时设施摊销、检验试验费、工程定位复测费、工程点交费用、场地清理费用、水电费等,计入其他直接费科目。

借:工程施工—合同成本—其他直接费贷:银行存款应付账款—应付工程款、应付购货款等临时设施摊销6.施工间接费用(1)项目部的管理人员工资、奖金、职工福利费、劳动保护费、固定资产折旧费及修理费、物料消耗、低值易耗品摊销、取暖费、办公费、差旅费、财产保险费、工程保修费、排污费等费用,应首先计入“施工间接费用”科目借:施工间接费用贷:银行存款累计折旧应付工资应付福利费......2)月末,施工间接费用应转入施工成本中的间接费科目,如果是多个项目,应按照一定比例进行分配。

借:工程施工—合同成本—施工间接费贷:施工间接费用(四)经营收入、成本和税金每月根据确认的产值确认收入,年底根据确认的数额确认年度收入,并对年度其他月份进行适当调整。

产值确认后,确认合同毛利,记入“工程施工——合同毛利”科目,“主营业务收入”与“工程施工——合同毛利”的差额计入主营业务成本科目。

参照新的《施工企业核算办法》1.每月根据确认的产值确认收入,结转成本。

借:主营业务成本工程施工——合同毛利贷:主营业务收入2.年末根据工程部核实的项目进行收入和成本的调整(调减用负数)借:主营业务成本工程施工——合同毛利贷:主营业务收入3.工程完工后,应根据决算文件,扣除以前年度确认的收入和成本,来确认当期收入和成本借:主营业务成本工程施工——合同毛利贷:主营业务收入4.计算各期应交纳的税金及附加借:主营业务税金及附加贷:应交税金——应交营业税、应交城建税等其他应交款——应交教育费附加等(五)工程结算参照新的《施工企业核算办法》(六)工程决算工程完工决算后,应将工程结算科目与工程施工科目冲抵,冲抵后,工程施工科目与工程结算科目余额均为零。

借:工程结算贷:工程施工——合同成本工程施工——合同毛利合同毛利就是收入-成本,工程结算成本,就是你工程施工的金额,结算收入就是你该期工程收入,合同毛利就是两者的差额。

“工程结算”科目。

核算施工企业根据施工合同的完工进度,向业主开出工程价款结算账单办理结算的价款。

本科目应按工程施工合同设置明细账,进行明细核算。

本科目期末贷方余额反映尚未完工工程已开出工程价款结算账单办理结算的价款。

“工程结算”科目的开设,将工程价款开单结算业务和收入确认作为两个不同的会计业务,分别进行账务处理,便于建造合同收入与费用的确认。

这是相对于原《施工企业会计制度》来说变化最大的一项规定,改变了原来将开单结算和收入确认合在一起进行核算的办法。

成本可以这样进行核算:1.购材料:借:存货贷:现金2.工程领用材料:借:工程施工---xxx工程----主材借:工程施工---xxx工程----辅材借:工程施工---xxx工程----运杂费贷:存货贷:现金3.工程完工时结转成本借:主营业务成本贷:工程施工--xxx工程营业税条例实施细则》规定,纳税人提供建筑业或者租赁业劳务,采取预收款方式的,其纳税义务发生时间为收到预收款的当天。

预收款项时:借:银行存款贷:预收账款篇三:工程施工建造合同结算及会计分录工程施工建造合同结算及会计分录一)工程未竣工结算前的工程价款结算的会计核算《施工企业会计核算办法》规定:“如果工程施工合同的结果能够可靠地估计,企业应当根据完工百分比法在资产负债表日确认工程合同收入和工程合同费用。

如果工程施工合同的结果不能够可靠地估计,应当区别情况处理:若合同成本能够收回的,工程合同收入根据能够收回的实际合同成本加以确认,合同成本在其发生的当期确认为工程合同费用;若合同成本不能够收回的,不能收回的金额应当在发生时立即作为工程合同费用,不确认收入。

”1、工程施工合同的结果能够可靠地估计时合同收入和合同费用的确认(1)判断工程施工合同的结果能够可靠地估计的条件固定造价合同的结果能够可靠估计是指同时具备下列条件:合同总收入能够可靠地计量;与合同相关的经济利益能够流入企业;在资产负债表日合同完成进度和为完成合同尚需发生的成本能够可靠确定;为完成合同已经发生的合同成本能够清楚地区分和可靠计量,以便实际合同成本能够与以前的预计成本相比较。

成本加成合同的结果能够可靠估计是指同时具备下列条件:合同相关的经济利益能够流人企业;实际发生的合同成本,能够清楚地区分并且能够可靠地计量。

(2)按完工百分比法确认合同收入和合同费用的步骤按照上述规定,在工程施工合同结果能够可靠估计的情况下,企业应当采用完工百分比法确认合同收入和合同费用。

其步骤为:首先,确定施工合同的完工进度,计算出完工百分比;然后根据完工百分比计算和确认当期的合同收入和费用。

其计算公式如下:当期确认的合同收入=(合同总收入×完工进度)-以前会计年度累计已确认的收入当期确认的合同毛利=(合同总收入—合同预计总成本)×完工进度—以前会计年度累计已确认的毛利当期确认的合同费用=当期确认的合同总收入—当期确认的合同毛利—以前会计年度预计损失准备在运用上述公式计算确认相关的收入、毛利和费用时,应当关注:(1)在当年开工当年未完工的建造合同的情况下,企业在运用上述公式时,以前会计年度累计已确认的合同收入和合同毛利均为零;(2)在以前年度开工本年度完工的建造合同的情况下,当期确认和计量的合同收入,等于合同总收入减去以前会计年度累计已确认的收入后的余额;当期确认和计量的毛利,等于合同总收入减去实际合同总成本和以前会计年度累计已确认的毛利后的余额;(3)在当年开工当年完工的建造合同的情况下,当期确认和计量的合同收入,等于该项合同的总收入,当期确认和计量的合同费用,等于该项合同的实际总成本。

具体的会计核算方法如下:第一步:工程开工后,每月根据实际发生的合同费用,作会计分录:借:工程施工—合同成本--**工程贷:应付工资或原材料或周转材料等第二步:每月根据合同收取工程款时,作会计分录:借:银行存款贷:预收账款或应收账款--**单位第三步:每月末,由公司预算部门按施工合同完工进度,开出工程结算价款帐单(见附件),送交财务部门,作会计分录:借:应收账款--**单位贷:工程结算--**工程第四步:每月末,财务部门按照完工百分比法确认合同收入、合同成本和合同毛利,作会计分录:借:主营业务成本--**工程工程施工—合同毛利--**工程贷:主营业务收入--**工程第五步:每月末,财务部门根据当期确认的分包单位工程结算,计算代扣代交的营业税金及附加;根据当期确认的主营业务收入与分包单位工程结算的差额,计算自行完成的主营业务税金及附加并进行财务处理,作会计分录:借:主营业务税金及附加贷:应交税金—应交营业税—自行完成应交税金—应交营业税—代扣代交应交税金—应交城建税—自行完成应交税金—应交城建税—代扣代交贷:其他应交款—教育费附加—自行完成其他应交款—教育费附加—代扣代交第六步:每月末,将当期确认的主营业务收入、成本转入“本年利润”科目,会计分录如下:借:主营业务收入--**工程贷:本年利润借:本年利润贷:主营业务成本--**工程2、工程施工合同的结果不能可靠地估计时合同收入和合同费用的确认根据规定,在工程施工合同不能可靠地估计的情况下,企业不能采用完工百分比法确认合同收入和成本,分为以下两种情况:(1)合同成本能够收回的,合同收入按照实际收到的工程款确认合同收入,合同成本按照当期实际发生合同费用确认成本,合同毛利可以为零。
