土石方工程管理规定

合集下载

(完整版)土石方工程施工管理规定

(完整版)土石方工程施工管理规定

河南泰尧建设工程有限公司2019版土石方工程管理规定(试行)目录第一章总则 (2)第二章管理职责 (2)第三章管理内容与要求 (2)第四章土石方工程的审批流程 (4)第五章土石方工程结算 (4)第六章大型土石方开挖应急预案 (4)第七章应急措施 (5)第八章职业危害防治措施 (6)第一章总则第一条为加强土石方工程的管理,保证工程质量,降低工程成本,根据国家及行业相关规定,特制定本规定。

第二条本规定适用于公司建设项目场地平整中的土石方表层剥离、开挖、装运、回填、夯压等土石方工程的管理。

第三条土石方工程施工必须要有设计图纸和明确的质量验收标准,必须编制施工方案和方案预算,经逐级审批后,方可实施。

第四条土石方工程施工方案(含预算)实行承包单位、监理单位、业主三级管理,各承包单位为土石方工程施工方案的编制单位,监理单位为初审部门,业主各项目经理部(以下简称项目经理部)为复审部门,业主工程部(以下简称工程部)为终审部门。

第五条土石方工程由业主统一规划和协调,尽量避免土石方重复倒运,减少投资费用。

土石方工程施工过程中,每日须确认工程量,填写土方工程确认记录(见附表SY03-J012),分部分项工程完工后汇总成单位工程确认记录(见附表SY03-J013),土方确认记录是结算的依据。

同一单项工程编号且属独立生产装置区内土方平衡不计算运土费用。

第六条工程实际地形图以奥新公司正式发布的地形图为准,承包单位若对承包范围内的地形图有异议时,经工程部主管人员同意后可自己测绘地形图(方格网),承包单位在自己测绘地形图方格过程中,需经监理单位、项目经理部、工程部主管人员共同确认后,可作为土石方工程量计算的依据。

第七条施工过程中,土石方因土质变化、发现地下障碍物、设计修改等造成工程量发生重大变化,影响工程量和费用计算及工程质量时,承包单位应立即和监理单位共同编制处理方案和土石方调整报告,经项目经理部确认后,上报工程部。

工程部应按管理权限组织技术部门、费用控制人员、审计等部门人员到现场确认,发生的土石方工程量按第五条的规定管理。

土石方工程管理规定(三篇)

土石方工程管理规定(三篇)

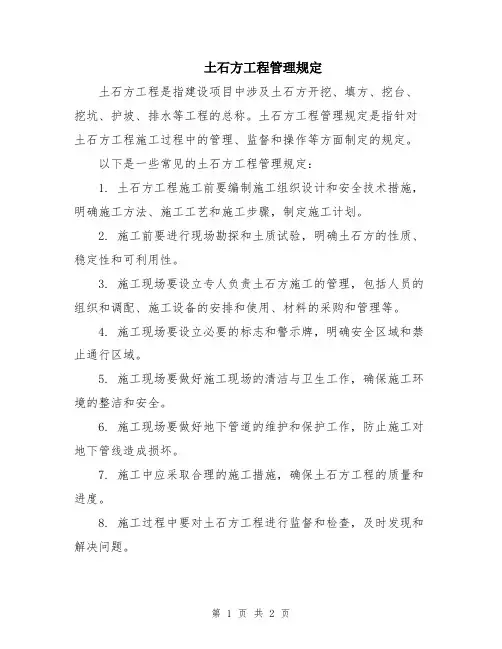

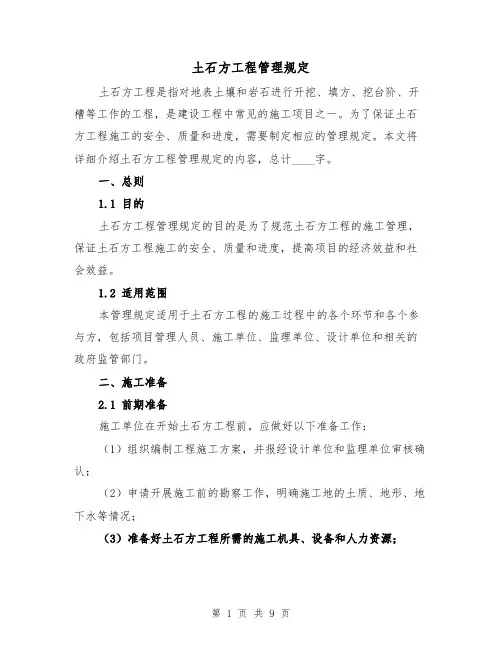

土石方工程管理规定土石方工程是指对地表土壤和岩石进行开挖、填方、挖台阶、开槽等工作的工程,是建设工程中常见的施工项目之一。

为了保证土石方工程施工的安全、质量和进度,需要制定相应的管理规定。

本文将详细介绍土石方工程管理规定的内容,总计____字。

一、总则1.1 目的土石方工程管理规定的目的是为了规范土石方工程的施工管理,保证土石方工程施工的安全、质量和进度,提高项目的经济效益和社会效益。

1.2 适用范围本管理规定适用于土石方工程的施工过程中的各个环节和各个参与方,包括项目管理人员、施工单位、监理单位、设计单位和相关的政府监管部门。

二、施工准备2.1 前期准备施工单位在开始土石方工程前,应做好以下准备工作:(1)组织编制工程施工方案,并报经设计单位和监理单位审核确认;(2)申请开展施工前的勘察工作,明确施工地的土质、地形、地下水等情况;(3)准备好土石方工程所需的施工机具、设备和人力资源;(4)核实施工现场的安全条件,采取相应的安全措施,保障施工人员的安全。

2.2 施工组织施工单位应根据土石方工程的特点,合理组织施工,制定详细的施工计划,明确施工队伍的职责和分工,确保施工进度和质量。

2.3 施工准备(1)施工单位应根据施工计划,准备好所需的土石方开挖、填方等施工机具、设备和原材料;(2)施工单位应根据施工现场的土质情况,制定合理的施工方法和工艺,确保施工的安全和质量;(3)施工单位应对施工现场进行勘测,了解土石方工程的地质条件和地下水情况,并采取相应的防水措施。

三、施工管理3.1 施工人员管理(1)施工单位应组织施工人员参加必要的培训和考试,保证施工人员具备相应的技能和知识;(2)施工单位应合理安排施工人员的工作和休息时间,确保施工人员的身体健康;(3)施工单位应做好施工人员的安全教育工作,提高施工人员的安全意识。

3.2 现场管理(1)施工单位应对施工现场进行日常巡查和记录,保持施工现场的整洁和安全;(2)施工单位应对施工现场的土石方开挖、填方等工作进行监控,确保施工的质量和进度;(3)施工单位应采取相应的措施,保护现场环境,防止对周围环境造成污染。

土石方工程管理规定

土石方工程管理规定

土石方工程管理规定
土石方工程是指建设项目中涉及土石方开挖、填方、挖台、挖坑、护坡、排水等工程的总称。

土石方工程管理规定是指针对土石方工程施工过程中的管理、监督和操作等方面制定的规定。

以下是一些常见的土石方工程管理规定:
1. 土石方工程施工前要编制施工组织设计和安全技术措施,明确施工方法、施工工艺和施工步骤,制定施工计划。

2. 施工前要进行现场勘探和土质试验,明确土石方的性质、稳定性和可利用性。

3. 施工现场要设立专人负责土石方施工的管理,包括人员的组织和调配、施工设备的安排和使用、材料的采购和管理等。

4. 施工现场要设立必要的标志和警示牌,明确安全区域和禁止通行区域。

5. 施工现场要做好施工现场的清洁与卫生工作,确保施工环境的整洁和安全。

6. 施工现场要做好地下管道的维护和保护工作,防止施工对地下管线造成损坏。

7. 施工中应采取合理的施工措施,确保土石方工程的质量和进度。

8. 施工过程中要对土石方工程进行监督和检查,及时发现和解决问题。

9. 施工结束后要进行验收,确保土石方工程符合设计要求和施工标准。

总之,土石方工程管理规定旨在保证土石方工程的施工质量和安全,并确保土石方工程符合设计要求。

这些规定对土石方工程施工单位和管理部门都具有指导作用。

大型土石方作业安全监督管理规定范文(3篇)

大型土石方作业安全监督管理规定范文(3篇)

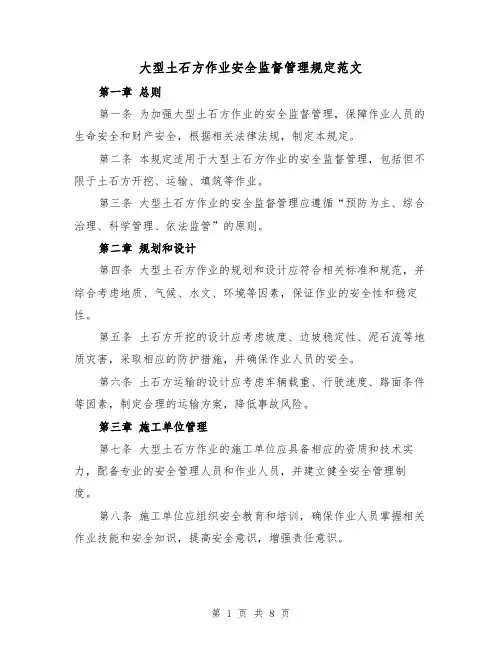

大型土石方作业安全监督管理规定范文第一章总则第一条为加强大型土石方作业的安全监督管理,保障作业人员的生命安全和财产安全,根据相关法律法规,制定本规定。

第二条本规定适用于大型土石方作业的安全监督管理,包括但不限于土石方开挖、运输、填筑等作业。

第三条大型土石方作业的安全监督管理应遵循“预防为主、综合治理、科学管理、依法监管”的原则。

第二章规划和设计第四条大型土石方作业的规划和设计应符合相关标准和规范,并综合考虑地质、气候、水文、环境等因素,保证作业的安全性和稳定性。

第五条土石方开挖的设计应考虑坡度、边坡稳定性、泥石流等地质灾害,采取相应的防护措施,并确保作业人员的安全。

第六条土石方运输的设计应考虑车辆载重、行驶速度、路面条件等因素,制定合理的运输方案,降低事故风险。

第三章施工单位管理第七条大型土石方作业的施工单位应具备相应的资质和技术实力,配备专业的安全管理人员和作业人员,并建立健全安全管理制度。

第八条施工单位应组织安全教育和培训,确保作业人员掌握相关作业技能和安全知识,提高安全意识,增强责任意识。

第九条施工单位应对作业人员进行健康体检,确保其身体健康状况适合从事相应工作,防止意外事故发生。

第十条施工单位应进行安全风险评估和应急预案编制,采取措施防范事故和应对突发状况,确保作业安全。

第四章施工现场管理第十一条施工现场应按照施工设计和安全规定进行布置,标明安全警示标志和警示标识,确保作业人员能够清晰识别,遵守规定。

第十二条施工现场应设置作业区域和通道,并保证其畅通无阻,避免人车混行和物料堆放过密。

第十三条施工现场应设立安全巡查岗位并进行巡查,及时发现并消除安全隐患,确保施工过程安全。

第五章安全防护措施第十四条施工单位应制定复杂作业环境下的安全防护措施,保证高风险作业人员的安全,如高处作业、机械作业等。

第十五条施工单位应提供必要的个人防护装备并组织使用,定期检查和维护,确保其有效性和可靠性。

第六章安全监督检查第十六条监管部门应加强对大型土石方作业的安全监督检查,确保作业单位履行安全责任,落实安全措施。

土石方工程管理规定

土石方工程管理规定

土石方工程管理规定引言:土石方工程作为建设工程中重要的基础工程之一,对于整个工程项目的质量和进度具有重要影响。

为确保土石方工程的顺利进行和质量可控,必须制定一系列的管理规定。

本文将介绍土石方工程管理的基本要求和规定,旨在指导土石方工程的实施和管理。

一、工程准备阶段管理规定1.项目可行性研究报告:在土石方工程准备阶段,项目负责人应编制项目可行性研究报告,对土石方工程进行论证和评估。

包括土石方工程的必要性、可行性、技术方案、预算估算等内容。

2.工程设计:土石方工程设计应符合国家土石方工程设计规范,明确地基处理方法、坡度和坡面等设计要求,确保土石方施工的安全和稳定。

3.工程图纸:土石方工程应编制详细的施工图纸,包括土石方开挖、填筑和压实等工序,确保施工过程的合理性和可行性。

4.施工方案:土石方工程施工前,项目负责人应编制详细的施工方案,包括施工程序、作业方法、安全防护措施等内容,确保工程施工安全顺利进行。

二、施工过程管理规定1.土石方开挖:土石方开挖施工前,应完成工作面标高测量和排水处理工作,并采取合理的开挖方法和施工工艺,确保开挖的平整度和坡度符合设计要求。

2.土方运输:土石方在工程中的运输应采用合适的设备和工具,确保土方运输的安全和有效率,避免土方浪费和环境污染。

3.土石方填筑:土石方填筑前,应对填筑区域进行表面平整度检测,并根据设计要求进行合理的填筑工艺和施工方法,确保填筑的稳定性和均匀性。

4.土石方压实:土石方填筑完成后,应进行合理的压实工序,包括选择适当的压实设备和工艺,确保填筑区域的密实度和稳定性。

三、工程验收管理规定1.工程验收前,应进行土石方工程的全面检查和测量,包括土方开挖面积、填筑体积、压实效果等,确保工程与设计要求一致。

2.工程验收时,应邀请相关技术人员进行检测和评估,对土石方工程的质量和安全进行综合评价。

3.工程验收合格后,应及时编制验收报告,记录工程实际情况,作为下一阶段工程的参考依据。

施工土石方管理规章制度

施工土石方管理规章制度

施工土石方管理规章制度第一章总则第一条为规范施工现场土石方管理,保障施工安全和施工质量,制定本规章制度。

第二条本规章制度适用于所有施工现场土石方的管理工作。

第三条土石方管理应遵循“安全第一、质量为重”的原则,确保施工现场土石方的合理利用和节约。

第四条施工单位应设立专门的土石方管理部门,负责施工现场土石方的管理工作。

第五条施工单位应建立土石方管理档案,定期进行审核和更新。

第六条本规章制度由施工单位领导班子成员负责执行,土石方管理部门具体负责监督执行。

第二章施工现场土石方的管理第七条施工单位应在施工前进行勘察,确定土石方的使用范围和数量,并制定相应的方案。

第八条施工单位应根据勘察结果合理利用施工现场的土石方,尽量减少土石方的运输和消耗。

第九条施工单位应监督施工现场土石方的取样和检测工作,确保土石方的质量符合施工要求。

第十条施工单位应根据土石方的使用情况及时进行调整,确保施工进度和质量。

第十一条施工单位应做好土石方的保护工作,防止土石方被污染或损坏。

第十二条施工单位应组织对施工现场土石方进行定期清理,确保施工现场的整洁和安全。

第三章施工现场土石方的监督检查第十三条施工单位应定期对施工现场土石方的管理情况进行检查,发现问题及时整改。

第十四条施工单位应委托专业机构对施工现场土石方进行质量抽查,确保土石方的质量。

第十五条施工单位应制定土石方使用统计表,定期进行统计分析,发现问题及时处理。

第十六条施工单位应定期组织对土石方管理人员进行培训,提高他们的管理水平和技能。

第四章处罚和奖励第十七条对违反本规章制度的施工单位和个人,应当依法进行处罚,包括警告、罚款等。

第十八条对履行本规章制度,并在土石方管理中取得显著成绩的单位和个人,应当进行奖励,包括表彰、奖金等。

第五章附则第十九条本规章制度自颁布之日起施行。

第二十条本规章制度由施工单位负责解释。

第二十一条本规章制度如有修改,应当经施工单位领导班子成员讨论通过后实施。

土石方工程的管理规章制度

土石方工程的管理规章制度

土石方工程的管理规章制度第一章总则第一条为了加强土石方工程管理,确保工程施工顺利进行,特制定本规章制度。

第二条本制度适用于所有从事土石方工程的人员。

第三条土石方工程是指土壤或岩石的开挖、填筑及相关工程。

第四条土石方工程管理应遵循安全、质量、进度、成本的原则。

第五条所有人员必须遵守本规章制度,严格执行。

第六条违反本规章制度的行为将受到相应处理。

第二章管理机构第七条土石方工程管理机构由项目经理、工程师、监理工程师、工人等组成。

第八条项目经理是工程的领导者,负责工程的全面管理。

第九条工程师负责设计、施工等技术工作。

第十条监理工程师负责监督施工现场,确保工程质量。

第十一条工人负责具体施工工作。

第三章工程准备第十二条土石方工程施工前,必须进行勘测、设计等准备工作。

第十三条施工前必须进行施工方案的编制和审查。

第十四条施工前必须进行现场安全检查,确保施工安全。

第十五条施工前必须进行材料和设备的调查和准备。

第四章施工管理第十六条施工过程中必须按照施工方案进行。

第十七条施工过程中必须加强安全防护,确保施工安全。

第十八条施工过程中必须加强质量管理,确保工程质量。

第十九条施工过程中必须严格控制进度,确保工程按时完成。

第二十条施工过程中必须控制成本,确保工程经济。

第五章工程验收第二十一条工程验收前必须进行工程检查。

第二十二条工程验收时必须按照验收标准进行。

第二十三条工程验收不合格的必须重新整改。

第二十四条工程验收合格后方可交付使用。

第六章培训教育第二十五条土石方工程人员必须定期接受培训教育。

第二十六条培训教育内容包括技术知识、安全常识等。

第七章处罚和奖励第二十七条违反本规章制度的将受到相应处罚。

第二十八条严重违规者将予以开除处分。

第二十九条遵守规章制度,优秀表现者将受到奖励。

第八章附则第三十条本规章制度的解释权归土石方工程管理机构所有。

第三十一条本规章制度自颁布之日起适用。

以上便是土石方工程的管理规章制度,希望各位工程人员能够认真遵守,做好土石方工程管理工作。

土石方工程安全生产制度

土石方工程安全生产制度

第一章总则第一条为了加强土石方工程安全生产管理,预防和减少生产安全事故,保障人民群众生命财产安全,根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等法律法规,结合本工程实际情况,制定本制度。

第二条本制度适用于本工程范围内的所有土石方施工活动,包括土方开挖、填方、边坡支护、基础工程等。

第三条土石方工程安全生产管理应当遵循“安全第一、预防为主、综合治理”的方针,坚持“以人为本、科技兴安”的原则。

第四条业主、施工单位、监理单位应当共同履行安全生产责任,确保土石方工程安全生产。

第二章组织机构与职责第五条成立土石方工程安全生产领导小组,负责本工程安全生产工作的组织、协调和监督。

第六条安全生产领导小组的主要职责:(一)贯彻落实国家安全生产法律法规和方针政策,制定土石方工程安全生产管理制度。

(二)组织编制安全生产规划,明确安全生产目标。

(三)组织开展安全生产大检查,及时发现和消除安全隐患。

(四)协调处理安全生产事故,组织开展事故调查处理。

(五)负责安全生产培训和宣传教育。

(六)监督施工单位、监理单位履行安全生产责任。

第七条施工单位应当设立安全生产管理机构,配备专职安全生产管理人员,负责施工现场的安全生产管理工作。

第八条施工单位安全生产管理机构的主要职责:(一)组织实施安全生产管理制度。

(二)监督施工现场的安全生产措施落实。

(三)组织开展安全生产检查,及时发现和消除安全隐患。

(四)负责安全生产教育和培训。

(五)参与事故调查处理。

第九条监理单位应当设立安全生产监理机构,配备专职安全生产监理人员,负责对施工单位安全生产活动的监督检查。

第十条安全生产监理机构的主要职责:(一)监督施工单位履行安全生产责任。

(二)审查施工单位编制的安全生产方案。

(三)监督施工现场的安全生产措施落实。

(四)参与事故调查处理。

第三章安全生产措施第十一条施工单位在施工前,应当编制土石方工程安全生产方案,明确安全生产目标、措施和责任。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土石方工程管理规定
第一章总则
第一条为加强土石方工程的管理,保证工程质量,降低工程成本,根据国家及行业相关规定,特制定本规定。

第二条本规定适用于四川石化公司建设项目场地平整中的土石方表层剥离、开挖、装运、回填、夯压等土石方工程的管理。

第三条土石方工程施工必须要有设计图纸和明确的质量验收标准,必须编制施工方案和方案预算,经逐级审批后,方可实施。

第四条土石方工程施工方案(含预算)实行承包单位、监理单位、业主三级管理,各承包单位为土石方工程施工方案的编制单位,监理单位为初审部门,业主各项目经理部(以下简称项
目经理部)为复审部门,业主工程部(以下简称工程部)为终审部门。

第五条土石方工程由业主统一规划和协调,尽量避免土石方重复倒运,减少投资费用。

土石方工程施工过程中,每日须确认工程量,填写土方工程确认记录(见附表SY03-J012),分部分项工程完工后汇总成单位工程确认记录(见附表SY03-J013),土方确认记录是结算的依据。

同一单项工程编号且属独立生产装置区内土方平衡不计算运土费用。

第六条工程实际地形图以四川石化公司正式发布的地形
图为准,承包单位若对承包范围内的地形图有异议时,经工程部主管人员同意后可自己测绘地形图(方格网),承包单位在自己测绘地形图方格过程中,需经监理单位、项目经理部、工程部主管人员共同确认后,可作为土石方工程量计算的依据。

第七条施工过程中,土石方因土质变化、发现地下障碍物、设计修改等造成工程量发生重大变化,影响工程量和费用计算及工程质量时,承包单位应立即和监理单位共同编制处理方案和土石方调整报告,经项目经理部确认后,上报工程部。

工程部应按管理权限组织技术部门、费用控制人员、审计等部门人员到现场确认,发生的土石方工程量按第五条的规定管理。

第二章管理职责
第八条工程部为四川石化公司项目土石方工程归口管理
部门,负责土石方工程的总体调度平衡,主管跨项目经理部之间
和涉及厂外的土方调运、平衡、协调,审定大型土石方工程施工方案,负责单位工程土石方工程量签证单的审定。

土石方土质和工程量发生重大变化,涉及费用在五万元至十万元内,有权签署审定意见,涉及费用超过十万元,需报公司主管领导审批。

第九条各项目经理部为分管项目土石方工程施工组织及施工方案审查、土石方工程量确认的责任部门,负责对监理单位初步审核后的土石方工程施工方案的复核确认,负责分管项目之间土石方平衡及协调,负责每日土方工程量签证单的审查并签署审查意见。

土石方土质和工程量发生重大变化,涉及费用在五万元内,有权签署审定意见。

第十条监理单位为土石方工程施工组织及费用、质量、安全、进度等过程控制单位,负责初步审核土石方工程施工方案,对现场每日发生的土石方工程量的计量复核确认,确保土石方工程量的真实准确,保证工程质量,并签署审核意见。

第三章管理内容与要求
第十一条平整场地
定义:平整场地是指标高在±300mm以内的土方挖填找平。

在竖向土方开挖之前,须先清理场地地面上的附属物,按自然地面标高将覆盖地表的植被剥离,以及把表面障碍物和不适用材料铲除,并运到指定地点进行处理。

要求:
(一)植被剥离,根系随植被地上表土部分一起运出现场;
(二)树木移植到指定地点,保证98%的成活率;
(三)区内建筑物残留部分就地推倒摊平,不符合回填要求的有机物及垃圾运到指定地点。

(四)平整质量符合设计及标准要求。

第十二条挖土方(包括大开挖)
(一)工作内容及要求
1.现场能进入挖掘机的,应尽量采用机械形式挖土方,以减少人工挖方费用。

2.土石方开挖尽量避免二次开挖,应遵循先深后浅或同时进行的施工顺序,雨季开挖时,应有安全措施,注意边坡的稳定。

3.土石方开挖过程中,承包单位应对土质情况、地下水位和标高等的变化经常检查,做好原始记录,并绘出截面图。

监理单位应对特殊情况下的土方开挖进行旁站监理。

(二)土方工程确认记录和现场签证有关要求
1.土石方体积应按挖掘前的天然密实体积计算。

2.挖土方平均厚度应按自然地面测量标高至设计地面标高间的平均厚度确定。

3.要按照国家有关规定分层明确土方类别,如一类土、二类土、三类土等。

4.要明确挖方的截面以及深度尺寸,明确挖方工程
量。

第十三条挖运淤泥、流砂、软土
定义:淤泥指灰黑色,有臭味,池沼中夹杂半腐朽的细小的动植物遗体,淤泥质土接近轻亚粘土,能搓成容易断裂的3mm 土条(长至少3mm),此种土壤定义为淤泥。

含水率大于20%的粘土定义为软土。

松散、全是砂粒、无塑性,不能搓成条、无粘滞感的土定义为流砂。

(一)工作内容及要求
1.淤泥中的污水不得随意排放,必须经过业主确认的污水处理装置处理合格后,方可排放到指定地点。

2.淤泥、软土、流砂都必须经过特殊处理,承包单位要编制处理方案,处理程序和要求按第七条执行。

(二)土方工程确认记录和现场签证有关要求
要明确挖淤泥、软土、流砂的深度以及截面尺寸,明确工程量;
明确换运土运输距离及运输方式。

第十四条土石方运输
(一)工作内容及要求
1.机械(汽车)运土石方(超越装置界区的土方运输按机械运土石方计费);
2.剩余土石方尽量应用于就近工程,内部平衡,减少土石方倒运的费用;
3.运输到指定地点的土石方要做好平整工作。

(二)土方工程确认记录和现场签证有关要求
1.要明确运输距离以及运输方式,数据要真实、准
确;
2.审查、审核人员要签署明确的确认意见,保证公正、及时、真实。

第十五条土方回填
(一)工作内容及要求
1.机械碾压回填;
2.夯填(含强夯);
3.填方土料应符合设计要求和标准规范的有关规
定;
4.分层回填、压实要求、检测频率应符合设计要求和标准规范的有关规定。

(二)土方工程确认记录和现场签证的有关要求
1.要明确填土形式。

2.审查、审核人员要签署明确的确认意见,保证公正、及时、真实。

第十六条外购土方
(一)特殊情况需要外购土方时,由工程部统一组织,外购土方案必须经过公司主管领导批准后,才可实施。

(二)外购土要符合国家相关土地管理政策和法规。

第四章土石方工程的审批流程
第十七条土方工程施工方案审批流程
(一)承包单位编制土石方工程施工方案,技术人员、项目经理签字,加盖承包单位项目经理部公章;
(二)监理单位最长不超过48小时初步审核完毕,提出审核意见,专业监理工程师、总监理工程师签字,加盖监理单位项目经理部公章;
(三)各项目经理部最长不超过48小时审核完毕,提出复审意见;
(四)土石方工程量在8000m3以上的、需外购土方的、挖淤泥或换土量在1000m3以上的,土石方运输距离超过1Km 的土方工程施工方案需经工程部审批,工程部最长不超过72小时审核完毕,提出审定意见。

第十八条土方工程确认记录审批流程
(一)每天完工后,承包单位土方测量人员、土方记录人员共同填写土方工程确认记录(见附表SY03-J012),详细填写清楚日完成土石方工程量,包括挖方、填方、运距、挖掘深度、土质类别、施工方法、运输方式等内容,并绘制土方施工简图,签署姓名、时间。

每个单项工程土方施工完成后将每日土方工程确
认记录汇总成单位工程土方工程确认记录(见附表SY03-J013),单位工程土方工程确认记录由承包单位技术负责人审核签字,加盖承包单位项目经理部公章;
(二)监理单位应对每天发生的土石方工程量进行实量实测,监理单位现场监理工程师确认。

单位工程土方工程确认记录由总监理工程师审核确认,加盖监理单位项目经理部公章;
(三)各项目经理部应每天检查土石方工程量计算的准确性,项目经理部专业技术人员审查确认,单位工程土方工程确认记录由项目部负责人审核确认,加盖项目经理部公章;
(四)工程部不定期进行抽查,一经发现工程量不属实,将严肃查处。

单位工程土方工程确认记录由工程部审核确认,土石方工程结算文件由工程部主要领导审定签字,加盖工程部公章;
(五)土石方工程内容不应肢解,签证内容相同并可共同计量的须一次办理;
(六)审计部门抽查审计。

第五章土石方工程结算
第十九条采用工程量清单招标的,以确定的中标单价为结算的依据;
第二十条采用2004年《四川省建筑工程计价定额》和《四川省市政工程计价定额》,以费率进行招标的,执行中标费率。

第二十一条没有招标的工程,采用2004年《四川省建设
工程工程量清单计价定额》,计取除利润和企业管理费以外的其它费用。

第二十二条土石方工程结算的审批流程见四川石化相应管理规定。

第六章附则
第二十三条本规定如与国家法律、法规或上级规定相抵触的,以法律、法规或上级规定为准。

第二十四条本规定由工程部起草并负责解释与修改。

第二十五条本规定自发布之日起施行。

附表1:土方工程确认记录(分部工程)
附表2:土方工程确认记录(单位工程)
附表1
附表2。
