地面水泥砂浆技术交底3篇

合集下载

施工方案工艺技术交底(3篇)

施工方案工艺技术交底(3篇)

第1篇一、工程概况1. 工程名称:XX建设项目2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程结构:框架结构5. 工程建设内容:包括土建、装饰、水电、消防、电梯等6. 工期:XX个月二、施工组织与管理1. 施工组织机构(1)项目经理部:负责全面协调、指挥施工工作。

(2)工程技术部:负责施工图纸会审、技术交底、施工组织设计、技术措施编制等工作。

(3)质量安全管理部:负责工程质量、安全生产、文明施工等工作。

(4)物资设备部:负责材料、设备采购、供应、验收等工作。

(5)工程预算部:负责工程预算编制、控制、结算等工作。

(6)财务部:负责工程资金管理、成本控制等工作。

2. 施工管理(1)建立健全施工管理制度,严格执行国家及地方有关法律法规。

(2)加强施工现场管理,确保施工安全、文明、有序。

(3)严格执行施工组织设计,确保工程质量。

(4)加强技术培训,提高施工人员素质。

三、施工工艺技术1. 土建工程(1)基础工程1)垫层:采用C15混凝土垫层,厚度100mm。

2)基础:采用C25混凝土基础,厚度300mm。

3)地下室防水:采用SBS改性沥青防水卷材,两布三油。

(2)主体结构1)框架柱:采用C25混凝土,直径600mm。

2)框架梁:采用C25混凝土,宽度600mm,高度300mm。

3)框架板:采用C25混凝土,厚度120mm。

2. 装饰工程(1)墙面:采用腻子找平,涂料饰面。

(2)地面:采用水泥砂浆找平,地砖铺设。

(3)顶面:采用腻子找平,涂料饰面。

3. 水电工程(1)给排水:采用PPR管材,暗敷。

(2)强电:采用BV线缆,暗敷。

(3)弱电:采用BV线缆,暗敷。

4. 消防工程(1)消防管道:采用DN100镀锌钢管,明敷。

(2)消防喷淋:采用湿式自动喷淋系统。

(3)消防报警:采用总线制报警系统。

5. 电梯工程(1)电梯:采用XX品牌电梯。

(2)电梯井道:采用钢筋混凝土结构。

地面施工技术交底

地面施工技术交底

地面施工技术交底地面施工是建筑工程中的重要环节,其质量直接影响到建筑物的使用功能和美观程度。

为了确保地面施工的质量和进度,特进行以下技术交底。

一、施工准备1、材料准备(1)水泥:应选用强度等级不低于 325 的普通硅酸盐水泥,严禁使用过期、受潮结块的水泥。

(2)砂:宜采用中砂或粗砂,含泥量不应大于 3%。

(3)石子:粒径 5 25mm,含泥量不应大于 2%。

(4)水:应采用洁净的自来水。

2、主要机具(1)搅拌机:用于搅拌混凝土或砂浆。

(2)运输车辆:用于运输材料。

(3)平板振动器、振捣棒:用于振捣混凝土。

(4)抹光机:用于地面抹光。

(5)刮杠、靠尺:用于平整度控制。

3、作业条件(1)基层已清理干净,无杂物、油污等。

(2)室内墙面已弹好+50cm 水平控制线。

(3)穿过楼板的立管已安装完毕,管洞堵塞密实。

(4)门框已安装完毕,并做好保护。

二、施工工艺流程1、基层处理将基层上的灰尘、杂物清理干净,用钢丝刷和錾子将粘结在基层上的灰浆皮和灰渣铲除干净,并用清水冲洗干净。

对于有油污的基层,应用 10%的火碱水刷洗,并用清水冲洗干净。

2、找标高、弹线根据墙上的+50cm 水平控制线,向下量测出面层标高,并弹在墙上。

3、洒水湿润在施工前一天对基层表面进行洒水湿润,但不得有积水。

4、抹灰饼和标筋根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于 20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为15 20m,灰饼上平面即为地面面层标高。

如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。

5、搅拌砂浆(1)混凝土:按照设计要求的配合比,将水泥、砂、石子等材料投入搅拌机中搅拌均匀。

(2)砂浆:按照设计要求的配合比,将水泥和砂投入搅拌机中搅拌均匀。

6、刷水泥浆结合层在铺设面层之前,在已湿润的基层上刷一道 1:04 05(水泥:水)的素水泥浆,不要刷的面积过大,要随刷随铺面层砂浆,避免时间过长水泥浆风干导致面层空鼓。

水泥耐磨防滑地坪施工方案(3篇)

水泥耐磨防滑地坪施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,工业、商业、民用建筑对地坪的要求越来越高。

耐磨防滑地坪因其优异的性能和美观的外观,广泛应用于各种场所,如工厂、仓库、超市、停车场、医院、学校等。

为了确保地坪施工质量,提高施工效率,制定一套科学、合理、实用的水泥耐磨防滑地坪施工方案至关重要。

二、施工方案概述1. 施工准备(1)施工图纸及技术文件:熟悉施工图纸,了解设计要求,掌握施工技术规范。

(2)材料准备:水泥、砂子、石子、防水剂、耐磨骨料、防滑剂、界面剂、聚合物乳液、色粉、施工工具等。

(3)人员准备:组织施工队伍,进行技术交底和安全教育。

2. 施工工艺流程(1)基层处理:清理基层,确保无油污、杂物、浮土等。

(2)界面处理:涂刷界面剂,提高基层与面层的粘结力。

(3)防水处理:涂刷防水剂,防止水分渗透。

(4)耐磨骨料撒布:按照设计要求撒布耐磨骨料。

(5)水泥砂浆摊铺:按照设计要求摊铺水泥砂浆。

(6)耐磨剂撒布:按照设计要求撒布耐磨剂。

(7)防滑剂撒布:按照设计要求撒布防滑剂。

(8)养护:保持地坪湿润,养护时间不少于7天。

(9)验收:检查地坪平整度、耐磨性、防滑性等指标。

三、施工工艺详解1. 基层处理(1)清理基层:使用高压水枪或扫帚清除基层表面的油污、杂物、浮土等。

(2)基层修复:对局部破损的基层进行修复,确保基层平整。

2. 界面处理(1)涂刷界面剂:使用滚筒或刷子均匀涂刷界面剂,涂刷厚度控制在0.1-0.2mm。

(2)干燥:界面剂干燥时间不少于4小时。

3. 防水处理(1)涂刷防水剂:使用滚筒或刷子均匀涂刷防水剂,涂刷厚度控制在0.2-0.3mm。

(2)干燥:防水剂干燥时间不少于6小时。

4. 耐磨骨料撒布(1)撒布耐磨骨料:按照设计要求撒布耐磨骨料,确保均匀分布。

(2)振动:使用振动器进行振动,使耐磨骨料与水泥砂浆充分混合。

5. 水泥砂浆摊铺(1)水泥砂浆制备:按照设计要求配制水泥砂浆,搅拌均匀。

(2)摊铺:使用平板振动器或人工摊铺水泥砂浆,确保平整。

商品混凝土施工技术交底 3篇

商品混凝土施工技术交底 3篇

商品混凝土施工技术交底一、商品混凝土施工技术交底1.施工前准备(1)验收原材料:水泥、骨料、砂子等原材料应当有质量合格证明,严禁使用不合格原材料;(2)搅拌设备检查:搅拌设备应当经过调整和检查,确保正常运转;(3)配合比检查:在施工前将原材料按照配合比配好,并严格按照配合比进行施工;(4)模板检查:模板必须符合设计要求,无变形、裂口和漏泥现象,尺寸和位置要符合标准。

2.施工过程(1)浇注前,首先应将模板清洁干净,涂上隔离剂,防止混凝土黏在模板上;(2)混凝土浇注应先从角落或角部开始,缓慢向外洒,避免对模板的损伤;同时要防止混凝土冒出气泡,导致结构不牢固;(3)浇注完毕后,应及时进行振捣,避免空隙和收缩裂缝的产生,同时可以加强混凝土的密实度;(4)再次用水泥砂浆封闭模板,防止混凝土从模板下方渗出,确保混凝土的质量和美观度。

3.施工后处理(1)混凝土要在施工后进行养护,保持湿润,避免干裂;(2)混凝土未达到抗压强度要求前,不得对其进行荷载或振动等测试,以免影响其强度和稳定性;(3)如果在混凝土表面有一些裂缝,应及时进行修补,并使用符合标准的修补材料。

4.安全注意事项(1)施工人员应穿戴好安全帽、手套、防滑鞋等,确保施工安全;(2)混凝土搅拌时使用的润滑油要选用合适的润滑油,以免造成火灾或爆炸;(3)混凝土浇注现场应有专人负责,确保安全。

二、商品混凝土施工技术交底1.施工前准备(1)确定浇注混凝土的连续时间和地点,避免因为混凝土过长的时间积聚而导致脱水和开裂;(2)混凝土原材料应该有质量标准,质量应该符合合同标准;(3)必须检查检测设备,如搅拌机、输送泵、筛分设备等是否符合施工标准。

2.施工过程(1)混凝土的浇注应按照设计要求进行,以防止模板变形或破损;(2)施工时应先将混凝土倒至最高点处,然后倒到最低点,避免混凝土过度振动;(3)混凝土充填应根据模板的高度和深度,逐层充填,充填过程中,应进行振实和浇注油浸剂处理以保证强度和质量;(4)如砌体结构有开洞或管线等情况时,应在浇注混凝土之前进行处理,便于浇注施工。

水泥地面工程技术交底

水泥地面工程技术交底

水泥地面工程技术交底引言概述:水泥地面工程技术交底是指在水泥地面施工过程中,施工方与相关人员之间进行技术交流和沟通的过程。

通过技术交底,可以确保施工方按照设计要求进行施工,保证工程质量和安全。

本文将从水泥地面施工前的准备工作、施工工艺、施工注意事项、质量验收以及施工后的维护等五个方面进行详细阐述。

一、水泥地面施工前的准备工作:1.1 确定施工方案:根据设计要求和现场实际情况,确定合适的施工方案,包括施工工艺、施工顺序和施工方法等。

1.2 材料准备:根据设计要求,准备好所需的水泥、砂浆、石子等材料,并进行质量检验,确保材料符合标准要求。

1.3 设备检查:检查施工所需的设备,如搅拌机、抹灰机等,确保设备完好并符合安全要求。

二、水泥地面施工工艺:2.1 基础处理:清理施工区域,清除杂物和污垢,确保基础平整、干燥和无油污。

2.2 水泥砂浆配制:按照设计要求,准确配制水泥砂浆,控制水泥与砂浆的比例和搅拌时间,确保砂浆质地均匀。

2.3 施工操作:采用适当的施工方法,如抹平、压实等,确保水泥地面的平整度和密实度。

三、水泥地面施工注意事项:3.1 温度控制:在施工过程中,要注意环境温度对水泥凝固时间的影响,避免高温或低温环境下施工。

3.2 施工速度:控制施工速度,避免过快或过慢,以免影响水泥地面的质量。

3.3 现场管理:加强现场管理,确保施工过程中的安全和卫生,严禁乱堆乱放、乱倒乱卸等行为。

四、水泥地面施工质量验收:4.1 表面平整度:使用水平仪等工具测量水泥地面的平整度,确保符合设计要求。

4.2 强度测试:通过压力测试仪等设备对水泥地面进行强度测试,确保达到设计要求。

4.3 防水性能检查:检查水泥地面的防水性能,确保无渗漏和结构破坏等问题。

五、水泥地面施工后的维护:5.1 养护期间的管理:在水泥地面施工后,进行养护期间的管理,包括保持施工区域的清洁、避免重物碰撞等。

5.2 日常维护:定期检查水泥地面的状况,及时处理维修和养护工作,延长地面使用寿命。

预拌砂浆使用技术交底

预拌砂浆使用技术交底

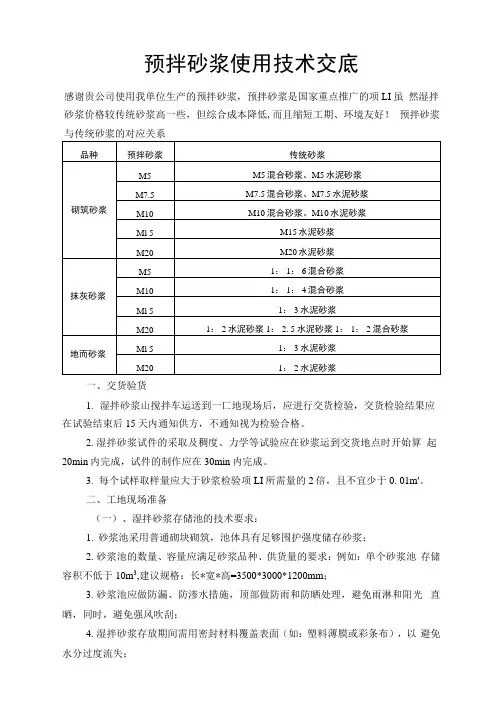

预拌砂浆使用技术交底感谢贵公司使用我单位生产的预拌砂浆,预拌砂浆是国家重点推广的项LI虽然湿拌砂浆价格较传统砂浆高一些,但综合成本降低,而且缩短工期、环境友好!预拌砂浆与传统砂浆的对应关系一、交货验货1.湿拌砂浆山搅拌车运送到一匸地现场后,应进行交货检验,交货检验结果应在试验结束后15天内通知供方,不通知视为检验合格。

2.湿拌砂浆试件的采取及稠度、力学等试验应在砂浆运到交货地点时开始算起20min内完成,试件的制作应在30min内完成。

3.每个试样取样量应大于砂浆检验项LI所需量的2倍,且不宜少于0. 01m'。

二、工地现场准备(一)、湿拌砂浆存储池的技术要求:1.砂浆池采用普通砌块砌筑,池体具有足够围护强度储存砂浆;2.砂浆池的数量、容量应满足砂浆品种、供货量的要求:例如:单个砂浆池存储容积不低于10m3,建议规格:长*宽*高=3500*3000*1200mm;3.砂浆池应做防漏、防渗水措施,顶部做防雨和防晒处理,避免雨淋和阳光直晒,同时,避免强风吹刮;4.湿拌砂浆存放期间需用密封材料覆盖表面(如:塑料薄膜或彩条布),以避免水分过度流失;5•不同品种、强度等级的湿拌砂浆应分别存放在不同的砂浆池内,并对砂浆池进行标识,标识内容应包括:砂浆的品种、强度等级、开放时间等。

6•应确保先存先用,后存后用。

当存放地点的温度超过30°C或低于5°C时, 应考虑温度对砂浆可操作时间的影响o(上图为砂浆池)(二)接料斗的的技术要求:主要用于抹灰、砌筑砂浆,山小工将砂浆池砂浆运送到每个楼层,根据包工头要求将砂浆放置在接料斗中分配给大工,这样可避免湿砂浆与地面接触导致水分丧失,确保开放时间。

接料斗制做要求:采用厚度为2、4mm厚铁皮制作,容量为:可存放两三个斗车砂浆即可。

(三)、工地砂浆用量表:利于司机准确卸料,工地科学管理。

三、湿拌砂浆施工技术要点1.尽快上楼:砂浆到达工地尽量在第一时间(3小时内)转移到各施工楼层。

水泥砂浆防水层技术交底

水泥砂浆防水层技术交底

水泥砂浆防水层技术交底一、材料要求1.水泥砂浆防水层包括普通水泥砂浆、聚合物水泥防水砂浆、掺外加剂或掺合料防水砂浆等。

2.水泥:应采用强度等级不低于32.5MPa的普通硅酸盐水泥、硅酸盐水泥,严禁使用过期或受潮结块水泥,有侵蚀性介质作用时应按设计要求选用。

3.砂:宜采用中砂(粒径3mm以下),不得含有杂物,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。

4.水:应采用不含有害物质的洁净水。

5.聚合物乳液:外观应无颗粒、异物和凝固物,固含量大于35%。

宜选用专用产品。

6.砂浆外加剂可采用减水剂密实剂、掺合料、聚合物等进行改性,不论采用何种外加剂其技术性能均应符合国家或待业标准一等品及以上的质量要求。

7.改性后的防水砂浆性能应符合下表规定。

表改性后防水砂浆的主要性能注:耐水性指标是在浸水1689h后材料的粘结强度及抗渗性的保持率。

二、主要机具铁锤、钻子、剁斧、钢丝刷、扫帚、水桶、灰浆搅拌机、铁锹、灰桶、刮杠、靠尺、软毛刷、阴阳角抹子及一般抹灰工程用具。

三、作业条件1.结构验收合格办好验收手续。

2.地下防水工程施工期间做好降水和排水,直至防水工程全部完工为止。

降水、排水措施应按施工方案执行。

3.地下室门窗口、预留孔及管口进出口处理完毕。

4.混凝土墙面如有蜂窝及松散混凝土要剔除,用水冲刷干净,然后用水泥砂浆抹平。

表面有油污时应用掺10%的火碱水深液刷洗干净或涂刷界面剂。

5.混合砂浆砌筑的砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm,穿墙预埋管露出基层时必须在其周围剔成20~30mm宽50~60mm深的沟槽,用水冲净后,用改性后的防水砂浆填实。

管道穿墙应按设计要求做好防水处理并办理隐验手续。

6.水泥砂浆防水层,不适用于在使用过程中由于结构沉降、受振动或温度湿度变化而产生裂缝的结构上。

7.用于有腐蚀介质的部位,必须采取有效的防腐措施。

8.水泥砂浆防水层应在基础垫层、维护结构内衬、结构验收合格后施工。

金银湖标高基地20厚1:2水泥砂浆地面技术交底_secret

金银湖标高基地20厚1:2水泥砂浆地面技术交底_secret
7.4严禁一切违章操作。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单交底时,应填写“分项工程名称”栏,其他技术交底可不填。
技术交底
编号
工程名称
金银湖办公基地
交底日期
2010年12月8日
施工单位
湖北天域
分项工程名称
水泥砂浆地面
交底提要
地下室水泵房、柴油发电机房等20mm厚1:2水泥砂浆地面
强度达5MPa时才能上人操作。
2)使用过期、强度等级不够的水泥、水泥砂浆搅拌不均匀、操作过程中抹压遍数不够等,都是造成起砂现象。
7、安全注意事项
7.1施工人员进入现场必须戴安全帽。
7.2运输线路应畅通,各项运输设施应牢固可靠。
7.3施工现场的电源,用电设备应由持证上岗的电工或专人操作,其他人严禁操作,夜间施工必须有足够照明。
3.3、门框已立好,并在框内侧做好保护,防止手推车碰坏。
3.4、墙面抹灰已做完。屋面防水做完。
3.5、地面基层经验收合格。
4、操作工艺
4.1、操作工艺
基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平、压光→养护
4.2、基层处理:剔掉基层上灰浆皮和灰渣层,钢丝刷刷净,表面灰尘清理干净。
4.9、木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。
4.10收光:铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实;终凝时,再用铁抹子进行第三遍收光。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地面水泥砂浆技术交底3篇
(经典版)
编制人:__________________
审核人:__________________
审批人:__________________
编制单位:__________________
编制时间:____年____月____日
序言
下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!
并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!
Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!
Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!
地面水泥砂浆技术交底3篇
【第1篇】地面水泥砂浆面层-质量技术交底记录
地面水泥砂浆面层质量技术交底记录
建设单位名称:交底人:
工程项目名称:接受交底班组长:
施工单位名称:X省建筑工程公司
记录人:
交底日期:20XX年XX月XX日
分部分项名称:地面水泥砂浆面层
交底内容:
1、位于地面垫层下部的沟槽、暗管等应先施工,待完成后方可进行地面垫层及水泥砂浆的施工。

2、垫层砼及面层水泥砂浆的试块组数,按每一层建筑地面工程不应少于1组。

当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做1组试块,不足1000m2按1000m2计算;当改变配合比时,亦应相应的制作试块组数。

3、垫层应铺设在均匀密实的基土上。

填土或土层结构被扰动的基土,应经分层夯实后,方可进行垫层的施工。

4、当设计无具体要求时,混凝土垫层的厚度不得少于60mm,其强度等级不应少于c10、
5、水泥砂浆的抹平工作应在水泥砂浆初凝前完成,压光工作应在水泥砂浆终凝前完成。

6、浇筑砼垫层兼面层时,应采用随捣随抹的方法。

当面层表面出现泌水时,可加干拌的水泥和砂进行撒匀;其水泥与砂的体积比宜为1:2至1:2.5,并应进行抹平和压光工作。

7、水泥砂浆面层的厚度不应少于20mm,水泥砂浆的体积配合比宜为1:2(水泥:砂),其稠度不应大于35mm,强度等级不应小于m15、
8、水泥砂浆面层采用的水泥标号不应小于525#,并严禁混用不同品种、不同标号的水泥。

9、水泥砂浆面层不应有裂纹、脱皮、麻面、起砂、空鼓、倒泛水和积水等现象。

10、地面各层表面的平整度,应用2m直尺检查:垫层表面允许偏差10mm;面层允许偏差4mm。

11、水泥砂浆地面应设置纵、横向缩缝:纵向缩缝的间距宜为3-6m,横向缩缝的间距宜为6-12m。

12、地面缩缝的做法:可在浇筑砼时将预制的木条埋在混凝土中,并在终凝前取出;亦可采用在砼达到强度后用锯割缝。

缝的宽度宜为5-20mm,其深度宜为垫层厚度的1/3,缝内要灌注油膏或沥青等柔性填充材料。

13、当水泥砂浆层内有埋设管线等出现局部厚度减薄时,应加设一层钢丝网进行处理,以防止表面产生裂纹。

14、除了以上的交底要求外,尚应遵守国家有关的标准、规范和行业规程,特别是执行工程建设强制性标准。

注:表格内容要求用碳素墨水填写。

【第2篇】地面水泥砂浆找平层-质量技术交底记录
地面水泥砂浆找平层质量技术交底记录
建设单位名称:交底人:
工程项目名称:接受交底班组长:
施工单位名称:X省建筑工程公司
记录人:
交底日期:20XX年XX月XX日
分部分项名称楼:地面水泥砂浆找平层
交底内容:
1、找平层所用材料的品种、规格、配合比、标号或强度等级等,应按设计要求和施工规范的规定选用。

2、找平层水泥砂浆应做试块,楼层面积在1000m2内做一组、在1001-2000m2内做二组、3000m2以上做三组。

3、配制水泥砂浆应采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜小于425#。

4、水泥砂浆采用的砂应符合现行的行业标准《普通混凝土用砂质量标准及检验方法》的规定。

5、当水泥砂浆的抗压强度未达到5mpa时,其上面不准有人行走。

6、严禁混用不同品种、不同标号的水泥。

采用的砂应为中砂,其含泥量不应大于3%。

7、水泥砂浆应采用机械搅拌均匀,施工时应随铺随抹平,抹平工作应在水泥初凝前完成。

8、水泥砂浆找平层的厚度不应小于20mm,找平层砂浆的体积配合比为1:3,强度等级不应小于m15、
9、楼面水泥砂浆找平层的作业,应在室内粉刷基本上完成后,方可进行施工。

10、在铺设找平层前,应将基层清理干净和用水冲洗;铺设的时候基层不得有积水现象。

11、当基层表面较光滑时,应先凿毛成粗糙面以利于粘结牢固;铺设时先刷一道水泥浆,并应随刷随铺砂浆。

12、完成后的找平层不得出现空鼓,用小锤轻击检查其空鼓面积不得大于400mm2,在同一检查范围不超2处。

13、找平层铺设完次日起应连续浇水养护7天以上,找平层表面不得产生因养护不足而引起的起砂、干裂现象。

14、楼面找平层的表面平整度,用2m直尺检查,其空隙不应大于4mm。

15、除卫生间、厨房和阳台须做泛水外,其它室内楼面找平层一般不作泛水只做成水平平面即可。

注:表格内容要求用碳素墨水填写。

【第3篇】楼地面水泥砂浆施工技术交底
水泥砂浆楼地面施工技术交底
1、施工步骤
(1)基层清理:地面基层,地墙相交的墙面,踢脚线处的粘杂物清理干净,影响面层厚度的凸出部位应剔除平整。

(2)洒水润湿:在施工前一天洒水润湿基层。

抹踢脚板:有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成。

踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高,拉通线确定底灰厚度,套方,贴灰饼,抹1:3水泥砂浆,刮板刮平,搓平整,扫毛浇水养护。

踢脚板抹面层砂浆:底层砂浆抹好,硬化后,拉线贴粘靠尺板,抹1:2水泥砂浆,抹子压抹上灰后用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳脚、踢脚板上口,用角抹子溜直压光。

(3)刷素水泥浆结合层:在垫层或楼板基层上均匀洒水后,在撒水泥面,经扫涂形成均匀的水泥浆粘结层,随刷随铺水泥砂浆。

(4)冲筋贴灰饼:根据+50表高水平线,在地面四周做灰饼。

大房间增加冲筋。

(5)铺水泥砂浆压头遍:紧跟贴灰饼冲进铺水泥砂浆,配合比为水泥:砂=1:2,稠度应小于 3.5cm,用木抹子赶铺拍实,木杠按铁饼冲筋标高刮平,上木抹子搓平,待反水后略撒1:1干水泥砂子面,吸水后铁抹溜平。

上述操作均在水泥砂浆初凝前进行。

第二遍雅光:在压平头遍后,水泥砂浆凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍。

要求不漏压,平而出光。

第三遍压光:水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹子纹时,用铁抹自把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。

每一遍完后都要自检。

(6)养护:地面压光交活后24小时,铺锯末撒水养护并保持湿润,养护时间不少于15天。

养护期间不允许压重物和碰撞。

2、质量标准
(1)保证项目
(1)水泥、砂的材质必须符合设计要求和施工及验收规范的规定。

(2)砂浆配合必要准确。

(3)地面面层与基层的结合必须牢固无空鼓。

(2)基本项目
(1)表面洁净,无裂纹、脱皮、麻面和起砂等现象。

(2)踢脚板高度一致,出墙厚度均匀与墙面结合牢固,局部有空鼓长度不大于200mm,且在一个检查范围内不多于两处。
