江苏省建设厅关于调整建筑、装饰、安装、市政、修缮、仿古建筑及园林工程预算工资单价的通知

江苏省建设厅关于调整建筑、装饰、安装、市政、修缮、仿古建筑及园林工程预算工资单价的通知

江苏省建设厅关于调整建筑、装饰、安装、市政、修缮、仿古建筑及园林工程预算工资单价的通知文章属性•【制定机关】江苏省建设厅•【公布日期】2008.03.05•【字号】苏建价[2008]66号•【施行日期】2008.04.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】预算、决算正文江苏省建设厅关于调整建筑、装饰、安装、市政、修缮、仿古建筑及园林工程预算工资单价的通知(苏建价〔2008〕66号)各省辖市建设局(建委):为推动建筑市场规范化管理,解决目前建设工程人工费及工人工资偏低的状况,经研究,决定适当调整我省建筑、装饰、安装、市政、修缮、仿古建筑及园林工程的预算工资单价标准。

具体调整办法通知如下:一、调整标准1、包工包料工程调整为以下标准:建筑、安装、市政工程:一类工47.00元/工日,二类工44.00元/工日,三类工41.00元/工日;单独装饰工程:54.00~70.00元/工日;修缮工程:44.00元/工日;仿古建筑及园林工程:执行90版《仿古建筑园林工程预算定额》第一册与第四册44.00元/工日、第二册与第三册53元/工日;执行07版《江苏省仿古建筑与园林工程计价表》第一册与第三册44元/工日,第二册53元/工日。

2、包工不包料工程调整为以下标准:除单独装饰工程69.00~86.00元/工日、执行90版《仿古建筑园林工程预算定额》第二册与第三册和执行07版《江苏省仿古建筑与园林工程计价表》第二册69元/工日外,其余工程58.00元/工日。

3、点工调整为以下标准:除单独装饰工程60.00元/工日、执行90版《仿古建筑园林工程预算定额》第二与第三册和执行07版《江苏省仿古建筑与园林工程计价表》第二册56元/工日外,其余工程48.00元/工日。

二、调整办法1、编制投资估算、设计概算时,按本通知规定的相应工程标准执行。

2、招投标工程编制标底和依法不招标工程编制预算的工资单价确定,均按本通知规定标准执行。

房屋修缮工程定额说明、计算规则

房屋修缮工程定额说明、计算规则

房屋修缮工程定额说明、计算规则目录第1章拆除工程 ..................................................................................................... - 4 -1.说明 ................................................................................................................- 4 -2.计算规则 ........................................................................................................- 4 -第2章土方工程 ..................................................................................................... - 9 -1.说明 ................................................................................................................- 9 -2.计算规则 ........................................................................................................- 9 -第3章基础工程 ................................................................................................... - 11 -1.说明 ............................................................................................................. - 11 -2.计算规则 ..................................................................................................... - 11 -第4章砌筑工程 ................................................................................................... - 12 -1.说明 ............................................................................................................. - 12 -2.计算规则 ..................................................................................................... - 13 -第5章混凝土级钢筋混凝土工程 ....................................................................... - 14 -1.说明 ............................................................................................................. - 14 -2.计算规则 ..................................................................................................... - 15 -第6章屋面工程 ................................................................................................... - 16 -1.说明 ............................................................................................................. - 16 -2.计算规则 ..................................................................................................... - 17 -第7章门窗工程 ................................................................................................... - 18 -1.说明 ............................................................................................................. - 18 -2.计算规则 ..................................................................................................... - 19 -第8章木作工程 ................................................................................................... - 19 -1.说明 ............................................................................................................. - 19 -2.计算规则 ..................................................................................................... - 20 -第9章天棚工程 ................................................................................................... - 20 -1.说明 ............................................................................................................. - 20 -2.计算规则 ..................................................................................................... - 21 -第10章墙、柱面工程 ......................................................................................... - 21 -1.说明 ............................................................................................................. - 21 -2.计算规则 ..................................................................................................... - 22 -第11章楼地面工程 ............................................................................................. - 23 -1.说明 ............................................................................................................. - 23 -2.计算规则 ..................................................................................................... - 24 -第12章金属结构工程 ......................................................................................... - 25 -1.说明 ............................................................................................................. - 25 -2.计算规则 ..................................................................................................... - 25 -第13章加固工程 ................................................................................................. - 26 -1.说明 ............................................................................................................. - 26 -2.计算规则 ..................................................................................................... - 26 -第14章油漆、涂刷、裱糊工程 ......................................................................... - 26 -1.说明 ............................................................................................................. - 26 -2.计算规则 ..................................................................................................... - 27 -第15章其他工程 ................................................................................................. - 28 -1.说明 ............................................................................................................. - 28 -2.计算规则 ..................................................................................................... - 28 -第16章室外工程 ................................................................................................. - 29 -1.说明 ............................................................................................................. - 29 -2.计算规则 ..................................................................................................... - 29 -第17章零星工程 ................................................................................................. - 30 -1.说明 ............................................................................................................. - 30 -2.计算规则 ..................................................................................................... - 30 -第18章预拌砂浆工程 ......................................................................................... - 30 -1.说明 ............................................................................................................. - 30 -2.计算规则 ..................................................................................................... - 32 -第19章机械拆除工程 ......................................................................................... - 34 -1.说明 ............................................................................................................. - 34 -2.计算规则 ..................................................................................................... - 35 -第20章脚手架工程 ............................................................................................. - 35 -1.说明 ............................................................................................................. - 35 -2.计算规则 ..................................................................................................... - 36 -第21章楼层施工增加人工及高层脚手架增价 ................................................. - 36 -1.说明 ............................................................................................................. - 36 -第22章措施项目 ................................................................................................. - 37 -1.说明 ............................................................................................................. - 37 -2.计算规则 ..................................................................................................... - 39 -附录一企业管理费、规费、利润和税金 ........................................................... - 40 -附录二工程价格计算程序 ................................................................................... - 42 -附录三材料超远距加工 ....................................................................................... - 45 -附录四抹灰厚度表 ............................................................................................... - 47 -附录五砂浆、混凝土配合比 ............................................................................... - 56 -附录六建筑物各部质量表 ................................................................................... - 56 -附录七材料单位质量表 ....................................................................................... - 59 -附录八金属材料的规格及理论重量 ................................................................... - 61 -第1章拆除工程1.说明一、本章包括整体房屋拆除,基础拆除,砌体拆除,混凝土、楼梯、栏杆拆除,屋架、檩拆除,屋面拆除,门窗、天棚、隔断拆除,墙面拆除,地面拆除,其他拆除共10节,89个基价子目。

2009年版《江苏省房屋修缮工程计价》

2009年版《江苏省房屋修缮工程计价》

2009年版《江苏省房屋修缮工程计价表》土建册、《江苏省抗震加固工程计价表》交底材料一、修编意义:1999年编制的《江苏省房屋修缮工程预算定额》至今已有十年了,十年来,我省建设工程计价管理和计价方式已发生了较大的变化,随着国家《工程量清单计价规范》的出台应用,其它配套专业定额的组成结构框架也有较大改变,当前房屋修缮工程的工艺也不再是单一的房屋修缮维修,有部分拆除、整栋拆除、恢复拆除、恢复修缮、二次装修、古建维修、房屋抗震加固、基础托换等多种形式;房屋修缮工程施工中的新技术、新结构、新工艺、新材料的应用,以及建筑市场人工、机械水平的变化, 1999年编制的《江苏省房屋修缮工程预算定额》中缺项较多,不能满足建筑面积300m2以内翻建,搭接,增层、房屋抗震加固改造、装饰装修、古建筑的拆除维修工程预算编制的需要。

近几年来在房屋修缮工程就原《江苏省房屋修缮工程预算定额》使用中已收集了很多意见和建议,结合我省房屋修缮工程的实际情况在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并,重新修编了《江苏省房屋修缮工程计价表》、《江苏省抗震加固工程计价表》,以下简称新定额。

二、编制原则及修编方法[(2008年5月23日在华东饭店召开《江苏省房屋修繕工程预算定额》第二次修编工作会议讨论记要)](一)主原则1、定额编制遵循社会主义市场经济原则,有利于促进我省房屋修缮工程施工市场竞争,有利于规范市场各方主体的计价行为,有利于我省造价管理部门在管理房屋修缮工程市场的计价活动、规范计价依据和计价行为。

新定额的编制形式与其它专业定额同步,实物项目与措施项目分离。

2、简明实用定额的编制适当综合、减少步距、简洁明了,减少活口、方便大家使用;对已淘汰或已不采用的做法不再列入,在原1999《江苏省房屋修缮工程预算定额》基础上进行调、增、删、并。

3、调整定额水平、满足市场需求定额水平以我省近年来先进、成熟的施工工艺、科学合理的施工管理、大多数承包人在正常施工条件下经过努力能够达到的水平。

江苏定额解释集锦(安装,市政,土建)

江苏定额解释集锦(安装,市政,土建)

江苏定额解释集锦(安装,市政,土建).txt23让我们挥起沉重的铁锤吧!每一下都砸在最稚嫩的部位,当青春逝去,那些部位将生出厚晒太阳的茧,最终成为坚实的石,支撑起我们不再年轻但一定美丽的生命。

本文由武汉侠贡献xls文档可能在WAP端浏览体验不佳。

建议您优先选择TXT,或下载源文件到本机查看。

序号标题关于安装人工费用问题排水管安装留洞堵洞的费用1 23电缆定额的使用4 5安装专业预算定额辅材价格问题关于安装风管支架、型钢计价问题关于室内消防箱、暗装配电箱洞口封堵67过楼板套管的封堵8 9照明线路安装咨询10安装计价11定额套用与换算12 13设备安装防爆套管计价14关于安装计价的问题15 16 17定额子目套用定额咨询阀门安装18安装材料价格的确定19关于04计价表镀锌管丝接引入管的套用关于安装定额子目 11-2199材料损耗问题关于卡接式不锈钢管安装定额套取20 2122关于KBG电管的敷设23定额的套用24 25排水管道工程量计算规则关于墙体开槽电气配管的费用26咨询关于在安装工程中仪表安装工程中定额套用的问题27碳钢管道玻璃钢防腐28 29 30 31 32安装第六册关于刚性套管主材卡压连接如何套用定额户内干包式电力电缆头定额有误避雷引下线焊接 PE管如何计价内容(安装)内容(安装)安装工程人工费自06年8月1日起已作调整,一类为40元、二类为37元。

请问除(2006) 276号文规定的人工费用以外,可否由双方协议调整?你好:我们经常在安装工程中碰到排水立管安装必须先留洞,然后进行排水管的安装,最后进行堵洞。

但定额中不含有留洞及堵洞的工作内容,而这部分工作量又是实际发生的,请问这部分的费用该如何计取?关于电缆在穿管时,存在竖直,我套的是竖直通道电缆,我的理由是,因为我们穿的电缆,有很多弯,又是穿管的,又要通过电缆沟,在终端时要进户,在说每跟电缆距离很短,只在几十米范围内.请问可以这样套吗。

江苏省2001预算定额在施工结算时辅材价格可否依据市场价格进行调整?如果可以调整的话我想知道在哪个文件里有相关的说明,可以做为我方结算时调整的依据. 1、请问风管安装定额中包含的支架是否包括风管防摆动固定支架。

江苏2021定额解释说明

江苏2021定额解释说明

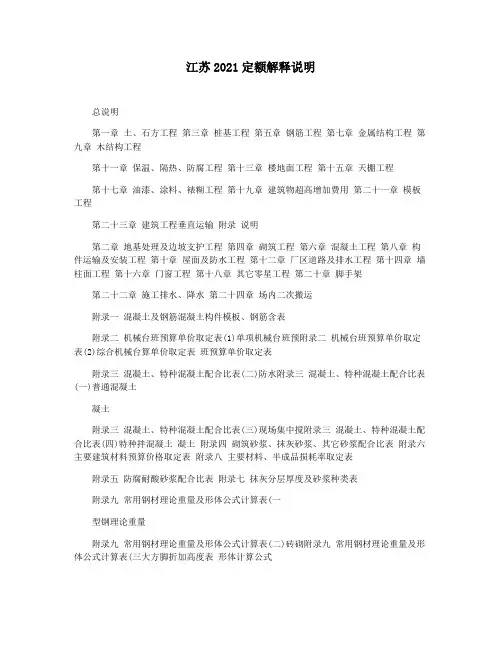

江苏2021定额解释说明总说明第一章土、石方工程第三章桩基工程第五章钢筋工程第七章金属结构工程第九章木结构工程第十一章保温、隔热、防腐工程第十三章楼地面工程第十五章天棚工程第十七章油漆、涂料、裱糊工程第十九章建筑物超高增加费用第二十一章模板工程第二十三章建筑工程垂直运输附录说明第二章地基处理及边坡支护工程第四章砌筑工程第六章混凝土工程第八章构件运输及安装工程第十章屋面及防水工程第十二章厂区道路及排水工程第十四章墙柱面工程第十六章门窗工程第十八章其它零星工程第二十章脚手架第二十二章施工排水、降水第二十四章场内二次搬运附录一混凝土及钢筋混凝土构件模板、钢筋含表附录二机械台班预算单价取定表(1)单项机械台班预附录二机械台班预算单价取定表(2)综合机械台算单价取定表班预算单价取定表附录三混凝土、特种混凝土配合比表(二)防水附录三混凝土、特种混凝土配合比表(一)普通混凝土凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅附录三混凝土、特种混凝土配合比表(四)特种拌混凝土凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录六主要建筑材料预算价格取定表附录八主要材料、半成品损耗率取定表附录五防腐耐酸砂浆配合比表附录七抹灰分层厚度及砂浆种类表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)砖砌附录九常用钢材理论重量及形体公式计算表(三大方脚折加高度表形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500―2021)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854―2021),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2021年)(以下简称本定额)。

本定额共分上下两册。

二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。

修缮定额说明

修缮定额说明

说明本章包括拆除工程、墙柱面整修工程、抹灰工程、装饰面层、墙柱面块料面层、护墙和柱面装饰及隔墙间壁与隔墙保温隔音层,共7节311个子目。

一、工作内容1、拆除工程包括:毗连部位的保护、现场监护和将拆除的可用材料和渣土废材料运至30m 以内指定地点,清理归堆码放整齐。

2、整修工程包括:去掉空鼓、酥裂、局部加固和清理基层以及新做的全部工作内容。

3、抹灰工程包括:筛砂、调运砂浆、基层处理、抹灰、找平、罩面、轧光、抹护角等全部工作。

内墙抹灰及外墙勾缝均包括堵脚手眼,勾缝还包括剔瞎缝。

4、水刷石、干粘石、剁斧石包括:基层处理、打底嵌条、筛洗石渣、配色、抹灰找平、粘石起条等全部工作。

阳台雨罩包括上表面抹水泥及顶抹石灰砂浆等全部工作。

5、特种砂浆包括:清理基层、调制运输砂浆、打底抹灰找平、配制耐酸胶泥及砂浆、涂胶、刮腻子、贴布、抹面、镶巾缸砖、瓷板、勾缝、封头、净面等全部工作。

6、装饰面层包括:基层处理、修补空隙、打磨清扫、调配浆料至成活的全部工作。

墙柱面腻子包括:调配腻子、基底清量、刮平、打磨等全部工作。

7、墙柱面块料面层包括:基层处理、抹垫层、打底、选砖、磨砖、套规格、浸水、打眼穿丝、镶面层、擦缝上蜡等全部工作。

8、护墙和柱面装饰有线骨包括:定位下料、打眼剔洞、埋木砖、安装龙骨等全部工作。

护墙和柱面装饰衬板、面层安装项目包括:下料、安装(衬)面层、勾缝、补眼等全工作。

软包层还包括:填充泡沫、配花、裁制等全部工作。

9、隔墙骨架包括:定位、划线、稳木砖、安装骨架、涂刷腐剂等全部工作。

面层安装包括:定位分格、制作安装等全部工作。

成品间壁安装包括:定位弹线、稳装铁件及成品安装等全部工作。

木间壁博古架制安包括:配料、制作、安装等全部工作。

10、隔墙保温隔间层包括:裁制、填表充及清理等全部工作。

二、统一性规定及说明1、模板墙洞口及阴角抹灰子目,是指模板墙面不抹灰者使用。

2、内护墙定额的龙骨、衬板、面层分别列项编制,执行相应定额。

【2021】154号文附件一:《江苏省建设工程费用定额》(2021年)营

【2021】154号文附件一:《江苏省建设工程费用定额》(2021年)营

【2021】154号文附件一:《江苏省建设工程费用定额》(2021年)营附件一:《江苏省建设工程费用定额》(2021年)营改增后调整内容一、建设工程费用组成(一)一般计税方法1、根据住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2021〕4号)规定的计价依据调整要求,营改增后,采用一般计税方法的建设工程费用组成中的分部分项工程费、措施项目费、其他项目费、规费中均不包含增值税可抵扣进项税额。

2、企业管理费组成内容中增加第(19)条附加税:国家税法规定的应计入建筑安装工程造价内的城市建设维护税、教育费附加及地方教育附加。

3、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。

4、税金定义及包含内容调整为:税金是指根据建筑服务销售价格,按规定税率计算的增值税销项税额。

(二)简易计税方法1、营改增后,采用简易计税方式的建设工程费用组成中,分部分项工程费、措施项目费、其他项目费的组成,均与《江苏省建设工程费用定额》(2021年)原规定一致,包含增值税可抵扣进项税额。

2、甲供材料和甲供设备费用应在计取现场保管费后,在税前扣除。

3、税金定义及包含内容调整为:税金包含增值税应纳税额、城市建设维护税、教育费附加及地方教育附加。

- 1 -二、取费标准调整(一)一般计税方法1、企业管理费和利润取费标准建筑工程企业管理费和利润取费标准表表4-1 序号一二项目名称建筑工程单独预制构件制作人工费+除税施工机具使用费计算基础企业管理费率(%)一类工程二类工程 32 15 11 17 29 13 9 15 7单独装饰工程企业管理费和利润取费标准表表4-2 序号一安装工程企业管理费和利润取费标准表表4-3 序号一市政工程企业管理费和利润取费标准表表4-4 序号企业管理费费率(%) 利润项目名称计算基础一类二类三类率工程工程工程 (%) 26 35 45 23 32 41 43 7 20 29 37 10 10 13 13 4 项目名称安装工程计算基础人工费一类工程 48 企业管理费率(%)二类工程 44 三类工程 40 利润率(%) 14 项目名称单独装饰工程计算基础人工费+除税施工机具使用费企业管理费率(%)利润率(%) 43 15 三类工程 26 11 7 12 利润率(%) 12 6 5 7 4 三打预制桩、单独构件吊装四五制作兼打桩大型土石方工程一通用项目、道路、排水工程人工费+除税施工机具使用费二三四五桥梁、水工构筑物给水、燃气与集中供热路灯及交通设施工程大型土石方工程人工费+除税施工机具使用费人工费人工费人工费+除税施工机具使用费 - 2 -仿古建筑及园林绿化工程企业管理费和利润取费标准表企业管理费率(%)一类工程二类工程三类工程 48 29 43 24 7 38 19 表4-5 序号一二项目名称仿古建筑工程园林绿化工程计算基础人工费+除税施工机具使用费人工费利润率(%) 12 14 4 三大型土石方工程人工费+除税施工机具使用费房屋修缮工程企业管理费和利润取费标准表表4-6 序号一二三四项目名称建筑工程部分安装工程部分计算基础人工费+除税施工机具使用费人工费人工费+除税施工机具使用费企业管理费率(%) 26 4411 36 利润率(%) 12 14 5 12 修缮工程单独拆除工程单独加固工程城市轨道交通工程企业管理费和利润取费标准表表4-7 序号一二三四五六七项目名称高架及地面工程隧道工程(明挖法)及地下车站工程隧道工程(矿山法)隧道工程(盾构法) 轨道工程安装工程大型土石方工程一大型土石方工程二人工费人工费+除税施工机具使用费人工费+除税施工机具使用费人工费+除税施工机具使用费计算基础企业管理费率(%) 34 38 29 22 61 44 9 15 利润率(%) 10 11 10 9 13 145 6- 3 -2、措施项目费及安全文明施工措施费取费标准措施项目费取费标准表表4-8 各专业工程费率(%)项目计算基础建筑工程单独装饰安装工程市政工程修缮土建(修缮安装) 1.1~2.1 1~2.3 0.3~1.3 0.6~1.6 1.1~2.2(0.6~1.6)(0.3~0.8) 0.5~2.1 0.5~2.2 0.5~2.1 0.5~2.2 1~3.1 1.1~3.2 1.1~3.2 0.9~2.7 0.5~2.1 1.1~2.1 0.5~2.1 1.1~2.7 0.4~1.3 0.5~1.3 城市轨道交仿古(园林)通土建轨道 1.6~2.7 0.5~1.6 安装临时设施赶工措施按质论价分部分项工程费+单价措施项目费-工程设备费注:本表中除临时设施、赶工措施、按质论价费率有调整外,其他费率不变。

关于明确江苏省建设工程费用定额有关问题的通知 苏建价站(2021)7

关于明确江苏省建设工程费用定额有关问题的通知 苏建价站(2021)7

关于明确江苏省建设工程费用定额有关问题的通知苏建价站(2021)7江苏省建设工程造价管理总站文件苏建价站(2021)7号关于明确江苏省建设工程费用定额有关问题的通知各市造价管理处,各有关单位:在江苏省建设工程费用定额执行过程中,有关工程类别划分、费用标准取定方面尚存在规定不明确和需调整的地方,经请示厅领导同意,现就有关问题明确如下:一、建设工程类别取定的有关标准:1、空间可利用的坡屋顶或顶楼的跃层,当净高超过2.1M部分的水平面积与标准层建筑面积相比达到50%以上时可以计算层数。

2、底层车库(不包括地下或半地下车库)在设计室外地面以上部分超过2.2m时,可以计算层数。

3、有地下室的多层建筑(七层以内)、有人防地下室的小高层、高层建筑的工程类别可以高套一类。

有地下室,但不是人防地下室的小高层、高层建筑,只有当处于层数或檐口高度的临界值时可以高套一类。

(仅适用于土建工程,安装不适用,详2021年下半年省解释)4、多栋建筑物下有连通的地下室时,地上的多栋建筑物的工程类别确定原则同有地下室的建筑工程;其地下室建筑面积在10000m以下的,按建筑工程二类标准取费,在10000m以上的,按建筑工程一类标准取费。

22二、建设工程的有关费用标准:1、建筑工程中的专业项目在执行费用标准时,桩基工程(包括打预制桩和制作兼打桩)、大型土石方工程不论是否单独发包,均应按照对应的专业项目执行费率标准。

预制构件制作、构件吊装、装饰工程只有在单独发包时,按照对应的专业项目执行费率标准;否则执行建筑工程费率标准。

2、特殊条件下施工增加费、地上、地下设施、建筑物的临时保护设施费,当计价定额中无适用项目参考报价时,可以直接以“项”为单位报价,不需要提供具体价格组成。

三、钢结构工程取费标准的部分调整1、加工厂完成制作,到施工现场安装的钢结构工程(包括网架屋面),安全文明施工措施费标准调整为按单独发包的构件吊装标准执行。

加工厂为施工企业自有的,钢结构除安全文明施工措施费外,其他费用标准不变,仍按建筑工程执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2021江苏修缮定额(安装)
总说明
一、本计价表是我省房屋修缮工程电气、给排水、采暖、通风空调工程编制工程概预算、结算、招标控制价及投标报价的依据,是造价审核的依据,也是企业经济核算、考核工程成本、编制施工计划及材料计划的参考。

二、本计价表适用于于我省房屋修葺工程电气照明设备、给排水、卫生器具、供暖、通风空调等的拆毁、加装及大、中修理,呼吸困难用作新建、扩建工程。

三、本计价表是以国家和有关部门发布的现行施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据,按大多数修缮施工企业采用的施工方法,机械化施工程度和合理劳动组织编制的。

四、本计价表已包含顺利完成该工程项目的全部施工过程所须要的人工费、材料费、机械费和、管理费、利润,除本计价表已标明可以折算外,其他均严禁调整。

五、本计价表已综合考虑了修缮工程零星、分散、工程量小、连续作业程度差、施工障碍多等人工降效因素,并考虑了工程搭接、单位工程转移、筛砂、洗石、办理领退料手续、竣工现场清理、一般工具材料的搬运(成品或半成品)、施工场地(200米以内)的水平运费、临时停水、停电等用工、停工因素,编制预、结算时不得另行增加。

六、本计价表人工工资单价为44.00元/工日。

费用定额继续执行《江苏省建设工程费用定额》(2021)。

七、本册计价表中材料预算价格是按2021年江苏地区建筑材料指导价及信息价编制的,凡带有()的材料,基价中不包括其价格。

应按()内所列计价表用量乘地区价格计算。

八、本计价表已将可能将出现的施工机械费及横向运输费参考《江苏省施工机械台班2021年单价表中》定额水平,以机械费用的形式列为子目,继续执行过程中除Seiches表明外,均严禁折算。

九、本计价表脚手架搭拆费按工程人工费的15%计取,其中人工工资占25%、材料占75%。

十、凡操作方式高度距离地面5米以上的工程,可以积财极高减少费和,按极高部分人工费的30%积财。

十一、本计价表的垂直运输高度以建筑物檐高20米以内为准。

超过20米的按工程项目人工费增加20%计取高层建筑增加费,其中人工工资占20%、机械占80%。

十二、房屋修葺工程牵涉新装工程继续执行《江苏省加装工程计价表》(2021)版适当子目后人工除以1.1系数。

本计价表未牵涉的拆毁子目可以继续执行《江苏省加装工程计价表》(2021)版适当子目后人工、机械除以50%。

十三、本计价表中凡注明“××以内”的,均包括“××”;“××以上”的,则不包括“××”本身。

十四、本计价表解释权属江苏省建设工程造价管理总站。

第一章电气设备工程
表明
第一节拆除工程
一、本节表明
1、本节所指拆除工程,操作时应按序拆除,尽量保持原物完整,对尚可使用的电线不得任意剪断,各项电气设备、管线和附属零件,必须分类集中整理后入库,如采用武拆者,其人工乘50%。

2、本节拆毁工程,就是以手工操作居多基本建设的。

二、工程量排序规则
1、配管拆除以“100m”为单位,不扣除管路中间接线盒、箱、灯头盒、开关盒所占长度。

2、配线拆毁以“100m”为单位,按单根缩短米排序。

3、各种灯具的拆除,以“组”为单位,开关、插座的拆除以“只”为单位。

4、配电箱、板、接线盒及仪表等的拆除,以“块”或“只”为单位。

第二节伸缩式工程
一、本节说明
本节所指伸缩式工程,操作方式时应按序伸缩式,展开部件冲洗,伸缩式配线、接焊纸盒(甩)头、供电试亮等全部过程。

二、工程量排序规则
1、配线拆换以“100m”为单位,按单根延长米计算。

2、吊灯线拆换以“10套”为单位。

3、杆上支持物拆换以“10份”为单位。

4、杆上横担拆换以“10根”为单位。

5、低压引入线拆换以“10组”为单位。

第三节翻修工程
一、本节说明
1、本节定额线路翻修就是所指在原来的基础上,再次复原,边线维持不变(含20%伸缩式工程量)。

如果出现搬迁、轮转和伸缩式工程量少于20%者,按拆毁与新装子目继续执行。

2、配线进入开关箱、柜、板的预留线,按下表规定预留长度,分别计入相应的工程量内。

序号12345项目各种开关、柜、板单独安装(无箱、盘)的铁壳开关、闸刀开关、起动器、母线槽进出线盒等由地坪管子出口引至动力接线箱电源与管内导线连接(管内穿线与软、硬母线接头)出户线预留长度高+宽说明盘面尺寸0.3m以安装对象中心算
1m1.5m1.5m以管口计算以管口计算以管口计算1、聚乙烯、阻燃型塑料管的接头含量允许按设计要求调整。

一、工程量排序规则
1、配管工程量不扣除管路中间接线箱、盒、灯头盒、开关盒所占长度,以“100m”为单位。

配线工程量的计算,按单根(线路)延长米计算。

2、灯具、插座分支线以“10套”为单位。

3、电机解体检查、冲洗以“10台”为单位,电机换轴承以“10根”为单位。

4、确定线路故障、疑难检修、修换各种灯具部件以“处”为单位。

第二章给排水工程
第一节管道、阀门、卫生器具、泵类拆毁
说明
一、本节定额适用于于各种管道、阀门、扰动器具、卫生器具、散热器、水泵等的拆毁工程。

二、管道拆除不分室内外,套用相应定额。

三、暗装管道:指半通行沟、通行沟、地板下、管井及顶棚内的管道。

四、本定额中存有列于拆毁子目,考量按序拆毁,尽量维持原物完备,各类设备和附属零件必须分类分散整理,环评入库。

五、坐式大便器和蹲式大便器的拆除定额不包括其配套的水箱拆除,高、低水箱拆除另套相应定额计算。

六、拆毁地下管道的开凿地槽人工可以自行排序。

七、本节拆毁就是按手工操作居多基本建设的。
