煤矿水害预测预报制度(正式)
煤矿水害预测预报制度(3篇)

煤矿水害预测预报制度煤矿水害是指在煤炭开采过程中,由于矿井底部或巷道中的地下水源涌出或渗透入井下,造成工作面水灾和矿井系统停运的严重事故。
为了提高煤矿的安全生产水平,预测和预报煤矿水害成为迫切需要解决的问题。
因此,建立一套科学合理的煤矿水害预测预报制度具有重要意义。
一、引言煤矿水害的发生与煤炭开采过程中的地质条件、水文地质条件、水文动力学条件等相关。
预测和预报煤矿水害需要充分考虑这些因素,并建立科学合理的数学模型,以达到准确预测和及时预报的目的。
二、煤矿水害预测模型1. 地质条件预测模型通过对矿井出煤层、覆岩层、基岩条件的分析和研究,预测地质条件对矿井的影响,明确地质隐患点。
2. 水文地质条件预测模型通过对矿井周边地区的水文地质条件进行分析和研究,预测地下水源供给能力和渗透水量等参数,判断水害发生的可能性。
3. 水文动力学条件预测模型通过对地下水系统进行建模和仿真,预测地下水流动特征和水位变化规律,为预测煤矿水害提供依据。
三、煤矿水害预报系统1. 数据采集和处理建立水文地质监测网,采集煤矿周边地下水位、水质和流量等数据,建立数据处理模型对数据进行处理和分析。
2. 参数评估和预测基于采集到的数据和建立的预测模型,评估煤矿水害发生的潜在风险,并预测水害发生的可能性和程度。
3. 预报发布根据水害预测的结果,制定相应的预警等级,并在煤矿和相关部门之间进行及时的信息传递和协调。
四、煤矿水害预测预报的应用与效果1. 预测和预报的及时性和准确性大幅提升,为矿井管理者和工人提供了重要的决策依据,避免了水害事故的发生。
2. 减少了煤矿停产停工带来的经济损失,保证了煤炭生产的连续性和稳定性。
3. 对煤矿周边环境的影响得到最小化,保护了生态环境的可持续发展。
五、煤矿水害预测预报制度的难点与挑战1. 数据收集和处理的可靠性和及时性是制度建立的基础,需要建立科学合理的数据采集和处理流程。
2. 模型建立需要大量的地质、水文地质和水文动力学等方面的数据支持,需要加强相关研究和技术储备。
矿井水害预测预报制度范文

矿井水害预测预报制度范文一、引言矿井水害是矿井开采中常见的一种安全隐患,给矿山生产和矿工的生命安全带来巨大的风险。
因此,建立一个科学有效的矿井水害预测预报制度对于矿井安全管理具有重要的意义。
本文将围绕矿井水害预测预报制度的建立和完善展开论述,旨在提供一种可供参考的范例。
二、背景矿井水害是由于矿井内部含水量过高,导致地质构造破裂或矿井漏水,进而引发灾害。
为了及时发现、预测和应对矿井水害,必须建立一套可靠的预测预报制度。
三、矿井水害预测预报制度的要素1.数据收集和处理:收集和整理相关的矿井地质、水文地质、水文气象等方面的数据,并对其进行有效的处理和分析。
2.预测模型的选择和建立:根据已有的数据,选择适合的预测模型,并建立起可靠的数学模型,用于对未来水害发生的可能性进行预测。
3.监测系统的建立和完善:通过安装和维护相关的监测设备,监测矿井地下水位、渗透压力、地应力等关键参数的变化,及时发现异常情况。
4.信息传递和共享:建立起快速、准确的信息传递和共享机制,确保相关的预测预报信息能够及时准确地传递给相关部门和人员。
五、矿井水害预测预报制度的流程1.数据收集和处理:将相关的矿井地质、水文地质、水文气象等方面的数据进行收集和整理,包括地下水位的变化、地应力的变化等。
2.预测模型的选择和建立:根据已有的数据,选择适合的预测模型,并利用这些数据建立起可靠的数学模型,进行水害发生的可能性预测。
3.监测系统的建立和完善:安装和维护相关的监测设备,监测矿井地下水位、渗透压力、地应力等关键参数的变化,及时发现异常情况。
4.预测预报信息的生成和传递:根据实时监测数据和预测模型,生成水害发生的预测预报信息,并通过信息系统进行传递。
5.信息的接收和处理:相关部门和人员接收到预测预报信息后,进行及时的处理和分析,并根据情况采取相应的措施。
六、矿井水害预测预报制度的优势和意义1.提前预警:通过建立矿井水害预测预报制度,可以提前预警灾害发生的可能性,为矿山的生产和矿工的生命安全提供保障。
煤矿水害预测预报制度

煤矿水害预测预报制度
是指针对煤矿水害(如矿井涌水、煤矸石堆积场泄漏等)的发生,利用科学的方法和技术手段,对煤矿水害发生的可能性和严重程度进行预测和预报的一套完整的管理制度。
煤矿水害预测预报制度通常包括以下几个方面的内容:
1. 监测系统:建立完善的煤矿水害监测系统,包括地下水位监测、井下瓦斯监测、随机井底流量监测等,通过实时数据采集和监测,对煤矿水害的动态变化进行监测。
2. 预测模型:建立合理的预测模型,通过分析历史数据和监测数据,结合地质条件、矿井工程特点等因素,预测煤矿水害的发生可能性和严重程度。
常用的预测方法包括统计模型、时空模型、神经网络模型等。
3. 预警系统:根据预测模型的结果,建立煤矿水害预警系统,及时发出预警信号,通知相关人员做好应对和措施准备,以减少水害损失和保障矿工安全。
4. 应急预案:制定详细的煤矿水害应急预案,明确各项工作任务和责任分工,指导抢险救援工作的开展,确保应急响应和处置的高效性和有效性。
5. 跟踪评估:对煤矿水害预报的准确性和有效性进行跟踪评估,根据评估结果对预测模型和预报制度进行不断改进和优化,提高煤矿水害预测预报的可靠性和准确性。
通过建立健全的煤矿水害预测预报制度,可以提前发现和预警煤矿水害的发生,有效降低煤矿水害造成的损失和风险,保障矿工的安全和煤矿生产的持续稳定。
某煤业水害预测预报制度范文(三篇)

某煤业水害预测预报制度范文煤业水害预测预报制度是针对煤矿和煤炭运输环节中可能出现的水害情况,通过科学的手段进行预测和预报,以便采取相应的措施来预防和应对水害事件的发生。
该制度主要包括以下几个方面:1. 监测设备建设:在关键地点安装水位、水流速度、气象等监测设备,实时监测和记录数据。
监测设备可以是传感器、测量仪器等。
2. 数据收集与分析:将实时监测到的数据传输到数据中心,并进行数据分析,通过算法和模型对煤矿和煤炭运输环节的水害风险进行评估和预测。
3. 预测模型建立:利用历史数据和各种指标建立相应的预测模型,可以采用统计学、机器学习、人工智能等方法进行分析和建模,预测可能发生的水害情况。
4. 预警系统建立:基于预测模型,建立相应的预警系统,及时向相关部门和人员发送预警信息,以便采取相应的应对措施,比如疏散人员、加强监测、调整煤矿生产计划等。
5. 预警信息发布:将预警信息发布给煤矿和相关单位,包括预警级别、预警时间和预警范围等信息,以便相关单位能够及时采取行动。
6. 应急措施制定:根据预警信息,相关单位应制定相应的应急措施和预案,明确责任分工和行动步骤,提前做好应对准备。
7. 定期演练与评估:定期进行演练和评估,检查制度的完善程度和应急能力,及时修正不足之处,提高预测和预报的准确性和可靠性。
这样的煤业水害预测预报制度可以有效帮助煤矿和煤炭运输环节提前预知可能发生的水害风险,并采取相应的措施来减少损失和保障煤炭生产和运输的安全。
某煤业水害预测预报制度范文(二)煤矿水害是煤矿安全生产中的关键问题之一,为了有效预测和预报煤矿水害,提前采取相应的措施进行防治,制定煤矿水害预测预报制度至关重要。
本文将介绍一个煤业水害预测预报制度的范本,详细说明其构成和内容,以指导煤矿企业有效避免和减少煤矿水害事故的发生。
一、背景与目的:煤矿水害预测预报制度的建立旨在提前发现和预测煤矿水害的发生,及时采取相应的措施进行预防和应对,以保障煤矿人员的生命财产安全和矿井的正常生产。
矿井水害预测预报制度(5篇)

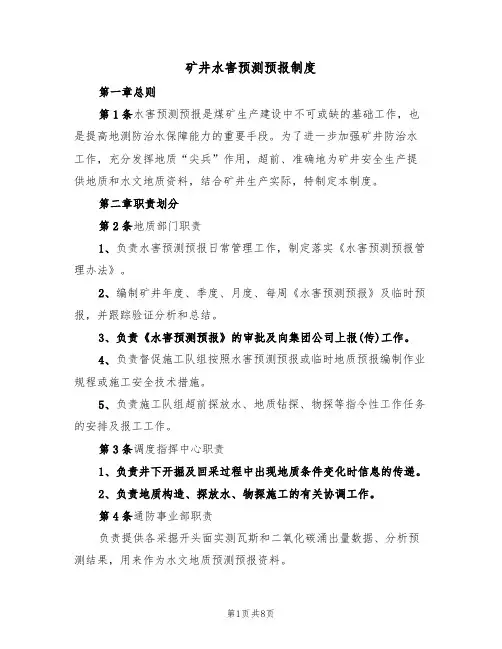

矿井水害预测预报制度第一章总则第1条水害预测预报是煤矿生产建设中不可或缺的基础工作,也是提高地测防治水保障能力的重要手段。
为了进一步加强矿井防治水工作,充分发挥地质“尖兵”作用,超前、准确地为矿井安全生产提供地质和水文地质资料,结合矿井生产实际,特制定本制度。
第二章职责划分第2条地质部门职责1、负责水害预测预报日常管理工作,制定落实《水害预测预报管理办法》。
2、编制矿井年度、季度、月度、每周《水害预测预报》及临时预报,并跟踪验证分析和总结。
3、负责《水害预测预报》的审批及向集团公司上报(传)工作。
4、负责督促施工队组按照水害预测预报或临时地质预报编制作业规程或施工安全技术措施。
5、负责施工队组超前探放水、地质钻探、物探等指令性工作任务的安排及报工工作。
第3条调度指挥中心职责1、负责井下开掘及回采过程中出现地质条件变化时信息的传递。
2、负责地质构造、探放水、物探施工的有关协调工作。
第4条通防事业部职责负责提供各采掘开头面实测瓦斯和二氧化碳涌出量数据、分析预测结果,用来作为水文地质预测预报资料。
第5条施工单位职责1、根据水害预测预报编制作业规程或施工安全技术措施。
2、根据职能部门的指令安排,负责(配合)本单位作业头面超前探放水、地质构造的钻探施工。
3、负责在掘进或回采过程中水文发生异常时,及时向矿调度和地质部门汇报。
第三章预测预报的主要依据第6条水害预测预报的依据1、根据《地质报告》中已经查明的地质构造包括断层、陷落柱、冲刷带、褶曲、薄煤区,查明的水文地质情况等进行预测预报。
2、根据现有三维地震勘探查明的地质构造,主要是落差≥3m的断层、直径≥25m的陷落柱、褶曲、冲刷带、薄煤区和积水区等进行预测预报。
3、根据巷道在掘进、回采过程中实际揭露水文地质情况,利用地质构造和水文地质的规律,对相邻巷道或工作面进行预测预报。
4、利用现有的物探设备,如坑透仪、直流电法仪在井下巷道进行超前物探,结合井田地质构造发育规律对富水等物探异常区进行预测预报。
矿井水害预测预报制度范文

矿井水害预测预报制度范文一、引言为了加强矿井安全管理,防范和减少矿井水害事故的发生,制定本矿井水害预测预报制度。
该制度旨在通过科学的方法和准确的预测预报,为矿山生产决策和安全管理提供科学依据,实现矿山生产的安全高效运行。
二、管理标准1. 水害监测设备配置(1)根据矿井类型、工作面情况,对矿井进行科学合理的水害监测设备配置。
(2)确保各种水害监测设备正常运行,定期进行巡检和维修,设备异常情况需及时上报并解决。
2. 水害预测预报分析(1)矿山应建立科学的水害预测预报数据库,对历史数据进行统计分析,制定相应预测预报模型。
(2)定期组织专业人员对监测数据进行分析和评估,形成水害预测报表,并及时上报给相关部门。
3. 紧急预警响应(1)当水害预测预报情况达到预警级别时,应立即启动紧急预警响应机制,责任人员及时组织人员撤离到安全区域,并做好相关紧急救援准备。
(2)实行五级预警制度,根据预警级别,及时报告上级主管部门,并采取相应措施进行处置。
4. 培训和演练(1)定期组织矿山管理人员和工作人员进行水害预测预报培训,提高他们的预警意识和应急处置能力。
(2)定期组织水害预测预报演练,检验应急响应和处置能力,并对演练结果进行评估和总结。
三、考核标准1. 设备配置考核(1)考核矿井水害监测设备的配置情况,是否按照规定进行配置,设备运行是否正常。
(2)考核设备巡检和维修情况,是否按时进行巡检和维修,并及时上报和解决异常情况。
2. 预测预报分析考核(1)考核矿山水害预测预报的科学性和准确性,是否建立了相应的预测预报数据库。
(2)考核对监测数据的分析和评估情况,是否形成了水害预测报表,并及时上报给相关部门。
3. 紧急预警响应考核(1)考核紧急预警响应机制的启动是否及时,责任人员是否正确组织人员撤离到安全区域,并做好相关紧急救援准备。
(2)考核五级预警制度的执行情况,是否及时报告上级主管部门,并采取相应措施进行处置。
4. 培训和演练考核(1)考核矿山管理人员和工作人员的水害预测预报培训情况,是否按时组织培训,是否提高了他们的预警意识和应急处置能力。
某煤业水害预测预报制度

某煤业水害预测预报制度
是指在煤矿开采过程中,为了防范和应对可能发生的水害(如洪水、涌水等)而建立的一套预测预报系统和应急管理措施。
该制度一般包括以下方面:
1. 监测技术:安装水位监测仪器、流量计等设备对采矿区域的水位水压进行实时监测,及时获取相关数据,对水患风险进行评估。
2. 预测模型:利用历史数据和现场观测数据建立合适的预测模型,通过对水位流量等参数的分析和预测,判断是否可能发生水害,预警可能的水害发生时间和范围。
3. 预警系统:建立预警系统,将预测结果及时传递给相关部门和人员,以便采取应急措施。
预警系统可以包括声光报警设备、手机短信提醒、网络平台等多种形式。
4. 应急管理:制定详细的应急预案,明确各级责任人和应急措施,包括疏散方案、抢险救援方案、设备运行方案等,保证在水害发生后能够及时有效地应对。
5. 定期演练和评估:定期进行水害应急演练,模拟不同情况下的应急响应,及时发现问题并加以改进。
同时定期评估预测预报系统的准确性和可靠性,对制度进行修订和优化。
通过建立和完善煤业水害预测预报制度,可以提前发现和预警即将发生的水害,减少人员伤亡和财产损失,提高煤矿安全生产水平。
矿井水害预测预报制度

矿井水害预测预报制度
为了贯彻落实“安全第一、预防为主、综合治理”的安全生产方针,有效开展煤矿水害防治工作,防止重特大水害事故发生,根据有关法律法规和文件,特制定某某煤矿《水害预测预报制度》、《水害隐患排查治理制度》《水害防治技术管理制度》。
一、做好水文地质基础工作,查明矿区内水文地质类型、矿井充水因素、矿井可能遭受的水害类型等。
二、根据实际情况,水害预测预报与地质预报合并编制。
三、根据年度采掘安排计划,编制年度地质及水文地质预报,年度预报应当纳入矿井祸患预防计划。
根据月度生产安排,每月上旬编制完成月度地质及水文地质预报。
四、如遇特殊情况,根据生产实际,编制临时地质及水文地质预报,并报告调度室,及时通知可能受水害威胁地点的人员撤离到安全地点。
五、水害预测预报采用地质及水文地质与报表的形式,
内容包括预报地点、预报范围、预报区地质简况、具体预报内容、处理措施和责任单位等。
编制完成后,经煤矿地质技术负责人、副总工程师、科长审核、总工程师批准后,及时发送生产职能科室及有关生产单位。
六、调度室根据预报情况有序安排生产,安检科根据预报情况及时督促有关单位落实,生产技术科对相关单位落实情况进行抽查。
七、生产技术科每月要结合生产实际对预报情况进行分析研究,努力提高预测预报的准确度。
八、对己经作出预报,由于生产单位没有认真落实防治水措施造成的隐患和问题,安检科要追究相关单位责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编订:__________________
单位:__________________
时间:__________________
煤矿水害预测预报制度
(正式)
Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-5834-39 煤矿水害预测预报制度(正式)
使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
每年初由防治水办公室根据年度采掘接续计划,结合矿井水文地质资料,全面分析采掘过程中存在的水灾隐患,编制年度水情水害分析预报和年度防治水计划,于元月上旬报公司;每月5日前及每季度末编制月度、季度水情水害分析预报并下发各生产单位及相关科室领导。
同时,对于回采工作面和掘进巷道可能出现的矿井水害随时预测预报。
1、井下各采、掘头面施工前方地质条件较清楚时,根据生产施工进度,在过断层、构造带50m前下发地质预测预报。
2、井下各采、掘头面施工前方地质条件发生异常变化,或与已掌握的地质资料出现偏差、不符时,要根据施工现场的地质情况立即补发地质预测预报。
3、井下各采、掘头面施工前方存在岩溶陷落柱、
老巷道、采空区、老钻孔等水害隐患时,要提前60m下发水情、水害隐患通知书。
4、井下采煤工作面及煤(岩)巷掘进头在施工过程中出现煤层厚度变化较大时,要立即下发地质预测预报。
5、井下揭煤巷道、井筒在距被揭突出煤层距20m 前下发地质预测预报通知书,距10m前根据钻探资料发现地质情况变化较大时,及时下发揭煤预报。
距小于10m时要组织相关单位进行边探边掘。
6、井下需要进行探、放水的采掘头面,探、放水钻孔施工设计编制后,根据生产施工进度,在距探放水钻孔设计施工位置60m前下发水情、水害隐患通知书。
7、地测防治水临时预测预报要具有时效性、准确性、针对性,并由矿总工程师及副总工程师、相关领导签字后生效,下发至矿各相关单位。
8、地测防治水临时预测预报内容完整,对生产过程中存在的各类地质问题描述准确,具有可执行性。
各单位在接到地测防治水预测预报通知书后,根据通知书内容编制具有针对性的专项技术措施,防止各类地测防治水事故的发生。
9、每年初,根据年度采、掘接替计划,结合水文地质资料,全面分析水害因素,编制水害分析预测年度报表。
10、根据采、掘工程的月度计划,编制月度水情水害预测预报表,同时对已编制的年度报表进行修改、补充和修订。
11、根据采、掘施工进度,每周提前编制矿井水害周分析,对本周内存在的水害隐患进行排查,并配发水情、水害隐患通知书。
12、各采掘工作面每年的全部水害预测资料要装订成册,并纳入矿井灾害预防计划,所有水文预测预报资料必须由矿总工程师及相关部门领导签字后及时报送至相关部门。
13、每年初,根据年度采、掘接替计划,煤(岩)巷掘进地质、采煤地质综合地测资料,分析在掘进及
回采过程中可能遇到的地质异常情况,编制地测回采及掘进年度报表。
14、根据采、掘工程的月度计划,编制掘进及回采地质月度预报表,分析采、掘前方存在的地质异常情况,同时对已编制的年度报表进行修改、补充和修订。
