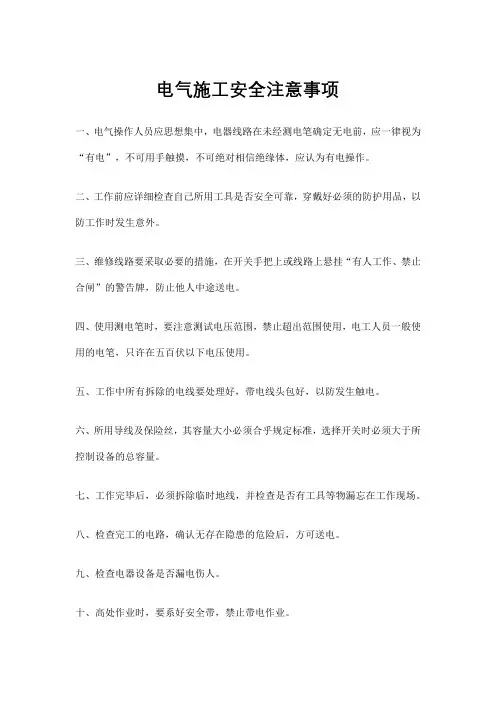

一、电气操作人员应思想集中,电器线路在未经测电笔确定无电前,应一律视为“有电”,不可用手触摸,不可绝对相信绝缘体,应认为有电操作。

二、工作前应详细检查自己所用工具是否安全可靠,穿戴好必须的防护用品,以防工作时发生意外。

三、维修线路要采取必要的措施,在开关手把上或线路上悬挂“有人工作、禁止合闸”的警告牌,防止他人中途送电。

四、使用测电笔时,要注意测试电压范围,禁止超出范围使用,电工人员一般使用的电笔,只许在五百伏以下电压使用。

五、工作中所有拆除的电线要处理好,带电线头包好,以防发生触电。

六、所用导线及保险丝,其容量大小必须合乎规定标准,选择开关时必须大于所控制设备的总容量。

七、工作完毕后,必须拆除临时地线,并检查是否有工具等物漏忘在工作现场。

八、检查完工的电路,确认无存在隐患的危险后,方可送电。

九、检查电器设备是否漏电伤人。

十、高处作业时,要系好安全带,禁止带电作业。

电路施工注意事项及施工要点

电路施工注意事项及施工要点

电路施工注意事项及施工要点
注意事项:
1. 施工前应详细了解房屋的电气线路情况,包括进线方式、线材规格等。

2. 必须严格按照国家和地方的电气安装规范进行施工,确保施工质量。

3. 在施工过程中,要注意保护好已完成的装修部分,避免损坏。

4. 施工完成后,要进行严格的验收,确保所有电气设备正常运行。

施工要点:
1. 开槽:墙面开槽要遵循“横平竖直”原则,避免横向开槽。

2. 布线:线管内穿线不能超过线管截面积的 40%,一般情况下,16 线管穿 3 根线,20 线管穿 4-5 根线。

3. 线管固定:线管需用管卡固定,管与管之间的间距要大于 1cm,线管转角处需用转角管卡固定。

4. 线管连接:线管与线管之间需用直接连接,连接处要涂抹 PVC 胶水。

5. 强弱电间距:强弱电之间间距要大于 30cm,如有交叉,需用锡纸包裹线管。

6. 开关、插座安装:开关、插座安装高度一般为 1.3m,插座左零右火上接地。

7. 配电箱安装:配电箱内的漏电保护器、空气开关等需按照规范配置,配电箱需安装在干燥通风处,且周围不能有障碍物。

总之,电路施工需要严格按照规范进行,施工过程中要注意安全,确保施工质量。

如果你不具备相关专业知识,建议请专业的电工进行施工。

电气安全注意事项(三篇)

电气安全注意事项(三篇)

电气安全注意事项1、管路敷设施工(1)锯管套丝时管子压钳案子要放平衡,用力要均衡,防止锯条折断或套丝扳手崩滑伤人。

(2)用手动弯管器煨弯时,操作人员面部一定要错开所弯的管子,以免弯管器滑脱伤人。

(3)在进行管路焊接时,应注意避免弧光伤害其他工作人员的眼睛,打药渣时要注意防止烫伤眼睛。

电焊把线和零线不准搭在氧气瓶上面,更不准从金属绳上面拉过。

下班前,电焊把线和零线必须分开放着,以防短路。

(4)搬运大管径钢管时,不能直接用手抬管子,应在管两端插入木棒或小钢管再抬运。

(5)高空作业时,应系好安全带,戴好安全帽,防止高空掉物砸伤。

(6)电焊施工前,要察看周围有无易燃、易爆物品,必须清理完毕方可施工。

特别要关注外墙、厨房、卫生间防水材料的防护,电焊渣绝对不能接触这些部位的防水材料。

(7)用塔吊进行管路吊装时,必须把管路绑扎好,严禁吊装短管。

(8)主体结构施工时,严禁把管路堆放在楼外侧脚手板及影响施工人员通行的地方。

2、防雷接地安装施工(1)高空作业时,必须系好安全带、戴好安全帽、穿软底鞋。

遇有大风、雷雨天气影响施工时,应立即停止施工。

(2)雪后施工时,要注意采取防滑措施。

(3)施工用工具、材料,应搁置在顺手稳妥的地方,防止坠落伤人。

3、管内穿线施工(1)扫管穿线时要防止钢丝的弹力勾眼;两人穿线时应协调一致,不得用力过猛以免伤手。

带线钢丝穿好后,在盒、箱内要妥当放置,不要出盒、箱,以免钢丝头伤人。

(2)使用梯子作业时,梯子要绑扎牢固,并设好拉绳,不得站在梯子最上一层工作以免摔伤,梯凳上禁止放工具、材料。

(3)使用喷灯进行加热时,要有防火设施,以免发生火灾。

使用焊锡锅时,不能将冷勺或水浸入锅内,防止爆炸,飞溅伤人。

(4)管内穿线的颜色必须严格按照图纸敷设,严禁电线颜色串色、替换。

4、桥架安装施工(1)安装灯具使用梯子或高凳时,一定要采取防掉、摔、砸措施;(2)工人施工时,必须穿软底布鞋;(3)需要涮锡时,要注意安全用电用火,必须派人看火。

施工现场安全用电注意事项(三篇)

施工现场安全用电注意事项(三篇)

施工现场安全用电注意事项施工现场是一个高风险的环境,用电安全是施工过程中必须重视的事项之一。

合理使用、安全维护和正确操作电气设备可以大大减少电气事故的发生。

本文将从施工现场用电的注意事项、施工用电设备的安全使用以及施工现场用电的维护保养等方面展开论述。

一、施工现场用电的注意事项1.合理规划用电设备:在施工前,应根据工程需求合理规划用电设备布置和线路布线,避免设备过量导致供电不足或线路过长引发线路过载等问题。

2.选择合格的电工器材:购买电工器材时,要选择有国家标志、合格证明和产品检验报告的正规厂家生产的产品,确保器材质量符合国家标准。

3.依法设立电气设备:电气设备应符合国家标准和相关安全规范,并经过正规部门审查和备案,确保设备可靠安全。

4.正确使用电气设备:操作电气设备前,必须熟悉设备的使用说明书,按照规定方式正确使用,禁止擅自更改电机、电缆等设备。

5.防止电气设备潮湿:施工现场经常有水雾、水花等潮湿环境,应采取防水、防潮措施,保证电气设备的正常运行。

6.避免线路击穿:线路敷设时应注意避免与铁丝、水泥等导电物体接触,防止线路击穿造成电气事故。

7.防止电气设备漏电:电气设备运行时应定期检查漏电情况,发现问题及时维修,确保设备安全稳定。

8.杜绝乱拉乱接电缆:施工现场经常存在电缆纠缠、乱拉乱接的情况,应采取固定电缆桥架、标明电缆线路等措施,防止接地不良和漏电现象。

二、施工用电设备的安全使用1.电动工具使用注意事项:使用电动工具前,必须检查线路和电器,确保电源正常并具备漏电保护装置。

工具故障时应立即停用,并由专业人员进行检修。

2.高空吊装电气设备注意事项:对于在高空进行吊装的电气设备,必须采取可靠的固定措施,确保设备在吊装过程中不会摇晃或脱落。

3.特殊环境下的电气设备使用注意事项:在特殊环境(如易燃、易爆、高温等场所)使用电气设备时,必须选用符合特殊环境要求的防爆电器设备,防止发生火灾或爆炸。

4.电焊设备使用注意事项:电焊设备应放置在干燥、通风良好的地方。

电气工程施工应注意

电气工程施工应注意

电气工程施工应注意一、电气工程施工的整体规划在进行电气工程施工之前,必须对整个工程进行合理的规划。

首先要制定详细的施工计划,包括施工进度、工期安排、施工步骤等内容。

在规划中应考虑到各种情况的处理和应对措施,确保在施工过程中能够及时解决各种突发情况。

其次,要合理设置施工人员和设备,保证施工队伍的配备和设备的充足。

只有合理调配资源,才能保证施工进度的顺利推进和质量的可靠保障。

另外,在规划中还需考虑到施工现场的环境和工艺要求,以及施工期间可能遇到的各种问题和挑战。

只有从整体上进行规划,才能有效地指导施工工作的开展。

二、设备材料选购在电气工程施工中,设备和材料的选购极为重要。

要选择质量可靠、性能稳定的设备和材料,确保工程的安全和可靠性。

首先,要选择合格的供应商和品牌,以保证设备和材料的质量和性能。

要充分了解供应商的信誉和资质,避免购买假冒伪劣产品,影响工程的施工质量。

其次,要根据工程的实际需求选择合适的设备和材料。

要根据工程的技术要求和规范要求,选择符合要求的设备和材料,以确保工程的安全性和可靠性。

另外,要及时更新设备和材料的信息,关注新技术和新材料的应用,以满足工程的需求,提高工程的技术水平。

三、施工现场管理在电气工程施工中,施工现场管理是至关重要的一环。

只有严格管理现场,才能保证施工的顺利进行和质量的可靠保障。

首先,要建立完善的安全管理制度和规章制度,保障施工人员的安全。

要加强安全教育和培训,提高施工人员的安全意识,确保施工现场的安全。

其次,要加强对施工人员的管理和监督,确保施工人员落实施工要求,确保施工工程进度和质量。

要加强对施工现场的巡视和检查,及时发现和解决问题,确保施工的顺利进行。

另外,要加强与业主和监理单位的沟通和协调,及时反馈工程的进展情况和问题,确保工程的顺利完成。

总之,电气工程施工是一项复杂的工程,要求施工人员具备扎实的技术和丰富的经验,才能保证工程的质量和安全。

只有严格遵守规范和要求,做好施工现场管理,才能确保工程的顺利进行和后续使用的可靠性。

电气工程施工注意事项

电气工程施工注意事项

电气工程施工注意事项一、配电箱的安装1.暗配电箱沿最近线路敷设嵌入或挂墙,控制箱下沿距地1.5米。

2.管路在穿越建、构筑物基础时应加保护套管(不得穿过设备基础),穿越伸缩缝时应增设伸缩盒,用金属软管过渡。

3.电管拗弯不允许有折皱凹瘪和裂缝,拗弯后的椭圆应不得大于外径的10%,弯头半径大于6倍管径(暗配管大于10 倍);一个弯时,长度不得超出20m,两个弯时,长度不得超过15m,三个弯时,长度不得超出8M,否则,应加装接线盒。

4.钢管配线应在下列各处设金属软连接管:(1)电机的进线口。

(2)钢管与电气设备直接连接有困难处。

5.管端和弯头两侧需有管卡固定钢管,否则穿线时易造成钢管移位和穿线困难。

6.落地式配电箱采用10#槽钢,高0.15米;配电箱应安装牢固,其垂直偏差不应大于3mm;暗装时,照明配电箱四周应无空隙,其面板四周边缘应紧贴墙面。

箱体与建筑物、构筑物接触部分应涂防腐漆。

7.照明配电箱底边距地面安装高度应为1.5m,配电板底边距地面高度不宜小于1.8m。

8.配电箱内,应分别设置零线和保护地线( PE)汇流板。

二、灯具、开关、插座的安装1.各种型号规格的灯具、开关、插座必须系统检查和试验,熟悉性能和安装方式、方法,尺寸定位,标高按图纸标注统一一致。

2.插座箱下沿距地0.5米;开关下沿距地1.4米,距门框0.2米;插座除标明者外,均距地0.5米。

3.采用钢管作灯具的吊杆时,钢管内径不应小于10mm,钢管壁厚不应小于1.5mm,吊链灯具的灯线不应受拉力,灯线应与吊链编叉在一起。

4.灯具固定牢固可靠,每个灯具固定螺钉或螺栓不应少于2个。

同一室内场所成排安装的灯具其中心线偏差不大于5mm。

开关、插座的并列安装高度差不大于1mm。

同一室内的高度不大于5mm。

5.螺口灯头中心线弹簧片接相线,螺口接零线,其螺口深度保证灯泡丝扣全部旋入。

软线吊灯的相线要作标记,挽好保护扣。

6.扳把开关向上“合”向下“断”;插座的接线依次顺序为:二、三孔是相右,零左地上;四孔是A左、B下、C右、地上。

电路施工注意事项

电路施工注意事项

电路施工注意事项
电路施工是电气工程中非常关键的部分,需要注意以下几点以确保施工质量和安全:
1.遵守规定:电路施工必须符合国家和地方的电气安全规定,以及相关的建筑和工程规定。

2.设计规划:在施工前,需要有详细的设计规划,包括电路图、布线图、设备清单等。

3.选择合适的材料:电线、插座、开关等电气材料必须符合规定,具有合格证和质量保证。

4.安全防护:施工人员需要穿戴合适的防护装备,如绝缘鞋、绝缘手套等,以防止触电事故。

5.正确施工:电路施工必须按照设计规划进行,布线要整齐、美观,不得随意更改。

6.检查和测试:施工完成后,需要进行检查和测试,以确保电路的安全和正常运行。

7.文档记录:施工过程中需要做好文档记录,包括施工进度、材料使用、质量检测等方面的记录。

具体来说,以下是一些关键的注意事项:
1.定位:要根据电路的用途进行电路定位,比如哪里要开关、哪里要插座、哪里要灯等。

2.开槽:定位完成后,电工根据定位和电路走向开槽布线,线路槽很有讲究,要横平竖直。

不过,规范的做法不允许开横槽,尤其是混凝土墙面。

3.布线:布线一般采用线管暗埋的方式。

线管有冷弯管和PVC
管两种,冷弯管可以弯曲而不断裂,是布线的最好选择,因为它的转角是有弧度的,线可以随时更换,而不用开墙。

4.弯管:冷弯管要用弯管工具,弧度应该是线管直径的10倍,这样穿线或拆线才能顺利。

以上就是电路施工过程中需要注意的一些事项。

请务必遵守规定,注意安全,并选择合适的材料进行施工。

电气施工注意事项

电气施工注意事项

电气工程施工阶段的质量控制措施有哪些?1、检查施工人员是否按图纸施工、规范施工。

施工人员在施工中常出现图方便,省材料,而不按图纸和规范施工。

如回填土垫层中的电线管不给予水泥砂浆保护;进入配电箱、多媒体箱、线盒的JDG管、PVC电管不按规定用锁母接头与箱体、盒子连接;预埋PVC电管时,预埋布管时该留间距的未留,由其是电管集中的梁局部位置,影响结构梁的有效截面,电管要求分开敷设,管与管之间应留有2.5CM间隙;平行布管有三层管重叠现象,该部位三根管应拉成三角形,每边大于30CM以上;电管接头处不加强固定,砼浇筑时接头处容易崩开;不按规范弯管,弯曲半径过小,应不小于6D管径,否则会影响后期穿线;布管前应在模板标出灯头盒、开关、插座的位置及管线走向;钢管敷设时还应注意接头处是否绑扎牢固,防止灌浆并做好管线接地;这里特别要提出壁厚小于2.5MM的钢管严禁焊接,埋入砼中非镀锌钢管的内壁应做防腐处理。

施工中还往往忽略按系统图接线,设计回路的安排是有一定原则的,是进行了“相”平衡计算的,如不按图纸回路编号接线,一是可能造成接线错误,也可能造成三相负载不平衡,使开关保护措施失去作用或线路烧毁;二是造成后期维修困难,图纸与现场不符;电气施工管理人员必须严格检查此现象。

2、加强隐蔽工序的检查,隐蔽部位的工作有些是后期无法返工的,重新施工会造成更大的浪费且会破坏现有的结构稳定。

3、电气施工是随结构施工分段、分层进行的,所以质量检查必须分段分层进行,认真填写检查记录表格,不能事后集中补填表格,甲方管理人员在阶段检查质量时,同时复核检验记录的真实性、可靠性、准确性。

并应对照图纸检查预埋项目是否有遗漏。

4、均压环、避雷带、防雷引下线等防雷工程施工对建筑的安全非常重要的,是否漏焊,焊接长度及质量是否满足规范及设计要求。

这里要提出很多施工人员对防雷焊接双面焊和单面焊存在误区,防雷焊接全部都为双面焊接,焊接长度为圆钢直径的6D(以大直径钢筋为准)每处焊接点都要仔细检查,特别是结构转换层,由于柱子主筋调整,防雷引下线容易错焊、漏焊,跨越建筑变形缝时,要设置补偿装置,引下线标识要清楚,所以要提醒施工人员引起重视,这也是监理检查内容的重点,必须认真检查核对,确保工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电气施工注意事项1、金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。

埋入建筑物内的电线管路,离墙表面的距离不应小于15mm。

2、消防报警用电管线暗敷设时保护层厚度不宜小于30mm;明敷设时,金属管或金属线槽其表面涂刷防火涂料保护。

3、金属管敷设:(1)镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4mm2;(2)当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;当镀锌钢导管采用螺纹连接时,连接处的两端用专用接地卡固定跨接接地线;⑶屋面引至风机电源段的金属管和地下室设备间接线盒至设备的电源线配管应使用防液型金属软管。

⑷暗敷于混凝土内的金属管布线应采用管壁厚度不小于1.5mm的电线管。

直接埋于素土内的金属管布线,应采用壁厚大于2.0mm的焊接钢管。

⑸电线管与热水管、蒸汽管同侧敷设时,应敷设在热水管、蒸汽管下方。

4、JDG紧定螺栓式金属管的管材管件应匹配,镀锌质量完好,壁厚误差在±0.1 mm内,必须使用专用紧定螺栓,确保管路电气连接可靠;进出配电箱、桥架等部位需跨接接地。

普通金属软管只能用于线路末端接线盒至灯具或接线盒至设备部位,在动力工程中使用长度不大于0.8 m,在照明工程中不大于1.2 m。

配电管路中间部分若使用金属软管,应使用普利卡管。

金属软管皆需做跨接接地。

6、凡缩进饰面20mm以上的箱盒必须加套盒处理;暗装于木结构等易燃装饰面内的箱盒,箱盒口必须与装饰面平齐。

金属线槽、桥架、封闭母线安装应注意以下几点:1、应急配电线路与正常配电线路应分槽敷设。

双电源供电的两路电源不宜同槽敷设。

2、强电与弱电应分槽敷设。

弱电中的不同系统宜分槽敷设,消防、综合布线等弱电线路应分槽敷设。

3、金属线槽不得在穿越楼板或墙壁等处进行连接。

4、金属电缆桥架及其支架和引入引出的金属电缆导管必须可靠接地。

⑴金属电缆桥架及其支架全长应不少于2处与接地或接零干线连接;⑵非镀锌电缆桥架间连接板的两端需做跨接地线,跨接线截面不小于4 mm²。

⑶镀锌桥架连接板两端不需跨接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。

5、线槽内敷设的导线应按回路绑扎成束,固定间距≤2 m,导线不得在线槽内接头,安装在任何场所的线槽均需盖板齐全。

6、线槽、桥架、封闭母线经过建筑物的变形缝时应采取补偿措施;穿过防火墙及防火楼板时线槽、桥架内外应采取防火封堵措施。

7、绝缘子的底座、套管的法兰、保护网(罩)及母线支架等可接近裸露导体应接地(PE)或接零(PEN)可靠。

不应作为接地(PE)或接零(PEN)的接续导体。

母线垂直敷设时,应在通过楼板处采用附件支撑,层高超过3.5m和母线末端悬空时应加支架横向固定。

管内穿线及导线连接应注意以下几点:1、三相或单相的交流单芯电缆,不得单独穿于钢导管内管内。

2、导线的分色:当配线采用多相导线时,相线应分色。

保护地线(PE 线)应是黄绿相间色,零线用淡蓝色;相线用:A相——黄色、B相—绿色、C相——红色。

3、导线连接:⑴使用锡焊法连接铜芯导线时,焊锡应饱满,焊剂无腐蚀性。

防水和绝缘两层胶带包缠均匀紧密。

⑵使用安全型铜导线压线帽连接铜芯导线时,压线帽质量应经过抽样检测,氧指数必须>27%。

4、超高层建筑内的电力、照明、自控等线路应采用阻燃型电线或电缆;疏散照明线路应采用耐火型电线、电缆,穿管明敷或在非燃烧体内穿刚性导管暗敷,暗敷保护层厚度不小于30mm。

5、消防用电设备的电源末端不应装设过负荷保护电器,若当有设备需投切或监测需要而必须安装时,只能作用于信号,不应作用于切断电路。

6、应急照明线路在每个防火分区有独立的回路,穿越不同防火分区的线路有防火隔堵措施。

7、芯线与电器设备的连接应符合下列规定:1 )截面积在10mm2及以下的单股铜芯线和单股铝芯线直接与设备、器具的端子连接;2 )截面积在2.5mm2及以下的多股铜芯线拧紧搪锡或接续端子后与设备、器具的端子连接;3)截面积大于2.5mm2的多股铜芯线,除设备自带插接式端子外,接续端子后与设备或器具的端子连接;多股铜芯线与插接式端子连接前,端部拧紧搪锡;4)多股铝芯线接续端子后与设备、器具的端子连接。

照明配电箱(板)应注意以下几点:1、进入配电箱内的配管排列整齐,长度一致,严禁电气焊切割箱体,同一建筑物中同类箱体安装高度一致。

2、建筑物照明配电箱、盘应设N线和PE线汇流排,各照明支路N 线及PE线应经汇流排配出。

3、配电箱内配线正确,整齐,并绑扎成束,回路编号齐全,标识正确。

4、箱内引出线及引入线应留有余量。

严禁导线长度不够,随意做接头。

5、箱的接地:⑴配电箱体及二层金属覆板的保护接地应可靠,并应与其专用的接地螺丝有效连接。

⑵配电盘、板的门扇带有电气元件的,门扇应可靠接地。

6、导线的压接:导线应压接牢固,多股导线应加装压线端子(有压孔者除外)如必须穿孔顶丝压接时,多股导线应涮锡后再压接,压接导线时不得减少导线股数。

7、上下级负荷开关必须匹配,尤其住宅户内照明箱和电表箱负荷开关应符合设计要求。

成套配电盘柜的安装应注意以下几点:1、箱盘内导线连接紧密,不伤芯,不断股。

垫圈下螺丝两侧压的导线截面积相同,同一端子上导线连接不多于2根,防松垫圈等零件齐全。

2、低电配电箱、盘、柜的安装位置不应安装于建筑物的各种门的后侧等影响使用及安全的位置。

3、柜内接线端子应与导线截面匹配,不得使用小端子配大截面导线。

4、进出盘柜的电缆应排列整齐,编号清晰。

铠装电缆进入盘柜后,应将钢铠接地。

5、接地:配电盘、柜台、箱等的接地应牢固,良好、接地线截面应符合要求,并应与设备的主接地端子有效连接。

开关、插座安装应注意以下几点:1、插座接线要求:1)单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔与零线连接;单相三孔插座,面对插座的右孔与相线连接,左孔与零线连接;2)单相三孔、三相四孔及三相五孔插座的接地(PE)或接零(PEN)线接在上孔。

插座的接地端子不与零线端子连接。

同一场所的三相插座,接线的相序一致。

3)接地(PE)或接零(PEN)线在插座间不串联连接。

2、插座与煤气管道的水平距离不得小于15cm,与散热器片的水平距离不得小于30cm。

3、住宅及儿童活动场所的插座安装高度低于1.8米时,应使用安全型插座,卫生间应使用防水防溅型插座,安装高度不得低于1.6米。

4、开关必须开断相线,插座相序正确,同单位工程中其跷板开关的开启方向一致。

5、洗衣机插座、空调及电热水器插座选用带开关控制的插座(验收规范:当接插有触电危险家用电器的电源时,采用能断开电源的带开关插座,开关断开相线)。

6、与开关、插座连接的导线,当孔径允许压双线时,应在其圆孔接线端子内折回头压接,多联开关间电源线不允许跳小线压接。

7、为保证线路安全可靠,在配电回路中的各种导线连接均不得在开关、插座的接线端子处以套压线方式连接其它支路。

灯具安装应注意以下几点:1、大(重)型灯具安装,灯具重量超过3公斤的要在结构顶内预埋吊钩或螺栓,严禁直接将灯具固定在装饰吊顶饰面上,特别主要场所和大厅中的大型花灯的吊钩应有结构设计。

2、安装在易燃结构,装饰部位及木制家具上的照明灯具,其灯具周围必须通风散热良好,并做好防火隔热处理。

3、双管吊链日光灯不宜使用铝质品爪子吊链,宜使用镀锌铁链。

4、民用住宅卫生间灯具应安装在卫生间门上方,灯具应使用瓷质灯口。

5、嵌入装饰顶棚的装饰灯具应设专用支吊架或固定在专设的框架上(筒灯除外),不应使吊顶龙骨承受灯具荷载,灯具电源线不应贴近灯具外壳。

6、金属灯具的接地:电源电压在36伏以上,安装高度低于2.4米及可上人吊顶内金属灯具外壳必须连接专用保护地线;在金属吊顶板板上安装的金属灯具外壳不管是否低于2.4米均应做好接地保护措施。

7、疏散通道指示标志灯的间距应不大于20m,人防工程中不大于10m,距地高度为1.00-1.20m。

电气试运行应注意以下几点:⏹照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;开关与灯具控制顺序相对应,风扇的转向及调速开关应正常。

⏹公共照明系统通电连续试运行时间应为24小时,民用住宅照明系统通电连续试运行时间应为8小时,运行时以电源进户为系统,系统内的全部照明灯具应同时开启,运行时要及时测量系统的电源、电压,负荷电流,每2小时记录一次,连续试运行时间内无故障。

建筑物防雷、接地系统及安全措施应注意以下几点:1、避雷带:1)避雷带水平敷设时,支架间距不大于1m,转弯处不大于0.5m。

预制混泥土支座间距不大于2m,支架高度不小于0.1m。

2)高出屋面避雷带、避雷网的非金属突出物体,如烟囱、透气管、天窗等不在保护范围内时,应在其上部增加避雷带、避雷网或避雷针保护。

3)避雷带宜安装在屋顶的外沿和建筑物的突出部分,且应该闭合成为一个环状整体,不应甩头。

4)出屋面的所有金属构件、管道、爬梯等均应与避雷网(带)连成一个整体。

5) 当利用金属栏杆作避雷网时,拐弯处应弯成圆弧活弯,栏杆壁厚等规格不应小于对标准接闪器所规定的规格,栏杆应与屋面引下线可靠焊接。

2、引下线:1)当利用建筑物钢筋砼中的钢筋作为防雷引下线时,应符合下列要求:a.当钢筋直径为≥16mm时,应利用两根钢筋作为一组引下线。

b.当钢筋直径≥10mm时应利用四根钢筋作为一组引下线。

c.引下线在施工中应做出标记,且应有隐蔽验收记录。

2)用于引下线的柱子钢筋接头应采用搭接焊,当柱内主筋连接采用压力埋孤焊、对焊、冷挤压时,其接头处可不作其它处理。

3)断接卡测试点的部位,数量均应符合设计要求,当设计无要求时按下列规定设置:a. 当利用建筑物柱内钢筋做引下线时可不做断接卡,只设测试点。

b.建筑物采用多组接地体时,每组接地体均要设断接卡。

测试点标高距室外地坪0.5米,断接卡距室外地坪1.8米。

3、接地装置:1)接地体(线)的连接应采用搭接焊,其焊接长度应符合下列规定:a.扁钢的搭接长度应为扁钢宽度的2倍,且至少三个棱边焊接。

b.圆钢的搭接长度为其圆钢直径的6倍,应双面焊。

c.圆钢与扁钢连接时,其搭按长度为圆钢直径的6倍。

d.扁钢与钢管、扁钢与角钢焊接时,为连接可靠,除应在其接触部位两侧进行焊接外,并应焊以钢带弯成的弧形或直角形)卡子,或直接由钢带本身弯成弧形(或直角形)与钢管(或角钢)焊接。

4、配电间内应敷有接地干线和接地端子。

5、电梯井道内应敷设接地干线,做好金属导轨接地。

整个电梯装置的金属构件,应采取等电位连接措施。

6、接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。

十、建筑物等电位联结应注意以下几点:1、每个建筑物电源进线处都需作各自的等电位联结,所有等电位联结系统之间应就近互相连通,使整个建筑电气装置处于同一电位水平上。
