绿色施工方案交底要点
绿色施工方案交底

绿色施工方案交底绿色施工方案交底为了推动我市建筑施工行业的绿色发展,提高建筑施工项目的环保水平,保护生态环境,提升居民的生活质量,本次施工方案特别强调绿色施工的原则和要求。
1. 宣传教育我们将加强对施工人员的绿色施工意识的宣传教育,要求所有参与施工的人员必须明确绿色施工的重要性,遵守环保法律法规,学习绿色施工知识,提高环境保护意识。
2. 垃圾处理我们将在施工现场设置垃圾分类和回收的设施,并要求施工人员进行垃圾分类。
有害垃圾、可回收垃圾和其他垃圾分别放置在不同的容器内,并定期进行垃圾收集和处理。
3. 节能措施我们将采取一系列的节能措施,比如合理利用太阳能,设置太阳能热水器和太阳能发电设备,节约能源。
同时,在施工过程中,严格控制用水量,合理使用水资源。
4. 材料选择为了确保施工中使用的材料符合环保要求,我们将优先选择绿色环保材料,并要求供应商提供相关的环保证明文件。
对于不符合环保要求的材料,将及时予以更换,并将不合格的材料进行安全处理。
5. 污水处理我们将设置污水处理设备,对施工现场产生的污水进行处理,确保污水达到国家排放标准后再进行排放。
同时,禁止将污水直接排放到附近的河流和土地上,保护地下水资源。
6. 安全施工在绿色施工的基础上,我们也要注重安全施工,确保施工过程中的人身安全和财产安全。
对施工现场进行合理的划分,设置警示牌和警戒线,禁止非施工人员进入施工区域。
7. 环境保护监测我们将定期进行环境保护监测,对施工现场的环境指标进行监测和评估,确保施工过程中不会对周围的环境造成污染。
如有环境指标超标的情况,将及时采取补救措施,并对责任人进行追责。
通过以上的绿色施工方案交底,我们希望能够确保施工现场的环境质量,促进城市的可持续发展。
同时,我们也希望所有参与施工的人员能够严格遵守施工方案的要求,积极参与绿色施工,为创建绿色建筑,建设美丽家园做出贡献。
绿色施工技术交底

绿色施工技术交底一、绿色施工的概念和重要性绿色施工是指在工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源并减少对环境负面影响的施工活动,实现节能、节地、节水、节材和环境保护(“四节一环保”)。
绿色施工的重要性不言而喻。
首先,它有助于节约资源,减少浪费,降低工程成本。
在建筑施工中,大量的材料、能源和水资源被消耗,如果能够采取有效的绿色施工措施,将极大地提高资源利用效率。
其次,绿色施工有利于环境保护。
施工过程中产生的扬尘、噪音、废弃物等都会对周边环境造成污染,绿色施工能够减少这些污染物的排放,保护生态环境。
此外,绿色施工还符合社会可持续发展的要求,提升企业的社会形象和竞争力。
二、绿色施工的基本原则1、减少场地干扰,尊重基地环境在施工前,要对施工现场及周边环境进行详细的勘察和评估,尽量减少施工活动对场地及周边生态环境的破坏。
保护原有地形地貌、植被和水文条件,避免不必要的土方开挖和填方。
2、施工结合气候充分考虑当地的气候特点,合理安排施工时间和施工工序。
例如,在夏季高温时,避免在中午高温时段进行露天作业,以减少工人中暑的风险;在雨季,要做好防雨和排水措施,防止雨水浸泡基坑和基础。
3、节约资源(能源和材料)优化施工方案,合理安排材料的采购、运输和储存,减少材料的损耗和浪费。
选用节能型的施工设备和照明灯具,降低能源消耗。
4、减少环境污染,提高环境品质采取有效的措施控制施工扬尘、噪音、污水和固体废弃物的排放,确保施工现场及周边环境的质量符合相关标准和要求。
5、实施科学管理、保证施工质量建立完善的绿色施工管理体系,加强对施工过程的监督和管理,确保绿色施工措施的有效实施。
同时,要保证工程质量,不能因为追求绿色施工而忽视质量问题。
三、绿色施工的技术要点1、环境保护技术(1)扬尘控制设置围挡,对施工现场进行封闭管理;对裸露的地面和土方进行覆盖;定期洒水降尘;在施工现场出入口设置车辆冲洗设施,确保车辆不带泥上路。
技术交底中应添加的绿色施工内容

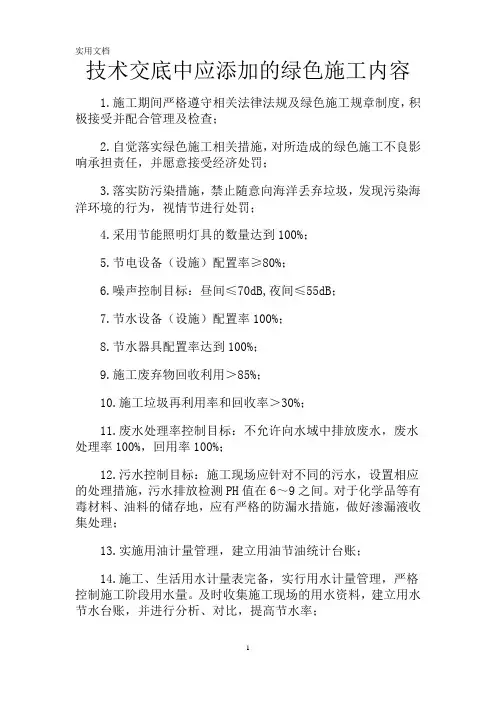

技术交底中应添加的绿色施工内容1.施工期间严格遵守相关法律法规及绿色施工规章制度,积极接受并配合管理及检查;2.自觉落实绿色施工相关措施,对所造成的绿色施工不良影响承担责任,并愿意接受经济处罚;3.落实防污染措施,禁止随意向海洋丢弃垃圾,发现污染海洋环境的行为,视情节进行处罚;4.采用节能照明灯具的数量达到100%;5.节电设备(设施)配置率≥80%;6.噪声控制目标:昼间≤70dB,夜间≤55dB;7.节水设备(设施)配置率100%;8.节水器具配置率达到100%;9.施工废弃物回收利用>85%;10.施工垃圾再利用率和回收率>30%;11.废水处理率控制目标:不允许向水域中排放废水,废水处理率100%,回用率100%;12.污水控制目标:施工现场应针对不同的污水,设置相应的处理措施,污水排放检测PH值在6~9之间。
对于化学品等有毒材料、油料的储存地,应有严格的防漏水措施,做好渗漏液收集处理;13.实施用油计量管理,建立用油节油统计台账;14.施工、生活用水计量表完备,实行用水计量管理,严格控制施工阶段用水量。
及时收集施工现场的用水资料,建立用水节水台账,并进行分析、对比,提高节水率;15.固体废弃物分类堆放,并有明显的标识(如有毒有害、可回收、不可回收);16.可回收利用的一般废弃物须分类收集,并交给废品回收单位。
如能重复使用的尽量重复使用;17航行中未能处理或不允许处理的垃圾,抵港后由专业清运公司接收处理,在港船舶垃圾桶不得挂在舷外;18.各施工船舶由专业清理公司处理废油、污水,并定期清理船舶垃圾;19.合理安排施工生产时间,使产生噪声大的工序尽量白天进行;20.汽、水、油、烟、粉、灰等设备、管道无内漏及外渗漏;21.值班人员经常检查各海、淡水泵的填料盘根和有关阀门盘根及管系有无泄漏现象,采取相应措施减少舱底水量;22.清运污油舱(柜)、污水舱(柜)的污油水时,坚守岗位,勤测量,以防发生泄漏;23.船舶加注燃油工作应在白天完成,若在夜晚进行,增加值班人员并准备充足的照明设备,加强值班责任心,防止发生油污污染事故;24.制定溢油应急措施,并告知供油方,明确发生溢油事故时各自所应采取的应急措施,并配备应急工具和材料;25.施工船舶配备有密封良好的专用塑料袋和专用垃圾桶及吸油毡、吸油海绵等应急控油设施;26.施工现场坚决不焚烧各类废弃物;27.各种水处理、废水处理的废液排放符合国家和地方的污染物排放标准;28.加强人为噪声管理,减少人为大声喧哗,提倡文明施工;29.废水、污水、废油经无害化处理后,循环利用;30.选用高性能、低噪音和低能耗、减烟节油的设备;施工机械设备按时保养、保修、检验。
绿色施工方案技术交底

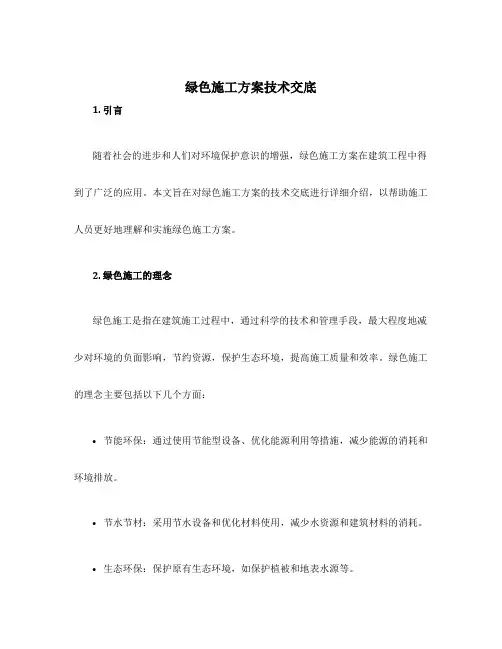

绿色施工方案技术交底1. 引言随着社会的进步和人们对环境保护意识的增强,绿色施工方案在建筑工程中得到了广泛的应用。
本文旨在对绿色施工方案的技术交底进行详细介绍,以帮助施工人员更好地理解和实施绿色施工方案。
2. 绿色施工的理念绿色施工是指在建筑施工过程中,通过科学的技术和管理手段,最大程度地减少对环境的负面影响,节约资源,保护生态环境,提高施工质量和效率。
绿色施工的理念主要包括以下几个方面:•节能环保:通过使用节能型设备、优化能源利用等措施,减少能源的消耗和环境排放。
•节水节材:采用节水设备和优化材料使用,减少水资源和建筑材料的消耗。
•生态环保:保护原有生态环境,如保护植被和地表水源等。
•废物处理:合理处理施工过程中产生的废弃物,如分类回收和循环利用等。
3. 绿色施工方案的要点3.1 节能环保在绿色施工方案中,节能环保是一个非常重要的方面。
施工人员应该在施工过程中采取一系列的措施来减少能源的消耗和环境排放。
下面是一些常用的节能环保措施:•使用高效节能设备:选用能效等级高的设备和材料,如高效节能灯具、节能电梯等。
•合理设置施工计划:通过合理安排施工顺序和时间,减少空转时间和能源浪费。
•严格控制施工工艺:对于施工工序中的能源消耗点,采取有效的管理方法,如设置定时关机、优化操作流程等。
3.2 节水节材在绿色施工方案中,节水节材是另一个重要的方面。
施工人员应该通过合理使用水资源和建筑材料来减少资源的消耗。
以下是一些常用的节水节材措施:•使用低流量水龙头和节水型厕所等节水设备。
•合理控制用水量,避免浪费和滥用。
•优化建筑材料的使用,减少材料的浪费。
3.3 生态环保生态环保是绿色施工方案中需要高度关注的一个方面。
施工人员应该保护原有的生态环境,并在施工过程中避免对生态环境造成破坏。
以下是一些常用的生态环保措施:•保护植被:在施工过程中尽量保留原有的植被,或者进行适当的移植和保存,减少对植被的破坏。
•保护水源:合理规划施工场地,避免对地表水和地下水资源造成污染。
绿色施工技术交底

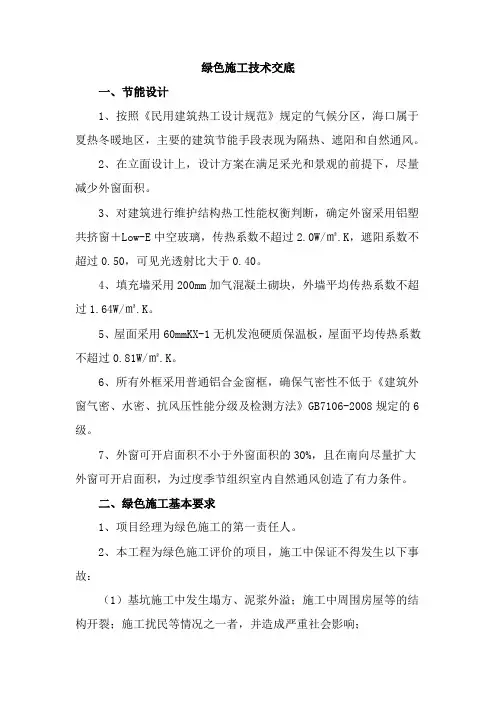

绿色施工技术交底一、节能设计1、按照《民用建筑热工设计规范》规定的气候分区,海口属于夏热冬暖地区,主要的建筑节能手段表现为隔热、遮阳和自然通风。
2、在立面设计上,设计方案在满足采光和景观的前提下,尽量减少外窗面积。
3、对建筑进行维护结构热工性能权衡判断,确定外窗采用铝塑共挤窗+Low-E中空玻璃,传热系数不超过2.0W/㎡.K,遮阳系数不超过0.50,可见光透射比大于0.40。
4、填充墙采用200mm加气混凝土砌块,外墙平均传热系数不超过1.64W/㎡.K。
5、屋面采用60mmKX-1无机发泡硬质保温板,屋面平均传热系数不超过0.81W/㎡.K。
6、所有外框采用普通铝合金窗框,确保气密性不低于《建筑外窗气密、水密、抗风压性能分级及检测方法》GB7106-2008规定的6级。
7、外窗可开启面积不小于外窗面积的30%,且在南向尽量扩大外窗可开启面积,为过度季节组织室内自然通风创造了有力条件。
二、绿色施工基本要求1、项目经理为绿色施工的第一责任人。
2、本工程为绿色施工评价的项目,施工中保证不得发生以下事故:(1)基坑施工中发生塌方、泥浆外溢;施工中周围房屋等的结构开裂;施工扰民等情况之一者,并造成严重社会影响;(2)施工过程中发生死亡事故;(3)施工过程中发生质量事故,造成严重影响;(4)施工中因“四节一环保”问题遭到政府管理部门处罚;(5)《建筑施工绿色施工评价标准》(GB/T50640-2010)中,控制项全部合格;(6)《建筑施工绿色施工评价标准》(GB/T50640-2010)中,单位工程得分大于等于80分,结构工程得分大于等于80分;(7)《建筑施工绿色施工评价标准》(GB/T50640-2010)中,单位工程得分大于等于80分;(8)至少每个评价要素中有两项优选项得分,优选项总分≥10。
三、绿色施工管理绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现“四节一环保”(节能、节地、节水、节材和环境保护)。
绿色施工方案交底记录

1、工程施工用的水泥,应根据合同和设计要求,依照试验室出具的配合比试验报告,综合考虑使用数量、价格、运输、小运、人工搬运、材料站场占地等多项因素选择决定采用P.O 42.5标号。
2、所有的材料在满足设计要求的情况下,尽可能选择总体平均运距较近的厂家生产的产品,以降低附加运输成本。
3、采用新材料、新设备、新工艺时必须进行技术经济比较分析和环保评价,综合考虑其经济效益和环境效益。
为减少电能、纸张、耗材等能源资源的消耗,在项目部推行电子无纸化办公。利用计算机、应用软件、通信网络等软硬件设施,组建项目部内部局域网,并连接到外部INTERNET网络。实现项目部内部文件校对、审批无纸化流转程序,并将项目部对公司、业主、监理、设计等单位的一般性外部文件用电子邮件代替各类纸类公文(有签字盖章特殊要求及归档要求的除外)。按照档案整理的标准要求,项目部统一采购70g标准纸张,杜绝奢侈浪费。对次要的非规范性文件,可采用废弃清洁纸张的背面统一打印。尽量使用再生纸,废弃的纸张、耗材盒等分别盛放、定期统一回收。
交 底 记 录
工程名称: 编号:
项 目 名 称
交底单位
交底主持人
交底日期
交 底 级 别
项目部
接受交底人签名:
交底作业项目:绿色施工ห้องสมุดไป่ตู้案
主要交底内容:
一、节能减排措施
为确保绿色环保目标实现,项目部按照设计要求及项目管理规划相关要求,编制了“节能减排”控制措施,具体内容如下:
1、施工“节能减排”管理重点控制措施
4、节能减排工作:为使活动更加规范,编制相应的措施,加强监督管理,严格奖惩制度。各相关部门要制定节约目标,细化工作步骤,明确工作责任,分工到人,采取相应的措施,并把节约工作作为年度考核的重要内容认真抓实。
工程技术交底绿色施工(3篇)

第1篇随着社会对环境保护和资源可持续利用的日益重视,绿色施工技术在工程建设中的应用越来越广泛。
工程技术交底作为工程建设的起点,是确保绿色施工理念贯彻实施的关键环节。
以下是关于工程技术交底绿色施工的详细说明。
一、绿色施工的背景与意义绿色施工是指在施工过程中,通过采用节能减排、环保材料和工艺,减少对环境的污染和资源的浪费,实现工程建设与环境保护的和谐统一。
在工程技术交底阶段实施绿色施工,有助于以下几方面:1. 提高工程品质:绿色施工强调对材料的环保性、工艺的节能性等方面的要求,有助于提高工程的整体品质。
2. 降低施工成本:通过合理选择材料和工艺,减少能源消耗和资源浪费,降低施工成本。
3. 保障施工安全:绿色施工注重施工过程中的环境保护,有助于降低施工事故风险。
4. 促进可持续发展:绿色施工符合国家可持续发展战略,有助于推动行业转型升级。
二、工程技术交底绿色施工的主要内容1. 施工方案设计:在施工方案设计阶段,应充分考虑绿色施工理念,选择环保材料、节能设备和工艺,确保施工过程中的环保性。
2. 施工现场管理:施工现场应设立专门的环保管理机构,负责现场环保工作的监督和实施。
主要包括以下几个方面:(1)施工现场围挡:设置封闭式围挡,减少施工对周边环境的影响。
(2)扬尘防治:采用喷淋设施、降尘设备等,确保扬尘防治“六个100%”落实到位。
(3)噪声控制:采用隔音材料、合理安排施工时间等措施,降低施工噪声。
(4)废弃物处理:对施工过程中产生的废弃物进行分类回收,实现资源化利用。
3. 施工技术交底:在工程技术交底过程中,应明确绿色施工的要求,确保施工人员充分了解并遵守。
(1)材料选择:优先选择环保、节能、可再生材料。
(2)施工工艺:采用节能、高效、环保的施工工艺。
(3)设备使用:优先使用节能、环保设备。
(4)施工管理:加强施工现场的环保管理,确保绿色施工理念得到有效实施。
三、绿色施工的实施保障1. 建立健全绿色施工管理制度:明确各部门、各岗位的环保责任,确保绿色施工工作的顺利开展。
绿色施工方案交底

绿色施工方案交底绿色施工方案交底是指在建筑施工中,在施工项目的前期准备工作中,对绿色施工标准和要求进行详细的说明、讲解和交流,以确保施工过程中的环保和可持续发展目标的实现。
下面是一个关于绿色施工方案交底的范文,供参考。
一、背景介绍随着社会的进步和科技的发展,人们对环境保护的意识逐渐提升。
绿色施工作为环保施工的一种重要形式,旨在减少对环境的影响,提高资源利用效率,实现可持续发展。
本项目致力于绿色施工,因此有必要对绿色施工方案进行详细的交底,确保所有参与施工的工作人员都能理解并遵守相关的绿色施工要求和标准。
二、绿色施工标准和要求1.资源节约和回收利用:在施工中,要最大限度地节约用水、用电等资源,并且积极推行回收再利用的措施,降低对自然资源的消耗。
2.环境保护:施工过程中应采取措施减少灰尘、噪音和振动对环境的污染,随时保持施工现场的整洁和清洁。
3.健康与安全:保证所有施工人员的健康与安全,必要时提供个人防护用具,并且遵守相关安全操作规程。
4.降低能耗:在施工中,要采用节能的建筑材料和设备,并且合理利用自然采光和通风,减少对能源的消耗。
5.接受监督和验收:所有施工过程都应接受相关部门的监督和验收,确保施工符合绿色标准和要求。
三、绿色施工方案交底内容1.绿色施工目标和原则:介绍绿色施工的目标和原则,使所有参与施工的人员明确施工的方向和意义。
2.绿色施工标准和要求:详细说明绿色施工的标准和要求,包括资源节约和回收利用、环境保护、健康与安全、能耗降低等方面。
3.绿色施工措施和方法:介绍绿色施工的具体措施和方法,如减少材料浪费、推行绿色供应链、采用节能设备等。
4.个人防护和安全操作规程:详细说明个人防护用具的使用方法和安全操作规程,确保施工人员的健康和安全。
5.监督和验收要求:说明监督和验收的流程和要求,确保施工过程的质量和环境保护目标的实现。
四、绿色施工方案交底的实施措施1.会议交底:组织项目相关人员进行会议,详细说明绿色施工方案的内容和要求,并解答相关问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目名称保利国际广场一期(保利.金香槟项目时间2013年8月5日方案名称绿色施工方案基本要求绿色施工的基本要求方案交底内容:一工程概况保利国际广场一期(保利.金香槟项目,位于西安市三桥新街南侧。
我单位承接标段为4栋高层及3栋商业楼,总建筑面积为16.1万m2。
高层为剪力墙结构,层数为31、32、33层,商业楼为3层框架结构。
工程建设概况详见下表。
工程建设概况表序号项目内容1 工程名称保利国际广场一期(保利.金香槟项目2 工程地址西市三桥新街南侧3 建设单位陕西保利民东房地产开发有限公司4 设计单位筑博设计股份有限公司5 监理单位广东重工建设监理有限公司6 施工单位中建三局建设工程股份有限公司7 勘察单位信息产业部电子综合勘察研究院8 建筑用途住宅二编制依据主要编制依据详见表2三绿色施工概念及原则⑴绿色施工之概念建设工程施工阶段严格按照建设工程规划、设计要求,通过建立管理体系和管理制度,采取有效的技术措施,全面贯彻落实国家关于资源节约和环境保护的政策,最大限度节约资源,减少能源消耗,降低施工活动对环境造成的不利影响,提高施工人员的职业健康安全水平,保护施工工作人员的安全与健康。
⑵绿色施工原则做到四节:一要节约土地,二要节能,三要节水,四要节材与资源利用。
五个百分百:施工现场主要道路硬化、裸露场地覆盖或绿化100%;建筑拆除工程降尘100%;沙土覆盖100%;进出车辆冲洗车轮100%;噪声和光污染控制100%。
职业健康安全的主要内容:作业条件及环境安全;职业健康;卫生防疫。
⑶绿色施工总体框架序号依据序号依据1《中华人民共和国环境保护法》大气污染物综合排放标准2 《绿色施工导则》中华人民共和国固体废物环境污染防治法3 《职业健康安全管理体系实施指南》GB/T2400010 室内建筑装饰装修材料有害物质限量4 《环境管理体系规范及使用指南》11 混凝土外加剂应用规程5 企业环境管理相关文件12 凝土外加剂中释放氨的限量6 建筑施工场界噪声限值13 城市生活垃圾卫生填埋技术标准7污水综合排放标准14/四绿色施工环境保护体系绿色施工的“四节一环保”, 其中环境保护是要点中的重,我点公司将在本工程的建设中建立绿色施工及环境保护管理体系。
4.1绿色施工及环境保护组织结构组织机构详见下图:公司项目经理项目副经理项总工程师工程部技术部商务部物资部商务经理劳务分包安装作业队专业分包队项目书记安装部安全部保卫部4.2 绿色施工及环境保护管理职责⑴项目经理①全面负责项目绿色施工的各种事项。
②贯彻国家及地方环境保护法律、法规、标准及文件规定。
③项目经理是施工现场环境管理的第一责任人,负责建立健全项目绿色施工及环境保护管理体系,组织体系运行管理。
④负责组织制定项目绿色施工及环境保护制度。
⑤负责分解环境目标,落实到人,并考核。
⑵项目书记①遵守环境管理制度,落实环境保护措施,确保实现环境目标。
具体负责现场绿化、水污染等的防治等。
②采取节能降耗措施,控制施工综合能耗达到策划要求,污染物达标排放。
③组织环境管理工作信息分析,编制项目的纠正和预防、改进措施,组织修订环境管理制度。
⑶生产经理①组织生产,遵守环境管理制度,落实环境保护措施,确保实现环境目标。
②采取节能降耗措施,控制施工综合能耗达到策划要求,污染物达标排放。
③组织环境管理工作信息分析,编制项目的纠正和预防、改进措施,组织修订环境管理制度。
⑷项目技术负责①协助项目经理制定绿色施工及环境保护各项规章制度,并监瞥实施。
②主持编制项目绿色施工方案、项目环境管理方案、管理规划,落实责任并组织实施;组织项目经理部的环境意识教育和环保措施培训。
③组织人员进行环境因素辨识,编制重大环境因素清单和环境保护措施,组织环保措施交底并督促措施的落实。
④参加环保检查和监测,并根据监测结果,确定是否需要采取更为严格的防控措施,确保现场污染排放控制在国家及西安市有关环保法规的允许范围内。
⑸项目安全负责①对项目环境管理负直接领导责任,协助项目经理制定相关环境制度。
②落实有关环境管理规定,对工人进行环保教育和培训,强化职工环境保护意识。
③组织现场环境管理的检查和环保监测,出现问题及时处理。
④协助考核环境目标的实现情况。
⑤做好绿色施工的教育、监督、服务、检查工作,完善项目绿色施工制度。
五绿色施工管理绿色施工是建筑全寿命周期中的一个重要阶段。
营造绿色建筑,除了在规划、设计阶段,充分考虑绿色建筑的总体要求外,还必须对施工策划、材料采购、现场施工、工程验收等各阶段进行控制,加强对整个施工过程的管理和监督。
5.1 绿色施工方针、目标及依据⑴绿色施工的方针序号环境方针方针阐述1 坚持人文精神遵循以人为本组织施工,利用人类关于环保的基本能力,建立有效运行的环境管理体系。
2 营造绿色建筑施工过程具有节能、降耗、低污染的特征; 建筑材料和施工工艺具有环保型特征。
3 追求人居和施工环境的不断改善环境行为过程持续改进,环境管理使建筑用户,施工人员共同受益。
⑵绿色施工的目标序号环境方针方针阐述1 能源控制电、煤、油品等能源的有效利用2 资源控制水电、纸张、材料等资源消耗,施工垃圾分类处理,尽量回收利用。
3 噪声噪声排放达标,符合《建筑施工场界噪声限伯》规定4 粉控制粉尘及废气排放,符合《大气污染物综合排放标准》规定5 固体废弃物减少固体废弃物的产生,介理回收可利用建筑垃圾6 污水生产及生活污水杜绝无组织排放,符合《污水综合排放标准》规定。
5.2 绿色施工阶段策划5.2.1工程进场阶段充分利用现场土地,布置施工作业区和办公生活区的配套设施、没备。
以一流的现场策划,适宜的管理制度,开创绿色施工新篇章。
计划制定的绿色施工及环境保护制度有《施工扬尘、噪声控制制度》、《施工生产、生活废水、废弃物处理制度》、《危险化学品的搬运、库存、使用、处理制度》等。
5.2.2施工阶段策划⑴编制绿色施工方案,方案中包括环境保护、节水、节电、节材、节地措施。
⑵土方开挖回填,土方开挖及填筑之前,做好施工现场内的临时排水工作,防止雨后积水。
填方时,在填方区结合原有地形,平面预留有不小于3%的排水坡度,疏通周边排水通道,便于雨后积水及时排出。
为防止填土边坡失稳或被雨水洗刷流失,对填土边坡进行护坡处理。
⑶钢筋采用现场加工,钢筋进货采用招投标方式,严把钢筋质量关和价格关。
钢筋接头采用机械连接,减少接头浪费量。
用高强混凝土垫块替代短钢筋控制保护层厚度,避免污蚀棍凝土表而。
⑷脚手架工程,短管不得使用长钢管随意裁截,造成资源浪费。
使用过程中钢管轻拿轻放,做好安全网防护,防止噪声、粉尘等的污染。
⑸模板工程,梁板采用高强度竹胶板,剪力墙采用定型钢模,既保证模板质量,又保证在降低工程造价、节省材料,减少建筑垃圾产生的同时,便于施工人员操作和施工安全。
⑹混凝土工程,采用由中建商混提供的商品混凝土,避免现场布置搅拌站污染环境、增加占地,更重要的是商品混凝土在质量和进度配合上都有保证。
⑺防水工程,聚氨脂涂料采用无毒环保型的涂料,防水材料存放的仓库和施工现场必须通风良好并严禁烟火,同时备有消防器材。
施工完后废弃的材料必须用容器收集,交有关部门处置。
⑻各工艺流程要控制洁净水用量,利用循环水源用于工程结构混凝土养护、现场绿化和降尘等,减少对市政净水的需求。
控制强噪音,减少扬尘,避免光污染对周围的影响。
降低水电消耗。
5.2.3装饰工程施工策划⑴墙面抹灰。
砂浆采用预拌砂浆,避免在现场搅拌污染环境。
清理抹灰基层时洒水,注意扬尘。
抹灰过程中铺设接灰物,落灰回收利用。
⑵外立面装饰石材。
石材切割机前应设置挡板,防止切割产生的粉渣飞散。
切割场所搭设隔音棚,切割时洒水湿润,每天进行粉尘清理。
切割产生的垃圾分类收集存放在指定位置。
5.3绿色施工培训大力宣传“绿色施工”, 增强全员“绿色施工”的意,识提高全员综合素质,使每个施工者和管理者从自我做起,自觉爱护施工现场的一草一绿,节约用材、用水、用电、用纸,不乱扔废弃物,保持现场环境整洁,实现“绿色施工”项目编制绿色施工作业指导书、环保教育计划,进行培训,公司总部定期检查、考核培训效果,建立奖罚制,责任到人。
其中对可能产生重大环境影响的操作人员除通过作业指导书指导,还要通过现场实地演习的方式考核,并做详细记录。
5.4材料采购绿色环保合格材料的使用,对机场施工期和运营期的环保都有一定的影响,本着节约和环保的原则,我们将在材料采购环节,遵守以下规定。
⑴按照国家、行业或地方部门的要求,选择经国家认可的,有绿色环保标志的建材。
⑵所有施工用辅助材料均采用对人体无害的绿色材料,要符合《室内建筑装饰装修材料有害物质限量》,混凝土外加剂要符合《混凝土外加剂应用规程》、《混凝土外加剂中释放氨的限量》,且每立方混凝土由外加剂带入的碱含量小于规范要求,不符合规定的材料不允许进场。
5.5节能减排节能减排是近几年工程建设的热点话题,也是人们保护自身生存环境的方法之一,本工程在实施过程中制定节水、节电、节材施工措施,详见下表序号类别措施1 节水1 项目现场安装水表,施工区及生活区安装分水表,专人定期抄表。
2现场使用的所有水阀门均为节水型;3对现场人员进行节水教有。
4 办公区、施干区均明确一名责任人员,检查水泄漏等,杜绝长流水现象。
5施工养护用水及现场道路喷洒等用水,使用施工排出的水沉淀后的中水,啧洒者注意节约用水。
