毛石驳岸工程施工设计方案
毛石驳岸工程施工方案设计

第一部分:总说明一、工程概况:拟建市盛泽镇南二环公路西延北侧驳岸新建工程位于市盛泽镇,南侧为正在修建的盛泽镇南二环路,西侧为已建成的盛泽镇西二环路。
河道整体呈近东西走向,两侧驳岸相聚11.00~27.00米,东侧窄,西侧宽。
河道水深0.82~1.50米,河底标高-0.50~0.18米;为排水河浜。
河道驳岸分为南北两部分,其中北段较短,南段较长,北侧驳岸里程程围为AK0+000~AK0+270.948,总长度为270.948米;南侧驳岸里程程围BK0+000~BK0+648.473,总长度为648.473米,合计总长度为919.421米。
驳岸为浆砌块石勾缝堤岸,驳岸顶标高为1.95米,基础底标高约为-0.10米,驳岸高度为2.05米,设计河底标高为-0.50米。
二、编制依据:1、参照设计总说明和施工图的项目容。
2、参照部颁有关施工规、质量检验评定标准、预算定额及通用定型图。
3、根据工程施工现场踏勘情况。
4、结合公司现有机械设备、施工管理经验、技术人员及施工作业人员素质条件。
三、工程技术质量要求:1、驳岸施工按照《堤防工程施工规》的要求。
2、参见《公路桥涵施工技术规》中的砌体等有关章节。
3、施工质量要求及验收标准按部标《市政工程质量检验评定标准》中的相关要求.四、工程施工准备工作计划:1、做好材料采集的选点、定购、运输工具及施工机械进场的组织准备工程。
2、用全站仪复测定线,用DS2水准仪复测基准点高程,认真做好施工测量工作。
3、搞好临时设施、施工便道(包括进退场路线、场运输路线)。
4、搞好贯穿施工过程中的各种材料试验等仪器配备工作。
5、工程施工临时用电集中安装配电箱,架设电力线路,认真做好工程用电和安全用电保障措施。
6、工程用水主要利用自来水。
7、特别注意本次工程的前期准备工作以及与甲方、总包方的横向联系、协调工作。
尽量作到施工段全封闭施工。
做好施工现场的各项文明安全施工前期工作。
第二部分:施工前期准备一、施工组织机构我公司管理机构是以项目经理为领导,由工程管理部具体实施管理及监督。
驳岸工程施工方案

一、工程概况本工程为某河流驳岸工程,位于城市中心区域,全长约2公里。
工程主要包括新建驳岸、加固原有驳岸、绿化带建设及相关配套设施。
新建驳岸采用石笼驳岸,加固原有驳岸采用混凝土桩基+钢筋混凝土板的结构。
工程区域内地质条件复杂,存在大量的软土层,施工过程中需进行地基加固。
二、施工部署1. 施工总体安排根据工程特点和施工条件,本工程拟采用分段施工的方式进行。
首先对新建驳岸进行施工,然后进行加固原有驳岸施工,最后进行绿化带建设及相关配套设施施工。
2. 船机选择根据施工需求,选择适合的船舶和机械设备,包括挖掘机、装载机、混凝土泵车、混凝土搅拌车、运输船等。
同时,根据施工进度和工程量,合理安排船舶和机械设备的使用,确保施工顺利进行。
三、施工技术1. 新建石笼驳岸施工技术(1)施工前,对施工区域进行清理,排除杂物和障碍物。
(2)根据设计图纸,进行石笼的预制,确保石笼尺寸和强度符合设计要求。
(3)运输石笼到施工现场,采用挖掘机将石笼放入河道中,按照设计要求进行排列和固定。
(4)石笼之间采用铁丝进行连接,确保石笼的整体稳定性。
2. 加固原有驳岸施工技术(1)对原有驳岸进行清理,排除杂物和障碍物。
(2)采用地基加固技术对软土层进行处理,提高地基承载力。
(3)按照设计图纸,进行混凝土桩基的施工,确保桩基的质量和垂直度。
(4)在桩基上安装钢筋混凝土板,进行加固原有驳岸的施工。
四、质量管理1. 严格遵循招标文件、技术规范、检验标准、施工图设计要求,结合施工现场实际,精心组织,严格管理,抓住关键,全面合理地安排施工人员、机械设备及施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全生产的前提下,保证工期。
2. 积极推广应用“四新”成果,充分应用先进的科学技术和施工设备,做到机械化作业和标准化作业。
3. 强化质量管理,加强工序监控,做到事前预防,确保工程达到优良标准。
五、安全文明施工1. 施工过程中,做好安全防护措施,包括施工现场的围挡、警示标志、安全设施等。
毛石驳岸工程施工方案

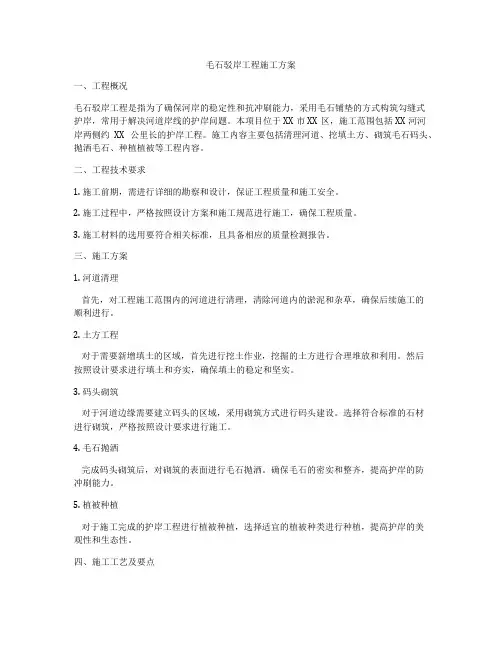

毛石驳岸工程施工方案一、工程概况毛石驳岸工程是指为了确保河岸的稳定性和抗冲刷能力,采用毛石铺垫的方式构筑勾缝式护岸,常用于解决河道岸线的护岸问题。
本项目位于XX市XX区,施工范围包括XX河河岸两侧约XX公里长的护岸工程。
施工内容主要包括清理河道、挖填土方、砌筑毛石码头、抛洒毛石、种植植被等工程内容。
二、工程技术要求1. 施工前期,需进行详细的勘察和设计,保证工程质量和施工安全。
2. 施工过程中,严格按照设计方案和施工规范进行施工,确保工程质量。
3. 施工材料的选用要符合相关标准,且具备相应的质量检测报告。
三、施工方案1. 河道清理首先,对工程施工范围内的河道进行清理,清除河道内的淤泥和杂草,确保后续施工的顺利进行。
2. 土方工程对于需要新增填土的区域,首先进行挖土作业,挖掘的土方进行合理堆放和利用。
然后按照设计要求进行填土和夯实,确保填土的稳定和坚实。
3. 码头砌筑对于河道边缘需要建立码头的区域,采用砌筑方式进行码头建设。
选择符合标准的石材进行砌筑,严格按照设计要求进行施工。
4. 毛石抛洒完成码头砌筑后,对砌筑的表面进行毛石抛洒。
确保毛石的密实和整齐,提高护岸的防冲刷能力。
5. 植被种植对于施工完成的护岸工程进行植被种植,选择适宜的植被种类进行种植,提高护岸的美观性和生态性。
四、施工工艺及要点1. 施工之前,严格按照设计要求进行施工前的准备工作,包括人员、材料、机械设备的准备,确保施工的顺利进行。
2. 施工过程中,严格按照相关标准和规范进行施工操作,确保工程质量和施工安全。
3. 施工现场要做好防护工作,保证施工现场的安全和整洁。
4. 施工完成后,对工程进行验收,确保工程质量符合施工要求。
五、安全防护1. 施工前,对施工现场进行全面的安全检查,确保施工现场安全。
2. 做好施工现场的安全防护工作,包括设置警示标志、指示牌等。
3. 严格遵守作业规程,做到施工现场人员有序作业,杜绝违章操作。
4. 加强对机械设备的维护保养,确保施工设备的安全运行。
驳岸施工方案(3篇)

第1篇一、工程概况1. 工程名称:某河道驳岸工程2. 工程地点:某市某区某河道3. 工程规模:全长约1000米,单侧宽度约5米,总占地面积约5000平方米。
4. 工程内容:河道驳岸加固、绿化、美化等。
二、施工组织设计1. 施工单位:某建设集团有限公司2. 施工项目负责人:某工程师3. 施工队伍:工程技术人员、施工人员、管理人员等。
4. 施工进度:计划工期为3个月。
三、施工方案1. 施工准备(1)组织施工人员学习施工图纸、技术规范、质量标准等相关资料,确保施工人员熟悉工程内容和施工工艺。
(2)对施工人员进行技术交底,明确施工工艺、质量要求、安全措施等。
(3)组织材料、设备、工具的采购和进场,确保施工所需材料、设备、工具齐全。
(4)施工现场的布置,包括临时设施、材料堆场、施工便道等。
2. 施工工艺(1)河道清理对河道进行清理,清除河道内的杂草、杂物、污泥等,确保河道底部平整。
(2)基础处理对河道底部进行平整,清除河道底部软土层,换填砂石料,确保基础坚实。
(3)砼结构施工采用C20砼进行河道驳岸的砼结构施工,按照设计要求进行浇筑、振捣、养护等工序。
(4)防水层施工在砼结构施工完成后,进行防水层施工,采用SBS改性沥青防水卷材,按照施工规范进行施工。
(5)排水系统施工在驳岸内侧设置排水沟,采用M7.5砂浆砌筑,确保排水系统畅通。
(6)绿化、美化施工对驳岸进行绿化、美化,包括种植树木、草坪、设置座椅等。
3. 质量控制(1)原材料质量控制:严格按照设计要求和规范进行材料采购,确保原材料质量符合要求。
(2)施工过程质量控制:加强施工过程中的监督检查,确保施工质量。
(3)成品保护:在施工过程中,对已完成工程部位进行保护,防止损坏。
4. 安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)加强施工现场安全管理,确保施工人员遵守安全操作规程。
(3)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
毛石施工方案(3篇)

第1篇一、工程概况1. 工程名称:某建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约为10万平方米,地下1层,地上10层4. 工程结构:钢筋混凝土框架结构5. 施工单位:某建筑工程有限公司二、施工方案1. 施工顺序(1)基础工程:桩基施工、基坑支护、土方开挖、基础垫层、基础结构施工(2)主体结构工程:毛石施工、钢筋绑扎、模板安装、混凝土浇筑、屋面防水、装饰装修等2. 施工工艺(1)毛石施工毛石施工主要包括毛石墙体、毛石基础、毛石柱等。
以下为毛石施工的具体工艺:1)毛石墙体施工1.1 毛石墙体放样根据设计图纸,对毛石墙体进行放样,确保墙体尺寸、位置、标高等符合设计要求。
1.2 毛石墙体砌筑1.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。
1.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。
1.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。
1.2.4 砌筑要求:毛石墙体砌筑时,应注意毛石之间的缝隙,缝隙应控制在5-10mm范围内,以便于抹灰和装饰。
1.3 砌筑质量检查1.3.1 砌筑过程中,随时检查毛石墙体尺寸、标高、垂直度等是否符合设计要求。
1.3.2 砌筑完成后,对毛石墙体进行外观检查,确保墙体平整、无裂缝、无蜂窝、无麻面等缺陷。
2)毛石基础施工2.1 毛石基础放样根据设计图纸,对毛石基础进行放样,确保基础尺寸、位置、标高等符合设计要求。
2.2 毛石基础砌筑2.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。
2.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。
2.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。
湖石驳岸工程施工方案

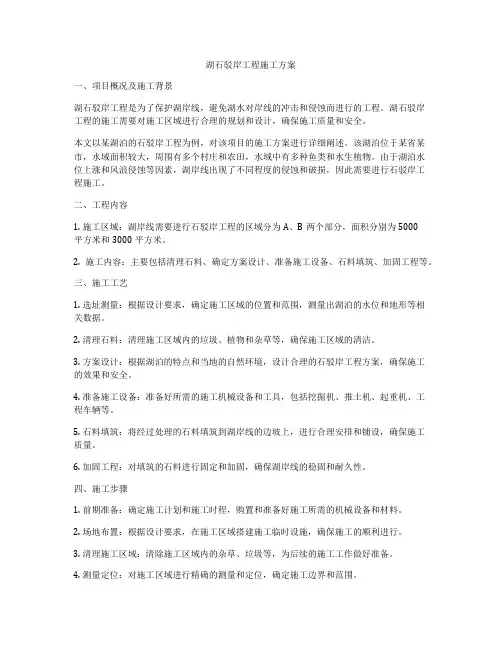

湖石驳岸工程施工方案一、项目概况及施工背景湖石驳岸工程是为了保护湖岸线,避免湖水对岸线的冲击和侵蚀而进行的工程。
湖石驳岸工程的施工需要对施工区域进行合理的规划和设计,确保施工质量和安全。
本文以某湖泊的石驳岸工程为例,对该项目的施工方案进行详细阐述。
该湖泊位于某省某市,水域面积较大,周围有多个村庄和农田,水域中有多种鱼类和水生植物。
由于湖泊水位上涨和风浪侵蚀等因素,湖岸线出现了不同程度的侵蚀和破损,因此需要进行石驳岸工程施工。
二、工程内容1. 施工区域:湖岸线需要进行石驳岸工程的区域分为A、B两个部分,面积分别为5000平方米和3000平方米。
2. 施工内容:主要包括清理石料、确定方案设计、准备施工设备、石料填筑、加固工程等。
三、施工工艺1. 选址测量:根据设计要求,确定施工区域的位置和范围,测量出湖泊的水位和地形等相关数据。
2. 清理石料:清理施工区域内的垃圾、植物和杂草等,确保施工区域的清洁。
3. 方案设计:根据湖泊的特点和当地的自然环境,设计合理的石驳岸工程方案,确保施工的效果和安全。
4. 准备施工设备:准备好所需的施工机械设备和工具,包括挖掘机、推土机、起重机、工程车辆等。
5. 石料填筑:将经过处理的石料填筑到湖岸线的边坡上,进行合理安排和铺设,确保施工质量。
6. 加固工程:对填筑的石料进行固定和加固,确保湖岸线的稳固和耐久性。
四、施工步骤1. 前期准备:确定施工计划和施工时程,购置和准备好施工所需的机械设备和材料。
2. 场地布置:根据设计要求,在施工区域搭建施工临时设施,确保施工的顺利进行。
3. 清理施工区域:清除施工区域内的杂草、垃圾等,为后续的施工工作做好准备。
4. 测量定位:对施工区域进行精确的测量和定位,确定施工边界和范围。
5. 石料填筑:按照设计方案,将处理好的石料填筑到湖岸线的边坡上,确保填筑的密实和均匀。
6. 加固工程:对填筑的石料进行加固和固定,使用混凝土等材料进行加固,确保施工质量。
驳岸置石施工方案

驳岸置石施工方案1. 引言驳岸置石是一种常见的水利工程施工方式,主要用于河道、湖泊等水域的防护和加固。
本文档将详细介绍驳岸置石的施工方案,包括施工原理、施工步骤和施工注意事项等内容。
2. 施工原理驳岸置石的施工原理是通过将大块石头沿河堤或湖堤的边缘排列,形成一道坚固的护坡,以保护堤岸不被水流冲刷。
具体而言,施工原理包括以下几个方面:•岸线勘察:在施工前需要对岸线进行详细勘察,确定驳岸置石的施工范围和边界。
•基础处理:对驳岸置石的基础进行处理,确保基础坚实且不易被侵蚀。
•选材:选择适合的石材作为驳岸置石的材料,通常选用坚硬、耐磨的石料。
•铺设方式:采用适当的方式将选好的石材铺设在岸线上,使其稳定且紧密排列。
3. 施工步骤步骤一:准备工作在施工前需要进行以下准备工作:1.确定施工范围和边界。
2.将施工区域清理干净,清除杂草和垃圾等。
3.检查施工工具和设备是否完好,确保施工所需材料齐全。
步骤二:基础处理1.清理基础:清理驳岸置石的基础,去除杂物和积水。
2.处理基础:对基础进行加固,可以采用夯实、填埋或浇筑混凝土等方式,保证基础坚固。
步骤三:选材1.选择适合的石材:根据工程要求和施工环境选择适合的石材,通常选用坚硬、耐磨的石料,如花岗岩、玄武岩等。
2.石材加工:将选好的石块进行加工,使其尺寸、形状符合施工要求,如石板、石块等。
步骤四:铺设石材1.设置定位线:在工程现场根据设计要求设置定位线,确定石材的铺设范围和位置。
2.石材铺设:按照定位线的要求,将选好的石材依次进行铺设,注意石材之间的间隙要紧密排列。
步骤五:固定石材1.使用钢筋或钢丝绑扎:将铺设好的石材固定在基础上,可以使用钢筋或钢丝将石材绑扎固定。
2.填缝和夯实:对石材之间的缝隙进行填缝处理,以增加整体稳定性,并通过夯实操作确保石材牢固。
4. 施工注意事项•施工人员要熟悉驳岸置石的施工要求和相关安全规范,严格按照施工方案进行操作。
•施工现场应设置安全警示标志,确保施工过程中安全。
驳岸工程施工设计方案

一、项目背景随着城市化进程的加快,城市河道驳岸工程在防洪、排涝、景观等方面发挥着越来越重要的作用。
本工程旨在对某河道驳岸进行修复和改造,以提升河道景观品质,改善周边环境,保障河道行洪安全。
二、工程概况1. 工程名称:某河道驳岸工程2. 工程地点:某市某河道3. 工程规模:全长约1000米4. 工程内容:驳岸修复、景观绿化、排水设施改造等三、设计方案1. 驳岸结构设计(1)采用重力式挡墙结构,以提高驳岸的稳定性和安全性。
(2)挡墙厚度根据地质条件、水位、荷载等因素进行计算,确保挡墙结构满足规范要求。
(3)挡墙底部设置排水孔,便于排除地下水位,防止冻胀破坏。
2. 驳岸材料选择(1)选用天然石材,以体现河道自然风貌。
(2)石材表面进行抛光处理,提高美观度和耐久性。
3. 景观绿化设计(1)驳岸两侧设置绿化带,种植乔、灌木相结合的植物,形成层次丰富的景观效果。
(2)绿化带内设置座椅、花坛等休闲设施,供市民休息、观赏。
4. 排水设施改造(1)对原有排水设施进行改造,提高排水能力。
(2)在驳岸底部设置排水沟,与原有排水系统相连接,确保排水畅通。
5. 施工工艺(1)施工前进行场地平整,确保基础稳定。
(2)采用分段施工,分段验收,确保工程质量。
(3)施工过程中严格控制施工进度,确保工程按时完成。
四、施工组织与管理1. 施工组织(1)成立项目经理部,负责整个工程的施工组织与管理。
(2)设立工程技术组、质量检测组、安全监督组等,确保工程质量、安全和进度。
2. 管理措施(1)严格执行国家有关法律法规,确保工程质量。
(2)加强施工现场管理,确保施工安全。
(3)加强沟通协调,确保各工序顺利进行。
五、工程效益1. 提升河道景观品质,改善周边环境。
2. 保障河道行洪安全,提高防洪能力。
3. 为市民提供休闲娱乐场所,提高生活质量。
4. 促进地方经济发展,提升城市形象。
本设计方案旨在为某河道驳岸工程提供参考,具体施工过程中可根据实际情况进行调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一部分:总说明—、工程概况:拟建苏州市盛泽镇南二环公路西延北侧驳岸新建工程位于苏州市盛泽镇,南侧为正在修建的盛泽镇南二环路,西侧为已建成的盛泽镇西二环路。
河道整体呈近东西走向,两侧驳岸相聚11.00〜27.00米,东侧窄,西侧宽。
河道内水深0.82~1.50米,河底标高-0.50〜0.18米;为排水河浜。
河道驳岸分为南北两部分,其中北段较短,南段较长,北侧驳岸里程程范围为AK0+000〜AK0+270.948,总长度为270.948米;南侧驳岸里程程范围BK0+000〜BK0+648.473,总长度为648.473米,合计总长度为919.421米。
驳岸为浆砌块石勾缝堤岸,驳岸顶标咼为 1.95米,基础底标高约为-0.10米,驳岸高度为2.05米,设计河底标高为-0.50米。
二、编制依据:1、参照设计总说明和施工图内的项目内容。
2、参照部颁有关施工规范、质量检验评定标准、预算定额及通用定型图。
3、根据工程施工现场踏勘情况。
4、结合公司现有机械设备、施工管理经验、技术人员及施工作业人员素质条件。
三、工程技术质量要求:1、驳岸施工按照《堤防工程施工规范》的要求。
2、参见《公路桥涵施工技术规范》中的砌体等有关章节。
3、施工质量要求及验收标准按部标《市政工程质量检验评定标准》中的相关要求.四、工程施工准备工作计划:1、做好材料采集的选点、定购、运输工具及施工机械进场的组织准备工程。
2、用全站仪复测定线,用DS2水准仪复测基准点高程,认真做好施工测量工作。
3、搞好临时设施、施工便道(包括进退场路线、场内运输路线)。
4、搞好贯穿施工过程中的各种材料试验等仪器配备工作。
5、工程施工临时用电集中安装配电箱,架设电力线路,认真做好工程用电和安全用电保障措施。
6、工程用水主要利用自来水。
7、特别注意本次工程的前期准备工作以及与甲方、总包方的横向联系、协调工作。
尽量作到施工段全封闭施工。
做好施工现场的各项文明安全施工前期工作。
第二部分:施工前期准备一、施工组织机构我公司管理机构是以项目经理为领导,由工程管理部具体实施管理及监督。
由工程管理部定期对各项目部的工程施工质量、进度、安全及合同履行情况进行监督,发现问题及时督促项目经理部进行整改,并反馈整改情况。
各管理岗位上的管理人员心须按照有关管理制度实施管理工作,工作成效由考核部门定期考核,确保各项管理工作切实有效地实施。
项目经理部实行项目经理负责制,配备项目管理必要的管理部门,包括生产、技术、质监、安全、经营、设备、材料等。
二、现场调查1、开工前根据设计图纸和相关资料进行沿线探勘和调查,将现场情况和问题逐一列出,集中研究处理方案。
2、熟悉施工范围内有无对施工影响的障碍物等情况。
3、根据图纸对照现场了解上述情况,指定原材料出运路线和数量。
4、摸清沿线水利情况,了解该处地面水的出处及雨水和积水情况,以便指定河塘抽水方案和雨季施工方案。
5、确保水准点标高、位置,以便放样时设置临时标志。
对于施工范围内的测量标志,必须米取措施妥善保护,以免施工时由于不慎而受损。
6、了解现场水、电供应情况及现场运输路线等情况。
三、材料准备提前落实砂、石、水泥、钢筋等材料的供货单位,做好砂、石、水泥、钢筋及其它原材料的复试工作和砂浆配合比的试验室级配及确定,确保工程的顺利实施。
四、机械配备做好进场设备的维护保养,力争做到相应的配套、性能完好,应用方便、器具齐全。
为满足土方施工机械“ 1、2、3、4”的原则,即1平、2推、3翻、4 压。
共配置:挖掘机1台,振动压路机1台,自卸运输车3辆,小型蛙夯3台,砼运输车2m3容量1辆(拖拉机),小型振动器、砂浆搅拌机3五、施工总体安排1、组织机构总体设置(人员配备)我公司对本项目工程高度重视,根据工程特点,将在本公司内调集精兵强将,组建项目经理部。
项目经理部设项目经理1人、项目技术负责人1人、施工队长1人,专职安全员1人。
2、施工布署和作业工区详细划分(施工组织)在项目经理部的领导下,本工程划设两个施工队两个班组,施工任务具体分配如下:六、总体计划控制1、拟定开工日期:2014315,竣工日期:2014320七、交底计划在开工前组织任务交底和技术交底,由技术负责根据施工组织设计的要求,将工期安排、质量标准、安全要求、节约指标、文明施工、技术措施和有关规定,并结合施工要求向全体施工人员交底清楚,并在交底后组织讨论和分工安排。
第三部分:施工方案1、围堰工程驳岸起点、终点以及接桥位置,为能顺利砌筑挡墙,需要进行打坝围堰抽水,围堰采用直径20~25厘米的落叶松圆木做桩,桩长7米,在距挡墙轴线不少于4米处插打,底标高控不得高于-1.5米,间距50厘米,围堰呈圆弧状,从新开河已砌好挡墙到未砌好挡墙,先进行便于施工段施工,施工结束后将河道开挖好后,如上述方法进行另一侧挡墙施工。
在打桩之前,必须将原地面松软土、芦苇、草等杂质清除,清除完成经过测量放线,准备打桩。
在送桩时,桩身向外(水压力向反方向)倾斜5~6度,然后开始用挖机斗按桩顶,往下压,以保持木桩倾斜的角度,压不动为止,开始用挖机斗底敲打桩,直至桩沉入到设计标高。
桩打完后,开始在距桩顶约40厘米,将每跟桩用与桩身同样的圆木连接,形成一整体。
用竹笆绑在桩身外侧,一直绑到桩顶为止,在竹笆的外侧挂土工布。
上述完成以后开始填筑围堰,围堰的填筑土料采用优质粘土,含水量最好在0.3左右。
逐层夯填上来,围堰的顶宽不得小于 1.5米(为水位的升高,围堰的加高留有余地)。
外边坡不得陡于1:1,做到尽可能放缓。
围堰填筑完成2天后可以开始挡墙基础的开挖。
开挖时严格按照设计放坡,不得损坏围堰的木桩。
在挡墙施工完成后,拆除围堰,先将桩顶联系设施拆除,桩全部拔出,用挖机将填筑部分土全部挖出。
2、临时便道驳岸北侧,利用原有老路稍加修整,可以利用作为临时便道运送块石、砂、水泥等建筑材料,驳岸东侧,已修筑一条 4.5m宽的临时便道,可以保证运送块石、砂、水泥等建筑材料的重车通行。
由于河道前期开挖,河底标高过低,下雨以及地下水影响,在河底修筑一条临时便道,填筑80cm 建筑垃圾压实,作为河底运输建筑材料通道。
3、浆砌块石驳岸⑴、测量放线:根据设计图将开挖线测放到施工地点,控制好精度,符合规范要求。
⑵、挡墙基础开挖基础开挖时严格控制好位置和标高。
根据标高,用石灰洒出开挖坡顶边线,在线内慢慢向下开挖,同时测量标高,深度到达高于设计高度10cm 时改用人工开挖、平整,修整边坡,此时测量底宽(两边各留30~50cm 工作面)。
开挖断面根据地址报告和施工图纸,两边放1:1的坡。
根据现场情况必要时要有一定的支护措施。
⑶、M7.5水泥砂浆浆砌块石底板和墙身的砌筑及质量要求①、石料是砌石工程所用的大宗材料,其质量优劣将直接影响砌石工程的施工质量,特别是砌石工程的安全性和耐久性。
故护坡石料须选用质地坚硬、不易风化之石料,其抗水性、抗压强度、几何尺寸等均应符合设计要求;②、M7.5水泥砂浆,采用不得低于32.5#水泥,砂子选用中粗砂,细度模数必须在2.5mm以上。
黄砂的含泥量不宜大于1%。
配置的水泥砂浆强度必须满足要求,需经过试验确定;③、砌筑应分层,各层砌筑均应坐浆,随铺浆随砌筑;④、每层依次砌角石、面石,然后砌腹石;⑤、块石砌筑,应选择较平整的大块石经修凿后用作面石,上下两层石块应骑缝,内外石块应交错搭接;⑥、料石砌筑,按一顺一丁或两顺一丁排列,砌缝应横平竖直,上下层竖缝错开距离不小于10cm,丁石的上下方不得有竖缝,粗料石的砌体缝宽可为2~3cm ;⑦、砌体宜均衡上升,相邻段砌筑高差和每日砌筑高度,不宜超过1.2m ;⑧、按设计要求做好沉降缝,每15米左右分一节挡,缝宽2厘米,外露面1厘米,为保证沉降缝线挺直美观,沉降缝处采用C15砼预制角石;⑨、驳岸泄水孔,要严格按照设计要求进行施工,采用D=10厘米硬塑料管,每4米设置一根,内侧标高高于外侧20厘米,填土侧采用二层塑料编织袋包裹碎石做反滤层;⑩、迎水面石勾缝,不仅仅是装饰、美观的要求,更重要的是通过勾缝前清除砌缝浅部疏松砂浆,用特定砂浆填塞、勒紧,可提高砌体的强度和抗渗性能。
因此砌体勾缝注意以下几点:A、勾缝砂浆标号应高于砌体砂浆标号,宜用中细砂料拌制、灰砂比为1:3。
B、砌体勾缝前,应清理缝槽,并用水冲洗湿润,砂浆应嵌入缝内2cm。
C、砂浆应分次向缝内填塞密实,严禁勾假缝,勾缝完毕应保持砌体表面湿润做好养护。
⑷、C25钢筋混凝土压顶浇筑①、本工程C25钢筋混凝土采用商用混凝土,在施工前,调查混凝土厂家资质,做配合比设计,试件7天强度和换算28天强度满足要求后方能使用,控制好其坍落度和和易性。
②、严格按照设计图纸控制好模板的尺寸和位置,检查模板刚度是否满足要求以免在振捣时变形漏浆影响质量。
浇捣时按照施工顺序依次浇筑,避免过度振捣后漏振。
③、对成品进行覆盖,经常浇水养护。
④、墙后填筑:填土时每层填筑20cm,然后用蛙式电夯夯实,继续填筑。
压实度不小于0.95。
严禁带水填筑。
第四部分:质量保证措施本工程确保工程一次性验收合格,施工时一定要精心组织,精心施工,一丝不苟,贯彻“谁施工谁负责质量的原则”,严格按国家的施工规范进行施工,按《市政工程质量检验评定标准》进行验收,具体措施如下:一、建立和健全质量保证体系,全面推行质量管理1、建立由公司、项目经理部、施工班组三级组成的质量管理体系,明确质量管理职责,明确质量管理目标,学习和借鉴其它单位的先进经验,力求做到管理思想超前,管理机制务实为,管理组织规范,管理技能全面,管理方法创新,全面提高质量管理水平。
2、研究制订关键部位施工方案,技术处理,负责技术交底。
推行施工作业标准化,统一施工工艺、操作方法。
组织操作技术培训,推广应用新技术、新工艺、新材料。
3、建立检查验收制度,明确检查责任,做好验收记录,落实班组检查的准确性、及时性和真实性措施,经常组织自检、互检、交接检班组活动,层层把关,做好当天验收,发现问题及时解决。
4、建立QC活动小组,每周活动一次,分析造成质量问题的原因,组织规程、规范学习、开展技术竞赛活动,加强内部经验交流和总结,天天不间断,把质量第一的观念牢固地贯彻到每个职工头脑中,并且落实到行动上。
5、重视技术交底,使工程质量要求进行组织施工,必须使每个参与人员都了解设计图纸要求、施工措施,做到人人心中有数,目标明确。
各级进行不同的技术交底,应做到以避免造成返工浪费和留下质量隐患。
6、技术复核是预控工程质量的重要手段之一,在分部分项工程具体施工中,应做技术复核记录,详细记录施工部位,设计要求,施工偏差,施工操作人员及具体负责等全面情况。
二、降低工程造价对质量的保证措施1、贯彻“百年大计,质量第一”的方针,控制施工质量2、重视材料管理工作,各种材料、配件及半成品的采购和验收应符合设计和验收要求。
