施工现场工作计划会议纪要

合集下载

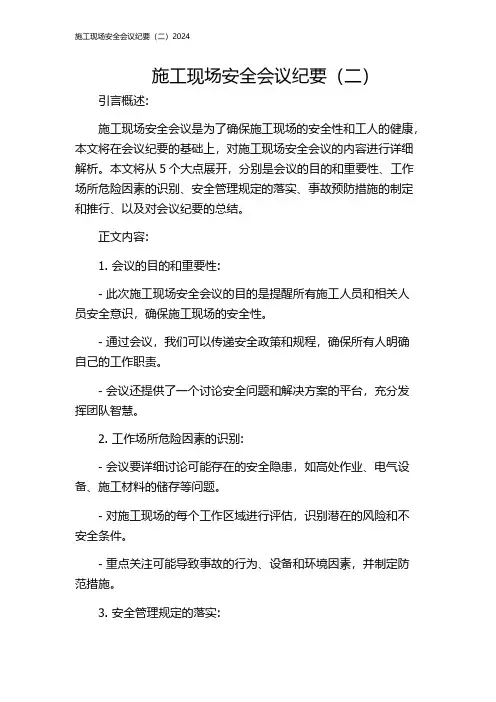

施工现场安全会议纪要(二)2024

施工现场安全会议纪要(二)2024

施工现场安全会议纪要(二)引言概述:施工现场安全会议是为了确保施工现场的安全性和工人的健康,本文将在会议纪要的基础上,对施工现场安全会议的内容进行详细解析。

本文将从5个大点展开,分别是会议的目的和重要性、工作场所危险因素的识别、安全管理规定的落实、事故预防措施的制定和推行、以及对会议纪要的总结。

正文内容:1. 会议的目的和重要性:- 此次施工现场安全会议的目的是提醒所有施工人员和相关人员安全意识,确保施工现场的安全性。

- 通过会议,我们可以传递安全政策和规程,确保所有人明确自己的工作职责。

- 会议还提供了一个讨论安全问题和解决方案的平台,充分发挥团队智慧。

2. 工作场所危险因素的识别:- 会议要详细讨论可能存在的安全隐患,如高处作业、电气设备、施工材料的储存等问题。

- 对施工现场的每个工作区域进行评估,识别潜在的风险和不安全条件。

- 重点关注可能导致事故的行为、设备和环境因素,并制定防范措施。

3. 安全管理规定的落实:- 确保每个人清楚掌握安全管理规定和流程,包括紧急情况应急措施和事故报告程序等。

- 每个人要接受培训,了解个人责任和义务,并签署保证书确保遵守规定。

- 安全管理的执行应有监督机构和内部检查程序,确保规定得到有效执行。

4. 事故预防措施的制定和推行:- 在会议上应该制定具体的事故预防措施,如制定工作程序和标准操作规程等。

- 对特定的施工任务进行风险评估,并采取相应的措施降低事故发生的概率。

- 在会议纪要中记录下每个预防措施,并确保他们得到认真执行。

5. 对会议纪要的总结:- 会议纪要应当简明扼要地总结了会议的主要内容和讨论结果。

- 提供一个行动计划,明确每个参与者的责任,并确定下一次会议的时间和地点。

- 会议纪要还应当注明应对安全问题的紧急联系人和电话号码,以便在紧急情况下能够及时联系到相关人员。

总结:施工现场安全会议是确保施工现场的安全和健康必不可少的工作。

通过会议,我们可以提醒所有人重视施工现场的安全性,并落实相关的安全管理规定。

工程会议纪要范文6篇

工程会议纪要范文6篇

工程会议纪要范文6篇会议纪要是用于记载、传达会议情况和议定事项的公文。

它不同于会议记录,对企事业单位、机关团体都适用。

本文是学习啦小编为大家整理的工程会议纪要范文,仅供参考。

工程会议纪要范文篇一:时间: 20xx年x月x日地点: 项目会议室天气:小雨转晴与会人员:见会议签到表主持人:周更新周更新: 本周工程进度有些缓慢,本层层高较高,线条较多,是原因之一;各队加工车间的搬运是原因之二,施工队的劳动力不足,施工安排不合理也导致了工程进度缓慢,下周必须加班加点,五栋房子的一层混凝土浇注必须完成。

现场文明施工,安全防护,外架有所改善,但仍达不到项目部要求,为迎接公司检查本周五前必须达到项目部要求。

上周完成情况:41#:模板支设完成80%,底层顶板钢筋帮扎完成。

33#:模板支设完成80%,顶板梁钢筋帮扎完成。

32#:模板支设完成70%,顶板梁钢筋帮扎完成1/2。

30#:模板支设完成80%,顶板梁钢筋帮扎完成。

28#:模板支设完成80%,顶板梁钢筋开始帮扎。

联排别墅:1.基础混凝土浇注完成1/3。

2.土方开挖完成1/2。

3.土方回填完成1/4。

下周计划安排:41#:一层混凝土浇注完成,二层竖向钢筋完成,模板完成1/2。

33#:一层混凝土浇注完成,二层竖向钢筋完成。

32#:一层混凝土浇注完成,二层竖向钢筋完成。

30#:一层混凝土浇注完成,二层竖向钢筋完成,模板完成1/2。

28#:一层混凝土浇注完成。

联排别墅:1.基础混凝土浇注完成2/3。

2.土方开挖完成1/2。

3.土方回填完成1/3。

刘国佳:本周施工进度未按上周计划完成,施工一队按项目部安排搬运钢筋、木工加工车间工作完成较好,施工二队较差,但都未达到项目部要求,会后要按项目部要求在2天内完成。

别墅土方开挖必须完成,争取尽快把河糖处理完成。

席志刚:现场仍然有工人吸烟,安全帽带不系,如再发现将给予经济处罚;现场临边要即使防护,脚手架要超出施工作业面,安全网挂好,架子工在搭架子时要系好安全带;塔吊在调运过程中要听从指挥,严禁违章作业。

施工现场安全会议纪要

施工现场安全会议纪要

施工现场安全会议纪要会议时间:具体时间会议地点:具体地点参会人员:参会人员名单会议主持:主持人姓名会议主题:加强施工现场安全管理,确保施工顺利进行会议内容:一、开场致辞主持人首先对各位参会人员表示感谢,并强调了施工现场安全的重要性。

指出安全是施工顺利进行的前提,关系到每一位施工人员的生命安全和家庭幸福,也关系到项目的进度和质量。

二、近期安全情况通报1、安全负责人对近期施工现场的安全情况进行了通报。

过去一段时间,虽然没有发生重大安全事故,但仍存在一些安全隐患和违规操作的情况。

部分施工人员在高处作业时未正确佩戴安全带。

施工现场的一些临时用电线路布置不规范,存在电线拖地、接头松动等问题。

某些区域的安全警示标识不够醒目或缺失。

2、对发现的安全隐患,已及时采取了整改措施,并对相关责任人进行了批评教育。

但需要大家引以为戒,杜绝类似问题再次出现。

三、安全管理制度的强调1、重申了施工现场的安全管理制度,包括入场培训制度、安全检查制度、安全奖惩制度等。

所有新入场的施工人员必须经过严格的安全培训,考核合格后方可上岗作业。

安全检查要定期进行,对发现的问题要及时整改,形成闭环管理。

对于遵守安全规定的人员要给予奖励,对违反规定的要严肃处理。

2、强调了各级管理人员的安全责任,要求项目经理、班组长等要切实履行安全管理职责,加强对施工现场的监督和管理。

四、施工安全注意事项1、高处作业安全再次强调高处作业必须正确佩戴安全带,并系挂在牢固可靠的地方。

严禁在高处作业时抛掷工具和材料。

对高处作业的脚手架、吊篮等设备要进行定期检查和维护,确保其安全可靠。

2、临时用电安全规范临时用电线路的布置,严禁私拉乱接电线。

配电箱要做好防雨、防潮措施,箱门要关闭并上锁。

定期对用电设备进行检查和维护,确保其绝缘良好,接地可靠。

3、机械作业安全操作人员必须持证上岗,严格按照操作规程进行作业。

对机械设备要进行定期保养和维修,确保其性能良好。

在机械设备运行时,严禁人员靠近或触摸其运动部件。

工程施工会议纪要

工程施工会议纪要

工程施工会议纪要会议纪要时间:xx年xx月xx日地点:xxxxxx会议内容:会议就工程进展情况和下步工作计划进行了总结和部署,并就工程相关工程资料编制、提报等工作进行了要求。

会议纪要如下。

一、施工组织计划目前工程整体进度未能按照预先组织计划,需尽快做好工程基础框架。

各具备施工条件监控点布线、设备箱、防雷等基础施工,确定完成时间、施工具体方案。

暂定5月中旬,防火期结束工程外围基础施工结束,然后进行设备和系统的整体更替。

为达成目标,监理单位将强化质量、工期控制措施,施工单位将合理调整人员队伍安排,加快工作进度,并重点注意以下几方面问题。

1.对于xxxx设备安装及防雷等系统关键施工项目,施工单位需尽快编制施工技术方案,并报监理、建设单位审核。

2.对于xxxx等监控点基础项目施工,需要立即组织材料,并启动施工。

3.对于xxxx回填区域(包括绿地、损坏地面),需要立即组织恢复清理,并规范安装标志石。

4.对于明确取消xxx设备安装的情况,涉及该出入口已开挖电缆沟的,需要相关绿化施工单位进行回填,预定光电缆调至xxxx出入口监控点使用。

xxxx2处出入口监控设备使用立杆安装,尽快组织实施。

5.对于激光一体机、出入口红外机、无线网桥等系统的主要设备,应尽快组织安排样品测试,并同步系统软件调试。

确保在五月上旬前完成设备和系统软件集成整体测试,防火期结束平台整体升级改造。

6.监控室整体改造方案,由施工单位出具改造方案效果图,待施工条件明确后再行组织实施。

7.部分工期拖延的施工项目,由下步结合管理处养护管理等工作,统一组织协调。

具备实施条件项目完成后,将组织工程阶段性验收。

二、工程资料编制1.施工方案及计划。

涉及光电缆沟开挖、防雷接地、设备主要部件组装等工程关键环节及隐蔽项目,须预先做好施工详图和周施工计划,按计划施工。

做到事前报检、报验,按照招标文件要求,核实设备序列号、型号、参数、合格证等,并保留图片资料。

2.简化工程资料。

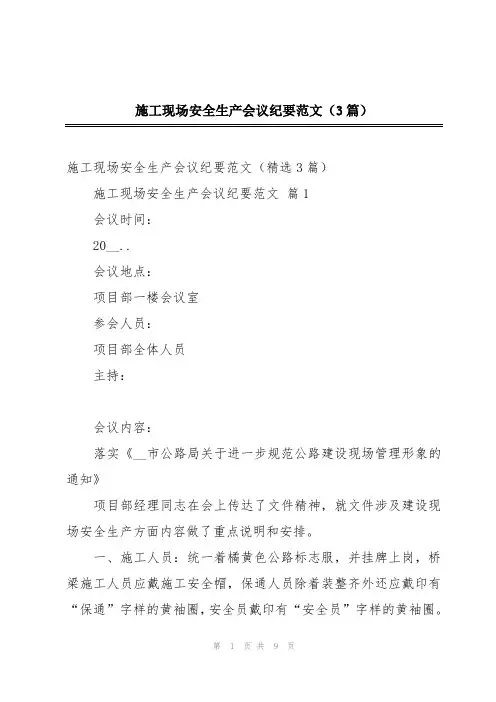

施工现场安全生产会议纪要范文(3篇)

施工现场安全生产会议纪要范文(3篇)

施工现场安全生产会议纪要范文(3篇)施工现场安全生产会议纪要范文(精选3篇)施工现场安全生产会议纪要范文篇1会议时间:20__..会议地点:项目部一楼会议室参会人员:项目部全体人员主持:会议内容:落实《__市公路局关于进一步规范公路建设现场管理形象的通知》项目部经理同志在会上传达了文件精神,就文件涉及建设现场安全生产方面内容做了重点说明和安排。

一、施工人员:统一着橘黄色公路标志服,并挂牌上岗,桥梁施工人员应戴施工安全帽,保通人员除着装整齐外还应戴印有“保通”字样的黄袖圈,安全员戴印有“安全员”字样的黄袖圈。

确保施工人员安全生产。

二、路面施工现场:安全及各类施工标志牌设置要合理科学,尤其是危险地段,设置要规范、醒目。

对边通车边施工的路段,夜里要设置警示灯和反光标志,把通道与施工区域分隔开,引导车辆行人安全通过,避免任何事故发生。

三、桥梁施工现场:现场封闭施工,严禁闲杂人员入内,施工便道畅通。

机械设备布局合理,安装牢固,安全运行。

电力线路应有配电箱,排线有序,无私拉乱接现象并有用电安全明显标志及用电操作规程,高空作业应有警示标志,必须系安全带。

料库要有完善的消防措施和消防器材。

四、料场和预制场要严格按照机械设备操作规定及消防安全规定,避免任何事故发生。

施工现场安全生产会议纪要范文篇2发布时间:20__-02-17日期:_年__月__日地点:施工现场为了认真贯彻“安全第一,预防为主”的安全生产方针,保障安全施工和各项工作的顺利进行,明确施工双方各级领导、管理人员和各职能部门的安全施工责任,保障施工双方的财产及人员的安全,保证本工程顺利完成,特制定责任状如下:无危则安,无损则全。

安全就是人们在生活和生产过程中,生命得到保证,身体免于伤害,财产免于损失。

安全生产是我们油田企业管理的重点,是我们发展的根本保证,安全就是效益。

假如我是一名安全员,我会把这种观点跟植于每个人(包括我自己)的心中。

首先武装好自己,熟知熟会各项操作规程安全制度,认真学习安全有关法律法规;其次,养成良好的安全操作习惯,杜绝习惯违章,敢于同身边的甚至是上级的不安全行为较真儿;第三,勤于检查,及时发现整改事故隐患。

施工质量会议纪要范文(通用3篇)

施工质量会议纪要范文(通用3篇)

施工质量会议纪要范文(通用3篇)施工质量会议纪要范文篇1会议主题:第x次施工例会主持人:出席人:见会议签到表x年xx月xx日上午时,在项目部会议室召开第x次施工例会,由项目总经理主持,参加会议的有各标段项目经理、各施工队负责人以及项目部管理人员。

会议主要内容:标施工队施工进度未达到与公司签订的施工分包节点要求,工期严重滞后,公司决定调配标、标施工船只及施工人员全力抢标工期,现将会议主要内容纪要如下:一、工程施工例会根据业主合同工期要求,标工期严重滞后,公司决定调配标、8标施工船只及施工人员全力抢9标工期,确保号之前围堰施工至标高±0m出水面。

1、各标段施工队伍的人员设备必须服从项目部统一部署,按技术部最新图纸施工。

2、标北堤()由标x条吹沙船施工;北堤与西堤交接处,由标两条自吸船施工,一条由北堤向标方向施工,另一条由西堤北侧向南侧施工;西堤()和东堤()由标四条吹沙船施工;西堤由标号铺排船向北施工;东堤()由标号铺排船和新进铺排船施工,新进铺排船由南向北施工,号铺排船由北向南施工,再加未到位的x条吹沙船施工。

具体见技术部最新施工图(附图)。

3、会议结束后,各施工队施工人员及船只必须迅速到达所安排的施工区域。

4、、标吸沙船移出库区,在北堤外侧实施。

5、各施工队已经施工的方量由技术部门组织测深并记录备案。

6、小施排年底施工计划,内容要详荆7、各施工单位和项目部沟通应采用以书面形式。

8、、标分包队伍目前存在问题及解决方案,今天下午x点前以书面形式报项目部,下午x点项目部统一部署解决。

二、项目部例会1、王凯凯要做好测量、试验的检查监督工作,分配到每一个人,并形成文字。

试验要收集委托试验资料,及时登记委托试验台帐。

施工员要深入工地,掌握工程实施情况搜集施工资料,记好施工日志,确保工程质量和施工安全。

2、不论何种假期,所有项目管理人员一律向项目总经理请假。

3、项目部使用的车辆按公司下发文件,自x年xx月xx日起执行。

工程施工策划会议纪要

工程施工策划会议纪要会议时间:2021年10月20日会议地点:公司会议室与会人员:项目经理XXX,施工队长XXX,设计师XXX,质检员XXX,材料采购人员XXX 等。

会议议程:1. 项目背景介绍2. 项目目标和任务3. 工程施工计划4. 施工进度管理5. 安全生产管理6. 质量管理7. 成本与预算管理8. 问题与风险分析9. 工程总结和下一步计划会议内容:1. 项目背景介绍项目经理XXX首先介绍了本次工程施工项目的背景情况,项目位于市中心繁华地段,是一座商业综合体建设项目,总建筑面积XXX平方米,包括商业楼、写字楼和停车场等部分。

2. 项目目标和任务项目目标是按照设计图纸和合同约定完成建设任务,保质保量交付使用。

同时要保证项目质量、安全和进度,确保工程顺利进行。

3. 工程施工计划设计师XXX向与会人员汇报了施工图纸和施工工艺方案,施工队长XXX根据设计图纸制定了施工计划,并将分工、责任明确分配给各相关负责人员。

4. 施工进度管理项目经理XXX提出了对施工进度管理的要求,要求施工队长每日向项目经理汇报施工进度和相关问题,并及时解决施工中出现的困难和问题。

5. 安全生产管理质检员XXX向大家介绍了本次工程的安全生产管理措施,包括施工现场安全检查、施工人员安全教育培训等内容。

6. 质量管理项目经理XXX强调了质量管理的重要性,要求各相关人员严格按照施工标准和质量要求执行,确保工程质量合格。

7. 成本与预算管理材料采购人员XXX介绍了本次工程的材料采购情况和成本预算,要求合理控制采购成本,确保施工经济实惠。

8. 问题与风险分析项目经理XXX对可能出现的问题和风险进行了分析,并提出了相应的解决方案,要求各相关人员密切关注施工过程中的问题,并及时解决。

9. 工程总结和下一步计划会议最后对本次工程施工进行总结,各相关人员提出了改进建议和下一步工作计划,确保工程顺利进行。

会议结束时间:下午5点本次工程施工策划会议圆满结束,与会人员对本次会议内容进行了充分的讨论和交流,相信在大家的共同努力下,本次工程将顺利进行,圆满完成!。

工程施工例会纪要最新

工程施工例会纪要最新时间:2023年11月10日地点:XX工地会议室主持人:XXX参会人员:XXX会议内容:1. 项目进度汇报首先,项目经理对工程进度进行了详细汇报。

目前,工地施工进展顺利,各项工程节点按计划进行。

同时,各施工单位之间的协调配合也比较顺畅,确保了整体施工进度的推进。

2. 安全生产情况安全生产一直是我们工程施工的重中之重。

本次例会重点讨论了最近的安全生产情况。

经过调查分析,发现近期施工现场存在一些隐患和安全问题,主要集中在施工人员作业时未穿戴安全装备、施工现场秩序混乱等方面。

对此,项目经理提出了具体的整改措施,希望各相关单位能够严格执行,确保施工现场的安全。

3. 质量问题质量是工程施工中最为重要的一个环节。

会议上,质量检测人员对最近工程的质量情况进行了分析和总结。

发现目前工程存在一些质量问题,主要表现在施工过程中出现的材料不符合要求、施工工艺不合理等情况。

项目经理表示,将会对这些问题进行仔细调查,并对工程施工流程进行调整,以确保施工质量的稳定提升。

4. 合同履约情况合同是工程施工的法律依据,也是保障工程质量和进度的有力保障。

会议上,相关人员对目前合同履约情况进行了总结。

发现合同执行中存在一些疏漏和不足,主要表现在合同条款执行不到位、合同变更不及时等方面。

为此,项目经理要求各相关单位严格按照合同约定执行,确保各项工程款项的及时支付和工作计划的顺利实施。

5. 其他事项会议最后讨论了其他一些相关事项,如工地环境卫生、施工设备管理等方面。

大家对工地环境进行了现场检查,发现存在一些问题,如施工废弃物未及时清理、施工设备未进行定期检查等情况。

项目经理表示,将会责成相关单位加强工地管理,确保工地环境清洁整洁,保障施工设备的正常运行。

综上所述,本次工程施工例会讨论了工程进度、安全生产、质量问题、合同履约和其他事项等多个方面。

通过会议的开展,进一步明确了各项工作的重点和方向,为工程施工的顺利推进提供了有力保障。

工作计划会议纪要范文

工作计划会议纪要范文本文是关于工作计划会议纪要范文,仅供参考,希望对您有所帮助,感谢阅读。

工作计划会议纪要范文篇一时间:×××年×××月×××日地点:×××项目部会议室参会单位:建设单位、承包单位、监理单位主持:监理部总监×××会议内容:业主通过各方努力协调,征迁工作顺利完成,前期工作准备充分,施工单位就工程开工前准备工作做了陈述,监理就为了完成好施工监理任务,应严格遵循监理程序办事等做出说明。

一、施工单位介绍工程概况及有关人员,组织机构及职责范围工程概况×××项目部主要管理人员已进场,组织机构设置完善,具体组织机构如下:项目经理×××,技术负责人×××,安全负责人×××,桥涵负责人×××。

在随后工作中项目部将根据工作实际情况,陆续选派人员予以补充。

各项规章制度已建立完善。

要求各工队必须签订安全环保责任书,责任落实到位。

二、施工单位陈述各项工作的准备开展情况及安全环保措施原始基准点及原地面复测工作已全部完成,标准试验已做,原材料、机械设备、技术人员已到位,已具备开工条件。

施工要贯彻“以人为本、安全第一、预防为主”的方针,定期对工作人员进行安全、环保培训,建立巡查制度,发现隐患及时消除,力争创造良好的施工环境。

安全工作执行情况:①建立了安全体系,制度齐全,并制定了可行的突发事故应急预案,措施到位。

②利用各种宣传工具,采取各种教育形式,强化安全意识,施工中以“安全第一、预防为主”为宗旨,全员参与抓安全工作。

③各施工作业面都配备有一名安全员,设立安全监督岗。

④临时房屋、照明线路、库房都配置了一定的消防器材。

工地现场会议纪要模板

工地现场会议纪要模板时间:XXXX年XX月XX日地点:工地现场参与人员:XXX、XXX、XXX、XXX、XXX会议内容:1. XXX报告了上一个工作周期的进展情况,包括材料采购、施工进度、人员安排等情况,并提出了下一阶段的工作计划。

2. XXX就工程质量和安全问题进行了重点强调,提醒大家要严格执行相关规章制度,确保施工过程中的质量和安全。

3. XXX通报了近期发生的事故及问题,并对相关责任人进行了处理和教育,希望大家警示自身,做好安全防范工作。

4. XXX提出了对施工现场卫生进行整治的建议,提请全体员工共同注意和合理安排工地的卫生环境。

5. XXX提出了一些改进的建议,包括施工工艺、施工设备的维护等方面,希望大家积极参与,为项目的顺利推进出谋划策。

会议总结:XXX对本次会议进行了总结,希望大家能够认真对待会议讨论的问题,积极主动地做好自己的工作,并希望下一阶段的工作能够像大家期望的那样顺利进行。

希望大家密切合作,共同努力,为工程的顺利完成而努力奋斗。

会议记录人:XXX审核人:XXX会议讨论了一些细节方面的施工问题,并指出了一些疏漏和改进的空间。

比如材料采购上的不合理安排,导致了施工进度的延误;施工现场安全设施的完善以及操作规程的规范化问题;工人们工作时的注意事项和安全意识的培养等。

由于目前施工进入关键阶段,全体参会人员一致表示要认真对待这些问题,积极采取措施,确保工程质量和进度。

会议最后,相关负责人提醒了大家严格遵守劳动纪律和相关安全规章制度,避免因个人大意或者懈怠而导致的事故发生。

并号召全体员工要以高度的责任心和使命感,团结协作,共同努力,推动工程的顺利进行。

最后,会议总结了制定了下一步工作计划和目标,并明确了各项工作任务的责任人和时间节点。

大家纷纷表示将以饱满的热情和顽强的拼搏精神,全力以赴做好本职工作,确保工程任务圆满完成。

会议记录人:XXX审核人:XXX。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场工作计划会议纪要
工程名称;研发楼:固体制剂厂房等2项(北京同仁堂科技发展股份有限公司大兴生产基地建设项目)
地址、项目部会议室、日期、2015年3月16日
主持人:陈俊峰:
科技公司项目组组织施工单位、监理单位就施工现场下一步工作计划进行了研究探讨,并形成建议如下:
一、研发楼
目前研发楼正在进行二次结构、屋面防水保温工程的施工,预计于4月底完成。

屋面防水工程原设计保护层为20厚保温砂浆,项目组建议变更为30厚C20细石混凝土加冷拔钢丝网。

下一步需进行招标的工程为弱电工程、外装饰工程、地源热泵系统工程及配电箱的设备招标。

此项工作完成后方可进行精装修招标。

弱电工程、外装饰工程、地源热泵系统工程招标需我方尽快确定方案。

装修工程施工单位可以施工部位:
1、公共部分装修,如楼梯、地下室。

2、消防工程的消防水系统暂时先做到主干管。

强制排
烟工程可做。

3、卫生间上下水系统可做。

4、首层有五樘木门与外装饰幕墙有衔接之处,其材质幕墙不符,风格不统一。

项目组建议与施工单位签洽商,由施工单位统一施工,其材质变更为与幕墙一致。

5、非采暖间的墙面工程,清单中未包含保温层做法,但又需要做到面层,存在交叉施工问题。

项目组建议保温层由施工单位负责,统一由其施工。

二、固体制剂车间、液体制剂车间
1、高架库地面垫层施工工程可以做,需高架库设备厂家配合。

2、部分二次结构可以施工,设备机房、车间配电室的二次结构暂缓。

3、外门窗、消防系统工程可以开展招标工作。

4、外墙面装饰面层需我方确定(已有股份样本)。

5、液体制剂厂房未有细化图纸,使用功能未确定室内工程(除高架库设备基础外)暂时停止施工。

6、弱电系统因液体制剂车间尚未有细化图纸,暂时不进行招标。

7、固体、液体高架库室内装饰面层,项目组建议涂料仅做到室内地坪3米.
8、高架库的入库区轻钢雨棚设计与设计院联系,确定施
工方案。
