盖梁专项施工方案

合集下载

盖梁施工方案

盖梁施工方案

盖梁施工方案一、施工前准备在开始盖梁施工之前,必须进行详尽的准备工作。

这包括对施工现场进行实地勘察,确保具备施工条件,并按照设计要求对施工现场进行必要的整平和清理工作。

此外,还要对施工所需的材料、设备进行检查和测试,确保其质量和数量均能满足施工要求。

二、基础施工在盖梁施工中,基础施工是非常重要的一环。

首先,必须按照设计要求进行基础结构的施工,确保其稳定性和承载力。

在施工过程中,要特别注意基础的平整度和标高,以免影响后续施工的进行。

同时,还要加强基础结构的养护工作,防止出现裂缝等质量问题。

三、支架搭设支架搭设是盖梁施工中的一项重要工作,其目的是为了保证施工过程中的安全和稳定。

在支架搭设过程中,要严格遵守相关安全操作规程,确保支架的强度、刚度和稳定性均能满足施工要求。

同时,还要根据实际情况对支架进行必要的加固和调整,确保其能够承受施工过程中产生的各种荷载。

四、模板安装模板安装是盖梁施工中非常关键的一环,其质量直接影响到盖梁的结构和外观质量。

因此,在模板安装过程中,要选择合适的模板材料,并严格按照设计要求进行安装。

同时,还要加强模板的固定工作,防止出现模板移位、变形等问题。

在模板安装完成后,还要对其进行必要的检查和调整,确保其平整度、光洁度均能满足要求。

五、钢筋加工与安装钢筋加工与安装是盖梁施工中必不可少的一环。

在钢筋加工过程中,要严格按照设计要求进行钢筋的切割、弯曲和焊接等工作,确保其尺寸、形状和性能均能满足要求。

同时,在钢筋安装过程中,要遵循一定的顺序和工艺要求,确保钢筋的位置、间距和数量均符合设计规定。

此外,还要加强钢筋的固定工作,防止出现钢筋移位、变形等问题。

六、混凝土浇筑与养护混凝土浇筑与养护是盖梁施工中非常重要的一环。

在混凝土浇筑过程中,要严格控制混凝土的配合比、坍落度和温度等参数,确保其质量和性能均能满足要求。

同时,还要加强混凝土的振捣工作,确保混凝土能够充分填充模板的各个角落,防止出现蜂窝、麻面等问题。

盖梁专项施工方案-(经专家论证)

盖梁专项施工方案-(经专家论证)

盖梁专项施工方案-(经专家论证)一、前言在建筑施工过程中,盖梁是一个至关重要的环节,对建筑结构稳定性和安全性有着重大影响。

为了提高盖梁施工的效率和质量,经过专家多次论证,制定了本专项施工方案。

二、施工准备阶段2.1 工程准备在施工前,首先要做好盖梁施工需要的各项材料和设备的准备工作,确保各项资源齐备,包括钢筋、模板、混凝土等。

2.2 人员组织组织经验丰富的施工人员进行盖梁工程,包括工地负责人、技术人员、操作工等,保证施工人员的素质和技术水平。

三、施工流程及关键技术3.1 施工流程1.模板安装:根据设计要求安装好盖梁所需的模板,确保模板的平整和牢固。

2.钢筋绑扎:按照设计要求将钢筋进行绑扎,确保钢筋的位置准确和牢固。

3.混凝土浇筑:在模板和钢筋就绪后,进行混凝土的浇筑,注意控制浇筑速度和均匀性。

4.养护保护:混凝土浇筑后进行养护保护,确保混凝土的强度和质量。

3.2 关键技术1.梁底模板的安装要求高,必须平整、牢固,确保梁底混凝土整体性能;2.钢筋的绑扎要符合设计要求,保证梁体受力均匀;3.混凝土浇筑时要控制浇筑速度和均匀性,防止出现裂缝和气泡;4.混凝土养护要及时进行,并采取合适的保护措施,确保混凝土的强度和耐久性。

四、施工质量控制在盖梁施工过程中,要加强施工质量的控制,确保施工质量达到设计要求,并严格按照相关验收标准进行验收,以保证工程质量和安全。

五、安全施工措施在施工过程中,要严格遵守相关安全规定,加强现场管理,保证施工人员和施工设备的安全,预防事故的发生,确保施工工作的顺利进行。

六、总结通过专家论证的盖梁专项施工方案,可以有效提高盖梁工程的施工效率和质量,保证建筑结构的稳定性和安全性。

在实际施工过程中,要严格按照方案要求进行操作,加强施工质量和安全管理,确保工程顺利完成。

以上是盖梁专项施工方案-(经专家论证)的内容,希望能对建筑施工相关人员提供一些参考和帮助。

盖梁施工方案(钢棒法)

盖梁施工方案(钢棒法)

盖梁施工方案(钢棒法)
一、方案概述
盖梁是建筑施工中一项关键的工序,其质量直接关系到整个建筑结构的稳定性
和安全性。

本文介绍了盖梁施工中常用的一种方法——钢棒法,通过在混凝土梁顶部预埋钢棒的方式实现梁的加固和连接。

二、施工准备
1. 材料准备
•混凝土梁
•钢筋
•钢管
•砼
2. 工具准备
•手工工具
•机械设备
三、施工步骤
1. 钢棒预埋
1.使用钻孔机在混凝土梁顶部钻孔,孔深度一般为梁高度的1/3左右。

2.将钢筋通过钻孔插入梁内,通过固定措施确保钢筋稳固嵌入。

3.在钢筋附近喷涂防锈处理以防止腐蚀。

2. 悬挂钢梁
1.利用吊车将预制好的钢管吊装到梁上,并与钢棒连接。

2.确保钢梁与混凝土梁之间的连接牢固,可以适当进行调整以保证梁的
平整。

3. 浇筑砼
1.在梁的上下两侧设置支撑以支撑砼浇筑。

2.从梁的一侧开始,依次向另一侧浇筑砼,保证砼充实并振捣。

3.待砼凝固后,拆除支撑,等待砼养护完成。

四、施工注意事项
1.施工过程中保持施工现场的整洁和安全。

2.对于梁的尺寸、位置、材质等方面的要求应严格执行设计要求。

3.在操作中应注意对钢棒和钢梁的质量进行检查,确保质量达标。

五、总结
钢棒法作为一种常见的盖梁施工方法,在实践中具有较高的可操作性和安全性,能够有效改善梁的承载能力和连接稳定性。

在施工过程中,要严格按照规范要求操作,确保施工质量和安全。

以上是钢棒法盖梁施工方案的相关介绍,希望对相关施工工作者有所帮助。

盖梁施工方案

盖梁施工方案

盖梁施工方案
1、施工工艺
拆模养护
拆模养护
支架搭设
作业平台搭设
施工放样底板安装支架预压钢筋绑扎
波纹管安装预埋件安装
模板安装
混凝土浇筑
模板拆除
混凝土浇筑
张拉
压浆、封锚
盖梁施工工艺流程图
2、施工方法
工序
方法
图示
支架搭设 采用盘扣式钢管支架。

作业平台搭设及底模安装
作业平台采用方木、木
跳板、竹胶板搭设施工平台和护栏,底模采用定型钢模。

支架预压
用汽车吊把沙袋吊到
底板上进行预压。

工序方法图示
梁钢筋绑扎钢筋由加工场集中下料加工,平板车或随车吊场内运输,现场绑扎焊接。

模板安装安装定型侧模和端模。

垫石钢筋
垫石预埋筋放样和绑
扎。

混凝土浇筑
采用泵车分层对称浇
筑,振捣棒振捣密实。

墩柱盖梁施工方案

墩柱盖梁施工方案

墩柱盖梁施工方案一、施工前准备工作1.1 工程概述墩柱盖梁施工是在桥梁建设中非常重要的一项工作。

本文就墩柱盖梁施工方案进行详细介绍,以确保施工的顺利进行。

1.2 施工组织设计施工前需要进行合理的组织设计。

根据工程特点和施工条件,组织人员和设备进行科学合理的配置,确保施工操作顺利进行。

1.3 材料准备施工前需要进行充分的材料准备工作,包括混凝土、钢筋等主要材料的采购和进场验收,以及其他辅助材料的准备。

二、施工方案2.1 施工工序墩柱盖梁施工包括墩柱基础施工、墩台施工、柱身施工、柱帽施工和梁体施工等工序。

在施工过程中,要严格按照工序要求进行作业,确保质量和安全。

2.2 墩柱基础施工墩柱基础施工是整个墩柱盖梁施工的第一步,包括基础开挖、布置钢筋和浇筑混凝土等工作。

在施工过程中,要严格按照设计要求进行,保证基础的稳定性和承载能力。

2.3 墩台施工墩柱基础施工完成后,可进行墩台的施工。

首先进行模板搭设和钢筋绑扎,然后进行混凝土浇筑,最后进行养护。

墩台施工时要注意施工现场的安全和施工质量。

2.4 柱身施工柱身施工是墩柱盖梁施工的关键环节。

在柱身施工中,需要完成柱身钢筋的布置、模板搭设和混凝土浇筑。

在模板拆除前需要进行一定的养护,以确保柱身的强度和稳定性。

2.5 柱帽施工柱帽施工是柱身施工之后进行的一项重要工作。

柱帽施工包括模板安装、钢筋的布置和混凝土的浇筑等工作。

要严格按照施工图要求进行操作,保证施工质量。

2.6 梁体施工柱帽施工完成后,可以进行梁体的施工。

梁体施工包括模板安装、钢筋的布置和混凝土的浇筑等工作。

在梁体施工中,要注意施工工艺和质量要求,确保梁体的稳定性和承载能力。

三、质量控制3.1 施工质量检验在施工过程中,要进行全面的质量检验。

对于墩柱基础、墩台、柱身、柱帽和梁体等施工过程,要进行质量检查,确保符合设计要求和相关标准。

3.2 施工质量管理施工中要进行全面的质量管理。

要加强施工现场的管理,在施工过程中要注意质量控制和安全问题,以确保施工质量和工期的进展。

盖梁专项施工技术方案

盖梁专项施工技术方案

盖梁专项施工技术方案一、编制依据1.《**高速公路某某至某某段工程施工招标文件》2.《**高速公路某某至某某段SJ-1、SJ-2合同段两阶段施工图设计》3.实用土木手册第三版杨文渊编人民交通出版社出版4.公路桥涵施工技术规范JTJ-041-2000 人民交通出版社出版二、工程概况大桥下部结构设计为双柱式圆形墩及盖梁,墩柱直径为1.4m、1.6m、1.8m 两种。

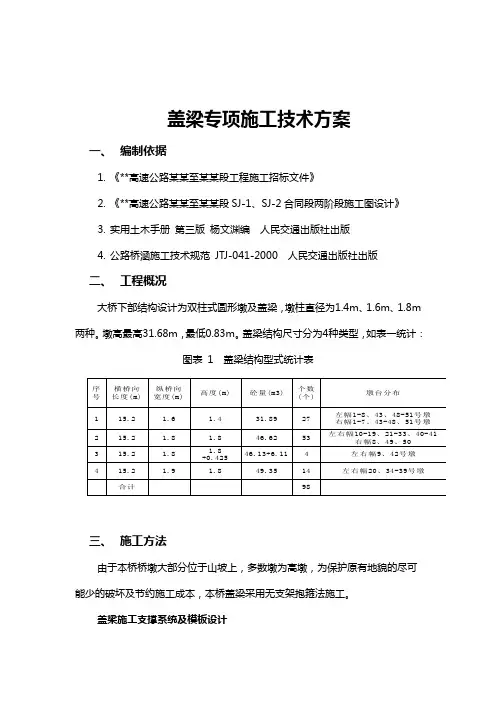

墩高最高31.68m,最低0.83m。

盖梁结构尺寸分为4种类型,如表一统计:图表1 盖梁结构型式统计表三、施工方法由于本桥桥墩大部分位于山坡上,多数墩为高墩,为保护原有地貌的尽可能少的破坏及节约施工成本,本桥盖梁采用无支架抱箍法施工。

盖梁施工支撑系统及模板设计1.侧模与端模支撑侧模为特制大钢模,面模厚度为4mm钢板,肋板高为6cm。

在侧模外侧采用间距1.0m的2[12作竖带,竖带高2.0 m;在竖带上下各设一条Ф20的栓杆作拉杆,在竖带外设Φ60钢管斜撑,钢管斜撑内角保持于30°~45°之间,支撑点设在横梁上,支撑点采用Ф25钢筋(或∠10角钢)在盖梁边线外侧70cm~100cm 处沿盖梁方向通长焊长起将横梁连接为整体及作为支撑点使用,。

端模为采用2cm厚胶合板。

在端模外侧采用间距40cm的[12竖带,竖带高2.0m;在竖带外设Ф60的钢管斜撑,支撑在横梁上。

2.底模支撑底模采用2cm厚胶合板。

在底模下部采用间距2米10cm×10cm@30cm方木铺底以利于底模的固定,方木底部为I14(或I10)工字钢@50cm横梁。

盖梁悬出端底模下设三角支架支撑,三角架放在横梁上。

横梁底下设纵梁。

横梁上设钢垫块以调整盖梁底2%的横向坡度与安装误差。

3.纵梁与横梁根据全桥盖梁结构型式及混凝土容重,盖梁施工支撑系统采用无支架抱箍法施工,抱箍支撑系统采用如下两种方案设计:①方案一:本方案适用于混凝土方量为31.89m3类型的盖梁,全桥27个盖梁分别为:左幅1-8、43、48-51号墩;右幅1-7、43-48、51号墩。

(完整版)盖梁专项施工方案(已改)

(完整版)盖梁专项施工方案(已改)

目录第一章工程概况 (2)1.1工程概况..........................................第二章编制依据 (2)第三章施工计划 (3)3.1、进度计划.........................................3.2、材料、机械设备计划............................... 第四章施工工艺技术. (5)4.2、施工方法.........................................4.3、检查验收........................................第五章施工安全保障措施 (17)5.1、组织保障........................................5.2、技术措施........................................5.3、应急预案........................................5.4、监测监控........................................第六章劳动力计划 (22)6.1、劳动力计划安排.................................. 第七章支架计算书.. (23)23 36 15171718 22221、1型排架受力验算. .................. 错误!未定义书签。

2、2型排架受力验算. ..................................第八章附图. (27)23第一章工程概况1.1工程概况本标段主要施工从起点西城街交叉口南侧60m,至终点克西街交叉口北侧200m,全长1050m,在现状西外环路地面道路上新建高架桥,在西城街交叉口南侧设置有两对剪刀形上下匝道,同时对改建地面道路及两侧绿化带、人行道,同步改建雨水、污水、给水、电力、电信、燃气、热力管线,全线新建雨水口。

盖梁专项施工方案

盖梁专项施工方案

盖梁专项施工方案盖梁专项施工方案一、盖梁工程介绍1. 工程名称:盖梁工程2. 工程地点:XXX地区3. 工程概述:本工程旨在建设一座钢筋混凝土梁,用于支撑上部结构,以确保工程稳定和安全。

二、施工准备1. 施工人员:组织具备相关岗位资质和工作经验的施工人员,并足够数量。

2. 施工机械:准备起重机械、混凝土搅拌站等机械设备,以保证施工效率和质量。

3. 施工材料:准备符合相关标准的水泥、砂子、石子等材料,并进行验收和储存,确保材料质量和供应充足。

三、施工步骤1. 模板安装:根据设计图纸和要求,安装钢模板,确保模板牢固可靠。

2. 钢筋布置:按照设计图纸的钢筋布置要求,将钢筋加工、焊接并固定在模板上。

3. 混凝土浇筑:准备搅拌站,将预制混凝土输送到现场,按照施工进度和要求逐段倾倒到模板中。

在倒筑过程中,要保持流动性和均匀性,避免混凝土塌落和空鼓问题。

4. 混凝土养护:在浇筑完成后,对混凝土进行养护,保持湿润状态,避免开裂和变形。

5. 解模和修整:混凝土达到强度后,拆除模板,并进行喷涂、清理和修整,确保梁面平整、美观。

6. 抗渗处理:对梁体进行抗渗处理,以防止水分渗透导致的腐蚀和损害。

四、安全防护措施1. 严格遵守相关的安全操作规程和标准,确保施工过程中人员的安全。

2. 设置警示线和标识牌,明确施工区域,禁止无关人员进入。

3. 施工现场必备消防设备,确保火灾的预防和及时处理能力。

4. 搭建安全防护网,防止工人从高处坠落。

5. 提供个人防护装备,要求工人佩戴安全帽、防尘口罩等。

五、质量控制1. 施工前检查模板、钢筋等材料是否符合相关规范和标准。

2. 监督施工过程,确保混凝土的配合比例、浇筑质量和工艺要求的落实。

3. 对已浇筑的混凝土进行抽检,检查是否达到设计要求的强度和密实度。

4. 进行结构验收前,进行梁面的外观检查和水密性测试,确保梁体质量合格。

六、环境保护1. 合理利用施工材料,减少浪费。

2. 控制施工现场的噪音、粉尘等污染源,确保周边环境不受影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

长湘高速公路第四合同段
盖梁专项施工安全方案
本合同段盖梁总计156片,由于盖梁施工属于高空作业,故必须制定相应的施工安全方案,以确保盖梁施工安全。

一、承重系统
盖梁施工采用抱箍配贝雷架作为承重系统,所有抱箍螺栓采用M24高强螺栓,每使用一次均对所有螺栓进行检查,对丝口有损坏的予以更换,螺栓采用专业的电动扭矩扳手进行紧固,紧固力度以扭矩扳手指针指向读数55进行控制。

贝雷架之间的连接销须定期检查,发现有松动现象,立即用大锤敲紧。

两侧贝雷架之间采用对拉杆配钢管进行稳固,做到既拉又顶,以防止贝雷架在施工过程中横向失稳。

二、竖向通道
对施工高度≥6m的盖梁,设置斜道作为竖向施工通道。

斜通道坡度≤1:3,斜道上满铺脚手板,工具梯设置稳定。

施工高度≥6m的盖梁,使用门式组装型工具梯作为竖向施工通道。

三、操作平台
利用贝雷架上铺设的工字钢作为操作平台,其上满铺竹夹板,竹夹板与工字钢之间用铁丝绑扎牢靠。

工字钢最外侧焊接1.2米高钢管,钢管之间设置横向联系,以此作为安全护栏,护栏上张挂密目安全网,防止人员及施工器材从高空坠落。

四、起重作业
必须由持有特种作业人员证书的起重工和信号工进行吊车操作和指挥,起重机械必须检测合格。

起重作业前,须确保起重机械的支腿支撑牢固、可靠。

起重用钢丝绳、卸甲等吊装用具应定期检查,如有损坏,立即更换。

起重作业半径范围内严禁站人及车辆通行。

五、盖梁主筋安装稳定措施
盖梁主筋安装采用钢筋横向焊接及立柱顶钢筋套钢管进行安全限位,具体见下图:
六、安全信号
盖梁上、下及四周必须设置具有反光标志的醒目标示及安全标语,以警示过往行人、车辆,防止发生意外。

Ф48钢管套入立柱钢筋盖梁骨架安装安全措施示意图
Ф22与盖梁骨架进行焊接,使骨架。
