施工~~配管、配线施工组织方案
电气安装二次配管施工方案

电气安装二次配管施工方案1. 引言电气安装是指将电气设备和电线电缆组织连接,形成完整的电气系统的过程。
而二次配管则是将电线电缆铺设在墙壁或地面的管道系统中,以便保护电线电缆、方便维护和管理。
本文档旨在提供一份电气安装二次配管施工方案,以指导项目的实施。
2. 施工组织与管理2.1 施工组织架构本次施工项目的组织架构如下:•项目经理:负责项目的全面策划、组织和实施。
•施工队长:负责施工现场的管理,协调各个施工单位的工作。
•配线工:负责电线电缆的铺设和连接工作。
•管道工:负责二次配管的铺设和安装工作。
•安全员:负责施工现场的安全管理。
2.2 施工管理流程施工管理流程如下:1.确定项目需求和目标。
2.制定详细的施工计划,并分配工作任务。
3.购买所需的施工材料和设备。
4.对施工现场进行勘测和准备工作。
5.开始进行二次配管的施工工作。
6.监督施工过程,确保施工质量和进度。
7.完成施工工作,并进行验收和交付。
3.1 施工材料和设备准备根据项目需求,准备以下施工材料和设备:•PVC电缆管及配件•电线电缆•防水胶带•接线盒•手动工具(电钻、电刨等)3.2 施工现场准备施工现场准备需要注意以下事项:•清理施工现场,确保没有杂物和障碍物。
•检查电缆槽道和墙壁的水平度,确保施工质量。
4.1 铺设电缆管1.根据设计图纸,确定二次配管线路的走向和位置。
2.在墙壁或地面上标出电缆管的位置。
3.使用电钻和切割工具开槽,保证开槽的尺寸和深度符合要求。
4.将电缆管按照设计图纸要求进行铺设,注意保持管道的水平和垂直。
5.使用防水胶带或接头密封胶进行管道连接,确保连接紧密。
4.2 铺设电线电缆1.根据设计图纸,确定电线电缆的走向和位置。
2.在电缆管的入口处,安装合适的接线盒,以方便电线电缆的连接。
3.将电线电缆从接线盒中拉出,沿着电缆管进行铺设,注意保持电线电缆的整齐和间距。
4.使用合适的固定件,将电线电缆固定在墙壁或地面上,以保证安全和整洁。
明配线管安装样板施工方案(建筑)

明配线管安装样板施工方案(**建筑) **中心东写字楼项目明配管线安装样板方案编辑单位:华润建筑有限公司编制人:审核人:审批人:制日期:目录一、工程概况2二、编制依据2三、组织架构和职责2四、样板施工计划34.1、施工计划34.2、劳动力投入计划44.3、劳务人员选择原则4五、施工准备4六、电线管安装5七、管内配线5八、施工管理措施6九、安全施工措施6十、样板安装位置7一、工程概况工程名称:**中心东写字楼建设单位:华润置地(**)有限公司监理单位:**三凯建设管理咨询有限公司总包单位:中国建筑第八工程局有限公司本项目位于**市**片区东盟商务区核心区内,其北侧为民族大道,西侧与**万象城贴临联通,东侧为中新路,南侧为中越路,地理位置优越。
施工范围:智能化各个系统明配线管,各个系统设备的电源线、信号线、控制线及线管敷设等。
包括地下室、裙楼、塔楼办公及商业部分。
二、编制依据1.业主提供的施工图纸及相关资料2.《建筑电气工程质量验收规范》(GB50303-2020)3.《施工现场临时用电安全技术规范》(JGJ46-2020)4.《建筑工程项目管理规范》(GB/T50326-2020)5.《建筑安装分项工程施工工艺规程》(DBJ/01-26-2020)6.《电气设备交接试验标准》(GB50150-2020)7.《常用低压配电设备及灯具安装》D702-1~38.《建筑电气通用图集》(09BD5)三、组织架构和职责为加强样板施工质量的可靠性和施工过程的流畅性,我司对样板区实行责任制管理。
由项目生产经理担任样板负责人,负责统筹协调样板施工、样板施工所需一切资源的提供及分配,设置专门专业工程师兼职深化设计人员负责机电样板施工工作,由项目质安总监负责样板施工的安全和质量工作。
样板区小组组织架构及职责:职责姓名职能样板负责人蒋琨晔负责全面统筹协调智能化样板施工,领导样板施工小组开展工作现场负责人洪树丰组织协调现场施工作业及各专业、各单位之间的协调;负责提供样板所需的技术支持安全负责人李凤曦负责施工安全教育、旁站等安全管理,确保线管安装期间安全文明为加强样板引路工作的实施质量,成立样板质量评定小组,拟定项目经理作为组长,样板区各专业责任人对样板质量进行管控,样板每一道工序完成后都需要专业工程师进行工序互检交接。
配管配线安装施工工艺

【1】配管配线安装施工工艺【1.1】硬质阻燃塑料管(PVC)明敷设【1.1.1】施工准备【1.1.1.1】技术准备1、熟系图纸资料,弄清设计图的设计内容,注意图纸提出的施工要求。
2、准备施工机具、材料。
3、确定施工方法,编制施工技术措施;为了工程施工,不破坏建筑物的强度和损坏建筑物的美观。
4、施工前要认真听取工程技术人员的技术交底,弄清技术要求、技术标准和施工方法。
【1.1.1.2】材料要求1、凡使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能,其氧指数不应低于27%的阻燃招标,并应具有鉴定检验报告单和产品出厂合格证。
2、阻燃型塑料管外壁应有间距不大于1m的连续阻燃标记和制造厂厂标,管子内、外壁应光滑、无凸棱、凹陷、针孔及气泡,内外的尺寸应符合国家统一标准,管壁厚度应均匀一致。
3、所有阻燃型塑料管附件及明配阻燃型塑料制品,如:各种灯头盒、开关盒、接线盒、插座盒、端接头、管箍等,必须使用配套的阻燃塑料制品。
4、阻燃型塑料灯头盒、开关盒、接线盒,其外观应整齐,预留孔齐全,无劈裂等损坏现象。
5、辅助材料:镀锌铁丝、专用胶粘剂等。
【1.1.1.3】主要机具1、铅笔、皮尺、水平尺、卷尺、角尺、线坠、小线、粉线袋等。
2、手锤、錾子、钢锯、锯条、刀锯、半圆挫、活扳手等。
3、弯管弹簧、剪管器、电锤、手枪钻、钻头、台钻、压力案子等。
4、开孔器、热风机、电炉子、绝缘手套、工具袋、高凳、人字梯凳。
【1.1.1.4】作业条件1、在配合混凝土结构施工时,已完成过路管配件及预埋件的预埋。
2、在配合砖结构施工时,已完成过路管、角钢支架及预埋件的预埋。
3、在装修前根据土建水平线及抹灰厚度以管道走向,按设计图进行弹线、浇注预埋件及稳装角钢支架。
4、喷浆完成后,才可进行管路及购置盒、箱的安装,安装时应防止管道和墙面的污染。
【1.1.2】施工工艺【1.1.2.1】弯管的制作方法预制弯管可采用冷煨法和热煨法。
在进行阻燃塑料管的敷设与煨弯时,管材对环境温度的要求是:在原材料的允许环境温度下进行,其外界环境温度不宜低于-15℃。
强电工程配管施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区强电配管施工项目,主要包括住宅楼内的照明、动力、消防等电气系统的配管施工。
施工区域涉及楼内各层走廊、卧室、厨房、卫生间等。
为确保工程质量和施工安全,特制定本施工方案。
二、施工准备1. 技术准备:熟悉施工图纸,了解工程概况,掌握施工规范和标准,组织施工人员学习相关技术要求。
2. 材料准备:根据施工图纸和工程量清单,提前准备所需材料,如镀锌钢管、接线盒、灯头盒、电缆桥架、绝缘子等。
3. 工具准备:准备好施工所需的工具,如电锯、扳手、扳手、电钻、卷尺、水平尺等。
4. 人员准备:组织施工队伍,明确各岗位责任,进行技术交底。
三、施工工艺流程1. 测量放线:根据施工图纸,在楼内进行测量放线,确定配管位置和走向。
2. 预留预埋:在土建施工阶段,预留预埋所需的孔洞和套管。
3. 管材加工:根据施工图纸和现场实际情况,对管材进行切割、弯曲、连接等加工。
4. 管路敷设:按照施工图纸和规范要求,将加工好的管材敷设到预留预埋的孔洞和套管中。
5. 接线盒、灯头盒安装:按照施工图纸和规范要求,在适当位置安装接线盒、灯头盒。
6. 电缆敷设:将电缆敷设到管路中,并连接到相应的接线盒、灯头盒。
7. 绝缘处理:对敷设好的电缆进行绝缘处理。
8. 检查验收:对施工完成的工程进行检查验收,确保工程质量符合要求。
四、施工要点1. 管路敷设:管路敷设应平直、整齐,不得有弯曲、扭曲现象。
管路连接应牢固可靠,不得有松动现象。
2. 接线盒、灯头盒安装:接线盒、灯头盒安装应牢固,位置正确,表面平整。
3. 电缆敷设:电缆敷设应整齐、牢固,不得有扭曲、挤压现象。
电缆连接应可靠,绝缘处理应符合要求。
4. 检查验收:施工完成后,应进行全面检查验收,确保工程质量符合要求。
五、施工安全措施1. 施工现场应设置安全警示标志,施工人员应佩戴安全帽、安全带等防护用品。
2. 施工过程中,应注意用电安全,避免触电事故发生。
3. 施工过程中,应防止火灾事故发生,严禁使用明火。
配管配线工程安装

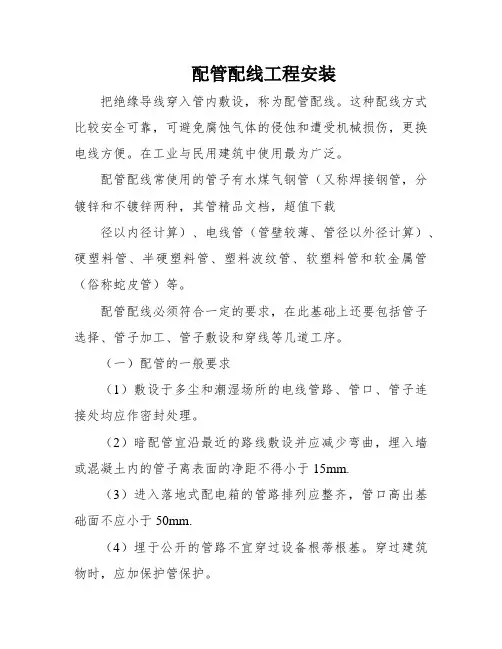

配管配线工程安装把绝缘导线穿入管内敷设,称为配管配线。
这种配线方式比较安全可靠,可避免腐蚀气体的侵蚀和遭受机械损伤,更换电线方便。
在工业与民用建筑中使用最为广泛。
配管配线常使用的管子有水煤气钢管(又称焊接钢管,分镀锌和不镀锌两种,其管精品文档,超值下载径以内径计算)、电线管(管壁较薄、管径以外径计算)、硬塑料管、半硬塑料管、塑料波纹管、软塑料管和软金属管(俗称蛇皮管)等。
配管配线必须符合一定的要求,在此基础上还要包括管子选择、管子加工、管子敷设和穿线等几道工序。
(一)配管的一般要求(1)敷设于多尘和潮湿场所的电线管路、管口、管子连接处均应作密封处理。
(2)暗配管宜沿最近的路线敷设并应减少弯曲,埋入墙或混凝土内的管子离表面的净距不得小于15mm.(3)进入落地式配电箱的管路排列应整齐,管口高出基础面不应小于50mm.(4)埋于公开的管路不宜穿过设备根蒂根基。
穿过建筑物时,应加保护管保护。
(5)明配钢管不允许焊接,只可用管箍丝接。
在防火区域属防爆等级配管、管箍、接线盒的连接处必需焊接地过桥。
(6)钢管(镀锌钢管除外)内、外均应刷防腐漆,但埋于混凝土的管路外壁不刷,埋入土层内的钢管应刷两道沥青。
(7)穿电线的管子不允许焊接。
如需要焊接(用于暗配)可接纳套管连接,套管长度为连接管外径的 1.5~3倍,连接管的对口应在套管的中心,焊接安稳、严密。
(8)钢管与设备的连接,应将钢管敷设到设备内部。
如不能直接进入时,应采取以下措施:1)在干燥房屋内,可从管口起加保护软管引入设备内;2)在潮湿处,可在管口处增设防水弯头,由防水弯头引出的导线应套绝缘保护软管,弯成防水弧度后引入设备。
3)金属软管引入设备时,软管与钢管或设备应用软管讨论连接,不得利用金属软管作为接地导线。
(二)管子的选择(1)电线管:管壁较薄,适用于干燥场所的明、暗配。
(2)焊接钢管:管壁较厚,适用于潮湿、有机械外力、有轻微腐蚀气体场所的明、暗配。
(3)硬塑料管:耐腐蚀性较好,易变形老化,机械强度次于钢管,合用腐蚀性较大的场所的明、暗配。
施工组织方案模板

.WORD. 格式 . 施工组织设计 工程名称: 上海雄馨建筑安装有限公司 年 月 日
专业整理 资料分享 .WORD. 格式 . 目 录 第一章 编制依据 第二章 工程概况 第三章 施工准备 第四章 施工部署 第一节 现场组织机构
第二节 施工进度计划
第三节 劳动力组织
第四节 施工机具进场计划
第五节 主要材料、设备进场计划
第五章 施工方法 1、配管配线 2、电气照明器具的安装 3、LED 招牌字的制作和安装 4、配电箱安装 5、电缆(线)敷设
第六章 工程质量目标及质量保证措施 第七章 工程竣工验收 第一节 工程验收资料及程序 第二节 竣工验收后保修 第八章 安全保障措施 专业整理 资料分享 .WORD. 格式 . 第一章 编制依据
1、 甲方所提供的照明工程效果图。 2、国家现行建筑安装工程施工验收规范及质量评定标准。 3、国家、有关标准、规程、政策、法律、法规、文件规定 4、ISO9001 :2000 标准的质量手册、程序文件。
5、甲方的具体要求。 6、其他资料。
第二章 工程概况
一、工程概况: 1、工程名称: 2、工程地点: 二、工程承包范围及方式: 1、承包范围:乙方按甲方书面确认的施工图、方案、图纸会审记录、工程 规范的要求,完成外墙泛光灯具供应、灯具安装、调试、维护及系统线路 铺设、质量保修等,详见合同附件及甲方确认的图纸。
2、承包方式:包工、包料、包安装、包工期、包安全文明、包环境保护。 包施工管理、包通过政府管理部门验收备案、质量保修的工程承包方式。 专业整理 资料分享 .WORD. 格式 . 第三章 施工准备 1、 组织管理机构: 根据工程规模和特点,我们将以优化组合和先进的管理方法组织施工,达 到施工质量高、安全好、速度快、成本低的综合效益。成立“深圳市香某 大厦泛光照明工程”安装工程项目部。在工程中推广项目法施工管理,实 行项目经理负责制,全面负责工期、质量、安全,统一指挥安装、劳动力 分配及物资供应,明确岗位职责。 2、 施工力量组织: 根据工期需要,配备足够的施工力量,合理分工,科学管理,以确保工程 顺利进行。 3、 做好图纸会审工作, 组织工程技术人员认真熟悉图纸, 领会设计意
电气配管及管道预埋工程施工方案

电气配管及管道预埋工程施工方案一、工程概述电气配管及管道预埋工程是建筑施工中的重要组成部分,它涉及到建筑电气和管道系统的安装与连接,是确保建筑设施正常运行的关键环节。
本施工方案旨在对电气配管及管道预埋工程的施工过程进行详细规划和安排,确保工程进度和质量。
二、施工准备工作1. 材料准备•选用符合国家标准的优质电缆、管道等材料。
•提前采购所需材料,确保材料质量和数量充足。
2. 设备准备•配备电缆敷设设备、管道铺设设备等必要的施工机械工具。
•对施工设备进行检查和维护,确保设备正常运转。
三、施工过程1. 施工方案制定•根据建筑设计图纸制定电气配管及管道预埋施工方案。
•确定施工工艺、施工方法和施工顺序。
2. 预埋管道施工•开挖预埋管道沟槽,确保沟槽尺寸符合要求。
•安装管道支架,固定管道位置。
•铺设管道,并进行连接,保证管道平直、密封。
•进行管道试压,检查管道连接是否牢固、漏水等情况。
3. 电气配管施工•敷设电缆,注意电缆的规范敷设和连接。
•安装电缆支架,固定电缆位置。
•进行电缆接线,确保电缆接头连接牢固可靠。
•对敷设的电缆进行绝缘处理,确保电缆安全使用。
四、质量控制1. 施工过程监控•对预埋管道施工、电气配管施工过程进行实时监控,及时发现并处理问题。
•根据施工质量标准对施工质量进行检查和验收。
2. 安全施工•严格遵守安全操作规程,加强施工现场安全防护。
•定期组织安全教育和培训,提高施工人员安全意识。
五、施工总结电气配管及管道预埋工程施工是一项综合性工程,涉及多个专业技术领域的协作。
本施工方案充分考虑了施工过程中的各项细节和要求,旨在确保工程施工进度和质量,为建筑设施的正常运行提供有力保障。
电气配管施工方案(2篇)

电气配管施工方案(2篇)电气配管施工方案(一)一、工程概况本工程为某大型商业综合体的电气配管施工项目,总建筑面积约为15万平方米,包含地下室、裙楼及塔楼等多个功能区域。
电气配管系统主要包括强电和弱电两部分,涉及电缆桥架、电线管、配电箱等设备的安装。
二、施工准备1. 技术准备图纸审核:组织技术人员对施工图纸进行详细审核,确保图纸无误。
技术交底:对施工人员进行技术交底,明确施工工艺、质量标准和安全要求。
施工方案编制:根据图纸和现场实际情况,编制详细的施工方案。
2. 材料准备材料采购:根据施工图纸和材料清单,提前采购电缆桥架、电线管、接线盒等材料。
材料检验:对所有进场材料进行质量检验,确保符合国家标准。
3. 人员准备人员配备:根据工程量和工作进度,合理配备电工、焊工、安装工等施工人员。
人员培训:对施工人员进行专业技能和安全知识培训。
4. 机械准备机械设备:准备切割机、电焊机、电动工具等施工机械。
设备维护:定期对机械设备进行维护保养,确保其正常运转。
三、施工工艺1. 定位放线测量定位:根据施工图纸,使用测量仪器进行精确放线,确定管线走向和设备位置。
标记标识:在墙面、地面和顶板上标记管线和设备的安装位置。
2. 管线敷设桥架安装:按照设计要求,安装电缆桥架,确保桥架牢固、平整。
电线管敷设:根据管线走向,敷设电线管,注意管线的弯曲半径和接头处理。
接线盒安装:在管线转弯处和设备连接处安装接线盒,确保接线盒位置准确、固定牢固。
3. 电缆敷设电缆选型:根据设计要求,选择合适的电缆型号和规格。
电缆敷设:按照施工规范,敷设电缆,注意电缆的排列和固定。
电缆接头:采用专业的电缆接头工艺,确保接头牢固、绝缘良好。
4. 设备安装配电箱安装:按照设计图纸,安装配电箱,确保配电箱位置准确、固定牢固。
开关插座安装:根据设计要求,安装开关和插座,注意安装高度和间距。
5. 系统调试线路检查:对敷设的管线和电缆进行全面检查,确保无短路、断路现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电子器件厂房建设项目
-洁净室(一)系统工程
配管、配线施工方案
建设单位:
总包单位:
施工单位:
编制:
审核:
批准:
目录
一、工程概况 (2)
二、编制依据 (2)
三、施工准备 (3)
四、材料要求 (3)
五、电气器材平面及标高测量定位 (3)
六、电气配管施工工艺 (4)
七、工程质量管理 (6)
八、安全文明施工 (13)
一、工程概况
建设方:蓝科投资
建设地点:市新站综合开发试验区站北新区
用地面积:约22万m2
项目容:要为完成洁净包F1包围的深化设计、采购(甲供材料除外)、运输、施工、安装、检测和验收,具体包括洁净室装修(天花、墙面、地面)、洁净室电气、FFU系统、MAU系统、DCC系统、制程系统、洁净室自控系统等。
二、编制依据
招标文件及图纸
答疑及补遗文件
GB50169-2013《电气装置安装工程接地装置施工及验收规》
GB50254-2014《电气装置工程低压电气施工及验收规》
GB50591-2010《洁净室施工及验收规》
GB50303-2002《建筑电气工程施工质量验收规》
GB50150-91 《电气装置安装工程电缆线路施工及验收规》
GB/T16316-1996《电气安装用导管配件的技术要求-通用要求》
CESC100-1998 《套接扣压式薄壁钢导管电线管路施工及验收规》
CESC200-2007 《套接紧定式钢导管电线管路施工及验收规程》
三、施工准备
●熟悉图纸及技术资料了解供电电源电气设备容量配管配线路走向。
掌
握质量和安全措施的要求,如接地。
●施工机具准备:施工机具性能良好,能满足工艺要求并具有良好的电
气性能符合安全用电要求。
●主要机具:煨弯器、开孔器、压力案子、套丝扳、套丝机手锤、錾子、
钢锯、扁锉、圆锉、半圆锉、活扳子,手电钻、钻头、工具袋、电工常用
工具等
●材料准备时:需对管材管径电缆箱盒外观作检查和必要的在质量测试,
其性能均应符合国家或部颁发现行技术标准
技术文件齐全,并具有产品合格证。
●作业条件:1)暗管敷设;配合土建施工,现浇混凝土楼板,柱配管
在底层钢筋绑扎完毕后
2)明管敷设。
必须在土建抹灰后进行
四、材料要求
●管材、电缆、电线选择严格按照设计图纸要求选择材料种类及规格。
●管箍(束接)螺纹管箍螺纹应饱满,套丝配合度,接头处不应松动。
●电缆托架之安装及电缆线号之选定必须依照设计施工。
●套接采用专用管箍(套筒)管箍与管子应配合适当,管箍长度为连接
管外径1.5-3倍:
●箱盒规格根据设计要求选定,竖固牢靠、角度正确、镀锌或者油漆良
好,开关箱,
插座盒,单边要有上下调节攀和接地攀,接地攀严禁铆接。
●保护色套选用不同颜色以区别相序,示例如下:
●管路标示要按照设计要求选取标示贴颜色及材料:
五、电气器材平面及标高测量定位:
●按设计平面施工图,对灯具位置的坐标尺寸进行测量,并核查无误,
成排灯具定位要求弹线,其中心偏差不大于5毫米
●暗开关、插座标高测量与定位以土建光地坪标高线为基准线,标高尺
寸按设计要求设置。
无设计要求时,开关距地1.3m,
插座距地0.3m。
●同一室的暗敷开关,插座及配电箱采用U型水位指示联通管进行测量,
以保证标高基本一致,同一室的开关、插座
高度应一致,高低差不大于5毫米。
●在确定接线箱盒位置时,应考虑线管方向、距离,保证出线口正确。
六、电气配管施工工艺:
●明管吊顶敷设:加工预制→箱/盒准确定位→固定支、吊架→线管连接
→线管调整
●暗管敷设:顶留箱盒位置→敷设管路→管路连接→切断→套丝→弯曲
→跨接地线→变形缝的处理→管路防腐
✧预留箱盒位置;
✧敷设管路;
✧管路连接:混凝土墙暗敷设的管路采用套管焊接的方法连接,套管
长度为连接管径的1.5到3倍,然后焊接,要求焊接牢固、严密;
✧管路的切断,切断管路使用砂轮锯或钢锯,注意锯出的管口应平齐,
不得有斜口。
锯断后应清除管口毛刺;
✧管路的套丝,管路套丝一般使用手动套丝扳或套丝机,使用套丝机
时,应注意加油润滑,使用手动套丝扳时,应注意均匀用力,管径大于
32mm时,必须分三次套成,以保证丝扣完整清晰;
✧钢管的弯曲,对管径在25mm及以下的钢管可在现场使用手动弯
管器现场弯制,可用脚踩住钢管的一端然后扳动弯管器,逐步弯出所
需要的弯度。
对管径在32~80mm的钢管一般使用液压弯管器,
注意选取与钢管规格相对应的弯管模具
✧跨接地线:对箱盒两端的钢管必须焊接跨接地线,跨按地线的焊接
长度不小于圆钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度为
扁铁宽度的2倍;
✧跨接地线:对箱盒两端的钢管必须焊接跨接地线,跨按地线的焊接
长度不小于圆钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度为
扁铁宽度的2倍;
✧埋入混凝土墙的钢管壁必须做防腐处理,一般可采用灌防锈漆的办
法,做好壁防腐的钢管应注意保持通风干燥,以保证防锈漆千透。
外
壁不需要防腐处理;
✧套接紧定式钢导管,不应敷设于建筑物、构筑物和设备的基础;
✧套接紧定式钢导管暗敷设时,应符合以下规定;
❖敷设在钢筋混凝土墙体及楼板敷设时,应紧贴钢筋并与钢筋绑扎固定。
直线敷设时固定点间距大于1000mm,当电线管路有连接处,连接两端各100-200mm增设固定点,线管进入盒体时,盒体外侧
150-200 mm处,增设固定点
❖敷设在砖墙及砌块墙敷设时,垂直敷设剔槽时宽度不宜大于管外径的5mm,固定点间距不大于1000mm,在连接点外侧200 mm处,增设固定点。
❖敷设在石膏板等板材为墙体时,直线敷设时固定点间距不大于1000mm,在端部150-300 mm处,增设固定点
●明管敷设
✧明管敷设明管弯曲半径一般不小于管外径6倍
✧根据设计首先确定箱盒与出现口的准确位置,然后按照标准的固定
间距要求确定支吊架的位置;管卡与设备或接线盒边缘的距离为
150-500mm,固定点的间距应为1.5米。
