家庭分布式光伏发电项目申请流程
屋顶分布式光伏发电系统(申请、安装、收益)全流程

屋顶分布式光伏发电系统(申请、安装、收益)全流程户用光伏系统如下图所示,一般包含①电池组件、②线缆、③并网逆变器、④并网开关箱、⑤计量仪表。
但是对于广大的普通来讲如何来打造一个适合自己的分布式光伏并网发电系统呢?一、如何申请建造自己家用的光伏系统国家电网承诺:国家电网将为分布式光伏发电项目业主提供接入系统方案制定、电能计量装置安装、并网验收和调试等全过程服务;支持分布式光伏发电分散接入低压配电网,按照国家政策全额收购富余电量;对所有分布式光伏发电项目免收系统备用容量费。
项目接入公共电网的部分也由电网买单,用户仅需自己投资光伏发电设备以及自用部分少量电缆线路及断路器投入。
那么我们要如何来申请呢?第一步,居民最好有独立的场地(如屋顶)来安装,若是公共屋顶需征求邻居业主书面签字同意。
要有房屋产权证。
工商业用户要有房屋产权证、土地使用证、营业执照。
第二步,居民要征求自建电站小区的业委会或居委会许可。
第三步,居民前往电力公司营业厅进行分布式光伏发电项目并网申请,供电部门将来现场开展现场勘查,并组织审查380V(220V)伏接入方案。
第四步,如果设计接入方案和设备方面有问题,供电部门会提供接入方案和接入电网意见函,居民将根据方案和意见函对设施进行改造。
第五步,自行安装或者找专业公司安装并网系统。
第六步,装好后(进户线以下部分),通知电力公司过来验收,他们会在居民家中安装计量装置(户主自备计量箱),并签订购电协议,完成最终并网程序。
二、太阳能光伏系统安装要求1、太阳能光伏发电系统安装要求:确定你家房子是否适合安装住宅太阳能系统。
要安装屋顶太阳能系统,必须先评估屋顶的牢固程度、面积以及向阳性。
房子的大小对安装成本的影响不大,不过在预估精确的成本之前,必须确定家庭消耗的总电量以及太阳能电力所占的比例。
2、太阳能电池板应面朝西而不是面朝南:在屋顶上安装太阳能电池板我们通常被告知要面朝南安装。
但研究人员发现,面朝西安装最合算。
光伏发电项目办理流程

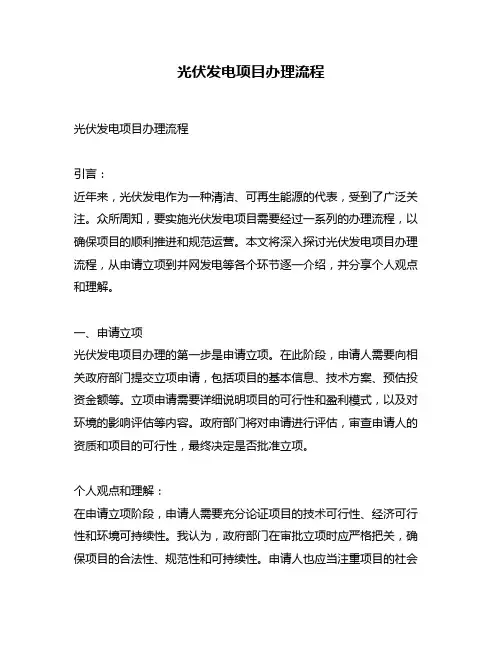

光伏发电项目办理流程光伏发电项目办理流程引言:近年来,光伏发电作为一种清洁、可再生能源的代表,受到了广泛关注。
众所周知,要实施光伏发电项目需要经过一系列的办理流程,以确保项目的顺利推进和规范运营。
本文将深入探讨光伏发电项目办理流程,从申请立项到并网发电等各个环节逐一介绍,并分享个人观点和理解。
一、申请立项光伏发电项目办理的第一步是申请立项。
在此阶段,申请人需要向相关政府部门提交立项申请,包括项目的基本信息、技术方案、预估投资金额等。
立项申请需要详细说明项目的可行性和盈利模式,以及对环境的影响评估等内容。
政府部门将对申请进行评估,审查申请人的资质和项目的可行性,最终决定是否批准立项。
个人观点和理解:在申请立项阶段,申请人需要充分论证项目的技术可行性、经济可行性和环境可持续性。
我认为,政府部门在审批立项时应严格把关,确保项目的合法性、规范性和可持续性。
申请人也应当注重项目的社会效益,积极推动可再生能源的发展和利用。
二、土地征用和用地手续在获得立项批准后,光伏发电项目需要进行土地征用和用地手续的办理。
申请人需要与当地政府进行沟通,确定用地范围,并按照相关规定进行土地征用和用地手续的办理。
这其中涉及到土地评估、补偿方案的制定和落实,以及与相关部门的协调与沟通。
个人观点和理解:土地征用和用地手续是光伏发电项目的关键环节之一。
我认为,在办理这一环节时,申请人应充分考虑土地的可利用性和环境保护,确保项目在土地使用上的合规性和可持续性。
政府部门应加强监管,在土地征用和用地手续的办理中明确责任和权限,确保公平、公正、公开,避免滥用职权和不当地征用土地。
三、项目建设经过立项批准和土地手续办理后,光伏发电项目进入项目建设阶段。
在项目建设过程中,申请人需要按照技术方案进行设备采购、施工建设等工作,同时需保证工程的质量和进度。
项目建设期间需要与相关部门进行沟通,如电力公司、环保部门等,确保项目的并网和运营符合规定。
个人观点和理解:我认为,项目建设阶段是光伏发电项目的核心环节。
居民分布式电站申报与并网流程

并网验收意见单
建议: 流程三、四部分同时提交审核。这样供 电局就可以根据资料现场审核,给回执 和上报安排验收时间。
现场验收过后,电费结算和补贴 ,由业主自行办理。
提示:
1、项目编号和工作单号注意分清楚。 2、所有文件最好提供一式两份。 3、所有业主签字和施工单位盖章的地 方,都要提前做好!这样可减少重复 跑的次数。
并网申请表
户口本、身份证
产权证明(房产证或村委产权证明)
用户名和用电编号
个人银行卡或存折证件
二、接入系统方案制订与审查。
目录
1、工程设计,签订接入方案(图纸编写日期 为签订接入方案日期后) 2、接入系统工程设计图纸;(盖施工单位公章) 3、居民分布式光伏发电项目接入系统工程建 设资料审核意见书。(业主签字确认) 4、以上资料一式两份。
正常的并网申报流程
流程合并和简化
一、提交并网申请、资料受理。 二、接入系统方案制订与审查。 三、竣工并网验收,签订购电合同。
四、补充资料
一、提交并网申请、资料受理
准备资料
1.填写分布式电站并网申请表(一式两份) 2.居民身份证、户口本原件及复印件。 3.分布式电站产权证明及复印件(村委盖章证 明或房产证)。 4.提供居民受电资料:用户名和电表号,用电 量情况。 5.个人银行卡信息或存折复印件。 6.项目业主及经办人联系95598跟踪进度。
接入方案(注意接入点)
工程设计图纸(注意每页都盖章)
审核意见书(名称、地址等与申请表一致)
建议: 流程一、二部分同时提交审核,一般情 况,都没有问题,供电局都会受理的。
三、竣工并网验收,签订购电合同
1、购电合同准备资料
2、竣工并网验收准备资料
1、购电合同准备资料(研发做):
光伏项目 国补 申报流程

光伏项目国补申报流程
申请补贴的居民分布式光伏发电项目、光伏扶贫项目必须符合以下条件: a.按照程序完成备案。
b.项目建成投产,符合并网相关条件,并完成并网验收等电网接入工作。
对于符合申报条件的项目,供电企业会积极协助按照政府规定程序申报补贴。
首先经省财政、价格、能源主管部门审核同意后报财政部、国家发展改革委、国家能源局。
财政部、国家发展改革委、国家能源局对报送项目组织审核,并将符合条件的项目列入补助目录予以公告。
如项目纳入了国家补贴目录,国家会按照计划下拨补贴资金。
家庭光伏发电并网申请流程时间及所需材料

家庭光伏发电并网申请流程时间及所需材料近年来,我国光伏产业发展迅速,国内市场逐渐成为主力。
今年上半年光伏产业依然延续了良好态势,呈现出规模增速快,产业化技术水平高,产能布局优,应用市场活的发展特点。
近期收到很多的读者给日兆光伏小编来信,问分家庭光伏发电并网申请流程时间及所需材料是怎样的,那么今天日兆光伏小编就给大家来一一解答。
1、光伏发电从申请到并网验收需要多长时间?光伏发电从申请到并网验收在45个工作日内。
提供申请后供电企业会派人到现场勘察,出具一个接受方案,市民根据方案来设计,购买有资质单位的太阳能发电板、逆变器、支架、线缆等进行安装,然后供电企业来审核。
审核通过后供电企业会派人安装计量装置、签并网合同,进行并网调试。
供电企业免收系统容量备用费,从并网申请到并网调试全程不收费,发电量可全部上网,也可全部自用,或者自发自用,余电上网。
国家电网公司承诺整个流程在45个工作日内完成。
从投运的部分家庭光伏电站来看,供电企业一般能在45天内完成服务流程。
业主如准备自行操作全过程,申请时只需要携带身份证、户口本、房产证即可办理,如想委托他人(可以是家人或朋友),除需以上三个证件外还要携带相关联系人的身份证。
不同城市情况不一样,有的需要提供的材料包括房产证、物业公司动工许可证(证明)、个人身份证复印件以及并网逆变器参数等。
家庭光伏申请补贴共有4个步骤:第一步,填写并网申请地点:区县一级的电网营业厅。
注意是区县一级。
个别地方现在到乡一级的也可以了。
需要携带的资料:身份证、户口本、房产证的原件和复印件。
如果没有房产证怎么办?有些村集体的房产是没有房产证的,这种情况下您可以让镇一级的政府给开一个证明,或者是由村集体出一份说明然后由镇一级的政府盖章即可。
需要填写的资料:并网申请表。
具体过程:进入营业厅之后,找到办理分布式并网业务的窗口,落座之后,工作人员会给你一份"并网申请",按照要求填写好,同时把身份证、户口本、房产证的原件复印件拿出来一并交给工作人员。
小型分布式光伏发电申请与备案流程

小型分布式电站申请与备案流程一、电力申请1、项目单位准备好如下资料:①经办人身份证原件及复印件和法人委托书原件。
②房产证(或镇级及以上单位开具房产证明)、土地证等项目合法性支持性文件。
③企业法人营业执照。
④如果业主为大工业用户,需提供用电电网相关资料(供电所提供)。
⑤多并网点380/220V接入、10KV及以上接入需提供接入系统设计及相关资料。
2、项目所在地县镇级供电所营业厅填写分布式电源并网申请表(附件1),并提交已准备的资料。
填写示例见附件2。
3、各供电所营销员每周四(山东大本分地区为每周四,具体时间以当地供电所为准)将分布式电源申请材料提交到市级供电所。
4、市级供电所出具《关于XXX项目接入电网意见的函》(示例见附件3),盖章生效,作为项目核准(备案)支持性文件之一。
二、备案申请1、网上申请。
山东政务服务网——山东省投资项目在线审批监管平台——用户注册——项目申报——打印登记单——跟踪办理进度。
2、材料提交。
网上审批通过后,向相关单位(区市发改委等)提交资料,资料清单如下:①登记备案申请表(附件4)。
②项目申请报告或项目建议书(总投资1000万元以下的项目由建设单位自行编制;1000万元及以上的项目由具有工程咨询资格和相应专业机构编制)。
③房产证、土地证等建筑物合法性证明文件。
④具有相应资质的设计单位出具的荷载证明文件原件(要求有资质单位出具,例如建委、建设局下属工程设计院或建筑工程乙级以上设计资质的单位)。
⑤场地租赁协议或合同能源管理协议原件及复印件。
⑥企业营业执照副本复印件。
⑦关于XXX项目接入电网意见的函。
3、取得登记备案证明。
登记备案证明复印件交项目所在地供电所营销部。
取得备案证明即为项目备案成功,项目可进行施工等其他后期事项。
登记备案证明为项目并网申请必要资料,所以复印件要交项目所在地供电所营销部。
附件1分布式电源项目接入申请表附件2分布式电源项目接入申请表。
分布式光伏电站申报流程

分布式光伏电站申报流程第一篇:分布式光伏电站申报流程2014如果需要投身分布式光伏发电,你必须要知道的流程: 1.到电业局营业厅申请,填写申请并网表格。
(家庭申请时需要携带户主身份证及复印件、户口本、房产证等相关证件。
)2.供电部门上门查勘,并在10个工作日内出具个性化的并网方案。
3.家庭确认并网方案。
4.家庭根据并网方案,进行光伏发电站的详细设计。
5.按照相关技术要求购买设备,一般家庭5千瓦到6千瓦的容量已经够用。
联系专业人员上门安装。
6.家庭提出并网调试申请,供电企业安装计量表计,组织验收,并签订相关协议。
7.经过测试,正式完成并网。
需要注意的是:家庭光伏电站申请并网是免费的。
对于380伏及以下的并网项目,供电部门承诺在35个工作日内完成电网企业的并网流程,10千伏等级的并网项目则是45个工作日。
[微笑]有知识就分享,有激情就创业,有闲情就公益[微笑]第二篇:如何玩转分布式光伏电站?如何玩转分布式光伏电站?••••• 2014-06-16 14:52:57 浏览:1166 次来自:PV-Tech每日光伏新闻分享:仿佛一夜之间,“分布式”就成为了光伏圈子里最炙手可热的流行词,无论从国家能源局对2014年的光伏装机规划中,还是从各方投资者宣称的GW级投资计划中,我们都可以感受到山雨欲来风满楼的气势。
在中国国家能源局2014年规划的14GW光伏电站装机总量中,分布式以8GW独占鳌头,大型地面电站却仅以6GW占比40%稍多。
从规划比例中不难看出,中国政府坚定推行分布式光伏发电的决心和勇气。
自去年起,针对分布式光伏发电的各项配套政策陆续出台、电网首次对个人放开并网接入服务、“普惠制”的补贴措施史无前例、审批流程大幅简化所有这一切,似乎都在为分布式光伏发电的应用推广助力加油。
虽然目前暂时还有一些困难需要克服和排除,还有一些工作要做,但我们必须有理由相信,分布式光伏发电接下来绝对有戏。
其实,分布式光伏发电在欧美国家早已是非常成熟的一种能源应用形式。
分布式光伏电站申报流程

分布式光伏电站项目建设流程一、发改委备案1、备案申请表、节能登记表2、项目备案请示报告3、项目建议书4、企业投资项目备案表5、固定资产投资项目节能登记表6、符合建筑等设施安装光伏发电系统相关规定的项目方案;7、项目用地或屋顶等地址等使用证明;8、地级市或县级电网公司出具的项目并网接入意见;9、地方政府根据有关规定要求提供的其他材料。
二、电力部门并网申请1、《分布式光伏发电项目并网接入申请表》2、光伏发电项目接入系统方案;3、项目业主法人营业执照;4、法人代表身份证;5、物业产权证明;6、土地证等项目合法性支持文件7、政府相关部门备案意见;8、其他相关资料。
三、项目方案设计1、现场勘查。
2、设计方案。
3、配料清单。
4、发电量核算。
5、成本核算。
6、项目建议书。
7、设计方案与业主沟通确定。
四、项目建设(1)项目管理1、项目人员及施工人员管理2、技术交底。
3、安装及验收要求交底。
4、施工准备。
5、供货及物流周期确定。
6、现场存货地点确定、货物到场验收。
7。
现场入库/出入货管理。
8、现场人员培训。
9、现场安装指导及节点验收管理。
10、施工过程管理。
11、系统竣工调试。
12、业主/电力部门验收。
13、购电合同等文件签订。
14、项目应急资金管理。
15、图纸资料等文本性文件管理。
16、现场安全、5S管理。
(2)施工管理1、施工准备(施工图纸、材料清单、施工进度表、辅料、业主协调、二次运输/设备、人员/工程保险)2、货物验收(数量、型号、参数、外观)3、施工(施工屋面尺寸、固定基础、安装支架、安装组件、连接线路、穿线管安装固定、固定交直流配电箱、逆变器)4、计量表及电力局并网验收。
五、后期运维1、利用远程监控时时监控运行状态。
2、培训业主方电工人员。
3、定期回访。
