上下台阶法开挖专项施工方案设计

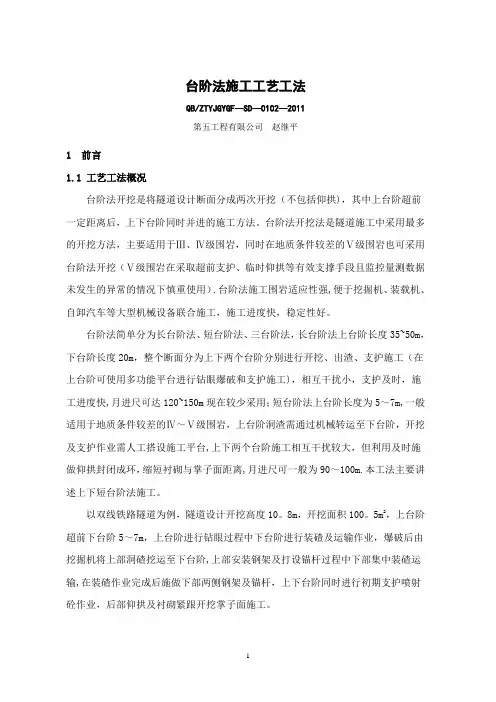

2、台阶法施工工艺工法

台阶法施工工艺工法QB/ZTYJGYGF—SD—0102—2011第五工程有限公司赵继平1 前言1.1 工艺工法概况台阶法开挖是将隧道设计断面分成两次开挖(不包括仰拱),其中上台阶超前一定距离后,上下台阶同时并进的施工方法。
台阶法开挖法是隧道施工中采用最多的开挖方法,主要适用于Ⅲ、Ⅳ级围岩,同时在地质条件较差的Ⅴ级围岩也可采用台阶法开挖(Ⅴ级围岩在采取超前支护、临时仰拱等有效支撑手段且监控量测数据未发生的异常的情况下慎重使用).台阶法施工围岩适应性强,便于挖掘机、装载机、自卸汽车等大型机械设备联合施工,施工进度快,稳定性好。
台阶法简单分为长台阶法、短台阶法、三台阶法,长台阶法上台阶长度35~50m,下台阶长度20m,整个断面分为上下两个台阶分别进行开挖、出渣、支护施工(在上台阶可使用多功能平台进行钻眼爆破和支护施工),相互干扰小,支护及时,施工进度快,月进尺可达120~150m现在较少采用;短台阶法上台阶长度为5~7m,一般适用于地质条件较差的Ⅳ~Ⅴ级围岩,上台阶洞渣需通过机械转运至下台阶,开挖及支护作业需人工搭设施工平台,上下两个台阶施工相互干扰较大,但利用及时施做仰拱封闭成环,缩短衬砌与掌子面距离,月进尺可一般为90~100m.本工法主要讲述上下短台阶法施工。
以双线铁路隧道为例,隧道设计开挖高度10。
8m,开挖面积100。
5m2,上台阶超前下台阶5~7m,上台阶进行钻眼过程中下台阶进行装碴及运输作业,爆破后由挖掘机将上部洞碴挖运至下台阶,上部安装钢架及打设锚杆过程中下部集中装碴运输,在装碴作业完成后施做下部两侧钢架及锚杆,上下台阶同时进行初期支护喷射砼作业,后部仰拱及衬砌紧跟开挖掌子面施工。
1。
2工艺原理将隧道设计断面分成两部开挖(不包括仰拱),其中下台阶随上台阶同步施工,同时仰拱、二次衬砌紧跟下台阶,由于下台阶距离掌子面距离较短,为后部仰拱及衬砌紧跟开挖掌子面创造了良好的空间作业环境,尤其适合于在围岩较差时初期支护及二次衬砌及时封闭成环.2 工艺工法特点地质条件较差时采取上下短台阶法施工,采用人工组装平台进行开挖、支护作业,设备配置简单,上下台阶同时钻孔和起爆,达到隧道同时开挖掘进的目的,同时可保证开挖后及时完成初期支护,在快速施工的同时能够有效保证施工安全。
隧道爆破设计方案(台阶法)

隧道爆破设计方案(台阶法)一、工程概述本合同段有四座隧道。
隧道区域处于构造剥蚀丘陵—低山地貌区,主要出第四系全新统残坡积碎石土、中元古武当山群片岩和上元古界震旦系上统灯组片岩。
本段内短隧道为Ⅳ、Ⅴ级围岩,中长隧道为Ⅲ、Ⅳ、Ⅴ级围岩,其中Ⅳ级围岩采用台阶法爆破开挖(Ⅴ级围岩主要采取人工配合机械开挖,不需要爆破)、锚、喷、格栅、网、初期支护,全断面复合式衬砌。
爆破方法采用光面爆破。
二、光面爆破的特点光面爆破施工,可以减少对围岩的扰动,增强围岩的自承能力,特别是在不良地质条件下效果更为显著,不仅可以减少危石和支护的工程量,而且保证了施工的安全;由于光面爆破使开挖面平整,岩石无破碎,减少了裂隙,这样可以大大减少超欠挖量。
据有关资料统计,光面爆破与普通爆破相比,超挖量由原来的15%~20%降低到4%~7%,不但减少出碴量,而且还很大程度的减少了支护的工作量,从而降低的成本,加快了施工进度。
根据公路隧道“新奥法”施工的需要和工程地质条件,结合施工现场实际情况,我标段的四座隧道中的Ⅲ、Ⅳ级围岩决定采用光面爆破施工。
三、光面爆破方案的确定目前,大断面隧道光面爆破施工有2种方法:一是预留光爆层法;二是全断面一次性开挖法。
根据施工现场的实际条件及围岩情况,本段隧道采用全断面一次性开挖法。
四、台阶法(Ⅳ级围岩)光面爆破设计方案(结合前文内容)1.光面爆破不偶合系数、装药直径公式:/k i D d d == 式中 D 一不偶合系数; dk —炮眼直径,mm; di —炸药直径,mm;a —爆生气体分子余容系数; P —爆生气体初始压力;cσ—岩石的三轴抗压强度;r —绝热指数,;在实际操作过程中,对于周边眼的药卷,我们采取将标准φ32mm 的2号岩石乳化炸药沿轴线对半切(相当于φ20mm )。
这个数值与理论计算值相近,则实际周边眼不偶合系数D=dk/di =42/20=2.1,符合规范中软岩装药不耦合系数D=2.0-2.5的要求。
三台阶七步开挖施工方案

三台阶七步开挖法施工方案一、目的为保证铁路大断面隧道施工安全和质量,规范开挖作业程序,加强过程控制,提高施工进度,明确隧道三台阶七步开挖法的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,特编制此施工方案;以便对于大断面的隧道开挖支护进行有效控制。
二、适用范围XX隧道DK626+697~DK626+840段,共长143米。
三、原理及特点铁路大断面隧道三台阶七步开挖法(以下简称“三台阶七步开挖法”)是以弧形导坑开挖留核心土为基本模式,分上、中、下三个台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开、平行推进的隧道施工方法。
三台阶七步开挖法具有下列技术特点:1、施工空间大,方便机械化施工,可以多作业面平行作业。
部分软岩或土质地段可以采用挖掘机直接开挖,工效较高。
2、在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法。
3、适应不同跨度和多种断面形式,初期支护工序操作便捷。
4、在台阶法开挖的基础上,预留核心土,左右错开开挖,利于开挖工作面稳定。
5、当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间。
四、施工方法三台阶七步开挖法施工应符合下列要求:(1)、以机械开挖为主,必要时辅以弱爆破;(2)、弧形导坑应沿开挖轮廓线环向开挖,预留核心土,开挖后及时支护;(3)、其他分步平行开挖,平行施做初期支护,各分部初期支护衔接紧密,及时封闭成环;(4)、仰拱紧跟下台阶,及时闭合构成稳固的支护体系;(5)、施工过程通过监控量测,掌握围岩和支护的变形情况,及时调整支护参数和预留变形量,保证施工安全;(6)、完善洞内临时防排水系统,防止地下水浸泡拱墙脚基础。
1、工艺流程三台阶七步开挖法可分为以下主要步骤:(1)上部弧形导坑环向开挖,施做拱部初期支护;(2)中、下台阶左右错开开挖,施做墙部初期支护:(3)中心预留核心土开挖、隧底开挖,施做隧底初期支护。
每部开挖后均应及时支护,隧底初期支护后应及时施做仰拱,尽早封闭成环。
台阶法施工工艺工法

台阶法施工工艺工法QB/ZTYJGYGF-SD-0102-2011第五工程有限公司赵继平1 前言1.1 工艺工法概况台阶法开挖是将隧道设计断面分成两次开挖(不包括仰拱),其中上台阶超前一定距离后,上下台阶同时并进的施工方法。
台阶法开挖法是隧道施工中采用最多的开挖方法,主要适用于Ⅲ、Ⅳ级围岩,同时在地质条件较差的Ⅴ级围岩也可采用台阶法开挖(Ⅴ级围岩在采取超前支护、临时仰拱等有效支撑手段且监控量测数据未发生的异常的情况下慎重使用)。
台阶法施工围岩适应性强,便于挖掘机、装载机、自卸汽车等大型机械设备联合施工,施工进度快,稳定性好。
台阶法简单分为长台阶法、短台阶法、三台阶法,长台阶法上台阶长度35~50m,下台阶长度20m,整个断面分为上下两个台阶分别进行开挖、出渣、支护施工(在上台阶可使用多功能平台进行钻眼爆破和支护施工),相互干扰小,支护及时,施工进度快,月进尺可达120~150m现在较少采用;短台阶法上台阶长度为5~7m,一般适用于地质条件较差的Ⅳ~Ⅴ级围岩,上台阶洞渣需通过机械转运至下台阶,开挖及支护作业需人工搭设施工平台,上下两个台阶施工相互干扰较大,但利用及时施做仰拱封闭成环,缩短衬砌与掌子面距离,月进尺可一般为90~100m。
本工法主要讲述上下短台阶法施工。
2,上台阶超前下台阶5100.5m10.8m,开挖面积~以双线铁路隧道为例,隧道设计开挖高度7m,上台阶进行钻眼过程中下台阶进行装碴及运输作业,爆破后由挖掘机将上部洞碴挖运至下台阶,上部安装钢架及打设锚杆过程中下部集中装碴运输,在装碴作业完成后施做下部两侧钢架及锚杆,上下台阶同时进行初期支护喷射砼作业,后部仰拱及衬砌紧跟开挖掌子面施工。
1.2工艺原理将隧道设计断面分成两部开挖(不包括仰拱),其中下台阶随上台阶同步施工,同时仰拱、二次衬砌紧跟下台阶,由于下台阶距离掌子面距离较短,为后部仰拱及衬砌紧跟开挖掌子面创造了良好的空间作业环境,尤其适合于在围岩较差时初期支护及二次衬砌及时封闭成环。

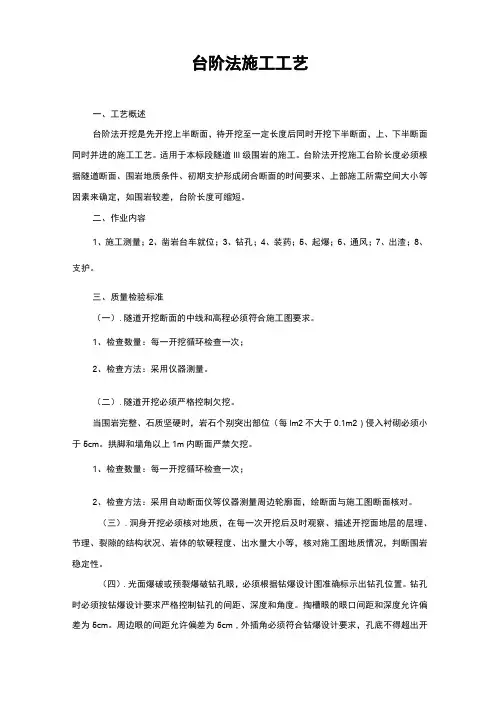

台阶法施工工艺

台阶法施工工艺一、工艺概述台阶法开挖是先开挖上半断面,待开挖至一定长度后同时开挖下半断面,上、下半断面同时并进的施工工艺。
适用于本标段隧道III级围岩的施工。
台阶法开挖施工台阶长度必须根据隧道断面、围岩地质条件、初期支护形成闭合断面的时间要求、上部施工所需空间大小等因素来确定,如围岩较差,台阶长度可缩短。
二、作业内容1、施工测量;2、凿岩台车就位;3、钻孔;4、装药;5、起爆;6、通风;7、出渣;8、支护。
三、质量检验标准(一).隧道开挖断面的中线和高程必须符合施工图要求。
1、检查数量:每一开挖循环检查一次;2、检查方法:采用仪器测量。
(二).隧道开挖必须严格控制欠挖。
当围岩完整、石质坚硬时,岩石个别突出部位(每lm2不大于0.1m2)侵入衬砌必须小于5cm。
拱脚和墙角以上1m内断面严禁欠挖。
1、检查数量:每一开挖循环检查一次;2、检查方法:采用自动断面仪等仪器测量周边轮廓面,绘断面与施工图断面核对。
(三).洞身开挖必须核对地质,在每一次开挖后及时观察、描述开挖面地层的层理、节理、裂隙的结构状况、岩体的软硬程度、出水量大小等,核对施工图地质情况,判断围岩稳定性。
(四).光面爆破或预裂爆破钻孔眼,必须根据钻爆设计图准确标示出钻孔位置。
钻孔时必须按钻爆设计要求严格控制钻孔的间距、深度和角度。
掏槽眼的眼口间距和深度允许偏差为5cm。
周边眼的间距允许偏差为5cm,外插角必须符合钻爆设计要求,孔底不得超出开挖断面轮廓线15cm。
1、检查数量:每一开挖循环检查全部掏槽眼和10%周边眼;2、检查方法:测量(五).光面爆破的钻孔痕迹保存率,硬岩不得小于80%,中硬岩不得小于60%,并在开挖轮廓面上均匀分布。
1、检查数量:每一爆破开挖循环检查一次;2、检查方法:对照钻爆设计资料,观察、计数检验钻孔痕迹保存率。
四、施工准备(一).编制施工工艺设计、工序质量控制设计和作业指导书;(二).确定弃渣场的位置和范围;汽车运输道路的引入和其他运输设施的布置。
隧道开挖施工方案(台阶法、预留核心土法与钻爆法结合)

隧道开挖施工中,坚持“岩变我变,因地制宜”的原则,采取合理的施工方案,确保施工进度及安全施工。
采用简易凿岩台架风枪钻爆作业。
开挖后必须及时支护,避免围岩长时间暴露,根据量测结果适时施作二次衬砌。
隧道围岩大部分Ⅳ、Ⅴ级,洞口段、断层破碎带地段及部分洞身浅埋地段为Ⅴ级,岩性主要为风化岩。
隧道开挖根据不同的围岩级别和隧道断面大小分别采用不同的开挖方法。
隧道按照新奥法原理组织施工,Ⅳ级围岩、Ⅲ停段采用台阶法施工;Ⅴ级、Ⅴ加强偏、Ⅴ加强围岩、Ⅳ停采用环形预留核心土法开挖,Ⅲ级围岩采用全断面开挖,风动凿岩机钻孔,非电毫秒雷管微差起爆,侧卸式装载机装碴,自卸车运送至弃碴场。
待隧道出口方向掘进施工20天左右,再向进口方向开挖掘进,统一指挥,同步施工,进、出口距离在100米内时,采取浅眼低药量控制爆破;以保证安全及避免双向对围岩的影响。
(1)台阶法Ⅳ级围岩及Ⅲ停段采用台阶法开挖,即将设计断面分两次开挖,其中上台阶超前一定距离后,上下台阶同时并进。
施工工序见图11;施工工艺流程见图12。
施工要点:根据围岩条件,合理确定台阶长度,当顶部围岩破碎,施工支护须紧跟时,可适当延长台阶长度,减少施工干扰,以确保开挖、支护质量及施工安全。
台阶高度应根据地质情况、隧道断面大小和施工机械设备情况确定,其中上台阶高度暂定为4.5m,并在开挖掘进过程中根据实际情况进行调整。
上台阶施工钢架时,应采用扩大拱脚或施做锁脚锚杆等措施,控制围岩和初期支护变形。
下台阶应在上台阶喷射混凝土达到设计强度70%以上时开挖。
当岩体不稳定时,应采取缩短进尺,必要时上下台阶可分左、右两部错开开挖,并及时施做初期支护和仰拱。
施工中应解决好上下台阶的施工干扰问题,下部施工应减少对上部围岩、支护的扰动。
上台阶开挖超前一个循环后,上下台阶可同时开挖。
(2)环形预留核心土法环形预留核心土适用于Ⅴ级、Ⅴ加强偏、Ⅴ加强围岩、Ⅳ停。
施工工序见图13;施工流程见图14。
施工时,先对隧道拱部采用超前加固,然后分部开挖。
隧道台阶法开挖施工方案

隧道台阶法开挖施工方案
隧道台阶法开挖施工方案是一种常用的隧道开挖方法,能够有效地提高施工效率和施工质量。
具体步骤如下:
1. 施工准备:确定隧道的开挖位置和范围,对现场地质、水文等进行勘察,确定开挖方式和施工参数。
准备开挖所需的设备、材料和工人。
2. 注浆加固:在开挖前,对隧道的周边地基进行注浆加固,以增强地基的承载能力和稳定性。
3. 挖台阶:根据设计要求,按照一定的台阶高度和宽度进行开挖。
首先挖掉头顶的土层,然后逐步向下挖掘,形成台阶状的挖掘面。
挖掘时要注意保持挖掘面的平整和整齐,并及时清理挖掘面上的杂物。
4. 支护:在挖掘过程中,根据需要进行及时的支护。
可以使用钢筋网片、喷锚网、锚索等进行支护,并根据开挖情况进行定期检查和调整。
5. 清理和检查:在挖掘到一定深度后,及时清理挖掘面上的杂物,并进行检查和评估开挖质量和安全状况。
6. 下一台阶:依次重复上述步骤,逐步向下挖掘形成台阶状的隧道。
每挖一阶都要进行支护和检查。
7. 完成开挖:当达到设计要求的隧道深度后,完成开挖工作。
根据需要进行清理,消除边坡、渗水等问题,确保隧道安全。
台阶法施工方案

Ⅲ级围岩采用台阶法开挖,即超前支护先行;上台阶采用弱爆破及人工配合机械开挖,施做拱部初期支护,下台阶开挖及施做边墙初期支护;仰拱紧跟下台阶及时施做尽早闭合成环,衬砌及时紧跟。
施工中认真进行围岩量测,实行信息化施工,动态化管理,及时反馈信息,调整支护参数,确定仰拱模板拆除时间,确保施工安全。
全断面共分二个台阶和仰拱部分采用平行流水进行,各台阶长5m左右,相错5m左右。
同时仰拱、二衬紧跟,距下台阶掌子面分别为20~30m。
台阶法施工详见:图7-6《台阶法施工工艺流程图》,图7-7《台阶法施工工序图》,施工工序说明如下:(1)弱爆破开挖①部。
施做①部台阶周边的初期支护和临时支护,即初喷4cm厚混凝土,架立钢架,并设锁脚锚杆,钻设径向锚杆后和挂钢筋网后复喷混凝土至设计厚度。
(2)弱爆破开挖②部。
台阶周边部分初喷4cm厚混凝土;接长钢架,并设锁脚锚杆。
钻设径向锚杆并铺设钢筋网后复喷混凝土至设计厚度。
(3)在滞后于②部一段距离后,弱爆破开挖③部。
施做隧底喷混凝土。
Ⅳ(4)根据监控量测结果分析,待初期支护收敛后,灌筑○部仰拱与边墙基础。
灌筑仰拱填充○V部至设计高度。
Ⅵ部衬砌(拱墙衬砌一(5)利用衬砌模板台车一次性灌筑○次施做)。
台阶法施工工艺流程图台阶法施工工艺流程图仰拱填充纵断面示意图平面示意图ⅦⅥⅤ拱墙二次衬砌ⅥⅤⅣ31仰拱ⅣⅡ31Ⅴ横断面示意图二次衬砌ⅣⅣⅥ3二次衬砌复合防水层初期支护预留变形量ⅡⅡ1Ⅳ系统径向锚杆Ⅶ施工注意事项:(1)隧道施工坚持"弱爆破、短进尺、强支护、早封闭、勤量测"的原则。
(2)工序变化处之钢架应设锁脚锚杆,以确保钢架基础稳定和下台阶安全,防止塌方。
上下台阶高度可根据施工机具、人员等安排进行适当调整。
(3)钢拱架之间纵向连接钢筋应及时施做并连接牢固。
(4)开挖长度一般不宜超过14m,围岩条件变化时可酌情缩短或延长台阶长度,第3步开挖后,及时施做仰拱。
(5)复合式衬砌段在施工时,须按有关规范及设计要求,进行监控量测,根据监控量测的结果进行分析,确定灌筑二次衬砌的时机及调整支护参数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
佛道坪隧道开挖专项施工方案
一、编制目的和依据
1、编制目的
进一步加强佛道坪隧道工程的质量管理,落实建设单位关于开挖工法变更后编制隧道专项施工方案的通知,杜绝质量隐患,确保隧道顺利贯通。
特制订本专项方案。
2、编制依据
(1)、《公路隧道施工技术规范》JT G F60-2009
(2)、《公路隧道设计规范》(JTG D70-2004)
(3)、《公路隧道设计细则》(JTG/T D70-2010)
(4)、现场查勘调查的有关资料,开挖工法变更会议纪要
(5)、黄延总监发(2014)434号文
二、工程概况:
佛道坪隧道项目为分离式隧道,隧道左洞全长1470m,进口里程为ZK126+236,出口里程为ZK127+706;右洞全长1461m,进口里程为YK126+238,出口里程为YK127+699;设置两个工区分别负责该隧道进出口施工,佛道坪隧道左线ZK126+290-ZK126+346经过现场勘查掌子面围岩稳定、自稳能力强、含水量7.9%左右,将ZK126+290-ZK126+346段土质浅埋段优化为预留核心土上下台阶法施工,支护参数I25钢拱架间距由60cm变为75cm,超前小导管每5榀拱架间距(3.75m)施工一环。
隧道右线 YK126+294- YK126+414经过现场勘查掌子面围岩稳定、自稳能力强、含水量9.8%左右,将YK126+294- YK126+414段土质浅埋段优化为预留核心土上下台阶法施工,支护参数I25钢拱架间距由60cm变为75cm,超前小导管每5榀拱架间距(3.75m)施工一环。
三、施工方案
1、施工准备
1)导线控制点、水平基点已布设,轴线放样和标高测量满足施工要求。
2)围岩周边收敛仪、精密水准仪等监控量测仪器齐全,洞口监控量测点已布设,量测数据反馈信息满足开挖正常作业要求。
3)钻孔台车、出渣运输车辆等各项机械设备性能良好可靠,可满足施工需要。
4)供电、供水、供风及排水等辅助作业能满足施工需要。
2、测量放样
隧道开挖前,测量人员定出开挖断面中线、水平线,根据设计图将开挖轮廓线标示在掌子面上。
3、隧道开挖
上下台阶预留核心土法机械利用率高,工序少,进度相对较快,适宜于Ⅴ级石质围岩深埋段、Ⅴ级土质围岩(含水量小于22%)深埋地段。
3.1上下台阶预留核心土开挖施工顺序
上部留核心土支挡开挖工作面,利于及时施做拱部初期支护以增强开挖工作面的稳定,上台阶的宽度宜控制在3米左右,上台阶距拱顶的高度宜控制在2.5米左右,上台阶的长度宜控制在5米左右,上台阶宜采用人工开挖。
核心土及下部开挖在拱部初期支护保护下进行,施工安全性好,核心土宜采用小型机械开挖;一般环形开挖进尺为:0.75米(一榀拱架),不宜过长,下台阶长度宜控制在9米左右。
下半断面落底时,采用拉中槽跳间挖马口,马口长度宜控制在两榀拱架。
仰拱底部宜采用大型机械开挖,且仰拱的开挖、支护及仰拱衬砌必须一次施做完成,不得采用半幅施工,为了方便掌子面的出渣,仰拱段施工必须采用栈桥。
具体施工工序见下图:
3.2上下台阶预留核心土开挖施工工艺
第一步:上部弧形导坑开挖
在拱部超前支护完成后,环向开挖上部弧形导坑,预留核心土的几何尺寸按照下图中所示开挖,长度宜控制在5米左右,上台阶宜用人工开挖,开挖循环进尺应根据初期支护的钢架间距决定,最大不得超过1米,开挖后立即初喷3-5cm 混凝土,及时铺设第一层钢筋网、架设钢架,在钢架拱脚以上50cm 处,紧贴钢架两侧按斜向下倾角20-40度打设锁脚锚杆(锚管),锁脚锚杆(锚管)与钢架
采用U型钢筋牢固焊接,复喷至拱架内侧,铺设第二层钢筋网,再喷至设计厚度。
第二步:上台阶预留核心土开挖
开挖上台阶分别预留的核心土,开挖进尺与各台阶循环进尺一致。
第三步:左右侧下台阶开挖
开挖进尺应根据初期支护钢架间距确定,最大不得超过 1.5m,左、右侧下台阶采用拉中槽、跳马口开挖,左右两侧错开跳马口,开挖后立即初喷3-5cm 混凝土,及时铺设第一层钢筋网、接长钢架,底部垫槽钢,在钢架拱脚以上50cm 处,紧贴钢架两侧按斜向下倾角20-40度打设锁脚锚杆(锚管),锁脚锚杆(锚管)与钢架采用U型钢筋牢固焊接,复喷至拱架内侧,铺设第二层钢筋网,再喷至设计厚度。
具体尺寸见下图:
第四步:隧底开挖
每循环开挖进尺长度不宜过长(分段长度宜为4-6m ),开挖后及时施做仰拱和仰拱回填,及早成环。
4、出碴
隧道出碴采用无轨运输方式,根据现场施工条件及弃渣场距离,本分项工程配
斗容3m3装载机四台装碴,挖机清底,10吨自卸汽车12台运输。
5、黄土隧道施工注意事项及控制要点
(1)严格控制施工安全步距,确保施工安全
上下台阶预留核心土法:仰拱距掌子面距离不大于35m,二衬距掌子面距离不大于50m;
施工过程中严禁采用水钻打孔。
控制好锁脚锚管角度及长度,锚管必须注浆饱满,并与钢架连接牢固。
超前支护角度、长度、搭接长度必须符合设计。
完善洞内临时排水系统,防止地下水浸泡拱脚基础。
控制拱脚超挖现象,托梁支垫底部密实不得悬空,同时注意拱脚内侧工作平台开挖时,高程应高于拱脚50cm以上。
下台阶施工注意前后间距,杜绝下导坑两侧同时对称落底。
在施工过程各分部注意平行开挖,平行施做初期支护,各分部初期支护衔接紧密,及时封闭成环。
仰拱紧跟下台阶,及时闭合构成稳固的支护体系。
对于掌子面开挖后有明水渗出或围岩含水量大于22%的隧道,开挖后掌子面必须打设3-4个泄水孔,孔眼直径不小于10cm,孔深不小于20m,泄水孔内穿入打孔的PVC管引排渗水至洞内临时集水坑,初期支护严格按照优化设计要求打设泄水孔,孔内必须穿入PVC管引排渗水,防止初支背后土质围岩遇水软化导致塌孔,堵塞孔眼,影响排水效果。
加强监控量测,掌握围岩和支护的变形情况,及时调整支护参数和预留变形量,保证施工安全。
黄土隧道必须进行超前地质预报,同时还应对掌子面含水量进行检测,防止出现地质灾害,确保施工安全。
四、质量、安全、环保和职业健康保证措施
1、质量保证措施
1.1建立完善的质量管理体系及质量保证体系
项目成立以项目经理和总工程师为核心的TQC领导小组,建立严格的质量
承包责任制,同经济挂钩,加强对工程质量的全面管理的指导。
建立质量检查机构,制定严格的工程质量内部监理制度,严格执行自检、互检与专业检查相结合的质量“三检”制度和工前试验、工中检查、工后检测的试验工作制度。
质量工程师行使质量一票否决权,项目经理、总工程师对质量工作全权负。
1.2严格实行质量责任制
实行项目经理、总工、各级技术人员及工班负责人对工程质量负相应责任,层层签订质量终身责任书,做到责任落实到位、责任落实到人,从而提高全员的质量意识。
坚决做到奖优罚劣,规范化施工,实行持证上岗。
使各级参建人员在实施组织指挥施工中始终坚持“质量第一”的方针,确保工程质量。
1)实行施工质量责任挂牌制,注明管理者、操作者,谁施工谁负责。
2)严格材料采购,检验制度,无检验材料严禁进入全体工程。
3)坚持施工过程的三检制度,做到“检查上道工序,做好未班工序,服务下道工序”。
4)工序间实行质量否决制,确保每道工序100%合格。
1.3施工控制中的技术保证
1) 施工前,施工技术负责人组织技术人员和施工管理人员仔细阅读设计文件,了解设计意图,明确施工技术重点、难点,进行技术交底。
2) 严格测量放线工作,测量要求准确,放线及时,做到正确指导施工。
3) 严格按设计边线布置周边线,控制一次起爆药量,控制开挖深度,减小超挖量和炸药对围岩的挠动破坏。
2、安全保证措施
2.1建立安全保证体系
项目设立安全管理机构,建立现场安全监督、检查小组,针对工序特点,进行安全交底,严格执行项目经理部安全保证体系的有关规定,经理部与每个作业人员签订安全生产责任书。
2.2安全教育和培训
1) 对新进场的工人进行安全生产的教育和培训,考核合格后,方准许其进入操作岗位。
2) 对爆破等特殊工种的工人,进行专门的安全操作培训。
持证上岗。
3) 在采用新工艺、新方法、新设备或调换工作岗位时,对工人进行新操作方法和新工作岗位的安全教育。
4) 设立每周一次的安全活动日,在班前班后会上检查安全生产的活动情况,并对职工进行经常性的安全教育和安全宣传活动。
2.3落实安全责任制,制定安全管理的各项规章制度
建立健全各项安全生产的规章和管理制度,体现“全员管理、安全第一”的
基本思想,明确安全生产责任,做到职责分明,各负其责。
施工中除操作人员本身加强各种安全措施外,经理部也将加大检查力度,坚决杜绝各种事故的发生。
严格执行施工安全操作规程。
2.4各项安全技术措施
1) 施工操作人员进入现场时必须佩戴安全帽,电工、电焊工必须穿绝缘鞋。
电源接线连接必须规范。
2) 现场施工配置专职安全员,负责现场的安全管理工作,并建立安全保证体系。
3) 对各种施工机具要定期进行检查和维修保养,以保证使用的安全,所有施工机械由专人负责,其他人不得擅自操作。
4) 在设备显著位置悬挂操作规程牌,规程牌上标明机械名称、型号种类、操作方法、保养要求、安全注意事项及特殊要求等。
