手工计算工程量的步骤

合集下载

交通手算工程量方法及步骤

交通手算工程量方法及步骤

交通手算工程量方法及步骤概述本文档介绍了交通手算工程量的方法和步骤。

交通手算工程量是指在交通工程施工中,用手工计算工程量的一种方法。

它适用于一些简单的工程量计算,可以帮助施工人员快速准确地确定施工所需材料和劳务的数量。

步骤以下是进行交通手算工程量的常见步骤:1. 确定工程量单位:首先需要确定工程量的计量单位,例如长度、面积或体积等。

根据具体情况选择合适的单位。

2. 测量工程尺寸:使用相关测量工具,如测量带或测量尺,对施工所涉及的尺寸进行测量。

确保准确记录每个尺寸的数值。

3. 计算单个项目的工程量:根据所测量的尺寸和相关公式,计算出每个项目的工程量。

确保使用正确的计算公式和单位换算。

4. 汇总总工程量:将单个项目的工程量累加,得出总工程量。

根据需要,可以对不同类型的项目进行分组计算,以便更好地组织和管理工程量数据。

5. 核对和审核:对计算结果进行核对和审核,确保计算的准确性。

可通过与其他计算方法进行对比,或请相关专业人员进行审核。

6. 编制工程量表格:根据计算结果,编制工程量表格。

表格应包含项目名称、计量单位和计算结果等信息。

使用电子表格软件可以方便地进行计算和数据处理。

7. 更新和维护工程量数据:在施工过程中,及时更新和维护工程量数据。

根据实际施工情况,调整工程量计算结果,确保数据的准确性和实用性。

注意事项在进行交通手算工程量时,需要注意以下事项:- 确保准确测量尺寸,避免误差和不准确的工程量计算。

- 使用正确的计算公式和单位换算,确保计算结果的准确性。

- 定期核对和审核计算结果,确保计算的准确性。

- 及时更新和维护工程量数据,保持数据的准确性和实用性。

结论交通手算工程量是一种简单有效的工程量计算方法,可用于交通工程施工中。

通过按照步骤进行测量、计算和核对,可以快速准确地确定工程所需材料和劳务的数量。

在实际使用中,需要注意准确测量、正确计算和及时更新数据,以保证工程量计算结果的准确性和实用性。

以上是交通手算工程量方法及步骤的介绍。

土建工程造价员手工算量与实例精析

土建工程造价员手工算量与实例精析

土建工程造价员手工算量与实例精析土建工程造价员手工算量与实例精析一、引言随着社会经济的不断发展,土建工程在人们生活中的地位越来越重要。

作为土建工程的核心管理者之一,造价员的职责是进行工程预算和计价工作,确保工程项目的质量和效益。

本文将详细介绍土建工程造价员手工算量的具体方法和实例。

二、土建工程造价员手工算量方法1.了解工程项目造价员首先需要了解工程项目的设计图纸和技术要求,包括平面图、立面图、剖面图等。

通过详细研究设计图纸,即可确定所需量体系和相关工程量。

2.编制清单造价员根据设计图纸中的要求,编制工程量清单。

清单应详细列出工程项目的分部分项、工程量和计算方法。

3.查找工程量计算规范造价员需要查阅相关的工程量计算规范,例如《建筑工程量计算规范》、《建筑装饰工程量计算规范》等,以确保计算准确无误。

4.量取与计算根据设计图纸中的要求,造价员需要进行现场实际测量和计算。

常用的测量工具有钢尺、水平仪、混凝土强度测试仪等。

计算所需的量取工具有计算器、电脑等设备。

通过准确测量和计算,可以得到工程项目所需的详细工程量。

5.综合与审查通过以上步骤,造价员可以得到工程项目的详细工程量。

在综合与审查步骤中,造价员需要仔细检查和核对工程量的准确性,并排除可能存在的错误和遗漏,确保计算结果的可靠性。

三、实例分析以一栋多层住宅楼工程为例,详细介绍土建工程造价员手工算量的方法和实例。

1.了解工程项目根据多层住宅楼的设计图纸和技术要求,该工程包括主体结构、土建装饰、给排水、电气等方面的工程内容。

2.编制清单根据设计图纸的内容和要求,造价员编制了建筑主体、土建装饰、给排水、电气等方面的清单。

3.查找工程量计算规范造价员查阅了《建筑工程量计算规范》、《建筑装饰工程量计算规范》等规范,确保计算准确无误。

4.量取与计算造价员根据设计图纸中的要求,带着测量工具到现场进行实际测量。

他使用钢尺量取房间的长、宽、高,使用水平仪进行地面平整度的测量。

工程量手算的顺序

工程量手算的顺序

工程量手算的顺序前言在进行建筑工程量的计算时,如果仅仅依靠计算机软件的计算功能来得出准确的数量,那么往往会忽视建筑施工的实际情况,导致工程量计算失真,引发建筑项目中的各种问题。

因此,在进行工程量计算时,手算是有必要和必须的。

本文将介绍工程量手算的顺序,以帮助工程师和建筑业务员准确且系统地完成工程量的计算。

工程量计算的流程工程量计算的流程一般为:工程量清单的编制、工程量清单的审核、工程量清单的计算、账目表清单的编制、工程量复核、修改、审核以及最终审核。

手算工程量时,也应该按照这个流程逐一进行。

工程量手算的顺序1.遵循建筑工程量计算规范。

工程师在进行工程量阶段性计算时,应该参考国家规范《建筑工程量清单编制规范》、《建筑安装工程量清单编制规范》、《市政公用工程量清单编制规范》等,遵循规范标准,保证工程量计算的精度。

2.对每一个施工部位进行分析。

在进行工程量计算时,应该检查每一个施工部位的结构、用材、数量、成本等,这样可以避免因为部位变化导致的漏项或者重复计算。

3.辨析每一项材料的成本价差。

在同类材料之间存在价格差异的情况下,应该在工程量计算中选择成本价较低的材料进行计算。

同时在选择材料时,应该考虑不同品牌的差异以及材料用途。

4.对每一项工程量进行复核。

在进行材料数量的计算时,应该按照标准单位进行计算。

如果存在和标准不符合的材料用量,应该手动进行复核并标记原因。

5.进行工程量计算。

在确认清单中所有成本价格和用料做法后,应该按照清单表格式规范地进行工程量计算。

计算时应该仔细核对每一项材料和材料价格,确保计算的准确无误。

6.进行工程量修改。

如果在计算工程量时发现之前做法存在错误或者费用汇总有异,应该立即进入修改流程,对原始数据进行删除、修改及重新计算。

7.进行工程量清单审核。

在修改和计算之后,应该添加清单审核环节,由有关方面负责对工程量清单进行审核,确保数据的准确性。

8.进行工程量账目表清单。

完成计算和审核以后,应该在表单上进行费用汇总,统计出人工成本和材料成本,并填好工程账目表清单。

建筑工程施工工程量计算方法

建筑工程施工工程量计算方法

建筑工程施工工程量计算方法一、独立基础1、独立基础工程量(1)独立基础垫层的体积(2)独立基础体积(3)独立基础垫层基模板(4)独立基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、独立基础垫层的体积垫层体积=垫层面积X垫层厚度⑵、独立基础垫层模板垫层模板=垫层周长X垫层高度⑶、独立基础体积独立基础体积=各层体积相加(用长方体和棱台公式)四棱台体积=1/3X H X(S上+sq帝下)⑷、独立基础模板独立基础模板=各层周长X各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

2、独立基础工程量的计算难点①异形独立基础体积不好计算。

②独立基础与其他基础相交时扣减量不好计算。

③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。

承台基础1、承台基础工程量(1)承台基础垫层的体积(2)承台基础体积(3)承台基础垫层基模板(4)承台基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积X垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长X垫层高度⑶、承台基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、承台基础模板独立基础模板=各层周长X各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

3、承台基础工程量的计算难点①异形承台基础体积不好计算。

手工计算工程量的步骤

手工计算工程量的步骤

手工计算工程量的步骤一基数“三线一面”L中:外墙中心线,可计算外墙基挖地槽,外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。

L外:外墙外边线(L外=L中+墙后*4)。

可计算平整场地、腰线、外墙抹灰、散水等分项工程。

L内:内墙净长线,可计算内墙基挖地槽、内墙基础垫层、内墙基础砌筑、内墙基础防潮层、内墙圈梁、内墙墙身的砌筑、内墙基础防潮层、内墙抹灰等分项工程。

S:砌筑面积,(分层)与面有关的计算项目有:平整场地、天棚抹灰、楼地面及屋面等分项工程。

二、人工平整场地:S=S底+2*L外+16三、基础工程部分1、人工挖地槽(立方米)增加柱外体积,不放坡和不支挡土板:V=(B+2C)*H*L (图我没法画了你看书理解)2、C10基础垫层(立方米)V=L*B*H 基础垫层模板(平方米)S=L*h*2个侧面3、C25无梁式带形基础(立方米)、模板(平方米)4、C25地圈梁:V=(L中+L内—嵌入基础内柱长度)*断面圈梁模板(平方米) S=L*h1*2个侧面5、M7、5水泥砂浆蒸压灰砖砌条形砖基础(立方米)V=(L中+L内—嵌入基础内柱长度)*(基础高度+折加高度)*墙厚—嵌入基础内砼砼构件体积(地圈梁或在基础高度中扣除)6、基础槽内回填土(立方米)V=基础挖土体积—室外地标高以下埋设物之和体积。

如砼垫层、砼基础、砖基础、柱等。

7、室内(房心)回填土(立方米)按主墙间净面积乘以回填厚度计算,公式:室内回填土的体积=底层主墙间净面积*(室内外高差—地坪厚度);底层主墙间净面积=底层记住面积—(L中*外墙厚+L 内*内墙厚)四、脚手架1、综合脚:S建筑面积之和2、垂直运输:(按卷扬机)S建筑面积之和五、门窗洞口面积工程详见P235表6—49以表格形式计算,要区分材料、型号、类型、带亮与否、内外墙主要在计算砌筑体中扣除,木制门的油漆等。

六、混凝土及钢筋混凝土和模板(一)、现浇砼要区分砼强度等级1、柱:(1)、现浇C25矩形柱:Z1 ,Z2, Z3 (立方米)四边模板(立方米)。

手工计算工程量的步骤

手工计算工程量的步骤

手工计算工程量的步骤一­、基数“三线一面”L中:外墙中心线,可计算外墙基挖地槽,外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。

L外:外墙外边线(L外=L中+墙后*4)。

可计算平整场地、腰线、外墙抹灰、散水等分项工程。

L内:内墙净长线,可计算内墙基挖地槽、内墙基础垫层、内墙基础砌筑、内墙基础防潮层、内墙圈梁、内墙墙身的砌筑、内墙基础防潮层、内墙抹灰等分项工程。

S:砌筑面积,(分层)与面有关的计算项目有:平整场地、天棚抹灰、楼地面及屋面等分项工程。

二、人工平整场地:S=S底+2*L外+16三、基础工程部分1、人工挖地槽(立方米)增加柱外体积,不放坡和不支挡土板:V=(B+2C)*H*L (图我没法画了你看书理解)2、C10基础垫层(立方米)V=L*B*H 基础垫层模板(平方米)S=L*h*2个侧面3、C25无梁式带形基础(立方米)、模板(平方米)4、C25地圈梁:V=(L中+L内—嵌入基础内柱长度)*断面圈梁模板(平方米) S=L*h1*2个侧面5、M7、5水泥砂浆蒸压灰砖砌条形砖基础(立方米)V=(L中+L内—嵌入基础内柱长度)*(基础高度+折加高度)*墙厚—嵌入基础内砼砼构件体积(地圈梁或在基础高度中扣除)6、基础槽内回填土(立方米)V=基础挖土体积—室外地标高以下埋设物之和体积。

如砼垫层、砼基础、砖基础、柱等。

7、室内(房心)回填土(立方米)按主墙间净面积乘以回填厚度计算,公式:室内回填土的体积=底层主墙间净面积*(室内外高差—地坪厚度);底层主墙间净面积=底层记住面积—(L中*外墙厚+L内*内墙厚)四、脚手架1、综合脚:S建筑面积之和2、垂直运输:(按卷扬机)S建筑面积之和五、门窗洞口面积工程详见P235表6—49以表格形式计算,要区分材料、型号、类型、带亮与否、内外墙主要在计算砌筑体中扣除,木制门的油漆等。

六、混凝土及钢筋混凝土和模板(一)、现浇砼要区分砼强度等级1、柱:(1)、现浇C25矩形柱:Z1 ,Z2, Z3 (立方米)四边模板(立方米)。

土建手算工程量计算步骤

土建手算工程量计算步骤

土建手算工程量计算步骤土建工程量计算是土建工程中非常重要的一个环节,准确的工程量计算对工程的顺利进行起到至关重要的作用。

下面将介绍土建手算工程量计算的具体步骤。

一、明确工程的范围和要求在进行工程量计算之前,首先要了解和明确工程的范围和要求,包括工程项目的名称、所在地点、建筑面积、工程类型等相关信息。

只有明确了这些基本信息,才能进行后续的计算工作。

二、编制工程量清单根据土建工程的设计图纸和技术要求,制定相应的工程量清单。

工程量清单是根据设计图纸和工程规格,按工程项目的各部位分别列出材料、人工、机械设备等工程量的一张汇总表。

清单内容包括工程项目的名称、每种项目的数量、单位、预算单价等。

三、划分工程分部工程根据工程项目的性质和结构特点,将整个工程划分为若干个分部工程,以便更好地进行施工和工程量计算。

如一栋建筑物可以划分为地基与基础分部、混凝土结构分部、砌体结构分部、木结构分部、钢结构分部、装饰装修分部等。

四、测量工程尺寸对划分好的每个分部工程,需要进行测量工程尺寸。

工程尺寸的测量要求准确,可以利用仪器设备进行测量,也可以采用手工方式。

对于常见的尺寸测量,可以使用直尺、卷尺等简单工具进行。

五、计算每种工程项目的数量根据测量出的尺寸数据,结合设计要求和图纸,按照工程量清单中列出的每种工程项目的计算方法,计算出每种项目的数量。

这里需要注意单位的统一和数量的准确性。

六、计算每种工程项目的工程量根据每种工程项目的数量和预算单价,计算出每种工程项目的工程量。

工程量计算的公式一般为:工程量=数量×预算单价。

其中,数量是前面计算出的每种项目的数量,预算单价可以从工程量清单中获取。

七、合并计算各项工程量将每种工程项目的工程量逐项累加,得出整个分部工程的工程量。

再将各分部工程的工程量进行合并,得出整个工程的总工程量。

八、检查和审核计算结果在计算完整个工程的工程量之后,需要进行检查和审核工作,确保计算结果的准确性和合理性。

机械手算工程量方法及步骤

机械手算工程量方法及步骤

机械手算工程量方法及步骤概述机械手算工程量是指通过手动计算来确定工程所需材料和人工的量,并制定合理的计划。

本文将介绍一种基本的机械手算工程量方法及步骤。

步骤下面是进行机械手算工程量的基本步骤:1.收集工程信息:首先,收集所有与工程相关的信息,包括工程图纸、设计方案、技术要求等。

确保你对于工程的要求和设计有全面的了解。

2.制定工程清单:根据收集到的信息,制定一份详细的工程清单,包括所需材料、人工、工具等。

清单应该准确、全面,并根据工程的各个方面进行分类。

3.确定计量单位:为了方便计算,确定适当的计量单位。

例如,对于材料的量,可以使用米、千克等单位;对于人工的量,可以使用小时、人数等单位。

4.计算材料数量:根据工程清单和计量单位,计算每种材料的数量。

这可以通过将材料需求与设计方案中的尺寸和要求相匹配来实现。

计算时应考虑材料的损耗率和浪费率。

5.计算人工数量:根据工程清单和计量单位,计算所需的人工数量。

这可以根据工程的复杂程度、工作量和工期来估计。

同时,也应该考虑到必要的工作安排和调度。

6.总结工程量:将所有的材料数量和人工数量进行总结,得出工程的总量。

可以使用表格或图表来清晰地展示这些数据。

7.制定工程计划:根据工程量和工期需求,制定合理的工程计划。

确保安排工作的顺序、时间和资源的合理利用。

注意事项在进行机械手算工程量时,需要注意以下事项:- 细心和准确性非常重要,特别是在计算材料数量时,避免错误和遗漏。

- 考虑到设计变更和实际施工条件对工程量的影响。

- 在计算人工数量时,应充分考虑到各种工作和安全要求。

- 不断进行核对和复查,确保计算结果的正确性和一致性。

总结通过以上步骤,可以进行机械手算工程量,并制定出合理的工程计划。

这种方法简单实用,可以帮助工程师和建筑师在设计和施工过程中更好地管理材料和人力资源。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

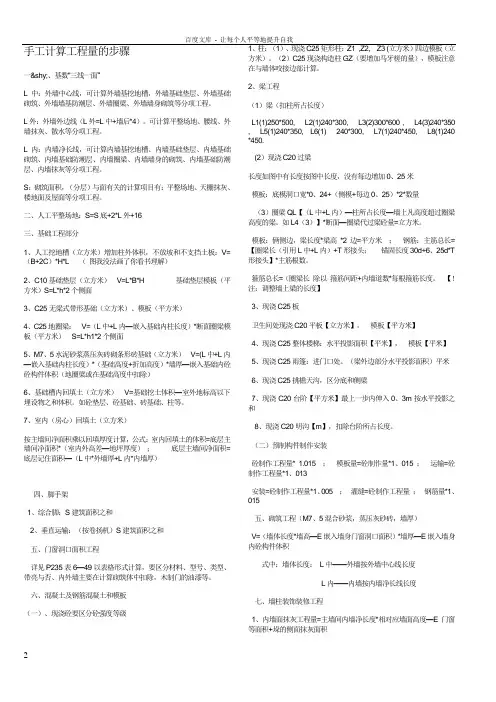

手工计算工程量的步骤
一­、基数“三线一面”
L中:外墙中心线,可计算外墙基挖地槽,外墙基础垫层、外墙基础砌筑、外墙墙基防潮层、外墙圈梁、外墙墙身砌筑等分项工程。

L外:外墙外边线(L外=L中+墙后*4)。

可计算平整场地、腰线、外墙抹灰、散水等分项工程。

L内:内墙净长线,可计算内墙基挖地槽、内墙基础垫层、内墙基础砌筑、内墙基础防潮层、内墙圈梁、内墙墙身的砌筑、内墙基础防潮层、内墙抹灰等分项工程。

S:砌筑面积,(分层)与面有关的计算项目有:平整场地、天棚抹灰、楼地面及屋面等分项工程。

二、人工平整场地:S=S底+2*L外+16
三、基础工程部分
1、人工挖地槽(立方米)增加柱外体积,不放坡和不支挡土板:V=(B+2C)*H*L (图我没法画了你看书理解)
2、C10基础垫层(立方米)V=L*B*H 基础垫层模板(平方米)S=L*h*2个侧面
3、C25无梁式带形基础(立方米)、模板(平方米)
4、C25地圈梁:V=(L中+L内—嵌入基础内柱长度)*断面圈梁模板(平方米) S=L*h1*2个侧面
5、M7、5水泥砂浆蒸压灰砖砌条形砖基础(立方米)V=(L中+L内—嵌入基础内柱长度)*(基础高度+折加高度)*墙厚—嵌入基础内砼砼构件体积(地圈梁或在基础高度中扣除)
6、基础槽内回填土(立方米)V=基础挖土体积—室外地标高以下埋设物之和体积。

如砼垫层、砼基础、砖基础、柱等。

7、室内(房心)回填土(立方米)
按主墙间净面积乘以回填厚度计算,公式:室内回填土的体积=底层主墙间净面积*(室内外高差—地坪厚度);底层主墙间净面积=底层记住面积—(L中*外墙厚+L内*内墙厚)
四、脚手架
1、综合脚:S建筑面积之和
2、垂直运输:(按卷扬机)S建筑面积之和
五、门窗洞口面积工程
详见P235表6—49以表格形式计算,要区分材料、型号、类型、带亮与否、内外墙主要在计算砌筑体中扣除,木制门的油漆等。

六、混凝土及钢筋混凝土和模板
(一)、现浇砼要区分砼强度等级
1、柱:(1)、现浇C25矩形柱:Z1 ,Z2, Z3 (立方米)四边模板(立方米)。

(2)C25现浇构造柱GZ(要增加马牙槎的量),模板注意在与墙体咬接边部计算。

2、梁工程
(1)梁(扣柱所占长度)
L1(1)250*500, L2(1)240*300, L3(2)300*600 , L4(3)240*350 , L5(1)240*350, L6(1) 240*300, L7(1)240*450, L8(1)240 *450.
(2)现浇C20过梁
长度如图中有长度按图中长度,没有每边增加0、25米
模板:底模洞口宽*0、24+(侧模+每边0、25)*2*数量
(3)圈梁QL【(L中+L内)—柱所占长度—墙上凡高度超过圈梁高度的梁。

如L4(3)】*断面—圈梁代过梁砼量=立方米。

模板:俩侧边,梁长度*梁高*2边=平方米;钢筋:主筋总长=【圈梁长(引用L中+L内)+T形接头;锚固长度30d+6、25d*T 形接头】*主筋根数。

箍筋总长=(圈梁长除以箍筋间距+内墙道数*每根箍筋长度。

【!注:调整墙上梁的长度】
3、现浇C25板
卫生间处现浇C20平板【立方米】,模板【平方米】
4、现浇C25整体楼梯:水平投影面积【平米】,模板【平米】
5、现浇C25雨篷:进门口处。

(梁外边部分水平投影面积)平米
6、现浇C25挑檐天沟,区分底和侧梁
7、现浇C20台阶【平方米】最上一步内伸入0、3m按水平投影之和
8、现浇C20明沟【m】,扣除台阶所占长度。

(二)预制构件制作安装
砼制作工程量* 1.015 ;模板量=砼制作量*1、015 ;运输=砼制作工程量*1、013
安装=砼制作工程量*1、005 ;灌缝=砼制作工程量;钢筋量*1、015
五、砌筑工程(M7、5混合砂浆,蒸压灰砂砖,墙厚)
V=(墙体长度*墙高—E嵌入墙身门窗洞口面积)*墙厚—E嵌入墙身内砼构件体积
式中:墙体长度: L中——外墙按外墙中心线长度
L内——内墙按内墙净长线长度
七、墙柱装饰装修工程
1、内墙面抹灰工程量=主墙间内墙净长度*相对应墙面高度—E门窗等面积+垛的侧面抹灰面积
2、外墙群工程量+【L外—E外墙上门窗洞口所占宽度】*墙裙高度
3、外墙抹灰工程量=L外H—E门窗洞口及空圈所占面积—外墙裙面积
4、零星项目内容(1)雨篷帮外侧,(2)天沟外侧
八、楼地面工程量
1、地面【立方米】 V=[S底—(L中*L外墙厚+L内*内墙厚)】*n S=【S底—(L中*外墙厚+L内*内墙厚)】=立方米
2、楼梯、台阶按【平米】按水平投影面积计算
九、天棚工程【平米】
水泥砂浆、乳胶漆三遍,利用楼地面相应面积、增加梁的侧面积
天棚抹灰工程量=主墙间净长* 主墙间净宽+梁侧面面积
十、屋面防水工程【平米】
1、坡屋面:圆木檩条,屋面(斜面工程含卷材、大小瓦条)彩色水泥形瓦
2、落水管PVCO/110; 水口、水斗、天沟板底标高、室外负标高—0、2m
十一、油漆、涂料
1、木门油漆、一底两面调和漆、利用木门制作安装面积。

2、金属门红丹两度,深色调漆两度
3、天棚面积(室内外天棚、天沟)和内墙面积之和刷乳胶漆三遍。
