土石方施工技术方案(精选酒店)
土石方(土方开挖)工程施工技术方案

土石方工程施工技术方案一、工程概况本工程为某地区土石方工程,主要包括土方开挖、石方开挖、土石方填筑、压实等作业。
工程区域地形复杂,地质条件较差,土石方量大,施工难度较大。
为确保工程顺利进行,结合工程实际情况,制定本土石方工程施工技术方案。
二、施工工艺及流程1.土方开挖(1)采用机械开挖,自上而下分层进行,每层开挖厚度不超过2m。
(2)开挖过程中,及时清除松散土层、淤泥、石块等杂物,确保开挖面平整。
(3)开挖至设计高程后,进行验收,合格后进入下一道工序。
2.石方开挖(1)采用爆破作业,根据地质条件选择合适的爆破方案。
(2)爆破前,对炮眼进行验收,确保炮眼质量符合要求。
(3)爆破后,清除石渣,检查爆破效果,如有需要,进行二次爆破。
(4)石方开挖至设计高程后,进行验收,合格后进入下一道工序。
3.土石方填筑(1)根据设计要求,选择合适的填筑材料。
(2)填筑前,对填筑面进行处理,清除杂物,确保填筑面平整。
(3)采用分层填筑、分层压实的方法,每层填筑厚度不超过0.3m。
(4)填筑过程中,确保填筑材料均匀分布,避免出现压实死角。
4.压实作业(1)采用压路机进行压实,根据填筑材料和压实要求,选择合适的压实遍数。
(2)压实过程中,遵循“先轻后重、先慢后快、先外侧后内侧”的原则。
(3)压实作业完成后,进行压实度检测,合格后进入下一道工序。
三、施工组织及管理1.成立土石方工程施工小组,明确各成员职责。
2.制定详细的施工计划,确保工程进度顺利进行。
3.加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
4.定期对施工人员进行技术培训,提高施工技能。
5.做好施工材料、设备的检查和维护,确保施工质量。
四、质量控制及验收1.严格按照设计要求和施工规范进行施工,确保工程质量。
2.施工过程中,加强质量检查,对发现问题及时整改。
3.工程完成后,组织验收,确保工程质量符合设计要求。
4.建立健全工程档案,保存施工过程中的相关资料。
土石方专项施工方案范文(精选6篇)

土石方专项施工方案土石方专项施工方案范文(精选6篇)为了确保工作或事情有序地进行,常常需要提前进行细致的方案准备工作,方案的内容多是上级对下级或涉及面比较大的工作,一般都用带“文件头”形式下发。
那么什么样的方案才是好的呢?下面是小编为大家收集的土石方专项施工方案范文(精选6篇),仅供参考,希望能够帮助到大家。
土石方专项施工方案1一、工程概况本项目工程名称:艾利尚信国际酒店(湘西旅游会展中心)。
建设地点:湖南省湘西经济开发区吉凤路。
本工程是由两栋酒店、一栋会所、两栋别墅组成,占地面积26848.86平方米,总挖方量约52000立方米(场平后标高198.32m),回填方量约62000立方米。
计划工期:40个正常工作日。
施工范围:挖土方工程、填方工程、平整场地工程、缺方内运工程及碴土弃置工程等。
二、施工方案1、总则①对不适宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施。
④配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥施工人员要注意防滑、防触电,加强自我保护,确保安全生产。
2、地表积水外排因本工程开挖土石方正值雨季,为保证地表土尽量少的受雨水侵泡、渗透,应根据场区的地势情况,在场区内设置临时集水井,集水井砌筑方式采用砖砌体。
3、场区内临时道路修建首先用挖机将表皮的500~600mm厚的淤泥挖出,然后使用片石铺设,铺设厚度不得小于800mm。
酒店土方工程施工方案_(优.选)

**************酒店二期工程土方工程专项施工方案目录一、工程概况 (1)二、现场自然地貌及土层分布情况 (2)三、工程结构形式 (2)四、编制依据 (2)五、基坑工程施工准备 (3)六、技术措施 (3)七、基坑工程施工组织 (4)八、基坑开挖边坡护坡及降排水方案 (4)九、土方开挖机械数量确定 (8)十、基坑开挖雨季施工保证措施 (8)十一、土方开挖过程的施工部署 (11)十二、基坑土方开挖 (11)十三、土方开挖质量保证措施 (15)十四、基坑土方工程安全及环境卫生保护措施 (16)十五、基坑周边安全防护措施 (17)附图土方工程专项施工方案一、工程概况***酒店二期工程位于广东省广州市,地处广州市番禺区***集团的中心地段,征地面积为149637平方米,拟在原***酒店的基础上扩建成一个全新的超五星级酒店。
扩建酒店分为三大部分,其中国际会议中心位于整个地块东北角,大堂及客房楼位于其对面的西南角,西北角为另一栋客房楼,与其对应为原***酒店,四个方向刚好把中间围合成一个完整以动物、城堡为主题的景观广场,景观广场下面为大型地下停车场。
大堂及客房楼组团是由5栋建筑单体组成,分为大堂楼及A1栋、A2栋、A3栋、A4栋客房楼,其中大堂楼与A1栋、A2栋、A3栋,四栋单体组合又形成一个相对独立的动物岛内院,与前面的大广场遥相呼应,形成一条以大堂楼为中心轴的景观带。
整个扩建酒店的总建筑面积196774平方米,其中地上建筑面积133889平方米,地下建筑面积62885平方米。
计划开工日期2007年11月22日(具体开工时间以批准的小开工报告为准),计划竣工日期为2009年7月10日。
1、项目概况工程名称***酒店二期工程工程地点建设单位设计单位总建筑面积约19.7万㎡建筑面积地下室建筑面积 6.28万㎡结构层数框架3~8层;地下室1层工期目标585日历天质量管理目标确保获得广东省优良样板工程,争创鲁班奖安全文明施工目标确保获得“广东省安全生产文明施工优良样板工地”2、建筑概况建筑物名称建筑面积(m2)建筑层数建筑高度A1客房楼11774 6层22.9mA1地下停车场3917 -1A2客房楼7589 7层23.45m3、结构概况本工程基坑土方量总共:约80万m3。
土石方施工技术方案

土石方施工技术方案一、施工准备阶段1.确认土石方工程的施工范围和图纸设计要求,根据设计要求制定施工计划。
2.组织人员进行项目勘察和现场实地勘测,了解场地地质情况和土方的性质特点。
3.对施工现场进行平整整理,清除障碍物,确保施工区域的安全。
4.配备必要的施工机械和设备,如挖掘机、卡车、推土机、载重机等。
5.为施工人员提供必要的安全防护措施和培训,确保施工操作的安全。
二、开挖工程1.根据设计要求和土方性质,选择适当的施工机械进行开挖工作。
2.开挖前,对施工机械进行检查和维护,确保其正常工作。
3.根据图纸要求,按照标高进行开挖,注意开挖的深度和土方的坡度。
4.开挖过程中,及时疏导和处理泥浆和地下水,以确保开挖工作的顺利进行。
5.开挖过程中,应注意避免破坏周边地质及建筑物的稳定。
6.开挖完成后,及时清理开挖现场的泥浆和垃圾。
三、土方平整工程1.根据土方性质和设计要求,选择适当的方法进行土方平整。
2.平整前,先进行土方的疏松处理,以便更好地进行平整。
3.采用适当的施工机械,如推土机、压路机等,进行土方的平整。
4.平整过程中,要注意保证设计要求的坡度和标高。
5.进行土方平整时,应注意避免土方的超高和超挖现象,以免影响工程质量。
6.平整完成后,及时清理平整现场的土方碎石和垃圾。
四、土方填筑工程1.根据设计要求和土方性质,选择适当的填筑方法。
2.填筑前,先对填筑地面进行疏松处理,以提高填筑效果。
3.根据土方的性质和填筑要求,控制填筑的层数和厚度。
4.采用适当的施工机械和设备,进行土方填筑。
5.填筑过程中,要注意控制填筑的湿度和密实度,以保证填筑质量。
6.填筑结束后,及时清理填筑现场的土方碎石和垃圾。
五、土方边坡工程1.根据设计要求和土方性质,选择适当的边坡设计。
2.边坡工程施工前,对边坡进行疏松处理,以提高其稳定性。
3.采用适当的施工机械和设备,进行边坡的修整和巩固。
4.边坡工程施工过程中,要注意控制边坡的坡度和高度,保证其稳定性。
浙江省某酒店工程深基坑土方开挖施工方案

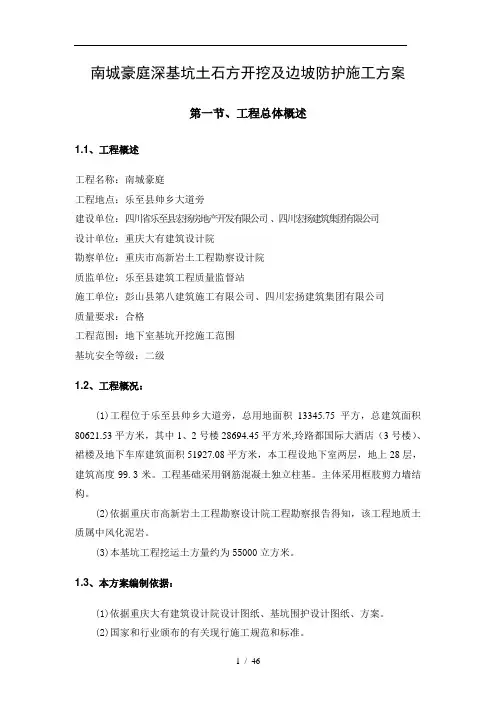

南城豪庭深基坑土石方开挖及边坡防护施工方案第一节、工程总体概述1.1、工程概述工程名称:南城豪庭工程地点:乐至县帅乡大道旁建设单位:四川省乐至县宏扬房地产开发有限公司、四川宏扬建筑集团有限公司设计单位:重庆大有建筑设计院勘察单位:重庆市高新岩土工程勘察设计院质监单位:乐至县建筑工程质量监督站施工单位:彭山县第八建筑施工有限公司、四川宏扬建筑集团有限公司质量要求:合格工程范围:地下室基坑开挖施工范围基坑安全等级:二级1.2、工程概况:(1)工程位于乐至县帅乡大道旁,总用地面积13345.75平方,总建筑面积80621.53平方米,其中1、2号楼28694.45平方米,玲路都国际大酒店(3号楼)、裙楼及地下车库建筑面积51927.08平方米,本工程设地下室两层,地上28层,建筑高度99.3米。
工程基础采用钢筋混凝土独立柱基。
主体采用框肢剪力墙结构。
(2)依据重庆市高新岩土工程勘察设计院工程勘察报告得知,该工程地质土质属中风化泥岩。
(3)本基坑工程挖运土方量约为55000立方米。
1.3、本方案编制依据:(1)依据重庆大有建筑设计院设计图纸、基坑围护设计图纸、方案。
(2)国家和行业颁布的有关现行施工规范和标准。
(3)省、市有关《建筑工程现场安全生产文明施工、深基坑开挖的管理办法》(4)本公司的管理模式及设备、材料配备情况(5)本公司同类工程施工经验成果第二节、施工部署2.1、施工组织我公司将本工程作为重点的工程项目来施工,公司坚持“以质取胜树品牌、安环达标求信誉、自强不息谋发展、以智载力创辉煌”的管理方针,在公司范围内抽调年富力强、管理水平高、具有丰富施工经验的人员,组成本工程项目部。
加强施工现场管理,调动战斗力强、开挖过同类基坑土方施工的施工队伍,投入先进的施工机械及足够的周转材料,以良好的素质,强大的经济实力和先进科学的管理水平,克服一切困难因素,在安全施工的前提下,保质保量的完成基坑土方开挖任务。
土石方工程施工技术方案

土石方工程施工技术方案一、工程概况本工程为土石方工程,包括挖方、填方、边坡修整等工作。
施工地点位于地,地势较为平坦,无人居住区域,交通便利。
二、工程要求1.挖方:根据设计要求,挖方设计深度为3米,水平宽度为10米,在挖方过程中要确保边坡的稳定性。
2.填方:填方设计高度为2米,填方前需进行平整和压实处理。
3.边坡修整:边坡修整包括边坡坡度、边坡坡向的调整。
三、施工流程1.安全准备施工前,必须进行安全培训,确保工人熟悉相关安全条例,掌握安全知识。
为每个施工人员配备适当的安全装备,包括头盔、安全带等。
2.挖方(1)开挖坑底按照设计要求,采用人工或机械挖掘开挖坑底,注意保持坑底水平度,并清除所有杂物。
(2)锚杆抵抗斜坡滑移在坡脚开挖出一定的深度,并根据设计要求设置锚杆以抵抗边坡滑移,保证边坡的稳定性。
(3)边坡保护开挖边坡时,要随时进行边坡保护,使用支撑和格栅等防护设备,防止边坡塌方,确保作业人员的安全。
3.填方(1)填方前准备前期工作包括清理坑底杂物和平整坡面。
坡脚处设置具有防滑性能的草坡,并加强坡脚锚固。
(2)填方使用挖掘机或装载机进行填方作业,将挖出的土方填入开挖区域,注意均匀填充,不得有空隙。
每层填方高度不宜过高,太高会增加填方压实难度。
(3)夯实填方完毕后,使用压路机进行多次夯实,确保填方坚实且压实度满足要求。
4.边坡修整边坡修整包括调整边坡坡度和边坡坡向。
根据工程要求,在填方后进行边坡修整工作。
使用挖掘机和手工工具进行边坡坡度的修整工作,确保边坡的稳定和坡度符合要求。
5.清理和收尾施工结束后,对施工现场进行清理,清除所有杂物和残留材料,确保施工区域整洁。
四、施工注意事项1.施工前应仔细阅读设计要求和方案,并做好施工准备工作,包括材料准备、机械设备检查等。
2.施工过程中应注意人、机、料的协调运作,合理分配工人和设备,以确保施工进度。
3.施工现场应设置警示标志,禁止无关人员进入施工区域,以确保施工人员的安全。
酒店土方工程施工方案

酒店土方工程施工方案一、工程概况本工程为一座位于城市市中心的五星级酒店,地理位置优越,周边交通便利。
酒店总占地面积约为5000平方米,建筑总面积约为20000平方米。
酒店共有200个客房,包括标准间、豪华套房和行政套房。
此外,酒店还配备了会议室、餐厅、游泳池、健身房等配套设施。
本工程的土方工程包括场地平整、基坑开挖以及地基处理。
施工过程中需要考虑到周边建筑物和管线的影响,确保施工安全和周边环境的保护。
二、施工过程及方案1. 场地平整(1)场地勘察:在施工前,需要对场地进行勘察,了解场地的地质情况、地下管线分布、周边环境等,为后续施工提供参考。
(2)场地治理:根据勘察结果,对场地进行治理,清除杂物、平整地表,确保施工环境的整洁和安全。
(3)地面标高测量:对场地的地面标高进行测量,确定地面高程和坡度,为基坑开挖和地基处理提供参考数据。
2. 基坑开挖(1)基坑位置确定:根据建筑设计图纸,确定基坑位置和尺寸,进行标线和围护工程。
(2)基坑开挖:根据标线,使用挖掘机和装载机进行基坑开挖,确保基坑的尺寸和平整度。
(3)基坑支护:对基坑进行支护,采用支撑、喷锚、挖土墙等方式,确保基坑施工安全和周边建筑物的稳定。
3. 地基处理(1)软土处理:对软土地基进行夯实、加固,提高地基的承载能力和稳定性。
(2)硬土处理:对硬土地基进行挖坑、填充等处理,使地基符合设计要求。
(3)地基检测:对处理后的地基进行检测,确保地基的稳定和符合设计要求。
4. 环保措施(1)扬尘防控:在施工现场采取喷水降尘、覆盖土方等措施,减少扬尘对周边环境的影响。
(2)土方回收利用:对挖掘出的土方进行分类、堆放、回收利用,减少土方运输和对环境的影响。
(3)管线保护:在施工过程中,需注意周边管线的保护,在开挖基坑和处理地基时避免对管线造成破坏。
5. 施工安全(1)施工人员需穿着符合要求的安全防护装备,严格遵守现场施工规范和作业程序。
(2)施工设备和机具需定期检查和维护,确保施工设备的安全性和稳定性。
土方开挖施工方案(酒店)2016

XXXX温泉度假酒店项目土方开挖安全技术方案编制:审核:审批:XXXX温泉度假酒店项目经理部编制日期:2015年11月17日目录第一章编制依据 (1)第二章工程概况 (1)第三章现场地质水文条件 (2)3.1地质条件 (2)3.2水文条件 (3)第四章施工部署 (3)4.1工期计划 (3)4.2开挖部署 (3)4.3施工准备 (3)4.4资源配置 (4)第五章施工概述 (4)5.1施工流程 (4)5.2施工方法 (5)5.3基坑降排水 (8)5.4开挖注意事项 (9)第六章质量保证措施 (10)第七章安全施工措施 (11)第八章应急预案 (14)8.1土方坍塌的预防和监控措施 (14)8.2基坑土方坍塌现场应急措施 (15)第九章附图 (16)第一章编制依据1、设计图纸、现行法律、规范、规程及地方政府有关规程。
主要规范、规程如下:2、《建筑边坡工程技术规范》GB50330-20133、《建筑与市政降水工程技术规范》(JGJ/T111-98)4、《建筑地基基础工程施工质量验收规范》(GB50202-2002)5、《建筑施工安全检查标准》(JGJ59-2011)6、《建筑施工手册》(第五版)7、《建筑工程施工质量验收统一标准》GB50300-20138、《建筑机械使用安全技术规程》JGJ33-20129、《建筑工程安全管理条例》10、《XXXX岩土工程勘察报告》2012第二章工程概况1、总建筑面积:31163.75 ㎡,其中地上建筑面积:27994.09㎡,地下建筑面积:3169.66 ㎡;容积率2.78。
2、本项目工程桩已完成,进场前,基坑内土方挖至至-2.5m标高左右,剩余土方约6000方,基底有淤泥覆盖;,桩顶标高为-5.65m、-4.65m、-2.35m三类,周围没有高层建筑,地下车库与地上主楼呈工字形布置。
3、拟建物基础为深基础,开挖面标高为-4.35m~-7.85m,其中,电梯基坑及集水坑基础较深。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大理实力云闲堂.希尔顿格芮精选酒店工程基础土方开挖施工方案施工单位:大理州满江志雨建筑工程有限责任公司监理单位:昆明建设咨询监理有限公司建设单位:大理万象置业有限公司编制:审核:审批:报审/日期:2018年10月10日基础土方开挖施工方案一、编制说明1、编制依据:(1)、大理实力云闲堂.希尔顿格芮精选酒店施工图纸;(2)、大理实力云闲堂.希尔顿格芮精选酒店平面布置图;(3)、《建筑地基基础工程质量验收规范》(GB50202-2002);(4)、《建筑边坡工程技术规程》(GB50330-2013);(5)、《建筑施工土石方工程安全技术规程》(JGJ180-2009);(6)、《工程测量规范》(GB50026-2007):(7)、《投标文件及施工合同书》;(8)、我单位有关质量管理、安全管理、文明施工管理制度;(9)、本工程施工现场及周围环境的实际情况。
2、编制原则:(1)、严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;(2)、坚持技术先进性、科学合理性、经济实用性与实事求是相结合。
3、ﻩ适用范围:大理实力云闲堂.希尔顿格芮精选酒店基础土方开挖。
二、工程概况大理实力云闲堂.希尔顿格芮精选酒店,建筑面积:3955.22m2,总建筑面积:6951.69m2(其中地上建筑面积:4965.73m2,地下建筑面积:1294.16m2);建筑主体高度:18.000m,不含女儿墙2.540m,地上4层,局布设地下设备层;建筑结构:框架剪力墙结构;抗震等级:8级第三组。
三、资源配置1、施工人员:2、施工设备:3、测量设备:四、施工进度计划计划开工日期2018年10月15日,计划完工日期2018年11月02日。
施工横道图五、施工方案1、施工前准备:(1)、根据建设单位提供的控制点引至施工场地旁;(2)、组织施工管理人员深入现场,进一步了解现场的自然环境、施工条件、临水临电、排污管道、交通情况;(3)、安排好性能优良的施工机械,全面进行检查、维修、保养,准备随时进场开工作业;(4)、组织足够和精干的施工人员准备按施工计划分批调遣进场;(5)、基坑开挖边线拐点处打控制桩、洒白灰,对自然地坪高程复测,清楚基坑开挖边线与地下室边线、红线、围墙、地下管线的位置关系; (6)、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖;(7)、施工机械进出现场所经过的道路设施,应事先经过检查,必要时要进行加固或加宽等准备工作;2、施工工艺流程:(1)、用白灰撒出柱基放坡上下口线→地表土方清运→基坑开挖至坑底→人工修坡清底;(2)、护坡形式及坡度:根据现场自然地面开挖深度为1.5m~10.0m左右; (3)、基坑开挖采用分层分段开挖施工。
掌握好“分层、分步、对称、平衡、限时”五个要点,遵循“竖向分层、纵向分段”的原则; (5)、验收:基坑开挖至业主方要求的标高后,及时通知业主、监理及相关单位进行基坑的验收,对开挖标高、角点进行测量,合格后按业主方程序与后续施工单位办理交接单,并测量开挖断面方格网,对开挖土方数量进行计算。
六、土方工程施工技术要点1、挖方经过不同类别土(岩)层时,其边坡可做成折线形或台阶形;2、开挖基坑(槽)时,应合理确定开挖顺序、路线及开挖深度;3、挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑深度的1/2;4、土方开挖从上到下分层分段依次进行。
随时作成一定坡势,以利泄水;5、在开挖过程中,应随时检查槽壁和边坡的状态;6、开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出;7、暂留土层:挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜;8、在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
七、应控制的质量问题1、基底超挖:开挖基坑(槽)管沟不得超过基底标高;2、基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。
如遇基础不能及时施工时,可在基底标高以上预留30mm土层不挖,待做基础时再挖;3、施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖工应注意宜先从低处开挖,分层、分段依次进行,让沟槽形成一定坡度,以利排水;4、施工机械下沉:施工时必须了解土质和地下水位情况。
推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉;5、开挖尺寸不足,边坡过陡:基坑(槽)底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度;6、雨季施工时,基槽、坑底应预留10cm土层,在打混凝土垫层前再挖至设计标高。
八、雨季和夜间施工要求1、应全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通;2、开挖基坑(槽)或管沟时,应四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。
必要时可增设支撑,并加固边坡和支撑的检查;3、雨季施工不宜靠房屋墙壁和围墙堆土,防止倒塌事故;4、雨季施工应对运输道路采取防滑措施,以保证正常运输和安全。
大风大雨期间应暂停施工;5、夜间施工应有足够的照明,在深坑、陡坡等危险地段应增设红灯标志,以防发生伤亡事故。
九、成品保护1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰、也不得在龙门板上休息。
并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。
定位标准桩和标准水准点也应定期复测和检查是否正确;2、土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。
必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测;3、施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。
在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。
十、安全措施1、在具体土方开挖时,挖机司机应服从指挥人员,指挥人员应服从现场施工人员,现场应有项目管理人员的监督;2、开挖过程中应密切注意有无渗水、流砂等现象,如发现问题应及时上报有关负责人;3、现场施工人员要及时确认,并上报管理人员进行验收,严禁暴露时间过长,同时做好坑内排水,严禁雨水浸泡;4、基坑应设置专用通道,闲杂人等不得靠近,施工人员不得随意在基坑周边行走;5、挖土现场专职安全员应定时定点到场,负责对施工现场进行检查,确保安全施工;6、加强技术交底,并认真监督、实施;7、加强值班人员责任心,在挖土期间24小时有人值班,监测人员要及时做好记录;8、夜间施工要有足够的照明和指派电工值班;9、深度大于3m基坑四周要设立防护栏杆,设两道横杆,并有醒目的警告标记,深度在1.3m~1.8m的周边设置警示带或防护栏杆,以免人员误入坑内造成事故。
十一、注意事项1、基坑内作业人员应有稳定、安全的立足处;2、在交叉作业时应设置安全隔离防护措施;3、土方施工人员应熟悉本工程安全技术操作规程;4、施工作业时,应按有关规定挖土,不得超挖,破坏基底土层的结构。
在下雨时,必须排水畅通,并应特别注意边坡的稳定。
下大雨时应暂停土方施工;5、夜间挖土方时,应尽量安排在地形平坦,施工干拢较少和运输道路畅通的地段,施工场地应有足够的照明;6、土方开挖施工过程中,应经常测量和校核其平面位置、水平标高和边坡度是否符合设计要求,平面挖土时应定期复测水准点是否正确,排水坡度是否设置正确,严禁超挖;7、挖土前向挖土单位作技术交底,严格按照施工方案进行放坡,不得局部一次挖深;8、基坑四周不得堆土或其他机具、材料;9、基坑周围的地表水要及时清除,防止地表水流入基坑;10、在挖土过程中,如出现土体位移,应立即停止挖土,分析原因,采取措施如增设支撑,基坑边留部分三角土,基坑周边卸土,以减轻压力,待土体稳定后再继续开挖;12、监测建筑轴线和标高已标定,并作好第一次记录,场地周边建筑物、道路已做好标记,并做好第一次观测记录。
十二、安全施工管理措施1、建立项目安全管理体系,设一名专职安全员,对现场安全生产负责日常监督检查,贯彻“安全第一、预防为主”的方针;2、严格遵守国家和市有关安全方面的规范和规程,履行与发包方(业主)签定的安全协议。
严格贯彻项目安全管理计划;3、加强对工人进行安全教育。
进入工地的人员必须遵守安全生产纪律;4、加强安全用电管理。
要做到一机一闸、配电箱、配电柜有漏电保护装置,现场专职电工要经常对用电设备和线路进行检查,杜绝违章施工;5、该施工阶段是由上向下进行施工,所以在施工期间严禁向下抛投任何物品;6、出入基坑施工人员必须走安全走道和上下爬梯,严禁不经爬梯任意上下基坑;7、未经现场施工负责人批准,严禁任何人拆除安全栏杆;8、挖土期间车辆很多,现场应设有专人指挥车辆进出场地;9、施工人员不得疲劳上岗作业;十三、现场文明施工管理措施在基坑土方开挖期间,土方车辆很多,给现场文明施工管理带来很大的困难。
应建立文明施工领导小组,现场文明施工管理由专人负责。
现场设一名文明施工管理员,负责文明施工日常检查监督。
针对该施工阶段的现场情况要特别做好以下几方面的工作:1、按照施工总平面布置搭设各种临时设施、材料、产品和机具堆放不侵占场内道路和安全保护措施,出入车辆按规定线路行使,现场道路保持畅通;2、挖土前基坑四周做好排水沟和排水坡,防止地面水流入基坑。
基坑四周不得随意堆放机具物料;十四、应急预案1、工作原则(一)、以人为本,安全第一。
把保障从业人员的生命安全和身体健康、最大程度的减少突发性事件造成的人员伤亡作为首要任务。
充分发挥人的主观能动性和广大从业人员的救援力量。
(二)、居安思危,预防为主。
高度重视安全生产工作,常抓不懈,防患于未然。
增强忧患意识,坚持预防与应急相结合,常态与非常态相结合,做好应对突发事件的各项准备工作。
(三)、统一领导,分级负责。
在项目部的统一领导下,建立健全分类管理、分级负责的应急管理体系。
项目部所有企业遵照本预案编制本企业的突发性事件应急救援预案,各施工现场结合现场的实际情况编制专项应急救援预案,并由企业主要负责人和安全生产监督管理部门负责日常监督和指导。
(四)、预防为主,平战结合。
严格贯彻落实“安全第一、预防为主”的方针,坚持事故应急与预防工作相结合,做好事故的预防、预测工作,做好常态下的物资储备、队伍建设、预案演练等工作。
2、应急处置(一)、信息报告施工现场发生突发性事件后,第一时间通知项目部应急救援指挥部领导。
特别重大事故、重大事故、较大事故发生后,要立即向项目部应急救援指挥部报告;一般事故的上报时限为12小时;同时根据事故的性质由项目部应急救援指挥部领导上报有关主管部门;上报内容包括事件的性质、事件发生的时间、简单的事件经过和伤亡情况及经济损失的初步估计。
