建筑工程防水工程施工标准化做法
建筑物防水施工的规范要求

建筑物防水施工的规范要求建筑物防水施工是保障建筑物结构安全和使用寿命的重要环节。
为了确保施工质量和效果,有一系列规范要求需要遵守。
本文将介绍建筑物防水施工的规范要求,并提供实际操作建议。
一、施工前准备1. 建筑设计阶段应充分考虑防水施工要求,包括选择合适的防水材料、结构设计等。
2. 施工前应对建筑物进行全面勘测,了解建筑物的结构情况和潜在的防水问题。
3. 施工前应制定详细的施工方案,明确防水材料的使用方法和施工步骤。
二、材料选择与准备1. 根据建筑物类型和使用环境选择合适的防水材料,确保其具有良好的耐久性、粘结性和抗老化性能。
2. 防水材料应符合国家标准,具备相关的产品认证和质量检测报告。
3. 施工前应对防水材料进行检查和试验,确保其符合要求并符合施工方案。
三、基层处理1. 建筑物防水施工前,基层表面应清洁、干燥、坚实,并且无明显的裂缝和起砂现象。
2. 如有裂缝或起砂现象,应先进行修补或处理,并确保处理后的基层满足要求。
3. 特殊情况下,如基层较为湿润,应采取相应的干燥措施,确保基层符合施工要求。
四、施工工艺1. 在施工前应在合适的时间和气温条件下进行,避免极端天气对施工质量产生不利影响。
2. 施工时应按照施工方案要求进行,确保施工技术和步骤的正确性。
3. 防水材料的混合和使用应按照生产厂家的要求进行,保证施工质量。
五、质量检验与验收1. 防水施工完成后,应对施工质量进行全面检查,确保没有漏涂、脱落、开裂等问题。
2. 防水层的厚度和覆盖率应符合设计要求并进行检测。
3. 防水施工结束后,应及时清理施工现场,确保周围环境整洁。
六、施工记录与报告1. 施工过程中应做好施工记录,包括施工时间、材料使用情况、工艺参数等。
2. 施工结束后应生成防水施工报告,记录施工过程中的关键环节和质量情况。
3. 防水施工报告应归档保存,并作为建筑物维护与修缮的重要依据。
总结:建筑物防水施工的规范要求关乎建筑物的结构安全和使用寿命。
防水工程屋面工程施工方案

防水工程屋面工程施工方案一、施工前的准备工作1、设计方案的审查和确认在施工前,首先要对屋面防水工程的设计方案进行审查和确认。
设计方案要满足国家有关建筑防水标准和规范的要求,确保施工质量和效果。
2、施工资料的准备施工前要准备好相关的施工资料,包括施工图纸、施工材料和设备、施工人员等,确保施工的顺利进行。
3、现场勘察和检测在施工前要对屋面进行现场勘察和检测,了解屋面的结构和状况,制定针对性的施工方案。
4、施工方案的制定根据设计方案和现场勘察的情况,制定屋面防水工程的施工方案,包括施工工艺、施工流程、施工时间等。
5、安全措施的落实在施工前要对施工现场进行安全检查,确保施工人员的安全,制定好应急预案和安全措施。
二、施工工艺和要点1、基层处理屋面防水工程的基层处理非常重要,基层的平整度、坚固度和密实性直接影响防水层的效果。
在进行基层处理前,要清理基层表面的杂物和积水,修补和加固裂缝和破损处,涂刷防水底漆,确保基层的质量和密实性。
2、防水层施工在基层处理完成后,就是防水层的施工了。
防水层的选择应根据具体的情况来确定,常见的防水材料有沥青防水卷材、聚氯乙烯(PVC)防水卷材、聚乙烯(PE)防水卷材、高分子防水涂料等。
在施工时要注意材料的粘接和覆盖,确保防水层的一体质量和连续性。
3、防水层的保护防水层施工完成后,要对其进行保护工作,以免在后续施工中被损坏。
可以采取覆盖保护、设置防护挡板等措施,确保防水层的完好无损。
4、施工质量的检查和验收在防水层施工完成后,要对施工质量进行检查和验收,确保达到设计要求和标准,对不合格的部分及时进行整改和修复。
三、施工后的工程验收和保养1、工程验收施工完成后,要进行工程验收,由设计单位、监理单位和施工单位共同参与,对整个屋面防水工程进行检测和验收,确保工程质量。
2、工程保养屋面防水工程完成后,要进行定期的保养和维护,及时处理屋面上的积水和杂物,定期检查和修补防水层,以延长其使用寿命和效果。
屋面防水施工工艺标准化样板

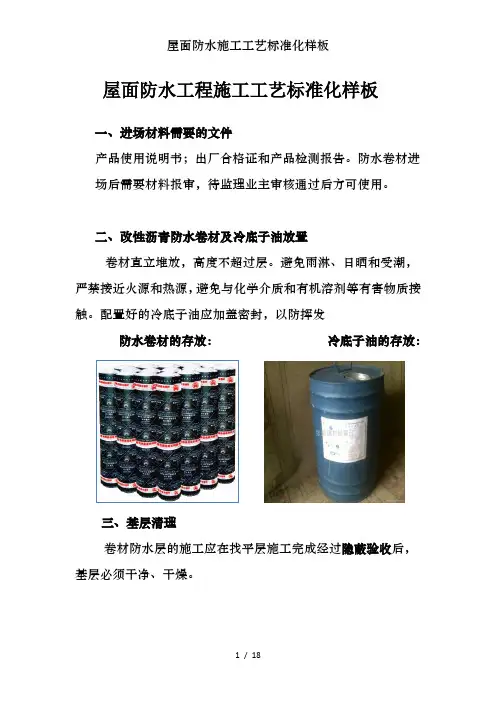

屋面防水工程施工工艺标准化样板一、进场材料需要的文件产品使用说明书;出厂合格证和产品检测报告。
防水卷材进场后需要材料报审,待监理业主审核通过后方可使用。
二、改性沥青防水卷材及冷底子油放置卷材直立堆放,高度不超过层。
避免雨淋、日晒和受潮,严禁接近火源和热源,避免与化学介质和有机溶剂等有害物质接三、基层清理卷材防水层的施工应在找平层施工完成经过隐蔽验收后,基层必须干净、干燥。
清理基层施工:铲除灰渣、油污等附着物:四、基层含水率检测含水率不大于,将一块卷材平坦干铺在找平层上,静置~后掀开检查,找平层覆盖部位及卷材面无水印即可;用仪器更佳。
严禁在雨天、雪天和五级风以上不可施工五、阴阳角处用水泥砂浆抹成半径为的圆弧形六、冷底子油涂刷基层处理剂(冷底子油)具有较强的渗透性和憎水性,能增强沥青胶结材料与找平层的粘结力。
基层处理剂的涂刷一般在找平层干燥后进行,涂刷应薄而均匀、不得有空白、麻点或气泡。
冷底子油涂刷在铺贴卷材前个小时进行。
冷底子油施工:七、附加层施工阴阳角部位及水落口,天沟,结构转角部位先铺贴防水卷材附加层卷材铺贴前进行弹线,保证卷材的宽度和细部构造处理的合理性八、卷材的铺贴方向及搭接要求卷材铺设方向为顺天沟方向,先低处再高处进行铺贴。
卷材平行于天沟方向铺贴:卷材水平铺贴搭接要求:铺贴大面积屋面防水卷材前,应先对落水口、天沟、女儿墙和沉降缝等地方进行加强处理,做好泛水处理,再铺贴大屋面的卷材,当铺贴连续多跨或高低跨屋面时,应按先高跨后低跨、先远后近的顺序进行。
高低跨屋面泛水处理:⑸铺贴方法主要有浇油法、刷油法、刮油法和撒油法。
①浇油法:又称赶油法,是将沥青胶浇到基层上,然后推着卷材向前滚动使卷材与基层粘结紧密;②刷油法:是用毛刷将沥青胶在基层上刷开,刷油长度以~为宜,出油边不应大于,然后快速铺压卷材;③刮油法:是将沥青胶浇在基层上后,用厚~的胶皮刮板刮开沥青胶铺贴;④撒油法:用于基层不太干燥、需做排气屋面的情况,在铺第一层卷材时,先在卷材周边满涂沥青,中间用撒蛇形花的方法撒油铺贴,其余各层仍按浇油、刮油、刷油法铺贴。
防水工程的施工流程与标准

防水工程的施工流程与标准随着我国经济的发展,防水工程已经成为建筑行业中不可或缺的一个环节。
防水工程的施工流程与标准对于工程的质量、安全以及建筑使用寿命都有非常重要的作用。
本文将为大家介绍防水工程的施工流程与标准。
一、施工前期准备工作在施工前期,必须进行大量的准备工作。
首先,必须确定施工图纸、施工方案和施工计划。
其次,根据工程需要,选配好所需的材料、工具和设备;同时,在施工前期也要充分对施工现场进行安全检查,确保施工过程中遵守安全标准。
二、基础处理在进行防水工程施工前,必须进行地面处理以保证基础的牢固性。
基础处理包括将基础表面清洗干净,检查是否存在裂缝和凹凸不平等问题,对于不平整的地面,应采取合适的方法进行处理。
三、材料选择与处理防水材料的选择非常关键,应根据实际需要采用合适的材料。
常见的防水材料有:水泥基防水涂料、沥青基防水卷材、合成聚氨酯防水涂料、聚氨酯弹性防水涂料等。
施工前,必须对选配的材料进行验收,并根据实际需要进行处理。
四、防水处理在防水处理中,要特别注意材料的粘结和透气性。
施工过程中还要注意防水涂层的厚度、表面处理和干燥时间等。
当然,对于高层建筑或特定的建筑场所,也需要根据实际需要采用不同的防水方式。
五、施工质量检查与验收在施工完成后,必须对施工质量进行检查和验收。
对于质量不达标或不合格的地方,必须及时采取相应的处理措施。
总之,防水工程的施工流程和标准对于建筑的质量、安全和使用寿命都起着至关重要的作用。
在进行防水工程施工前,必须充分的做好准备工作,在实际施工过程中,不断加强质量控制,确保工程质量和建筑的安全。
屋面防水工艺流程

屋面防水工艺流程
《屋面防水工艺流程》
屋面防水是建筑工程中非常重要的一个环节,可以有效地保护建筑物免受雨水侵蚀,延长建筑物的使用寿命。
下面介绍一下屋面防水的工艺流程。
首先,进行屋面的准备工作,包括清理屋面表面的杂物和垃圾,确保屋面表面平整、干净。
清理完毕后,进行屋面的防水材料选择,通常使用的防水材料有聚氯乙烯、高分子复合材料等。
根据具体的建筑条件和要求,选择合适的防水材料进行施工。
接下来是屋面防水材料的施工。
首先进行底层防水材料的施工,将防水材料均匀地涂刷在屋面表面,确保完全覆盖整个屋面。
在底层防水材料干透后,再进行面层防水材料的施工,同样需要均匀地涂刷在屋面表面,确保完全覆盖整个屋面,并且要做到无漏洞、无气泡。
最后是屋面防水工程的验收。
在防水工程完成后,需要进行严格的验收工作,确保防水效果符合相关的标准和要求。
验收合格后,方可进行后续的建筑工程。
总之,屋面防水工艺流程包括准备工作、材料选择、材料施工和验收工作。
只有各个环节都做好,才能够确保屋面的防水效果,从而保护建筑物的安全和持久。
屋面防水实施细则

屋面防水实施细则防水是建筑工程中非常重要的一环,尤其是屋面防水。
屋面防水实施细则是为了确保建筑屋面的防水工作能够做到标准化、规范化、科学化而制定的一套具体操作规程。
本文将介绍屋面防水实施细则的主要内容和要求。
一、工程准备在进行屋面防水工程前,需进行充分的准备工作。
首先,要进行彻底的屋面检查和评估,确保屋面结构稳固完好,无破损和质量问题。
其次,根据工程需求选择合适的防水材料,并进行充分的储备,确保施工期间材料供应的连续性。
最后,制定详细的施工方案和时间计划,明确各个工序的具体要求和工期限制。
二、施工工艺屋面防水的施工工艺至关重要,直接关系到防水层的质量和生命周期。
以下是屋面防水施工的主要工艺要求:1. 屋面清洁:在进行防水施工前,必须对屋面进行清洁和处理。
清除屋面上的尘土、杂草以及其他杂物,确保防水层与屋面基层之间的充分粘结。
2. 防水层施工:根据工程设计要求选择合适的防水材料,并按照厂家提供的使用说明进行施工。
一般情况下,防水层应采用涂料或卷材进行施工,确保防水层的牢固和无漏水点。
3. 防水层连接:不同防水层之间的连接是屋面防水的重点之一。
施工过程中,应注意做好各个部位的连接处理,使用密封胶和防水胶带等材料进行连接,确保连接处无渗漏。
4. 防水层保护:施工完成后,应采取相应的防护措施,防止屋面防水层受到损坏。
例如,可在防水层上铺设保护层,以避免日常施工或气候变化对防水层的影响。
三、验收规范屋面防水工程的验收是确保工程质量的重要环节。
验收过程应严格按照相关规范和要求进行。
以下是屋面防水工程验收的主要规范:1. 防水层瑕疵:验收人员应全面检查防水层的施工质量,包括屋面是否有起泡、脱层、开裂等现象。
如发现问题,应及时做好整改措施。
2. 渗漏检测:通过压力试验、水试验等方法,对屋面防水层进行渗漏检测。
要确保防水层无渗漏点和渗漏痕迹。
3. 工程规范:验收人员还应对屋面防水工程是否符合相关规范和要求进行检查。
建筑工程屋面防水施工技术

建筑工程屋面防水施工技术发布时间:2022-05-27T02:18:03.197Z 来源:《工程建设标准化》2022年3期37卷作者:唐鹏[导读] 近年来,我国城市化得到了飞速的发展,同时建筑行业的发展也得到了相应的提高,唐鹏身份证号码:45032419921028****摘要:近年来,我国城市化得到了飞速的发展,同时建筑行业的发展也得到了相应的提高,对于整个建筑工程而言,屋面防水施工技术的实施起到了关键性的作用,不仅可以为后续的工作奠定稳固的基础,还可以充分发挥整个建筑的特定功能。
一间房屋是否可以正常投入使用且满足居住用户的要求主要取决于整个建筑工程防水施工的效果。
因此,对房屋建设而言,一定要充分做好屋面的防水建设,不仅可以充分发挥整个房屋的功能,还能够提高整个住户的居住舒适性。
基于此,本文将深度剖析屋面防水建筑施工过程中的各项问题,并对其提出具体的解决措施。
关键词:建筑工程;屋面防水;施工技术引言从实际建筑工程施工角度来说,屋面防水对于施工质量要求比较高,当屋面防水施工质量全面提升之后,建筑物的使用寿命也会得到延长。
因此,对屋面防水施工角度而言,实际技术分析工作的执行对于建筑施工质量的提升具有积极意义。
为此,相关部门和管理者应提升对屋面防水技术的认知深度,明确施工中存在的各种问题,制定针对性的解决措施,维护建筑工程行业的有效发展。
1.建筑屋面防水技术的重要性屋面工程是建筑工程施工的重要组成,屋面防水处理是建筑物屋面结构防渗处理的重要技术。
当前,很多建筑为了追求更理想的美观性,忽略屋面防水设计,导致建筑投入使用后频繁出现渗漏或者裂缝等问题,使得维修成本增加,建筑舒适性下降,建筑使用价值降低。
同时,漏水等问题还会影响建筑应用质量与建筑结构稳定性,缩短建筑使用寿命。
防水技术的应用可有效改善这种情况,避免渗漏现象,保障建筑结构稳定性与建筑舒适性。
不仅如此,防水技术的应用还可帮助建筑工程有效改善排水不畅等问题,提高建筑结构防水与隔热效果,为人们提供更舒适的生活与工作环境,保障建筑安全性。
防水工程施工方案

防水工程施工方案一、施工要求1.材料要求高分子聚合物防水卷材进场时必须有生产日期和出厂合格证,并有省市级的技术权威部门的技术鉴定,否则不准进场。
卷材进场后应首先进行外观检查,对于有断裂、皱折、孔洞、胎体未浸透和涂盖不均匀者严禁在工程中使用。
对卷材还应抽样进行物理性能试验,并达到规范要求。
2、基层要求及处理基层表面应牢固平整,其平整度为:用两米长直尺检查,基层与直尺间的最大空隙不应超过5mm,且每一米长度内不能多于一处,空隙仅允许平缓变化。
基层应干燥,含水率宜小于9%,测试方法为:将1米见方的卷材盖在基层表面上,静置2~3h,若覆盖处表面无水印,且紧贴基层一侧的卷材也无凝结水,即认为基层含水率小于9%。
基层表面墙角处,均应做成圆弧,在墙角、管道根部等更应仔细清理。
二.施工顺序基层处理T墙角卷材附加层T底板卷材一外墙短边预留卷材一拆除外墙四周临时保护墙T分别揭开卷材并清理T外墙外立面修理整平T外墙立面卷材T外墙立面卷材收头处理一敷设保护层。
三.施工方法1、涂刷基层处理剂在处理好的基层上,用长柄滚刷将基层处理剂均匀地涂刷在基层表面,不能漏刷或露底。
涂刷后须8h以上达到干燥程度,方可施行热熔法施工,以防失火。
2、细部附加增强处理对墙角应进行增设附加层,按具体情况将卷材剪好,先在细部试贴一下,视尺寸、形状合适后,再进行粘贴于已涂刷一定密封材料的基层上,并压实铺牢。
3、弹粉线在基层表面上,按卷材的宽度留出搭接尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。
4、热熔铺贴卷材对基础底板部分采用条粘的〃展铺法〃施工;对外墙立面采用满粘的〃滚铺法〃施工。
5、底板卷材的铺贴采用展铺法,在卷材端部处理后,即将卷材按弹好的基准线,展开平铺在基层上,然后沿卷材周边掀起加热熔融进行铺贴。
6、外墙立面卷材铺贴采用外防外贴施工时,从底面转到立面的卷材,使有热熔胶的底面背对立墙基面,因此这部分卷材应使用氯丁橡胶改性沥青胶粘剂,以冷粘法粘铺在立墙上,与这部分卷材衔接继续向上铺贴的热熔卷材仍用热熔法铺贴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工标准作法系列10防水工程施工1、目的:明确防水工程节点标准做法。
2、适用范围:适用于佛山公司所有在建及新建项目。
3、防水标准做法3.1地下室防水A1(1):地下室底板疏水做法1、100mm 厚C25混凝土随捣随抹光,内配单层双向钢筋φ4@150(按柱距设置分隔缝,且不能超过4米,用切割机切深15mm ,宽5mm 的缝,建筑油膏填缝);2、三彩布隔离;3、最薄处60mm 厚级配碎石(10-30mm )疏水层,每隔2米设置d20的排水管;4、防水钢筋混凝土底板(结构找坡1%,随捣随收光,抗渗等级按设计要求)5、60mm 厚C15素混凝土垫层;6、素土夯实(密实度≥93%)1、100mm厚C25混凝土随捣随抹光,内配单层双向钢筋φ4@150(按柱距设置分隔缝,且不能超过4米,用切割机切深15mm,宽5mm的缝,建筑油膏填缝);2、25mm厚疏水板,搭接不少于100mm,接缝处采用无纺布两边各100mm;3、防水钢筋混凝土底板(结构找坡1%,随捣随收光,抗渗等级按设计要求)4、60mm厚C15素混凝土垫层;5、素土夯实(密实度≥93%)(明沟尺寸200mm宽100mm深),排水明沟坡向集水井;按柱距设伸缩缝,间距不超过4米,用切割机切深15mm、宽5mm缝,建筑油膏填缝。
2、钢筋混凝土砼(负二层结构顶板结构自找坡1%;1、回填土;2、三彩布(120G/M2);3、20-25mm高塑料疏水板;4、40mm厚细石混凝土,内配单层双向钢筋φ4@150,用切割机切深15mm、宽5mm缝,间距不超过4米,建筑油膏填缝。
5、4mm厚SBS改性沥青防水卷材;6、抗渗钢筋混凝土(结构与底板同向找坡1%,随捣随收光,抗渗等级按设计要求;1、回填土;2、20mm厚1:2.5水泥砂浆保护层(超出地坪部分,抹灰需挂20*20*1镀锌钢丝网和扬砂);3、4mm厚SBS改性沥青防水卷材,高度超过室外完成面不小于500mm;4、自防水钢筋混凝土外墙(抗渗等级按设计要求)1、回填土;2、20mm厚水泥砂浆保护层;(及时回填)3、4mm厚SBS改性沥青防水卷材,反到平面300mm,平面卷材下反300mm;4、抗渗钢筋混凝土外墙;A5:住人地下室防水做法1、抗渗钢筋混凝土底板;2、20mm厚水泥砂浆保护层;3、4mm厚SBS改性沥青防水卷材;(地下室水位高的情况下采用SAM自粘卷材)4、60mm厚素混凝土垫层;A6:外墙止水螺杆做法1、止水螺杆中间设置70mmx70mm的止水片;2、两端设置宽30mm,厚10mm的垫片;3、凿除垫片后采用1:2的水泥砂浆填实补平。
A8:地下室外墙穿墙套管做法12、套管与管道间白水泥油麻丝填缝;3、建筑油膏封堵;4、300mm 宽溶剂型橡胶沥青防水涂料,中间加200mm 宽玻纤网格布;5、4mm 厚SBS 改性沥青防卷材;6、20mm 厚1:2.5水泥砂浆保护层;1、20mm厚1:2.5水泥砂浆保护层;2、外墙4mm厚SBS改性沥青卷材防水层;3、1.5mm厚溶剂型橡胶沥青防水涂料,中间加玻纤网格布,两侧各延伸250mm宽;4、抗渗钢筋混凝土,施工缝处预埋3mm厚止水钢板。
3.2楼地面防水A10:毛坯房卫生间防水做法1、20mm厚1:2.5水泥砂浆保护层;2、1.5mm厚JS-Ⅱ型的防水涂料(不少于三遍),四周卷起至少比卫生间反坎高50mm;3、管道周边300mm宽范围及阴角部位做0.75mm(不少于两遍)厚JS-Ⅱ型的防水涂料附加层;4、钢筋混凝土楼板结构找坡2%,坡向侧排口(四周浇筑200mm高同墙厚导墙)。
(注:小降板卫生间降板10CM,大降板卫生间降板35CM,卫生间回填材料采用碎石。
)A11:装修房卫生间防水做法1、5mm厚1:1水泥细砂浆粘贴地面砖(0.5%坡度);2、20mm厚1:2.5水泥砂浆保护层(0.5%坡度)3、1.5厚JS-Ⅱ型防水涂料(不少于三遍),四周卷起至少比反坎高50mm;浴盆及淋浴间立面1.0mm厚加高至建筑完成面2米处。
4、40mm厚细石混凝土,内配筋φ4@200单层双向,(0.5%坡向地漏),与墙四周用沥青油膏嵌缝;5、三彩布隔离层;6、30-50mm粒径石子疏水层(厚度按沉箱高度);7、20mm厚1:2.5水泥砂浆保护层(保持2%坡向地漏);8、1.5mm厚JS-Ⅱ型防水涂料(不少于三遍),四周卷起至少比卫生间反坎高50mm;9、阴阳角及管根部位300mm宽0.75mm厚JS-Ⅱ型防水涂料附加层(不少于两遍);10、钢筋混凝土楼板结构面自找坡2%,随捣随收光(四周浇注200mm高同墙厚导墙)。
A12:烟道防水节点20厚1:2.5水泥砂浆保护层1、反坎周边增加1.5mm厚JS-Ⅱ型防水涂料,上反100mm,周边延伸不少于250mm;2、烟道底部设置宽60mm高100mm的混凝土反坎;3、烟道放置在楼板上;1、管道周边250mm宽范围内采用1.5mm厚JS-Ⅱ型防水涂料附加层(不少于三遍),上反50mm;2、管根部位密封膏圆弧处理;3、洞口吊模分两次采用微膨胀细石混凝土,两次灌注后,要24小时闭水试验;4、洞口的模板支撑采用底部顶撑方式,禁止穿铁丝;5、阳台结构面找坡1%;1、管道周边250mm 宽范围内采用1.5mm 厚JS-Ⅱ型防水涂料附加层(不少于三遍),上反50mm ;2、采用止水节,管道在浇筑混凝土时一次固定;3、阳台结构面找坡1%;A14(1):阳台地漏节点做法(未采用止水节)1、地漏周边250mm 宽范围内采用1.5mm 厚JS-Ⅱ型防水涂料附加层(不少于三遍);2、地漏周边预留10x10mm 的凹槽,内嵌止水条;3、洞口吊模分两次采用微膨胀细石混凝土,两次灌注后,要24小时闭水试验。
4、洞口的模板支撑采用底部顶撑方式,禁止穿铁丝。
地漏周边预留10x10mm的凹槽(分两次浇筑)A14(2):阳台地漏节点做法(未采用止水节)1、地漏周边250mm宽范围1.5mm厚JSⅡ型防水涂料(不少于三遍);2、采用止水节点,地漏在浇筑混凝土时一起浇筑;3.3屋面防水做法A15:女儿墙泛水节点1、40mm厚C20细石混凝土,内配筋φ4@150双向,平面四周(沿墙和水沟边)设伸缝宽10mm,平面内间距≤3米设缩缝,深15mm,宽5mm,缝内嵌防水油膏;2、挤塑聚苯板保温层,厚度满足设计要求;3、40mm厚C20细石混凝土,内配筋φ4@150双向钢筋,平面四周(沿墙和水沟边)设宽10mm 伸缝,平面内间距≤3米设缩缝,深15mm,宽5mm,缝内嵌填防水油膏;4、SBS I PY PE4+3改性沥青防水卷材(两道);5、钢筋混凝土屋面结构板(结构面找坡1%,随捣随抹光)。
1、回填土;2、土工布(120G/M2);3、20-25mm高塑料疏水板;4、40mm厚细石混凝土,内配单层双向钢筋φ4@150,用切割机切深15mm、宽5mm缝,间距不超过4米,建筑油膏填缝。
5、4+3mm厚SBS改性沥青防水卷材;6、抗渗钢筋混凝土(结构与底板同向找坡1%,抗渗等级按设计要求;1、安装陶瓦或水泥瓦;2、40mm厚C20细石混凝土,内配φ4@150X150钢筋网片;设间距≤3米的分格缝缝宽5mm,油膏嵌缝;3、挤塑聚苯乙烯板保温层,厚度满足设计要求4、40mm厚C20细石混凝土,内配φ4@150X150钢筋网片;设间距≤3米的分格缝缝宽5mm,深15mm,油膏嵌缝;5、4mm厚SBS改性沥青防水卷材;6、钢筋混凝土屋面结构板原浆收光,板上预留φ8@500mm的钢筋头;1、2、34A19:出屋面烟道做法1、屋面做法;2、屋面卷材防水层,上反≥400mm,烟道上做凹槽并建筑油膏封口;3、500mm宽1.5mm厚溶剂型橡胶沥青涂料,中间加300mm宽玻纤网格布,平面延伸250mm;4、阴角部位倒圆角处理;5、烟道浇筑混凝土到顶;1、保温层,侧边设置排水盲沟,管径20mm,伸入保温层500mm;2、40mm厚C20细石混凝土,内配筋φ4@150双向钢筋,平面四周(沿墙和水沟边)设宽10mm 伸缝,平面内间距≤3米设缩缝,深15mm,宽5mm,缝内嵌填防水油膏;3、收口部位建筑油膏封口;4、屋面SBS改性沥青卷材防水层;5、500mm宽1.5mm厚溶剂型橡胶沥青涂料,中间加300mm宽玻纤网格布;6、抗渗混凝土屋面板结构面自找坡1%,随捣随收光;123、4mm厚SBS改性沥青防水卷材;4、1.5mm厚溶剂型橡胶沥青涂料,中间加玻纤网格布,延伸到檐口外250mm宽;5、阴角部位倒圆角;6、屋面结构板,随捣随收光;1、变形缝内聚苯乙烯泡沫板封堵;2、卷材收口部位密封膏封堵;3、屋面卷材防水层;4、1.5mm厚溶剂型橡胶沥青涂料,中加玻纤网格布,平面延伸250mm宽;5、阴角部位倒圆角处理;6、屋面混凝土板,随捣随收光,结构找坡1%;1、混凝土压顶;2、0.8mm厚不锈钢板压顶;3、变形缝内聚苯乙烯泡沫板封堵;4、卷材收口部位密封膏封堵;5、屋面SBS改性沥青卷材防水层;6、1.5mm厚溶剂型橡胶沥青涂料,中加玻纤网格布,平面延伸250mm宽;7、阴角部位倒圆角处理;8、屋面混凝土板,随捣随收光,结构找坡1%;1、砂浆圆台保护层;2、建筑油膏收口;3、屋面卷材防水层;4、1.5mm 厚溶剂型橡胶沥青涂料,中加玻纤网格布,平面延伸250mm 宽;5、套管阴角部位倒圆角处理;6、预埋止水套管,露出建筑完成面100mm ;A25:屋面保温层设置排气管做法12、3.4外墙防水节点A26:外墙螺杆洞做法1、螺杆洞内发泡胶填充密实;2、喇叭口部位1:2干硬性水泥砂浆封堵补平;3、外部1.5mm厚JSI型防水涂料(100mmx100mm)A27(1):铝合金窗边防水2、水泥砂浆抹灰层;3、1.5mm厚JSⅠ型防水涂料,压框10mm,压外墙面50mm;4、干硬性水泥砂浆塞缝,窗框外侧底部抹平并做成弧形圆角;5、窗台设2根φ6的通长钢筋,并预留100mm高度后浇C20混凝土现浇窗台卧梁,伸入墙内400mm,卧梁做成30mm深企口,并放10%的坡度,高差不小于20mm;A27(2):铝合金侧窗防水做法123、干硬性水泥砂浆塞缝,窗框外侧抹平并做成弧形圆角;4、窗洞口部位做成100mm宽混凝土并预留企口;A28:雨棚防水12、根部批R=50mm的圆角,1.5mm厚JSⅡ型防水涂膜,平面伸出250mm,上反高度100mm。
3、钢筋砼结构板(根部素砼做反坎200mm高,与主体一次浇注完成)3.5泳池防水:A29:泳池、消防水池防水1、装饰面层铺贴;2、20mm厚1:2.5水泥砂浆保护层;3、2mm厚JS-Ⅱ型聚合物水泥防水涂料,阴角部位加无纺布加强处理;4、阴、阳角收成圆角,R≥100mm;5、抗渗混凝土结构层;6、100mm厚C15混凝土垫层;7、回填土,密实度≥93%;。
