高边坡专项施工技术措施方案

合集下载

高边坡专项施工方案

高边坡专项施工方案

高边坡专项施工方案高边坡专项施工方案一、方案目的和原则高边坡是指坡度大于1:2,高度大于3米的陡峭地形。

由于其地势复杂,容易发生滑坡和塌方等危险,因此需要制定专项施工方案来确保施工的安全和顺利进行。

本方案的目的是保证高边坡施工过程中的安全性和施工质量,并将客户的利益放在首位。

施工原则包括科学规划、合理布局,合理利用资源,确保施工的安全和顺利进行。

二、施工方案的实施步骤1.确定施工形式和方式:根据具体情况选择合适的施工形式和方式,如爆破施工、人工开挖或机械开挖等。

2.地质勘察和分析:进行专业的地质勘察,了解边坡的地质情况,包括土壤类型、强度和稳定性等,并进行合理的分析和评估。

3.制定工程实施方案:根据地质勘察结果和工程要求,制定施工方案,包括爆破设计、开挖方式、支护措施和监控系统等。

4.施工前准备:准备施工所需的设备、材料和人员,确保施工过程中的顺利进行。

5.开展施工工作:按照施工方案进行开挖、支护和固结等工作,保证施工质量和施工进度。

6.监测和调整:在施工过程中对高边坡进行实时监测,及时发现问题并采取相应措施进行调整,确保施工的安全性和稳定性。

7.施工验收:施工结束后进行验收,评估施工的效果和质量,并为后续的工作提供参考。

三、施工方案的关键技术考虑1.爆破施工技术:根据边坡的地质情况和施工要求,采用合适的爆破技术,控制炸药的量和引爆方式,确保爆破施工的安全性和效果。

2.开挖技术:采用合理的开挖方式,如层次开挖、阶梯状开挖等,确保施工的平稳进行。

3.支护措施:根据边坡的地质条件和施工要求,选择合适的支护措施,如钢筋混凝土墙、钢板桩和土工布等,确保边坡的稳定性和安全性。

4.监测系统:建立完善的边坡监测系统,包括位移监测、裂缝观测和地下水位监测等,及时发现边坡的变形和水位变化等问题,并采取相应的措施进行调整和处理。

四、安全保障措施1.严格执行安全操作规程,做好施工人员的安全教育和岗位培训。

2.落实安全管理责任制,建立健全的安全管理体系。

路基高边坡开挖及防护安全专项施工技术方案

路基高边坡开挖及防护安全专项施工技术方案

生态恢复措施
土壤改良:采取措施改善土 壤质量,提高土壤肥力
植被恢复:选择适宜的植物 品种进行种植,提高植被覆 盖率
水源保护:加强对施工区域 附近水源的保护,防止污染
动物保护:采取措施保护施 工区域内的动物,避免影响
其生存环境
07
质量保证措施
材料质量控制
严格控制材料采购,确保材料质量符合设计要求和相关标准。 对进场材料进行质量检查,确保材料质量合格。 对材料储存和使用过程进行监控,防止材料损坏或变质。 定期对材料进行质量抽检,确保材料质量稳定可靠。
开挖质量检测
检测项目:坡面 平整度、坡度、 开挖深度等
检测方法:水准 仪、全站仪、坡 度尺等
检测标准:符合 设计要求和施工 规范
检测频率:每层 开挖后进行一次 检测,发现问题 及时处理
04
边坡防护技术方案
防护措施选择
选择依据:根据边坡类型、 坡度、地质条件、环境条件 等因素综合考虑
防护措施的种类:包括植物 防护、工程防护和综合防护 等
施工过程质量控制
对进场的原材料进行质量检 查,确保符合设计要求和规 范规定。
施工前进行技术交底,确保 施工人员熟悉施工工艺和操 作规程。
施工过程中,加强质量监督 和检查,及时发现和纠正质
量问题。
施工完成后,进行质量验收, 确保符合设计要求和规范规
定。
质量检测与验收
质量检测:对施工过程中的质量进行实时监测,确保符合设计要求和规范标准。 验收程序:按照相关规定进行验收,确保工程达到合格标准。 验收内容:对施工完成的边坡进行外观、尺寸等方面的检查,确保符合设计要求。 不合格处理:对于验收不合格的部位进行整改或返工,确保最终工程符合要求。
适用范围:植物防护适用于 土质边坡,工程防护适用于 石质边坡或坡面较陡的边坡

高边坡专项工程施工方案

高边坡专项工程施工方案

一、编制依据1. 《中华人民共和国安全生产法》;2. 《公路工程施工安全技术规程》(JTJ076-95);3. 《爆破安全规程》(GB6733-2003);4. 本工程招标文件、补遗书、两阶段施工图设计等相关资料;5. 《危险性较大工程安全专项施工方案编制及专家论证审查办法》;6. 《建设工程安全生产管理条例》;7. 交通部《公路工程施工安全技术规程》;8. 《公路路基施工技术规范》;9. 《公路工程质量检验评定标准》。

二、编制目的1. 确保高边坡专项工程施工过程中的安全、质量、进度;2. 防止施工过程中发生安全事故,保障施工人员生命财产安全;3. 优化施工组织,提高施工效率,确保工程按期完成。

三、适用范围本方案适用于本工程中所有高边坡专项工程施工。

四、工程概况1. 工程简介:本工程为(工程名称),位于(地理位置),全长(长度),主要工程内容包括路基、路面、桥涵及排水防护工程。

2. 地质条件:本工程地质条件复杂,涉及高边坡开挖、支护、防护等施工内容。

高边坡岩石主要为(岩石类型),岩体结构较为完整,但部分边坡存在软弱夹层,易发生坍塌。

五、施工工艺1. 高边坡开挖前的准备工作(1)调查分析边坡地质情况,确定开挖方法;(2)制定爆破方案,进行爆破施工;(3)对边坡进行监测,确保施工安全。

2. 边坡开挖施工工艺及方法(1)采用台阶式开挖,台阶高度控制在1.5m~2.0m;(2)爆破后及时清理边坡,确保边坡稳定;(3)根据边坡地质情况,合理设置排水设施。

3. 边坡防护施工工艺及方法(1)采用锚杆支护、喷混凝土、挂网喷混凝土等防护措施;(2)锚杆长度、间距、倾角等参数根据边坡地质情况确定;(3)喷混凝土厚度、强度等参数根据设计要求确定。

六、组织机构与施工计划1. 组织机构(1)项目经理部:负责施工方案的编制、实施、监督;(2)技术部门:负责技术方案的制定、技术指导、施工技术交底;(3)安全部门:负责施工安全、质量、进度等管理工作;(4)施工队:负责具体施工任务的实施。

高边坡专项施工技术方案

高边坡专项施工技术方案

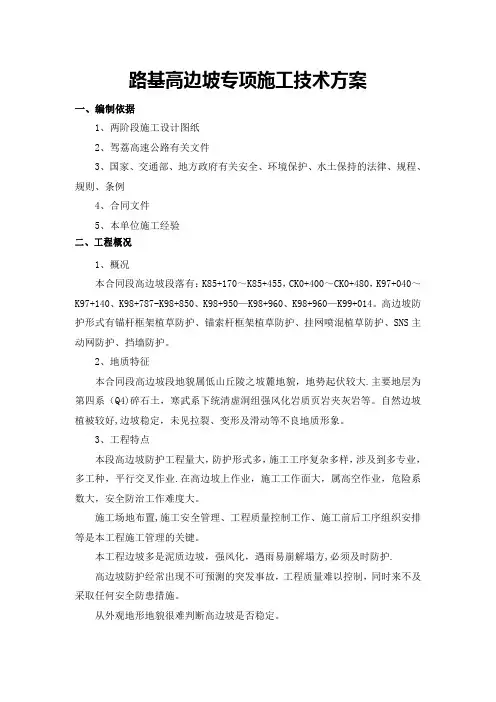

路基高边坡专项施工技术方案一、编制依据1、两阶段施工设计图纸2、驾荔高速公路有关文件3、国家、交通部、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例4、合同文件5、本单位施工经验二、工程概况1、概况本合同段高边坡段落有:K85+170~K85+455,CK0+400~CK0+480,K97+040~K97+140、K98+787-K98+850、K98+950—K98+960、K98+960—K99+014。

高边坡防护形式有锚杆框架植草防护、锚索杆框架植草防护、挂网喷混植草防护、SNS主动网防护、挡墙防护。

2、地质特征本合同段高边坡段地貌属低山丘陵之坡麓地貌,地势起伏较大.主要地层为第四系(Q4)碎石土,寒武系下统清虚洞组强风化岩质页岩夹灰岩等。

自然边坡植被较好,边坡稳定,未见拉裂、变形及滑动等不良地质形象。

3、工程特点本段高边坡防护工程量大,防护形式多,施工工序复杂多样,涉及到多专业,多工种,平行交叉作业.在高边坡上作业,施工工作面大,属高空作业,危险系数大,安全防治工作难度大。

施工场地布置,施工安全管理、工程质量控制工作、施工前后工序组织安排等是本工程施工管理的关键。

本工程边坡多是泥质边坡,强风化,遇雨易崩解塌方,必须及时防护.高边坡防护经常出现不可预测的突发事故,工程质量难以控制,同时来不及采取任何安全防患措施。

从外观地形地貌很难判断高边坡是否稳定。

杭瑞高速公路贵州境大兴至思南段第DSTJ-8合同段路基高边坡安全专项方案三、施工准备1、组织机构设置项目部成立了以项目总工唐传泽为组长的高边坡施工专项管理小组,各职能科室负责密切配合、督促施工队伍施工,施工队伍自行配备技术主管一名,专职安全员一名,测量工一名,材料员一名。

组织机构图2、机械设备3、施工人员配备工6人。

4、材料准备对材料堆场等进行规划与修葺,然后对工程所需各种材料组织进场并报送进行检验。

5、技术准备认真审核图纸及设计说明,进行现场测放并做好施工技术及安全交底,试验室确定施工配合比并对进场材料进行检验.四、边坡开挖1、土方开挖工艺流程:施工测量→路基临时排水设施→路堑开挖→路堑防护土方路堑开挖自上而下进行,禁止乱挖、超挖,不得挖洞取土,根据整个路段的横断面宽度和深度,确定开挖方式。

路基高边坡开挖及防护安全专项施工技术方案

路基高边坡开挖及防护安全专项施工技术方案
等事故发生
05
定期对开挖人员 进行安全培训, 提高安全意识和
操作技能
06
做好应急预案, 发生事故时能够 及时、有效地进
行救援和处理
2 路基高边坡防护
防护类型
植物防护:通过种植 植被来防止水土流失
和边坡破坏
锚杆防护:通过打入 锚杆固定边坡,提高
边坡稳定性
砌石防护:使用石块 砌筑挡土墙,防止边
坡坍塌
边坡防护完成 后,应进行验 收和监测,确 保防护措施的 有效性和安全 性。
01
02
03
04
05
3
路基高边坡安全 施工管理
安全培训
培训对象:所 有参与路基高 边坡施工的人

培训内容:安 全法规、安全 操作规程、安 全防护措施等
培训方式:理 论授课、实际 操作演示、案
例分析等
培训效果评估: 考核、实际操
定期进行应急演练,提高 应急救援能力
加强现场巡查,及时发现 和处理安全隐患
建立信息报告制度,及时 报告和处理突发事件
加强安全教育培训,提高 员工安全意识和应急能力
谢谢
路基高边坡开挖及防护 安全专项施工技术方案
演讲人
目录
01. 路基高边坡开挖 02. 路基高边坡防护 03. 路基高边坡安全施工管理
1 路基高边坡开挖
开挖方法
机械开挖:采用挖掘机、
装载机等机械设备进行开 01

爆破开挖:在坚硬岩石地
区,采用爆破方式进行开 03

02 人工开挖:在机械无法到 达的区域,采用人工开挖
09
先开挖坡脚, 后开挖坡面, 再开挖坡顶
10
先开挖坡面, 后开挖坡脚, 再开挖坡顶

高边坡专项施工方案

高边坡专项施工方案

高边坡专项施工方案(专家已评审)施工方案,这可是我磨砺了十年的看家绝活。

今天,我就要给大家分享一份专家已评审的高边坡专项施工方案。

咱们就直接进入主题,一点一点捋出这个方案的精髓。

咱们得明确这个项目的背景。

这是一项位于崇山峻岭之间的工程,山高路险,边坡处理是关键。

咱们要保证施工安全,又要确保工程质量,这可是一点都马虎不得的。

一、工程概况1.工程位置:本项目位于山脉,地处偏远,交通不便。

2.工程规模:边坡高度达米,总面积平方米。

3.工程地质条件:地质结构复杂,岩层破碎,稳定性较差。

二、施工目标1.确保施工过程中人员和设备安全。

2.确保边坡稳定性,防止滑坡、坍塌等安全事故。

3.提高施工效率,缩短工期。

三、施工方法1.边坡预处理:对边坡进行清理,去除浮石、危岩,确保施工安全。

2.边坡加固:采用锚杆、锚索、喷射混凝土等手段对边坡进行加固。

3.边坡防护:在边坡表面喷射混凝土,设置排水系统,防止水害。

四、施工步骤1.施工准备:成立专项施工队伍,进行技术培训,明确施工任务。

2.边坡清理:使用挖掘机、破碎锤等设备对边坡进行清理。

3.边坡加固:按照设计要求,布设锚杆、锚索,喷射混凝土。

4.边坡防护:喷射混凝土后,设置排水系统,确保边坡稳定。

5.施工监测:对施工过程进行全程监控,发现异常及时处理。

五、施工安全措施1.安全培训:对施工人员进行安全培训,提高安全意识。

2.安全防护:施工现场设置安全防护设施,如安全网、防护栏等。

3.安全检查:定期进行安全检查,发现问题及时整改。

4.应急预案:制定应急预案,确保施工过程中突发事件得到及时处理。

六、施工质量管理1.施工方案:严格按照施工方案进行施工,确保工程质量。

2.施工工艺:采用先进的施工工艺,提高施工效率。

3.质量检测:对施工过程进行质量检测,确保工程质量达标。

4.质量整改:对发现问题进行整改,确保工程质量。

七、施工进度安排1.施工周期:预计施工周期为个月。

2.施工计划:制定详细的施工计划,确保施工进度。

高边坡开挖安全专项方案(三篇)

高边坡开挖安全专项方案(三篇)

高边坡开挖安全专项方案____年高边坡开挖安全专项方案一、项目背景和目标高边坡开挖是城市建设和工程建设中常见的工作,但开挖过程中存在一定的危险性和安全隐患。

为了确保施工过程中的安全和减少事故发生的可能性,制定本专项方案。

本方案旨在明确开挖工程的管理措施和安全操作规范,以确保____年高边坡开挖工作的顺利进行。

二、风险评估与安全措施1. 风险评估通过对高边坡开挖过程中可能存在的风险进行评估,制定相应的控制措施。

风险评估应包括:- 坡体稳定性- 施工设备的安全使用- 施工人员的安全培训和操作规范- 施工过程中的通风和排水设施2. 安全措施- 坡体稳定性控制:a. 进行地质勘察和分析,确定开挖范围和方式。

b. 使用合适的支护结构,如护坡、挡土墙等,以增加坡体的稳定性。

c. 定期检查和监测坡体的变化,及时发现并处理问题。

- 施工设备安全使用:a. 对施工设备进行全面检查和维护,确保设备的正常运行。

b. 培训工作人员使用设备的正确操作方法,并提供必要的个人防护装备。

c. 实施设备日常巡检和定期维护计划,确保设备的可靠性和安全性。

- 施工人员安全培训和操作规范:a. 对施工人员进行必要的安全培训和教育,确保他们了解工地的安全规定和操作程序。

b. 建立安全检查机制,确保施工人员按照规定使用个人防护装备,如安全帽、安全鞋、护目镜等。

- 施工过程中的通风和排水设施:a. 根据开挖的特点配置通风设施,确保施工现场的空气流通,减少有害气体的积聚。

b. 设置排水设施,确保施工现场的排水畅通。

三、安全监控和应急预案1. 安全监控- 配置监控设备,对施工现场进行24小时监控,发现异常情况及时报警和处理。

- 建立健全的安全监控制度,明确监控设备的维护和运营责任。

2. 应急预案制定详细的应急预案,包括:- 火灾、爆炸等事故的应急处理措施。

- 坍塌、滑坡等意外事件的应急处理措施。

- 伤害事故的紧急救治措施。

四、安全宣传和培训1. 安全宣传- 在施工现场设置安全提示标语,提醒工人注意安全。

高边坡专项施工方案

高边坡专项施工方案

高边坡专项施工方案一、前期准备1.1目标和需求分析:确定高边坡施工的目标和需求,包括施工完成后高边坡的稳定性要求、安全要求等。

1.2工程测量和勘察:对高边坡进行详细的测量和勘察,包括地质条件、土质情况、地下水位等。

1.3确定施工方案:根据测量和勘察结果,制定高边坡施工的详细方案,包括施工的机械设备、工艺流程、人员配置等。

1.4安全预防措施:根据高边坡施工的特点,制定相应的安全预防措施,包括施工期间的安全防护、预警设施等。

1.5物资准备:根据施工方案,准备好所需的物资,包括水泥、钢筋、砂石等。

二、施工准备2.1场地平整:清理施工现场,确保施工的平整和清洁。

2.2安装临时设施:根据施工需要,安装临时设施,包括施工工棚、临时道路等。

2.3设备调试:对所需的机械设备进行调试,确保正常运行。

2.4材料配送:将准备好的材料送至施工现场,并按照需要进行分类和堆放。

2.5人员配置:根据施工方案,配置好各个施工工序所需的人员,包括工程师、技术人员、操作工等。

三、施工工序3.1土方开挖:根据设计要求,对高边坡进行土方开挖,包括挖土、清理、坡面处理等。

3.2岩石切割:对高边坡上的大块岩石进行切割,使其符合设计要求。

3.3基础处理:对施工现场的地基进行处理,包括填土、夯实等。

3.4防护设施安装:根据设计要求,安装高边坡防护设施,包括护坡网、护坡砖等。

3.5土层加固:对高边坡进行土层加固,包括加固材料的铺设、夯实等。

3.6排水系统安装:安装高边坡的排水系统,确保坡体内部的排水畅通。

3.7植被恢复:根据设计要求,进行植被恢复工作,包括草皮铺设、种植植物等。

四、质量控制4.1施工过程监控:对施工过程进行监控,确保施工按照设计要求进行。

4.2质量检查和验收:对施工过程中的质量进行检查和验收,及时发现和解决问题。

4.3安全巡查和预警:对施工现场进行定期的安全巡查和预警,确保施工过程中的安全。

4.4施工记录和报告:及时记录施工过程中的关键信息,并向相关部门提交施工报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

整体解决方案系列高边坡专项施工技术措施(标准、完整、实用、可修改)编号:FS-QG-52768高边坡专项施工技术措施Special technical measures for high slope construction说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、工程概况1、工程概述本标段高边坡开挖为K44+558~K44+600段,边坡采用普通锚杆加固,中心最大挖方高度18m,路堑边坡最大高度29.5m,采用锚杆框架梁植草防护。

2、沿途气象与水文、地质、地震概况路线所在区属亚热带气候,具有夏季长,四季不明显,干、雨季分明,昼夜温差大、气候干燥、降雨量集中、日照多,太阳辐射强,蒸发量大、小气候复杂多样等特点。

全年平均气温在19.2℃~20.3℃之间,最热在5月,平均气温27.6℃,最冷在12月,平均气温13℃;年均降雨量800mm,主要集中在6月上旬~10月份,无霜期300天以上。

工程区内沿线分布有江河,均为常年流水,根据工点部位就近取水,水质对砼无侵蚀性。

地震基本烈度为Ⅶ度区。

二.项目安全生产管理体系1、安全目标:a.杜绝因工死亡生产安全事故;b.严防爆炸、火灾、坍塌和交通事故;c.年重伤率、轻伤率分别控制在0.5‰、0.3‰以下;2、安全管理机构成立以项目经理为组长的安全生产领导小组,指派一名副经理主抓安全工作。

项目部设立单独的安全管理部门,配备专职安全管理人员,路基施工作业队配备专职安全员,班组配备兼职安全员。

a.安全生产管理部职责①、协助项目安全副经理工作,贯彻执行安全生产、劳动保护、职业病防治法律法规;②、修订有关安全生产制度,制定安全技术措施,组织农民工的安全生产教育;③、参与危险源的识别与评价,编制重大危险源管理方案和应急预案;④、组织本项目定期安全生产大检查,按计划开展安全生产监督检查活动;⑤、参与安全事故的调查、分析和处理,定期向公司安全管理部报告安全生产状况;⑥、负责交通、消防和易燃、易爆、危险品的安全管理工作,并对其执行情况进行检查。

b.安全员职责①、经常深入施工现场进行检查,对于违章作业及时进行制止,积极协助有关领导组织生产安全检查或专项安全检查,针对发现的问题提出有效的解决措施,并监督实施;②、监督作业人员合理使用劳保防护用品,做好防尘、防毒、防职业病工作。

3、安全生产责任制建立纵向到基层班组、作业工人,横向到职能部门的安全生产责任体系,明确各级领导、管理人员和职能部门对安全生产应负的责任。

(1)项目经理是工程项目安全生产第一责任人,对本项目安全生产负全面责任。

①、贯彻落实国家、行业、上级有关法律法规、标准和各项规章制度;②、明确本项目专职安全管理人员,支持安全管理人员工作;③、履行工程施工承包合同,合理配置人力、物资、机具、资金等要素,积极采用新技术、新工艺、新设备、新材料,大力推进安全标准工地建设;④、正确处理安全与进度,安全与效益的关系,把安全工作贯穿于施工生产全过程;⑤、听取职工群众对安全生产的意见和建议,总结推广科学管理经验;⑥、定期组织安全生产检查;⑦、组织制定本项目生产安全事故应急救援预案,发生生产安全事故时,必须做好事故现场保护和伤员抢救工作,按规定及时如实上报,不得隐瞒、虚报和故意拖延不报。

(2)分管安全生产工作的副经理,对安全生产负直接领导责任,其安全职责是:①、贯彻执行国家、行业有关安全生产、劳动保护方针、政策、法规和上级有关指示、决议,组织制定、修订企业安全生产规章制度及安全措施计划等;②、贯彻“五同时”原则,监督检查各项规章制度执行情况和各职能部门职责履行情况;③、指导业务部门编制生产安全事故应急救援预案,领导开展重大事件应急响应工作;④、参加事故的调查、分析和处理。

(3)项目技术负责人对项目施工过程中的安全生产负技术责任,其安全生产责任是:①、组织识别重大危险源,编制、审定施工组织设计、专项安全技术方案和安全施工、防护措施,对其技术可行性、经济合理性、安全可靠性负责;②、主持项目安全防护设施和设备的验收,严格控制不符合标准要求的防护设备、设施投入使用;使用中的设备、设施,按规定定期组织检查,发现问题及时处理。

(4)工程管理部安全职责①、负责参与重难点工程施工组织设计、风险性较大工程专项技术方案的编制、审核工作,提出方案优化意见和建议;②、参与大型非标设备的设计检算和验收工作。

(5)机械设备物资部安全责任①、负责起重设备、施工机械车辆、压力容器、变配电设备及电力线路的验收工作;②、负责对施工现场使用的安全防护设施、用品进行检查,保证采购使用合格产品。

(6)办公室负责职工健康检查,指导防尘、防毒等卫生工作。

(7)财务部负责对项目安全生产经费计划进行审查,确保安全生产经费及时、足额投入。

(8)施工队长的安全生产责任①、了解掌握职工健康状况,合理组织劳动力,对有禁忌病的职工、有禁忌的工作岗位,不得安排其从事相关作业活动;②、发生安全事故必须停止施工,组织事故抢险,防止事故扩大,按程序立即上报。

(9)班组长安全生产责任①、带领班组员工严格执行安全操作规程,遵守劳动纪律,制止“三违”行为;②、作业前,要对拟用机具、设备、防护用具及作业环境进行安全检查。

(10)操作工人的安全职责①自觉遵守安全生产规章制度、操作规程,执行安全技术交底,服从安全管理人员的管理,按规定佩戴个体防护用品。

做到不伤害他人,不伤害自己,不被他人伤害;②作业前要对工具、机械、电气设备进行检查,发现问题应及时处理或向领导汇报;③、对因违章操作、盲目蛮干或不听指挥而造成事故和经济损失承担直接责任。

4、主要安全管理制度(1)火工品管理制度:爆炸物品购买、运输、储存、使用必须坚持“先审后用”的原则。

爆炸物品的发领,必须坚持“受检在前、审批在后、实物领用”的原则,爆炸物品的使用,必须坚持“事前检查、事中控制、事后记录”的原则。

爆炸物品的清退,必须坚持“有效控制、及时清退”的原则。

(2)安全教育制度:工人在上岗前,进行三级安全教育,掌握必备的基本知识和技能,对重点岗位的生产知识、安全操作规程、安全制度、施工纪律进行培训和考核。

(3)特殊工种持证上岗制度:从事特种作业的爆破工、起重工、电气焊工、电工、场内机动车辆驾驶员等,必须严格经过培训考试合格,获取劳动部门颁发的特种作业人员操作证才能上岗。

(4)安全检查制度:建立定期安全检查制度,对检查中发现的安全隐患,要建立登记、整改、消项制度。

要定人、定措施、定经费、定完成日期。

(5)安全技术交底制度:实现项目部安全工程师给施工队进行交底,施工队安全员给工班长、施工人员进行安全交底的二级负责制。

(6)安全用电管理制度:电气设备要有可靠的保护接地。

电工必须持证上岗,洞内外用电必须有专职电工负责,严禁非专业人员操作、维修电气设备,严禁私自接线。

(7)机械设备安全管理制度:应该具有生产(制造)许可证、产品合格证,进入现场前进行查验。

使用机械坚持“两定三包”即定人、定机、包使用、包保管、包保养。

(8)安全事故报告制度:严格执行国家有关生产安全事故报告的规定,发生事故必须立即上报,不得隐瞒。

三、路基工程管理机构人员职责与分工(一)管理机构图(二)人员职责与分工1、项目经理:负责路基工程合同管理、总协调、资金管理。

2、项目副经理:负责路基工程人员、机械管理、进度管理、安全控制。

3、项目总工程师:负责路基工程施组实施督查、专项方案落实督查、质量控制、文明施工督查、设计变更与签证审核、督办,标准化管理督查。

4、项目副总工程师:负责作业指导书、操作规程督办、安全隐患排查、安全检查问题整改。

5、施工管理部主任(项目路基工程技术负责人):施组、施工图、规范、专项方案、作业指导书的每周检查、落实,质量、进度、安全、精细化管理日常管理,现场标准化管理。

6、安质环保部主任:本方案及施组安全措施的落实,每周安全、环保、职业健康、文明施工、操作规程检查、安全教育、培训、交底、安全资料核查、标识标准化管理。

7、物资设备部主任:机械、材料验收、不合格物资、机械处置、机械每周检查,材料机械标准化管理。

8、合同部主任:每月计量复核、报审,设计变更、登记办理、成本测算。

9、财务部主任:工程财务、资金、履约保证金、进度款、结算款管理。

10、试验室主任:路基检验与试验工作。

11、路基工程队队长:对路基工程的安全生产全面负责,负责建立路基工程安全生产责任制和安全生产教育培训制度,制定安全生产规章制度和操作规程,保证路基工程安全生产所需的安全投入;进行定期专项安全检查,并做好安全检查记录;针对检查中发现的问题督促整改落实;负责进度、质量、安全控制。

12、路基技术负责人:对路基工程的安全技术负责,负责路基安全生产责任制的安全生产教育培训制度的落实,每周对安全生产规章制度、操作规程、安全管理方案、施组、作业指导书、安全技术交底等进行检查,与施工部主任一起督促落实,同时负责质量、进度控制。

四、高边坡施工安全技术(一)路堑开挖1、土方路堑开挖:采用机械开挖,机械开挖不到的边角采用人工开挖。

边坡坡面人工整修。

根据地形条件和土方调配运距,采用如下不同的机械组合和开挖方法:(1)逐层顺坡开挖:对于土方数量相对集中、土方调运距离在500m以下的路堑开挖,采用推土机配合挖掘机逐层顺坡开挖施工,其中运距100m以内的土方采用推土机直接推送到位。

(2)纵、横向台阶开挖:对于地形较缓、土方调运距离在500m以上的路堑开挖,采用推土机配合挖掘机或装载机纵、横向台阶开挖施工,自卸汽车运输。

边坡较高时分层开挖,台阶高度3~4m。

2、石方路堑开挖:软石:采用大功率推土机配松土器松动,并集中成堆,装载机装车,自卸汽车运输。

次坚石、坚石:采用松动爆破法,挖掘机装车,自卸汽车运输。

爆破后产生的大块石采用挖掘机配液压破碎锤改小或二次爆破改小。

根据路堑挖深和工程量不同分别采用深孔爆破或浅孔爆破,一般挖深小于5m时用浅孔爆破,挖深大于5m时用深孔爆破。

边坡面采用光面爆破或预裂爆破开挖。

3、高边坡开挖安全要求(1)土、石方开挖应严格按照自上而下,先清除危石、滑坡体,后开挖的程序施工,严禁将坡面挖成反坡。

(2)滑坡地段的开挖应从滑坡体两侧向中间、自上而下分层开挖,严禁全面抽槽开挖,弃土不得堆在主滑区。

施工中应有专人观察,严防塌方。

(3)在靠近其他建筑物边沿或电杆、电缆、电线、水管等附近开挖时,安排专人到现场监控、指导作业。

(4)对边坡上出现的断层、裂隙、破碎带等不良地质构造,要及时处理,避免形成高边坡后再进行处理。

(5)开挖爆破作业除要严格执行爆破安全各项规定外,必须结合该部位的地质情况,组织爆破试验,选定合理爆破参数,并坚持不断优化爆破设计,防止爆破对边坡岩体和周边建筑物的破坏。
