高边坡施工技术措施方案
高边坡施工安全措施

高边坡施工安全措施高边坡施工安全措施为确保高边坡施工的安全,需要采取以下措施:一、安全管理保证措施1.确定安全生产目标:坚决杜绝重、特大安全责任事故,负伤频率控制在3‰以下。
2.建立安全保证体系:参照安全保护体系框图,执行《建筑施工安全检查标准》(59-2011)和重庆市有关规定,成立安全小组,由项目经理任组长、项目经理部设一专职安全员,任副组长,各施工组成立安全工作领导小组,并设一专职安全员,每个作业班(组)都要有兼职安全员。
3.建立安全施工组织机构与保证体系:本施工段项目工程经理部实行项目经理负责制,对承建的工程项目安全负全面责任。
项目经理是本项目安全生产第一责任人,全面负责本项目的安全生产工作。
4.制定安全规章制度:制定各种安全操作规范,做到每项工程开工前要安全交底,施工中经常进行安全检查,完工后进行安全评比,由安全责任人和安全员组成巡查小组,每天对工地进行巡查,发现问题及时纠正,并实行当班责任制。
加强施工现场及生活区的防火、防盗工作,要有严格的制度、专人负责安全,建立安全防火、防盗小组,并明确其职责,配备足够可用的消防器材和设施。
建立严格的管理制度,如项目经理负责制食堂制度,宿舍制度,出入制度,材料员安全责任制,施工员责任质,现场防火制等制度,使每一项工作有具体的人管理,有具体的人负责。
5.加强安全教育:进场前,首先要对工人进行必要的安全教育,要经常提醒操作者注意安全。
每周星期四以班组为单位进行安全活动,班前班后开展安全自检,发现问题及时解决。
特殊工种工人要经过专业培训,考试合格后发给操作证,并要求持证上岗。
进入现场必须戴安全帽,高空作业,必须系安全带。
加强安全常识教育,树立人人保护自己,自己保护别人的思想,分析事故苗头,清除事故隐患。
在进行施工交底的同时,应进行安全交底,各工种人员必须考试合格后持证上岗,每年对上岗进行复验和培训。
二、一般施工安全技术措施1.框架施工过程中,要防止边坡上部的滚石滚落伤及人员或设备。
高边坡专项施工方案

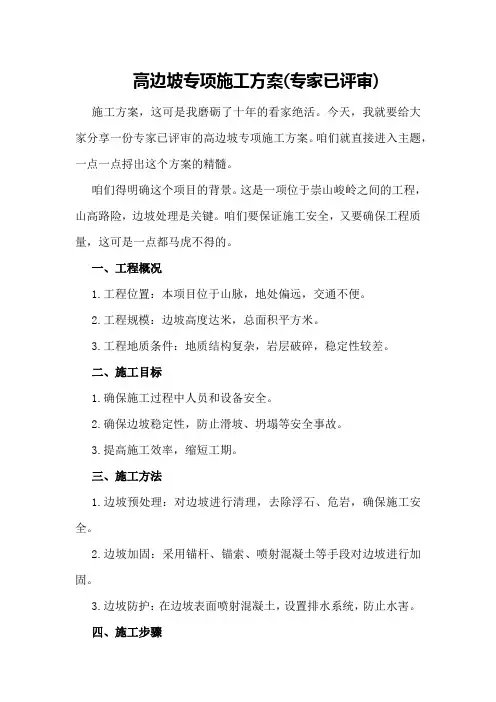

高边坡专项施工方案(专家已评审)施工方案,这可是我磨砺了十年的看家绝活。
今天,我就要给大家分享一份专家已评审的高边坡专项施工方案。
咱们就直接进入主题,一点一点捋出这个方案的精髓。
咱们得明确这个项目的背景。
这是一项位于崇山峻岭之间的工程,山高路险,边坡处理是关键。
咱们要保证施工安全,又要确保工程质量,这可是一点都马虎不得的。
一、工程概况1.工程位置:本项目位于山脉,地处偏远,交通不便。
2.工程规模:边坡高度达米,总面积平方米。
3.工程地质条件:地质结构复杂,岩层破碎,稳定性较差。
二、施工目标1.确保施工过程中人员和设备安全。
2.确保边坡稳定性,防止滑坡、坍塌等安全事故。
3.提高施工效率,缩短工期。
三、施工方法1.边坡预处理:对边坡进行清理,去除浮石、危岩,确保施工安全。
2.边坡加固:采用锚杆、锚索、喷射混凝土等手段对边坡进行加固。
3.边坡防护:在边坡表面喷射混凝土,设置排水系统,防止水害。
四、施工步骤1.施工准备:成立专项施工队伍,进行技术培训,明确施工任务。
2.边坡清理:使用挖掘机、破碎锤等设备对边坡进行清理。
3.边坡加固:按照设计要求,布设锚杆、锚索,喷射混凝土。
4.边坡防护:喷射混凝土后,设置排水系统,确保边坡稳定。
5.施工监测:对施工过程进行全程监控,发现异常及时处理。
五、施工安全措施1.安全培训:对施工人员进行安全培训,提高安全意识。
2.安全防护:施工现场设置安全防护设施,如安全网、防护栏等。
3.安全检查:定期进行安全检查,发现问题及时整改。
4.应急预案:制定应急预案,确保施工过程中突发事件得到及时处理。
六、施工质量管理1.施工方案:严格按照施工方案进行施工,确保工程质量。
2.施工工艺:采用先进的施工工艺,提高施工效率。
3.质量检测:对施工过程进行质量检测,确保工程质量达标。
4.质量整改:对发现问题进行整改,确保工程质量。
七、施工进度安排1.施工周期:预计施工周期为个月。
2.施工计划:制定详细的施工计划,确保施工进度。
高边坡施工安全技术措施

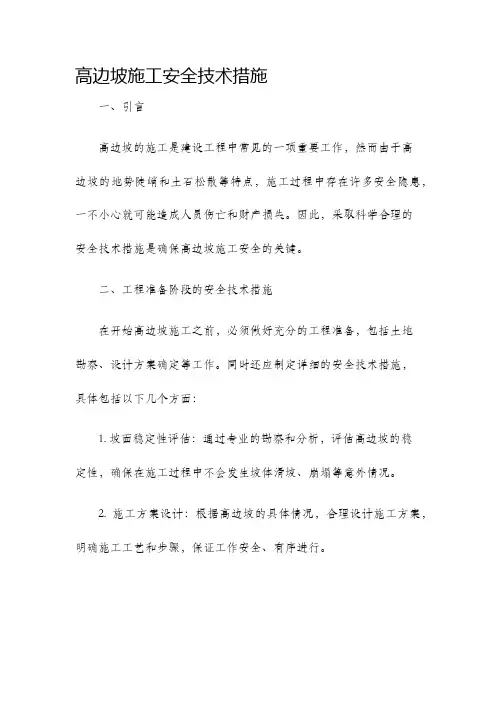

高边坡施工安全技术措施
一、引言
高边坡的施工是建设工程中常见的一项重要工作,然而由于高
边坡的地势陡峭和土石松散等特点,施工过程中存在许多安全隐患,一不小心就可能造成人员伤亡和财产损失。
因此,采取科学合理的
安全技术措施是确保高边坡施工安全的关键。
二、工程准备阶段的安全技术措施
在开始高边坡施工之前,必须做好充分的工程准备,包括土地
勘察、设计方案确定等工作。
同时还应制定详细的安全技术措施,
具体包括以下几个方面:
1. 坡面稳定性评估:通过专业的勘察和分析,评估高边坡的稳
定性,确保在施工过程中不会发生坡体滑坡、崩塌等意外情况。
2. 施工方案设计:根据高边坡的具体情况,合理设计施工方案,明确施工工艺和步骤,保证工作安全、有序进行。
3. 安全监测系统的建立:在施工前,应根据高边坡的特点和情况,建立相应的安全监测系统,及时掌握施工过程中的变化,以便进行及时的调整和处理。
三、施工操作阶段的安全技术措施
高边坡施工操作阶段是安全风险最高的阶段,在进行施工操作时,必须严格遵守以下安全技术措施:
1. 人员管理:严格按照相关规定进行人员组织,确保施工人员具备相关证书和技能,并进行相应的安全教育培训,提高施工人员的安全意识和防护能力。
2. 机械设备管理:在施工现场使用的机械设备必须符合相关的安全规范,操作人员必须经过专业培训,并且定期检查维护设备,确保其在施工过程中的安全性能。
3. 现场标识和警示:对施工现场进行合理的标识和警示,标明危险区域和禁止区域,提醒人员注意安全。
四、应急救援阶段的安全技术措施。
高边坡开挖施工方案(3篇)

第1篇一、工程概况本工程位于我国某山区,地质条件复杂,边坡高度大,开挖面广,施工难度较大。
边坡开挖的主要目的是为新建道路、隧道等基础设施提供必要的土石方。
为确保施工安全、高效,特制定本施工方案。
二、施工目标1. 确保施工过程中人员安全,避免事故发生。
2. 按时完成开挖任务,保证工程进度。
3. 严格控制工程质量,确保边坡稳定性。
4. 优化施工方案,降低施工成本。
三、施工准备1. 施工组织(1)成立项目领导小组,负责施工过程中的全面管理。
(2)设立工程技术部、安全质量部、物资设备部、财务部等部门,确保各项工作有序进行。
2. 施工人员(1)组织施工队伍,进行技术培训和安全教育。
(2)对施工人员进行健康检查,确保符合施工要求。
3. 施工材料(1)采购足够的施工材料,如炸药、雷管、爆破器材、水泥、砂石等。
(2)确保材料质量符合国家标准。
4. 施工设备(1)配置挖掘机、装载机、自卸汽车等机械设备。
(2)确保设备性能良好,运行稳定。
5. 施工现场布置(1)合理规划施工现场,设置施工便道、排水设施、临时仓库等。
(2)确保施工现场整洁、有序。
四、施工工艺1. 开挖顺序(1)先进行坡脚的开挖,再逐步向上推进。
(2)按照“自上而下、分层开挖”的原则进行施工。
2. 爆破施工(1)根据地质条件和边坡稳定性,合理选择爆破方法。
(2)制定爆破方案,包括爆破药量、爆破顺序、安全距离等。
(3)严格控制爆破作业,确保安全。
3. 土石方运输(1)采用自卸汽车进行土石方运输。
(2)确保运输路线畅通,减少运输过程中的拥堵。
4. 边坡支护(1)根据边坡地质条件和稳定性要求,选择合适的支护方案。
(2)采用锚杆、喷锚、土钉墙等支护方式。
(3)加强支护施工过程中的质量控制。
5. 边坡排水(1)设置排水沟、集水井等排水设施。
(2)确保排水设施畅通,防止边坡积水。
五、施工安全措施1. 人员安全(1)加强施工人员的安全教育培训,提高安全意识。
(2)设置安全警示标志,提醒施工人员注意安全。
高边坡施工技术措施

高边坡施工技术措施1.边坡设计与选材:在进行高边坡施工之前,需要做好边坡设计,并选用合适的材料进行施工。
边坡设计应考虑土壤的性质、坡度、高度、构造方式等因素,以及周围环境、水文地质条件等综合因素。
在施工中选用的材料应具备良好的抗冲刷性能和抗风化能力,能够稳固地保持边坡的形状。
2.桩基加固:当边坡高度较大时,可以采用桩基加固的方法,增加边坡的稳定性。
桩基可以采用钢筋混凝土桩、钢管桩、压实桩等。
在进行桩基加固时,需要考虑桩的桩距、桩径、桩长,以及桩与坡体之间的连接方式等因素。
3.坡体支护结构:为了增强边坡的稳定性,可以在坡体内设置支护结构。
常用的支护结构包括锚杆、喷射混凝土、挡墙、拱形钢架等。
锚杆可以增加坡体的内聚力和抗剪强度,喷射混凝土可以增加坡体的抗冲刷和抗风化能力,挡墙可以减少坡体的塌方危险,拱形钢架可以增强坡体的整体强度。
4.排水系统:在进行高边坡施工时,需要设置合理的排水系统,及时排除坡体内的积水。
常用的排水系统包括排水沟、排水管道和渗流井。
排水系统应根据地质水文条件和边坡的大小确定,保证坡体不受积水影响,防止坡体发生液化、软化等现象。
5.监测系统:在进行高边坡施工过程中,需要设置完善的监测体系,对边坡进行长期、实时的监测。
常用的监测方法包括测斜仪、应变计、位移计等。
监测系统可以及时发现边坡的变形和位移情况,提前采取相应措施进行调整和处理,确保边坡的稳定性和安全性。
6.施工工艺控制:在进行高边坡施工时,需要严格执行施工工艺控制,确保每个施工环节的质量和效果。
施工工艺控制包括土方开挖、回填、坡面处理、边坡面保护等。
在土方开挖时,要根据实际情况选择合适的开挖方式和施工机械,避免土方塌方。
在回填和坡面处理时,要注意土方的均匀性和密实性,避免出现不稳定的情况。
在边坡面保护方面,可以采用植被覆盖、垂直绿化等方式,保护坡面,抵抗风蚀和水蚀。
7.安全防护:在进行高边坡施工时,要重视安全防护工作,确保施工人员的安全。
高边坡施工安全技术措施

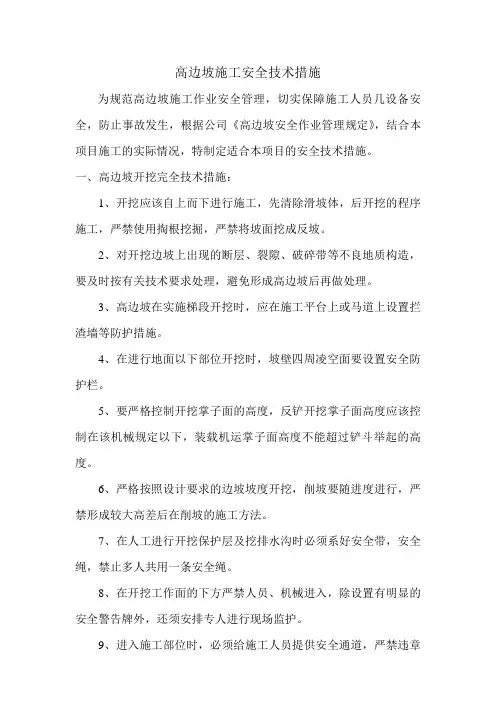

高边坡施工安全技术措施为规范高边坡施工作业安全管理,切实保障施工人员几设备安全,防止事故发生,根据公司《高边坡安全作业管理规定》,结合本项目施工的实际情况,特制定适合本项目的安全技术措施。
一、高边坡开挖完全技术措施:1、开挖应该自上而下进行施工,先清除滑坡体,后开挖的程序施工,严禁使用掏根挖掘,严禁将坡面挖成反坡。
2、对开挖边坡上出现的断层、裂隙、破碎带等不良地质构造,要及时按有关技术要求处理,避免形成高边坡后再做处理。
3、高边坡在实施梯段开挖时,应在施工平台上或马道上设置拦渣墙等防护措施。
4、在进行地面以下部位开挖时,坡壁四周凌空面要设置安全防护栏。
5、要严格控制开挖掌子面的高度,反铲开挖掌子面高度应该控制在该机械规定以下,装载机运掌子面高度不能超过铲斗举起的高度。
6、严格按照设计要求的边坡坡度开挖,削坡要随进度进行,严禁形成较大高差后在削坡的施工方法。
7、在人工进行开挖保护层及挖排水沟时必须系好安全带,安全绳,禁止多人共用一条安全绳。
8、在开挖工作面的下方严禁人员、机械进入,除设置有明显的安全警告牌外,还须安排专人进行现场监护。
9、进入施工部位时,必须给施工人员提供安全通道,严禁违章攀爬。
10、施工中,要对边坡的稳定性进行严格监测,发现有异常情况,要立即上报项目部。
11、开挖出渣道路的布置,其宽度、坡度、拐弯半径要满足规范要求,施工中对其中损坏部位将要及时处理、修复,确保机械设备的行走安全。
12、现场施工人员要严格执行现场安全管理规定,严禁在危险的边坡、陡峭处休息,严禁在高边坡下搭设临时设施、房屋。
二、高边坡支护安全措施1、开挖的边坡根据情况要及时进行支护处理,确保施工安全和边坡稳定。
2、施工前,认真检查支护作业区及走边边坡稳定情况。
排除障碍物,确保支护是在安全状态下进行的。
3、边坡支护应该在工作平台、脚手架上进行,工作平台、脚手架搭设必须牢固,能满足作业操作及承重荷载的要求。
同时临空面必须设置安全防护栏。
高边坡专项施工方案

高边坡专项施工方案工程概况:深圳南坪快速路(一期)工程第十二合同段,起点里程为K10+840~K12+200,全长1.36km。
其中路基占612.8m,高边坡作业包括路基挖方和框架锚杆。
路基开挖主要集中在K10+840~K10+853、K11+344.5~K11+429、K12+070~K12+200三个地段,共计挖方为20.2万m3.路基宽度主线36m,中央分隔带宽度2.0m,行车道16.0m,开挖深度最大约30m。
为保证边坡稳定和铁塔安全,K11+060、K11+382二处边坡防护均设计框格锚杆方案,锚杆成孔直径11㎝,杆体采用热轧带肋Ф28钢筋加工而成。
施工方法:路基开挖施工方法:1、一般路堑开挖施工:a、砍除边线范围内的树,挖除树根,清除施工范围内的草皮、表面土、有机杂物及影响施工的一切杂物和构筑物。
b、挖土前先作好地面截水沟和临时排水设施,使路堑不积水,在整个施工期间,保证施工路段的排水畅通。
c、土方地段的挖方路基施工标高,应考虑因压实而产生的下沉量,其值由试验确定,路槽底面以下30cm的压实度,要达到95%,并作相应的路基土工试验。
如果雨季施工,则保留更多、开挖时按设计断面有次序地分段分层自上而下地进行。
需要爆破时,则应该预留尖爆层。
d、开挖后的土石方尽量应用于路基填筑,不适用于回填的土方运至弃土场。
e、挖中发现土质有变化时,应报请项目监理进行施工方案及边坡方案的修改。
f、边沟、截水沟和排水沟的开挖应从下游出口向上游开挖,其断面及和坡度应符合设计要求。
2、深路堑开挖施工:a、施工前详细复查设计文件中该里程段的工程地质资料及路堑边坡,当此类资料缺乏或严重不足以致于影响组织施工时,以钻探的形式进行补探。
b、根据《道路设计图》可知,此标段部分里程为土石质双边坡深挖方段,故拟定采用分层法施工,每层通道高度约3m。
边坡有支护时,应与框格锚杆支护交叉施工。
施工时采用挖掘机、推土机等机械进行。
c、每隔6~10m高度设置平台,平台宽度不小于3m,平台表面横向坡度向内倾斜约0.5~1%,纵向坡度与路线纵坡平行,平台上的排水设施与排水系统连通。
高边坡专项施工技术方案

安全措施
现场安全管理制度:制定并执行现场安全管理制度,确保施工安全。 安全教育培训:对施工人员开展安全教育培训,提高安全意识。 设备安全检查:定期对施工设备进行检查和维护,确保设备安全运行。 安全防护措施:采取有效的安全防护措施,如佩戴安全帽、设置安全网等。
环保措施
施工前进行环境评估,确保符合环保要求 施工过程中采取降噪、减尘等措施,减少对环境的影响 施工结束后及时清理现场,恢复生态环境 加强环保意识培训,提高施工人员环保意识
排水措施
排水孔设置:在坡面上设置 排水孔,将坡面上的水分排 出
排水沟设置:在坡脚和坡顶 分别设置排水沟,将雨水及 时排出
排水系统设置:在施工区域 设置完善的排水系统,确保 施工区域内的水分及时排出
防水层设置:在施工区域设 置防水层,防止水分渗透到
施工区域内部
监测与预警
监测方法:采用水准仪、全 站仪等设备进行定期监测
安全性原则:确保施工过程安全可靠,避免因设计不当导致的安全事故。 经济性原则:在保证安全的前提下,合理控制施工成本,提高经济效益。 环保性原则:减少对环境的影响,合理利用资源,保护生态环境。 适应性原则:根据现场实际情况,灵活调整设计方案,确保施工顺利进行。
方案设计流程
现场勘查:对高边坡进行实地考察,了解地形、地质、水文等条件 方案设计:根据现场勘查结果,制定相应的施工方案,包括施工方法、施工顺序、施工机械、安全措施等 专家评审:将方案提交给专家进行评审,对方案进行优化和完善 方案实施:按照评审通过的方案进行施工,确保施工质量和安全 监测与维护:对高边坡进行监测和维护,确保边坡稳定和安全
方案设计内容
施工方案设计的目的和意 义
施工方案设计的原则和依 据
施工方案设计的具体内容
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整体解决方案系列高边坡施工技术措施(标准、完整、实用、可修改)编号:FS-QG-78200高边坡施工技术措施Technical measures for high slope construction说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定1、总则1.1为规范高边坡安全施工,切实保障施工人员及设备安全,防止事故发生,特制定《高边坡施工安全技术措施》。
以下简称本措施。
1.2在编写施工组织设计时,应全面分析工程特点、水文地质条件、现场环境等因素,制定能满足高边坡施工安全生产要求的施工方案、安全技术措施。
必要时聘请专业机构对高边坡施工进行安全风险评价,以便于采取相应的防范措施。
1.3在高边坡的部位进行施工作业,除执行本措施外,还应执行有关的规范和规程。
1.4本措施适用于中国水利水电建设集团公司系统所进行的高边坡开挖、支护等作业。
2、一般规定2.1施工生产区域应实行封闭管理,主要进出口处应设有明显的施工警示标志和安全文明生产规定、禁令。
与施工无关的人员、设备不得进入施工区。
2.2作业人员应严格遵守劳动纪律,服从领导和安全检查人员的指挥,工作时思想集中,坚守岗位,未经许可不得从事本工种之外的工作。
严禁酒后上班,不得在禁止烟火的地方吸烟、动火。
2.3进入施工现场必须按照作业要求正确穿戴个人防护用品,严禁赤脚或穿高跟鞋、硬底鞋、带钉易滑的鞋和拖鞋进入施工现场。
2.4在施工现场行走应注意安全,不得在边坡下方休息或停留。
2.5临边、危险区域、易燃易爆场所,变压器周围应设置围栏和安全警示牌,夜间设红灯示警。
施工现场各种防护设施、警示标志未经施工负责人批准,不得移动和拆除。
2.6从事高边坡作业人员应定期体检,经医生诊断凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高空作业的,不得从事高边坡作业。
2.7作业所用材料要堆放平稳,工具应随手放入工具袋内,上下传递物件不得抛掷。
2.8遇有影响施工安全的恶劣气候时,禁止进行高边坡作业。
3、施工准备阶段3.1影响边坡施工安全的危害因素3.1.1开挖线上部不稳定岩体、松动岩块,直接影响下部作业安全,应进行清除或加固支护处理。
3.1.2岩石性质的影响:包括岩石的坚硬程度、抗风化能力、抗软化能力、强度、组成、透水性等。
3.1.3岩层的构成与结构的影响:节理裂隙的发育程度及其分布规律、结构面的胶结情况、软弱面和破碎带的分布与开挖坡面的关系。
3.1.4水文条件的影响:主要是地下水的埋藏深度及动态变化,地表水的作用情况。
3.1.5地貌的影响主要是边坡的高度、坡度和形态。
3.1.6风化作用的影响:主要体现为风化作用减弱岩石的强度。
3.1.7气候影响因素。
3.2施工布置3.2.1现场施工总体规划布置应遵循保证安全、有利施工、便于管理的基本原则。
3.2.2生产、生活、办公区和危险化学品仓库的布置,应符合以下要求:1、地基稳定,不受洪水、滑坡、泥石流、塌方及危石等威胁。
2、交通道路畅通,区域内通行道路宜避免与施工主干线交叉。
3、生产车间,生活、办公房屋,仓库的间距应符合防火安全要求。
4、危险化学品仓库应远离其它区并满足相关规定布置。
3.2.3施工区内起重设施、施工机械、移动式电焊机及工具房、水泵房、空压机房、电工值班房等布置应符合安全、卫生、环境保护要求。
3.2.4大型施工机械与车辆停放场的布置应与施工生产相适应,要求场地平整、排水畅通、基础稳固,并满足消防安全要求。
3.2.5弃渣场布置应满足环境保护、水土保持和安全生产的要求。
3.3施工道路布置3.3.1永久性机动车辆道路、桥梁、隧道,应按照《公路工程技术标准》(JTG801)的有关规定,并考虑施工运输的安全要求进行设计修建。
3.3.2施工生产区内机动车辆临时道路应符合以下规定:1、道路纵坡不宜大于8%,个别短距离地段最大纵坡不得超过15%。
2、道路最小转变半径不得小于15m,因自然条件限制不能满足要求时应采取相应的措施(应有足够的回车场地和安全墩)。
3、路面宽度不得小于施工车辆宽度的1.5倍,且双车道路面宽度不宜窄于7.0m,单车道不宜窄于4.0m。
单车道在可视范围内应设有会车位置。
4、路基基础及边坡保持稳定。
5、在急弯、陡坡等危险路段及叉路、涵洞口应设有相应警示标志。
6、悬崖陡坡、路边临空边缘除应设有警示标志外还应设有安全墩、挡墙等安全防护设施。
7、应设有排水设施,排水设施不得占用有效路面。
3.3.3施工现场临时性桥梁,应根据桥梁的用途、承重载荷和相应技术规范进行设计修建,并符合以下要求:1、宽度应不小于施工车辆最大宽度的1.5倍。
2、人行道宽度应不小于1.0m,并应设置防护栏杆。
3.3.4施工现场架设临时边坡栈桥应符合以下要求:1、基础稳固、平坦畅通。
2、人行坡栈桥宽度不得小于1.2m。
3、手推车便桥宽度不得小于1.5m。
4、临边、临空处应按规定设有挡脚板、防护栏杆等。
4、开挖4.1覆盖层开挖4.1.1在覆盖层施工前应按照设计要求清理完边坡的风化岩块、堆积物、残积物和滑坡体,并在适当位置修筑拦渣坎,保证下部施工安全。
4.1.2在覆盖层开挖前按设计要求完成截水、排水沟的施工,验证排水效果,防止地表水和地下水对施工的影响。
4.1.3覆盖层开挖应按设计边坡坡比自上而下分层进行,坡面按设计要求做成一定的坡势,以利排水。
4.1.4坡面随开挖下降及时进行清坡,按设计要求或根据现场实际情况采取适当的措施加以支护,保证施工安全。
支护主要采取锚固、护面和支档几种形式。
4.1.5作好汛期防水、边坡保护措施,防止边坡坍塌造成事故。
4.1.6对于边坡易风化崩解的土层,若开挖面不能及时支护时,应预留保护层,在有条件支护时,再进行保护层开挖。
4.1.7需人工开挖的坡面覆盖层,应在开挖范围内,按照每人控制2.5m的水平距离,作业人员系安全带,从高处分条带向下逐层依次清理,相邻5人之间最大高差不得大于1.5m,所有人员之间最大高差不得大于3m,对于块体较大、人工无法撬动的孤石,宜爆破后清除。
4.1.8在覆盖层开挖过程中,如出现裂缝或滑移迹象,应立即暂停施工并将施工人员及设备撤至安全区域,在查清原因、采取可靠的安全措施后方可恢复施工。
4.2边坡石方开挖4.2.1边坡石方开挖采取自上而下的开挖方式,同时应作好边坡开口线上下一定范围内的锁口和锚固工作。
对于需要支护的边坡,采用边开挖边支护的方法,永久支护中的系统锚杆和喷混凝土与开挖工作面的高差不大于一个梯段高度,永久支护中的预应力锚索与开挖工作面的高差不大于两个梯段高度。
4.2.2边坡开挖时,不得采用对坡面产生破坏的爆破方法,可在坡面3-5米以内预留保护层;也可先进行坡面预裂爆破再进行主体石方开挖爆破,一般采用梯段加预裂爆破一次开挖。
严格控制一次最大单药量,质点振动速度必须满足设计要求。
4.2.3对于边坡易风化破碎或不稳定的岩体,应先做好施工安全防护,边开挖边支护。
在有断层和裂隙发育等地质缺陷的部位,应在支护作业完成后才能进行下一层的开挖。
4.2.4在开挖面靠近马道或平台设计高程时,各级马道及平台预留1.5~2m的保护层,保护层开挖严格按照保护层开挖技术要求进行,并在马道或平台外侧,分别设置马道护栏及其它挡渣措施,以免石渣滑落。
4.2.5在靠近其他建筑物边沿或电杆、电缆、电线、风水管等附近开挖时,应由技术部门根据实际情况,制定出专门的安全防护措施。
4.2.6边坡开挖的分层厚度应根据地形地质条件、两马道间的高差、钻孔设备和装载机械的技术参数等因素确定。
4.3钻孔作业:4.3.1钻机司机应经过专业技术培训,经考核合格,持证后方可单独操作。
4.3.2钻机的工作地面应平整,在倾斜地面作业时,履带板下方应用楔形木块塞紧。
不得在斜坡上横向钻孔作业。
4.3.3应采用湿式凿岩,或装有能够达到国家工业卫生标准的干式捕尘装置。
作业人员宜佩戴口罩、面罩、耳塞等劳动防护用品。
4.3.4开钻前,应检查工作面附近岩石是否稳定;有无盲炮,发现问题应立即处理,否则不得作业。
在任何情况下不得在残空中钻孔。
4.3.5夜间作业应有足够的照明。
4.3.6钻孔质量应符合爆破设计要求,不得因钻孔误差影响爆破效果或发生安全事故。
4.4爆破作业。
4.4.1爆破作业人员必须经过专业培训,掌握操作技能,并经公安部门考核合格,取得相应类别、级别的资格证后,方可从事爆破作业。
4.4.2爆破方案必须经有关部门审批,按审批后的爆破方案作业。
4.4.3应提前进行爆破试验,选定合理的爆破参数,施工中不断优化爆破设计方案,防止爆破对边坡岩体和周边建筑物的破坏。
有杂散电流存在,不得使用电爆网络起爆。
4.4.4爆破器材的管理、运输、使用应符合《爆破安全技术规程》(GB6722)的规定。
4.4.5装药应遵守下列规定:1、装药前应对作业场地、爆破器材堆放场地进行清理,装药作业人员对准备装药的全部炮孔进行检查,对不合格的孔应采取补孔、补钻、清孔等处理措施。
2、应从炸药运入施工现场开始,划定装药警戒区,警戒区内严禁烟火,搬运爆破器材应轻拿轻放。
3、夜间装药现场应有足够的照明,不得用明火照明。
装药用电灯照明时,在距爆破器材20m外可用220v电压照明灯,在作业现场使用电压不高于36v的照明灯。
4、从带有电雷管的起爆体进入装药警戒区开始,装药警戒区内应停电,可采用安全蓄电池灯、安全灯或绝缘手电筒照明。
5、装药应使用木质或竹制炮棍。
6、不应投掷起爆药包和敏感度高的炸药。
7、装药发生卡塞时,若在雷管和起爆药包放入之前,可用非金属长杆处理。
装入起爆药包后,不得用任何工具冲击、挤压。
8、在装药过程中,不得拔出或硬拉起爆药包中的导爆管、导爆索和电雷管脚线。
9、当采用机械化装药时应按《爆破安全技术规程》(GB6722)的有关机械化装药规定执行。
4.4.6爆破警戒应遵守下列规定:1、装药警戒范围由爆破作业领导人确定,装药时应在警戒区边界设置明显标志,并派出警戒哨。
2、爆破警戒范围由设计确定。
在危险区边界,应设有明显标志,并派出警戒哨。
3、执行警戒任务的人员,应按指令到达指定地点并坚守工作岗位。
4.4.7爆后检查应遵守下列规定:1、浅孔爆破,爆后应超过5min,方准许检查人员进入爆破作业区;如不能确认有无盲炮,应经15min后才能进入爆区检查。
2、深孔爆破,爆后应超过15min,方准检查人员进入爆区。
3、经检查确认无盲炮、爆堆稳定、无危坡、危石,爆破区安全后,经当班爆破负责人同意,方准许作业人员进入爆区。
4.4.8爆破危害防治措施1、降低爆破震动强度的措施:减小爆破规模,降低一次爆破装药量;采用毫秒延时雷管,减少最大一段起爆药量;加大间隔时间,避免不同段起爆炸药量爆破产生震动迭加增强效应。
2、降低爆破冲击波的措施:合理选择爆破参数;堵塞长度和抵抗线;爆破岩体如漏气或存在软弱夹层应进行必要地处理;尽量使爆破方向不朝向建筑物和人员活动场所。
