工程联系回复单
工程施工联系单范本-全部(回复)

工程施工联系单范本-全部(回复)————————————————————————————————作者:————————————————————————————————日期:工程施工联系单施---01工程名称内蒙古农大项目20头基础项目工程部位外门外窗图号建施01 主要原因设计说明上下材料不符合,内门无设计图纸联系内容致:甲方:监理单位:设计单位:图纸建施01的设计说明七门窗5.外门外窗采用隔热断桥铝合金型材与门窗表中备注材料不相符,与工程量清单中材料不符,门窗表中备注的窗材料是铝塑复合平开窗,门是钢板喷塑门,需要核实外门窗具体材料样式,由于材料无法确定。
需要经甲方、监理、设计单位确认后再进行施工。
请甲方、监理、设计单位尽快确认。
回复:已经变更,见变更-03。
承包单位:乌兰察布市东华建筑装饰工程有限公司2017年4 月7 日甲方负责人:监理(建设)单位:(盖章)负责人:年月日设计(建设)单位:年月日工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
本联系单一式四份内蒙古建设监制工程施工联系单施---01工程名称内蒙古农大项目20头基础项目工程部位4-4玻璃隔断图号结施-05 主要原因玻璃隔断无施工图依据现场情况无法施工联系内容致:甲方:监理单位:设计单位:图纸结施05 4-4施工图玻璃隔断无施工图,无详细节点图,与现场施工实际情况不相符,导致此项目无法施工。
需要经甲方、监理、设计单位确认后再进行施工。
请甲方、监理、设计单位尽快确认。
回复:图纸中已注明,玻璃隔断是装修范围,需要专业设计厂家设计。
承包单位:乌兰察布市东华建筑装饰工程有限公司2017年4 月7 日甲方负责人:监理(建设)单位:(盖章)负责人:年月日设计(建设)单位:工程负责人:年月日工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
工程联系回复函

浙江宏福房地产开发有限公司
二00九年五月二十七日
工程联系回复函
编号:004
工程名称
江南华府1#-17#楼
主送单位
中天建设集团有限公司
抄送单位
浙江东方工程管理有限公司
事由
回复编号:004工程联系函
内容:
1、原土标高分幢按实测标高计算。
2、低槽内水为雨水,除地下水外不同意按湿土排水计算,按规定执行。
2、架空层LTL1标高为—0.200,10cm平均到踏步中;
签发:
浙江宏福房地产开发有限公司
二00九年八月九日
工程变更联系单
编号:014
工程名称
江南华府1#-17#楼
主送单位
中天建设集团有限公司
抄送单位
浙江东方工程管理有限公司
事由
根据实际情况对部分做法进行调整
内容:
1、会所屋面原设计图中油毡隔离层改为负3度SBS防水卷材,100厚砂石层上部增加一道遮阴网;
签发:
浙江宏福房地产开发有限公司
二00九年六月二十二日
函告
编号:009
工程名称
江南华府1#-17#楼
主送单位
中天建设集团有限公司
抄送单位
浙江东方工程管理有限公司
事由
关于质量履约保证金未交问题
内容:
根据江南华府小区项目建设施工合同补充协议第一条,乙方(中天建设集团有限公司)应在签订正式合同后七天内向甲方(浙江宏福房地产开发有限公司)交纳履约保证金壹佰伍拾万元,乙方已交纳履约保证金伍拾万元,剩余壹佰万元履约保证金至今未交纳,请乙方(中天建设集团有限公司)在三天内交纳。
签发:
浙江宏福房地产开发有限公司
二00九年六月二十二日
工作联系单回复单

目前工程正处于结构施工阶段,对于空调系统各关键部位品牌的确定,我司认为在工程主体竣工后进入空调系统安装前一个月决定空调系统部件品牌为宜。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于签署施工安全承诺书的通知
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
3、在防水保护层浇筑过程中,工人不意将砼浇超导致防水搭接满足不了规范要求,项目部在检查发现后已责令施工班将超越防水层部分砼凿去,确保满足防水卷材铺设搭接规定要求。
4、在防水铺设施工中,对于产生铺设粗糙、褶皱、观感不佳部位已责令施工队进行返工处理。以整改到位。
5、基坑底周边因前期大雨导致基坑边坡坍塌造成疏通排水困难,致使部分雨水夹泥土污染承台面。为了防止泥水流入承台项目部决定对四周砖胎膜加强增高作防水处理措施。
请予理解,深表感谢。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于项目工作车辆管理事宜
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
项目经理
日期
2015-08-26
信息中心州项目(项目部):
我方接到编号为信息港-建科监理编号:的建设单位工作联系单,核查项目管理工作后作出如下回复,请予以复查。
内容:
根据业主要求我司于9月10日前反馈燃气锅炉品牌函事宜,现我司正在同厂方洽谈之中,一但洽商成孰,第一时间内我司将用书面汇报给贵司。
请给予理解与支持,深表感谢!
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
工程联系单回复

1,桩洞及时采取有效防护措施,已处理到位。
2,现场前期遗留问题:
a、对于签证问题必须会同建设单位、监理单位、施工单位现场确认并签字有效。
b、
专业代表: 项目经理: 年 月 日 施工单位(盖章)
监理单位核查意见:
监理代表: 项目总监: 年 月 日 监理单位(盖章)
建设单位审查意见:
专业代表: 项目经理: 年 月 日 建设单位(盖章)
工 程 联 系回复单
建设单位盖章精品文档欢迎下载致力为企业和个人提供合同协议策划案计划书学习资料等等打造全网一站式需求
工程联系单回复
建设单位
江苏联合中邦置业发展有限公司
பைடு நூலகம்编 号
工程名称
淮安红星国际广场桩基工程
监理单位
江苏江淮工程建设管理有限公司
施 工 单 位
江苏地基工程有限公司
设 计
单 位
淮安市城市建筑设计院有限公司
联系内容:关于建五淮商字[2014]1号和建五淮安字[2014]1号回复事宜;
致甲方工作联系回复单DSYJ-hf-20171113

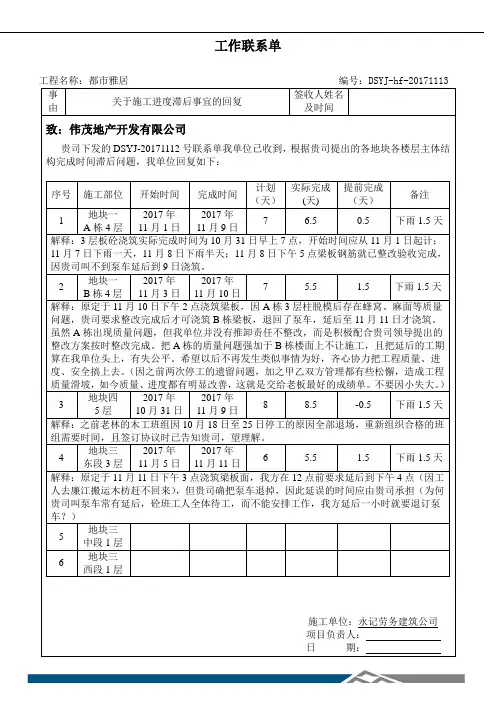

工程名称:都市雅居编号:DSYJ-hf-20171113
事由
关于施工进度滞后事宜的回复
签收人姓名及时间
致:伟茂地产开发有限公司
贵司下发的DSYJ-20171112号联系单我单位已收到,根据贵司提出的各地块各楼层主体结构完成时间滞后问题,我单位回复如下:
序号
施工部位
开始时间
完成时间
计划(天)
实际完成(天)
提前完成(天)
备注
1
地块一A栋4层
2017年11月1日
2017年11月9日
7
6.5
0.5
下雨1.5天
解释:3层板砼浇筑实际完成时间为10月31日早上7点,开始时间应从11月1日起计;11月7日下雨一天,11月8日下雨半天;11月8日下午5点梁板钢筋就已整改验收完成,因贵司叫不到泵车延后到9日浇筑。
5
地块三中段1层
6
地块三西段1层
施工单位:永记劳务建筑公司
项目负责人:
日期:
3
地块四5层
2017年10月31日
2017年11月9日
8
8பைடு நூலகம்5
-0.5
下雨1.5天
解释:之前老林的木工班组因10月18日至25日停工的原因全部退场,重新组织合格的班组需要时间,且签订协议时已告知贵司,望理解。
4
地块三东段3层
2017年11月5日
2017年11月11日
6
5.5
1.5
下雨1.5天
解释:原定于11月11日下午3点浇筑梁板面,我方在12点前要求延后到下午4点(因工人去廉江搬运木枋赶不回来),但贵司确把泵车退掉,因此延误的时间应由贵司承担(为何贵司叫泵车常有延后,砼班工人全体待工,而不能安排工作,我方延后一小时就要退订泵车?)
工程联系回复单

日期: 2017-3-15编号:20170315001
项目名称
蘭园项目
主送单位
西安元瀚房地产开发有限公司
抄送单位
天津广源恒信建设工程项目管理有限公司
联系内容
事由:关于蘭园项目总包管理事宜的回复单
内容:
我公司已按要求完成编号LY-GC-033号工作联系单上所提出的问题,具体内容如下:
1、项目人员组织架构及人员的相关信息;
监理单位(章)
年 月 日
建设单位(章)
年 月 日
工程回复单

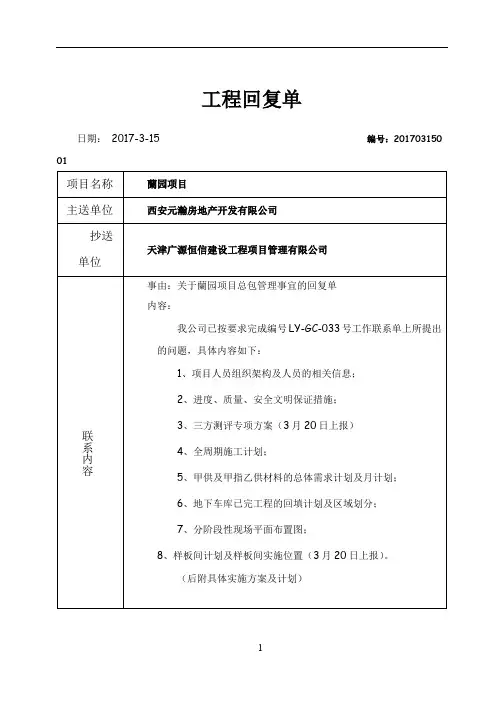

日期: 2017-3-15编号:20170315002
项目名称
蘭园项目
主送单位
西安元瀚房地产开发有限公司
抄送单位
天津广源恒信建设工程项目管理有限公司
联系内容
事由:关于蘭园项目总包管理事宜的回复单
内容:
我公司已按要求完成编号LY-GC-034号工作联系单上所提出的问题,具体内容如下:
内容:
我公司已按要求完成编号LY-GC-035号工作联系单上所提ቤተ መጻሕፍቲ ባይዱ的问题,具体内容如下:
1、8#楼抢工方案
(后附具体实施方案)
施工单位(章)
年 月 日
监理单位(章)
年 月 日
建设单位(章)
年 月 日
2、进度、质量、安全文明保证措施;
3、三方测评专项方案(3月20日上报)
4、全周期施工计划;
5、甲供及甲指乙供材料的总体需求计划及月计划;
6、地下车库已完工程的回填计划及区域划分;
7、分阶段性现场平面布置图;
8、样板间计划及样板间实施位置(3月20日上报)。
(后附具体实施方案及计划)
施工单位(章)
(完整版)工作联系单回复单

2、对于基础局部表面冷底子油未刷到位的,已责令施工班组进行重新喷刷处理。
3、对于局部卷材空鼓及粘贴不牢的部分,已做翻工处理到位。
工作联系单回复单
工程名称:中移(苏州)研发中心一期一阶段工程编号:
复函主题
关于C01食堂工程首层餐厅与门厅之间玻璃隔断形式调整事宜
抄送单位
江苏建科建设监理有限公司
复函单位
中国建筑第六工
程局有限公司
项目经理
日期
2015-08-24
信息中心苏州项目(项目部):
我方接到编号为信息港-建科监理编号:C1-建的建设单位工作联系单,核查项目管理工作后作出如下回复,请予以复查。
内容:
关于取消6个M1525-1,改为固定玻璃隔断,在距17轴、19轴1500mm处增加两个2000m宽通道事宜,在二次装饰施工中,我项目部按此通知要求执行更改。
2015-08-27
信息中心苏州项目(项目部):
我方接到编号为信息港-建科监理编号:A.0.103-1508137的建设单位工作联系单,核查项目管理工作后作出如下回复,请予以复查。
按照施工进度计划要求,B3区底板混凝土浇筑完成时间为2015.08.25,因受天气不可抗力自然因素影响,导致工期严重滞后,项目部已重新制定调整施工进度计划,并增加人力、物力,加大力度,明确目标,加班加点,确保9月底B区C区完成地下室封顶事宜。
信息中心苏州项目(项目部):
我方接到编号为信息港-建科监理编号:A.0.101-1509150的建设单位工作监理通知单(质量控制类),核查项目管理工作后作出如下回复,请予以复查。
内容:
工程收方申请回复单

监理单位: 合同段: 收表2
致合同段项目经理部:
经我办现场勘察,我办拟派代表本办于年月日会同贵部进行收方。
□B、因如下原因:
,暂不进行收方,收方时间另行约定。
总监: 日期: 年 月 日 时
致总监办:
对于你办
收方申请,答复如下:
□A、我部拟派代表本部于年月日时会同你办及承包人进行现场收方。
□B、因
,我部委托你办代表本部对上述工程进行收方。
业主: 日期: 年 月 日 时
承包人收件人: 日期: 年 月 日 时
总监办收件人: 日期: 年 月 日 时
注:
1.所收方计算出的数量不代表支付数量,实际支付的数量按合同及有关文件为准。
2.收方人员除承包人外必须要有2人以上的监理人员参加。
3.□设计内工程,□变更增加的工程,□设计内的工程+局部有变更的工程,请承包人根据现场实际情况在对应的□内打“√”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目经理(签字):年月日
监理审核意见:
项目监理部(章):
总监理工程师/专监理工程师(签字):年月日
业主审核意见:
业主签字:年月日
工程联系回复单
工程名称:工程
致:
我单位收到2015年6月30日业主工程联系单,已按照联系单要求完成下列施工内容:
1、常州路居住段樱花下灌木麦冬改为海桐;
2、居住段中分带路端头麦冬更改为草坪;
3、常州路、锦州路的中分带侧分带及人行道树池增加葱兰收边;
上述施工内容,我单位已按要求完成,预计增加工程金额62259.81元,详见附件。
