炼化装置大检修规范操作100条

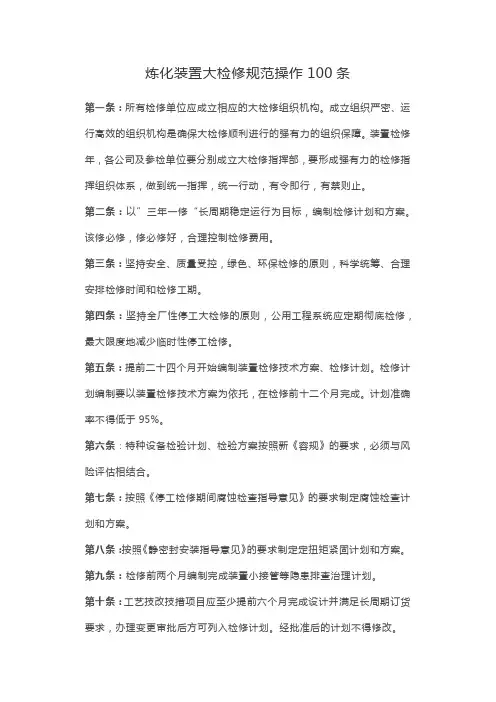

炼化装置大检修规范操作100条第一条:所有检修单位应成立相应的大检修组织机构。
成立组织严密、运行高效的组织机构是确保大检修顺利进行的强有力的组织保障。
装置检修年,各公司及参检单位要分别成立大检修指挥部,要形成强有力的检修指挥组织体系,做到统一指挥,统一行动,有令即行,有禁则止。
第二条:以”三年一修“长周期稳定运行为目标,编制检修计划和方案。
该修必修,修必修好,合理控制检修费用。
第三条:坚持安全、质量受控,绿色、环保检修的原则,科学统筹、合理安排检修时间和检修工期。
第四条:坚持全厂性停工大检修的原则,公用工程系统应定期彻底检修,最大限度地减少临时性停工检修。
第五条:提前二十四个月开始编制装置检修技术方案、检修计划。
检修计划编制要以装置检修技术方案为依托,在检修前十二个月完成。
计划准确率不得低于95%。
第六条:特种设备检验计划、检验方案按照新《容规》的要求,必须与风险评估相结合。
第七条:按照《停工检修期间腐蚀检查指导意见》的要求制定腐蚀检查计划和方案。
第八条:按照《静密封安装指导意见》的要求制定定扭矩紧固计划和方案。
第九条:检修前两个月编制完成装置小接管等隐患排查治理计划。
第十条:工艺技改技措项目应至少提前六个月完成设计并满足长周期订货要求,办理变更审批后方可列入检修计划。
经批准后的计划不得修改。
第十一条:装置检修计划获得批准后,生产属地单位要组织编制检修材料、备品备件计划。
材料及备件应有采购技术标准,关键设备及备件必须签订技术协议,派专人或委托第三方监造。
第十二条:检修材料、备品备件的质量由物资采购部门负责,物资出库前应按相关要求,依据国家有关标准完成相关的质量检验工作,并提供质量证明文件。
第十三条:大检修承包商的选择必须符合有关规定,投标企业首选当年或上一年度发布的工程建设一类、二类承包商框架企业;但必须符合中华人民共和国招投标法有关要求。
第十四条:储罐机械清洗、耐火隔热衬里、检验检测等专项检修工作,在公司定商框架中选择。
炼油化工装置的安全检修参考文本

炼油化工装置的安全检修参考文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月炼油化工装置的安全检修参考文本使用指引:此安全管理资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
炼油化工装置的检修,是炼化工业生产得以正常进行的基本保证。
检修质量的好与坏、安全可靠性高与低,不仅直接影响着炼油化工装置“安、稳、长、满、优”运行,而且危及广大人民群众的生命和财产安全。
因此,国家对石油化工装置的维护检修极为重视,先后制定了《石油部建筑安装安全操作规程》(SYB-4201-82)、《石油化工设备维护检修规程》等一系列规程规定和标准,对石油化工装置的维护检修做了规范性的要求,从而为维护检修提供了可执行的技术安全标准。
对石油化工装置的维护检修究竟应怎样来确保安全进行探讨。
一、炼油化工装置概述1、炼油化工装置的设备炼油化工装置是由各种设备,按一定工艺要求组合而成。
因此,炼油设备的性能是影响装置生产水平的关键。
不同炼油化工企业和不同装置使用的设备各有不同,但按作用可将炼油设备分为六种类型,即:流体输送设备、加热设备、换热设备、传质设备、反应设备和容器。
流体输送设备主要有各类机泵、压缩机、鼓风机、管线、管件和调节阀;加热设备主要有加热炉、加热釜等;还有换热设备(如空冷器、换热器等)及各类塔器(反应、分馏)和储罐(原油、轻油、润滑油)。
SPMP-STD-EM2005石油化工装置详细工程设计内容规定

中国石化工程建设管理标准石油化工装置详细工程设计内容规定SPMP-STD-EM2005-20162017-1-13 发布 2017-02-01 实施中国石油化工集团公司发布前言本规定由中石化洛阳工程有限公司对《石油化工装置详细工程设计内容规定》(SHSG-053-2011)进行修订而成。
本规定与2011版相比,主要变化如下:1. 修订了原标准的不完善之处,补充和调整了各章(节)的技术内容,增加了可操作性;2. 按照国家新的政策法规修改,补充了相关内容;3. 增加了粉体工程的相关内容;4. 句式、标点、表达方式一致性修改。
本规定在实行过程中,如发现需要修改补充之处,请将意见和有关资料提供给主编单位(地址:河南省洛阳市中州西路27号中石化洛阳工程有限公司技术部,邮编:471003),以便今后再次组织修订时参考。
本规定的主编单位:中石化洛阳工程有限公司本规定的参编单位:中国石化工程建设有限公司中石化上海工程有限公司中石化宁波工程有限公司中石化南京工程有限公司主编人:胡敏朱华兴主要起草人:李和杰赵予川杨成炯王金富裴炳安王松生胡庆均汪红郭为民张海燕戴宝庆牛存厚王珍珠赵永明王伏龙万朝梅苗志伟张俊张民贞韩艳萍李选民白延涛王虎太目次1 总则 (1)2 工艺 (2)3 静设备 (5)4 动设备 (8)5 工业炉 (10)6 总图运输 (13)7 装置布置及配管 (18)8 仪表 (22)9 电气 (27)10 电信 (31)11 结构.........................................................................................................错误!未定义书签。
12 建筑 (40)13 暖通空调 (44)14 分析化验 (48)15 给排水 (50)16 消防 (52)17 粉体工程 (54)1 总则1.1 为提高石油化工工程的工程设计成品质量,统一石油化工装置详细工程设计文件的内容和深度,特制定《石油化工装置详细工程设计内容规定》,以下简称本规定。
油气田生产设备设施检维修规程第部分稿

ICS点击此处添加ICS号E14备案号: Q/SH 中国石化化工集团公司企业标准Q/SH XXXX。
7—XXXX油气田生产设施设备检、维修规程第2部分:罐Oilproductionfacilities maintenance procedures Section2:cans点击此处添加与国际标准一致性程度的标识错误!未定义书签。
XXXX- XX-XX发布XXXX-XX-XX实施目次前言ﻩIII1 范围.............................................................................. 22 规范性引用文件ﻩ23 术语和定义ﻩ24 检维修内容和周期 (2)5 检测与评估ﻩ46 储罐维修 (9)137 试验与验收ﻩ8 日常维护与故障处理 (13)9储罐完好标准ﻩ1710储罐更新条件ﻩ17前言Q/SH××××《油气田生产设施设备检、维修规程》分为二十六个部分:-—第1部分:抽油机;——第2部分:罐;——第3部分:地面泵;——第4部分:锅炉类;——第5部分:管线;—-第6部分:加热炉;—-第7部分:油气水井--第8部分:抽油杆;——第9部分:油管;-—第10部分:井口设施;—-第11部分:过滤器;——第12部分:压缩机;——第13部分:膨胀机;——第14部分:塔类;——第15部分:分离器;-—第16部分:电脱水器;——第17部分:换热器;——第18部分:制冷设备;-—第19部分:自动化系统;—-第20部分:井下泵;——第21部分:电机;—-第22部分:发电机;——第23部分:阀门;-—第24部分:计量设备;——第25部分:仪表;--第26部分:配电。
本部分是Q/SH××××的第7部分。
本部分的附录A为规范性的附录。
本部分由中国石油化工股份有限公司油田事业部提出。
中石化炼油企业检修管理系统指导性意见

中国石油化工股份有限公司炼油企业检修管理指导性意见装置检修是消除装置设备运行中存在的问题和瓶颈,提高装置设备运行可靠性,延长装置运行周期,充分发挥装置潜力,提高装置运行经济性和的企业竞争能力重要手段。
为做到科学合理安排检修计划,不断提高装置检修质量,为生产装置运行周期高质量运行提供条件,特制定本意见。
一、装置检修周期1、装置检修周期安排①根据压力容器检验要求以及原料品质情况,装置运行周期一般要求三年一修。
②加工量在600万吨/年以下加工量的企业,全厂装置应同时检修。
③600万吨/年以上的企业,应分系列检修。
2、运行时间“N年一修”的累计运行时间M: N×12 -1= M(月)如:“两年一修”的装置累计运行时间必须在23个月以上;“三年一修”的装置累计运行时间必须在35个月以上;依此类推。
2、停工时间和停工次数装置在两个大修周期间隔内运行中:①每年不允许有超过48小时的停工;②每年只允许停工时间在24至48小时范围内的停工次数1次。
某装置要实现“N年一修”,必须同时满足上述两条要求。
3、因特殊原因造成的停工,可以不计在内。
具体规定如下:①加氢裂化、加氢精制、半再生重整装置在运行周期内(不短于二年)可允许催化剂换剂一次,时间不超过20天;②延迟焦化装置:运行周期在三年以内的,允许烧焦一次,时间不超过15天。
③对于因其它特殊原因造成的停工,如:原料不足、销售不畅或上级指令停车等外界原因所造成的停工,可以不计算在内。
二、检修计划的编制1、检修计划的编制必须建立在对设备日常运行有完整的监测、检查档案和事故台帐的基础上,应该从上次检修结束即开始积累下次检修的资料。
要引入RBI、RCM等设备维修新理念和方法,科学编制检修计划。
检修计划制定后要随时进行动态优化,真正做到“应修必修”,不失修、不过修。
2、要抓好检修计划的审查工作。
从车间、处室到设备负责人,层层把关签字。
3、认真控制检修计划编制节点。
如果列入下一年度检修计划的装置,检修时间和检修项目初稿,应于当年6月份以前完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Q/SY炼油化工装置检修质量规范第2部分:化肥设备中国石油天然气股份有限公司塔里木油田分公司发布Q/SY TZ 0162.2—2005目次前言 (II)1 范围 (1)2 规范性引用文件 (1)3 健康、安全、环境(HSE)要求 (1)4 一段转化炉检修及质量要求 (1)5 辅助锅炉检修与质量要求 (6)6 二段转化炉检修与质量要求 (7)7 废热锅炉、高压蒸汽锅热器(101-C、102-C)检修内容及质量要求 (9)8 高温变换炉104-D1及低温变换炉104-D2的检修与质量要求 (10)9 二氧化碳吸收塔(101E)的检修及质量要求 (11)10 二氧化碳再生塔(102E)的检修及质量要求 (12)11 分子筛干燥器(109DA/DB)检修与质量要求 (12)12 氨合成塔检修与质量要求 (13)12.4.2 触媒升温还原,逐渐增加负荷,系统正常后,各项工艺指标应符合操作规程。
(15)13 尿素合成塔检修与质量要求 (15)13.4.3 溢流管 (17)13.4.4 筛板支架 (17)13.5.2 内表面腐蚀缺陷 (17)14 二氧化碳汽提塔检修与质量要求 (18)14.3.1 衬里母材 (20)14.6.1 液体分配系统 (21)15 高压甲铵冷凝器(池式冷凝器)检修与质量要求 (22)16 空气压缩机组检修与质量要求 (23)17 合成气压缩机组检修与质量要求 (35)18 氨压缩机组检修与质量要求 (46)19 小型汽轮机(104JT、101BJ2、UJ0103AT/BT)检修及质量要求 (55)20 二氧化碳压缩机组检修与质量要求 (59)21 高压氨泵及甲铵泵检修与质量要求 (73)22 刮料机检修与质量要求 (77)23 包装机检修与质量要求 (82)24 码垛机检修与质量要求 (85)IQ/SY TZ 0162.2—2005II前言Q/SY TZ 0162—2005《炼油化工装置检修质量规范》分为三个部分:——第1部分:炼油设备;——第2部分:化肥设备;——第3部分:通用设备。
本部分是Q/SY TZ 0162的第2部分。
本部分由塔里木油田分公司标准化技术委员会提出。
本部分归口单位:塔里木油田分公司质量安全环保处。
本部分起草单位:塔西南勘探开发公司。
本部分主要起草人:阿不都热合木托乎提、孙新生、李忠军、吴运鹏。
Q/SY TZ 0162.2—2005炼油化工装置检修质量规范第2部分:化肥设备1 范围本部分规定了塔里木油田公司化肥装置、设备的检修质量技术要求。
本部分适用于塔里木油田公司年产能20万吨的合成氨装置和年产能34万吨的尿素装置的检修及检修后的质量验收。
2 规范性引用文件下列文件中的条款通过本部分的引用而成为本部分的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本部分,然而,鼓励根据本部分达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本部分。
GB 150 钢制压力容器GBJ 211 工业炉砌筑工程施工及验收规范GB 985 手工电弧焊焊缝的基本形式和尺寸GB 3323 钢融化焊对接接头射线照相和质量分级GB 3965 钢制压力容器磁粉探伤GB 11345 钢制焊缝手工超声波探伤方法和探伤结果分级GB 50231 机械设备安装工程施工及验收通用规范HJ20543 化学工业炉砌筑技术条件JB 4730 压力容器无损检测JB/T 4735 钢制焊常压容器在用压力容器检验规程劳动部1990年2月22日劳锅字[1990]3号压力容器安全技术监察规程劳动部1990年5月9日劳锅字[1990]8号塔里木油田分公司健康安全环境管理规定2005年1月1日实施3 健康、安全、环境(HSE)要求按《塔里木油田分公司健康安全环境管理规定》执行。
4 一段转化炉检修及质量要求4.1 辐射段炉管的检修4.1.1一段炉转化炉管系统检修时应进行表面清理,重点检修部位包括以下内容:a) 炉管高温区;b) 炉管中温区;c) 异种钢连接焊缝处;d) 上、下猪尾管与炉管,炉管与集气管和上、下猪尾管与集气、下集气管间等的连接焊缝处;e) 炉管在运行中曾出现过的花斑过热等有代表性的部位;f) 历次检修中出现有缺陷或修理过的部位。
4.1.2对炉管及其焊接接头的检验应符合以下要求:a) 宏观检查:用肉眼或放大镜、内孔窥视镜对炉管内、外壁(包括上升管上部内衬管)进行宏观检1Q/SY TZ 0162.2—20052查,检查炉管表面有无氧化腐蚀、结垢、弯曲变形等状况,以及有无宏观裂纹等异常现象;b) 渗透检测:用于检查焊接接头表面裂纹状况,一般可按10%进行抽查,重点是补焊、重新焊接的焊接接头怀疑有问题的部位;c) 金相检测:对较长时间过热的炉管和上集气管,可进行跟踪点金相检测;d) X射线检测:对重新焊接的焊接接头应进行100%射线检测。
对有疑问的部位可进行抽查,在正常使用条件下,射线检验的抽查率可参照表1;表1 正常使用条件下射线检验抽查率e) 超声波检测:对炉管上部异种钢连接焊接接头可用超声波进行检测,1~3年进行一次;f) 蠕胀与弯曲变形测量:蠕胀测量应选取有代表性的炉管。
检查数量为全炉炉管的5%~10%。
历次测量位置和方向固定,以便逐年比较、分析。
严重变形的炉管要测量轴弯曲度。
4.1.3炉管检验发现下列严重缺陷之一的应进行更换:a) 超声波检测时判定为“C”级管;b) 裂纹深度超过炉管安全强度核算要求;c) 对侧烧炉炉管严重弯曲而影响转化炉安全和正常工艺操作时;d) 根据炉管运行历史,结合蠕胀检查,综合评价。
若实际蠕胀率达到2%~5%,或蠕胀速率较上一周期成倍增长时。
4.1.4炉管更换可分为单根、一排、几排或全炉炉管的更换。
竖琴管排结构的更换程序是以一排为基础,以1/3管排为吊装单元;旧管排拆除时,应先将管排在下集气管现场对焊接接头处切开,分成3个单元吊装更换;上升管过渡段内衬管更换应根据损坏部位确定。
炉管更换时应符合以下要求:a) 备用炉管(包括炉管或管排,上、下猪尾管,下集气管或分集气管,上升管等)应有质量合格证书,其材料的化学成分和机械性能应符合设计要求,管排制造应有竣工图。
安装时应进行理化检验;b) 抽出炉管内触媒,应敷盖好下集气管上19个通孔,以免炉管在切割过程中掉进脏物;在转化管焊接前,应疏通下集气管上19个φ6.3的小孔;c) 炉管与其猪尾管、下集气管等的连接焊接接头的切割可用高速砂轮等专用工具。
切割时应留有余地,以使修复时加工焊接坡口;d) 炉管更换与上升过渡段内衬检修更换时,应使输气总管(107D)保持冷态,吊挂弹簧应卡住,下集气管按正常工作标垫好;e) 新炉管安装方位、尺寸应符合以下要求:1) 转化管与下集气管凸台对口同心度偏差小于0.5mm,对凸台的角度偏差不大于±2°;2) 单管与管排中心线偏差不大于±1.5mm;3) 下集气管组装水平方向偏差应小于±12.5mm/3m;4) 上升管垂直度偏差最大不超过±12.7mm;5) 每对支耳在其全长上的水平度偏差不大于3mm,支耳对下集气管中心线的相对位置偏差不大于6mm;6) 所有其它线性尺寸偏差不大于6mm。
f) 与转化炉管(或下分集气管)承插焊凸台组装时,应在承插口内加δ=2mm~3mm环形纸板做热膨胀预留间隙;g) 新管排安装后需进行弹簧调整,应在管排原始称重并经现复核的基础上,先对空管进行初调,再在装触媒后的载荷下进行调整。
4.1.5炉管焊接及质量要求Q/SY TZ 0162.2—20054.1.5.1焊接注意事项a) 炉管焊接施工前应由焊接技术人员编制焊接工艺规程,施焊焊工应有相应项目资格证,在施工中不得任意改变焊接工艺,并有专人负责焊接过程中的质量检查工作;b) 焊接材料应符合设计要求;c) 坡口应采用机械方法加工;d) 施焊前应在加工过的原焊接接头坡口上熔敷焊接以检验老化炉管的可焊性,在敷熔焊接接头附近做渗透检验,确定热影响区表面有无缺陷;e) 焊接坡口应经渗透检验无缺陷,用丙酮清洗干净后,方可进行焊接;f) 炉管组队时,应用适当的夹具,使之能有效的予以相对固定;g) 第一层焊道应采用手工氩弧打底,经渗透检验无缺陷后再进行第二层焊道焊接。
最后一层焊道焊接完毕后应进行100%射线检验,要求按JB4730执行;h) 氩弧焊使用的氩气纯度为99.9%以上;i) 当环境温度低于0℃时,需预热至10℃以上再焊接。
4.1.5.2焊接质量要求a) 炉管焊接完毕后应将表面的焊波打磨光,清除表面所有焊渣。
焊接接头及其热影响区表面不允许有裂纹、气孔、弧坑、夹渣和未熔合的地方。
咬边缺陷的深度不大于0.5mm,且每条焊接接头单个咬边长度不大于5mm,焊接接头两侧咬边的总长不得大于该焊接接头长度的3%,焊接接头凸起高度不大于1.6mm,角向焊接接头应具有圆滑过渡至母材的几何外形;b) 焊接接头打底焊道、焊接接头表面,缺陷补焊区的母材和补焊金属均应进行100%的渗透检测;c) 离心铸管于铬钼钢的接管、凸台等相接的角焊接接头根层焊道和焊接接头表面,应进行100%的渗透检测;d) 渗透检测按JB4730规定执行;e) 管的每道对接焊接接头均应进行100%的射线检测,检验结果应符合JB4730规定Ⅱ级要求;f) 炉管上部异种钢连接焊接接头等若用超声波进行检测,检测结果应符合JB4730规定Ⅰ级要求。
4.1.6水压试验组焊并经检验合格的炉管应进行水压试验。
检验中严禁用粉笔及含硫、铅、锌、铝等或其他低熔点化合物在转化炉管、上升管等表面上涂抹、标记,液体渗透检测用的着色显示剂等完毕后应清洗干净。
4.2 对流段盘管的检修4.2.1检查内容a) 对流段盘管可通过对其盘管、弯头、联箱及焊接接头进行宏观检查、蠕胀测量、测厚、硬度、渗透检测等,有条件的部位可进行金相检验,必要时可进行X射线或超声波检测,其中蠕胀测量、渗透检测不少于10%,弯头测厚不少于20%;b) 清理检查翅片管间污垢脏物堵塞及翅片等损坏情况;c) 检查各组盘管弯曲、变形等情况和在热态、冷态下的自由膨胀、收缩情况;d) 检查各组盘管支架、托架等有无倾斜、脱落等现象。
4.2.2更换要求盘管在检验时发现下述严重缺陷之一者,应进行更换:a) 有裂纹或网状龟裂;b) 外径大于原来外径的5%;c) 严重腐蚀、爆皮,使管壁的厚度小于计算允许值。
4.2.3焊接与焊接检验a) 初次使用的钢种,以及改变原有焊接材料类型、焊接方法和焊接工艺,应在施焊前进行焊接工艺评定,并根据工艺评定结果编制焊接规程。
施工中应严格执行;3Q/SY TZ 0162.2—20054 b) 焊接材料应符合图纸设计规定或根据母材的化学成分,机械性能、焊接接头的抗裂性、焊前预热,焊后热处理以及使用条件等综合考虑选定;c) 焊接接头坡口应采用机械方法加工。
