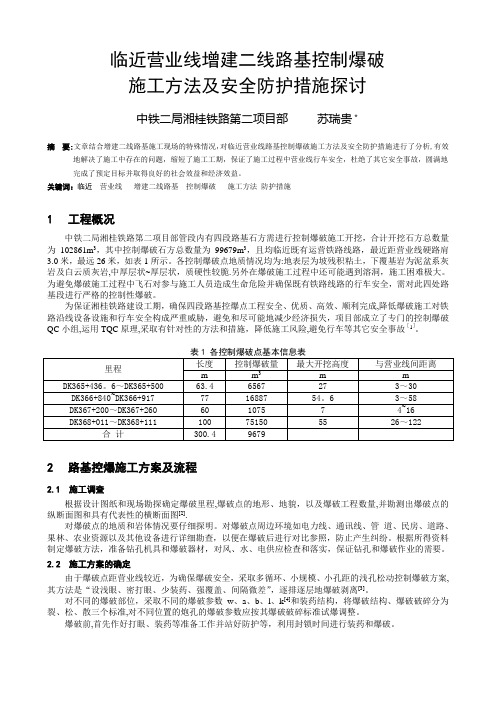

关键词:临近营业线增建二线路基控制爆破施工方法防护措施1工程概况中铁二局湘桂铁路第二项目部管段内有四段路基石方需进行控制爆破施工开挖,合计开挖石方总数量为102861m3,其中控制爆破石方总数量为99679m3,且均临近既有运营铁路线路,最近距营业线硬路肩3.0米,最远26米,如表1所示。

各控制爆破点地质情况均为:地表层为坡残积粘土,下覆基岩为泥盆系灰岩及白云质灰岩,中厚层状~厚层状,质硬性较脆.另外在爆破施工过程中还可能遇到溶洞,施工困难极大。

为避免爆破施工过程中飞石对参与施工人员造成生命危险并确保既有铁路线路的行车安全,需对此四处路基段进行严格的控制性爆破。

为保证湘桂铁路建设工期,确保四段路基控爆点工程安全、优质、高效、顺利完成,降低爆破施工对铁路沿线设备设施和行车安全构成严重威胁,避免和尽可能地减少经济损失,项目部成立了专门的控制爆破QC小组,运用TQC原理,采取有针对性的方法和措施,降低施工风险,避免行车等其它安全事故[1]。

2路基控爆施工方案及流程2.1施工调查根据设计图纸和现场勘探确定爆破里程,爆破点的地形、地貌,以及爆破工程数量,并勘测出爆破点的纵断面图和具有代表性的横断面图[2].对爆破点的地质和岩体情况要仔细探明。

对爆破点周边环境如电力线、通讯线、管道、民房、道路、果林、农业资源以及其他设备进行详细勘查,以便在爆破后进行对比参照,防止产生纠纷。

根据所得资料制定爆破方法,准备钻孔机具和爆破器材,对风、水、电供应检查和落实,保证钻孔和爆破作业的需要。

[整理]临近既有线路基石方控制爆破专项方1

[整理]临近既有线路基石方控制爆破专项方1

临近既有线路基石方控制爆破专项方案临近既有线路基石方控制爆破专项方案(1)第一部分 石方控制爆破方案 1、工程概况杭州至长沙铁路客运专线HKJX-2标DK400+371.2弋阳东S205省道公跨铁改移道路K201+460~K201+570。

对应既有线里程为K612+250~+450,爆破区前后100m 范围内有接触网基础4对,编号从10~18,奇数号靠近新建路基。

该段路基石方爆破点与既有线沪昆铁路线垂直,爆破区域距离营业线最近处约为70米,离现有205省道最近处约有3米,既有边坡顶部有通信电缆,信号铁塔距离改移公路红线44m 。

距离铁路新村民房距离最近约110m 。

最大爆破开挖深度为20m ,开挖宽度为14m 。

为减少爆破对既有线、S205省道、光缆和民房影响,采用控制爆破施工。

控制爆破方量约10000m 3。

平面示意图如下:S205公跨铁改移道路K201+460~K201+570石方爆破与铁塔和光缆位置关系图二2、地质情况地质均为(7)2-3K2h含砾砂岩,σ0=400Kpa,属Ⅳ级岩层。

S205公跨铁改移道路K201+460~K201+570石方爆破代表断面如下:K201+460~K201+570石方爆破代表断面3、施工进度安排本项目主要工程有10000m3的石方爆破,控制爆破的难度大,时间紧,任务艰巨,故需采用先进的施工工艺技术,先进配套的机械化作业线,周密的组织计划,合理调度,保证工程施工顺利实施。

DK400+371.2处弋阳东S205省道公跨铁改移道路路基爆破计划实施工期为60日天(以试爆日期为开工日期)。

4、营业线施工计划1)、施工项目:临近营业线石方爆破DK400+371.2处弋阳东S205省道公跨铁改移道路(K201+460~K201+570),对应营业线里程范围为K612+250~+450。

2)、施工负责人:施工负责人: 现场负责人:技术负责人: 安全负责人:爆破负责人:姚达平。

临近既有高速公路高边坡安全施工措施

临近既有高速公路高边坡安全施工措施

临近既有高速公路高边坡安全施工措施某公路高边坡防护工程,临近既有高速公路,采用锚杆框架防护形式,边坡最大高度59.8m。

高边坡施工时,为确保既有高速公路运行安全和畅通,拟采取以下安全防护方案并经高速公路管理部门批准后实施。

1.高边坡安全防护措施(1)临近既有高速沿线设置缓冲带,降低落石高处坠落冲击力,防止落石冲入垫利高速公路范围内。

缓冲带可反坡设置。

(2)既有高速行车通道采用棚架防护,防止碎石飞溅及零星碎石落入行车道。

防护棚采用钢管柱、型钢、5cm木板搭设,并根据高速公路运营规定,提前设置隔离减速带,让行驶车辆提前减速便道,防止交通施工发生,设专职安全员对管辖段值守,发现隐患及时通知交管部门及相关领导处理隐患。

(3)既有高速设管制区,施工段前后各延伸1公里,按标准安装减速标识、变道指示标识、设置隔离带及相关警示标志。

(4)车辆进入防护区域前进行强制减速,距离防护区500m、100m 安装减速带,限制车辆车速。

(5)高边坡每级开挖前,在每级坡脚位置安全防护带,采用20工字钢及木(竹)挡板,采用22螺纹钢横向连接。

工字钢外露高度不小于2m,埋入地下深度不小于1.5m,防止碎石冲撞造成防护倾倒。

(6)加强雨季施工监控,防洪、防坍塌、高边坡施工经过雨季时,若来不及防护则要对已开挖的边坡用塑料膜进行覆盖,防止边坡冲刷。

采取相应排水措施,设置边坡平台截水沟排除地表水,边坡坡体设置一定数量浅层泄水孔排除基岩裂隙水。

2.高边坡安全开挖方案⑴开挖前,先设置高速公路安全防护设施及开挖平台坡脚的防护工程,并修好坡顶排水沟并施工。

(2)严格测定和掌控边坡的开挖(定位和坡率),台阶法逐级开挖。

(3)开挖后弃土不可直接起弃入沟底,应根据地形及距离既有高速公路距离,采用弃入距离高速公路较远沟谷或者机械运输至沟底部。

(4)每开挖至一级台阶后,及时复测,及时修整,及时施工锚杆框格梁防护。

(5)边坡在开挖中和防护过程中,随时以塑料布覆盖,防雨水冲刷。

高铁路基防护工程施工方案

高铁路基防护工程施工方案

高铁路基防护工程施工方案1. 引言高速铁路建设在我国得到了广泛的重视和大力推进。

然而,在高速铁路的建设过程中,如何保证路基的稳定和安全一直是一个难题。

本文介绍了一种高铁路基防护工程施工方案,可以有效的解决该问题。

2. 工程方案2.1 施工前准备在开始施工之前,需要进行一些准备工作。

首先要进行地质勘测,确定路基状态和情况。

其次,需要对施工地点进行调查,确定是否有可利用的原料和矿物资源。

最后,需要设计出合理的施工方案,包括工作范围、施工流程、安全措施等。

2.2 施工材料为了保证高铁路基的稳定,需要选用高质量的施工材料。

其中最主要的是防护隔离层材料,该材料应该满足以下要求:•耐久性高,不易磨损•能够有效的防止土石流和泥石流•具有防污染和环境保护的特性2.3 工程施工流程该工程施工流程可以分为以下几个步骤:2.3.1 基础处理首先要进行路基的处理,确定路基的情况和材料。

对于存在缺陷和不均匀的路基,需要进行加固处理。

2.3.2 防护隔离层安装在路基加固处理完成之后,应当进行防护隔离层材料的安装。

防护隔离层的安装一般要分为两层,第一层采用矿渣砂土搅拌桩吊装,第二层采用高强度防蚀土进行覆盖。

需要注意的是,整个安装过程应当避免对路基造成任何损害。

2.3.3 填充材料覆盖在防护隔离层安装完成之后,需要将填充材料进行覆盖。

填充材料应当选用高强度、高密度的材料,以保证路基的稳定性和安全性。

2.3.4 其他工程处理最后,进行其他的工程处理,如管道安装、道路硬化等。

2.4 安全措施在施工过程中,应当注意以下几点安全措施:•工人应当佩戴安全帽、防护鞋等保护工具,以防止受伤。

•装载设备应当进行检验,保证工作中不会出现故障。

•施工现场应当工整,禁止乱堆杂物、乱放渣土等。

3. 施工质量控制施工质量控制是保证工程质量的关键。

在施工过程中,应当制定合理的质量控制方案,按照该方案进行施工。

在施工完成后,还应当进行质量验收,确保施工质量达到要求。

临近铁路营业线路基施工安全风险告知...

临近铁路营业线路基施工安全风险告知...

临近铁路营业线路基施工安全风险告知书编号:06-2同志:您在我项目部即将从事邻近铁路营业线路基作业或负责技术、施工、安全、设备、机具、材料管理工作,为了使您更好的了解该项工作中所存在的安全风险及正确的防范措施、应急处置措施等,特编写本安全风险告知书,请您认真阅知,如您有困难和疑惑,请及时向我们专职安全员和工程技术人员提出,他们将会向您耐心讲解。

如您确定已清楚了解所从事工作的安全风险后,请在下方签上您的姓名并盖上手印。

二、邻近铁路营业线路基施工安全措施1、铁路路基工程施工应建立健全质量、环境、职业健康安全管理体系,对施工安全管理、施工安全技术、施工安全作业进行全过程、全方位管理与控制。

2、铁路工程施工应严格按设计文件进行,全面贯彻设计意图,达到设计要求的安全使用功能,保障铁路运营安全。

3、应坚持“管生产必须管安全”的原则,设置安全管理机构,配备安全管理人员,制定安全生产规章制度,落实安全生产责任制。

4、必须熟悉和遵守有关安全生产法律法规和《铁路路基工程施工安全技术规程》的规定,经培训合格方准上岗。

特种作业人员必须经专业培训并考核合格后持证上岗。

5、施工现场必须采用合格的机械设备、仪器仪表、材料和安全防护用品等。

6、施工组织设计应包含安全保障措施。

危险性较大的工程应编制专项施工方案,并按有关规定经审批后实施。

7、应根据工程特点和施工环境进行危险源辨识,对重大危险源应编制应急预案,成立应急组织,配备应急物资,并按规定组织培训和演练。

8、安全生产费用应专项管理使用并建立台账。

9、铁路路基工程施工必须遵守国家有关劳动保护的法规,积极改善施工条件,降低作业人员劳动强度,按规定配备劳动保护和安全防护等用品。

10、同一工点有多个单位同时施工或不同专业交叉作业时,应共同拟定现场安全技术管理办法,做好协调,共同执行。

11、施工过程中应及时掌握气象、水文和地质灾害等相关信息,做好防范和应急工作。

12、应按规定进行安全生产检查,对事故隐患必须及时采取整改措施。

邻近高铁营业线施工超高物理隔离施工工法(2)

邻近高铁营业线施工超高物理隔离施工工法(2)

邻近高铁营业线施工超高物理隔离施工工法邻近高铁营业线施工超高物理隔离施工工法一、前言随着高铁建设的不断发展,为确保高铁安全运行以及避免工程施工对高铁运营的影响,邻近高铁营业线施工的物理隔离工法应运而生。

本文将介绍一种高度隔离邻近高铁营业线施工工法,以保障施工的安全与效率。

二、工法特点该工法采用超高物理隔离施工工法,通过在高铁线路两侧设置高度超过列车车顶并具有耐热、耐酸碱等特性的隔离墙,实现施工区域与高铁线路的有效隔离。

此工法具有施工成本低、施工周期短、施工质量好等特点。

三、适应范围该工法适用于邻近高铁营业线的各类工程,包括道路、桥梁、建筑等工程的施工。

通过有效的物理隔离,能够最大限度地减少施工对高铁运营的影响,确保施工的安全与质量。

四、工艺原理该工法通过对施工工法与实际工程之间的联系以及采取的技术措施进行具体的分析和解释,实现工法的理论依据和实际应用。

其中,采用耐火材料制造的隔离墙可有效隔离施工区域,保证施工区域与高铁线路的安全分隔。

同时,在施工前期,需要进行详细的现场勘察和设计,确保施工方案的合理性。

五、施工工艺1. 施工前期准备:对施工区域进行清理,确保施工平整。

进行现场勘察和设计,确定隔离墙的位置、形状和尺寸。

2. 隔离墙制作:选用耐火材料制作隔离墙,保证其高度超过列车车顶,并具备耐热、耐酸碱等特性。

3. 隔离墙安装:将制作好的隔离墙按照设计要求安装到高铁线路两侧,确保其牢固可靠。

4. 施工作业:在隔离墙的保护下进行施工作业,确保施工区域与高铁线路的有效隔离。

5. 施工结束:施工完成后,对隔离墙及施工区域进行清理,并进行最后的验收。

六、劳动组织在施工过程中,需要合理组织施工人员的分工与协作。

包括现场勘察人员、设计师、施工人员等,各自承担相应的责任和任务,确保施工的顺利进行。

七、机具设备在该工法中,需要使用一些特殊的机具设备,包括耐火材料制造设备、施工工具等。

这些机具设备应具备特殊性能,满足施工的需求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

邻近高铁营业线高路堑石方非爆破施工及防护工法1.前言在路基石方施工中,因传统的控制爆破施工存在着各种不可预测的风险,固在爆破设计中遵循着坚持“线路封闭在前,爆破在后”的原则,然而高铁营业线上,因其客流量大且行车速度快,所以不能进行封锁施工;同时在爆破中产生振动、噪声、有害气体、飞石等,对既有高铁运营和结构也会产生不可忽视的影响。

如果有一种成熟的非爆破、无振动施工技术,将是对石方施工的一种革命。

邻近高铁营业线高路堑石方非爆破施工及防护新技术是结合新建福厦铁路增开惠安西站工程,由中铁十一局集团建筑安装工程有限公司经过工程实践和技术创新取得的。

首先针对目前国内只有普通铁路营业线施工安全预警体系,开展科技攻关,首次建立既有高铁营业线施工安全预警体系。

然后针对高铁营业线施工的特殊性,应用非爆破综合体施工技术,通过对不同的岩层、不同施工里程和部位的研究,应用力学分析方法计算结构应力,对施工部位进行分区作业并确定相对的施工工艺,分别为无声静态破除法、人工小型机械预裂法和机械切除法。

通过对温差效应的研究,对岩层结构温度的试验,研发出针对不同季节,适合本地区静态破碎剂的用量、孔眼深度和孔径。

因其技术的先进性,该成果先后取得中铁十一局集团建筑安装工程有限公司优秀科技论文一等奖,中铁十一局集团建筑安装工程有限公司2014年QC成果一等奖,湖北省工程建设QC 成果一等奖,国家工程建设QC成果三等奖。

通过湖北省襄阳市科技信息研究所查新检索中心查新,目前国内没有高铁高路堑石工程相关的描述,该技术为国内首次应用,通过中国铁建科工评审,其关键技术为国内领先水平。

该技术的成功应用将丰富我国高速铁路营业线的施工技术,使技术更加安全,增强国家相关的技术水平,提高竞争力。

对类似工程具有指导性作用。

2.工法特点2.1多项技术为高铁施工中首次应用:高路堑石方非爆破施工技术为高铁营业线上首次应用;通过对普通铁路施工安全防护体系研究,建立的高铁施工安全预警防护体系技术,该技术为首次应用。

2.1安全、质量效果明显:在石方施工中, 传统的控制爆破施工产生振动、飞石、抵抗线难控制等,存在着各种不可预测的安全风险和边坡质量难控制的缺陷。

非爆破施工技术的应用,因其无声,无振动、飞石等,可有效的保证行车和人员的安全,并提高边坡施工质量。

2.3缩短施工工期节约施工成本:因国家对火工品管制严,审批手续复杂且成本高,非爆破技术直接节约了成本。

同时解决了公安部《民用爆破物品安全管理条例》(国务院令466号)规定“露天爆破不宜在夜间进行作业”和既有高铁线路施工必须在夜间天窗点内作业的矛盾,使高铁营业线土石方白天施工变成了现实,缩短了施工工期。

2.4环保效果明显:解决了控制爆破等传统施工工艺带来爆破物、灰尘、噪声、有害气体的污染,改善了环境、避免的资源浪费,减少了机械设备的投入,降低油耗,减少废气排放,有效节约了能源,保护了环境,在环保和节能方面效益显著。

2.5该施工技术推广性及操作性强。

3.适用范围本工法适用于紧邻高铁营业线的土石方施工。

同时也适用于邻近普通铁路、高速公路和闹市内等安全风险大的施工区域。

对施工复杂,施工安全要求高的地方,其技术的先进性尤为突出。

4.工艺原理针对不同岩层和施工部位采取不同的施工工艺:主要采用人工小型机械破除法和无声静态破除法两种方法相结合的方式,充分利用各自的优缺点,进行互补。

对强风化石,次坚石采用人工小型机械破除法,打完眼后,直接预裂破除,充分利用其快速有效的优点。

对弱风化花岗岩及部分辉绿岩,因人工小型机械破除法,打孔困难,同时预裂破除更加困难,采用无声静态破除法,打完眼后填充灌注静态破碎剂后,产生巨大膨胀压力(可达30~50MPa)将岩石(抗拉强度为4~10 MPa)胀裂。

在标高降到一定高程内,因其有充分的工作面采用机械切割法作为铺助施工。

在施工全过程采用高铁营业线施工安全预警防护体系:首先在重点施工现场建立了和远程建立了视频监控系统,对现场的安全进行全方位的辅助管理,并采用振幅器进行既有线路安全监控预测,为全面的掌控现场安全作业情况以及后续安全施工提供了必备条件。

在施工中利用角钢加竹排排架,结合布鲁克网进行层层防护,施工中从两边向中间自上而下分层台阶开挖,并预留2m 自然硬隔离墙,最后利用天窗点,向远离营业线方向剥离预留挡墙等方式,来保证施工安全。

5.施工工艺流程及操作要点5.1施工工艺流程图5.1工艺流程图5.2操作要点5.2.1施工部署原则由于新建福厦线增开惠安西站工程是高铁运营线加站工程,在石方工程施工部署中考虑以下内容:1.就石方爆破作业组织了有关专家进行了分析论证并与铁路公安部门协商后,得出高铁运营线安全范围内严禁进行爆破作业,首先公安部《民用爆破物品安全管理条例》(国务院令466号)规定,露天爆破不宜在夜间进行作业,其次福厦营业线行车密度大、车速快,禁止白天封锁施工。

2.路堑高坡陡,石方集中,且主要为球状堆积,坡面不规则,抵抗线难以控制,且临空面面向营业线,防护相当困难。

施工与运营干扰大,高铁营业线施工夜间天窗要点封锁次数多。

施工部署原则:安全防护预警在前,全过程安全防护测控。

施工中以无爆破振动,不产生抛射物,白天施工时坚持预留2m自然隔墙,最后利用夜间天窗点进行2m预留隔墙施工为原则。

5.2.2组建高铁营业线施工安全预警体系首先向南昌铁路局进行施工区域限速申请。

然后在施工区域的两端800m的位置设置两端防护人员,工地设置工地防护人员;施工中进行一机一人一防护,所有进场施工机械配备对讲机,两端防护人员看到动车来时,通过对讲机用哨子通知机械操作手和防护人员,机械操作手立即停止机械操作,如果机械手没有停止作业,机械防护人员立即通知机械操作手停止作业,动车过后,防护人员通知机械开始作业。

在派驻站联络员的基础上,请来了工务段人员长驻工地协同防护,如果遇到紧急情况,可通过驻站联络员及工务驻地协同防护人员双重正式通道进行处理。

在施工重点部位及远程建立视频监控系统做为辅助安全监控预警,通过远程监控视频系统对现场进行全方位安全预警监控:1、对现场防护人员及机械设备进行管理监测,发现人员离守岗位或对动车监控不到位,立即通知相关人员进行补强;2、对经过施工现场的动车进行监控和数据采集,对采集的数据进行分析整理,找出列车经过的时间段及各种恶劣天气下晚点的规律,对现场进行辅助施工;3、对施工现场进行管理监控,定期调出监控视频进行分析讨论,对人员和机械设备的窝工,施工方案的缺陷及安全隐患进行定期采集分析,作为施工现场的辅助管理。

惠安西站安全防护布置图征地红线视频监控摄像头图5.2.2安全预警体系利用振幅器监测技术等对既有高铁线路监测,分别对动车经过时的振幅数据,现场施工时产生的振幅数据及动车经过和现场同时施工的振幅数据分别进行监测,并把现场采集的原始数据及分析数据分别报设计、监理、业主及工务四方,对现场线路进行提前预警测控等。

表5.2.2 线路振幅计数据记录表5.2.3施工作业防护措施防护为土石方施工的重中之重,必须在土石方施工之前全部完成,方可进行土石方施工。

具体措施如下:1.利用天窗点做好角钢架+竹排排架防护,做法为在基本站台一级平台标高约48.52m以上部分及二号站台标高约45.8m以上部分采用角钢架+竹排排架进行防护。

2.然后利用天窗点进行骨架护坡等拆除和边坡的清理。

防护架具体做法如下:本站台一级边坡标高48.52m以上部分及二号站台标高45.8m以上部分布置角钢架+竹排排架防护,竖向双向角钢(背靠背焊接)间距5m设置,两个双向角钢间再在布设一根单角钢,角钢的结构尺寸为∠100×100×6,排架竖向高为2m,基础参考硬隔离护栏基础做法实施。

横向布角钢间距0.6m,角钢架靠近坡面一侧绑扎竹排,离地面1.5~1.8m范围内设置斜拉钢筋一根,使钢筋拉线锚定入岩层稳定的既有边坡内,防护排架的搭设提前要点天窗点内施工完成。

(见图5.2.3-1、图5.2.3-2)图5.2.3-1 角钢排架正面示意图图5.2.3-2 线路防护设置横断面图3.在基本站台标高48.52以下及二站台标高45.8以下部分,采用布鲁克网锚定进行封闭式防护如图:锚杆图5.2.3-3被破除石体防护示意图5.2.4施工区域划分及作业方法根据实际情况和现场调研结果,采取分区域、分阶段(里程)组织施工。

施工区域划分及作业方法如下:1.第一施工区域:站房±0.00以上部分土石方施工,施工里程为(DK156+500~650), 主要以站房板块为主,如下图:图5.2.4-1第一施工区域面图经测算第一施工区开挖边线到坡脚线的距离为70.16m,施工宽度为47.8m。

此部分主要是挖普通土、硬土和局部次坚石。

从运营线安全考虑,采用从两边向中间自上而下进行分层台阶开挖法,层高严格控制在2~3m,在土石方施工过程中沿线路方向预留2.0m的土石方,形成自然的硬隔离墙,以确保路基施工安全,最后利用夜间天窗点,向远离营业线方向剥离预留挡墙。

施工方法采用挖掘机和自卸汽车配合,装运土石方到指定地点,部分土石方中夹有孤石,小型孤石采用挖掘机直接装运,大型孤石采用人工配合小型机械破除。

2.第二施工区域:±0.00标高到站台基底面,施工里程为(DK156+335~785), 此区域的高度为50.87(±0.00)-43.48(站台底高)=7.39m,从设计图纸中可以看出,左侧到坡脚的距离宽为10m左右,右侧到坡脚的距离宽为18.57m,站台平面总宽为14.47m(包括平台和排水沟),如下图。

图5.2.4-2第二施工区域面图第二施工区开挖主要是次坚石,针对其特性,施工组织上采用从两边向中间自上而下进行分层分台阶开挖法,层高严格控制在2~3m。

采用无声静态破除法为主,人工小型机械破碎法进行辅助的施工方法。

同时在线路方向预留2m的土石方,形成自然的硬隔离,以确保路基施工安全,最后利用夜间天窗点进行施工。

,硬隔离的施工方法为:白天钻孔,灌注药剂养生,晚上利用天窗点,进行破除。

3.第三施工区域:这样对线路安全最有保证。

施工里程为156+000~157+260(除第一、第二区域段),以采用无声静态破除法施工,在站台里程范围内施工里程为(DK156+335~785)(第二区域段施工里程段内),以采用无声静态破除法施工,如工期要求紧时,并且条件合适时采用机械切割法铺助施工。

在施工中还是预留2m硬隔离墙,以确保路基施工安全,最后利用天窗点,向远离线路方向剥离。

5.2.5主要施工工艺静态破除施工:操作前确定已准备以下材料物品:药剂、洁净拌和水、盛水桶、拌和盆和水瓢、桶棍(水平灌装),防护眼镜、橡胶手套、备用洁净水和毛巾。

1、设计布眼及钻孔布眼前尽量确定有一个以上临空面,有临空面时,临空面为线路垂直方向, 从两边向中间分层台阶法施工,石方施工向垂直于线路两侧方向,这样对线路影响最小,层高严格控制在2~3m。
