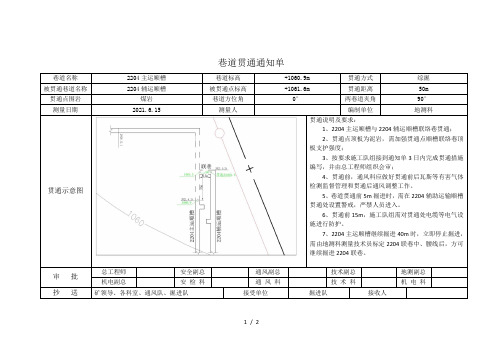

巷道贯通通知单
巷道名称2204主运顺槽巷道标高+1060.9m 贯通方式综掘被贯通巷道名称2204辅运顺槽被贯通点标高+1061.6m 贯通距离50m 贯通点围岩煤岩巷道方位角0°两巷道夹角90°测量日期2021.6.15 测量人编制单位地测科
贯通示意图贯通说明及要求:
1、2204主运顺槽与2204辅运顺槽联络巷贯通;
2、贯通点顶板为泥岩,需加强贯通点顺槽联络巷顶板支护强度;
3、按要求施工队组接到通知单3日内完成贯通措施编写,并由总工程师组织会审;
4、贯通前,通风科应做好贯通前后瓦斯等有害气体检测监督管理和贯通后通风调整工作。

5、巷道贯通前5m掘进时,需在2204辅助运输顺槽贯通处设置警戒,严禁人员进入。

6、贯通前15m,施工队组需对贯通处电缆等电气设施进行防护。

7、2204主运顺槽继续掘进40m时,立即停止掘进,需由地测科测量技术员标定2204联巷中、腰线后,方可继续掘进2204联巷。

审批总工程师安全副总通风副总技术副总地测副总机电副总安检科通风科技术科机电科
抄送矿领导、各科室、通风队、掘进队接受单位掘进队接收人
1 / 2
贯通通知单签收表
2 / 2。

煤矿井巷工程施工通知单

煤矿井巷工程施工通知单
3、铺网:钢筋网片必须拉紧压实且紧帖岩面,网片搭接不小于100mm,并用16号双股铁丝进行联网,网片绑扎间距不大于300mm。
(二)、允许偏差项目
1、锚杆间距、排距误差:±100mm、锚杆外露长度为10mm~40mm。
2、锚杆角度:锚杆方向与井巷轮廓线或岩层层理角度≥75°。
3、锚索外露长度为150-250mm.锚索抗拔力:最低值不小于120KN。
施工注意事项:
1、10#北胶带大巷,施工断面规格为:毛宽×毛高=4.64×3.42m,净宽×净高=4.4×3.2m,喷浆厚度为120mm、底板硬化厚度为100mm。大巷顶部采用Ø20×2400mm左旋螺纹钢锚杆,间距为850mm、排距800mm,帮部采用Ø18×2000mm左旋螺纹钢锚杆,间距750mm、排距800mm,顶部和帮部均采用Ø6钢筋网片及Ø12钢筋梯子梁;锚杆间排距为850×800mm,顶部加打Ø17.8×8000mm的三根锚索进行加强支护,锚索间距1500mm、排拒1600mm,采用“三三三”方式布置。
煤矿井巷工程施工通知单
工程名称
10#北胶带大巷延伸
施工单位
掘进三队
施工方位
矿井采掘计划的安排现需你队施工10#北胶带大巷。10#北胶带大巷已沿煤层底板掘进423m;现需你队从迎头开始按照水平施工,施工到巷道顶为煤层顶板时沿煤层顶板掘进。掘进762m后与10#北回风大巷贯通形成进风系统,施工断面规格为:毛宽×毛高=4.64×3.42m,净宽×净高=4.4×3.2m。
(2)喷浆前必须清洗煤帮、清理浮矸,保证喷射均匀平整,无裂缝,无“穿裙”、“露脚”现象。
(3)巷道喷浆必须拉线,保证喷浆后巷道成型优良。
后附:1、10#北胶带大巷平面布置示意图 2、断面支护示意图

XXX煤矿巷道开口通知单

XXX煤矿巷道开口通知单

金河煤矿(新井)巷道开口通知单编号:
巷道名称采区上部车场通知日期2013.3.2开口点座标X:2873752.241Y:449512.404Z:+1438.5m
设计长度146米开口
方位
275°巷道
坡度
-3‰支护形式29U环型棚+注浆净断面积13.8m²
净宽 4.4m净高 3.6m
断面形状
直墙半圆拱附巷道布置示意图:
编制及审批通知单发放
编制人编制日期
施工单
位负责
人签字
总工程师审批日期
生产矿长审批日期
机电矿长审批日期
安全矿长审批日期
矿长审批日期
金河煤矿(新井)巷道开口通知单编号:
巷道名称采区上部车场通知日期2013.5.10开口点座标X:2873865.688Y:449398.495Z:+1449.5m
设计长度70米开口
方位
275°巷道
坡度
3‰,-16°支护形式29U环型棚+注浆净断面积13.8m²
净宽 4.4m净高 3.6m
断面形状
直墙半圆拱附巷道布置示意图:
编制及审批通知单发放
编制人编制日期
施工单
位负责
人签字
总工程师审批日期
生产矿长审批日期
机电矿长审批日期
安全矿长审批日期
矿长审批日期
XXX煤矿巷道贯通通知单编号:
XXX煤矿巷道工程进度通知单编号:
XXX煤矿巷道停掘通知单编号:
XXX煤矿巷道岩移情况记录表巷道名称:
制表人:审核人:总工程师:。

112队开拓巷道贯通予透通知单

112队开拓巷道贯通予透通知单
通风区
抽放区
安检处
施工单位
生产科
开拓科
地测科
预透单位
区长
主技
队长
技术员
主测
区长
主任工程师
备注:1,煤巷贯通前30米(含半煤岩)岩巷贯通前20米审批后由施工单位技术员负责向有关单位主技送达贯通预透通知单。
2,巷道贯通前10米,巷道贯通前5米分别再送一次贯通预透通知单。
制表日期年月日
制表日期年月日施工单位贯通地点通知日期年月日预透地点距离米及注意事项巷道贯通情况略图矿系统领导机电区通风区抽放区安检处施工单位生产科开拓科地测科预透单位区长主技队长技术员主测区长主任工程师
开拓巷道贯通予透通知单
施工单位
贯通地点
通知日期
年月日
预透地点(距离)

及注意事项
巷道贯通情况
略图
矿系统领导
机电区

巷道贯通通知书

巷道贯通通知书
图示及说明:
严格按《贯通措施》、《煤矿安全规程》进行施工。
施工单位:
年月日
监理单位:
年月日
建设单位:
年月日
巷道贯通通知书
贯通巷道名称
101工作面回风巷正掘段
被贯通巷道名称
101工作面回风巷反掘段
贯通距离
截至到9月26日早班还剩余26米
图示及说明:
严格按《贯通措施》、《煤矿安全规程》进行施工。
施工单位:
年月日
监理单位:
年月日
建设单位:
年月日
巷道贯通通知书
贯通巷道名称
一盘区胶带机运输大巷
被贯通巷道名称
一盘区3#联络巷
贯通距离
截至到3月14日早班还剩余22米
图示及说明:
严格按《贯通措施》、《煤矿安全规程》进行施工。
施工单位:
年月日
监理单位:
年月日
建设单位:
年月日
巷道贯通通知书
贯通巷道名称
101工作面回风巷
被贯通巷道名称
一盘区辅助运输巷
贯通距离
截至到9月16日早班还剩余24米
图示及说明:
严格按《贯通措施》、《煤矿安全规程》进行施工。
施工单ቤተ መጻሕፍቲ ባይዱ:
年月日
监理单位:
年月日
建设单位:
年月日
巷道贯通通知书
贯通巷道名称
井下胶带大巷
被贯通巷道名称
回风大巷
贯通距离
截至到7月27日早班还剩余22米(工作面到回风巷中)

贯通通知单

贯通通知单
贯通通知单
根据《煤矿安全规程》第108条及《煤矿测量规程》第214条规定:
由施工的截止年月日班,还剩m 与贯通,请相关单位做好贯通前的准备工作及安全措施。
发放单位
签发人
日期
总 工
日期
地测科
示 意 图
备注:
1、严格按照贯通措施执行。
2、严格按照中腰线施工,贯通距离剩余10m时,每班进行探测实际的贯通距离。
3、做好贯通前的风流ቤተ መጻሕፍቲ ባይዱ整工作。
4、在贯通距离剩余5m时,提前将被贯通侧巷道内支护进行加固。




部门
姓 名
日 期
施工单位
技术科
通防科
安监科
调度室
生产矿长

巷道贯通(警戒)通知暨贯通安全技术措施

攀枝花市宜橙工贸有限责任公司大湾子煤矿二号井巷道贯通(警戒)通知暨贯通安全技术措施
一、贯通(警戒)通知
你矿巷道碛头截止距
巷道还有米。

请掌握掘进进度,作好贯通前的各项准备,设好放炮警戒,保证巷道贯通安全。

贯通巷道布置及警戒示意图
二、贯通安全技术措施
1、严格按照《煤矿安全规程》第一百零八条、第一百零九条的相关规定执行,贯通相距20m前必须停掘一个工作面,不得相向掘
进。

2、各班由安全员把当班进度及距贯通点的距离向调度室汇报。

施工作业人员必须按测量人员给定的中线(腰线)施工,测量人员严格按《测量规程》对两巷道进行复测,现场标明贯通点及警戒位置,确保贯通的精度及安全。

3、贯通时,必须由当班安全员在现场统一指挥,被贯通的巷道必须保持正常通风,设置栅栏和警标,经常检查风筒的完好状况和工作面的通风、瓦斯浓度,瓦斯浓度超限时,必须立即处理。

4、掘进的工作面每次放炮前,必须当班安全员和瓦检员到被贯通巷道检查贯通地点附近的支护情况、瓦斯浓度,如瓦斯超限、支护失效,不得放炮作业。

每次放炮前2个工作面入口都必须同时派专人设警戒。

5、贯通后,立即调整风流,风流稳定后方可作业,两巷道间支架间距不得大于0.5米,顶板破碎时必须背帮背顶。

6、本通知及安全技术措施两巷道作业人员及安全员必须学习贯彻,并签字。

7、
时间:矿长:总工:安全矿长:
生产矿长:技术矿长:机电矿长:
测量组:。

18贯通通知单


附图:
地测防治水科: 年 月 日 安全科: 年 月 日 调度室: 年 月 日 生产矿长: 年 月 日 施工队组: 年 月 日
生产技术科: 年 月 日 通防科: 年 月 日 安全矿长: 年 月 日 总工程师: 年 月 日 矿 长: 年 月 日
巷道贯通安全技术措施
为确保安全生产,特制定以下巷道贯通安全技术措施: 一、防止放炮伤人的措施: 放炮站岗必须执行谁布岗、谁撤岗的原则,站岗人员必须高度负 责,警戒区域严禁人员进入,布岗人员未发出撤岗信号严禁站岗人员 私自撤岗。严格落实“三人链锁”、 “一炮三检”制度,坚决杜绝预 约放炮。 二、防止冒顶的措施: 施工单位对预透点5米范围内的支护进行加固。当贯通距离剩余5 米时,采取多打眼、少装药、小型爆破的方式爆破。放炮前,检查好 预透点的支护情况,确认安全后方可放炮。贯通后,先按规程要求使 好临时支护,坚持好敲帮问顶制度,永久支护必须严格按规程措施施 工,在临时支护的掩护下进行。 三、防止瓦斯超限的措施: 加强预透巷道的通风管理。风筒出风口距预透点和掘进巷道迎头 距离均不得大于5米;瓦检员加强监测,坚持好“一炮三检”,只有对 预透点进行瓦斯检测、确认安全后,才准许放炮。 四、防止崩坏电气设备、管线的措施: 电气设备要远离预透点,并有掩体。各种管线要落地保护。 六、防止风流紊乱的措施: 通防科在接到贯通通知后,按要求对预透巷道进行通风,并做好 调整风流的各项准备工作。 七、防止水害事故的措施 预透巷道通风后,若迎头有积水威胁施工安全,施工单位必须先 将积水排净,且每次放炮前对预透点进行查看,确认迎头无积水后, 再进行放炮。 注:(1)各通道必须设警戒,并严格执行《煤矿安全规程》规定。 (2)通知单除报送相关矿领导处,必须送达安检、调度、施工单 位及通风科,并要求通风科在贯通前做好调风准备工作。 (3)通风队务必派人事先准备好做调节风流所用的各种密闭材 料,避免巷道贯通后造成风流短路。

井巷贯通通知书

井巷贯通通知书
处(队):
我矿井下水平与
截止年月日班为止,双方工作面相距米。

接此通知后立即停掘,并切断电源,但不得停风,并指定专人负责停掘工作的顶板检查和风筒维护等工作。

(平面位置图附后)
安全科接此通知后确定警戒范围、划定现场警戒线、预计巷道贯通后对通风系统的影响范围并采取防范措施及完成调整通风系统的准备工作;指定专人到现场负责指挥贯通工作,防止巷道贯通后造成通风系统紊乱。

每次爆破前,瓦斯检查员和当班班长必须共同到停掘工作面检查工作面及回风流中的瓦斯浓度;瓦斯超限必须停止掘进工作面工作,然后处理瓦斯;只有在两个工作面瓦斯浓度都在1%以下时,方可爆破。

每次爆破前,当班班长必须亲自在能进入两个工作面的所有通道上安设好警戒,确认警戒范围内没有人员,方可下达爆破命令;爆破结束后,只能由下达爆破命令的班组长解除警戒。

巷道贯通后必须停止采区内一切作业,立即调整通风系统,待通风系统正常后,才能恢复采区内的工作。

未尽事宜请按该区域相应掘进作业规程及《煤矿安全规程》有关规定执行。

生产技术科地测组
2007年月日
井巷贯通平面位置图。

巷道贯通通知单[1] 2

巷道贯通通知单
矿生产科、安全科、通防科、机电科、+1151回风石门掘进队:
根据2014年06月16日早班实测,现施工的+1151回风石门距回风下山贯通剩余距离20米(平距),为确保施工安全必须严格执行以下安全贯通措施。

1、地测部门必须准确掌握、统计每班进尺和剩余距离。

2、每班放炮前,必须派出3人警戒,1人传信,警戒点为+1151回风石门1人,10403运输巷回风口处1人,井底1人(各甩道回风口设置栅栏),警戒人员要清点叫出10403运输巷回风石门、回风下山中人员并不得有人通过或逗留,而后1人传信放炮。

放炮后,传信人员立即反回撤除警戒。

3、贯通相距10米时,每班掘进前必须先打探眼,探眼必须用2.0米以上钎杆,探眼数不得少于2个,每次循环进尺控制在1米以内,工队要预计贯通时间,贯通时由调度室通知派一名干部和安检员在现场指挥贯通。

4、贯通前必须对总回风下山贯通点处前后10米以内的顶板进行加固,并保护好回风下山贯通地点的风水管、抽放管路及电缆等。

5、探眼打通后,要立即汇报调度室,说明探眼深度剩余距离,经调度室允许方可放炮贯通,贯通时每个炮眼要少装药,放小炮,特殊情况时还要采取特殊的贯通措施。

6、贯通时必须由工队管理人员现场指挥,贯通后通风部门要及时调整风流。

晴隆县中营镇仁禾煤矿地测科
二0一四年六月十六日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( )煤矿
巷 道 贯 通 通 知 单

编制部门:生产技术部 时间: 编号:( )
地测技术员 地测科 总工程师
生产部 通风队 安监部
通风科 通知单 掘进队负责人
2

巷 道 贯 通 通 知 单
在掘巷道名称 在掘巷道标高(m) 贯通方式
被贯通巷道名称 设计贯通点标高(m) 贯通距离
日 期 班 次 煤(岩)别
中 线 方 位 腰 线 角 度 编 制 单 位

贯通巷道平面示意图
3
一、巷道贯通注意事项:
1.截止2013年3月8日早班你队掘进的 剩余 与 贯通,如图所示,请你队施工责任人必须严格控
制好距离,提前编制好贯通安全技术措施。
2.提前做好贯通前的风流调整准备工作,防止风流紊乱。
3.贯通距离≤20m,安监部、通维队必须指定专人每班在贯通地点处做好警戒,禁止任何人进入贯通位置,贯
通施工必须严格遵照执行《煤矿安全规程》有关规定。
4.各施工区队接到贯通通知单后,必须根据实际情况及时制定相应的安全技术施工措施,确保贯通安全。
