矸石场治理工程施工方案审批人:审核人:编制人:编制时间:2018年10月20日目录一、工程概况 (1)二、施工部署 (1)三、质量目标 (2)四、安全文明目标 (2)五、工期目标 (2)六、项目组织机构 (2)七、施工准备 (2)八、主要施工项目的施工方法 (4)九、文明施工措施 (15)十、安全生产措施 (16)矸石场治理工程施工方案一、工程概况本工程位于,根据征地情况,拟用从沟头至沟尾方向共约1000m长度范围的沟做为煤矸石填埋的区域范围。
本工程设计包含挡矸坝、场地平整及处理、渗滤液导排、截洪沟的建设等施工内容。
二、施工部署本工程前期施工内容布置比较分散以及现场为陡坡、山沟等地形地势复杂,进场前协同技术部测量人员进行现场踏勘,先布置一条经济适用的施工便道。
土方工程在开工前先确定切实可行施工方法和施工工序,以保证土方工程施工不出现返工现象。
根据处置场的具体地形地貌,在施工程序上先对截洪沟及排洪管等进行施工,减小施工期间降雨对已施工好的处置场造成破坏,在展开上述工作的同时可以对填埋场内的土方工程进行施工,处置场内施工应先对场底部分进行开挖、平整、按施工图纸的要求达到纵向、横向坡度,施工时可根据地形地貌逐步进行开挖和铺垫,挡矸坝在场地平整进展到一半时开始施工,并应将块石、树根等清理出来并单独存放。
三、质量目标单位工程质量按《建筑工程施工质量验收统一标准》达到合格要求。
四、安全文明目标坚持“安全第一,预防为主”的方针,积极开展创建安全文明工地工作,认真贯彻执行《山西省安全文明工地标准》,争创安全文明工地。
五、工期目标本工程计划总工期120 天。
六、项目组织机构项目经理:技术负责人:项目组成员:七、施工准备1、劳动力需用计划劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。
劳动力根据进度实行动态管理。
煤矸石施工方案

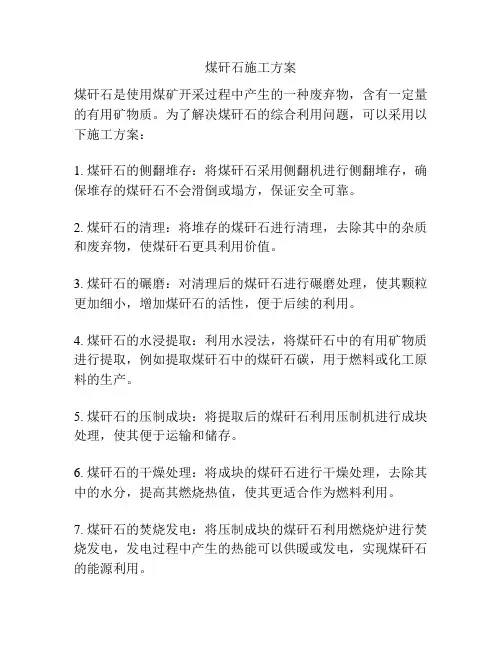

煤矸石施工方案
煤矸石是使用煤矿开采过程中产生的一种废弃物,含有一定量的有用矿物质。
为了解决煤矸石的综合利用问题,可以采用以下施工方案:
1. 煤矸石的侧翻堆存:将煤矸石采用侧翻机进行侧翻堆存,确保堆存的煤矸石不会滑倒或塌方,保证安全可靠。
2. 煤矸石的清理:将堆存的煤矸石进行清理,去除其中的杂质和废弃物,使煤矸石更具利用价值。
3. 煤矸石的碾磨:对清理后的煤矸石进行碾磨处理,使其颗粒更加细小,增加煤矸石的活性,便于后续的利用。
4. 煤矸石的水浸提取:利用水浸法,将煤矸石中的有用矿物质进行提取,例如提取煤矸石中的煤矸石碳,用于燃料或化工原料的生产。
5. 煤矸石的压制成块:将提取后的煤矸石利用压制机进行成块处理,使其便于运输和储存。
6. 煤矸石的干燥处理:将成块的煤矸石进行干燥处理,去除其中的水分,提高其燃烧热值,使其更适合作为燃料利用。
7. 煤矸石的焚烧发电:将压制成块的煤矸石利用燃烧炉进行焚烧发电,发电过程中产生的热能可以供暖或发电,实现煤矸石的能源利用。
8. 煤矸石的回填利用:将煤矸石利用在填埋场中进行回填,作为填埋场的填料,提高填埋场的稳定性和耐久性。
9. 煤矸石的再生利用:将煤矸石进行再生利用,例如利用煤矸石生产煤矸石砖、煤矸石水泥等建材产品,有效利用煤矸石资源。
10. 煤矸石的固化处理:将煤矸石利用固化剂进行固化处理,使其成为一种稳定的固体材料,可作为道路基础或填充材料使用。
综上所述,通过以上施工方案可以有效地利用煤矸石资源,实现煤矸石的综合利用和资源化,充分发挥煤矸石的经济和环境效益。
煤矸石治理实施方案

煤矸石治理实施方案煤矸石是指煤矿生产和选煤过程中所产生的固体废弃物,其主要成分为煤、石灰石、煤岩和泥岩等。
煤矸石的大量堆放不仅占用土地资源,还会造成环境污染和安全隐患,因此煤矸石的治理成为当前煤矿生产中亟待解决的问题。
为了有效治理煤矸石,我们制定了以下实施方案:一、煤矸石资源化利用。
将煤矸石进行资源化利用是解决煤矸石问题的重要途径。
可以通过煤矸石发电、煤矸石砖等方式实现资源化利用,减少煤矸石对环境的影响。
二、煤矸石回填。
对于煤矿废弃的煤矸石堆场,可以采取回填的方式进行治理。
将煤矸石回填入矿井或者其他空洞地带,填埋后进行固化处理,可以减少煤矸石的占地面积,降低对地表水和地下水的污染。
三、煤矸石综合利用。
煤矸石中含有的煤可以作为燃料进行利用,石灰石可以用于建筑材料的生产,煤岩和泥岩可以用于路基填料等。
通过综合利用煤矸石中的各种成分,可以最大限度地减少煤矸石对环境的影响。
四、煤矸石治理技术研究。
针对煤矸石的特点和治理需求,开展煤矸石治理技术研究具有重要意义。
可以从煤矸石的固化、填埋、资源化利用等方面进行技术研究,为煤矸石治理提供科学依据和技术支撑。
五、政策法规支持。
加强对煤矸石治理工作的政策法规支持,建立健全的煤矸石治理管理体系,明确相关部门的责任和义务,推动煤矸石治理工作的顺利开展。
六、加强监督检查。
加强对煤矸石治理工作的监督检查,确保治理工作的实施效果。
对于存在问题的煤矸石治理项目,及时进行整改,防止治理工作出现偏差和失误。
综上所述,煤矸石治理是一项复杂而又紧迫的工作。
只有通过资源化利用、回填、综合利用、技术研究、政策法规支持和监督检查等多方面的努力,才能有效解决煤矸石对环境造成的影响,实现煤矸石的有效治理和利用。
希望各相关部门和企业能够高度重视煤矸石治理工作,共同致力于打造清洁、美丽的生态环境。
煤矸石整治实施方案

煤矸石整治实施方案煤矸石是煤矿生产过程中产生的一种固体废弃物,其含有大量的碳、硫等有害物质,对环境造成严重污染。
为了有效整治煤矸石污染,保护生态环境,我国制定了煤矸石整治实施方案。
一、煤矸石整治的背景和意义。
煤矸石是煤矿生产的附带产品,长期以来未得到有效处理,造成了严重的环境问题。
煤矸石中含有大量的硫、铁等有害物质,易溶解在水中,对地下水和地表水造成严重污染。
同时,煤矸石堆放场地占用大量土地资源,严重影响了农田和生态环境。
因此,开展煤矸石整治工作具有重要的现实意义。
二、煤矸石整治的目标和任务。
煤矸石整治的主要目标是清除和治理现有的煤矸石堆放场地,减少煤矸石对环境的污染,恢复受损的生态环境。
具体任务包括对煤矸石堆放场地进行清理、固化、封闭等处理,确保不再对周边环境造成污染。
同时,要合理利用煤矸石资源,推动资源化利用和循环经济发展。
三、煤矸石整治的主要措施。
1. 煤矸石堆放场地清理,对已废弃的煤矸石堆放场地进行清理,清除其中的煤矸石和杂物,恢复场地原貌。
2. 煤矸石固化处理,对清理后的煤矸石进行固化处理,将其固化成块状或颗粒状,减少其对环境的危害。
3. 煤矸石封闭处理,对固化后的煤矸石堆放场地进行封闭处理,防止有害物质渗漏,避免对地下水和地表水造成二次污染。
4. 煤矸石资源化利用,将经过固化处理的煤矸石进行资源化利用,生产建筑材料、水泥、砖块等,推动循环经济发展。
四、煤矸石整治的保障措施。
1. 加强监管,建立健全煤矸石整治的监管机制,加大对煤矸石整治工作的监督力度,确保整治工作的顺利进行。
2. 完善政策,制定相关的煤矸石整治政策和法规,为整治工作提供法律依据和政策支持。
3. 加大投入,增加对煤矸石整治工作的投入力度,保障整治工作的顺利进行。
五、煤矸石整治的预期效果。
通过煤矸石整治实施方案的实施,可以有效减少煤矸石对环境的污染,恢复受损的生态环境,保护地下水和地表水资源。
同时,合理利用煤矸石资源,推动资源化利用和循环经济发展,为可持续发展打下坚实基础。
矸石治理工程施工方案

矸石治理工程施工方案一、矸石的来源和性质分析1. 矸石来源矸石是指在矿山开发过程中产生的废弃岩石、渣滓等物质。
其来源主要包括矿山采矿、矿石选矿、矿山建设、矿山生产活动等。
2. 矸石性质矸石的性质包括颗粒大小、成分、稳定性、含水量等。
不同来源和性质的矸石对治理工程的施工方案有不同的要求。
二、矸石治理工程的施工目标1. 减少环境污染对矸石进行有效的处理和利用,减少对土壤、水体和大气的污染。
2. 资源化利用将矸石转化为资源,实现资源的有效利用。
3. 保护生态环境避免矸石对生态环境造成破坏,保护生态平衡。
三、矸石治理工程的施工方法1. 矸石填埋对于部分含有有害物质的矸石,可以采取填埋的方式进行处理。
在填埋场地周围设置防渗墙,防止渗漏,确保环境安全。
2. 矸石围堰对于散落的矸石堆进行整理,并设置围堰,防止风蚀和水蚀,减少扬尘,防止污染环境。
3. 矸石回收利用对于一些适合回收利用的矸石,可以采取再加工成沙、石块等材料,用于建筑、道路等施工工程中。
4. 矸石生态修复对于已经受到破碎和破坏的生态环境,可以采用矸石和土壤进行配比,进行生态修复工作。
四、矸石治理工程的施工流程1. 确定治理范围首先需要对矸石的来源、分布范围进行详细的调查和测量,确定治理范围。
2. 选址规划确定矸石填埋、围堰或回收利用的具体场地,并进行场地规划和设计。
3. 施工准备对施工场地进行清理,清除杂物和垃圾,做好场地平整和围堰的搭建等前期准备工作。
4. 进行治理工程根据矸石的性质和治理需求,采取相应的处理方法,包括填埋、围堰、回收利用等。
5. 监测和评估在施工过程中建立监测系统,对矸石的处理效果进行监测和评估,确保工程质量和环境安全。
五、矸石治理工程的安全和环保措施1. 施工安全在施工过程中,需要严格执行安全操作规程,做好安全防护工作,防止事故的发生。
2. 环保措施对于可能产生噪音、尘埃、污染等环境影响的施工活动,需要采取相应的控制措施,确保环境安全。
排矸场治理工程施工方案

一、项目背景随着煤炭工业的快速发展,煤炭开采过程中产生的矸石量逐年增加,给环境造成了严重的污染。
为了保护生态环境,减少矸石对周围环境的影响,本项目对某排矸场进行治理。
本方案旨在提出一套科学、合理的施工方案,确保治理工程顺利进行,达到预期的环保效果。
二、工程概况1. 工程名称:某排矸场治理工程2. 工程地点:某市某区某煤矿3. 工程规模:占地面积约50公顷4. 工程内容:矸石堆场平整、覆土、绿化、排水设施建设等5. 工程目标:将矸石堆场治理成生态、环保、可持续发展的土地资源三、施工方案1. 施工准备(1)组织施工队伍,明确各岗位人员职责;(2)编制施工组织设计,明确施工进度、质量、安全等要求;(3)对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能;(4)对施工设备进行检查、保养,确保设备正常运行;(5)做好施工现场的临时设施建设,包括办公室、宿舍、食堂等。
2. 施工工艺(1)矸石堆场平整:采用挖掘机、推土机等机械设备对矸石堆场进行平整,确保地面坡度符合设计要求;(2)覆土:将矸石堆场表面覆盖一层厚度为0.5m的土壤,选用肥沃的农田土或园林土,提高土地利用率;(3)绿化:根据当地气候条件,选择适宜的绿化植物进行种植,包括乔木、灌木、草坪等,确保绿化覆盖率;(4)排水设施建设:在矸石堆场四周建设排水沟,确保雨水顺畅排出,降低地下水位,防止土壤盐碱化;(5)监测与维护:对治理后的矸石堆场进行定期监测,确保各项指标符合国家标准,并对绿化植物进行养护管理。
3. 施工进度安排(1)施工准备阶段:1个月;(2)矸石堆场平整阶段:2个月;(3)覆土与绿化阶段:3个月;(4)排水设施建设阶段:1个月;(5)监测与维护阶段:长期。
四、质量控制与安全保障1. 质量控制:严格按照国家相关标准和规范进行施工,确保工程质量;2. 安全保障:加强施工现场安全管理,落实安全生产责任制,确保施工人员生命财产安全;3. 环境保护:加强施工现场环境保护,减少施工过程中对周围环境的影响。
煤矸石清理实施方案范文

煤矸石清理实施方案范文煤矸石是指煤矿开采和煤炭洗选过程中所产生的固体废弃物,其主要成分为煤和岩石,含有大量的煤和矸石颗粒。
煤矸石的存在不仅占用土地资源,影响美丽乡村建设,还会对环境造成污染,严重影响周边居民的生活质量。
因此,对煤矸石进行清理工作显得尤为重要。
一、清理目标本次煤矸石清理工作的目标是彻底清理煤矸石,恢复受影响的土地资源,保护周边环境,提高居民生活质量。
二、清理范围清理范围包括煤矿开采和煤炭洗选过程中所产生的煤矸石,主要集中在煤矿周边的土地资源。
三、清理措施1. 煤矸石分类处理:对煤矸石进行分类处理,将其中的煤和矸石分开,煤矸石中的煤可用于燃料或者其他工业用途,矸石可以用于填埋或者建筑材料。
2. 土地恢复:清理后的土地资源需要进行恢复,包括植被的恢复和地表的平整,使其能够重新投入生产或者用于其他用途。
3. 环境监测:清理工作完成后,需要对周边环境进行监测,确保清理工作不会对周边环境造成污染。
四、清理进度安排根据清理范围和清理措施,制定清理进度安排,确保清理工作能够按时完成。
五、清理效果评估清理工作完成后,需要对清理效果进行评估,包括土地资源的恢复情况、环境监测数据等,以验证清理工作的效果。
六、清理工作的意义煤矸石清理工作的意义在于恢复土地资源,保护环境,改善居民生活质量,促进乡村美丽建设。
通过清理工作,可以有效减少煤矸石对周边环境和居民生活的影响,为可持续发展创造良好的环境。
七、清理工作的保障措施为了确保清理工作的顺利进行,需要制定相应的保障措施,包括人力、物力、财力等各方面的保障,同时要加强对清理工作的监督和管理,确保工作的质量和效果。
八、结语煤矸石清理工作是一项重要的环保工作,对于改善环境、促进可持续发展具有重要意义。
希望通过本次清理工作,能够有效减少煤矸石对周边环境和居民生活的影响,为美丽乡村建设和可持续发展作出贡献。
煤矸石整治工作方案

煤矸石整治工作方案
以下是 9 条煤矸石整治工作方案:
1. 咱得先全面排查那些煤矸石堆存的地方,这就像给家里做大扫除,得知道脏东西都在哪不是?比如说,咱可以把每个矿区都走一遍,看看哪块煤矸石堆得像小山似的。
可不能马虎!难道不是吗?
2. 对于那些正在产生煤矸石的地方,咱得要求他们做好分类呀!这就好比做饭得分清食材一样重要。
不能一股脑儿混在一起,得把能利用的和不能利用的区分开。
这不难理解吧?
3. 咱得想个法子来处理这些煤矸石呀,不能任由它们在那堆着。
就像家里垃圾不能总堆在那发臭呀!可以考虑用来发电、制砖啥的,得让它们变废为宝。
这多好呀!
4. 在整治过程中,得保证大家的安全呀!这可不是开玩笑的。
万一不小心出点啥事,那可不得了。
就跟走路得看清路一样重要,清楚不?
5. 大家一起监督啊!发现有不按规定整治煤矸石的,咱就去提醒他们。
这就像看到有人在马路上乱丢垃圾,咱得去说一声不是嘛?一定得重视起来呀!
6. 相关部门也得行动起来呀,不能只靠咱老百姓。
就像拔河比赛,得大家一起使劲儿啊!该制定政策制定政策,该执法检查就执法检查。
这是责任呐!
7. 对于那些整治工作做得好的,咱得给点奖励呀!好比考了好成绩得给个奖状一样。
鼓励大家都积极干,都来把煤矸石整治好。
咋样?
8. 要加大宣传力度呀!让每个人都知道煤矸石整治的重要性。
就像让大家都知道锻炼身体重要一样。
都重视起来了,这事才能干好呀,对吧?
9. 总之,煤矸石整治工作容不得我们马虎,这是关乎环境和我们生活的大事。
大家都要动起来,积极参与,让我们的家园变得更美好!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工方案
审 批人:
审 核人:
编 制 人:
编制时间:2018年10月20日
矸石场治理工程
施工方案
一、工程概况
本工程位于,根据征地情况,拟用从沟头至沟尾方向共约1000m长度范围的沟做为煤矸石填埋的区域范围。
本工程设计包含挡矸坝、场地平整及处理、渗滤液导排、截洪沟的建设等施工内容。
二、施工部署
1、劳动力需用计划
劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。劳动力根据进度实行动态管理。
劳动力计划表
序号
工种
人数
备注
1
管理人员
5
2
挖掘机司机
3
3
装载机司机
5
4
自卸式翻斗车司机
6
5
推土机司机
(5)下管时,吊点应设在管子的重心处,用拦腰起吊的方式起吊,或采用专用吊具。禁止采取钢索穿管吊管的方法,在吊运管时,要防止管节接口受损。
(6)铺管时,将管节平稳吊下,平移到排管的接口处,调整管节的标高和轴线,然后用紧管设备将管子的插口慢慢插人承口,在承插管子的过程中,管节仍需悬吊着,以降低紧管时的拉力,管节拉紧后,调整管子的轴线和标高,然后用管枕击实。管节插入时,应注意橡胶圈不出现扭曲、脱槽等现象。
1只
地基处理
经纬仪
DT202C
1台
测量放线
水准仪
苏光224
1台
测量放线
砂浆搅拌机
JH400
1
砌筑
砼路面切割机
QG700
1
砼道路
砼路面摊铺机
自行型
1
砼道路
砼振动棒
50型
2
砼道路
砼激光整平机
SRM-2
2
砼道路
交流电焊机
32KVA
1
导渗管
3、主要施工材料计划
序号
名称
型号及规格
单位
数量
备注
1
水泥
P.S32.5
1
6
泥工
10
7
普工
15
8
机修工
1
2、施工机械、机具设备计划
设 备 名 称
型号
数 量
备 注
挖掘机
PC200
3
土方施工
装载机
ZL50
5
土方施工
自卸汽车
15T
6
土方施工
推土机
T140
1
土方施工
压路机
18t
1
土方及道路
刮板机
YP180
1
道路施工
小型压路机
2.5t
1
管沟筑坝
强夯机
SQH400
1台
地基处理
夯锤
25T
(3)管子在铺设前,先将管节的承口内表和插口的外表用钢丝刷把油污杂物清除干净,按管径规格选用相应的橡胶密封圈,并套入插口槽内,要求做到四周均匀、平顺、无扭曲,在橡胶圈表面和前节管子的内表涂抹“851”防水涂料,以防渗水。
(4)企口管在管节的承口内端面,预先用氯丁胶水粘贴垫块。(作为控制管节间接缝宽度用)。
本工程前期施工内容布置比较分散以及现场为陡坡、山沟等地形地势复杂,进场前协同技术部测量人员进行现场踏勘,先布置一条经济适用的施工便道。
土方工程在开工前先确定切实可行施工方法和施工工序,以保证土方工程施工不出现返工现象。
根据处置场的具体地形地貌,在施工程序上先对截洪沟及排洪管等进行施工,减小施工期间降雨对已施工好的处置场造成破坏,在展开上述工作的同时可以对填埋场内的土方工程进行施工,处置场内施工应先对场底部分进行开挖、平整、按施工图纸的要求达到纵向、横向坡度,施工时可根据地形地貌逐步进行开挖和铺垫,挡矸坝在场地平整进展到一半时开始施工,并应将块石、树根等清理出来并单独存放。
8.3
1、测量放线
在强夯前,根据周围临时道路上的高程控制点用全钻仪在强夯区周围加密布置一定数量的控制点,用高程控制点及加密控制点放测出强夯区角点坐标(用经纬仪),再在强夯区内按7.5m×7.5m(梅花形)夯点间距施放夯坑位置,并用小竹签或钢签标出。各夯点位置(行、列距)误差<20厘米,强夯施工中若点位不清,应重新放点;
控制点坐标,强夯区角点坐标,夯坑位置经技术人员复测符合要求后方可进行强夯施工。
三、质量目标
单位工程质量按《建筑工程施工质量验收统一标准》达到合格要求。
四、安全文明目标
坚持“安全第一,预防为主”的方针,积极开展创建安全文明工地工作,认真贯彻执行《山西省安全文明工地标准》,争创安全文明工地。
五、工期目标
本工程计划总工期120天。
六、项目组织机构
项目经理:
技术负责人:
项目组成员:
七、施工准备
2、沟槽开挖
管道沟槽开挖,根据现场土质状况依据设计要求的管径,按照工艺及规范要求放出基槽开挖线,基槽采用放坡开挖,开挖坡度应满足现场安全及规范要求(不小于1:0.7),基槽的开挖深度及坡度应满足设计要求,开挖过程中严格控制开挖深度,严禁超挖,对超挖部位严禁私自处理,应会同设计、监理单位按批准的处理方案进行处理。基槽开挖完成后及时进行垫层作业,严禁基槽土暴晒。
t
100
2
中粗砂
m3
1600
3
毛石
m3
3300
4
碎石
5-31.5mm
m3
3000
5
商砼
C25
m3
1250
6
商砼
C30
m³
1410
7
钢筋砼管
1000*2000
m
410
8
钢筋砼管
1500*2000
m
860
9
双壁波纹管
DN400
m
295
10
钢管
DN500
m
295
11
路沿石
495*100*300
m
1812
12
施工期间施工人员合理安排ห้องสมุดไป่ตู้工机械,对土方作业的作业次序、土方作业行走路线、机械作业安全距离进行合理安排,派专人现场指挥作业。
作业现场严格按设计标高及坡度施工,严禁超挖及超标高回填,施工过程中测量工作积极跟进,严禁出现返工及二次作业。
8.2
1、测量定位:
由测量班组根据现场控制桩依据设计要求定出管道走向位置,对线路拐点、边坡点做好控制桩点,对控制桩点进行固定,控制桩点应设在施工范围内,方便施工,对控制桩点采取安全可靠措施加以保护,确保控制点可靠准确。
绿化植被
㎡
61400
八、
根据设计要求的标高及坡度要求,对原地形地貌进行测量复核,按现场的实际情况划分出挖填区域,绘制现场实际土方平衡图,标注出挖方、填方区域土方量,由挖方区向填方区由近及远逐层扩展。较近的回填区域采用推土机配合装载机进行施工,随着作业面的扩大,运输距离的加长采用挖机开挖自卸汽车运输至回填区,由装载机推土机进行整平,压路机进行碾压密实。
3、管道基础
按设计要求做混凝通基础。混凝土基础的厚度及宽度均按设计要求施工,混凝土用平板式振捣器振实及抹平。
4、管道铺设
(1)、铺管前应复核样板高程,测定管节中心线,管优位置,放设垫板标高。
(2)排管顺序应自下游排向上游,承口向上游方向.插口向下游方向,窨井与管道接口处采用半节短管,带承口的应排在窨井的进水入向,带插口的应排在窨井的出水力方向。
