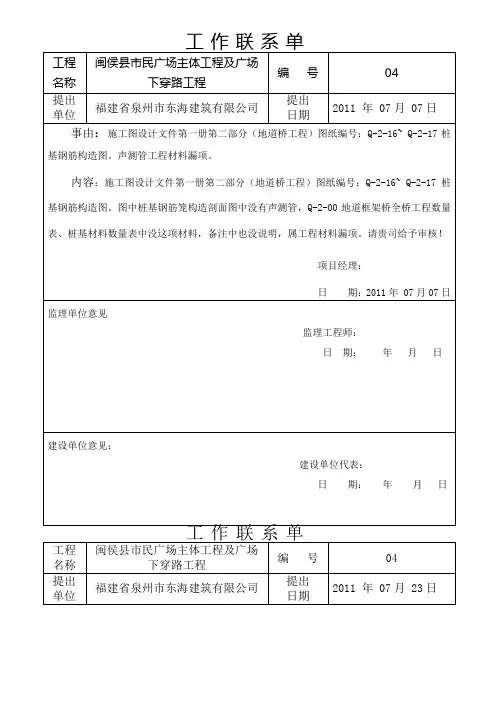

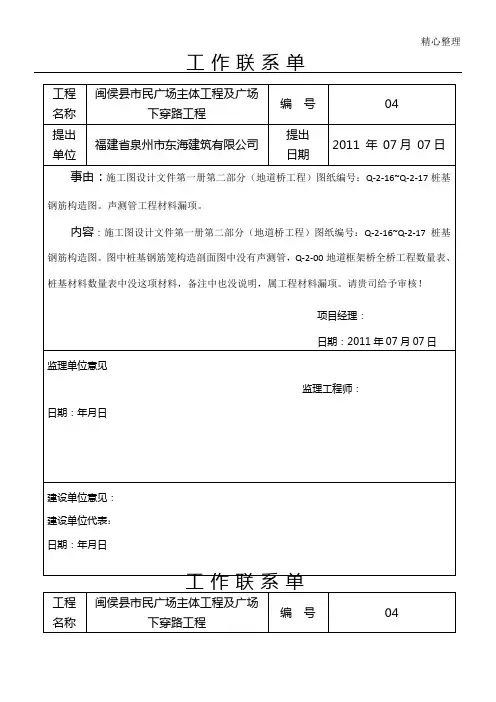

2、土建施工用电:混凝土搅拌站100kw、混凝土泵机100kw、钢筋切断机3kw、钢筋弯曲机3kw、电焊机5台共75kw、钢筋对焊机15kw、立焊机两台30kw,生活及夜间照明用电综合等90kw;用电量416kw。
计算式:总合计765kw÷380÷0.8÷1.73=1454.59×0.7(生产用电系数)=1018A
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
04
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月07日
事由:施工图设计文件第一册第二部分(地道桥工程)图纸编号:Q-2-16~Q-2-17桩基钢筋构造图。声测管工程材料漏项。
内容:施工图设计文件第一册第二部分(地道桥工程)图纸编号:Q-2-16~Q-2-17桩基钢筋构造图。图中桩基钢筋笼构造剖面图中没有声测管,Q-2-00地道框架桥全桥工程数量表、桩基材料数量表中没这项材料,备注中也没说明,属工程材料漏项。请贵司给予审核!
现在生产生活用电总量已超负荷使用;一但变压器出现故障那损失将无法估计。为确保工程施工顺利进行;现急需增设一台变压器。
请贵方审核并联系建设单位尽快给予解决为盼!
项目经理:
日期:2011年07月31日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日期:年月日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
项目经理:
日期:2011年07月07日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日期:年月日
工作联系单
工程名称

(完整word版)市政工作联系单

(完整word版)市政工作联系单

建设单位代表:
日期:年月日工作联系单
建设单位代表:
日期:年月日工作联系单
工作联系单
事由:桩基施工空孔工程量增加
内容:闽侯市民广场市政桩基时因正逢汛期,建设单位要求我司在没有开挖江滨路的前提下对桩基进行施工。

原江滨路原地面标高在16.267~17.022之间,
而桩基顶设计标高(U型槽段:13.202~10.856)(箱体桥段:10.535~10.557),
已造成桩基空孔的工程量增加及增设加长钢筋笼吊筋项目。

请贵司给予审核!
项目经理:
日期:2011年09月23日
工作联系单
事由:市政施工前障碍物迁移、拆除、破除
内容:市政施工前存在的障碍物拆除迁移事项,挖掘机协助树木迁移、路灯
杆座炮头机拆除、人行道混凝土破除、江滨路水泥稳层破除、路缘石破除、地下
排水管道(井)破除。

请贵司给予审核!
项目经理:
日期:2011年09月23日
工作联系单
事由:关于市政钢筋施工工程量系数。

内容:市政钢筋施工工程量搭接系数增量问题,我司在图纸会审后对设计单位补充的事项,设计单位在回复我司(回复:搭接系数在设计时不考虑,没有相关的规范要求,施工单位可以根据现场实际发生的工程量由监理确定认可。

详图纸会审记录。

)现请贵司审核并给予确认。

项目经理:。

市政道路工程联系单

市政道路工程联系单

工程联系单
工程名称:编号:
事由:
内容:1、K+270至K+360段东侧院墙倾斜严重,院墙开裂,局部在施工前已经倒塌存在重大安全隐患
2、XXX线杆倾斜严重,存在安全隐患,其中有两棵在新建道路上,西侧通信光缆因电力公司拆除,全部拖地
3、交铁橛山路段圆弧处有四颗绿化树需要移除
4、K+390至k+260段西侧原有厂区污水支管有两根离设计污水检查井距离太远,需要尽快加设污水检查井及污水管道,现在路基已被水泡
5、交xxx路段有一雨污混流检查井盖为砼盖,需要更换井盖及混凝土盖板
6、K+400位置原有给水管线为砼管,管顶距完成面为38CM,自来水公司不同意施工
以上问题请业主单位尽快出示合理施工方案,以免影响工程进度
施工单位:(章) =
负责人:日期:
监理单位审核意见:(章)
监理单位总监:日期:
建设单位审核意见:(章)
建设单位代表:日期:。

市政工作联系单

市政工作联系单
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
07
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011 年 07月31日
事由:
我司承建的闽侯县市民广场主体工程下穿路工程现在机械已全部到位;我方在核对各种机械用电量已经超出三通一平时安装的变压器(315kva)。需增设一台变压器。
2、绿化园林树木:在现有拟定钢筋笼制作场地道路左侧人行道上。在钢筋进场、制作钢筋笼的过程中会对园林树木的损坏及阻碍施工的顺利,也尽快在周四前全部迁移。
3、电力管线:与道路右侧桩基同一轴线。在下周全部迁移。
4、给水管:旧路右侧人行道上。下周全部迁移。
5、标志杆、牌:同路灯一条轴线上,应与路灯同时迁移。
计算式:总合计765kw÷380÷0.8÷1.73=1454.59×0.7(生产用电系数)=1018A
现在生产生活用电总量已超负荷使用;一但变压器出现故障那损失将无法估计。为确保工程施工顺利进行;现急需增设一台变压器。
请贵方审核并联系建设单位尽快给予解决为盼!
项目经理:
日 期:2011年 07月31日
监理单位意见
监理工程师:
日 期: 年 月 日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
11
提出单位
福建省泉州市东海建筑有限公司Fra bibliotek提出日期
2011 年 09月23日
事由:桩基施工空孔工程量增加。
上诉两项工序:钻孔灌注桩基钢筋笼制作及箱体桥、U型槽底板钢筋预制工序已迫在眉睫十万火急。为了使工程施工整体进度工序不拖延滞后;现恳请贵方审核并联系建设单位、设计单位尽快给予答复。给予解决为盼!

市政工作联系单

市政工作联系单
内容:
1、市政施工用电:钻孔桩机五台,每台/35kw合计175kw、电焊机10台,每台/15kw合计150kw、钢筋弯曲机两台,每台/3kw合计6kw、钢筋切断机两台,每台/3kw合计6kw,生活及夜间照明综合12kw。用电量349kw。
2、土建施工用电:混凝土搅拌站100kw、混凝土泵机100kw、钢筋切断机3kw、钢筋弯曲机3kw、电焊机5台共75kw、钢筋对焊机15kw、立焊机两台30kw,生活及夜间照明用电综合等90kw;用电量416kw。
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
04
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011 年07月07日
事由:施工图设计文件第一册第二部分(地道桥工程)图纸编号:Q-2-16~Q-2-17桩基钢筋构造图。声测管工程材料漏项。
内容:施工图设计文件第一册第二部分(地道桥工程)图纸编号:Q-2-16~ Q-2-17桩基钢筋构造图。图中桩基钢筋笼构造剖面图中没有声测管,Q-2-00地道框架桥全桥工程数量表、桩基材料数量表中没这项材料,备注中也没说明,属工程材料漏项。请贵司给予审核!
项目经理:
日 期:2011年 09月30日
监理单位意见
监理工程师:
日 期:年 月 日
建设单位意见:
建设单位代表:
日 期: 年 月 日
内容:施工图设计文件第一册第一部分(道路、交通设施)图纸编号:L-06-01~ L-06-06道路路基横断面图与现场实际地面不符,开挖工程量有误差。实际断面左侧江滨路边坡是1:1.5边坡,而L-06-01~ L-06-06道路路基横断面图中左侧边坡是垂直线,图中只标明设计路面标高没标明原地面标高,基槽开挖线也未扣除道路结构层厚度(普通道路:沥青17cm+稳定层36cm+碎石垫层15cm。U型槽:沥青9cm+底板80~92 .2cm+素混凝土垫层10cm+天然砂砾垫层30cm。箱体桥:沥青9cm+底板100~112 .2cm+素混凝土垫层10cm+天然砂砾垫层30cm。)我司对工程量清单土方开挖量有疑议,现建议第三方介入复测原地面。请贵司给予审核!项目经理:

市政工作联系单

市政工作联系单
内容:我司承建的闽侯县市民广场主体工程下穿路工程现在道路已全部封闭;破碎旧路面及障碍物迁移也接近尾声;对钻孔灌注桩桩基施工的条件已成熟。因我方在施工图纸自审时发现桩基钢筋笼设计图中未有声测管项目及数量,属工程量漏项;箱体桥、U型槽底板钢筋设计布置与排水沟设计有矛盾冲突等等;我方多次联系设计单位给予出据设计变更图(函),但迟迟未见回复。
内容:闽侯市民广场市政桩基时因正逢汛期,建设单位要求我司在没有开挖江滨路的前提下对桩基进行施工。原江滨路原地面标高在~之间,而桩基顶设计标高(U型槽段:~)(箱体桥段:~),已造成桩基空孔的工程量增加及增设加长钢筋笼吊筋项目。请贵司给予审核!
项目经理:
日 期:2011年09月23日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
ห้องสมุดไป่ตู้工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
12
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年09月23日
事由:市政施工前障碍物迁移、拆除、破除。
内容:市政施工前存在的障碍物拆除迁移事项,挖掘机协助树木迁移、路灯杆座炮头机拆除、人行道混凝土破除、江滨路水泥稳层破除、路缘石破除、地下排水管道(井)破除。请贵司给予审核!
项目经理:
日 期:2011年09月23日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
13
提出单位
福建省泉州市东海建筑有限公司

工作联系单

工作联系单
工作联系单
工程名称:乌鲁木齐Biblioteka 光明路道路改建工程第一标段编号:01
致:市政工程建设处、胜达监理公司:
事由:地道口遇诸多管线需迁移。
由我单位承建的光明路道路改建工程第一标段,新民路及卫生巷地道口改造遇电信、广电、自来水、天燃气、鑫汇隆、联通诸多地下管线,使施工无法进行,管线需要迁移。我施工方恳请监理、甲方予以尽快解决为盼!!
妥否,请批示。
单位:市政设施养护处
负责人:
日期:2009年4月7日
单位:
负责人:
日期:2009年4月7日
工作联系单
工程名称:乌鲁木齐市光明路道路改建工程第一标段编号:
致:市政工程建设处、胜达监理公司:
事由:三处地道口改造
由我单位承建的光明路道路改建工程第一标段,工商银行地道、东风超市地道及卫生巷地道准备开始施工,依照“安全第一、预防为主”的方针,为确保安全、确保质量、确保进度,保证行人的安全。我施工方恳请监理、甲方予以准许封闭以上三处地道。

市政工作联系单

市政工作联系单
2、绿化园林树木:在现有拟定钢筋笼制作场地道路左侧人行道上。在钢筋进场、制作钢筋笼的过程中会对园林树木的损坏及阻碍施工的顺利,也尽快在周四前全部迁移。
3、电力管线:与道路右侧桩基同一轴线。在下周全部迁移。
4、给水管:旧路右侧人行道上。下周全部迁移。
5、标志杆、牌:同路灯一条轴线上,应与路灯同时迁移。
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
12
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年09月23日
事由:市政施工前障碍物迁移、拆除、破除。
内容:市政施工前存在的障碍物拆除迁移事项,挖掘机协助树木迁移、路灯杆座炮头机拆除、人行道混凝土破除、江滨路水泥稳层破除、路缘石破除、地下排水管道(井)破除。请贵司给予审核!
项目经理:
日 期:2011年09月30日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
项目经理:
日 期:2011年07月07日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日期:年月日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
04
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月23日
事由:施工图设计文件第一册第一部分(道路、交通设施)图纸编号:L-06-01~ L-06-06,道路路基横断面图与现场实际地面不符。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
上诉两项工序:钻孔灌注桩基钢筋笼制作及箱体桥、U型槽底板钢筋预制工序已迫在眉睫十万火急。为了使工程施工整体进度工序不拖延滞后;现恳请贵方审核并联系建设单位、设计单位尽快给予答复。给予解决为盼!
项目经理:
日 期:2011年07月28日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
内容:我司承建的闽侯县市民广场主体工程下穿路工程现在道路已全部封闭;破碎旧路面及障碍物迁移也接近尾声;对钻孔灌注桩桩基施工的条件已成熟。因我方在施工图纸自审时发现桩基钢筋笼设计图中未有声测管项目及数量,属工程量漏项;箱体桥、U型槽底板钢筋设计布置与排水沟设计有矛盾冲突等等;我方多次联系设计单位给予出据设计变更图(函),但迟迟未见回复。
内容:闽侯市民广场市政桩基时因正逢汛期,建设单位要求我司在没有开挖江滨路的前提下对桩基进行施工。原江滨路原地面标高在~之间,而桩基顶设计标高(U型槽段:~)(箱体桥段:~),已造成桩基空孔的工程量增加及增设加长钢筋笼吊筋项目。请贵司给予审核!
2、绿化园林树木:在现有拟定钢筋笼制作场地道路左侧人行道上。在钢筋进场、制作钢筋笼的过程中会对园林树木的损坏及阻碍施工的顺利,也尽快在周四前全部迁移。
3、电力管线:与道路右侧桩基同一轴线。在下周全部迁移。
4、给水管:旧路右侧人行道上。下周全部迁移。
5、标志杆、牌:同路灯一条轴线上,应与路灯同时迁移。
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
07
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月31日
事由:
我司承建的闽侯县市民广场主体工程下穿路工程现在机械已全部到位;我方在核对各种机械用电量已经超出三通一平时安装的变压器(315kva)。需增设一台变压器。
内容:
1、市政施工用电:钻孔桩机五台,每台/35kw合计175kw、电焊机10台,每台/15kw合计150kw、钢筋弯曲机两台,每台/3kw合计6kw、钢筋切断机两台,每台/3kw合计6kw,生活及夜间照明综合12kw。用电量349kw。
市政工作联系单精选文档
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
04
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月07日
事由:施工图设计文件第一册第二部分(地道桥工程)图纸编号:Q-2-16~Q-2-17桩基钢筋构造图。声测管工程材料漏项。
内容:施工图设计文件第一册第二部分(地道桥工程)图纸编号:Q-2-16~ Q-2-17桩基钢筋构造图。图中桩基钢筋笼构造剖面图中没有声测管,Q-2-00地道框架桥全桥工程数量表、桩基材料数量表中没这项材料,备注中也没说明,属工程材料漏项。请贵司给予审核!
内容:施工图设计文件第一册第一部分(道路、交通设施)图纸编号:L-06-01~ L-06-06道路路基横断面图与现场实际地面不符,开挖工程量有误差。实际断面左侧江滨路边坡是1:边坡,而L-06-01~ L-06-06道路路基横断面图中左侧边坡是垂直线,图中只标明设计路面标高没标明原地面标高,基槽开挖线也未扣除道路结构层厚度(普通道路:沥青17cm+稳定层36cm+碎石垫层15cm。U型槽:沥青9cm+底板80~92 .2cm+素混凝土垫层10cm+天然砂砾垫层30cm。箱体桥:沥青9cm+底板100~112 .2cm+素混凝土垫层10cm+天然砂砾垫层30cm。)我司对工程量清单土方开挖量有疑议,现建议第三方介入复测原地面。请贵司给予审核!项目经理:
2、土建施工用电:混凝土搅拌站100kw、混凝土泵机100kw、钢筋切断机3kw、钢筋弯曲机3kw、电焊机5台共75kw、钢筋对焊机15kw、立焊机两台30kw,生活及夜间照明用电综合等90kw;用电量416kw。
计算式:总合计765kw÷380÷÷=×(生产用电系数)=1018A
现在生产生活用电总量已超负荷使用;一但变压器出现故障那损失将无法估计。为确保工程施工顺利进行;现急需增设一台变压器。
请贵司审核并尽快给予解决!
项目经理:
日 期:2011年07月25日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
06
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月28日
事由:桩基钢筋笼设计图中未有声测管项目及数量;箱体桥、U型槽底板钢筋设计布置与排水沟设计有矛盾冲突等等;
日 期:2011年07月07日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
05
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年07月25日
事由:闽侯县市民广场主体工程下穿路工程现在已封闭道路施工,为确保工程施工顺利进行;场地内影响桩基施工的障碍物(电力、给水、路灯、树木、标志牌)避免损坏,请贵方联系有关单位尽快给予迁移;
内容:我司承建的闽侯县市民广场主体工程下穿路工程现在已封闭道路施工,为确保工程施工顺利进行;场地内影响桩基施工的障碍物,请贵方联系有关单位尽快给予迁移;
1、路灯:左右两侧包括(灯杆、地下管线)左侧路灯与道路左侧桩基同一轴线上,现我方对江滨路旧路面进行破碎、开挖桩基护筒坑槽;为了确保工程顺利进行,我方建议在本周四前请有关单位迁移完成。
项目经理:
日 期:2011年07月07日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日期:年月日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
04
提出单位
福建省泉州市东海建筑有限公司
提出
Hale Waihona Puke 日期2011年07月23日
事由:施工图设计文件第一册第一部分(道路、交通设施)图纸编号:L-06-01~ L-06-06,道路路基横断面图与现场实际地面不符。
请贵方审核并联系建设单位尽快给予解决为盼!
项目经理:
日 期:2011年07月31日
监理单位意见
监理工程师:
日期:年月日
建设单位意见:
建设单位代表:
日 期: 年 月 日
工作联系单
工程名称
闽侯县市民广场主体工程及广场下穿路工程
编 号
11
提出单位
福建省泉州市东海建筑有限公司
提出
日期
2011年09月23日
事由:桩基施工空孔工程量增加。
