自来水报建流程t
报建流程(配套、水电气)

对直接征收的建设项目,配套办在受 理申报后的8个工作日内填发《重庆市 城市建设配套缴费通知书》,对市政 府令85号规定给予减免缓的项目,配 套办在受理申报后的8个工作日内填发 《重庆市城市建设配套费缴费通知书 》或《办理配套费手续证明书》;对 于不属于市政府令85号规定范围内, 且有相关文件规定减、免、缓的项 目,配套办在受理申报后的12个工作 日内填发《重庆市城市建设配套费缴 费通知书》或《办理配套费手续证明 书》;对不属于征收范围的建设项 目,配套办在受理申报后的5个工作日 内审核发放不收费证明。
法定时限:5个工作日,承诺时 限:当日办结
第 1 页
报 建 流 程(综合服务费、配套费、施工许可证、水电气)
序号 报建项目 审批单位 提 交 资 料 审 批 程 序 办 理 时 限
(1)建筑工程施工许可证申请表1份;项目申 请施工许可基本情况表(窗口领取)1份; (2)配套费、综合服务费、定额测定费等规 费缴纳凭据1份(收复印件核验原件); (3)农民工工资保障金缴存凭证1份(原 件); 建设工程施 行政审批 (4)建设工程预拌砼供应合同1份(原件); 3 工许可证 建委窗口 (5)建筑工程劳务分包合同1份(原件); (6)建造师(或项目经理)、施工员、质检 员、安全员、档案资料员等管理人员资格证 (原件押证施工、工程竣工后退回); (7)施工单位关于该工程项目部组建的通知 (公文形式、含关键岗位人员); (8)质量监督受理通知书、安全监督受理通 知书(原件)。 (1)城市建设配套费申报审批意见书(在行 政审批配套办窗口领)(收原件); (2)建设工程规划许可证(出示原件,收复 印件); (3)建设工程施工招标投标确认书(出示原 件,收复印件) ; (4)立项批复(出示原件,收复印件); 配套费申报 建委配套 (5)初步设计审查批文(出示原件,收复印 3.1 审批 办窗口 件); (6)施工图(建筑部份)规划盖章(审后退 回); (7)需要减免配套费:经济适用房确认书、 廉租房确认书(不收配套费的需要完善配套费 有关手续)(土石方工程不缴纳配套费,需带 中标通知书复印件、验原件)。
自来水报装流程、工程验收标准

自来水报装流程、工程验收标准一、自来水报装流程1、报装受理;2、验收通水。
二、自来水报装办理时限自来水报装办理时限分两种情况:一是涉及外线工程施工的供水报装接入,办理时限4个工作日内。
二是不涉及外线工程施工的供水报装接入,办理时限2个工作日内。
三、自来水安装收费标准根据现场查勘的设计方案,依据《省通用安装工程综合定额2018(第十册给排水、采暖、燃气工程)》中的《省住房和城乡建设厅关于印发<省建设工程计价依据>的通知》(建市[2019]6号)文计算;若原材料价格出现调整,将及时公布。
四、自来水工程验收标准(一)输、配水管道的施工和验收严格按照《给水排水管道工程施工及验收规范》(GB50268-2008)执行。
(二)安装材料标准:1.阀门井、水表井井盖:符合国标《检查井盖》(GB/T23858)。
2.注册水表:符合GB/T778《饮用冷水水表和热水水表》,必须使用经水计量检测中心检测合格的水表;同一住宅小区原则上使用同一品牌和型号的水表。
3.管材及附属材料:PE管需满足《给水用聚乙烯(PE)管道系统第2部分》GB/T13663.2-2018,管件需满足《给水用聚乙烯(PE)管道系统第3部分》GB/T13663.3-2018要求;球墨铸铁管,管材管件需满足《水及燃气管道用球墨铸铁管管件和附件》(GB/T13295-2013)要求,钢塑复合管需《钢塑复合压力管》(CT/T183-2003)要求。
(三)阀门井的砌筑标准1.阀门、水表井盖:根据相关规定,车行道下采用D400,其他采用C250;位于人行道上的井盖可采用聚合物基复合材料井盖,在绿化带上宜采用聚合物基复合材料井盖,要求满足建设部部颁标准《聚合物基复合材料检查井盖》(CJ/T211-2005)中的相关要求;绿化带禁止机动车驶入的区域采用A15级,人行道上采用B125级,井盖安装方式及高度满足《室外给水管道附属构筑物》07MS101-2相关要求。
自来水报装作业指引

自来水报装作业指引1.0目的规范地产公司开发项目自来水报装操作流程,明确公司内部相关部门责任分工,提高工作效率,规避政策风险。
2.0范围本作业指引适用于各类住宅、商业、写字楼等项目,根据工程进度,及时办理自来水的报装、施工及挂表通水等手续。
3.0名词解释自来水报装:自来水公司受理开发企业用水申请,依据用水的需求并结合管网的状况制定安全、经济、合理的供水方案。
确定供水工程投资,组织供水工程的设计与实施,签订供水合同,挂表通水等。
4.0职责4.1项目部:负责自来水报装相关手续的办理;负责相关费用的审批、支付,协调施工、验收中出现的问题;负责现场施工的管理与协调,进行结算办理;4.2产品研发中心:负责方案设计技术对接及现场施工相关技术问题的对接;4.3成本管理中心:负责对供水施工单位费用预算及施工完成后的结算工作,负责相关设计、施工合同的签订。
4.4财务管理部:负责工程款付款程序的审核和办理;5.操作指引5.1报装前准备工作项目取得《建设工程规划许可证》后,项目部可进行自来水报装的申请;5.1.1报装资料准备:A.《用户报装、改造申请表》、《供用水合同》加盖公章与合同章;B.院区带红线带设计说明的总平面图(1:500或1:1000)(蓝图和电子图);C.单体建筑物给水图,(主要提供一层)包括;设计说明、各层平面图、系统图(蓝图)、设备图(电子图);D.建设工程规划许可证(复印件);E.国有土地使用证(复印件);F.关于该小区的情况说明(主要:共计多少栋楼、共计多少户、小区内有无公共用水、加盖公司公章);备注:(1)《用户报装、改造申请表》、《供用水合同》在自来水公司大厅领取。
5.2供水单位受理报装工作时间5.2.1自来水公司大厅受理报装申请;(1天)5.2.2自来水公司大厅将项目资料转自来水设计院;(自来水公司内部程序5天)5.2.3自来水设计院将任务分配至具体设计人员,项目部配合设计人员看现场。
根据现场情况,设计人员安排对项目所在地附近的市政自来水管网进行水压测量;(2天)5.3委托设计产品研发中心负责委托自来水设计院进行施工图设计并签订设计合同,产品研发中心负责全程技术对接,具体工程程序如下:5.3.1产品研发中心与自来水设计院签订设计合同。

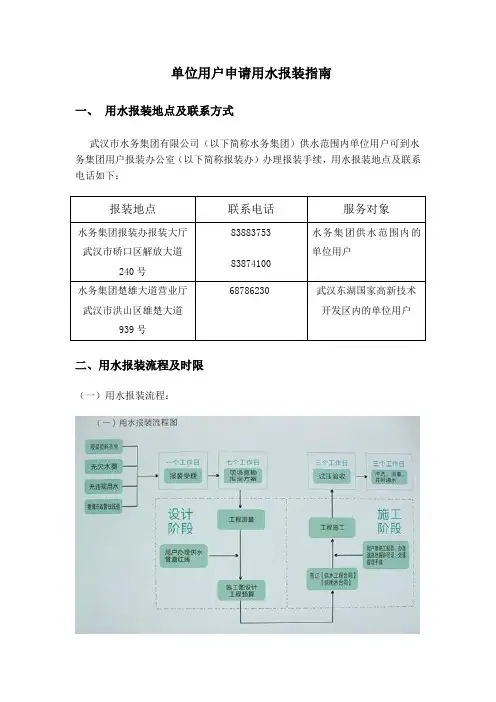

单位用户申请用水报装指南

单位用户申请用水报装指南一、用水报装地点及联系方式武汉市水务集团有限公司(以下简称水务集团)供水范围内单位用户可到水务集团用户报装办公室(以下简称报装办)办理报装手续,用水报装地点及联系电话如下:报装地点联系电话服务对象水务集团报装办报装大厅武汉市硚口区解放大道240号8388375383874100水务集团供水范围内的单位用户水务集团楚雄大道营业厅武汉市洪山区雄楚大道939号68786230 武汉东湖国家高新技术开发区内的单位用户二、用水报装流程及时限(一)用水报装流程:(二)用水报装服务承诺时限发展新用户,资料齐全时,1个工作日内完成报装登记;报装登记后,7个工作日内上门查勘,拟定方案;施工完毕后3个工作日内完成实压验收工作;实压验收合格后,3个工作日内并网通水。
(三)供水工程工期供水工程工期(含设计和施工工期)根据工程量大小在供水工程合同中约定。
三、用水报装登记(一)报装登记时申报单位必须提供一下资料:(二)报装登记时申报单位领取并填写下列表格:(三)交纳报装手续费,领取报装手续费定额发票。
住宅类一户一表报装费20元/表;其他类每只水表收取报装费50元/表。
四、现场查勘,供水工程设计(一)报装登记后7个工作日内,设计人员到场查勘,拟定供水方案。
(二)在设计阶段,包装办完成供水工程测量、工程设计、工程预算。
(三)申报单位负责办理供水管道红线,并交纳供水管道红线费(武汉市规划部门收取),报装办协助办理。
五、交费工程费用,签订合同(一)申报单位在收到缴费通知单后,到报装前台一次性付清工程总价款。
付款后领取发票。
(二)工程费用须用申报单位的财务账户,以转账支票的方式支付;申报单位须提供申报单位的组织机构代码。
(三)供水工程费依据有关文件和工程定额,按工程量计算,据时收取。
(四)双方签订《供用工程合同》和《供用水合同》。
六、供水工程施工,试压验收,并网通水(一)施工单位在《供水工程合同》约定的再规定工期内完成供水工程施工,全面负责工程范围内的现场施工组织和管理,并接受申报单位对工程质量、进度的监督。
合肥新建小区供水流程

7.验收 建设单位项目属于合肥市规划局联合验收范围的,从供水集团网站办事指南中下载并填写“供 水工程竣工联合验收申请表”并携带合肥供水集团供水工程质量监督站出具的“供水工程质量 监督审核表”到规划局联合验收受理岗申请验收。 8.计费水表立户抄表 供水集团在第一次抄表时通知建设单位抄表及其他相关信息 9.供水设施移交 9.1联合验收项目:建设单位携带《合肥市建设工程竣工联合验收意见书》,《供水管道工程验 收移交表》向供水集团辖区供水所办理庭院供水管网(过路管、吊管)移交手续。 10.2立管(水表)移交 立管(水表)由合肥供水集团统一办理移交手续。 10.3二次供水泵房移交 建设单位向供水集团二次供水管理中心办理二次供水设施移交手续,签订《二次供水设施维护 管理协议》。 11一户一表过户 建设单位携带《供水管道工程验收移交表》、《二次供水设施维护管理协议》向供水集团营业 大厅办理一户一表过户手续。
请单》、水费托收协议一套(即《合肥供水集团有限公司水费定期借记业务授权与协议书》)、一户一 表立户申请表格电子版及纸质版各一份(以上合同和表格可网上下载或集团公司屯溪路营业大厅免费领 取。) 同步进行供水施工监理合同的签订。 4.现场勘查 供水集团客户发展中心接到申请后会在5个工作日内前往现场进行现场勘查,并在勘查现场后向建设方出具
《合肥供水集团有限公司新建住宅小区水表出户现场勘察一次性告知表》,建设单位现场签收。 建设单位应按照“告知表”所列内容提供资料,并在三个工作日内提交合肥供水集团客户发展中 心办理住宅小区非生活水表配置、庭院管道提前预留接口和用户接水收费通知单等手续。 非生活水表在小区一户一表报装之前进行非生活性质水表申报,客户发展中心当日联系用户预约 勘察时间,并在5个工作日内勘察现场。勘察现场时,向建设单位出具《合肥供水集团有限公司 新建住宅小区水表出户现场勘察一次性告知表》,建设单位签收。
居民用水申请流程

居民用水报装流程一、用水申请书须递交申请书(包含详细申请人名称、地址、注册水表数量、联系人及联系电话等相关信息)二、提供资料1、居民身份证、户口本户主页原件及复印件(替他人办理的需提供经办人身份证复印件)。
2、新建住宅提供“三证”(土地使用证、规划证、施工许可证),室内外给水管网设计图,楼房分层平面图。
3、已建住宅提供住所证明(房产证、购房合同、租赁合同中的一种复印件),其中提供租赁合同的用户须同时提供房屋户主的书面同意书或身份证,表示同意房客办理用水报装申请。
4、有高层楼房(六层以上)的用户需提供二次供水设计方案。
三、领取表格向我公司领取《用户报装、改造申请表》。
四、填写表格按表格要求详细填写并签字盖章。
五、现场勘查以上资料提供齐全后,3个工作日内我公司将派员与用户联系,并与其他部门一同到现场勘查,并做意见。
六、报装审批经现场勘察后,报公司经理或主管经理审批,进行设计预算,通知用户到财务部门缴纳安装费用。
七、签订各类协议《安装供水协议》、《城市供水合同书》、《消防用水协议》《二次供水协议》等。
八、施工安装及验收由安装部门组织施工安装,完毕后经用户和公司质检人员验收,合格并由用户签字后交付使用,如不合格安装人员必须限期整改。
九、建立用户档案入微机抄表十、其它需要说明的问题使用自备井的用户,申请安装用水前需先进行室内管道改造,经验收合格方受理。
改造标准:楼房出散水1米,庭院改造至卫生间或厨房靠近道路墙面50CM或大门两侧一米内。
单位(小区)用水报装流程一、用水申请书须递交申请书(包含详细申请人名称、地址、注册水表数量、联系人及联系电话等相关信息)二、提供资料1、新建小区提供三证(国有土地使用证、规划证、施工许可证),开发商营业执照,室内外给水管网施工图,楼房分层平面图。
2、单位或机关团体提供(国有土地使用证、规划证、施工许可证),营业执照或机构代码证,平面设计总图及室内外给水管网施工图,消防绿化设计图,最高日用水量情况说明。
供水报装流程示意图

挂表通水 (1 天)
立户建档、通水
客户回访 售后服务
- 10 -
供气报装流程示意图
申请人 主要职责 申请前缴纳配套费, 提交申请表、相关资 料 用户申请(1 天) 供气报装主要流程 政府相关部门 主要职责 供气企业 主要职责 审核报装材料 收取配套费
配合供气企业人员勘 查现场
现场勘查(3 天)
组织专业人员 勘查现场
提供相关配合
方案设计(9 天)
组织完成施工图设计 及预算
协议内部审核会签并 按协议缴费 按照投资建设责任, 履行工程建设单位义 务;提供施工场地、 协调进场事宜、办理 相关手续
签订协议(合同)
做好协调指导工作
协议内部审核会签
工程规划许可,挖掘 工程施工 城市道路、破坏城市 绿植等行政审批
按照投资建设责任, 履行工程建设单位义 务;办理相关手续勘查现场、 校核供热面积
提供相关配合
方案设计 (10 天)
组织完成施工图设计 及预算
缴纳配套费 按照投资建设责任, 履行工程建设单位义 务;提供施工场地、 协调进场事宜、办理 相关手续
签订协议 (合同)
做好协调指导工作
协议内部审核会签 收取配套费
工程施工
工程规划许可,挖掘 城市道路等行政审批
申请验收
单项竣工验收 (2 天)
报建窗口回访
组织验收,合格后 出具意见
并网通气(3 天)
立户建档、通气
客户回访 售后服务
- 11 -
供热报装流程示意图
申请人 主要职责 提交申请表、相关资 料 供暖报装主要流程 政府相关部门 主要职责 供暖企业 主要职责
用户申请(1 天)
审核报装材料
配合供热企业人员勘 查现场
自来水厂立项流程

自来水厂立项流程The process of initiating a water treatment plant project is a complex and crucial procedure that involves various steps and considerations. Firstly, it is important to conduct a thorough feasibility study to assess the need for a new water treatment plant in a specific area. This study should take into account factors such as population growth, water supply demand, and existing infrastructure.首先,进行一项全面的可行性研究非常重要,以评估特定区域新建水处理厂的需求。
这项研究应考虑人口增长、供水需求和现有基础设施等因素。
In addition, obtaining the necessary approvals and permits from local government authorities is another essential step in the project initiation process. This often involves submitting detailed plans and environmental impact assessments to ensure compliance with regulations and standards.此外,从地方政府部门获取必要的批准和许可证是项目启动过程中的另一个重要步骤。
这通常涉及提交详细的计划和环境影响评估,以确保符合法规和标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
西安市自来水报装流程
第一篇报装资料
一、用户报装时提供以下纸质资料:
1、申请用水报告(设计申请单位全称、建设性质、用水量、楼
房栋数、层高、建筑面积、户数);开发区用户“申请用水报告”须相关部门签章同意;城改项目,市城改办出具办理函件。
注:开发区用水报告的签章需到所在开发区的建设局办理。
2、供水申请书、法人委托书及经办人身份证复印件。
3、规划部门审批的建设项目总平图(复印件);未办理规划审
批的项目,可提供建设部门建筑工程施工许可证(复印件)。
4、西安市建设项目城建基金统一征收缴纳证书(复印件)。
5、管道(市政)地形图三份。
二、用户报装时项目区域内的技术资料,需要电子稿(2004版
CAD光盘):
1、室外给水管网平面图;
2、室内给水系统图,(包括楼体室内设计说明、地下室楼层各
平面图、楼内给水系统轴侧图及消防平面及系统图)。
3、二次供水系统加压泵房详图。
三、二次供水的设计和设备选型应按照二次供水的相关设计标
准和安装规范及《西安市生活饮用水二次供水管理和卫生监督规定》的相关要求执行。
四、为合理制定供水方案,建设单位须委派给水技术人员就项
目内的给水问题进行技术交底。
避免建设项目抄表到户二次改造,造成经济损失。
五、住宅项目给水工程竣工后按照陕建发【2005】96号文件要
求,进行专项验收。
第二篇单位申请接水流程图
第三篇自来水验收
为了落实政府【2005】96号文件关于城市供水“抄表到户、户外计量”的实施意见,我市范围内,凡利用公共管网供水的新建、改建和扩建的项目按照执行,进行专项验收。
第一步:自检验收
由建设单位牵头组织施工单位、监理单位进行自检。
第二步:联合验收
由建设单位组织自来水公司验收组(五个部门:用户发展部、管网运营部、营业销售部、水质检测部、二次供水办)、施工单位、监理单位进行验收。
(主要验收:户内、庭院及地下室管网设计,确认取水点的
数量,水表留位,水泵房的安装规范,二次加压管道安装,设备的运行等等)。
第三部:挂表
1、总生活水表及总商业水表;
2、户表(由自来水公司统一采购,473元/户其中包括水表、
前后阀、安装以及远程数据线的铺设等工作);
第四步:通水
第四篇水质检测一、办理二次供水设施合格证。
