堤防工程监理工作细则
广州市番禺区一村三岛堤路结合工程Ⅱ标(桩号K21+441.43~K25+697.35) 监理实施细则
佛山市科诚工程监理有限公司 1 第一节 堤防工程监理工作细则 ................................................................ 2
第二节 堤防工程施工测量监理实施细则 ................................................ 8
第三节 堤防工程建筑材料质量监理实施细则 ...................................... 12
第四节 堤防工程质量检测试验监理实施细则 ...................................... 18
第五节 堤防工程合同计量与支付监理实施细则 .................................. 22
第六节 堤防工程施工进度计划监理实施细则 ...................................... 31
第七节 堤防工程变更监理实施细则 ...................................................... 36
第八节 堤防工程合同索赔监理实施细则 .............................................. 40
第九节 堤防工程验收监理实施细则 ...................................................... 47
第十节 基础清理工程监理实施细则 ...................................................... 51
第十一节 土方填筑工程监理实施细则 .................................................. 55
第十二节 混凝土工程监理实施细则 ...................................................... 61
第十三节 水下抛石护岸工程监理实施细则 .......................................... 68
第十四节 护坡、垫层、砌石、回填砂、腐植土摊铺工程监理实施细则 ............................................................................................................................... 78
第十五节 桩基工程监理实施细则 .......................................................... 90
第十六节 公路路基监理实施细则 ........................................................ 100
第十七节 道路水泥石屑稳定层和混石垫层监理实施细则 ................ 111
第十八节 沥青砼路面工程监理实施细则 ............................................ 118
第十九节 道路排水工程监理实施细则 ................................................ 132
第二十节 管理楼工程监理实施细则 .................................................... 142
第二十一节 安全、文明施工监理实施细则 ........................................ 154 广州市番禺区一村三岛堤路结合工程Ⅱ标(桩号K21+441.43~K25+697.35) 监理实施细则
佛山市科诚工程监理有限公司 2 第一节 堤防工程监理工作细则
一、目 的
为规范堤防工程监理工作,明确堤防工程监理工作职责和程序,提高堤防建设工程质量,制定本细则。
二、范 围
本细则适用于堤防工程监理工作.
三、监 理 工 作 依 据
国家有关工程建设的法律、法规和批准的项目建设文件、施工承包合同、监理合同、工程设计文件、国家及国家有关部门制定颁发的施工技术及工程验收规范、规程、规定和质量检验标准等。
四、监 理 机 构 职 责
项目监理机构应依照监理合同中项目法人授予的职责与权限,与参加工程建设各方密切协作,检查、督促施工单位严格履行工程施工合同的职责和义务,通过认真、谨慎、勤奋与高效的工作,促使工程建设合同目标得到实现。
项目监理机构应履行设计文件核查确认(重点核查设计方案、设计程序、图面错误)、施工措施计划审批、工程开工(停工、返工、复工)与完工指示、施工质量签证、工程施工合同文件解释与合同争端调解、有限施工变更、合同支付签证、安全生产与施工环境保护监督、施工关系协调、对施工单位和施工人员资质审查等各项必需的职责与权限。
4。1 总监理工程师负责组织实施项目监理工作,保证项目监理机构高效有序运转;负责对项目监理工作分解,指定相关项目监理组(员)对相关项目监理工作负责。
4.2 项目监理机构综合部门应作好文件收发登记、文件、资料、记录管理;监理人员行为规范监督、监理人员上岗培训、业务考核、岗位管理、内部协调和对外公共关系处理等项工作。
4.3 项目监理机构应做好检测监理和监理检测工作。检测监理是对施工广州市番禺区一村三岛堤路结合工程Ⅱ标(桩号K21+441.43~K25+697.35) 监理实施细则
佛山市科诚工程监理有限公司 3 单位检验和测量机构的资质、手段、方法与成果的监理;监理检测是监理单位自身为施工质量与合同支付控制所进行的对照(平行)检测。
4.4 项目各级监理人员直接负责相应工程项目现场的施工准备、资源投入、工序作业、目标实施、合同履行等全过程的跟踪监理和信息(记录)处理;承担工程进度、施工质量、合同支付三项目标控制和合同商务管理等监理业务;负责工程施工控制目标与对策措施的进展跟踪、过程分析与目标调整。
各级监理人员应按《堤防工程各级监理人员岗位职责》履行各自的职责。
五、监 理 工 作 程 序
5。1 工程建设监理的一般程序:
(1) 编制工程建设监理规划.
(2) 以施工承包合同文件为依据,按工程建设进度,编制工程监理实施细则。
(3) 按照建设监理实施细则进行监理。
(4) 组织、主持或参与工程验收及工程竣工预验收,并签署监理意见。
(5) 监理业务完成后,向项目法人提交工程建设监理档案资料和工作总结报告。
5。2 准备阶段监理工作程序:
(1) 组建项目监理班子,按工程建设内容选聘满足工程建设监理需要的人员,项目监理机构的组建、监理人员的聘用、考核执行《堤防工程项目监理机构组建管理规定》(试行)和《堤防工程监理人员聘用管理规定》。
(2) 按《堤防工程监理规划编写作业指导书》的要求,编写项目监理规划。
(3) 熟悉设计文件;备齐与工程有关的技术文件、资料;有条件的,可做好检测设备和仪器的配备工作。
(4) 进行工程项目划分,确定关键部位和特殊过程并制定相应监理控制办法,编制监理实施细则、工作记录表格和工程质量控制、支付计量控制样表。 广州市番禺区一村三岛堤路结合工程Ⅱ标(桩号K21+441.43~K25+697.35) 监理实施细则
佛山市科诚工程监理有限公司 4 (5) 总监理工程师在监理人员进场前,应根据监理合同和施工承包合同中规定的监理工作内容,结合机构人员组成进行大致分工,制定监理人员岗位职责;进行监理工作交底(阐明有关合同中规定的建设、监理、施工单位的权利和义务;主要监理工作内容,监理控制工作的基本程序和方法;有关报表的报审要求).
5。3 原材料控制原则和工作程序:
(1) 项目监理机构应严格要求施工单位执行材料进场检验制度,没有经过检验和检验不合格的材料,不准用于工程建设。
(2) 对钢材、水泥等原材料实行施工单位进场检验(查产品合格证、厂家生产许可证、产品许可证、批号、代表数量、外观检查等)、抽样试验和报监理工程师认可制度,未经监理工程师认可的材料不能用于工程建设。
(3) 对石材、砂等“地材”,实行施工单位现场察勘、提出材质报告、并进行复查试验和报监理工程师认可制度。未经监理工程师认可的“地材”不能用于工程建设。
(4) 督促施工单位根据原材料采购计划,建立原材料进出台帐.台帐内容至少包括:进货日期、材料来源、进货数量、规格、合格证编号、检验、试验结果、监理认可结果、用途、使用部位等。
(5) 检查施工单位原材料检测试验单位资质是否经过省(市)技术监督部门计量审核认证,检测人员是否持证上岗。
(6) 对施工单位报送的原材料检验单进行审核,签署意见(认可或不认可意见及理由)。
(7) 必要时,对重要的原材料进行见证抽样试验或监理抽样试验。委托试验的,对试验单位提出的报告要检查认可。
5.4 施工质量控制原则和工作程序:
5.4.1 施工质量控制原则:
(1) 以施工及验收规范、工程质量验评标准为依据,督促施工单位全面实现工程项目施工合同约定的质量目标。
(2) 对工程项目施工全过程实施质量控制,以质量预控为重点。 广州市番禺区一村三岛堤路结合工程Ⅱ标(桩号K21+441.43~K25+697.35) 监理实施细则
佛山市科诚工程监理有限公司 5 (3) 对工程项目的人、机、料、法、环境等因素进行全面的质量控制,监督施工的质量保证体系落实到位。
(4) 严格坚持本工序质量不合格或未进行验收不予签证、下一道工序不得施工的制度。
5.4.2 事前控制:
(1) 受项目法人委托组织设计交底工作、核转设计文件。
(2) 受项目法人委托组织设计和施工单位研究确定工程项目划分和工程关键部位,将划分结果上报相应工程质量监督机构认定.
(3) 进行监理交底,明确监理工作的控制方法和要求。
(4) 审批施工单位报送的施工组织设计,审批内容至少包括:施工布置是否合理、施工方法是否可行、质量保证措施是否可靠并具有针对性等.
(5) 核查开工条件(设计文件、施工技术、措施、计划及质量标准、工程项目划分等已交底;主要施工设备、机具到位;施工安全、工程管理和质量保证措施到位;原材料、半成品报验合格;施工组织和人员组合安排完成;风、水、电等必需的辅助生产设备就绪;场地平整、交通、临时设施和准备工作就绪;主要材料供应已落实等),签署开工意见,发布开工令。
(6) 查验施工测量放线成果(包括内业资料、外业成果),签署查验意见。

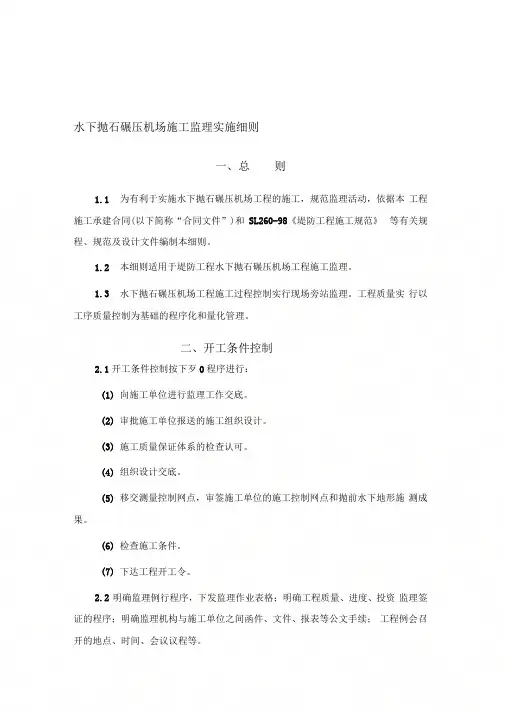

【2019年整理】水下抛石碾压施工监理实施细则
水下抛石碾压机场施工监理实施细则
一、总 则
1.1 为有利于实施水下抛石碾压机场工程的施工,规范监理活动,依据本 工程施工承建合同(以下简称“合同文件”)和SL260-98《堤防工程施工规范》 等有关规程、规范及设计文件编制本细则。
1.2 本细则适用于堤防工程水下抛石碾压机场工程施工监理。
1.3 水下抛石碾压机场工程施工过程控制实行现场旁站监理。工程质量实 行以工序质量控制为基础的程序化和量化管理。
二、开工条件控制
2.1开工条件控制按下歹0程序进行:
(1) 向施工单位进行监理工作交底。
(2) 审批施工单位报送的施工组织设计。
(3) 施工质量保证体系的检查认可。
(4) 组织设计交底。
(5) 移交测量控制网点,审签施工单位的施工控制网点和抛前水下地形施 测成果。
(6) 检查施工条件。
(7) 下达工程开工令。
2.2 明确监理例行程序,下发监理作业表格;明确工程质量、进度、投资 监理签证的程序;明确监理机构与施工单位之间函件、文件、报表等公文手续; 工程例会召开的地点、时间、会议议程等。
2.3督促施工单位根据设计文件、合同文件的要求及工地现场实际提交水下 抛石护岸工程施工组织设计,并应从施工设备、材料供应、施工方法、施工质量 保证体系和保证措施、施工进度、施工安全等方面检查其是否满足施工合同工程 的技术和进度要求。
施工组织设计应包括下述内容:
施工布置。
施工方法:包括施工测量控制网的布置与施测方案、 抛投方案、抛投网格划
分、水下断面测量方案、质量保证措施等。
施工机械:包括运输机械的型号、数量,定位船的吨位和数量以及设备的状 况等。
劳动力组合:包括现场施工人员、现场施工负责人。
材料供应:包括料场选定、料场的供料能力、石料的质量、运输和装卸条件;
如料石由石料供应商运抵抛投区交货时, 应提供石料的材质证明,并需签订供料 合同;供料强度必须满足最大日抛量的需要。
堤防工程监理工作报告
XXXXXX流域综合治理工程
监理工作报告
XXXXXXXX项目管理有限公司
XXXXXXXXXXXXX工程项目监理部
XXXX年X月
1
目 录
1概述
1.1工程概况
1.2工程建设相关单位
1.3主要工程项目及工程量
2监理规划
2.1监理组织机构的设置原则
2.2监理机构的人员配备
2.3监理规划及监理工作制度建立
2.4材料、构件、设备及复验制度
2.5隐蔽工程检查制度
2.6工程质量检验制度
2.7工程质量事故处理制度
2.8监理日志和会议制度
2.9工程交工验收制度
2.10监理实施细则
3监理过程
3.1进度控制
3.2质量控制
3.3投资控制
3.4合同管理与信息管理
2 3.5协调工作
4监理效果
4.1进度控制评价
4.2质量控制评价
4.3安全控制评价
5监理结论
6大事记
1 1概述
1.1工程概况
本工程位于XXXXXXX。本项目主要建设内容为新建堤防工程XXXXXX公里,清淤、疏浚XXXXX公里,本工程共划分为一个施工标段,计划工期为XX个月。
1.2工程建设相关单位
业主单位:XXXXX
设计单位:XXXXX
监理单位:XXXXX
施工单位:XXXXX
质量监督单位:XXXXXXXX
质量检测单位:XXXXXXXX
1.3主要工程项目及工程量
根据现行《水利水电工程施工质量检验与评定规程》SL176-2007
3.2.2单位工程划分原则,按照河道综合治理项目内容,并结合工程量划分单位工程。按照《水利水电工程施工质量检验与评定规程》SL176-2007 3.2.3分部工程划分原则,分部工程按功能进行划分。整个工程划分为1个单位工程, 3 个分部工程,主要有堤基工程、堤身工程、附属工程等项目组成,具体见下表:
2 XXXXXX流域综合治理工程项目划分表
分部工程名称 单元工程名称 单元工程数量 单元划分原则
1.△堤基工程 基坑开挖 30 以每100m开挖段划分为一个单元工程
水利水电工程监理实施细则范本
黄冈河(三饶段)河堤达标加固二期工程监理实施细则/监理守则
47
第 1 页 共 47 页 第一章 监理守则
一、关于监理人
第一条:
监理人必须严守独立、公正、廉洁的原则,对工程项目具有高度的责任感。
第二条:
监理人须与承包人模范遵守国家及地方的各种法律、法规和规定,严格执行技术规程、规范,并且尊重当地的民俗、民情。
第三条:
严格按照工程合同来实施对工程的监理,既要保护发包人利益,又要公正、合理的对待承包人。
第四条:
监理人须廉洁勤业,不得接受除发包人所支付的工程监理酬金以外的任何与工程项目有关的单位或个人的回扣、津贴或其它间接报酬。
第五条:
监理人须严守秘密,对所了解的关于发包人或承包人的经济技术情报,除经授权外不得泄露。
第六条:
监理人必须观点鲜明,对其认为正确的判断或决定遭发包人否决时,亦应书面向发包人说明其理由,并阐明否决可能引起的后果。对发包人的某些决定认为不妥时,则应主动向发包人阐明可能导致的不良影响。
第七条:
监理人及其成员不得经营或参与与工程项目有关的任何商业活动,也不得在政府部门或项目有关的施工单位、设备、材料供应单位任职或兼职。
第八条: 黄冈河(三饶段)河堤达标加固二期工程监理实施细则/监理守则
47
第 2 页 共 47 页 监理人必须光明磊落,不得采用不正当手段竞争业务,不得伤害、诽谤、诬陷其他发包人单位。
第九条:
•监理人须定期向发包人汇报工程项目进展情况及其监理业务开展情况,不得谎言欺骗发包人,或故意掩饰工作中的失误。
二、关于监理工程师:
第十条:
监理人员须守法、公正、清廉、坚持科学态度、实事求是,以严谨的作风和服务的观念,热情为工程项目服务。
第十一条:
监理工程师必须熟悉各自的业务,对其设计文件,技术规范,施工程序,安全措施,施工工艺,验收规程,质量评定标准及各类相关的合同文件,应认真理解与熟悉,并正确操作。
水利工程监理质量管理制度
水利工程监理质量管理制度
一、 前言
水利工程是国家重点建设项目,对于国家经济和社会的发展至关重要。为确保水利工程的质量安全和可持续发展,水利工程监理质量管理制度应运而生。本文将介绍水利工程监理质量管理制度的相关内容。
二、目的与范围
1. 目的
水利工程监理质量管理制度的目的是确保水利工程建设的质量达到国家和行业标准要求,保证工程安全可靠,提高监理工作的效率与规范性。
2. 范围
水利工程监理质量管理制度适用于各类水利工程监理单位,包括但不限于水库、堤防、灌区、综合利用项目等。
三、质量管理体系
1. 组织架构
(1) 监理总监:负责整个监理工作的组织和协调,对监理成果负主要责任。
(2) 监理经理:负责水利工程监理的具体实施、监督和管理工作。
(3) 监理工程师:负责具体监理工作,包括检查、审查、测试等。 2. 质量管理流程
(1) 前期准备:包括与业主和设计单位进行沟通,明确项目要求和监理标准。
(2) 监理计划编制:根据项目特点和要求,制定监理工作计划,明确各项任务和责任。
(3) 监理文件管理:建立监理文档档案,包括勘察、设计、施工图纸以及相关的技术文件。
(4) 施工过程监督:监测施工现场,对施工过程进行实地检查,并及时提出整改要求或建议。
(5) 质量验收:对工程质量进行全面检查,确保符合国家和行业标准要求。
(6) 质量报告编制:根据监理结果和验收情况,编制监理报告,提出评价和改进意见。
四、监理人员能力要求
1. 专业技术要求
(1) 监理总监:应具备水利工程相关专业的硕士以上学历,并具备丰富的工程实践经验。
(2) 监理经理:应具备水利工程或相关专业的本科以上学历,并具备较强的工作组织和管理能力。 (3) 监理工程师:应具备水利工程或相关专业的本科学历,并具备相关工作经验和技术能力。
2. 业务素质要求
(1) 具备较强的沟通能力,能够与相关单位和人员进行有效的沟通和协调。
围堰工程监理实施细则

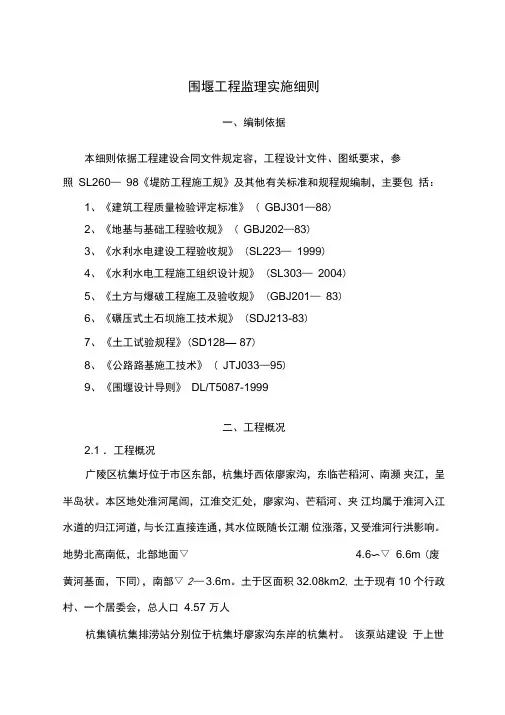

围堰工程监理实施细则
一、编制依据
本细则依据工程建设合同文件规定容,工程设计文件、图纸要求,参
照 SL260— 98《堤防工程施工规》及其他有关标准和规程规编制,主要包 括:
1、《建筑工程质量检验评定标准》 ( GBJ301—88)
2、《地基与基础工程验收规》 ( GBJ202—83)
3、《水利水电建设工程验收规》 (SL223— 1999)
4、《水利水电工程施工组织设计规》 (SL303— 2004)
5、《土方与爆破工程施工及验收规》 (GBJ201— 83)
6、《碾压式土石坝施工技术规》 (SDJ213-83)
7、 《土工试验规程》(SD128— 87)
8、 《公路路基施工技术》 ( JTJ033—95)
9、 《围堰设计导则》 DL/T5087-1999
二、工程概况
2.1 .工程概况
广陵区杭集圩位于市区东部,杭集圩西依廖家沟,东临芒稻河、南濒 夹江,呈半岛状。本区地处淮河尾闾,江淮交汇处,廖家沟、芒稻河、夹 江均属于淮河入江水道的归江河道,与长江直接连通,其水位既随长江潮 位涨落,又受淮河行洪影响。地势北高南低,北部地面▽ 4.6〜▽ 6.6m (废
黄河基面,下同),南部▽ 2— 3.6m。土于区面积32.08km2, 土于现有10 个行政村、一个居委会,总人口 4.57 万人
杭集镇杭集排涝站分别位于杭集圩廖家沟东岸的杭集村。 该泵站建设 于上世纪 70 年代,经多年运行,水泵、线路等设施严重老化,已严重制 约地方经济的迅速发展。为改善区域防洪排涝的现状,减轻洪涝灾害的威 胁,根据原《邗江区杭集镇防洪排涝规划》的有关规划要求,拟对该泵站 进行拆建。
三、开工许可证申请程序
3.1. 承建单位在具备了围堰填筑的开工条件时,承建单位应根据合同 文件技术条款,设计文件和相应技术规,结合自然条件和施工技术水平编 制施工技术方案报监理部审批。
施工技术方案应包括下述主要容:
堤防工程监理手册

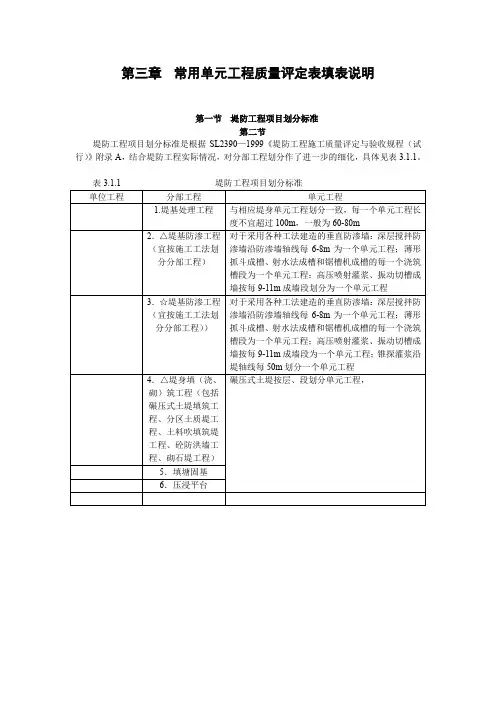

第三章 常用单元工程质量评定表填表说明
第一节 堤防工程项目划分标准
第二节
堤防工程项目划分标准是根据SL2390—1999《堤防工程施工质量评定与验收规程(试行)》附录A,结合堤防工程实际情况,对分部工程划分作了进一步的细化,具体见表3.1.1。
表3.1.1 堤防工程项目划分标准
单位工程 分部工程 单元工程
1.堤基处理工程 与相应堤身单元工程划分一致,每一个单元工程长度不宜超过100m,一般为60-80m
2.△堤基防渗工程(宜按施工工法划分分部工程) 对于采用各种工法建造的垂直防渗墙:深层搅拌防渗墙沿防渗墙轴线每6-8m为一个单元工程;薄形抓斗成槽、射水法成槽和锯槽机成槽的每一个浇筑槽段为一个单元工程;高压喷射灌浆、振动切槽成墙按每9-11m成墙段划分为一个单元工程
3.☆堤基防渗工程(宜按施工工法划分分部工程)) 对于采用各种工法建造的垂直防渗墙:深层搅拌防渗墙沿防渗墙轴线每6-8m为一个单元工程;薄形抓斗成槽、射水法成槽和锯槽机成槽的每一个浇筑槽段为一个单元工程;高压喷射灌浆、振动切槽成墙按每9-11m成墙段为一个单元工程;锥探灌浆沿堤轴线每50m划分一个单元工程
4.△堤身填(浇、砌)筑工程(包括碾压式土堤填筑工程、分区土质堤工程、土料吹填筑堤工程、砼防洪墙工程、砌石堤工程) 碾压式土堤按层、段划分单元工程,
5.填塘固基
6.压浸平台
水利监理旁站细则
上杭县才溪山洪沟防洪治理工程
监理细则
(旁站)
福建省水利水电工程建设公司
上杭县才溪山洪沟防洪治理工程监理部
2014年9月
目 录
一、旁站监理依据和范围 ................ 3
二、旁站监理的程序和方式 .............. 3
三、旁站监理控制要点及目标值 ........... 4
四、加强对旁站监理过程中的安全生产、文明施工的监督和管理 ....................... 10
五、旁站监理人员岗位职责 ............. 10
一、旁站监理依据和范围
1.1旁站监理依据:
1.1.1业主与施工单位签订的本工程承包合同。
1.1.2业主与监理单位签订的本工程施工监理合同。
1.1.3《堤防工程施工规范》(SL260-98)、《水工混凝土施工规范》(DL207-82)、《水利水电建设工程验收规范》(SL223-2008)、《水工混凝土施工规范》(DL/T5144-2001)、《水利水电工程土工合成材料应用技术规范》(SL/T255-98)、《水利水电基本建设工程单元工程质量评定标准》(DL/T5113-2005)、《水利水电工程施工质量检验及评定规程》(SL176-2007)及《水利工程建设项目施工监理规范》(SL288-2003)等规定的相应内容。
1.2旁站监理范围:
1.2.1根据本工程的结构特点及施工内容,确定施工监理旁站的范围包括:护脚、护岸、护岸加固、排洪沟、穿堤排涝管、堤身砂卵石回填、土方回填工程等。
二、旁站监理的程序和方式
2.1旁站监理的程序
2.1.1对旁站监理人员进行技术交底、配备旁站监理设施。
2.1.2对施工人员、机械、材料、施工方案、安全措施及上一道工序质量报验等进行检查。
2.1.3旁站监理人员按照旁站监理内容实施旁站监理工作,并做好旁站监理记录。
水利工程堤防监理规划(河道疏浚)
北川羌族自治县陈家坝乡老场镇青林沟河道疏浚工程
监 理 规 划
目 录
一、总则··············································1
1.工程概况··········································1
2.监理目标··········································2
3.项目组织··········································2
4.监理范围和内容····································2
5.监理依据··········································3
6.监理组织··········································4
7.监理工作程序······································6
8.监理主要工作方法和制度····························6
9.监理人员守则和奖惩制度····························7
二、工程质量控制······································8
三、工程进度控制·····································21
四、工程投资控制·····································23
五、合同管理·········································27
六、组织协调·········································34
七、安全与文明施工···································36
原材料、中间产品和工程设备进场核验和验收监理实施细则
原材料、中间产品和工程设备进场核验和验收监理实施细则
1.本细则适用范围
本细则适用于太平湖除险加固工程中的堤防工程和混凝土工程。它是根据《水利工程施工监理规范》(SL288-2014)附录B中B2.4原材料、中间产品和工程设备进场核验和验收监理实施细则编写内容编写。
2.编制依据
2.1 国家及部门工程建设法律、法规和规程,包括《水利工程施工监理规范》(SL288-2014)、《水利水电工程施工质量检验与评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)、《水工混凝土施工规范》(DL/T5144-2001)等。
2.2 工程建设标准强制性条文(水利工程部分)。
2.3 监理合同、施工合同等合同文件。
2.4 经批准的工程建设项目设计文件、设计图纸。
3.检查、检测验收特点 3.1 监理单位应检查承包人检测试验室是否具备与所承建的工程相适应,并满足合同文件和技术规范、规程、标准要求的检测手段和资质。检测手段和资质可以是承包人自建的试验室,也可以是承包人委托并报监理部认可的具有相应工程检测手段和资质的专业机构。承包人还需要配备有较丰富工程实践经验的专业检测工程师。
3.2 所有检测人员都必须通过培训和考核上岗,并持有相关部门颁发的上岗证。
3.3 监理单位应在承包人接到承建合同项目开工通知后的
42 天内,要求承包人提交检测试验室建立与设置规划一式四份报审批。这些报告应包括检测试验室设置计划、资质文件、检测试验人员情况、仪器设备情况、各类试验表格、试验室工作规程以及其他需要说明的问题。
3.4 承包人的主要检测任务包括进场原材料检验、施工准备阶段的试验、施工过程中的检测试验、检测资料记录和整理。承包人还需要配合和协助监理工程师进行对照检测、试验和抽检工作,并尽可能为监理工程师的检测工作提供方便。
4 进场报验程序
1.1 承包人所提供的原材料、中间产品和工程设备进场时需会同监理进行检验和交货验收。承包人需要如实填写“材料进场检查及取样验收记录”,并提供材料的合格证、出厂检验报告和产品质量证明等文件。只有在监理检验同意后,这些材料和工程设备才能进场使用。
水利工程监理工作制度
。
。 1 一、编制说明
1、编制依据:依据《水利工程建设项目施工监理规范》(SL288-2014)、《水利水电基本建设工程单元工程质量等级评定标准》(SDJ249-88)、《水利水电工程施工质量评定规程》(SL176-2007)、《堤防工程施工质量评定与验收规程》(SL634-2012)等和本公司质量管理体系文件及现行有效的国家与行业相关规范、规程、规章的规定进行编制。
2、本制度内带“▲”号内容或格式是必备资料,也是基本要求,实际监理过程中结合工程实际情况和发包人的要求参照执行。本制度未尽事宜参照有关规范、规程、规章执行,不妥之处,以相关规范、规程、规章的规定为准。
二、施工准备阶段监理工作
1、监理合同签订后,由工程部根据合同中的规定拟《成立项目部申请报告》J-GL22,经总经理审批后,由公司签发成立项目监理部的文件至相关单位。
2、监理部成立后,总监任命现场监理人员及分工以《监理机构联系单》JL39报送发包人,并通知承包人。按投标承诺的监理工程师、监理员在项目实施时如有变更,以《监理报告》JL07报发包人批准,总监变更由公司发文至相关单位。
3、总监组织监理人员收集发包人提供的产品(包括设计文件、中标单位签订的施工承包合同、招投标文件及测量控制网(点)资料等,验证资料的完整性、有效性和真实性后,填写《顾客提供财产验证记录表》(附表2)。
4、▲总监主持编写《监理规划》,组织相关监理人员编写《监理细则》、《监理规划》并报发包人核备。
5、施工合同签订后经发包人同意,由总监签发《合同工程开工通知》JL01要求施工单位进场做好各项施工准备工作,主持或与发包人负责人联合主持召开第一次工地会议,沟通相关信息,进行监理工作交底,编写▲《会议纪要》JL38由总监签发,并分发与会各方。
6、总监组织有关监理人员审核设计图纸,填写《施工设计图纸审查意见单》JL23,经总监核查确认后在设计图纸上签字、盖章,签发▲《施工图纸签发表》JL24,承包人方可用于施工。
